工时审核怎么做?项目负责人风险控制:工时管理从0到1

工时表上写着“开发 8 小时”,并不等于这 8 小时真实、合理,也不等于项目负责人已经完成审核。工时审核真正要回答的是:投入发生在什么工作上,是否符合项目计划,异常由谁确认,确认后会改变什么决策。对 100 人以上的组织,我更愿意把工时管理看成一套“投入证据与项目决策”的闭环,而不是月底催填表、逐行点通过。

一、先讲核心结论:审核工时不是核对数字,而是核对证据链

1. 先把审核目标从“填满”改成“可解释”

工时审核的第一目标不是让每个人每天都凑足 8 小时,而是确保重要投入有合理去向,偏差能被及时解释,解释结果能进入项目和资源决策。数字完整但内容模糊,管理价值很低;数字有少量缺口,但责任人、原因、后续动作清楚,反而更容易支持判断。

我通常把审核对象拆成四件事:投入是否发生、工作归属是否正确、投入与计划是否匹配、异常是否有后续动作。四项里任何一项缺失,都不建议把“已审批”理解成“已确认真实有效”。审核通过只代表在当前证据和权限范围内可以接受,不意味着每一分钟都能被独立验证。

最重要的原则是:审核不判断人的忙碌程度,而判断项目投入是否可追溯、可解释、可行动。负责人若把工时当作个人绩效排名,员工会倾向于填得更满、更好看;若把工时用于识别计划偏差和资源瓶颈,数据才有机会变得有用。

2. 审核至少要有四层判断

  • 完整性:必填日期、项目、任务、工时和说明是否齐全;是否存在漏填、重复、跨期或超出制度边界的记录。
  • 一致性:记录是否与任务状态、迭代计划、请假、会议、上线和缺陷处理等信息存在明显冲突。
  • 合理性:投入规模是否符合任务复杂度和阶段特点;偏差是否有业务原因,而非仅仅“数字看起来不对”。
  • 可处置性:异常是否分配了责任人和完成日期;审核结果是否会触发范围调整、排期修正、资源协调或流程改善。

这四层不是四道重复审批。完整性适合规则自动检查,一致性适合系统提示,合理性需要负责人结合场景判断,可处置性则要进入后续管理动作。把所有判断都压给项目负责人手工完成,不仅效率低,也容易让审核质量依赖个人经验。

3. 审批通过率不是审核质量的替代指标

如果一个团队的工时审批通过率接近 100%,不一定说明管理成熟;也可能是审核只看有没有提交。反过来,异常记录比例短期上升,也未必意味着员工突然失控,可能只是团队开始区分“计划投入”和“实际投入”,过去被隐藏的返工、等待和支持工作被记录出来了。

我会同时观察异常发现速度、异常关闭率、计划偏差、重复返工和有效填写耗时。单看审批通过率,很容易诱导负责人把“少报异常”误当成“项目运行良好”。指标要服务于发现问题,而不是让问题消失在报表里。

管理问题 不建议只看 更有解释力的组合
工时是否可信 提交人数、审批通过率 完整率、重复记录率、与任务状态冲突的记录比例
项目是否偏离 累计投入总量 计划与实际偏差、未计划投入占比、偏差关闭周期
团队是否被打断 个人总工时排名 支持类投入、切换频次、等待时间与计划工作占比
审核是否有效 审批速度 抽查命中率、异常复核率、审核后采取行动的比例

二、背景和真实场景:为什么工时到月底才变成管理问题

1. 月末补填暴露的往往不是个人问题

在跨职能项目里,常见的情形是:开发按任务记投入,测试按缺陷记投入,产品按会议和需求讨论记投入,交付又把客户沟通记在项目名下。到了月底,所有人都提交了工时,但项目负责人仍说不清哪个环节消耗了最多时间、需求变更影响了多少投入、客户支持是否挤占了迭代工作。

这类问题往往不是“员工不会填”,而是工作对象定义不一致。有人按任务填,有人按项目填;有人记录实际投入,有人填计划工时;有人把会议写成具体事项,有人只写“沟通”。数据字段看起来齐全,背后的口径却不相同,汇总后便失去了可比性。

月末集中补录还会增加记忆误差。工作越琐碎、切换越频繁,越难在几周后准确回忆每项投入。补录记录通常更容易被归入大类、整小时或整天,导致报表平滑,却看不出真实的等待、返工和临时支持。

2. 项目负责人最容易遇到的四种冲突

  • 工时与计划冲突:某个任务投入已明显超过估算,但任务仍显示正常进行,没人知道偏差是复杂度增加、需求变更还是执行受阻。
  • 工时与状态冲突:任务已关闭,仍持续出现投入;或任务显示未开始,却有多笔开发工时。
  • 项目与人员冲突:成员同时承担多个项目,单个项目看起来投入合理,合并后却超过可用工作时间。
  • 项目与日常支持冲突:事故处理、客户答疑、内部协作占用大量时间,却没有明确的归属项,最终都被隐藏在“其他”里。

项目负责人不必因此立即怀疑填报者。更有效的第一步是确认口径、时间范围和任务状态是否同步。工时记录可能有误,也可能是在提醒我们:计划没有更新、任务拆分不够细、跨项目资源安排失真,或者团队存在未被计划承认的工作。

3. 组织规模越大,越不能依赖负责人逐条记忆

在十来人的小团队,负责人可能还能凭日常沟通了解谁在处理什么;当团队扩展到多个产品线、多个项目组和不同职能,依靠口头同步会迅速失效。项目负责人需要的不是更多表格,而是统一口径、明确责任边界和分级处理规则。

对中大型企业,某项目管理平台可以把任务、迭代、缺陷、工时和审批关联起来。以 PingCode 为例,适合把工时记录放在项目执行上下文中理解,而不是单独做成一张月底汇总表。它面向中大型企业及 100 人以上组织时,价值主要在于跨团队协同、权限和流程配置;工具本身不会替负责人判断工时是否合理,口径和治理仍需先设计。

如果组织还没有统一平台,也可以先用共享表格做小范围试点。关键不是一开始采购哪种工具,而是让每条记录能回答“谁、何时、在哪个工作对象上、投入多少、为什么偏离”。当字段定义稳定,再考虑自动提醒、审批流和跨系统关联。

三、常见误区:看起来严格,实际会让数据更差

1. 误区一:把每天填满规定时长当作合规

要求所有人每天工时总和必须等于一个固定数字,容易把工时管理推向形式主义。员工可能将午间沟通、临时支持、学习、等待和未计划任务全部塞进项目,最后每个人都“满勤”,项目却不知道真正的投入结构。

我更建议区分制度要求与项目记录口径。企业可以有工作时间制度,但项目工时应记录与工作对象相关的实际投入,不要把非项目时间伪装成项目投入。若公司需要核对出勤,应由考勤制度处理;若项目需要分析交付成本,应使用项目投入数据。两者可以关联,但不应混为一个字段。

2. 误区二:工时越细,数据就越准确

要求每次工作切换都立刻登记,看似精细,实际上可能产生过高的记录成本。对频繁切换、短时沟通和突发支持的岗位,逐分钟记录会占用工作时间,并制造虚假的精度。记录成 17 分钟,不代表它比记录成半小时更真实。

记录粒度应由管理决策决定。如果项目只需要判断某类工作投入是否超出预算,按半天或小时记录可能足够;若涉及计费、法规或特定合同要求,才需要更严格的时间粒度和证据留存。不要为了“数据看起来精确”而增加无法验证的细节。

3. 误区三:审批人逐条查看,才算认真负责

逐条人工审批适合高风险、高金额或对外计费场景,但如果普通内部任务每天产生大量记录,负责人会陷入点击审批。审批动作越机械,越容易形成“看都不看”的默认通过,审核时间增加,识别异常的能力却没有同步提高。

更可行的方式是分层:系统先检查必填项、重复项、超阈值和状态冲突;项目负责人处理高风险异常;低风险、口径稳定的记录按抽样规则复核。审核者应把时间花在判断上,而不是重复确认字段是否为空。

4. 误区四:工时排名能直接识别高绩效员工

投入时长不等于产出质量,更不等于贡献价值。同样 20 小时,有人完成了可复用的平台能力,有人处理了高优先级事故,有人则因需求反复变化产生了返工。若用个人工时总量排名,很容易奖励低效加班,也会惩罚那些能够提前识别风险、减少无效工作的成员。

工时适合用于分析资源配置、项目成本和投入结构,不适合单独承担个人绩效评价。若确需用于绩效讨论,至少应结合交付结果、任务难度、协作贡献、质量和外部依赖,并明确工时数据的局限,避免把“工时长”直接等同于“表现好”。

5. 误区五:一有偏差就追责

偏差是信号,不是结论。任务比计划多花 40%,可能是估算偏差,也可能是需求范围变化、环境不稳定、外部依赖延迟,或任务拆分不充分。若负责人第一反应是追问“为什么做得这么慢”,成员会更倾向于掩盖风险、提前报满或把投入记到模糊类别里。

审核时应先问发生了什么,再问是否可控,最后讨论谁负责改变后续安排。对重复发生、已明确规则且可避免的问题,才需要进入责任管理。把偶发不确定性和可改进的流程缺陷混成个人过失,会损害数据质量。

四、专业判断逻辑:建立一条能落地的审核链路

1. 第一步:先明确工时记录服务于什么决策

启动工时管理前,我会要求负责人写清楚要回答的三个问题,而不是先设计二十个字段。常见决策包括:项目预算是否偏离、成员负荷是否过高、需求变更造成多少额外投入、支持工作是否挤占交付、某类工作是否长期被低估。

不同用途对应不同记录标准。用于内部资源规划,重点是工作归属和投入结构;用于客户计费,重点是合同范围、可计费规则和审批证据;用于研发计划复盘,重点是计划与实际、返工和等待原因。一个系统可以承载多种用途,但必须把口径分开,避免同一条记录被不同管理者作不同解释。

2. 第二步:定义记录对象和分类边界

工时记录应有明确的工作对象。常用层级是项目、阶段或迭代、任务,再补充工作类型,例如需求分析、开发、测试、缺陷修复、会议、客户支持、运维和学习。类别不宜过多,否则员工难以选择;也不宜只有“项目工作”和“其他”,否则管理者无法识别投入结构。

我建议把“其他”设置成受控类别:允许短期使用,但要求补充说明;如果某类“其他”持续出现,就应新增明确分类或工作对象。长期把真实工作藏在“其他”里,意味着分类体系没有跟上组织的实际运行。

3. 第三步:规定最小可用的记录字段

  • 人员和日期:明确记录人、工作日期和提交时间;修改后保留修改记录。
  • 项目与任务:优先关联实际工作对象;确实无法关联时,使用经过定义的支持类或管理类事项。
  • 投入时长:采用组织认可的最小粒度,并说明是实际投入还是计划投入。
  • 工作类型:用于识别开发、测试、沟通、返工、支持等投入结构。
  • 说明与异常原因:正常记录不必写流水账,偏差、跨期、临时工作和状态冲突需要补充上下文。
  • 关联证据:任务、缺陷、需求变更或审批事项的链接;不是每条都强制附件,但高风险记录要能追溯。

字段设计要以“审核时是否真的会用”为准。若没有人根据某字段采取任何动作,就应考虑是否必要。字段太多会让员工敷衍,字段太少又会让负责人无法判断。先运行一个短周期,再根据异常类型修订字段,比一次性设计完美表单更可靠。

4. 第四步:设置风险分层,而非一刀切审批

我通常把记录分成低、中、高三档。低风险记录字段完整、任务状态匹配、投入未超出合理范围,可以由规则校验后快速通过;中风险记录出现偏差或说明不足,由项目负责人核实;高风险记录涉及计费、重大超预算、集中补录、跨期修改或重复异常,应要求补充证据并留下复核轨迹。

阈值不要直接从别的组织照搬。一个任务估算 2 小时,超出 1 小时可能很重要;一个跨月集成任务估算 200 小时,超出 1 小时则未必值得升级。建议按任务规模、项目阶段和业务风险配置阈值,并定期检查误报率。

风险级别 典型信号 处理方式 责任角色
低 字段完整、任务状态一致、未触及阈值 规则校验、抽样复核 系统规则与团队负责人
中 计划偏差明显、说明模糊、任务状态滞后 补充原因,确认是否调整计划 项目负责人和任务负责人
高 对外计费、集中补录、跨期修改、重复异常 证据复核、权限审批、保留审计记录 项目负责人及授权管理角色

5. 第五步:把“审核意见”写成可执行动作

“请说明原因”不是完整审核意见。有效意见应该包含异常事实、需要确认的问题和下一步处理。例如:“该任务实际投入较计划多 18 小时,请确认是否因需求范围增加;若范围已变更,请更新任务估算和交付日期。”这比一句“工时异常”更容易推进,也不把责任预先归到个人身上。

审核通过也可以附带动作:确认偏差但暂不调整预算;接受临时支持投入并从迭代容量中扣除;将重复返工转为质量改进项;要求任务负责人补充状态。没有后续动作的审核,只完成了行政流程,并未完成项目管理。

6. 第六步:抽查审核本身,而不只抽查员工记录

审核机制也需要被检查。可以按月抽样看三件事:异常是否被正确识别、负责人是否给出有用判断、已确认的问题是否进入计划或资源调整。若抽查发现大量“无理由通过”,应先改审核设计、培训或权限,而不是马上扩大员工填报要求。

抽样比例可从风险出发。内部低风险记录可以少量抽查,高金额、客户计费和跨期修订可以提高复核比例。抽样不是为了营造被监视感,而是验证规则是否有效、审批者是否理解口径,以及系统提示是否造成误报。

工时审核怎么做?项目负责人风险控制:工时管理从0到1

五、具体案例与数据观察:用一组模拟项目看清异常从哪里来

1. 案例边界:数据是情景模拟,不是行业统计

为了展示审核方法,我用一个 8 周产品交付项目做情景推演:团队 24 人,包含产品、研发、测试和交付角色;原计划投入 1,920 小时,项目结束时记录实际投入 2,280 小时。以下数字是用于说明审核逻辑的模拟数据,不代表某行业平均水平,也不应作为绩效基准。

项目一开始按任务填工时,但工作分类只有“开发、测试、其他”。第一次汇总显示实际投入比计划多 18.75%。负责人最初认为是开发效率偏低,拆开任务和缺陷记录后才发现,部分增量来自两次范围变更、集成环境等待、上线前返工和客户问题支持。

2. 第一次审核:总量告诉我们偏差存在,却说不清原因

总投入从 1,920 小时增至 2,280 小时,差额为 360 小时。若只看总量,负责人很容易把问题归结为估算失误或执行效率;但总量并不能区分计划内投入与计划外投入。真正有用的动作,是把额外投入按来源重新分类,并与需求变更、缺陷和外部依赖对齐。

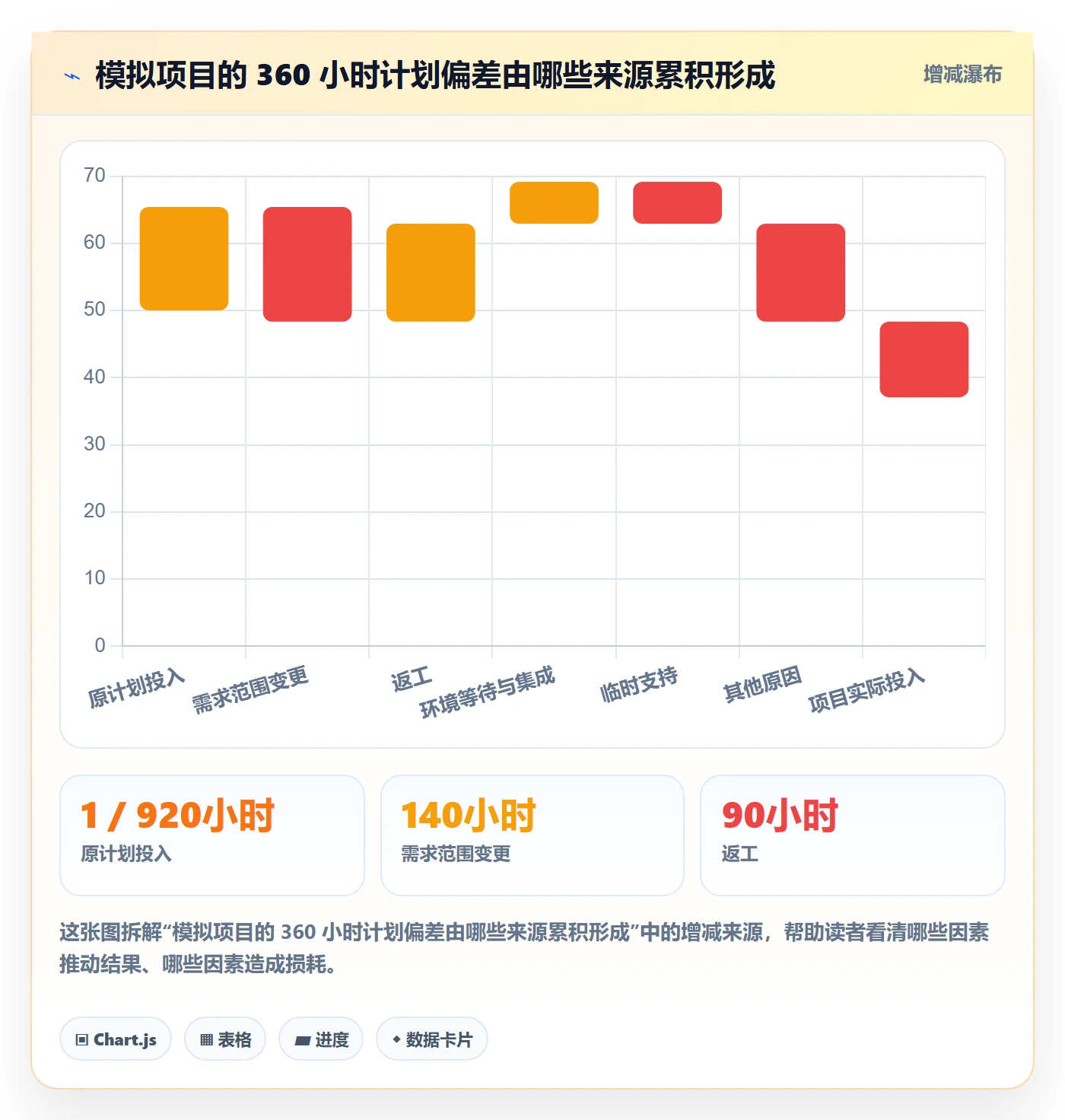

在这组模拟数据里,360 小时增量中,需求范围变更约 140 小时,返工约 90 小时,环境等待和集成约 70 小时,临时支持约 40 小时,其他约 20 小时。这一分解不表示四类原因完全互斥;实际审核时应避免重复归因,尤其要区分“投入发生在哪个任务”和“造成偏差的根因”。

工时审核怎么做?项目负责人风险控制:工时管理从0到1

3. 第二次审核:把投入原因和工作对象关联

项目组随后把“其他”拆分为客户支持、环境处理和内部协调,并要求偏差较大的任务关联需求变更或缺陷记录。这样做没有要求所有人增加长篇说明,而是让异常记录在需要时能够回到具体事件。负责人也因此发现,两个需求变更在正式审批前已经进入开发,导致计划基线没有及时更新。

对返工投入,团队不再只记录“修复缺陷”,而是区分需求理解偏差、实现缺陷、测试环境问题和外部接口变化。分类的目的不是给人贴标签,而是判断改进措施是否有效。若返工主要来自接口变化,单纯加强代码审查不会解决问题;若来自需求理解偏差,提前评审可能更有价值。

在模拟项目中,按原因拆分后,负责人决定把范围变更审批点前移、为集成环境准备单独设检查项,并把临时支持工作纳入迭代容量。后续复盘不再只讨论“为什么超了 360 小时”,而是追问哪项机制能减少重复发生的增量。

4. 第三次审核:观察团队填报负担是否可接受

工时制度如果让员工每天花很久填表,最终会被绕过。试点阶段可以记录填报耗时和异常补充耗时,观察是否存在某些字段反复引起困惑。比如“任务类型”只有在团队对定义有共同理解时才有效;否则增加选项只会增加选择成本。

下表中的耗时是示意数据,用来说明如何评估治理成本。实际组织应通过短周期抽样测量,而非直接把这些数字当成目标。特别是人员分布跨时区、工作切换频繁或需要对外计费的团队,合理耗时会不同。

流程阶段 试点前示意耗时 试点后示意耗时 观察意义
员工每周整理记录 约 18 分钟/人 约 11 分钟/人 任务关联和默认字段减少重复输入,但需要检查是否漏掉计划外工作
负责人每周审核异常 约 75 分钟/团队 约 42 分钟/团队 按风险筛选减少逐条查看,前提是规则没有过多误报
月底核对项目汇总 约 6 小时/月 约 2.5 小时/月 分类口径稳定后,手工合并和追问数量下降
异常记录关闭周期 约 9 个工作日 约 4 个工作日 责任人与期限明确后,偏差更快进入排期或范围决策

5. 案例能说明什么,不能说明什么

这个模拟案例说明,总投入超出计划并不自动等于个人效率问题;通过分类、关联事件和后续动作,负责人可以区分范围变化、返工、等待和支持工作。它不能证明某个工具能让所有组织节省固定比例,也不能证明某类原因在其他企业中占比相同。

真正可复用的是分析顺序:先确认口径,再拆解偏差,随后回到工作事件验证,最后检查管理动作是否减少了同类问题。若只复制数字、不复制边界条件,反而可能制造错误的行业基准。

六、从 0 到 1 的实施步骤:先试点,再扩面

1. 第 0 阶段:确定业务问题和试点边界

启动前先选一个确实需要解决的问题,例如项目投入偏差难以解释、跨项目负荷失真或客户支持工作长期不可见。不要同时把考勤、绩效、成本核算和项目复盘全部塞进第一阶段。目标过多,团队会不知道工时记录究竟服务谁。

试点应选择一个有代表性的项目组,既要有真实协作和一定的任务复杂度,也不能一开始就覆盖全公司。明确试点时长、参与角色、数据权限、异常处理人和评估标准。对外计费或劳动合规要求较高的业务,应先让法务、财务或人力资源相关角色确认记录口径。

2. 第 1 阶段:定义口径,写成一页规则

一页规则至少说明:什么工作需要记录、用什么时间粒度、哪些类别可选、如何处理跨项目工作、补录和修改如何审批、异常由谁处理、数据用于什么决策、哪些用途明确禁止。规则越清楚,项目负责人越不需要在每次审核时重新解释。

例如,团队可以规定内部项目按实际投入记录,会议只有与项目目标相关时才归入项目;临时支持必须关联支持事项;月末补录需要注明原因;对外计费记录使用独立分类和复核流程。具体条款应依据组织制度和合同要求调整,不能把示例直接当成通用制度。

3. 第 2 阶段:选择记录工具,先保证关联关系

工具选择要围绕使用场景:是否能关联项目和任务、是否支持权限分层、是否保留修改轨迹、是否能导出审计数据、是否可以配置提醒和异常规则、能否与现有工作系统衔接。若团队已在某项目管理平台中维护任务,优先评估是否能在同一工作上下文里记录投入,减少重复录入。

像 PingCode 这样的项目管理平台可以作为中大型组织协同场景的例子,但选型时不能只看功能清单。要实际走一遍员工填报、负责人审批、跨项目汇总、修改留痕和管理报表;再看权限边界、实施成本、培训成本及与现有系统的集成。若需求简单、团队规模较小,共享表格或现有工具也可能足够。

4. 第 3 阶段:先运行两到四周,重点观察异常类型

试点头两周不要急着定个人绩效规则。先观察员工是否理解字段、哪些类别最常被误用、异常提醒是否合理、审批者是否能在规定时间内处理。发现“其他”占比高,就调整分类;发现任务状态经常落后,就先改善任务维护;发现补录集中在月底,就检查提醒频率和日常工作负担。

这一阶段应保留问题清单,但不要把每个异常都当成违规事件。可以按“规则不清、系统不便、任务数据不准、个人漏填、业务临时变化”分类,再决定修改制度、培训、工具还是计划。归因清楚后,改进才不会只停留在加提醒。

5. 第 4 阶段:建立审核节奏和升级路径

低风险团队可按周提醒、按月汇总;节奏紧、变更多或涉及客户计费的项目,适合更频繁地检查。项目负责人应明确响应时限,例如普通异常两个工作日内确认,高风险异常在当日升级。时限不是为了催促员工,而是避免问题跨过排期和预算决策窗口。

升级路径要区分“补数据”和“改计划”。员工漏填由员工补充,任务归属不清由任务负责人确认,计划偏差由项目负责人判断,涉及预算和合同的调整再交给授权管理角色。权限清楚,审批才不会变成所有人都能退回、却没人能决定。

6. 第 5 阶段:复盘指标,决定保留、修改或停止

试点结束后,至少回答四个问题:数据能否解释项目偏差;员工和负责人花费的时间是否值得;异常是否促成了计划或资源调整;有没有出现数据被用于不当排名或造成过度填报。若前三项都没有改善,继续扩大范围只会把低质量流程放大。

可设置阶段性目标,例如“关键任务记录关联率达到 90%”“高风险异常两日内确认率达到 85%”。这些属于试点建议基准,不是普遍适用的行业标准。目标应结合项目复杂度和工具能力调整,并同时观察漏报和误报,避免单纯追求高达标率。

七、不同情况下的行动建议:先处理最影响决策的那类问题

1. 如果团队从未记录项目工时

不要先要求精确到分钟。先选一个项目,记录日期、任务、投入时长和工作类型,运行两到四周。管理目标只保留一到两个,例如识别计划偏差和计划外支持投入。等团队能稳定解释数据后,再扩展关联字段和审批流程。

首次试点要提前说明数据用途和禁用范围。尤其应告诉团队:初期数据用于校准计划和发现流程问题,不直接用来做个人排名。若缺少这种承诺,成员会合理地担心数据被误用,最终产生形式化填报。

2. 如果记录已经很多,但项目仍然不可预测

先检查记录是否有一致的分类、可靠的任务关联和统一的计划基线。若一半记录都在“其他”,或者项目变更后计划从未更新,新增更多数据不会提高预测能力。先治理分类和基线,再重新分析投入偏差。

可以抽取最近一个已结束项目,按原计划、已批准变更、未计划支持、返工和等待重新归类。抽样不必覆盖所有记录,重点是验证现有数据能否支持解释。如果抽查时每条记录都需要询问本人才能理解,说明记录结构还没有达到管理要求。

3. 如果负责人每天被审批压垮

把审核从“逐条批准”转成“规则校验加风险抽样”。先筛掉字段完整、无异常、工作对象明确的记录;集中处理超阈值、重复、跨期、状态冲突和对外计费记录。必要时设置团队级审核人,由任务负责人先确认细节,项目负责人处理项目层面的决策。

如果自动规则频繁误报,不要简单增加审批人。应逐条统计误报原因:阈值设得过低、状态同步延迟、临时支持类别缺失,还是任务粒度不合理。规则本身不准确,自动化只会更快地产生低质量工作。

4. 如果项目频繁变更,计划与实际长期不一致

不要在项目结束时才把实际投入与最初计划比较。应保留计划基线和已批准的变更版本,分别观察原始范围投入、变更投入和未计划投入。否则项目过程中已经获批的工作会被误判为执行偏差。

负责人还应把变更时间和投入时间联系起来。若变更先进入开发、后补审批,工时数据可能揭示治理时序问题。此时应调整变更入口和排期机制,而不是要求填报者把投入重新归回原任务,以维持报表表面一致。

5. 如果工时涉及客户计费或合同交付

将内部管理工时和可计费工时区分开,明确合同条款、计费单位、可计费工作范围、客户确认方式和修订权限。对外账单数据应有更强的留痕要求,员工记录、负责人确认和财务核对不能只靠口头沟通。

此类场景需要关注合同和适用法规,组织内部的项目工时制度不能替代法律意见。对客户交付的记录尤其应说明工作内容和业务成果,避免仅凭“研发 8 小时”就认定其符合合同计费条件。

6. 如果团队担心工时数据被用于监控

公开说明数据的目的、访问权限、保留期限和使用边界。只收集管理决策所需的信息,避免追踪不相关的个人活动。负责人应通过项目复盘展示数据如何帮助减少无效工作、改善资源安排,而不只是展示谁投入最多。

如果组织确实要将工时用于绩效讨论,应提前制定可解释的评价框架,并提供员工补充背景和提出异议的渠道。不能一边宣称数据仅用于项目计划,一边临时拿来做个人处罚;这种不一致会迅速破坏填报信任。

八、不同情况下的取舍:精度、成本、速度和信任不能同时拉满

1. 精细记录与低填报成本之间的取舍

更细的粒度有助于合同结算和专项成本分析,却会增加填写、核对和维护成本。团队工作以长周期研发为主、无需逐笔计费时,适度粒度通常更划算;涉及按工时收费或严格审计时,较高精度可能必要,但必须配套培训、权限和留痕。

判断标准不是“别人记录到几分钟”,而是误差会不会改变决策。若记录粒度从小时缩到 15 分钟,项目预算、客户账单或资源安排都不会发生变化,增加的精度可能只是管理幻觉。

2. 自动审批与人工判断之间的取舍

自动审批速度快、口径一致,适合字段检查、重复检测和明确阈值;人工判断能理解需求变更、技术复杂度和外部依赖,但成本更高,也有主观差异。较稳健的做法是规则处理低风险,人工处理高风险,并用抽样复核检验自动规则。

自动化不应被用来替代责任人。系统可以提示某任务投入超估算 30%,却无法单独判断这是重大范围变更还是合理的探索性工作。负责人需要确认上下文,并对决策承担责任。

3. 统一分类与部门自治之间的取舍

全公司统一分类便于跨部门比较,但过度统一会忽略研发、交付、销售支持等工作的差异。完全自治则会导致同名类别含义不同,汇总后无法比较。可采用“核心统一字段加部门扩展分类”:项目、日期、实际投入等核心口径统一,具体工作类型允许部门在受控范围内扩展。

扩展分类要有负责人和命名规则,并定期合并重复项。若每个团队都创建自己的“临时支援”“紧急处理”“其他工作”,组织就会失去横向对照能力。分类自由度应服务于业务差异,而非任意命名。

4. 高透明度与数据保护之间的取舍

项目成员需要知道计划与实际偏差,管理者也需要看到资源风险,但并非所有人都需要查看个人完整记录。公开项目级汇总、限制个体明细访问、保留必要审计权限,往往比全员互相查看细目更平衡。

数据透明不等于个人信息无限开放。尤其涉及客户信息、健康原因、个人请假或其他敏感内容时,应避免把不必要的细节写入工时说明。记录应说明工作事实,而非收集与项目决策无关的个人信息。

5. 统一工具与保留现有流程之间的取舍

统一平台有利于权限、流程和报表治理,但上线会带来迁移、培训、集成和习惯改变成本。若现有系统已经能关联任务并保留修改记录,未必需要为了“统一”而立刻更换。若数据长期散落在个人表格和部门表单中,跨项目审计困难,平台化带来的治理收益可能更明显。

选型时可以用真实工作流程做验证:从员工提交一条记录开始,走到负责人处理异常、管理者查看投入偏差,再验证修改记录和权限。演示环境里能看到一个漂亮报表,不代表真实流程运行顺畅。

九、用哪些指标判断工时审核是否真的有效

1. 关注数据质量,而不是只追提交率

记录完整率可以观察必填信息是否齐全;任务关联率可以观察投入是否能落到可追溯工作对象;重复记录率和状态冲突率则用于发现基础数据质量问题。指标必须固定统计口径,否则不同月份的数据不能直接对比。

同时需要观察补录比例和修改比例。如果每月都有大量集中补录,提交率再高也未必说明记录及时。可以将“按规定周期完成的记录数”作为独立指标,并通过抽样复核检验记录是否与任务事实相符。

2. 关注异常处理,而不是只看异常数量

异常率上升可能来自规则调整、项目风险增多或数据质量改善,不应孤立解读。更重要的是异常确认时间、关闭率、重复发生率,以及异常是否引发了排期、范围或资源的变化。

例如,偏差关闭率很高,但每条都以“已说明”结案,没有改变任何计划,可能只是把异常消化在审批里。反之,异常数量一时增加,但负责人因此提前发现依赖延迟、调整容量,管理价值可能更高。

3. 关注投入结构和项目结果之间的关系

可以按项目阶段观察计划内工作、变更、返工、支持和等待的比例,再与交付周期、缺陷密度、预算偏差和客户结果进行对照。这里的重点是找相关性和可验证假设,而不是把单个相关指标直接解释成因果关系。

例如,返工投入占比上升,可能与需求质量有关,也可能是新技术探索阶段的正常现象。负责人应结合项目类型、质量结果和阶段背景进行判断,不能设定一个全组织通用的“返工率合格线”就机械处罚。

十、结语:把工时审核做成项目的早期预警,而不是月底审判

工时管理从 0 到 1,关键不在于收集更多数字,而在于建立一条可信的决策链:记录能回到工作对象,偏差能找到业务背景,审核能分清风险层级,异常能转成计划或流程动作。项目负责人既不需要把每分钟都管起来,也不应在数据明显失真时继续假装项目可控。

我的建议是,下一步先选一个项目,写清楚工时数据要支持的两个决策,定义最小字段和异常阈值,运行两到四周,再抽查记录是否能解释计划偏差。若记录成本高于决策收益,就缩小粒度;若异常没有后续动作,就修正审核链路;若数据被误用于个人排名,就重新划定用途边界。

成熟的工时审核,不是证明每个人都很忙,而是让团队更早看见投入正在流向哪里、偏差为什么发生、下一步该改变什么。这才是项目负责人真正需要的风险控制能力。

常见问题解答(FAQ)

1. 工时审核到底审核什么,负责人应该从哪里开始?

团队刚开始填工时,我担心审核变成逐条挑错,既耗时间也让成员反感。究竟应该看填报是否真实,还是看项目进度和成本有没有风险?

先审核“是否可解释”,再审核“是否精确到分钟”。建议每条记录至少包含日期、任务、耗时和简短工作说明;负责人重点核对三类异常:任务不存在或已关闭却仍有工时、单日总工时明显超出团队约定、实际投入与任务进度长期不匹配。

比如某任务估时16小时,累计投入已达24小时但完成度仍停在20%,这不一定代表填报错误,却足以触发一次沟通:是需求变更、技术阻塞,还是任务拆分不当?从0到1时先要求说明异常,不急着否定成员记录,通常比逐条要求补写长篇日报更容易建立可信流程。

2. 工时审核应该每天做、每周做,还是月底集中做?

我不确定审核频率怎么定:每天检查似乎会增加管理负担,等到月底又怕数据已经无法核实。团队规模和项目节奏不同,怎样安排才不容易漏掉风险?

比较稳妥的做法是把“填报提醒”和“负责人审核”分开:成员按日或按工作日结束时补录,负责人每周集中审核一次,月底再做汇总复核。以一个12人、并行推进3个项目的团队为例,可以每周固定留出20至30分钟,优先检查未提交记录、异常高工时和连续多日没有进展的任务;月底核对项目总投入、变更事项和未关闭异常。

若项目处于上线冲刺或费用按工时结算,可提高到每日快速查看异常,而不是每天逐条批注全部记录。审核频率应由风险和纠错成本决定:越晚发现,越难还原当时发生了什么。

3. 成员填报的工时和任务进度对不上,负责人该怎么处理?

有时成员记录了8小时,但任务进度没有变化;也有任务看起来快完成了,实际工时却远超估算。我不想把工时数字直接当成绩效结论,应该怎样判断这是正常波动还是项目风险?

不要用“投入小时数必须对应固定百分比进度”作为审核规则,因为调试、评审、等待反馈和返工都可能消耗时间,却不会线性推动完成度。建议先比对任务范围、原估算、累计工时、交付物和阻塞记录,再判断偏差来源。

举例来说,估时10小时的接口任务累计投入15小时,若多出的5小时来自一次有记录的接口变更,重点是更新范围和剩余估算;若没有变更说明、没有可检查的阶段成果,且连续两次周审都出现同样情况,就应进一步确认任务是否过大、拆分是否失效或存在协作阻塞。

审核的目标是发现需要管理介入的信号,而不是把进度百分比当作工时真实性证明。

4. 从0建立工时管理,怎样避免流程变成形式主义?

我准备在团队里推行工时填报,但担心大家只为完成规定而随便写数字,负责人也只是点击通过。有没有一种轻量的试运行方法,既能让数据可用,又不让记录负担过重?

先用两周试运行,而不是一开始就把工时数据用于绩效排名。第一周只要求记录到任务和半小时左右的粒度,并统一“会议、支持、返工、等待”等容易被漏记的类别;第二周统计提交率、退回率和无法归类的时间。

比如20人团队中,首周提交率为70%,与其立刻加重处罚,不如检查填报入口是否难找、任务是否没有对应项、规则是否要求写过多说明。之后把制度收敛为三条:什么时间填、记录到什么粒度、哪些异常需要备注。负责人每周抽查少量记录并反馈实际用途,例如用汇总结果发现某类支持工作持续占用项目时间。

成员看得到数据能帮助排期和识别超载,填报才更可能从合规动作变成决策依据。

核心关键词

读者评论

闫
闫安琪

我们团队试过按小时拆分,最后填表时间比复盘还长。后来改成半天粒度,只对返工、临时支持和明显超计划的任务补充说明,数据没那么细,但负责人更愿意看。

莫
莫依诺

把工时异常先当作排期或口径问题来核实,这点比较实际。不过跨项目超负荷不一定能靠任务状态发现,可能还得把成员在各项目的可用时间放在一起看。

杜
杜书瑶

抽样复核能减轻审批负担,但抽样规则最好固定并留记录,否则容易只抽到熟悉的团队或项目。文章提到的异常关闭率也值得关注,不然发现问题后没人跟进,审核还是停在流程上。

文章包含AI辅助创作:工时审核怎么做?项目负责人风险控制:工时管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579651

赞 (0)
飞飞飞飞
剩余工时管理方法大全:项目负责人工时管理效率提升落地清单
上一篇 2小时前
工时统计管理指南:项目负责人如何做好工时管理,风险控制全流程
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
