工时表里“本月合计 160 小时”,不代表项目真的用了 160 小时:其中可能混有重复填报、跨项目时间重复归属、周末补录,以及把等待和返工都记成开发的记录。工时审核的关键,不是把每个人的数字改得更整齐,而是让每一小时能对应到明确工作、合理归属和可复核证据。本文从项目负责人实际要做的制度设计出发,拆解审核流程、责任边界、指标口径、异常处置和适用取舍;涉及企业规模、效率与管理工具的场景,也会说明如何在团队中落地,而不把工时管理误做成对人的分钟级监控。
一、先讲结论:审核工时,审核的是管理信息质量
1. 工时审核不是逐条“找错”,而是建立可解释的记录
我判断一套工时制度是否有效,通常先看三件事:记录能否说明工作发生在哪里,偏差能否被发现,发现后能否形成改进动作。若制度只有“每周五下班前填报”和“项目经理审批”,它最多建立了提交动作,并没有建立可信的管理信息。
因此,项目负责人不应把审核目标定为“每个人每天必须正好八小时”,而应定为:项目投入可追溯、工作内容与任务匹配、异常有解释、成本口径稳定。节假日、培训、内部会议、客户支持、待命和休假都可能是真实时间,硬把它们挤进项目任务,只会制造看似完整、实际失真的数据。
我更愿意把工时审核定义为一项数据治理工作:员工负责及时、真实地记录;任务负责人确认工作内容;项目负责人确认归属与预算影响;财务或人力资源部门维护统一口径。审核流程的价值,最终要体现在估算更准、资源冲突更早暴露、项目复盘更有依据,而不是审批按钮被点得更多。
2. 制度设计先定边界,再定频率和指标
最容易落地的顺序不是先买工具、再要求全员填表,而是先明确“哪些时间必须记、记到什么粒度、谁有权退回、哪些信息用于绩效”。边界不清,团队会把同一种活动分别记成项目投入、部门事务或间接工时,数字自然无法横向比较。
我建议先设定三个底线:第一,工时记录用于工作量、项目成本和资源规划时,必须说明用途;第二,工时不能单独作为员工绩效或劳动强度的结论;第三,审核只能要求足以验证业务归属的信息,不应收集与工作无关的个人细节。
| 制度问题 | 建议规则 | 不宜采用的做法 |
|---|---|---|
| 记录范围 | 列明项目、支持、内部事务、培训、休假等类别 | 默认所有时间都必须挂到客户项目 |
| 记录粒度 | 以能支持估算和复盘为原则,按团队工作方式设定 | 为了显得精确,要求逐分钟填写 |
| 审批职责 | 任务负责人看内容,项目负责人看归属与预算 | 一个审批人承担所有事实核查 |
| 异常处理 | 先询问原因,再更正口径,保留修改痕迹 | 只退回不解释,或要求员工自行猜测 |
3. 项目负责人应关注偏差模式,而不是孤立数字
单日十小时可能是上线支持,也可能是重复填报;某周记录偏少,可能是休假、外部会议,也可能是未及时补录。脱离任务、排期、请假和项目阶段看数字,很容易误判。
我会把审核问题分成三层:记录本身是否完整;记录是否归属到正确的任务和项目;记录与计划、交付和预算之间是否出现持续偏差。只有第三层才是项目治理问题,前两层更适合通过流程设计和提醒机制解决。

二、背景与真实场景:为什么按时填报仍然会失真
1. 跨项目工作把“时间总量”变成了归属难题
在中大型组织中,一个人经常同时参与多个项目:上午处理客户线上问题,下午参加版本评审,临近下班又协助另一个团队排查接口。若制度只要求填写“今天工作了几小时”,总时长也许完整,但项目成本、客户支持负担和团队产能都无法拆开。
例如,一名工程师当天实际工作 8 小时,分别投入项目甲 3 小时、项目乙 2 小时、客户支持 1 小时、部门协作 2 小时。如果全部记到项目甲,甲的成本会被高估,乙和支持团队的负担则被低估;如果只记 8 小时而不拆分,项目间的资源冲突更无从识别。
这种失真不是员工“不配合”的充分证据。更常见的原因是分类口径不清、任务系统没有合适入口,或者填报成本高于员工愿意承担的成本。制度要先消除这些摩擦,再谈问责。
2. 任务拆分过粗,会让审核看似简单、复盘却失去价值
如果一个任务跨度两个月、标题写着“系统优化”,团队成员每天都把时间记到同一条记录,审批虽然很快,但管理者无法区分需求澄清、开发、测试、返工和发布支持。遇到延期时,所有问题都被塞进“系统优化”这只大篮子里。
相反,任务拆得过细也会增加维护负担。一个开发者在一天中切换二十多个微任务,要求逐个填写会让填报和核对本身消耗大量时间。适当粒度应以管理决策为准:能判断工作类型和项目归属即可,不必复制每一次点击和上下文切换。
3. 远程协作与异步工作,让“在线时长”更不等于投入
远程团队的工作节奏可能被时区、客户响应窗口和深度工作时间打散。有人上午集中写代码,有人晚上参加跨区会议;在协作平台上活跃,不等于在推进项目;长时间没有消息,也不代表没有产出。
因此,我不会用登录时长、键盘活动或消息数量替代工时审核。工时记录适合解释项目投入,不适合推断人的专注程度、价值或效率。要评估交付效率,还应结合任务完成质量、返工情况、交付周期、客户结果等信息,并避免把不同复杂度的工作直接排名。
4. 管理工具能减少流程摩擦,但不能替代制度判断
当组织超过 100 人,项目并行、角色分工和审批链条变多,电子表格很快会出现版本冲突、口径不一致和统计滞后。面向中大型企业的项目管理平台,例如 PingCode,可以承接项目、任务、工时记录和审批流程之间的关联,让审核人不必在多份表格之间反复核对。
但平台不能替负责人回答“这类工作应归哪个项目”“客户支持是否计入项目成本”“同一场会议是否允许拆分给多个项目”。这些属于管理口径,必须由组织制定。工具可以提示重复、超出、缺字段和逾期,无法自动判定每一个例外是否合理。
若团队当前只有十几人、项目类型单一且统计周期较短,用结构清晰的表格加固定审核日可能已经足够。只有当协作复杂度、审计要求或跨项目核算需求超过手工维护能力时,才值得把流程迁移到系统中。
三、常见误区:看起来更严格,数据反而更差
1. 误区一:把“满八小时”当作数据真实性标准
固定工作制度可以规定工作时间,但工时表上的项目投入不必每天凑成同一个数字。某天有培训、休假、法定假日或内部活动,就应按规则记录相应类别,而不是把缺口填到正在进行的项目里。
若管理者把“必须满八小时”当作审核通过条件,员工会学会寻找可填的任务,而不是报告真实工作。长期后果是项目投入数字持续偏高,预算估算失去可信度,员工也更不愿意主动申报等待、阻塞和返工。
2. 误区二:审批越多,控制越强
每一条记录都经过多级审批,表面上控制严密,实际却容易把责任稀释:第一个审批人以为第二个人会看,第二个人只检查是否有附件,最后系统里留下很多“已批准”,却没人确认工作发生在什么任务上。
我更倾向按风险分流。普通记录由任务负责人批量确认,明显超出、跨项目调整、客户计费或预算影响较大的记录进入项目负责人复核。低风险记录不必被高风险流程拖慢,高风险记录也不应被普通批量审批掩盖。
3. 误区三:记录越细,管理越科学
精确到五分钟的填报单位,不一定比半小时或一小时粒度更准确。员工可能先估计、后补录,再把时间拆成多个看起来精确的数字。小数点增加了表面精度,却没有增加事实可靠性。
记录粒度应该回答一个管理问题。如果团队要分析迭代任务的投入差异,按较粗的工作块记录可能足够;如果合同按可计费小时结算,就需要明确客户授权、可计费与不可计费边界,并保留合同要求的证据。不要为了同一套表格看起来统一,强迫所有角色承担不必要的精细度。
4. 误区四:把异常直接等同于绩效问题
某人长期记录偏少,原因可能是任务漏挂、角色承担大量指导工作、工作分类缺失,或者团队中只有他负责临时支持。若管理者直接把偏少视为低投入,真正的系统性工作反而会被隐藏。
同样,记录偏高也不能自动推导出“效率低”。复杂故障、范围变化、技术债和需求返工都可能抬高投入。异常是调查入口,不是结论。先问发生了什么,再判断属于记录质量、估算偏差、项目变更还是能力与流程问题。
5. 误区五:把审批通过率当作审核质量
审批通过率高,可能说明记录质量好,也可能说明审核人只点通过;退回率低,可能代表员工理解口径,也可能代表大家放弃申报难以分类的工作。单一指标很容易诱导错误行为。
我会同时看及时率、字段完整率、抽查差异率、异常解释率和更正闭环率。指标应成组使用,并且明确统计对象和时间范围。若要把某项指标与团队目标挂钩,先观察它会不会促使成员“优化数字”而不是优化工作。

四、专业判断逻辑:把制度做成可执行的五道关口
1. 第一道关口:定义工时类别和归属规则
规则必须先回答“时间记到哪里”。建议至少明确项目直接投入、客户支持、内部运营、培训学习、休假和其他经批准类别。是否增加售前、研发基础设施、管理工作等类别,要看组织是否需要据此做成本分析,而不是看到别家有就照搬。
类别过少,许多工作会挤进“其他”;类别过多,员工难以选择,审核人也难以维护。我的经验判断是:每个类别都应能对应到一项管理用途,例如预算核算、服务成本、能力建设或合规统计。说不清用途的类别,通常不值得进入第一版制度。
(1)同一活动是否可以拆给多个项目
可以,但必须有可重复执行的分摊规则。比如跨项目评审按议程时长分摊,部门例会记入内部管理类别,临时支持按工单或任务归属。若没有可靠依据,不要让员工凭感觉把一小时拆成四份,看起来精细,实际无法复核。
(2)等待、会议和返工应如何处理
等待不必然是浪费:等待客户确认、环境部署或外部依赖的时间,可以按组织定义记录为阻塞或支持,但应区别于有效执行时间。会议可按与项目相关的议题记录;返工应关联原任务或缺陷,便于复盘原因,而不应悄悄覆盖原有开发投入。
2. 第二道关口:设定可接受粒度和填报周期
填报粒度要兼顾可用性与维护成本。团队可先用一个迭代周期试运行,观察员工填写时间、漏报率、任务切换频率和审核发现的问题,再决定是否需要更细。没有必要把全组织一次性锁定在同一粒度,研发、咨询交付、客服支持的工作形态可能不同。
填报周期则要尽量接近事件发生时间。每天记录能减少记忆误差,但对频繁切换任务的人负担较大;每周汇总负担低,却容易把时间平均分摊到任务上。多数项目团队可以从每日简记、每周确认开始,而不是要求月底集中回忆整月工作。
建议以真实试点数据决定节奏:记录从工作结束到填写的间隔、补录比例、平均填写耗时,以及抽查时发现的日期和任务归属误差。试点结果应被标注为组织内部观察,不要当作行业基准。
3. 第三道关口:划清四类责任
员工是记录责任人,应保证内容真实、及时,遇到无法归类的工作主动选择待确认类别。任务负责人核对工作内容与任务是否匹配,尤其关注跨团队协作和临时支持。项目负责人复核项目归属、预算影响和计划偏差。财务、人力资源或 PMO 等治理角色负责统一口径、抽查方式、数据保留和争议升级。
责任分层的目的不是增加审批层级,而是避免一个人既要证明事实、又要判定成本、还要处理绩效。角色越清楚,审核越容易抽样和复盘;职责越混杂,所有人都可能认为“别人应该看过”。
| 角色 | 必须检查 | 不应独自承担 |
|---|---|---|
| 填报人 | 日期、任务、时长、工作说明是否真实 | 决定组织级成本政策 |
| 任务负责人 | 记录内容是否与任务和工作结果相符 | 替所有项目调整预算归属 |
| 项目负责人 | 项目归属、计划偏差、风险与预算影响 | 仅凭工时数字评价个人能力 |
| 治理职能 | 分类口径、权限、抽查、保留与争议处理 | 逐条代替业务负责人审批 |
4. 第四道关口:把异常规则分级,而不是一刀切
异常规则的任务是把有限注意力引向风险较高的记录。可先从几类容易解释的情况开始:缺少项目或任务、同一日期重复提交、记录时长明显超出团队约定、项目结束后仍大量计入、单人同期被分配到互相冲突的工作。
阈值应通过试点校准。比如“单日记录超过某时长”只能作为核验提示,不能直接认定违规;上线值守、跨时区支持或临时事故可能合理。制度应规定触发后谁询问、提供什么说明、是否允许更正,以及如何保留审核前后的记录。
(1)建议将异常分为提醒、复核和升级
提醒用于字段缺失、逾期或常见格式问题,可由系统提示员工补充。复核用于时长显著偏离、跨项目归属不明、计划外投入集中出现等情况,由任务或项目负责人确认。升级用于重复出现、影响客户计费、预算或合规的问题,交由治理角色处理。
这种分层能降低“每个异常都要开会”的成本,也能避免高风险事项被日常提醒淹没。系统规则先处理确定性强的问题,人工判断保留给边界复杂的业务情境。
5. 第五道关口:审核后必须形成处置闭环
一条记录被退回,不代表问题已经解决。审核意见应指出具体字段、原因和可接受的更正方式;填报人更正后,审核人确认;如果原记录暴露出任务分类不够、工时政策冲突或项目估算不准,应将问题转为制度或计划改进。
我建议把更正分为三类:录入错误,修正后完成;口径不一致,记录解释并更新规则;项目真实超支,进入风险管理和范围复核。三类处理方式不同,不能全部归结为“员工下次注意”。
五、关键指标:用少量指标回答不同管理问题
1. 指标不是越多越好,每个指标都要有用途
我设计指标时会先问:它提醒谁采取什么行动?若无法回答,就先不采集。工时管理常用指标可以分为数据质量、审核效率、项目计划和资源风险四组。四组指标相互补充,但不能互相替代。
| 指标 | 建议口径 | 它回答的问题 | 容易被误读的地方 |
|---|---|---|---|
| 按期填报率 | 截止时间前完成提交人数 ÷ 应提交人数 | 填报流程是否顺畅 | 高按期率不代表记录内容真实 |
| 字段完整率 | 必填字段齐全记录数 ÷ 已提交记录数 | 数据能否进入后续核算 | 字段齐全不等于归属正确 |
| 抽查差异率 | 抽查中需更正的记录数 ÷ 抽查记录数 | 表面记录与可核验事实差异多大 | 抽样方式变化会影响结果 |
| 异常闭环率 | 已解释或更正异常数 ÷ 到期处理异常数 | 发现的问题是否被处理 | 不应通过删除异常提高比率 |
| 估算偏差率 | 实际投入与批准基线的差异 ÷ 批准基线 | 项目计划与实际投入是否存在系统性差异 | 变更范围后要同步调整基线 |
| 工时审核耗时 | 审核和退回所耗时间,按周期统计 | 流程是否过度依赖人工核对 | 不能只追求更快而降低核验质量 |
2. 数据质量指标需要和抽查机制配套
按期填报率和字段完整率容易自动统计,因此适合作为基础运营指标。但要判断数据是否可信,必须加入抽查差异率和更正原因分布。抽查最好覆盖不同项目阶段、工作角色和工时类别,而不是只检查最容易找到问题的某一组记录。
抽查比例不必先设成一个看似权威的固定数字。组织可以从风险出发:客户计费、预算敏感或审计要求高的项目抽查更深入;内部探索项目采用较轻抽查。每个周期记录样本选择方式,才有可能比较差异变化。
3. 项目指标要纳入范围变化和工作类型
实际工时高于估算,并不总是估算能力差。需求范围增加、关键依赖延迟、缺陷返工、技术探索,都可能改变投入。分析偏差时至少保留原始基线、批准变更、最终交付和返工原因,否则“估算偏差率”会把项目变化与执行问题混为一谈。
我更关注偏差是否持续集中在某类任务、某个阶段或某种依赖上。例如需求澄清阶段普遍低估,说明估算模型可能没有充分计入沟通;上线支持持续超出,可能说明发布方案或客户服务边界不清。这种模式比单个项目超时更适合指导制度调整。

4. 指标目标要分阶段,避免第一周就考核个人
制度上线初期,优先观察规则是否理解、分类是否够用、系统是否容易操作。此时可以设流程目标,但不宜立刻把工时数据用于个人排名或奖金计算。等口径稳定、抽查机制有效、异常分类清楚后,再讨论项目层面的估算改善和资源配置。
每个指标都应附上定义、统计周期、数据来源、责任人和例外说明。若不同部门对“按期”“异常”“实际投入”的理解不一致,仪表盘再精美,也只是在更快地制造争议。
六、案例与数据观察:一支多项目团队如何减少“月底猜工时”
1. 情景说明:问题不是员工不填,而是系统没有让人容易填对
下面的案例是基于常见项目管理情境构建的样本推演,不是对某家企业的真实经营数据披露。假设一家 160 人的软件交付组织,同时维护多个客户项目,研发、测试、产品和实施人员经常跨项目协作。
试行前,员工月底集中补录,项目类别由个人判断,支持工单和内部事务没有统一入口。项目负责人每月需要数小时整理表格,但仍无法判断某个项目投入增加究竟来自范围变化、返工还是临时客户支持。
2. 改造前的症状:数字看似齐全,解释成本很高
组织先抽取一个月的记录做诊断,而不是立刻改变考核制度。样本推演显示,记录中 24% 在周末或月底集中补录,15% 缺少明确任务关联,约 12% 出现跨项目拆分但没有说明依据。这里的比例只用于说明诊断方法,具体组织应以自己的抽样结果为准。
更重要的发现不是某一个百分比,而是审核成本的来源:项目负责人反复追问同一类问题;员工不确定临时支持记在哪里;任务名称过于宽泛,审批人只能凭印象通过。问题主要集中在分类和流程设计,而不是单纯的个人纪律。
3. 改造动作:用最小规则集先跑一个迭代
团队没有立刻加密审批,而是先做四件事:统一工时类别,明确支持工单的归属方法;要求周内简记、周期结束前确认;对缺任务、重复日期和明显超时设置提醒;由任务负责人核对内容,项目负责人只看归属和预算风险。
同时,团队允许把无法明确归属的工作暂记为“待归属支持”,但要求在周期结束前由负责人完成分配。这个临时类别有退出期限,避免“其他”变成永久垃圾桶。每次退回都选择原因代码,便于识别是员工漏填、任务体系缺项还是口径不清。
4. 改造后的观察:少看一个总分,多看问题落点
在该样本推演中,经过三个迭代,月末集中补录下降,缺少任务关联的记录减少,审核人追问“这是什么工作”的次数也随之下降。更关键的是,项目负责人能够把一部分超出计划的投入识别为客户范围变化,而非笼统归为“团队效率低”。
不要把这一结果直接当作适用于所有组织的承诺。若团队任务体系本身混乱,系统提醒无法解决任务归属;若工作主要是突发支持,固定项目任务结构可能反而增加填报负担。案例的可迁移价值在于先找出数据失真的源头,再选择最小制度变更。

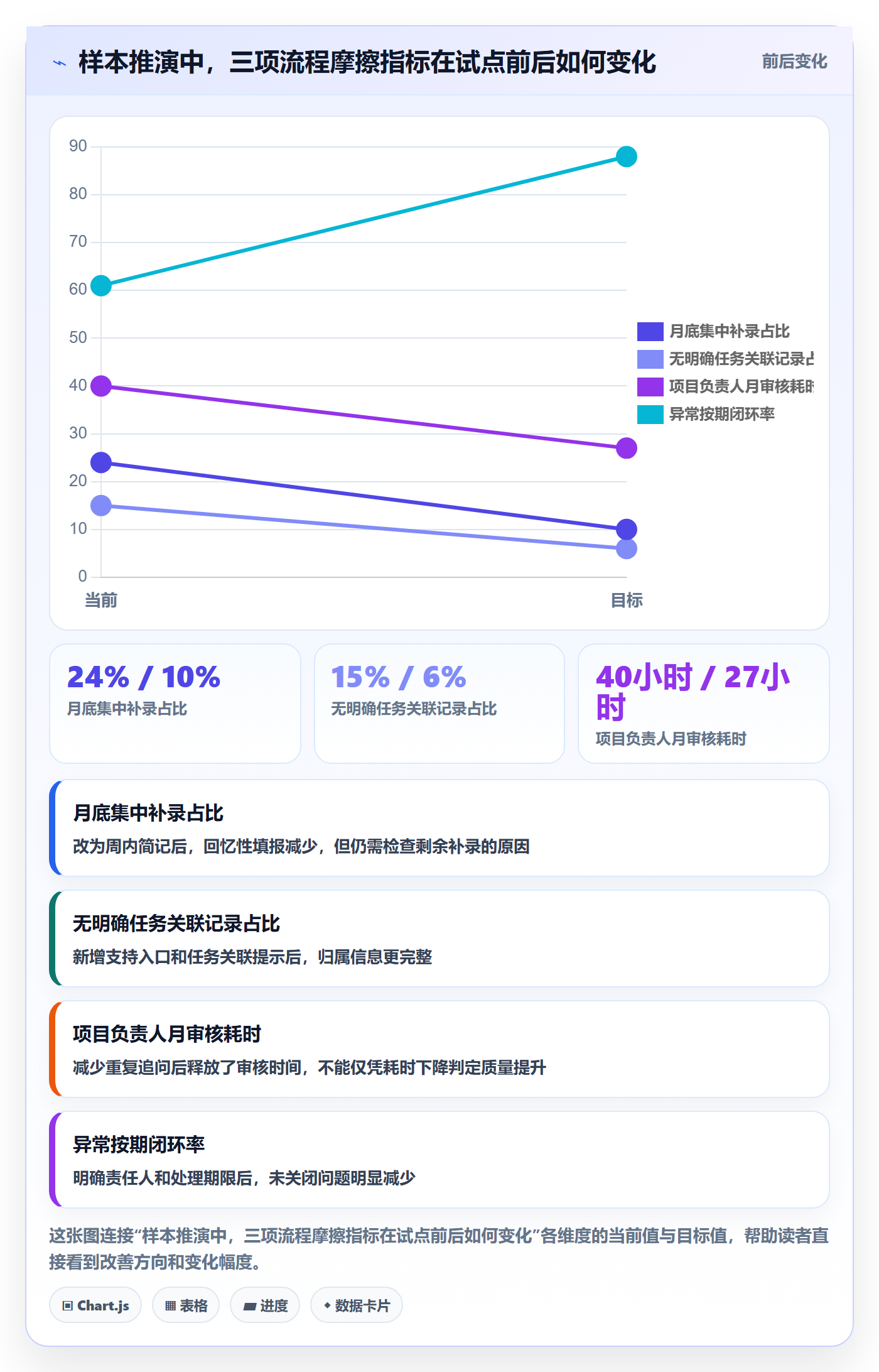

| 观察项 | 改造前情景值 | 改造后三个迭代情景值 | 应怎样解释 |
|---|---|---|---|
| 月底集中补录占比 | 24% | 10% | 提示记录更接近工作发生时间,不代表内容完全准确 |
| 无明确任务关联记录占比 | 15% | 6% | 说明任务入口和类别规则更清楚 |
| 项目负责人月审核耗时 | 约 40 小时 | 约 27 小时 | 反映重复追问减少,仍需看抽查差异率 |
| 异常记录按期闭环率 | 约 61% | 约 88% | 表明处理流程更明确,不应通过删掉异常达成 |
这些数字属于样本情景推演,不是外部研究的统计结论。真实上线时,应在制度文件中区分内部测量结果、估算值和建议目标,不要把试点数据包装成行业平均水平。

5. 如果采用项目管理平台,先配置规则,再迁移历史数据
对人数较多、项目并行度高的组织,PingCode 一类项目管理平台可把任务、工时、审批状态和项目维度放在同一工作流中。上线前,我会先确认字段、角色、状态、权限和统计口径,再决定哪些历史数据值得迁移。把旧表格里大量含糊记录原样导入,只会让新平台继承旧问题。
具体可先选一个跨职能项目试点,覆盖至少一种正常工作、一种临时支持和一种异常处理场景。试点期间观察员工完成一周填报需要多久、审批人如何处理边界记录、报表能否回答项目负责人的实际问题,再决定是否推广到所有部门。
若工具提供自动提醒、重复记录提示、必填校验和权限控制,应先用来减少机械错误;涉及归属和预算判断的内容仍应由负责人确认。工具的价值在于降低核对成本、保留变更痕迹和提升统计一致性,而不是让管理者获得更多可以随意解释的个人数据。
七、不同情况下的行动建议:按组织复杂度逐步上线
1. 小团队:先统一表格口径,不必急着增加系统
如果团队规模小、项目数量少、负责人能够直接了解工作,可先采用共享表格或轻量流程。表格至少包含日期、人员、项目、任务、时长、工作类别、说明和审核状态,并用下拉选项减少自由文本带来的统计困难。
每周固定一次简短核对,重点检查跨项目归属、临时支持和明显缺项。小团队不需要把每条普通记录都走多层审批,但应保留更正原因和最终确认人。若表格开始出现多人维护冲突、重复项目名称和月底汇总滞后,再评估是否迁移。
2. 多项目中型团队:重点解决任务关联与分摊规则
人员跨项目工作频繁时,应建立清晰项目编码、任务层级和支持类工作入口。可以设置项目负责人、任务负责人和填报人各自负责的字段,避免所有问题都流向一个审批人。
制度实施头一两个月,优先观察任务关联率、跨项目更正率和审核耗时。如果大量记录集中在“其他”或“临时支持”,先调整类别和入口,不要急着要求员工写更长的说明。必要时用抽样访谈了解填报步骤中最难判断的地方。
3. 中大型组织:将制度、系统与审计要求一起设计
100 人以上、跨部门协作密集或需要项目成本核算的组织,应把工时流程纳入统一治理。系统配置要覆盖组织权限、审批路径、项目变更、历史更正、审计记录和报表口径。对于客户计费、合同交付和内部成本分析,应明确哪些字段是必需、谁可查看、数据保留多久。
如使用 PingCode 等项目管理平台,应由业务负责人、PMO、财务、人力资源和信息技术角色共同完成需求确认。不要只让系统管理员按一份表格配置字段;实际工作中的例外情况,最好在上线前通过情景演练验证。
4. 项目处于救火或上线期:允许例外,但必须有结束条件
重大故障、上线窗口或客户现场支持时,团队很难按日常节奏完整记录。可以允许先记录项目、时间和事件类型,事后在约定期限内补齐任务关联和说明。例外规则要明确适用范围、批准人和补录期限,避免“忙”成为长期不填或任意归属的理由。
救火结束后,应复核投入是否需要重新估算、是否涉及范围变更、是否有长期支持负担。若大量人员持续进入例外流程,说明例外已不再是例外,而是计划、服务模型或资源安排需要调整。
5. 强监管或客户按工时计费:提高证据强度,不提高无效细节
涉及客户账单、合同审计或合规核查时,应根据合同和制度明确可计费与不可计费时间、客户确认方式、修改权限、审核记录以及证据保留要求。对外账单数据与内部管理数据可以存在不同视图,但两者的映射规则必须稳定、可说明。
更严格并不意味着追踪员工的每一分钟。应加强的是审批授权、修改留痕、项目与客户关联、工作说明的可验证性。若合同要求与组织内部统计目的冲突,应在制度中明确优先规则,而不是让员工自行猜测。
八、不同情况下的取舍:精度、成本与信任如何平衡
1. 细粒度与填报成本之间,选择“够用的精度”
细粒度能帮助某些成本核算,但会增加员工填报和审核成本。粗粒度减轻负担,却可能掩盖项目间资源分配。判断方法不是问“能不能记得更细”,而是问“更细之后,是否会改变预算、估算或服务决策”。如果答案是否定的,精细记录很可能只是增加表单工作。
角色之间也可以有差异化口径。客户交付或咨询团队可能需要按合同要求精确记录;内部产品探索团队更适合关注阶段、任务类别和估算偏差。差异化必须配套清楚的汇总方法,否则组织层面的数字不可比。
2. 自动规则与人工判断之间,自动化确定问题、保留复杂情境
自动化适合发现重复提交、字段缺失、日期冲突和超出已知阈值的记录。它不适合仅凭时长判断是否合理,也不应自动把异常升级为绩效事件。越是涉及业务情境、范围变化和客户承诺,越需要负责人判断并留下理由。
规则过少会让审核者重复检查低级错误;规则过多会制造大量误报,使人习惯性点击通过。上线前先用历史样本回放:规则是否能识别已知问题、会误报多少正常场景、误报后谁处理。只有能减少整体处理成本的规则,才值得长期保留。
3. 统一制度与团队自治之间,统一定义、允许流程细节不同
组织需要统一项目编码、工时类别核心定义、统计周期、修正规则和数据权限,否则跨部门汇总没有意义。但团队可以在填报提醒方式、日常核对节奏和任务拆分习惯上保留一定自治。
例如交付团队可能以客户项目和交付阶段为主,研发团队可能以迭代、缺陷和技术改进为主。强行把两者全部塞入相同任务结构,会让某一类工作长期被记为“其他”。治理层应统一底层口径,不必统一所有工作细节。
4. 个人管理与项目管理之间,避免把投入量直接当作贡献度
工时能帮助解释成本和资源占用,但不能独立衡量贡献。相同的四小时可能对应例行维护、关键故障解决、复杂方案设计或有效辅导,其交付价值和风险影响并不相同。
如果管理目标是团队绩效,应把工时数据与交付质量、协作情况、复杂度、客户结果和阶段目标结合,并让员工知道数据用途。若工时主要用于预算和项目复盘,就应减少个人层面的排序和展示,避免把成本核算工具变成隐性考勤工具。

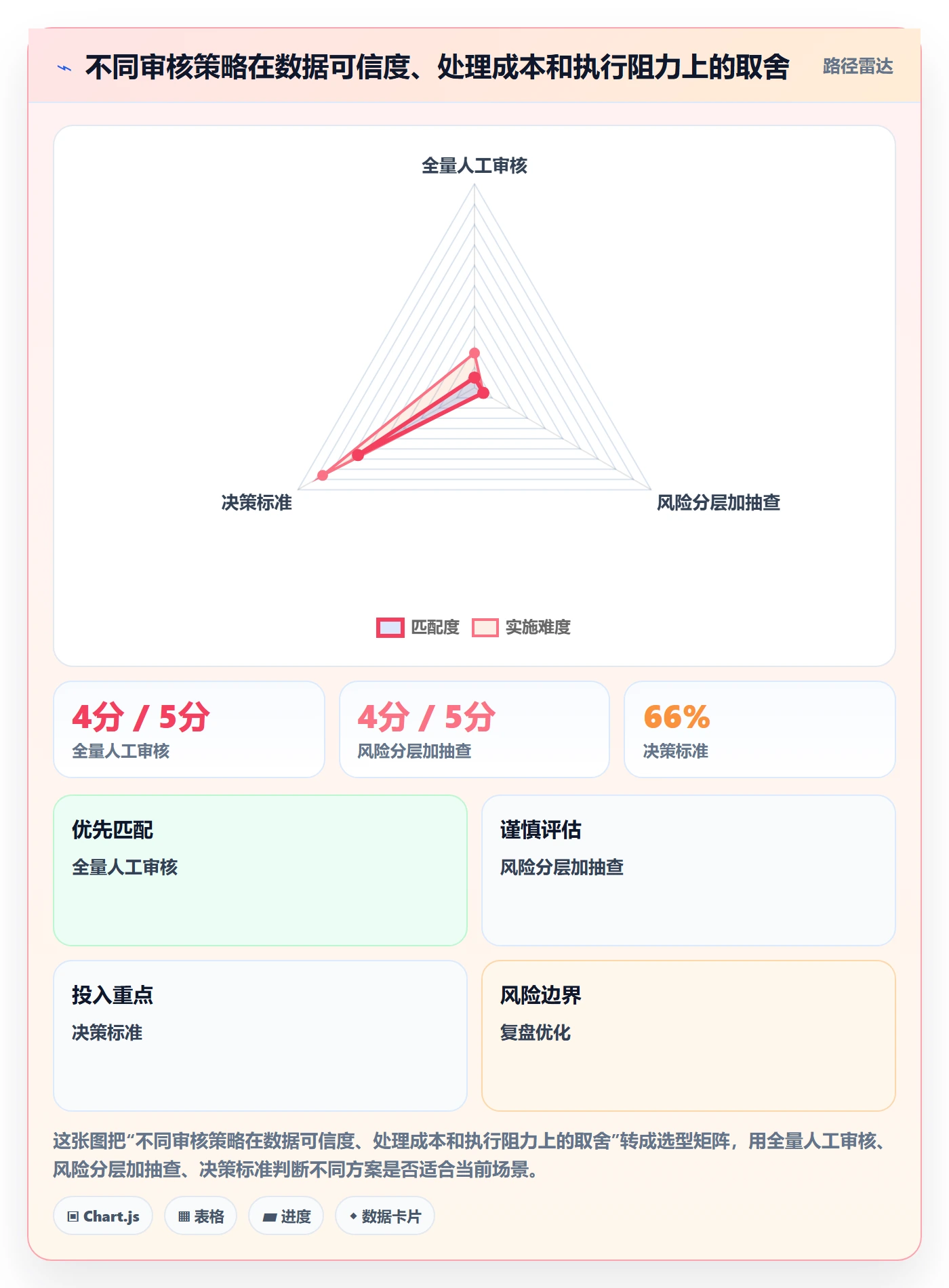

5. 追求审批速度与保持审核质量之间,采用风险分层和抽查
所有记录都逐条详审,审核成本过高;所有记录都批量通过,数据风险过高。更合理的折中是:低风险记录简化审批,高风险记录进入复核,周期性抽查普通记录,并根据抽查结果调整规则。
如果抽查差异率长期较低,可以降低低风险样本的检查强度;如果某类工作反复出现归属问题,则增加该类别的样本或改造入口。审核强度应随着风险证据变化,而不是在制度发布时一次定死。

九、落地模板:从试点到复盘的操作顺序
1. 上线前:用一页制度回答关键问题
制度文件不必一开始写得很长,但必须把关键问题回答完整。可以围绕以下内容形成一页规则摘要,再将细则放入配套说明:
- 记录对象:哪些员工、项目和工作类别需要记录。
- 记录口径:粒度、分类、跨项目分摊和例外情形如何处理。
- 提交节奏:何时记录、何时确认、逾期如何提醒。
- 审核责任:谁核对内容,谁核对归属,谁处理争议。
- 更正规则:允许谁修改、需要什么说明、如何保留历史记录。
- 数据用途:用于预算、成本、资源规划还是客户计费,哪些用途明确禁止。
- 数据权限:谁能看明细,谁只能看汇总,如何处理离职与项目关闭后的访问。
如果任意一项无法明确,不要靠一句“按实际情况处理”敷衍过去。至少指定决策人、暂行规则和复核日期,否则例外会变成制度漏洞。
2. 试点期:用真实边界案例检验规则
试点对象应覆盖不同工作形态,而不只是选择最容易执行的团队。至少演练正常项目任务、跨项目会议、临时客户支持、返工、等待外部依赖、休假和紧急上线等情形。
每次演练都记录四个问题:填报人是否知道选哪个类别;审核人能否判断归属;系统是否允许必要更正;统计结果是否能回答项目负责人的问题。若一个边界案例要靠多次口头解释才能通过,说明规则或入口还不够清楚。
3. 推广期:把培训做成任务场景,不只发操作手册
操作培训应以常见场景为主,而不是只讲按钮位置。员工需要知道“临时帮另一个项目排查问题时怎么办”,审核人需要知道“记录偏高但有事故编号时如何核实”,项目负责人需要知道“实际投入增加却伴随范围变化时如何更新基线”。
建议准备简明的决策树和常见错误示例,放在实际填报入口附近。遇到的新问题按周收集,由治理负责人归类为补充说明、系统配置调整或制度修订,避免每个团队各自发明答案。
4. 运行期:每月看趋势,每季度改规则
月度复盘可以检查按期率、抽查差异、异常闭环、审核耗时和估算偏差。季度复盘则应判断指标是否诱导了不良行为,类别是否需要调整,项目任务结构是否支持真实工作,以及工具配置是否仍符合组织职责。
每次制度改动都要记录版本、原因、生效日期和影响范围。否则管理者拿不同口径的数字比较,很容易把政策变化误读成团队效率变化。

十、结尾:把工时从“填报义务”变成项目改进证据
工时审核制度真正的分水岭,不是有没有审批节点,而是管理者能不能从记录中看见工作如何发生、偏差为什么发生、下一轮要改什么。缺少分类和归属规则,数字会失真;缺少抽查和解释,审批会空转;缺少用途边界,员工会把工时管理理解成监控。
我的独特判断是:一套好制度,不以“每条记录都无例外”为目标,而以“例外出现时能解释、能修正、能促成改进”为目标。记录不应被装饰成精确的事实,项目负责人也不应把时长直接当成效率或贡献的替代指标。
下一步可以先做三件事:抽样检查最近一个周期的工时记录,分类统计最常见的归属与补录问题;与填报人、任务负责人和项目负责人各访谈几位,确认问题来自规则、任务结构还是工具;选一个跨职能项目试行最小规则集,并在一个迭代后复盘数据质量与审核成本。
只有当团队能稳定回答“这段时间做了什么、属于哪里、为何偏离计划、后续采取什么行动”,工时才从表格数字变成项目治理的有效证据。
常见问题解答(FAQ)
1. 项目工时审核应该由谁负责,审核到什么程度?
我在设计工时制度时最纠结的是,项目负责人既要判断工时是否合理,又可能是任务分配者,容易变成自己安排、自己认可。审核如果只看总数,填报人写得再完整也未必能发现问题;但逐条追问每一分钟,又会让流程变得很重。
建议把审核拆成“事实核对”和“异常复核”两层:成员对本人记录负责,项目负责人核对任务归属、工作内容和结果是否匹配,部门负责人或项目管理职能只抽查超阈值记录及跨项目异常。审核不应要求证明每一分钟的去向,而应能回答三个问题:做了什么、对应哪个任务、产出了什么或遇到了什么阻塞。
比如记录为“接口联调,4小时”,若任务状态仍为未开始且没有说明环境阻塞,就应退回补充,而不是直接认可。试运行时可先对单条超过8小时、连续两天超过10小时、同一工作重复记在多个项目等情况触发复核;阈值应结合团队工时制度调整。这样既保留责任边界,也避免负责人陷入逐条审批的低价值劳动。
2. 工时审核制度应该设置哪些关键指标?
我想用数据判断工时填报是否健康,但担心指标越多,团队越像在为报表工作。除了看填报率,我还想知道哪些数据真的能帮助项目负责人发现进度风险,而不是把忙碌误当成产出。
指标应服务于管理动作,而不是单纯排名。建议至少关注四类:及时性,如每周按时提交率;完整性,如有任务关联和工作说明的记录占比;异常性,如超长工时、重复记录和频繁事后补录比例;计划偏差,如任务实际工时与估算工时的差异。
可以把“周提交率不低于95%”“无说明的超长记录低于2%”作为初始观察线,但它们是试运行目标,不是通用行业标准。更关键的是看偏差是否集中在某类任务:若一个迭代中测试任务连续三次超出估算30%以上,应优先检查需求变更、测试环境或估算方法,而不是先认定成员效率低。
指标要能导向具体复盘,否则就只是增加填报压力。
3. 工时记录多久审核一次,逾期和补录怎么处理?
我们既希望数据足够及时,又不想每天催填工时。我担心周末集中补录会让记忆失真,也担心严格禁止补录后,出差、线上故障或临时支持的人无法准确记录,制度该怎么平衡?
多数知识工作适合采用“每日记录、每周审核、月度抽查”的节奏:成员在工作日结束前或次日上午补记,项目负责人每周固定一次集中处理,月末抽查异常和跨项目分配。对逾期记录,不建议直接删除或一律拒绝,可以要求标注补录原因,并记录原工作日期、提交日期和修改痕迹;超过一个结算周期的补录,再由负责人说明审批理由。
制度还应明确时区、休假、故障和紧急支持等例外。一个实用判断是观察补录是否集中发生:如果团队每周都有大量周五集中填报,问题通常不只是成员健忘,也可能是记录入口太复杂或审核节奏不合理。先优化流程,再讨论个人责任,通常比单纯加重处罚更有效。
4. 如何避免工时制度变成监控或惩罚员工的工具?
我希望工时数据能帮助项目估算和识别资源冲突,但团队可能会担心记录被用来比较个人、追究每一分钟的去向。怎样设计审核规则,才能让大家愿意如实填报,而不是把时间写得更好看?
关键是限定数据用途,并把“记录投入”与“评价产出”分开。制度中应明确工时主要用于项目成本核算、容量规划、估算校准和流程改进,不以单一工时总量评价个人绩效;同时说明谁能查看明细、保存多久、何种情况下会被复核。
审核反馈应针对记录质量和项目问题,例如“该任务连续超估,需调整需求拆分”,而不是“某人每天工时不够”。如果团队出现普遍报满、任务描述趋于空泛或临近结算集中修改,通常是激励和问责方式出了问题。可以先选一个项目试行四周,比较记录完整率、补录比例和估算偏差,再与团队公开复盘并调整规则。
让数据首先用于改进计划,而非制造个人排名,才更容易获得真实记录。
核心关键词
文章包含AI辅助创作:工时审核流程与规范:项目负责人工时管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579554
读者评论
我们团队按周补工时,月底回看时经常记不清会议和支持工作归属。文中提到每日简记、每周确认比较实际,但如果任务分类本身不清楚,填得再及时也未必准确。
赞同不要把异常直接当绩效问题。我们有同事长期处理临时故障,工时看起来分散又偏高,后来才发现任务里没有合适的支持类别。制度上线前先补齐分类,可能比加审批环节更有效。
小团队用表格确实够用,不过跨项目分摊会议时间时很难复核,靠个人估算容易造成口径不一。想请教作者:这类活动是否更适合统一记入部门事务,而不是拆分到多个项目?
