敏捷管理指南:项目成员如何做好敏捷项目,最佳实践全流程

敏捷项目最常见的失败,不是团队没有站会,也不是迭代周期太长,而是每个人都按时完成了自己的任务,交付物却没有解决用户的问题。判断一个项目是否真正敏捷,关键不在于团队用了多少敏捷术语,而在于能否持续把不确定需求转化为可验证的增量,并依据反馈调整下一步。本文从项目成员每天要做的事出发,拆解从需求进入到迭代复盘的完整流程,并用一个明确标注为情景模拟的项目说明如何落地。

一、先讲结论:敏捷不是加速执行,而是缩短验证周期

1. 把“做完任务”改成“交付可验证的结果”

项目成员常把敏捷理解为“任务拆小、周期缩短、每天开会”。这些做法可以让工作更容易被看见,却不必然产生用户价值。任务拆得再细,如果最后仍然要等几个月才能集成、测试和上线,团队只是把瀑布式工作切成了许多小块。

我判断一个迭代是否有效,通常先问三个问题:本轮交付了什么用户能感知的变化?我们用什么证据判断它是否有用?如果结果不符合预期,下一轮会因此改变什么?这三个问题答不上来,迭代完成率再高,也不能证明项目在敏捷地学习。

敏捷项目的核心产物不只是软件、页面或功能,还包括经过验证的认知。团队每一轮都应尽可能缩短“提出假设,实现最小方案,观察结果,调整方向”的距离。对项目成员而言,这意味着不能只等任务分配,还要主动追问需求背景、验收条件、依赖关系与风险。

2. 优先管理流动,而不是追求每个人始终满负荷

当一个团队把所有人都排满,表面上看资源利用率很高,实际上遇到需求变化、线上问题或跨团队等待时,很容易形成排队。开发做完了,测试还没接手;测试发现问题,需求负责人又不在线;一个任务卡住,其他人也不愿意改变顺序。结果是每个人都很忙,价值却迟迟无法交付。

更有用的管理对象是工作从开始到完成的流动时间、在制工作数量和阻塞时长。实践中,我会建议先限制同时进行的工作,再观察任务是否更快穿过设计、开发、测试和发布环节。限制并不是让成员闲下来,而是避免过多工作同时开工、同时等待。

下面的数据是一个情景模拟,用于说明团队指标可能如何变化,不代表行业基准或真实企业统计。模拟假设是:团队从“尽量多开工”转为设置在制工作上限,并每天处理阻塞事项。

敏捷管理指南:项目成员如何做好敏捷项目,最佳实践全流程

3. 每个成员都要对端到端交付负责

敏捷不是把责任从经理转交给开发人员,也不是要求每个人都变成全栈。它要求团队在边界清楚的前提下,共同对一个可交付结果负责。需求、设计、开发、测试、运维可以有不同专业分工,但不能各自只对“我提交了”负责。

例如,开发完成代码并不等于功能已经交付;测试完成用例也不等于风险已经关闭。只有当变更经过必要验证、能够被部署或明确说明为何暂缓,并且相关方知道结果,团队才真正完成了一个交付闭环。

二、敏捷项目为什么容易失速:团队忙碌不等于项目前进

1. 需求变化快,真正的问题却常常定义得太晚

“客户经常改需求”是许多项目的常见解释,但这句话掩盖了两类不同情况。一类是合理学习:团队通过访谈、试用或数据发现原有假设不成立,于是调整方案。另一类是需求输入没有边界:任何人都可以随时加任务,却没有人说明优先级、影响范围和被替代的工作。

前一种变化是敏捷要利用的反馈,后一种变化会破坏团队承诺。成员不应把所有变化都当成必须立即执行的指令,而应追问:提出者是谁?要解决什么问题?紧急程度如何?它会挤掉当前迭代的哪项工作?是否需要重新估算和确认交付范围?

2. 工作按职能切分,价值却需要跨职能完成

在大型组织中,团队可能按照产品、研发、测试、运维、数据、安全或业务线划分。这样的专业分工有其必要性,但如果一项小功能必须依次等待多个部门排期,迭代节奏就会被组织边界而非技术工作量决定。

我会特别关注“交接次数”和“等待时间”,而不只看每个岗位的产出。一个成员当天提交了设计稿,不能说明用户离功能上线更近了;如果设计评审两周后才召开,这两周就是系统中的等待。团队可以通过提前评审、明确服务时限、共享验收条件和建立稳定协作窗口来减少等待。

3. 指标被当成考核目标,团队就会优化数字而非结果

速度、完成率、缺陷数、故事点都可以帮助观察,但单项指标一旦变成员工排名或绩效目标,就容易被操纵。团队可能通过拆小任务提高完成数,通过降低估算提高速度,也可能把缺陷推迟到迭代结束后处理。

指标的用途是提出问题,而不是替代判断。例如,速度连续下降,不应直接推断成员效率变差;还要检查需求是否更复杂、依赖是否增加、缺陷返工是否变多、团队人数是否变化。比较不同团队的故事点尤其危险,因为估算尺度和拆分习惯并不统一。

4. 会议很多,但决策、风险和行动项没有闭环

站会如果变成逐人汇报“昨天做了什么、今天做什么”,很容易让团队关注个人进度,而忽略共同阻塞。评审会如果只展示已完成界面,却不邀请真实用户或业务代表验证,也只是一次状态演示。复盘会如果只记录“加强沟通”,下次遇到问题仍然会原样发生。

每次会议都应有明确目的、参与者和输出物。讨论卡点后要有人负责推进,决策后要记录依据和有效范围,复盘提出的行动项要在下一轮检查是否落实。没有行动闭环的会议,不会因为频率更高而变得敏捷。

三、项目成员的全流程:从需求进入到迭代结束

1. 需求进入:先辨认问题,再接受任务

需求进入团队时,不要急着把一句话拆成开发任务。成员首先要确认需求想改变什么:是用户无法完成某项操作,是业务流程耗时太长,还是合规要求发生变化?问题描述越清楚,团队越容易判断是否值得做、如何验证和需要谁参与。

一个可讨论的需求,至少应包含目标用户、当前障碍、预期变化、验收条件、优先级依据和已知依赖。信息尚不完整时,可以先安排短时间澄清或探索任务,不必为了让看板看起来完整而假装已经理解。

  • 先问目的:这个需求要改变什么用户行为或业务结果?
  • 再问证据:问题来自访谈、工单、数据观察、法规要求,还是个人判断?
  • 检查边界:本次必须做什么,哪些明确不在范围内?
  • 确认验证:上线后用什么信号判断方案是否有效?
  • 暴露依赖:是否需要其他团队、权限、接口或环境配合?

2. 需求细化:把“大而模糊”拆成“能验证的小步”

拆分需求的目标不是把工作切成更多卡片,而是找到可以独立交付、独立验证的价值切片。一个“重做客户管理模块”的需求可能同时包括搜索、列表、权限、导入、详情页和审计记录。若把它整体放进迭代,团队可能直到最后才发现权限逻辑或数据迁移不可行。

更好的拆法通常围绕用户路径或业务风险:先完成最关键用户的只读查询,再验证搜索和权限;或者先以小范围数据验证导入规则,再扩展到全量迁移。每个切片最好能够形成真实反馈,而不仅是内部技术准备。

估算时,团队讨论的是相对复杂度、未知因素和工作范围,不是给成员排速度名次。若一项工作难以估算,往往意味着它包含了未澄清的需求、外部依赖或技术未知。此时更适合拆出探索任务,设定时间盒,验证关键假设后再承诺实现范围。

3. 迭代计划:承诺一个目标,而非塞满一篮子任务

计划会开始时,先讨论迭代目标,再讨论具体工作。目标应描述用户或业务结果,例如“让试点客户可以独立完成首次配置”,而不是“完成配置页、接口和测试”。前者允许团队根据情况调整实现顺序,后者容易把过程任务误当成果。

成员应检查过去几轮的实际完成能力、休假安排、支持工作和已知依赖。计划不能按理想状态把每个人排满,因为生产问题、代码评审、跨团队沟通和缺陷修复都是真实工作。团队可以留出缓冲,但要说明缓冲用于什么风险,不能把它隐藏成随时塞入新需求的空间。

迭代承诺不是不许变化。若出现高优先级事项,产品负责人和团队应明确它与原目标的冲突,并决定缩小范围、替换工作或调整迭代目标。成员不应默默把新增任务叠加到原计划上,再用加班掩盖容量变化。

4. 每日协作:围绕目标与阻塞更新,而非轮流报流水账

每日同步的重点是团队怎样更接近迭代目标。每个人可以简短说明当前工作状态,但更重要的是明确:什么事项卡住了?谁需要帮助?是否有任务即将超出预期?是否应调整工作顺序?如果讨论进入复杂技术方案,可以在会后由相关成员继续,不必让全体人员旁听。

成员发现阻塞时,应尽早标记并描述所需支持,而不是等到站会才第一次提起。一个好的阻塞说明包括受影响的工作、阻塞开始时间、已经尝试的处理方式和需要谁做什么。这样其他人才能采取具体行动,而不是只留下“尽快协调”的口头承诺。

团队也应有意识地减少多任务并行。若某位成员同时负责多个高优先级任务,频繁切换会延迟每项工作的完成。优先把已开始的工作推向完成,再拉取新工作,通常比“人人都有事情做”更能缩短交付周期。

5. 开发与测试:质量要进入过程,不能留到迭代末尾

敏捷不意味着先快速写完代码,再把质量交给测试人员兜底。测试条件应在需求细化时讨论,开发过程中持续集成,团队尽早验证高风险路径。对于涉及权限、数据迁移、支付或安全边界的功能,先验证最危险的假设,比先做完整界面更稳妥。

每个团队都需要自己的“完成定义”。它可以包括代码审查、自动化测试、功能验收、文档更新、监控或发布准备,但不应照抄一份与团队风险不相称的清单。高风险系统需要更严格的验证;低风险实验则可以采用小流量、可回滚的方式快速学习。

如果测试总在迭代末尾堆积,问题通常不只是测试人手不足。要检查需求是否拆分过大、开发是否集中在最后几天、环境是否不稳定、验收标准是否晚于实现才确定。把测试提前到工作开始阶段,往往比末尾增加一轮加班更有效。

6. 评审与复盘:一个看产品,一个改进工作方式

迭代评审关注交付物和反馈:哪些能力已经可用?哪些尚未完成?用户或业务代表如何评价?评审不是给团队打分,也不是只展示漂亮的演示环境。若交付内容有已知限制,应当明确说明,避免相关方把演示误认为正式可用。

复盘则关注系统如何工作:什么帮助了交付?什么制造了等待或返工?下一轮最值得尝试的一个改变是什么?复盘要避免把结构性问题归咎于个人性格。例如,“沟通不积极”可以进一步追问:信息在哪里断开?谁没有决策权?协作接口是否不明确?

每轮复盘不必列出十几条改进。选一到两项可观察的行动,并在下一轮检查效果,通常比写一份无人追踪的长清单更有价值。改进要有负责人和验证方式,例如“需求评审时邀请测试参与,连续观察两轮迭代的验收返工次数”。

7. 发布与反馈:把上线当作验证起点,而不是庆功终点

功能上线以后,团队仍要确认用户是否能够发现、理解并完成目标行为。发布计划应包括风险评估、回滚方式、监控信号、支持渠道和责任人。对高风险改动,可以考虑分批发布、灰度验证或先面向内部用户,而不是一次性让所有人承受未经观察的变化。

反馈渠道要与需求假设对应。如果目标是减少流程完成时间,就应关注完成时长和中途退出,而不是只统计页面访问量。如果目标是降低人工处理负担,就要观察人工介入次数和异常处理时间。没有对应目标的指标,容易让团队被可获得的数据牵着走。

从需求进入到发布后观察,任何环节都可能暴露新的未知。敏捷的价值就在于团队能够在投入变大之前尽早发现偏差。流程不是一次走完的直线,而是不断循环的学习机制。

敏捷管理指南:项目成员如何做好敏捷项目,最佳实践全流程

四、常见误区:看起来敏捷,实际把风险藏起来

1. 误区:每天开站会,就已经采用敏捷

站会只是协作机制,不是敏捷本身。如果团队每天汇报进度,却没有共同迭代目标、可验收增量和用户反馈,站会只是在提高状态更新频率。判断会议是否有用,应观察会后阻塞是否减少、工作顺序是否及时调整,而不是看每个人是否都发言。

2. 误区:需求变化越多,团队越敏捷

变化能够被低成本吸收,才是敏捷能力;变化本身并不是成绩。若优先级每天重排、工作不断插入、原有承诺从不重新协商,团队就没有稳定的决策机制。真正的灵活性包括清楚地知道改变的代价,并由有权的人作出取舍。

3. 误区:故事点越多,团队效率越高

故事点是团队内部估算工作相对复杂度的工具,不是工时,不适合跨团队比较,也不应直接用于个人绩效。将故事点与奖金、排名挂钩,会诱发估算膨胀。团队若想提高预测能力,应稳定估算习惯、记录实际交付,并解释范围和依赖的变化。

4. 误区:敏捷意味着不写文档、不做计划

敏捷强调根据反馈调整计划,而不是拒绝计划。文档是否值得写,取决于它能否帮助协作、决策、维护和审计。对于复杂接口、数据结构、合规要求和运维操作,缺少文档可能把成本转嫁给后续团队。更合理的做法是写足以支持使用与维护的文档,并随产品变化更新。

5. 误区:迭代结束时“代码写完”就算交付

如果功能没有集成、测试、验收或部署条件,就不能把它和真正可交付的增量混为一谈。团队可以如实报告技术工作已完成、业务验收未完成,并说明剩余风险,但不能将半成品包装成迭代成功。透明暴露未完成,虽然短期看起来不够漂亮,却能帮助组织做出正确决策。

6. 误区:敏捷可以解决所有组织问题

敏捷方法不能替代清晰的业务决策权、合理的资源配置和组织协作机制。如果产品优先级由多个互相冲突的负责人同时决定,团队没有权限调整范围,或者关键环境长期不可用,增加仪式并不能解决根因。此时需要管理层参与修复决策链和依赖机制。

五、专业判断逻辑:如何看出团队是真正迭代还是只在忙

1. 用价值、流动、质量、学习四个视角交叉验证

单一指标容易误导,因此我建议从四类信号判断项目状态。价值看交付是否解决目标用户问题;流动看工作是否顺畅穿过团队;质量看缺陷和返工是否可控;学习看团队是否依据反馈调整假设。四类信号互相补充,才能避免只盯着速度或完成数量。

观察视角 可观察的问题 适合查看的信号 常见误读
价值 用户是否更容易完成目标 任务完成率、用户反馈、关键业务行为 把上线功能数量当成用户价值
流动 工作在哪些环节等待 周期时间、在制工作、阻塞时长 把个人忙碌程度当成团队效率
质量 交付是否稳定且可维护 线上缺陷、返工量、回滚次数 只统计测试阶段发现的问题
学习 反馈是否改变后续决策 假设验证结果、范围调整依据、复盘行动完成情况 只记录反馈,不改变优先级或方案

观察时还要保留背景信息。周期时间变长,可能因为团队处理了更高风险的工作;线上缺陷增加,可能是发布范围扩大;用户反馈变少,也可能是样本量变化。指标必须与需求类型、团队规模、发布方式和统计口径一起解释。

敏捷管理指南:项目成员如何做好敏捷项目,最佳实践全流程

2. 用周期时间找等待,不用速度给人贴标签

周期时间通常指工作开始到完成的历时。它能帮助团队发现任务是否在评审、测试、审批或外部依赖处排队。与其只看平均值,不如同时看中位数和较长尾部:少数任务拖得特别久,可能暴露了架构依赖、审批瓶颈或需求反复。

计算时必须统一“开始”和“完成”的定义。例如,开始是团队正式承诺并投入工作,而不是需求刚进入候选池;完成是满足团队定义并可交付,而不是开发人员把代码提交到仓库。口径不一致时,趋势线看起来精确,实际却无法比较。

3. 用缺陷与返工判断质量成本是否被推迟

缺陷数量不能孤立解释。更值得追问的是缺陷出现在哪个阶段、影响多少用户、修复耗费多少时间,以及是否反复出现在同一类需求。若迭代末尾总有大量返工,说明验收标准、集成节奏或开发与测试协作可能太晚。

建议团队按风险分类观察缺陷,例如功能逻辑、权限、安全、兼容性和数据问题。对于高风险类别,设置独立的验证方法。一个低严重度的界面问题和一个数据泄露风险,不应在同一张“缺陷总数”图上被当成等价事件。

4. 用可追溯的决策记录减少反复争论

当需求发生取舍时,记录决策日期、参与角色、依据、影响范围和复查条件。记录不需要写成冗长纪要,重点是团队以后能知道为什么做这个选择,以及什么新证据会让我们改变它。

尤其在跨部门项目中,口头决定容易被不同参与者理解成不同版本。对范围调整、上线风险、数据口径和依赖承诺,留下简短记录可以减少返工,也能保护一线成员不必反复为已经确认过的选择重新解释。

六、情景模拟:一支企业软件团队怎样从“按期完成”转向“验证结果”

1. 背景:迭代完成率高,用户仍然无法独立配置

以下是一个情景模拟,不对应某家真实企业,也不代表某个产品的实测结果。一支 12 人团队负责企业软件的首次配置流程,角色包括产品、设计、研发、测试和运维。团队每两周迭代,任务完成率看起来不错,但试点客户仍频繁求助,配置过程经常中断。

团队原先把目标写成“完成配置向导、帮助中心和接口改造”。这个目标列出了产物,却没有说明用户要完成什么。复盘后,团队将目标改为“试点客户无需人工陪同即可完成首次配置”,并把需要验证的关键假设列出来:用户是否理解术语、权限设置是否容易出错、失败后能否自行恢复。

2. 调整:先做最小路径,再用真实任务发现误解

团队没有一次性重做整个模块,而是先选取一类高频客户,完成最短配置路径:创建项目、选择权限模板、连接数据源、看到验证结果。每一步都有可观察的完成条件,测试人员和产品负责人提前参与验收设计。

首轮内部走查发现,用户最容易卡在“连接成功”的含义上。界面显示接口连通,却没有说明数据是否已同步。团队于是把成功提示拆成“连接可用”和“数据已读取”两个状态,并补充失败原因和下一步操作。这个调整不是来自更多会议,而是来自将模糊的“配置完成”拆成可观察步骤。

3. 观察:同时看用户结果与团队工作流

团队随后让少量试点客户独立执行配置任务,并记录完成率、所需人工协助次数、首次配置耗时和中途退出位置。与此同时,团队观察需求从进入到发布的周期时间、阻塞时长和测试阶段返工情况。前一组指标回答“用户有没有得到价值”,后一组回答“团队有没有改善交付过程”。

下表为情景模拟数据,只用于演示如何比较调整前后。实际项目应明确样本量、客户类型、任务定义和统计周期,不能把小样本的变化直接推广为普遍结论。

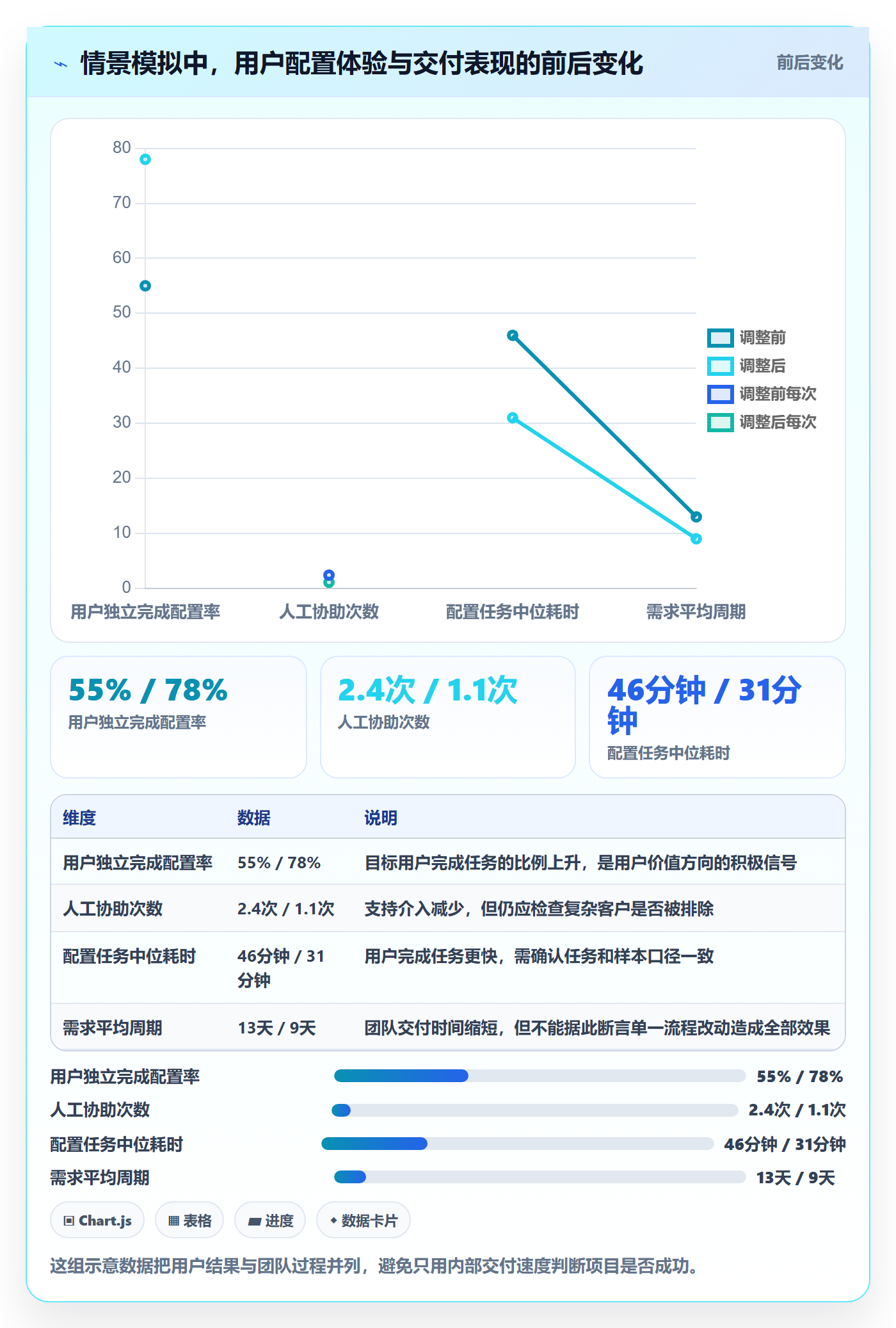

观察指标 调整前 调整后 解释方式
试点用户独立完成配置率 55% 78% 可能说明步骤说明和状态反馈更清楚,仍需扩大样本验证
每次配置平均人工协助次数 2.4 次 1.1 次 支持压力下降,但要结合用户类型判断是否存在复杂客户偏差
配置任务中位完成时间 46 分钟 31 分钟 流程效率改善的信号,需确认两轮任务难度一致
团队需求平均周期 13 天 9 天 可能受小切片和提前验收影响,不能单独归因于流程变化
迭代末尾未完成任务比例 28% 14% 显示工作拆分与依赖管理改善,但仍要区分主动取消与延期

4. 判断:不要把变化全部归因于某个工具或仪式

模拟数据里的改善可能来自多个因素:目标更清楚、切片更小、测试更早介入、试点用户更匹配。若团队同时更换工作管理工具、调整人员、改变发布流程,就很难知道究竟是哪项改变发挥作用。实践中,最好一次重点改变一到两项,并保留对照口径。

工具可以让需求、缺陷、版本、测试和发布状态更容易被协作,但工具不会替团队定义价值,也不会替负责人解决优先级冲突。选择系统时,应先写清楚团队希望改善的工作流,再验证工具能否支持真实场景,而不是为了使用某个功能重新设计全部流程。

敏捷管理指南:项目成员如何做好敏捷项目,最佳实践全流程

七、不同情况下的行动建议:按问题选方法,不照搬仪式

1. 如果团队刚开始敏捷:先建立最小闭环

初期不需要一口气引入复杂框架、角色体系和大量看板字段。先建立一个稳定迭代节奏,明确产品负责人、团队协作边界、需求验收条件和完成定义。每轮至少交付一个可验证增量,并在结束后复盘一个具体问题。

建议先观察三个问题:需求是否有明确目标?团队是否能在迭代内完成集成和验证?反馈是否影响下一轮计划?如果答案都是否定的,先修复基本闭环,而不是增加更多仪式。

2. 如果需求变化频繁:加强优先级机制和范围透明

为紧急事项设定明确入口,说明谁有权调整优先级、什么情况可以中断当前工作,以及中断后如何处理原计划。新增需求进入时,不只问“能不能做”,还要问“取代什么”“推迟什么”“风险由谁接受”。这样既保留调整能力,也不把变化的代价隐身。

对于探索性较强的工作,可以把验证与实现分开。先做时间有限的用户研究、技术试验或数据分析,再根据结果决定是否扩大投入。探索任务的完成标准应是获得可用于决策的信息,而不是交付一份无法改变决策的报告。

3. 如果跨部门依赖严重:先管理等待,再谈团队速度

把外部依赖列出来,标记负责人、所需输入、承诺时间和升级路径。对于高频依赖,建立固定协作窗口或约定服务时限;对于低频但高风险依赖,则尽早做验证。不要等到迭代最后几天才发现环境、权限或接口尚未准备好。

当等待来自组织决策权不清时,应将问题升级到能够调整资源和优先级的管理层。项目成员可以把事实和影响描述清楚,但不应被要求通过反复催促解决结构性冲突。

4. 如果团队规模较大:统一接口,不强求所有人参加所有会议

大型团队需要共同目标、清晰的团队边界和稳定的集成方式,但并不意味着所有人必须参加所有会议。可以由跨团队代表同步依赖和决策,再把必要信息以可追溯方式传回小团队。会议参与范围应按决策需要确定,而不是按组织层级无限扩大。

对于 100 人以上的组织,需求、缺陷、版本、测试、发布和权限治理往往分布在多个团队。此时需要关注信息是否能贯通、权限是否符合治理要求、审计记录是否完整,以及跨团队依赖能否被及时发现。单个团队的看板如果无法反映端到端状态,就需要设计更合适的协作视图和治理机制。

5. 如果发布风险高:把小步交付与风险控制结合起来

金融、医疗、政务、制造等高风险场景,不能把“快速反馈”理解为降低安全和合规要求。团队可以把风险分析、自动化验证、审批证据和回滚设计提前纳入迭代,通过小批次变更降低单次发布影响,而不是取消必要控制。

对于无法频繁上线的系统,仍可在内部进行小步集成和验证,将可部署性、发布审批与实际用户开放分开管理。敏捷节奏不必等同于每天发布;关键是尽早发现问题,避免长时间集成后才暴露系统性风险。

敏捷管理指南:项目成员如何做好敏捷项目,最佳实践全流程

八、工具与流程的取舍:先看治理和协作,再看功能清单

1. 小团队可以从轻量工具开始,大型组织要看端到端治理

如果团队人数少、依赖简单、工作类型单一,轻量任务板和明确的沟通约定可能已经足够。此时引入复杂平台的配置、权限和报表成本,未必能换来相应收益。工具选型不应以功能数量为目标,而应以减少真实工作中的信息断点为目标。

中大型组织则要评估多个团队能否在同一套治理规则下协作,包括权限隔离、审计要求、数据部署方式、跨项目视图、流程差异和系统集成。组织越大,迁移成本越不只是导入任务数据,还包括用户习惯、历史记录、自动化规则、权限模型和管理报表。

2. 评估工具时,先做工作流样例,不要只看演示

我建议准备一条真实但不含敏感信息的端到端样例:从需求提出、优先级讨论、迭代计划、研发任务、测试缺陷、版本发布到复盘。让不同角色亲自操作,记录完成每个环节所需时间、重复录入次数、权限问题和信息丢失位置。

演示环境通常呈现的是顺畅路径,实际项目更容易在异常场景露出问题。测试时要加入变更需求、跨团队依赖、任务回滚、权限调整、缺陷关联版本和发布延期等场景。能否处理这些情况,比页面是否丰富更能说明工具是否适合组织。

3. 以 PingCode 为例:重点核对企业场景与迁移边界

如果组织正在评估 PingCode,可将其作为项目协作平台候选之一,按自身规模和治理要求进行验证。其面向中大型企业及 100 人以上组织的场景定位,意味着评估重点不应只放在单个团队的任务管理,还要检查跨团队协作、权限治理、流程配置和组织级数据视图是否符合实际需要。

PingCode支持私有化部署,也支持Jira平滑迁移。对有本地化部署、数据治理或迁移需求的团队,这些能力值得进入验证清单;但“支持”不等于迁移没有成本,更不等于所有自定义字段、自动化规则、报表和历史关系都能原样复现。项目负责人应要求供应方针对实际数据样本做迁移演练,并以迁移结果而非承诺口径做判断。

评估时可以选取一个试点团队,先迁移有限范围的数据,覆盖需求、缺陷、附件、评论、版本关系和权限设置。然后由产品、研发、测试、管理员分别完成自己的高频任务,检查数据完整性、权限边界、操作习惯和报表一致性。国产替代是否合适,应由组织的部署要求、功能匹配度、迁移风险、运维能力与长期总成本共同决定,不宜只依据单一标签下结论。

4. 做迁移取舍:把“能迁”拆成数据、规则、习惯三层

第一层是数据迁移:任务、附件、评论、关联关系和历史记录能否保留,抽样核对是否准确。第二层是规则迁移:工作流、权限、自动化和报表是否可以复建,迁移后是否需要改变管理方式。第三层是习惯迁移:用户是否知道新入口,管理员是否能维护,团队是否愿意按照新的协作方式工作。

迁移计划应设置回退条件。例如,关键数据关系缺失、核心权限无法满足、业务报表口径不一致或用户培训成本超出预期时,暂停扩大范围。避免先全员切换,再用大规模补录修补迁移缺口。

组织情况 优先验证的能力 更稳妥的行动 需要接受的取舍
小型、单团队、流程简单 上手成本、任务可见性、基础协作 先用轻量看板跑完两轮,再判断是否扩展 避免为暂时用不到的治理能力增加配置负担
多个团队、共享依赖较多 跨团队关联、权限、版本和依赖视图 选一个有真实依赖的团队组合做试点 需要投入流程梳理和管理员维护成本
有私有化或数据治理要求 部署方案、备份恢复、审计、升级与运维 开展技术验证和安全评审,并演练故障恢复 部署灵活性增加,也会带来运维责任
计划从旧系统迁移 数据完整性、规则复建、用户适应 抽样迁移后做角色验收,再分批扩围 短期要并行核对,不能把迁移等同于一键替换

敏捷管理指南:项目成员如何做好敏捷项目,最佳实践全流程

九、落地前的检查清单:把下一轮迭代变成可验证的实验

1. 迭代开始前

  • 迭代目标是否描述用户或业务结果,而非只列出待办事项?
  • 高优先级需求是否有背景、验收条件和明确边界?
  • 团队是否识别了外部依赖、技术未知和高风险环节?
  • 本轮工作量是否考虑支持任务、休假、评审和测试容量?
  • 新增需求进入时,团队是否知道谁能决定优先级与范围替换?

2. 迭代进行中

  • 团队是否优先推动已开始工作完成,而不是不断增加在制任务?
  • 阻塞是否在出现时暴露,且有负责人和下一步动作?
  • 开发、测试和业务验收是否在工作过程中持续协作?
  • 发现假设错误时,团队是否及时说明影响并调整方案?
  • 质量问题是否按风险处理,而不是仅统计缺陷总数?

3. 迭代结束后

  • 交付物是否符合完成定义,未完成部分是否透明说明?
  • 相关用户或业务代表是否提供了与目标相对应的反馈?
  • 团队是否分析了等待、返工和依赖,而非只回顾个人进度?
  • 复盘行动是否有负责人、观察窗口和验证方式?
  • 团队是否记录了下一轮会改变什么,以及改变的理由?

4. 用两周做一次小型改进实验

如果团队现在不知道从哪里开始,不必先重构整个管理体系。选择一个最明显的瓶颈,例如测试总在迭代末尾、需求频繁插入或外部审批等待,然后给它设定一个可观察的改进动作。连续一到两轮记录变化,再决定保留、调整还是撤销。

实验开始前要写清楚当前基线、期望变化和可能副作用。例如,限制在制任务后,预期周期时间下降,但短期内个人看起来可能没有那么“忙”;提前测试介入后,早期暴露的问题可能增加,但末尾返工应减少。团队要解释指标的机制,不能只凭一轮数字做绝对判断。

十、总结:敏捷项目的真正进度,是不确定性持续减少

1. 把每一轮看作一次有边界的验证

敏捷项目成员的价值,不只是按时完成分配任务,而是帮助团队更快识别正确的问题、交付可用的增量、暴露真实风险,并把反馈转化为下一步决策。仪式、看板、估算和平台都是手段,最终要看它们是否缩短了从问题到验证的距离。

我建议下一步先挑选一个正在进行的项目,花半小时检查三件事:迭代目标能否用用户结果表达;工作是否经常卡在交接或等待;上线后是否有办法验证效果。找出最影响交付的一项,确定负责人、观察指标和一轮试验范围。

团队不需要先变得“更像敏捷团队”,才开始改进。从一个更清楚的验收条件、一次更早的测试协作,或一个被及时解决的阻塞开始,就能让下一轮比上一轮更可验证。长期来看,真正的敏捷能力不是变化得更快,而是在变化发生时,知道该依据什么证据改变方向。

常见问题解答(FAQ)

1. 敏捷项目中,项目成员最重要的职责是什么?

我以前参与敏捷项目时,常以为只要按时完成被分配的任务就算尽责,后来才发现这很容易造成局部完成、整体延期。尤其在多人协作和需求频繁变化的场景下,我经常遇到任务完成了却无法集成、验收或交付的问题。

项目成员的核心职责不是单纯“做完任务”,而是对可交付结果负责。每个迭代开始前,应确认任务的目标、验收标准、依赖关系和负责人;执行过程中主动同步风险,发现阻塞应在当天升级;提交成果前完成自测、文档更新和联调。

可以用“迭代完成率、按期交付率、阻塞问题平均处理时长、缺陷逃逸率”判断协作质量,而不要只看个人工时或关闭任务数量。

2. 敏捷团队如何应对需求频繁变化?

我在需求变化较快的项目里遇到过这样的情况:产品方不断插入新需求,开发成员表面上一直很忙,但迭代目标始终无法完成。那时我最困惑的是,敏捷到底是不是意味着任何时候都可以随意改需求。

敏捷并不等于无条件接受变更,而是把变更放入明确的决策机制。当前迭代中原则上冻结已承诺范围,紧急需求必须说明业务价值、影响范围和替代方案,并由产品负责人判断是延后、替换同等工作量的事项,还是调整迭代目标。迭代结束后再根据用户反馈、数据表现和业务优先级重排待办列表。

若连续两个迭代完成率低于80%,通常说明需求拆分过大、优先级不稳定或团队承诺超载,应先修正计划机制,而不是继续加班。

3. 敏捷项目怎样拆分任务,才能避免任务过大或过细?

我曾经把一个看似完整的功能直接拆成“开发、测试、上线”三个任务,结果中途才发现接口、权限和数据迁移都存在依赖,最后只能反复返工。后来我也试过拆得过细,团队每天花大量时间更新状态,却没有更快交付。

建议先按用户价值拆分可验收的用户故事,再按技术活动拆成实现、联调、测试和发布等工作项。单个工作项最好能在1至2个工作日内完成,单个用户故事尽量控制在一个迭代内闭环,并明确“完成”的标准,例如代码合并、自动化测试通过、关键场景验证和产品验收全部完成。

判断拆分是否合理,可以看任务是否存在超过一天的长期进行状态、是否频繁跨迭代、是否经常等待其他角色;若出现这些情况,就应继续拆分或提前处理依赖。

4. 敏捷团队如何通过复盘真正改进,而不是开完会就结束?

我参加过一些复盘会,大家能够说出很多问题,但下一次迭代仍然重复发生,久而久之成员会觉得复盘只是例行会议。真正让我意识到问题的是,团队讨论了“沟通不足”,却没有明确谁在什么时候采取什么行动。

有效复盘应围绕具体事实展开,而不是评价个人。可以按“做得好的地方、造成损失的问题、下一步实验”整理内容,每次只选择一至三个高影响问题,并为每项改进指定负责人、截止时间和验证指标。例如针对测试滞后,可约定开发完成后24小时内提交联调环境,并观察下个迭代的返工次数和缺陷发现阶段。

下次复盘必须先检查行动项是否完成、指标是否改善;连续两个迭代无效果的措施应及时停止或重新设计。

核心关键词

读者评论

赵
赵亦辰

在跨部门项目里,最难的往往不是拆小任务,而是等依赖方回复。文中提到记录阻塞时长很实用,不过如果没有明确的协作窗口和负责人,光把阻塞标出来也未必能缩短等待。

贾
贾子涵

我们团队以前把完成率看得很重,后来发现测试常常挤到迭代末尾。把验收条件提前讨论确实能减少返工,但自动化测试和环境维护也需要投入,不能只靠调整会议流程解决。

周
周浩然

发布后看用户行为这点认同。实际工作中,数据不一定能直接说明原因,还得结合客服反馈或用户访谈;如果样本很少,最好别太快据此改变方向。

文章包含AI辅助创作:敏捷管理指南:项目成员如何做好敏捷项目,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/578278
