Story落地方案真正难的地方,不是把需求拆成“作为某类用户,我希望……”的句式,而是让团队能在一个迭代内交付一段可验证的用户价值。一个常见结果是:需求文档里的Story写得很完整,迭代结束时却只有接口、页面和测试任务全部关闭,业务方仍说不清用户究竟得到什么。本文围绕一个中型研发团队的迭代改造案例,拆解从目标、Story切分、验收标准到复盘的落地路径;案例数字为情景模拟,用于演示判断方法,不代表特定企业的实测结论。
一、先给结论:Story不是小任务,而是可验证的价值切片
1. 判断Story是否落地,先看能否验证用户结果
我判断一条Story是否合格,通常先问三个问题:它服务哪类用户?用户完成什么目标?团队怎样证明目标达成?如果只有“开发某接口”“新增某字段”这样的描述,它更像实现任务,而不是用户价值切片。
例如,“新增订单导出接口”描述的是技术产物;“运营人员能够筛选指定日期的订单并导出核对文件”才开始描述用户结果。后者仍需进一步限定筛选条件、数据范围、权限和文件格式,才能成为开发、测试与业务共同理解的工作单元。
核心判断是:Story要小到可在迭代内完成,又要完整到能独立验收一个用户结果。它不是越短越好,也不是每个开发动作都要包装成Story。切得太大,风险和等待会被隐藏;切得太碎,团队会把注意力转移到票据数量和状态流转上。
2. Story落地的四个结果指标
我不建议只用Story数量或完成率衡量敏捷成熟度。更有解释力的是看交付是否稳定、验收是否清楚、返工是否可控、业务结果是否得到验证。短期内可以先观察以下四类指标,并结合团队实际调整基线。
- 迭代承诺兑现率:迭代开始时承诺的Story中,达到完成定义的比例。它反映计划与实际交付之间的偏差,但不能单独代表价值。
- Story平均周期:从团队开始处理到完成验收的时间。周期拉长可能来自依赖、等待、切分过粗或测试后置。
- 验收返工率:首次验收未通过、需要修改后重新提交的Story占比。它能暴露需求歧义、验收标准不足或质量门槛不清。
- 上线后结果验证率:完成上线的Story中,按约定指标回看效果的比例。没有回看,团队就无法判断交付是否带来预期价值。
这四项指标之间存在因果关系:只追求兑现率,团队可能通过少承诺来让数字变好;只追求周期短,可能把复杂工作拆成大量不能独立验收的小任务。我更看重指标组合和趋势,而不是单个数字的高低。

二、背景与真实场景:为什么团队有Story,仍然交付不出价值
1. 一个典型团队的症状
下面以一个情景模拟案例说明。某产品研发团队约有24人,包含产品、设计、前后端研发与测试,采用两周迭代。团队已经使用用户故事格式编写需求,也有待办列表、迭代计划会和评审会,但连续几个迭代出现相似问题:计划中的工作常延迟到下一迭代,联调集中在最后几天,业务验收时才发现关键规则没有写清。

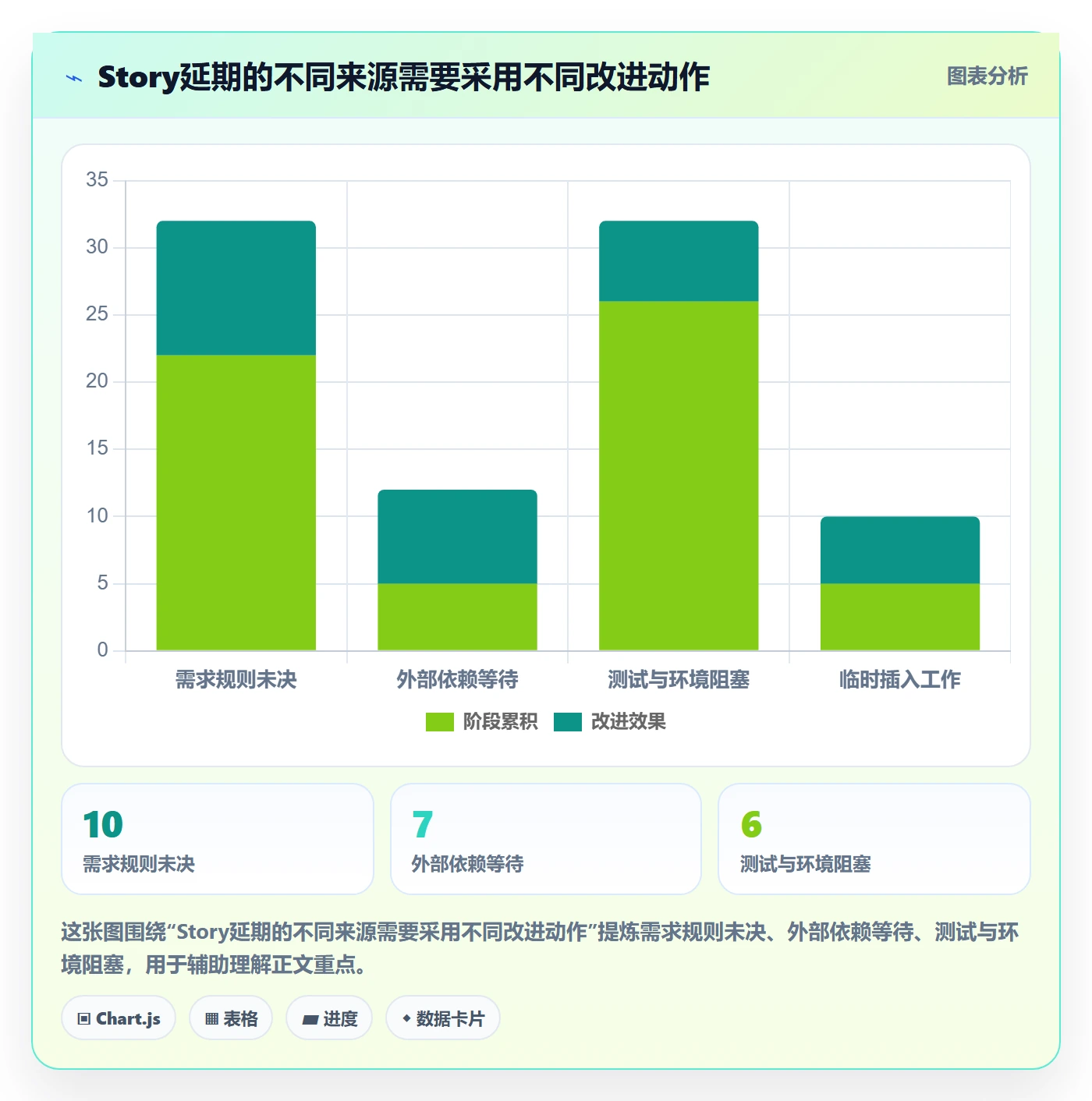

团队的迭代看板显示,大部分卡片在开发阶段移动得很快,但进入联调、测试和业务确认后停留时间明显增加。会上的解释通常是“需求变了”“测试资源不够”或“依赖方没准备好”。这些原因可能都成立,但如果只逐个归因,团队就会不断增加协调会议,却无法改变交付路径。
进一步梳理后,真正的结构性问题往往不是某个角色不努力,而是Story进入开发时仍包含未决策规则;技术依赖没有提前暴露;验收方式没有在开发前对齐;团队把“开始编码”误认为工作真正启动。结果是前半段看起来进展顺利,后半段集中暴露不确定性。
2. 先分清工作项层级,避免一个词包办所有工作
不同团队对Epic、Feature、Story和Task的命名会有差异,不必把术语当作标准答案。重要的是团队内部对工作项的层级、交付边界和验收责任有一致理解。
| 层级 | 回答的问题 | 典型边界 | 常见风险 |
|---|---|---|---|
| 目标或主题 | 为什么现在要做 | 业务方向与目标用户 | 目标口号化,无法转成观察指标 |
| Epic或大型能力 | 要解决哪一组相关问题 | 跨多个Story,可能跨多个迭代 | 把大型能力直接塞进一个迭代 |
| Story | 用户完成什么有意义的行为 | 可讨论、可估算、可验收的价值切片 | 只写技术动作,缺乏用户结果 |
| Task或子任务 | 团队怎样完成Story | 实现、测试、配置、迁移等工作 | 用子任务数量误判交付价值 |
如果一条工作项需要跨多个用户目标、依赖多项未决规则,或无法在一个迭代中完成并验收,它通常需要继续拆分。反过来,如果一条Story拆成多个卡片后,每张卡都不能单独说明用户得到什么,可能拆过头了,应考虑保留为一个Story,再用任务管理执行步骤。

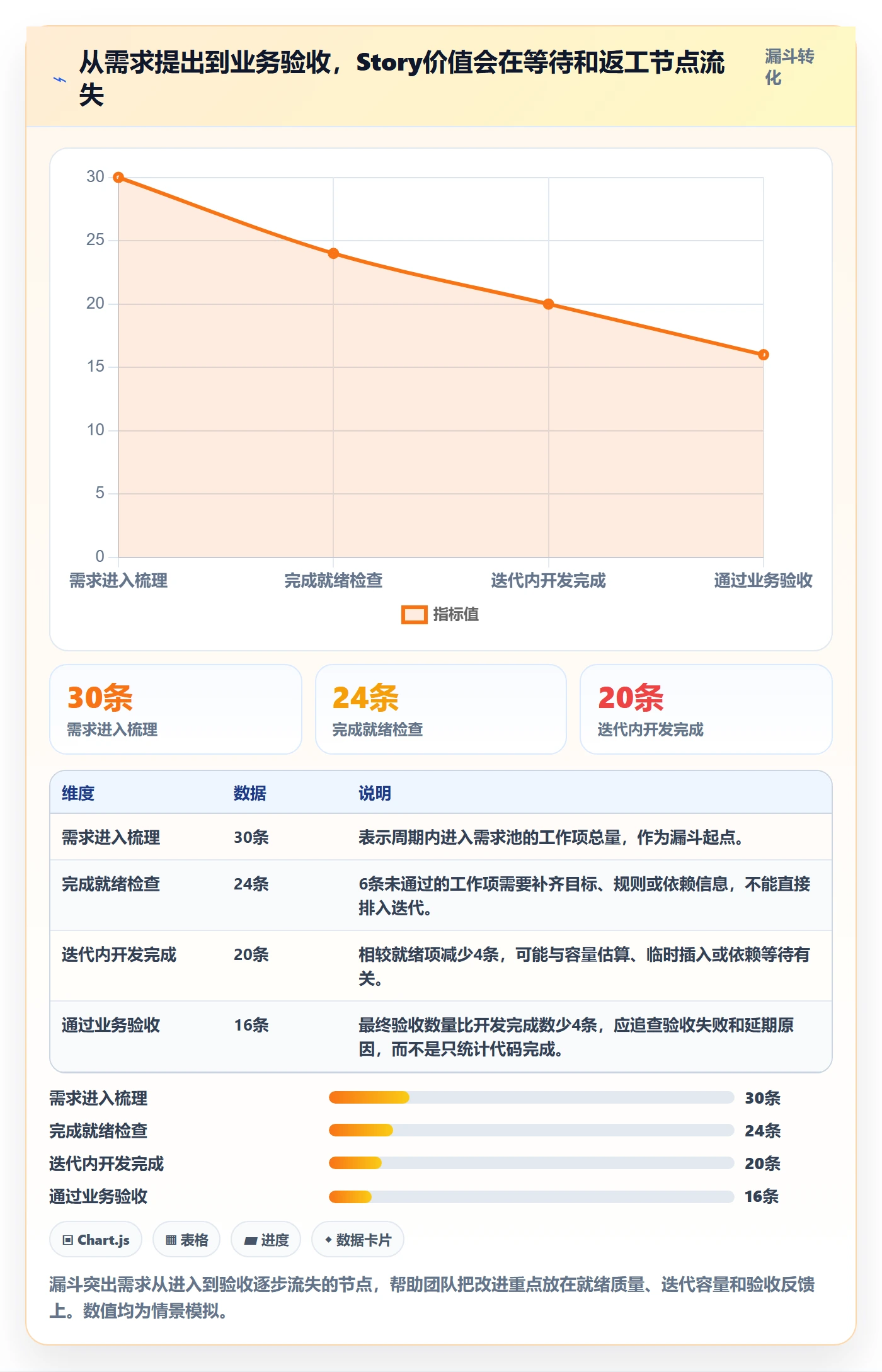

3. 过程数据比会议感受更能定位问题
不要只问“大家觉得哪里卡”,还要回看每张卡在各状态停留了多久、何时首次进入测试、需求变更发生在哪个阶段、验收失败的原因是什么。即使工具暂时没有完整报表,也可以用表格抽样记录两三个迭代,先找到等待时间最长的节点。
例如,若平均开发时间是3天,但从开发完成到验收通过又花了5天,继续要求开发“再快一点”往往没有用。更应检查测试是否过晚参与、环境是否可用、验收人是否及时、规则是否在开发前确认。敏捷改进不是把压力推给某个角色,而是缩短反馈回路。

三、常见误区:看起来敏捷,实际上只是把旧流程切成小卡片
1. 把技术任务改写成故事句式,仍没有用户价值
“作为系统管理员,我希望增加一个表字段,以便系统支持新状态”形式上像用户故事,实质仍是实现方案。问题不是句式不标准,而是用户目标缺席。团队可以先写技术任务,但要把它关联到上层Story,并说明该技术工作如何支撑用户结果。
如果确实是纯技术工作,例如升级底层组件、补充监控或偿还技术债,也不必硬套用户故事模板。应明确它服务的风险或能力目标,例如降低已知安全风险、减少故障恢复时间,并设置可以验证的完成条件。
2. 用Story点数当个人绩效,破坏估算的用途
相对估算的用途是帮助团队讨论工作复杂度、风险和不确定性,不是跨团队比较产能,也不是个人考核排名。一旦Story点数和绩效奖金直接绑定,团队就有动机抬高估算、拆小工作或回避不确定任务,数字看起来更精确,信息质量却更差。
我建议团队把估算当作计划对话的输入,而不是承诺合同。若估算偏差长期明显,应先检查Story切分是否一致、未完成工作是否被计入、外部依赖是否可见,再讨论估算方法。不能把所有偏差归结为“开发估得不准”。
3. 把“开发完成”当作“Story完成”
代码合并、页面可访问或接口返回成功,都不必然意味着Story完成。若测试未执行、权限边界未验证、业务验收未通过,团队仍没有证据证明用户结果成立。完成定义应由团队共同制定,至少覆盖实现、测试、集成、文档或发布要求中适用于当前产品的部分。
完成定义也不应无限扩大。若每个Story都要求不相关的审批、全量回归或额外文档,流程会变成新的排队点。团队应区分通用质量门槛与特定风险要求,并明确哪些场景需要更严格的检查。
4. 把敏捷等同于两周一个迭代或每天开会
固定节奏有利于建立反馈周期,但周期长度不是敏捷本身。一个团队每两周开一次评审,如果每次只是展示完成页面,却没有业务反馈和下一步决策,仍然没有形成有效学习。相反,持续交付能力较强的团队可能采用更短发布周期,但依旧需要清晰的工作流和质量控制。
站会也不是逐人汇报给管理者。它更适合围绕迭代目标讨论进展、障碍与协作安排。若问题需要深入讨论,应在会后由相关成员解决,而不是让全队等待细节争论。
5. 用“大而全”的需求说明压住所有不确定性
文档写得长,不代表需求已经清楚。真正影响开发和验收的常常是几条边界规则:空数据怎么处理、权限如何限制、异常状态是否允许重试、数据口径按哪个时区计算。相较于堆叠背景介绍,这些决策更值得在就绪前明确。
反过来,Story也不应把所有设计细节提前冻结。可逆的实现选择可以留给团队,涉及用户承诺、数据规则、合规要求和跨系统契约的事项则应尽早对齐。关键是区分“需要现在决策的事项”和“可在实现过程中验证的假设”。

四、专业判断逻辑:从产品目标走到可交付Story
1. 先定义结果,再讨论功能
我通常要求需求提出者先用一句话回答:“哪类用户,在什么场景下,现在哪一步最困难?”然后追问:“如果这个问题缓解了,我们观察什么变化?”这一步不是为了强行给每个功能设收入指标,而是避免团队在不知道问题的情况下讨论页面和接口。
结果指标应与实际机制匹配。若目标是减少客服重复询问,可以观察相关工单量、处理时长或自助解决率;若目标是提高订单核对效率,可以观察操作耗时、人工差错率或任务完成率。指标不必一开始完美,但必须有定义、口径和观察窗口。
2. 把目标拆成用户行为,而不是组织部门
“后端完成权限改造”“测试完成全量用例”是角色分工,不是用户行为。拆Story时,先按用户旅程或可验证能力切分,再把实现工作分配给角色。这样团队更容易发现一个切片是否端到端:用户能否从入口走到结果,数据是否贯通,异常路径是否有明确处理。
拆分时可以从业务规则、用户类型、数据范围、操作路径、异常情形和技术依赖等维度尝试。但不要机械地把每个维度都拆成Story。选哪种切法,取决于哪一段能够最早提供有意义的反馈,并且不制造无法集成的半成品。

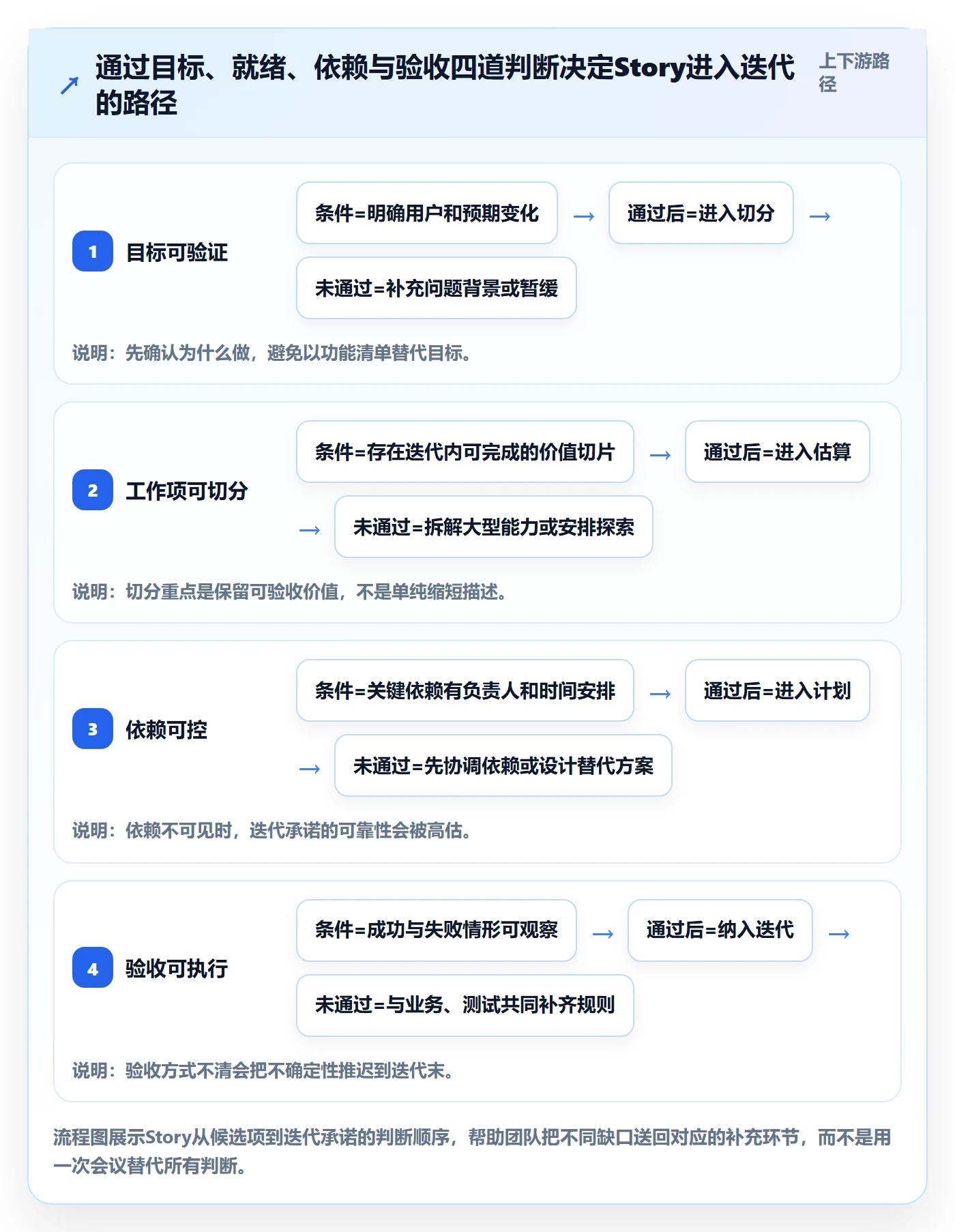

3. 用就绪检查控制不确定性,而不是追求文档齐全
就绪检查不是审批表,也不是要求产品把所有答案一次写完。它的作用是发现会导致团队无法估算、无法开发或无法验收的关键缺口。一个适用的轻量检查可以包括:目标用户明确、预期结果可描述、关键规则已知、验收方式可讨论、依赖可见、工作量能切成迭代内完成的范围。
如果某项需求仍有重大假设,团队可以先安排技术验证、用户访谈或小范围原型,而不是假装需求已经准备好。探索性工作同样需要明确产出,例如验证某项集成是否可行、获得多少用户反馈、决定是否继续投入。
4. 验收标准写可观察行为,不写模糊形容词
“页面体验友好”“数据准确”“响应快速”都难以直接验收。可以把它们改成可观察的行为或约束:用户选择日期范围后,只能看到其授权范围内的记录;没有结果时显示明确提示;在约定数据规模与测试环境下,查询响应时间满足团队定义的门槛。
验收标准不一定要写成复杂的测试脚本,但应消除关键歧义。对于涉及权限、金额、数据迁移、监管要求的Story,验收标准需要更严谨;对于低风险的内部体验改进,可以用更轻量的示例和用户反馈验证。
5. 依赖与风险要进入计划,而不是留在聊天记录里
跨团队接口、数据权限、测试环境、第三方服务等依赖,如果只记录在即时消息中,很容易在人员轮换或迭代开始后被遗忘。每项关键依赖至少应有负责人、需要时间、当前状态和失败时的备选方案。依赖无法按时满足时,应尽早调整Story范围或迭代承诺。
风险管理不是给每个Story增加繁复审批,而是按风险分层。影响面大、难以回滚、涉及敏感数据的工作,应提前增加验证和恢复安排;低风险、可快速回滚的改动,可以优先用小批量上线验证。

五、案例拆解:用两周迭代改造“订单核对”流程
1. 从抱怨中提炼可验证的问题
情景模拟案例中,运营人员需要核对某段时间的订单与结算记录。原流程需要从多个页面复制数据到表格,再人工筛查异常。需求最初被写成“增加订单导出功能”。如果直接照此开发,团队可能交付一个导出按钮,却没有解决字段不一致、权限范围不明和异常记录难定位的问题。
产品与运营先把问题收窄为:运营人员需要在授权范围内按日期筛选订单,得到包含核对所需字段的文件,并能识别需要人工复核的记录。团队把“减少核对时间”作为方向性目标,同时确认实际耗时要通过试点前后测量,而不是事先宣称已获得收益。
2. 拆出首个可验收切片
团队没有第一期就覆盖所有渠道、全部字段和复杂自动匹配,而是选择一个订单来源、一个业务团队和一个标准文件格式。首个Story关注“运营人员能筛选授权范围内的订单,并导出核对所需字段”。异常识别和跨来源匹配暂时作为后续工作,避免把多个风险混入一个迭代。
Story拆解时,团队把权限、日期边界、空结果、字段定义、数据量限制和文件格式列为验收讨论项。开发任务包括查询接口、导出处理和页面交互;测试任务覆盖权限边界、日期条件、空结果及字段一致性。这些任务支撑同一条Story,但不被误认为多个独立用户价值。
3. 将情景模拟数据用于讨论,不冒充实测结果

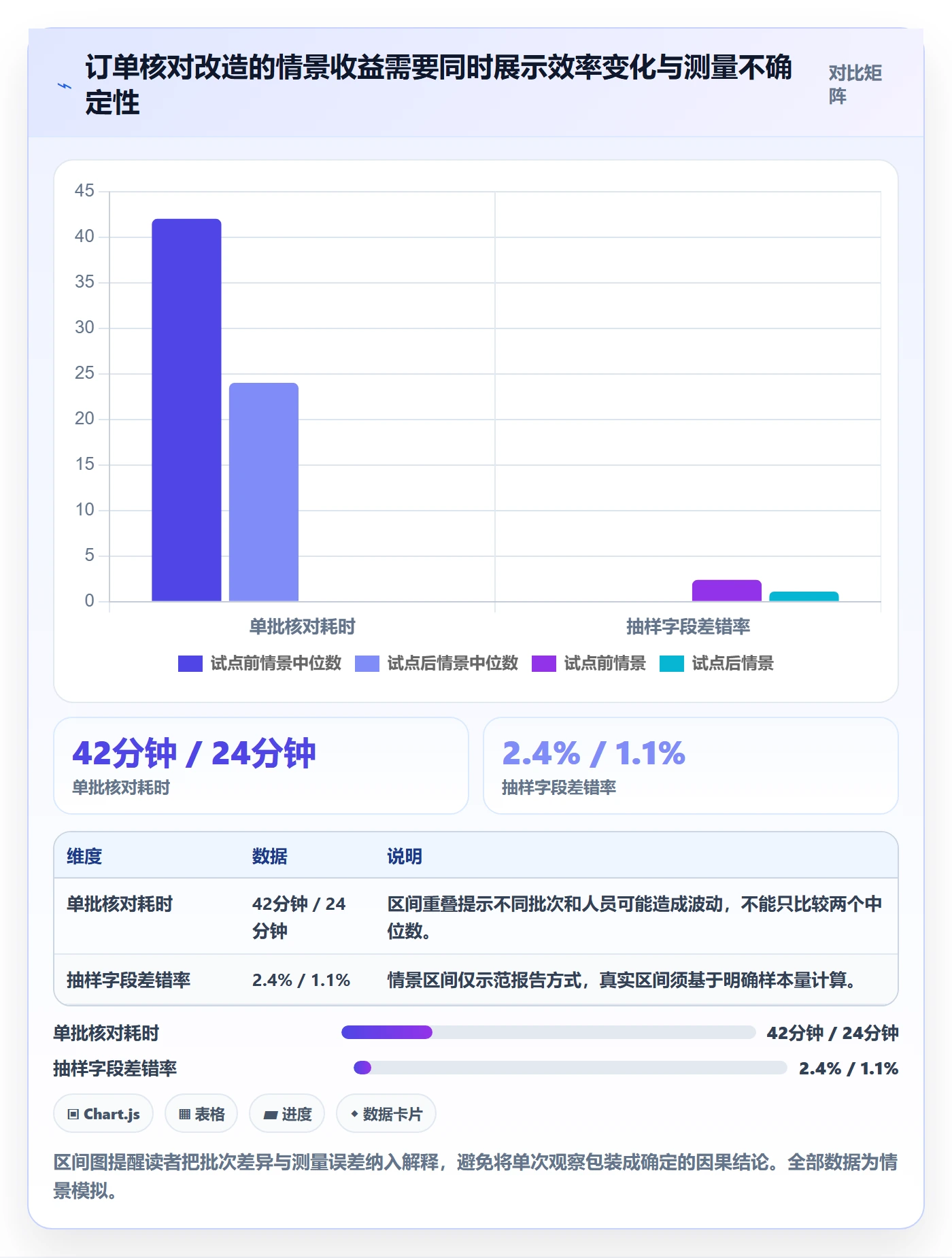

为了帮助团队决定是否继续投入,可以建立试点前后的测量方案。下表中的数据是用于演示的情景模拟值,不代表任何真实客户、供应商或行业平均值。实际项目应通过用户计时、系统日志和抽样核对获得数据,并保持测量口径一致。
| 观察项 | 试点前情景值 | 试点后情景值 | 测量方式 | 解释边界 |
|---|---|---|---|---|
| 单批核对耗时 | 42分钟 | 24分钟 | 记录同类订单批次从开始处理到完成核对的时间 | 需控制数据量与人员熟练度差异 |
| 人工复制步骤 | 8步 | 3步 | 按完成同一任务所需的人工操作计数 | 步骤减少不等于错误必然减少 |
| 抽样字段差错率 | 情景值2.4% | 情景值1.1% | 按抽样记录中存在字段不一致的比例计算 | 样本量不足时不能据此推断总体效果 |
| 首次验收通过率 | 情景值70% | 情景值88% | 统计首次提交验收即通过的Story比例 | 需确认验收标准未被放宽 |
即使情景值显示效率改善,也不能立刻把变化归因于Story方法。人员熟练、数据批次变小、业务规则调整或系统外流程变化,都可能影响结果。可靠做法是记录前后测量条件,观察多个批次,并访谈实际使用者确认摩擦点是否真的减少。
4. 每个迭代仪式都要产生决策
迭代计划会不应从“大家能做多少”开始,而应先确认本次目标和可用容量。团队共同检查候选Story是否满足就绪条件,再依据历史完成情况、休假和已知依赖确定承诺。历史数据用于形成现实预期,不是把过去产量当作必须达到的配额。
站会聚焦目标进展和障碍。若导出接口依赖数据团队,不能等到最后几天才提起;应在依赖出现时明确谁跟进、何时确认,以及若无法按期交付是否采用缩小范围的方案。
评审会中,业务人员应实际完成任务,而不只是观看演示。团队可以观察他们是否找得到入口、是否理解字段、是否能处理无数据情形。复盘会则讨论系统性原因,例如验收人未提前安排、测试环境数据不完整,而不是只追问某个人为什么没有及时完成。

5. 工具的作用是保存决策上下文,而不是替团队做判断
当团队从十几人扩展到多个产品组,需求、任务、缺陷、版本与项目状态分散在不同表格和消息中,管理者很难回答“这个Story为什么延期”“哪个版本包含了哪些验收结果”。工具可以把工作项关系、状态变更、负责人、依赖和讨论记录放在可追溯的位置,但它不会自动让含糊需求变清楚。

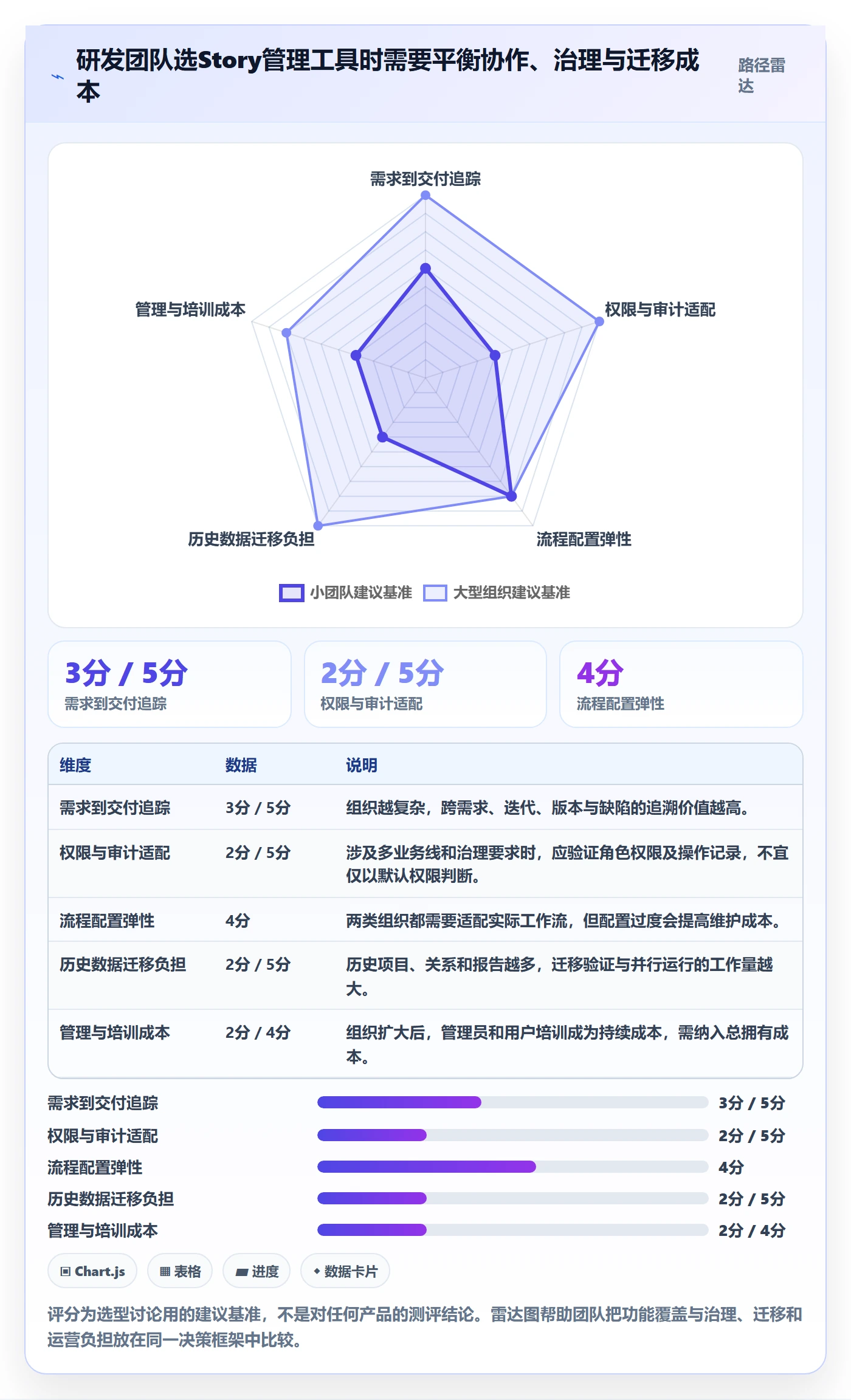

以PingCode为例,若企业需要在较大研发组织中管理需求、迭代、缺陷和交付过程,可以评估它是否符合团队的流程、权限、报表和集成要求。对于100人以上组织,还应重点验证多团队协作、角色权限、数据隔离、审计要求和跨项目追踪能力;不能只看单个团队创建任务是否方便。
对于有部署边界或数据治理要求的组织,可以把私有化部署能力纳入选型验证;若现有工作流依赖既有项目管理系统,也应先评估迁移路径、字段映射、历史数据和用户习惯转移。平滑迁移不是一句功能承诺,而是要通过样本项目验证:重要字段是否保留、关系是否完整、权限是否正确、报告是否可重建、用户是否能在切换期找到历史信息。
我的判断顺序是先定义工作流和治理要求,再做工具试用与迁移验证。若团队只有一个小组、工作项少、权限简单,轻量看板或现有系统可能足够;若组织已出现跨项目追踪、审计、权限分层和统一度量需求,才有必要投入更系统的平台评估。国产替代也应基于安全、迁移成本、集成能力、运维负担和用户适配共同判断,不能只凭品牌标签或单一功能作结论。
六、不同团队的行动建议:先找阻塞点,再选改进力度
1. 初次引入Story的团队:先统一最低工作协议
刚开始实践的团队,不需要立刻引入复杂估算、成熟度评分或大规模流程改造。先统一Story与任务的区别、验收责任、完成定义和迭代目标。用两到三个迭代检验团队是否能稳定完成小范围价值切片,再决定是否需要增加治理层。
- 挑选一个业务目标明确、依赖相对少的试点范围。
- 为每条Story写清用户、目标行为和可观察验收条件。
- 在计划会前做一次轻量就绪检查,不合格的工作项先补充,不强行承诺。
- 迭代结束时检查未完成原因、验收返工原因和业务反馈。
- 每次只调整一两个工作协议,避免同时改变工具、角色、节奏和考核规则。
2. 需求经常变化的团队:保护目标,管理范围变化
变化快不意味着每次变化都应立即插入当前迭代。团队可以区分紧急修复、法律或安全要求、机会型需求和普通优先级调整。若插入新工作,应明确它替换哪项承诺、会影响什么结果,并记录原因。这样才能区分必要响应与缺乏优先级纪律。
若需求变化源于用户认知尚未成熟,可以把探索活动和交付活动分开安排。先通过原型、访谈或小范围试验降低不确定性,再把验证后的需求转为交付Story。不要把所有探索成本隐藏在开发任务里,否则团队会反复返工,却无法判断是在探索还是在执行。
3. 跨团队依赖较多的组织:把协作接口当成产品接口管理
多个团队共享服务或数据时,单队优化Story切分并不足够。要明确上游与下游的交付契约:输入、输出、版本兼容、测试环境、责任人和变更通知方式。对关键依赖建立可见的计划视图,但不要把依赖看板变成新的逐级审批链。
如果大量Story都在等待同一个团队,根因可能是共享服务成为瓶颈,也可能是工作拆分方式导致下游只能等待整包交付。可以尝试先定义最小接口、模拟数据或兼容方案,让部分验证提前进行。是否可行,要由技术风险和业务边界共同决定。
4. 规模较大的研发组织:统一口径,不强推完全相同的流程
规模扩大后,组织通常需要统一项目层级、状态含义、权限原则、审计要求和指标定义,但不同产品团队的工作节奏未必相同。平台可以提供共同语言,团队仍应保留按产品风险和交付方式调整的空间。强制所有团队使用完全相同的流程,可能让低风险团队负担过重,也无法满足高风险团队的控制要求。
选型时可先用真实项目做试点,而不是只听供应商演示。安排产品、研发、测试、项目管理和信息技术人员共同验证需求关联、权限、报表、导入导出、集成、备份恢复和迁移流程。评估时记录任务完成时间、误操作、培训成本和管理员工作量,避免只看功能清单。

七、取舍与边界:什么值得先做,什么不该急着做
1. 先做可逆的小切片,谨慎处理不可逆决策
Story切分需要兼顾反馈速度与架构完整性。可快速回滚的页面体验调整,可以先在小范围验证;涉及数据结构、权限模型、外部契约和历史数据迁移的变化,若过早切得过小,可能产生多个临时方案和重复返工。团队应按决策可逆性安排探索与交付顺序。
有时技术团队需要先完成基础设施工作,用户短期看不到直接收益。这并不意味着工作没有价值,但要把它关联到具体风险或能力,例如支持后续高并发场景、降低部署失败概率或缩短恢复时间。若基础工作没有明确的风险假设和后续使用路径,就应审视其优先级。
2. 先准确验收,再逐步增加自动化
自动化测试能降低重复验证成本,但不是所有测试都值得立刻自动化。高频、稳定、错误代价高的路径通常更适合优先自动化;变化频繁、依赖人工判断、收益不确定的验证,可以先用清晰的手工检查和小范围实验。
在Story层面,自动化验收也要避免把实现细节锁死。测试关注用户行为和系统约束,尽量少依赖脆弱的页面结构或内部代码细节。自动化覆盖率数字本身不能说明测试质量,团队还要检查失败信号是否可信、维护成本是否可接受。
3. 先建立小范围稳定度量,再谈跨团队对标
不同团队的工作复杂度、系统风险和依赖结构可能不同。若直接比较Story点数、完成数量或周期均值,容易把口径差异误读成能力差异。度量初期的目标是帮助本团队发现趋势和瓶颈,不是给团队排序。
如果管理层确实需要组合层面的判断,可以比较更接近结果的共同口径,例如重大目标按期完成情况、生产问题趋势、关键依赖等待时间和用户结果验证率,并明确样本范围与统计定义。任何横向比较都应附带上下文,否则数字会诱导团队优化指标而不是优化交付。
4. 先确认问题属于流程,再决定是否换工具
如果团队不知道谁负责验收、状态含义不一致、需求常在迭代中变更,换一套工具不会自动消除这些问题。反过来,如果已经明确了工作协议,但数据仍散落在多个系统、权限难以治理、跨团队关系无法追踪,工具能力就可能成为真实限制。
我会把选型决策拆成三层:当前工作方式是否清楚;现有工具是否能支撑目标流程;更换工具能否在可接受的迁移与运维成本内解决限制。只有第三层答案明确,才进入采购或迁移决策。这样可以避免把组织问题包装成产品问题,也避免忽略真正的系统性约束。

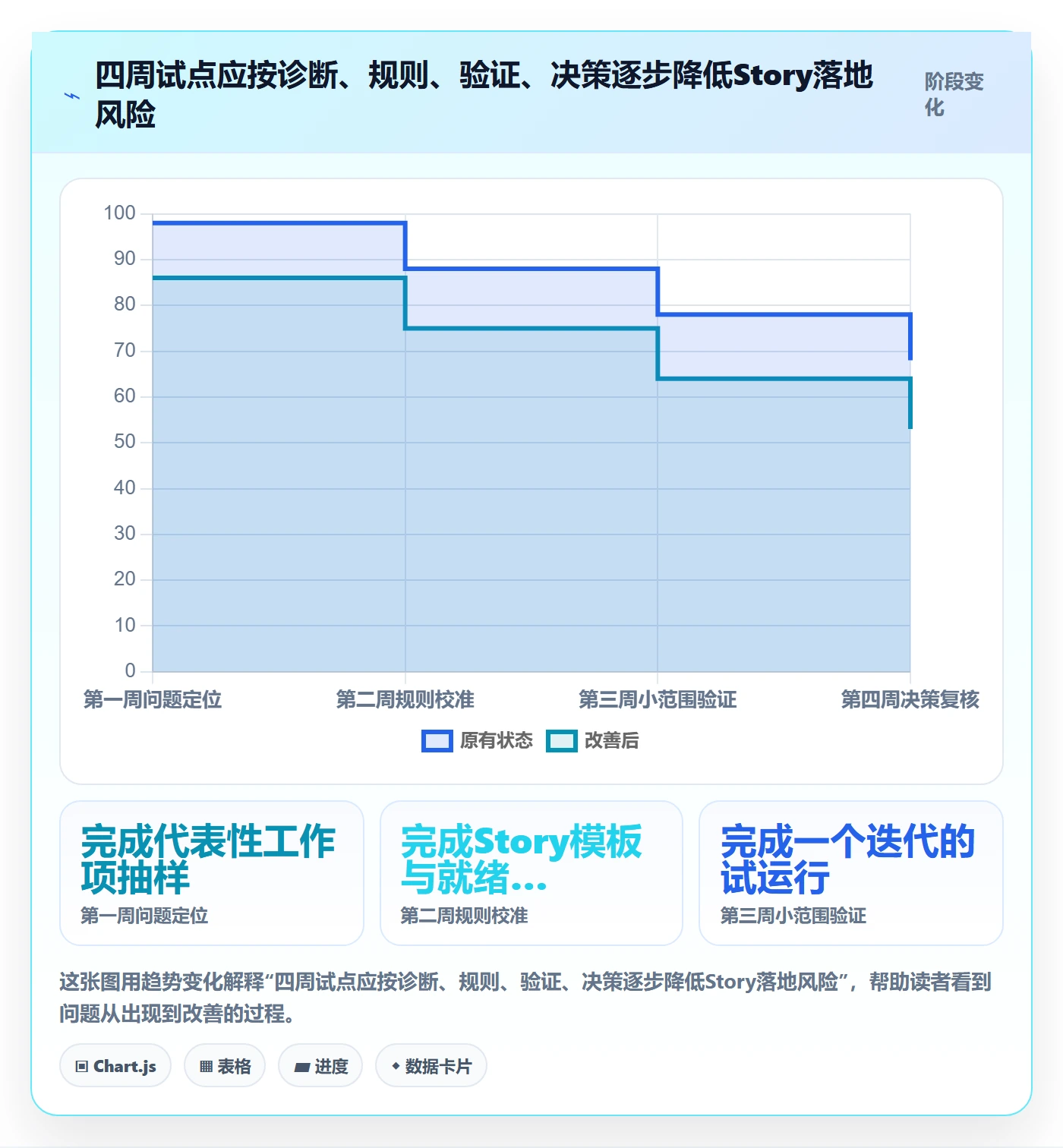

八、落地清单:从下一个迭代开始,四周验证一条改进链
1. 第一周:抽样诊断,不急着重写全部需求
抽取最近一个或两个迭代中的工作项,记录从进入待办到验收通过的时间、返工原因、依赖等待和临时插入情况。无需先追求完整报表,选取足够代表性的样本即可。重点是找到造成最多等待或返工的一个节点。
2. 第二周:确定Story模板和就绪规则
模板保持精简,可包含目标用户、场景、预期行为、验收条件、依赖与风险。不同类型工作可以有不同模板,不必把所有字段强行填满。用真实需求试写几条,检查团队是否能据此估算和测试;若大家仍对关键规则各说各话,应先补决策,而非继续加字段。
3. 第三周:试运行一个小范围迭代
选择业务目标明确、跨团队依赖较少的工作,设定迭代目标与容量边界。开发、测试和业务代表尽量在计划前共同确认验收方式。迭代中记录范围变化和阻塞时间,让偏差可追溯;结束时不要以“卡片都关闭了”代替价值验收。
4. 第四周:复盘数据,决定保留、调整或停止
复盘时同时看交付过程和业务结果:哪些Story首次验收通过,哪些卡在等待,哪些工作被临时插入,用户是否真正完成了目标行为。若数据改善但用户反馈没有变化,可能优化了过程却没有解决问题;若业务结果改善但周期变长,则需要分析收益是否值得成本。
每次复盘只选一到两个改进动作,并为动作指定负责人和检查时间。例如,下一迭代前确认验收人,或提前一天验证外部依赖。若改进措施没有明确执行人和复查方式,它很快会变成会议纪要中的一句话。
5. 评估工具时使用真实工作样本做验收
若团队准备评估管理平台,建议拿真实需求、真实权限结构和真实报表场景做试点。邀请不同角色完成同一条工作链:提出需求、拆分Story、关联缺陷、进入迭代、执行验收、查看版本状态。观察信息是否可追溯、配置是否可维护、操作是否符合团队习惯。
如果需要从旧系统迁移,先做小规模数据演练,明确字段映射、附件处理、关系保留、用户权限、历史评论和报表重建的边界。安排回退方案和并行观察期,并估算培训、管理员维护和集成成本。选择是否迁移,应以端到端验证结果为依据,而不是只比较功能列表。

九、结语:Story方法的价值,在于让团队更早发现错误假设
Story落地不是把工作项换一种写法,而是把产品目标、用户行为、团队实现和验收证据连成一条可讨论的链。最值得优先改进的,通常不是估算公式或会议数量,而是团队能否在投入大量开发之前发现目标不清、规则未定、依赖失控或验收不可执行。
因此,我建议从一个真实痛点、一个小范围用户行为和一条可测量的验收条件开始。先用一到两个迭代验证切分方式和反馈节奏,再依据瓶颈决定是否增加流程、自动化或管理平台。指标可以帮助解释发生了什么,却不能代替团队理解为什么发生;工具可以保存协作上下文,却不能代替业务判断。
下一步可以从最近一个延期或返工最多的Story入手:补清用户目标,检查验收条件,标出依赖和风险,再回看它在哪个环节失去反馈。能把这一条链改善,才是敏捷实践真正开始落地。
常见问题解答(FAQ)
1. 研发团队第一次落地 Story,应该从哪里开始?
我所在的团队过去习惯直接按功能模块拆任务,开会时经常发现大家对需求理解不一致。我想知道从现有做法切换到 Story,怎样开始才不会增加一套繁琐流程?
先选一个范围明确、周期较短的需求试点,把它写成“作为某类用户,我希望完成某个目标,以便获得某种价值”的用户故事。团队共同补充验收条件,再拆成可在一个迭代内完成的任务;试点结束后复盘故事是否可理解、可测试、可交付,再决定是否推广。
2. Story 应该拆到多细,才能适合一个迭代?
我有时把一个需求拆成很多小任务,结果任务数量增加了,用户价值却看不出来;有时又把整个功能写成一条 Story,迭代结束时仍有一部分没做完。我该用什么标准判断拆分粒度?
优先按可独立验证的用户结果拆分,而不是按前端、后端等岗位拆分。若一条 Story 需要跨越多个迭代、包含多个独立场景,或验收条件无法在迭代内全部验证,通常应继续拆分;拆分后每条仍应有明确用户价值和可测试的完成条件。
3. Story 点数估算后,怎样判断团队的工作量安排是否合理?
我们估算了每条 Story 的点数,但不同成员理解的难度并不一样,计划经常在迭代中途失准。我想知道点数该怎么用,才能避免把它变成个人绩效指标?
用团队统一的相对尺度估算复杂度、工作量和不确定性,并以历史迭代完成量作为计划参考,不把点数换算成个人工时或绩效。试运行时至少记录连续数个迭代的计划点数与实际完成点数;若团队每个迭代稳定完成约 24 点,下一轮计划可从接近这一水平开始,再根据休假、依赖和未完成工作调整。
4. 迭代结束时,未完成的 Story 应该如何处理?
我们有时为了让迭代看起来完成度更高,会把未通过测试的故事标成完成,之后又要返工。我想知道遇到需求变更、外部依赖或测试未通过时,怎样处理才更真实也更利于下轮计划?
只有满足团队预先约定的完成定义和全部验收条件,Story 才能标记完成;否则记录剩余工作与阻塞原因,并在迭代评审中说明。下个迭代开始前重新确认优先级和剩余范围,不要直接把未完成项算入上一轮交付量;可按迭代统计完成率、延期原因及阻塞时长,识别反复出现的问题。
核心关键词
文章包含AI辅助创作:Story落地方案:研发团队开展敏捷项目的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/578009
读者评论
我们团队也遇到开发卡片很快关闭、业务验收却拖到迭代末的情况。把验收人和验收方式提前拉进梳理会,确实比后期催进度有效;不过外部依赖怎么纳入就绪检查,文中还可以再展开。
认同不能拿Story点数考核个人。实际协作中,点数更适合帮助团队讨论不确定性;如果产品需求频繁插入,单看承诺兑现率也容易误判,最好同时记录被挤出的工作和插入原因。
文中的模拟数据标注得比较清楚。我们做复盘时发现,返工率下降不一定代表验收更清楚,也可能是业务方没时间参与,所以还需要结合验收参与情况和上线后的用户反馈来看。
