实施团队把甘特图上线后,最常见的反常识结果不是项目更透明,而是会议里多了一张颜色更鲜艳的表:计划日期齐全,依赖关系也画了,真正延期时却没人知道该先调整哪个任务。问题通常不在图表,而在团队把“时间轴”当成排期展示,没把它设计成识别约束、协调资源和触发决策的工作机制。本文以一个明确标注为情景模拟的多团队实施项目为例,拆解怎样从任务清单走到可执行的甘特图,以及如何判断它何时有用、何时反而增加维护负担。
一、先讲核心结论:甘特图不是排期海报,而是决策界面
1. 先明确图要支持哪类决定
我判断一张甘特图是否值得维护,先不看它有多少条任务,而是看它能否帮助团队在一个具体时刻作出决定。例如,接口联调晚了两天,团队能否据此判断是调整测试顺序、增加并行人手、缩减非关键范围,还是重新确认上线日期。
如果图只回答“每件事计划什么时候开始、什么时候结束”,它只是静态计划。若它还能呈现前置条件、责任人、可用资源、关键节点和变更影响,才可能成为实施管理的决策界面。甘特图的价值不在于把计划画出来,而在于让变化的后果可以被讨论。
2. 计划精度要和信息质量匹配
项目刚启动时,需求边界、接口条件和资源可用性通常还不稳定。此时把未来三个月的每项任务精确到小时,看起来严谨,实际是在给不确定性套上虚假的精度。我更倾向于先确定阶段、里程碑和关键依赖,再随着信息变清楚逐步细化近期任务。
例如,未来两周的实施任务可以细化到半天或一天;两个月后的工作则先保留阶段区间和入口条件。精度不是越高越专业,计划粒度应由团队能可靠承诺的信息决定。
3. 甘特图必须有更新和决策闭环
图表只有在状态变化时得到更新,才能反映现实。若更新责任不清、状态口径不一、延期没有处理动作,图里的日期很快就会变成历史记录。上线前,我会要求团队约定三件事:谁更新、何时更新、什么变化必须触发重新评估。
更重要的是,每次更新不能止于把日期改红。更新之后要判断影响范围、责任人和下一步动作,并记录决策理由。否则团队只是把问题可视化,却没有把问题转化为管理动作。

二、背景和真实场景:实施项目为什么更需要时间轴
1. 实施项目的进度依赖常常跨越团队边界
实施项目通常同时包含需求确认、环境准备、数据整理、权限配置、接口联调、用户验收和培训上线。每项工作看起来都有负责人,但完成条件可能掌握在不同团队手里:实施顾问等客户提供字段映射,研发等接口规范确认,测试等环境可用,客户业务负责人又要等关键用户排班。
这种情况下,按部门汇总“完成了多少任务”很容易掩盖真实风险。一个团队任务完成率很高,不代表下游能够开工;一个延期任务也未必会影响上线,关键要看它是否卡住后续活动、是否有缓冲、能否替代执行。
2. 复杂度来自约束,不只来自任务数量
我见过不少项目把任务拆到几十甚至上百条,却仍然无法解释上线日期为什么不稳。原因在于拆分的是工作名称,而不是工作的进入条件和退出条件。比如“完成数据迁移”不是一个足够清楚的任务:源数据是否冻结、字段是否映射、异常如何处理、谁签字验收,都可能是独立约束。
实施计划应把容易造成等待的前置条件显性化。若前置工作没有完成,后续任务即便排了日期,也只是日历上的愿望。实施团队真正要管理的是可执行的依赖链,而不是任务目录。
3. 一条时间轴需要连接计划、执行与变更
甘特图最适合管理有明确阶段顺序、存在跨职能交接、需要按节点验收的工作。它对重复性高、依赖少、每天都在变化的小任务,不一定比看板或短周期清单更合适。把所有工作都塞进同一张图,通常会让维护成本超过管理收益。
因此,实施团队可以保留一张项目级时间轴管理里程碑、关键依赖与跨团队约束,再用更轻量的任务视图承接日常执行。两者的职责要分开:项目时间轴回答“是否还能按目标日期交付”,任务视图回答“今天谁做什么”。
4. 情景模拟项目的基本边界
下文的案例是基于常见实施流程构造的情景模拟,不代表某个客户的真实交付记录,也不是行业统计。假设项目涉及业务、实施、研发和测试四类角色,计划周期为十二周,目标是在第十二周完成验收上线,期间包含数据准备、环境开通、配置、接口联调和关键用户验收。
模拟数据的用途是展示判断方法,而非证明某个工具能把项目提升到特定水平。实际团队应以自己的历史周期、延期原因、返工记录和资源负荷校准基准,不能直接把示例数字当成承诺。
三、常见误区:计划看起来完整,执行却依然失控
1. 把任务拆得很细,误认为计划就可控
任务粒度过粗,团队难以发现真正的交付物和阻塞点;粒度过细,又会让负责人花大量时间维护微小状态。拆分标准不应是“能不能继续拆”,而应是“拆开后是否能更早发现偏差、明确责任或改变决策”。
如果一项任务跨越三周,且中间存在多个交付物或不同责任人,通常值得拆分。如果一项任务只有半天、没有独立验收标准,也不会改变资源安排,继续拆成若干小时级步骤,可能只增加维护噪声。
2. 只填开始和结束日期,没有写完成条件
“完成权限配置”可能是配置人员完成操作,也可能是业务方确认角色权限符合要求。两者不是同一件事。没有退出标准,状态就容易出现“技术上做完了、业务上不敢验收”的争议。
我建议每个重要任务至少写清交付物、完成条件和验收人。普通执行任务可以简化描述,但关键路径上的任务不能只靠一个动词和一组日期来定义。
3. 把所有延期都当成同等风险

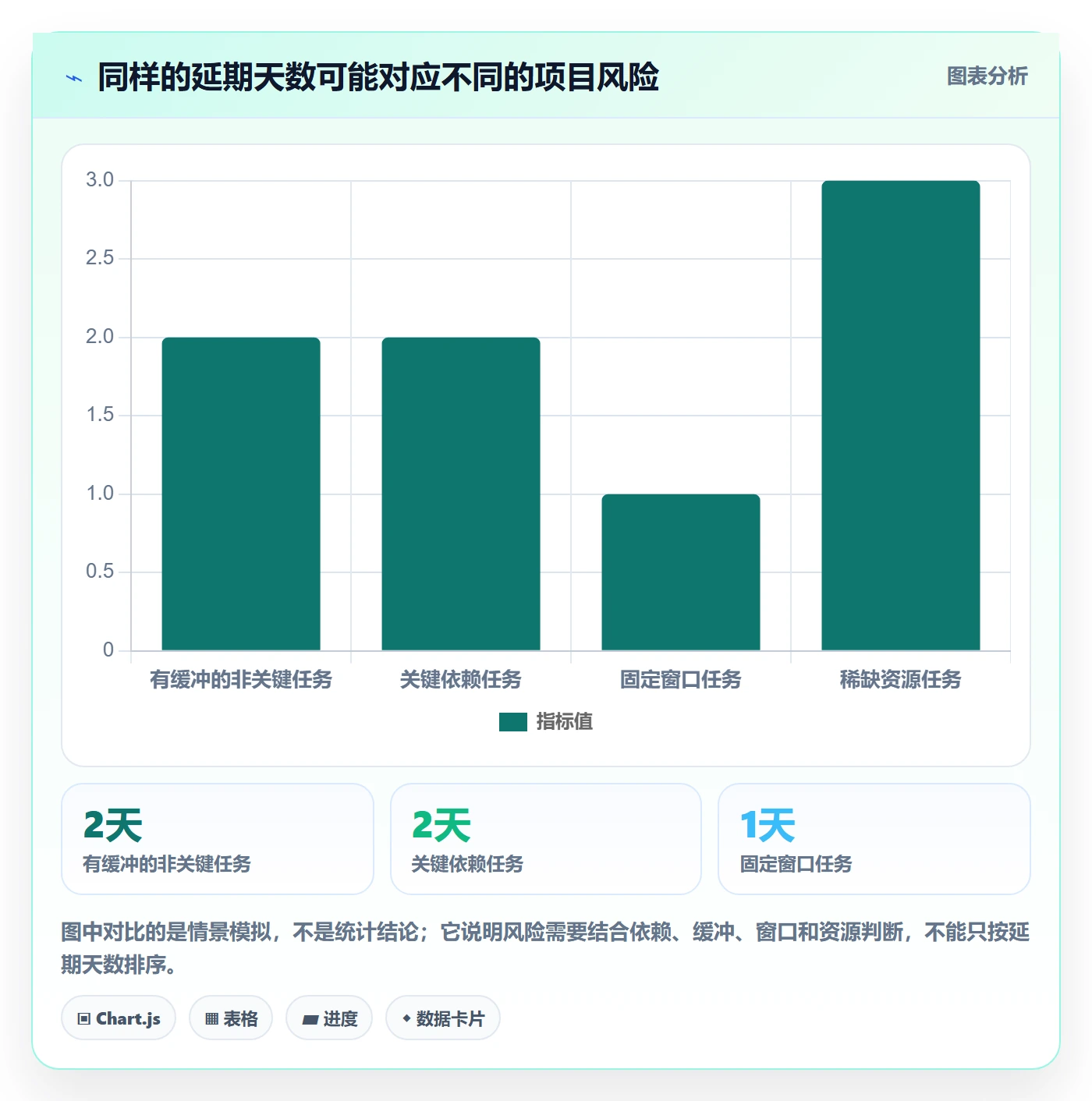

晚一天不一定是风险,晚一天也可能导致整个验收窗口错过。判断严重程度至少要看四个因素:是否位于关键依赖链、是否有可用缓冲、是否有替代路径、是否会占用同一稀缺资源。
如果环境准备晚了一天,但接口联调尚未开始且仍有缓冲,可能只需要观察;如果关键用户验收窗口只有固定两天,晚一天就可能错过业务代表参加的机会,风险便显著上升。颜色只能标记状态,不能替代影响分析。
4. 把计划日期当成承诺日期
早期估算需要假设,日期并不天然等于对外承诺。若需求范围尚未确认、环境权限还没有落实、外部接口团队没有确认窗口,计划应标注假设和置信程度,而不是直接把一个点日期写成确定结论。
可以把目标日期、预测日期和已承诺日期分开管理。目标日期表达业务期待,预测日期表达当前信息下的估计,承诺日期则要求范围、资源和前置条件已经得到确认。混用这三种日期,会让团队在偏差暴露时争论“谁改了计划”,而不是解决造成偏差的约束。
5. 只看计划完成率,不看剩余工作和阻塞
完成率容易被任务数量误导。十项配置工作完成九项,看起来完成率达到九成,但剩下的那项可能正是接口联调的入口条件。相反,少量非关键任务暂未完成,未必会影响里程碑。
进度评审至少要同时看已完成交付物、未完成工作量、阻塞时间、关键依赖状态和下一里程碑预测。完成率是摘要,不是诊断工具。

四、专业判断逻辑:怎样把时间轴做成可操作的计划

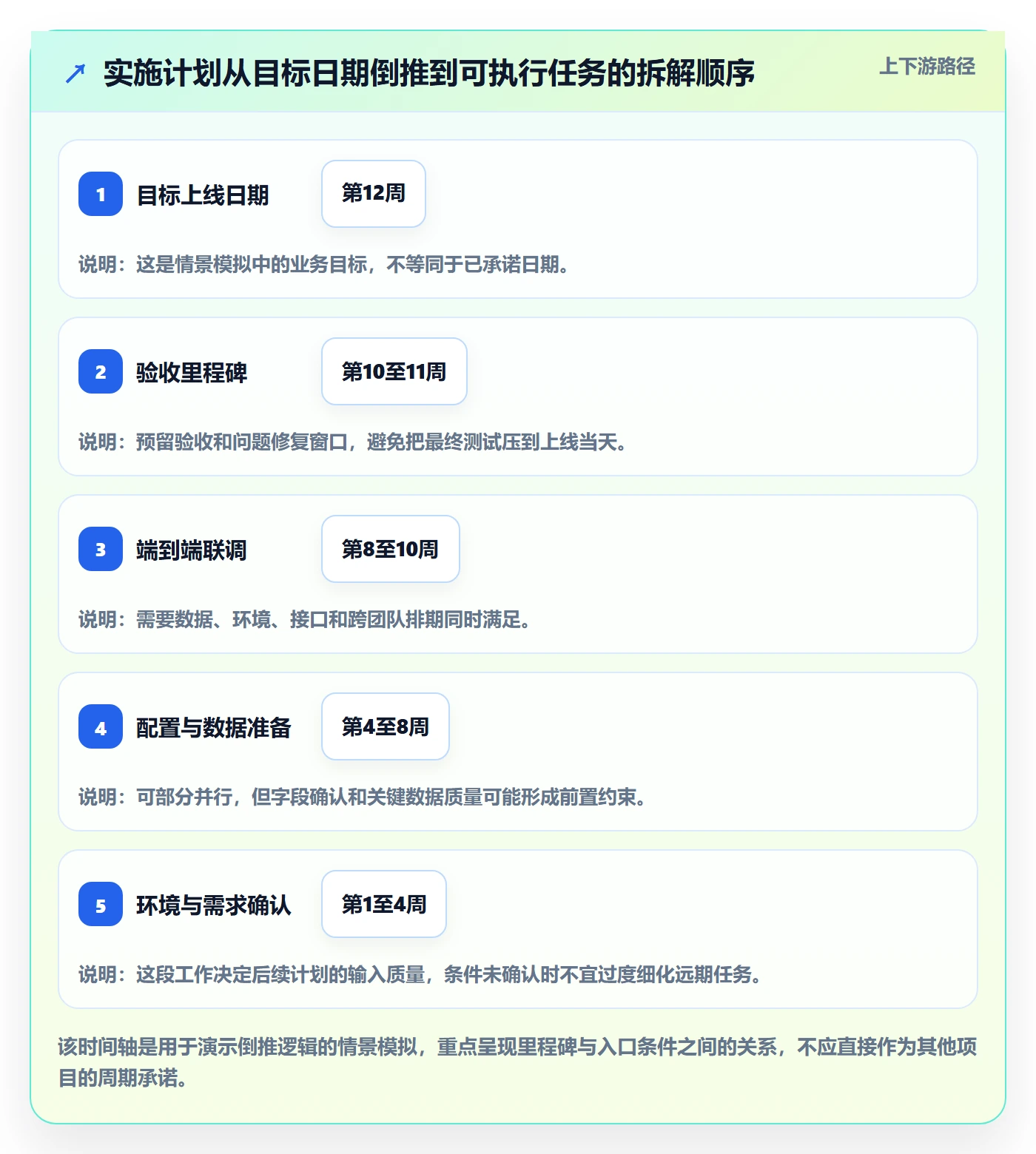

1. 从里程碑倒推,但先识别不可压缩的约束
我通常先从目标验收日期倒推,标出必须发生的里程碑:环境可用、关键数据确认、端到端联调通过、业务验收完成、上线准备就绪。随后检查每个里程碑前的硬性条件和责任边界,再拆出可并行的工作。
倒推不是把每个阶段平均分配时间,而是识别不能压缩的等待。例如,客户审批周期、数据清洗周期、固定验收窗口,往往比团队内部配置工时更难缩短。项目计划应把这些约束放在显眼位置,而不是藏在备注里。
2. 为关键任务定义五项信息
一条需要重点管理的任务,不应只有名称和日期。我会检查以下五项:交付物是什么、谁负责交付、谁负责验收、开始的前置条件是什么、延误后影响哪些节点。并非每条日常任务都要写成长文,但关键依赖至少要能让接手人快速判断是否具备开工条件。
- 交付物:明确成果,例如字段映射表、联调记录或验收结论。
- 负责人:指定对完成结果负责的人,而不只是参与部门。
- 验收人:说明谁有权确认成果符合要求。
- 前置条件:写明数据、权限、环境、确认意见等入口条件。
- 下游影响:说明延误会阻塞哪些活动或里程碑。
3. 用依赖关系识别关键路径,不要只依赖颜色提示
关键路径的意义是识别决定项目最早完成日期的活动链。实际管理中,团队不一定需要每次都进行复杂的网络计划计算,但至少要能说清哪些任务没有时间余量、哪些节点一旦延误就会推迟最终日期。
对每个关键任务,我会问三个问题:是否存在可以并行开展的工作?是否存在可接受的替代方案?可以通过提前确认、拆分交付或调整验收顺序减少等待吗?如果答案都是否定的,就要把它作为重点跟踪对象,而不是等到延期后才升级处理。
4. 同时管理基线、预测和变更
项目基线用于保留批准时的计划,预测日期用于反映当前执行判断,变更记录则解释两者为何出现差异。若每次风险出现都直接覆盖原日期,团队将失去判断偏差和复盘估算质量的依据。
对于正式实施项目,变更记录不必繁琐,但至少写明变更项、原因、影响对象、批准人和更新时间。重大范围变化应更新工作量、资源和里程碑影响;小幅调整则可按团队约定快速处理,避免把轻微变化都变成审批负担。
5. 设置分层时间尺度
项目级时间轴适合查看月度或阶段级里程碑;团队执行计划适合查看周级交付;个人待办则适合按天管理。把三个尺度混在一张图里,管理者容易被大量细节淹没,执行者也会因频繁改动长周期计划而失去稳定性。
我的做法是让近期计划更具体、远期计划保留区间。每周滚动检查未来两到三周的条件是否齐备,同时保留已批准的阶段目标。这样既能提前暴露问题,也不至于因为远期假设变化而反复重画整个项目。

五、情景模拟案例:十二周实施项目如何避免“图上按期、现场延期”
1. 项目初始状态:日期都有,入口条件不完整
假设某企业实施团队需要在十二周内完成一个业务平台项目,涉及业务部门、实施团队、研发接口人和测试人员。启动会上,项目组先排出一份看似完整的计划:前三周确认需求和环境,第四至六周完成配置,第七至九周联调,第十周验收,第十一周培训,第十二周上线。
复核后发现计划存在三个隐蔽问题:数据字段尚未由业务方确认;测试环境申请依赖客户内部审批;接口负责人只有每周固定两个半天可以参与。原计划把这些工作都当作“按日期开始即可”,没有把入口条件和资源窗口标出来。
2. 第一次改图:不是把任务加密,而是把约束显性化
实施负责人将“数据准备”拆成源数据清单确认、字段映射确认、样例数据校验和全量数据检查,并指定各自的提交方与验收方。环境准备增加审批提交、权限开通和连通性验证三个节点,避免把“已提交申请”误记成“环境可用”。
接口联调则按接口拆分,同时保留跨接口集成测试节点。这样做不是为了让图更复杂,而是让等待来源能够被识别:到底是业务资料未交、环境未开通,还是接口人员时间不足。项目组由此可以在问题扩大之前联系真正能解除阻塞的人。
3. 第四周复盘:将风险从“延期几天”转为“是否影响验收窗口”
情景模拟中,环境开通比预测晚两天,但数据映射也还没有确认。项目组没有马上把最终上线日期顺延两天,而是先检查联调开始条件:一部分配置任务不依赖环境,可以继续;接口验证必须等待环境;业务验收窗口则已提前预约,调整成本较高。
决策结果是将可离线完成的配置工作前移,安排接口负责人提前审查测试用例,同时由客户项目负责人协调环境审批。项目组保留验收日期作为当前目标,但把联调缓冲消耗和验收风险单独标记。这里的关键不是“坚持原日期”,而是明确原日期成立所需的动作和观察期限。
4. 第八周复盘:发现计划百分比掩盖了关键阻塞
到第八周,项目任务清单显示大部分配置工作已完成,团队按任务数量计算的完成比例很高。但一条关键接口仍缺少业务侧规则确认,端到端测试无法开始。若只看完成率,项目似乎进展顺利;若看依赖图,项目已经触及验收窗口的风险边界。
项目负责人当日把未确认规则列为决策事项,明确业务负责人、确认期限和逾期后的替代处理方式。与此同时,测试团队开始验证不依赖该规则的其他路径。这个安排没有让风险消失,却减少了等待期间完全停摆的时间,并让管理层能够在期限前作出范围取舍。
5. 第十周复盘:用预测而不是乐观表述管理预期
当联调结果显示一个边界场景需要补充处理时,项目组更新了预测日期,并保留原基线。团队没有把“计划仍然是第十二周上线”作为唯一口径,而是向业务方说明:按当前范围修复后,仍需完成回归验证;若验收窗口不可移动,则需要在经过批准后将低优先级场景列入后续迭代。
这个案例的重点不在于一定按时上线,而在于让选择发生在仍有选项的时候。团队可以选择加资源、分批上线、减少首期范围或调整日期,但每种选择都要说明代价。甘特图的作用,是把影响关系摊开,让决策基于约束,而不是基于“看起来还有时间”。
6. 模拟数据观察:衡量改进,不把示例当成行业结论
下表使用情景模拟数据展示实施管理中可以观察的指标,不代表实际客户统计。团队使用时,应以历史项目或连续数个项目为基准,并统一统计口径。尤其要区分“计划完成率”和“按期通过验收率”,前者反映任务状态,后者更接近业务交付结果。

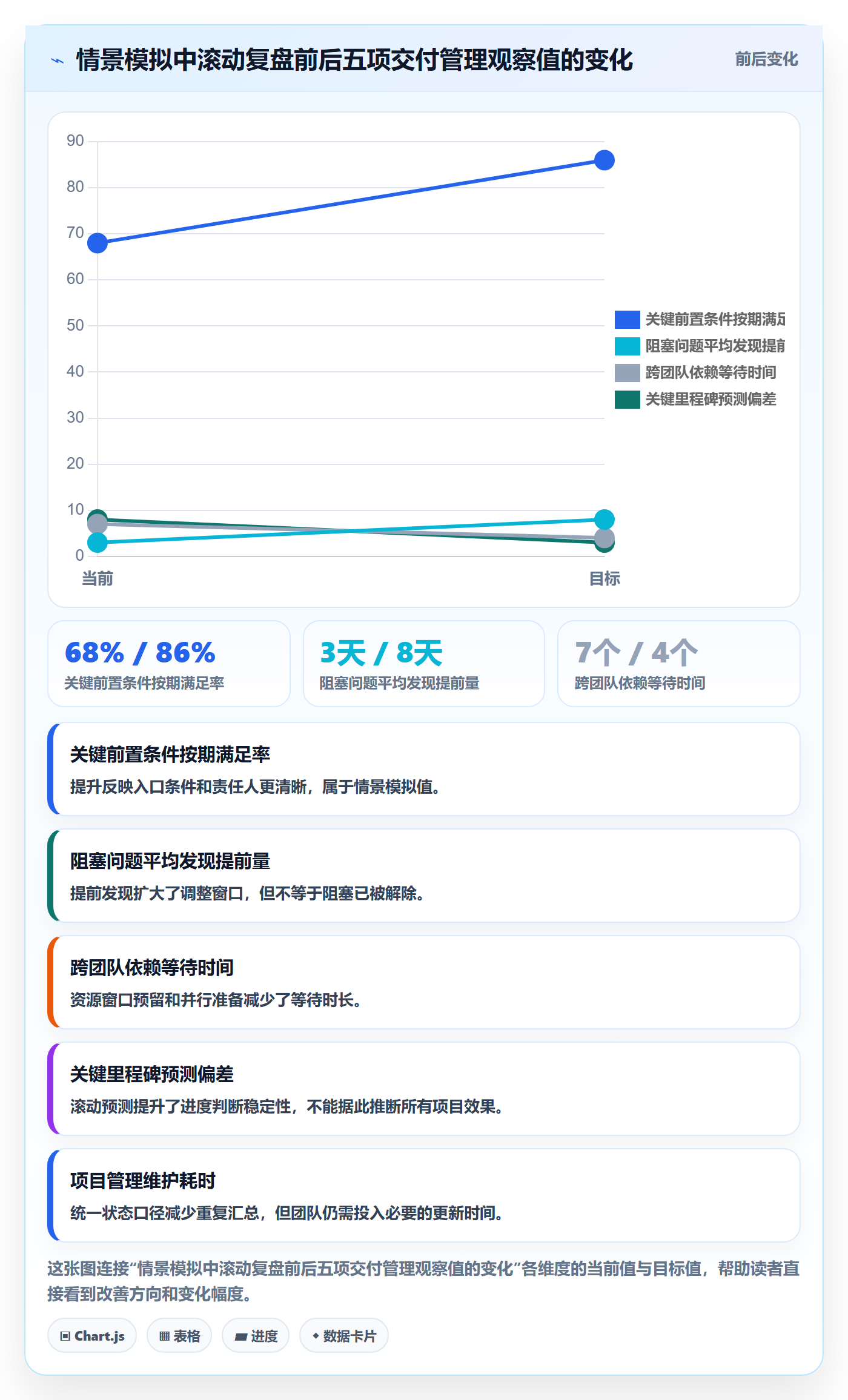

| 观察指标 | 首次排期模拟值 | 滚动复盘模拟值 | 管理含义 |
|---|---|---|---|
| 关键前置条件按期满足率 | 68% | 86% | 入口条件显性化并指定责任人后,团队更早看到未满足项 |
| 阻塞问题平均发现提前量 | 3天 | 8天 | 提前发现不等于问题自动解决,但增加了协调与调整时间 |
| 跨团队依赖等待时间 | 约7个工作日 | 约4个工作日 | 通过预留资源窗口、并行准备和明确升级路径降低等待 |
| 关键里程碑预测偏差 | 约8个工作日 | 约3个工作日 | 滚动预测改善了可见性,不代表所有项目都会达到该水平 |
| 项目管理维护耗时 | 每周约5小时 | 每周约3小时 | 统一口径和责任分工可减少重复追问与手工汇总 |
这些数字仅用于说明一套可验证的观察框架。团队如果采用类似指标,应记录样本范围、项目阶段和计算方式。例如,“阻塞问题平均发现提前量”要明确从识别阻塞到原定受影响节点的间隔;不同项目规模的数据不能不加说明地混在一起比较。

六、不同情况下的行动建议:从试点到规模化维护
1. 项目刚启动:先做里程碑和依赖,不急着细化全部任务
当需求还在澄清、资源还未锁定时,先建立阶段计划、关键节点、外部约束和待确认假设。把不确定事项标成待决策项,并指定确认人和截止日期,而不是用看似精确的任务日期掩盖信息缺口。
启动阶段的目标是回答“哪些条件必须先确定”“哪些团队需要协同”“哪些日期不能随意移动”。等关键约束明确后,再逐步细化近期工作。这样既保留计划框架,又减少因为早期假设变化而反复返工。
2. 项目多、组织协同复杂:建立统一的里程碑口径
当一个组织同时运行多个实施项目时,单项目甘特图解决不了资源冲突。项目负责人需要一套共同的里程碑定义,例如环境就绪、配置完成、端到端测试开始、业务验收通过和上线准备完成,并明确每个节点的验收条件。
统一口径后,管理者才能比较项目之间对共享研发、测试或客户关键用户的需求。比较时不应只看“谁落后几天”,还要看资源冲突、业务重要性、合同约束和可调整空间。跨项目排序需要决策机制,不能交给颜色标签自动决定。
3. 项目变化频繁:采用滚动计划和变更记录
如果需求、接口或客户资源经常变化,不要强求远期日期始终不动。将近期计划细化,将远期计划维持在阶段级;出现新信息时更新预测,并记录它影响的任务和里程碑。每次变更都不必走同样复杂的审批,但涉及范围、预算、验收条件或对外承诺的变化应升级确认。
团队还可以设定变更触发阈值,例如关键任务预计晚于基线两个工作日、关键路径缓冲消耗超过一半、固定验收窗口可能错过等。阈值应由项目风险承受能力决定,而不是照搬其他团队的数字。
4. 团队只有少量协作人员:用轻量时间轴,不要建设重型流程
小型项目若任务少、依赖简单、成员可以直接沟通,维护完整的关键路径、基线审批和多层状态可能得不偿失。此时使用一页里程碑时间轴,列出负责人、开始条件、目标日期、当前状态和阻塞事项,通常已经够用。
当团队连续遇到跨部门等待、节点失约或资源冲突,再增加依赖管理和变更机制。工具和流程应跟随管理问题的复杂度增长,而不是先把流程做重,再寻找问题证明它有必要。
5. 已有项目管理平台:把工具能力建立在统一数据规则上
工具能否支持时间轴管理,要看它是否能关联任务、负责人、依赖、里程碑、状态和变更记录,也要看团队能否用同一口径持续更新。对于中大型企业或百人以上组织,选择平台时还需评估权限模型、跨团队视图、审计要求、数据迁移和部署方式。
以 PingCode 为例,若组织正在评估平台,可把私有化部署、Jira 平滑迁移等能力纳入验证清单,并在真实项目数据上检查迁移后的任务关系、字段、权限和历史记录是否满足要求。平台是否适合作为国产替代方案,不能只依据功能介绍判断;应通过试点验证实施成本、运维边界、使用体验和管理规则适配度。
对时间轴场景而言,演示时不要只看甘特图是否能展示任务条。建议现场验证:依赖变更后是否能看出受影响节点;基线与预测能否区分;项目级视图能否发现共享资源冲突;权限是否满足跨部门协同;导入历史数据后是否保留必要关联。工具选型的关键不是功能清单最长,而是关键管理动作能否低成本完成。
6. 设定一个可评估的试点,而不是一次性全员铺开
试点宜选择依赖关系明确、跨团队协作真实、项目周期足以覆盖多个复盘周期的实施项目。开始前记录基线:关键前置条件满足情况、阻塞发现时间、里程碑预测偏差、维护耗时和验收结果。运行数周后再看趋势,而不是只用一次演示会或单个项目的结果下结论。
试点结束时,团队应能够回答三个问题:哪些信息过去最难获得?哪些视图帮助作出了具体决策?新增维护时间是否换来了更早的风险发现或更少的协调返工?如果这些问题无法回答,应先调整口径和流程,再考虑扩大范围。

七、不同情况下的取舍:并非每个项目都需要完整甘特图
1. 什么时候值得使用较完整的甘特图
当项目具有明确交付日期、任务之间存在多层依赖、多个部门共享关键资源,或延误会造成明显的业务与合同影响时,较完整的甘特图通常值得投入。它有助于识别顺序约束、资源冲突和缓冲消耗,也能支持管理层讨论范围与日期之间的取舍。
特别是实施交付跨越客户、供应商和内部研发团队时,单靠即时沟通很难保持一致预期。只要图表能够减少重复确认、提前呈现外部依赖,维护成本就可能具有合理性。
2. 什么时候应该选择轻量时间轴
如果项目只有少数负责人,任务依赖少、范围稳定、延期影响有限,完整的任务网络可能过度设计。可以只保留关键节点、责任人、入口条件和风险事项,剩余工作交给团队的日常任务管理方式处理。
轻量并不意味着没有纪律。每个里程碑仍要有验收标准,风险仍要有责任人,状态仍要按固定节奏更新。区别在于管理颗粒度和工具维护成本,而不是有没有负责人。
3. 什么时候不该把甘特图当成主要执行视图
当工作流短、任务频繁变化、团队主要关注正在处理的事项和队列阻塞时,看板、迭代计划或工单视图可能更适合日常执行。甘特图仍可保留为阶段级规划,但不必成为每个人每天打开的唯一界面。
如果条形图每天都要大幅移动,且团队无法解释移动原因,说明计划粒度、更新机制或管理工具可能与工作方式不匹配。继续要求每个人维护细密日期,只会产生“为了让图好看而改图”的行为。
4. 项目压缩工期时,必须公开代价
压缩工期不是把条形图整体缩短。并行工作可能增加返工,增加人手可能带来协调成本,缩减范围可能影响业务覆盖,跳过验收可能把风险转移到上线后。每种加速方式都应明确适用条件和潜在代价。
我会要求项目负责人对外说明“日期、范围、资源、质量风险”之间的关系。若业务只批准提前日期,却不批准增加资源、不接受范围调整,也不接受质量风险上升,团队实际上没有获得可执行的加速方案。

八、落地检查清单:让图表持续有用,而不是只在启动会上出现
1. 建图前检查输入信息
- 项目目标、首期范围和验收条件是否明确。
- 关键里程碑是否有清楚的完成定义和验收人。
- 外部依赖、审批周期、固定窗口和共享资源是否已识别。
- 工期估算是否区分工作时间、等待时间和不确定区间。
- 尚未确认的假设是否有负责人和确认期限。
2. 每次复盘检查项目是否真的在前进
- 本周期完成了哪些可验收交付物,而不只是哪些状态被改为完成。
- 未来两到三周的关键任务是否具备开工条件。
- 阻塞已持续多久,是否正在消耗关键路径缓冲。
- 共享人员是否同时被多个项目安排在同一时间段。
- 当前预测与基线的差异是否已经解释并得到相应决策。
3. 每次重大变更后留下可复盘记录
记录不必写成会议纪要,但应让后来接手的人看得懂:原计划是什么、发生了什么变化、影响了哪些任务、谁批准了调整、团队采取了什么动作、最终结果如何。保留这些信息,才能判断偏差是估算失准、入口条件未确认、资源调度失败,还是范围变化造成。
没有变更记录,项目结束后往往只剩下一句“中途调整过”。团队无法区分哪些措施有效,也就很难把一次项目中的经验沉淀为下一次更可靠的计划依据。
4. 用指标验证管理收益,不要用图表数量证明成熟度
建议至少选取一个过程指标、一个结果指标和一个成本指标。过程指标可以是阻塞提前发现时间或关键前置条件按期满足率;结果指标可以是里程碑预测偏差或验收结果;成本指标可以是每周维护时间或跨团队协调工时。
评价周期最好覆盖多个项目或多个完整阶段。单个项目的表现容易受范围、客户配合和资源变化影响,不足以证明工具或流程本身带来稳定改善。数据口径、样本范围和异常项目都要如实说明。
九、结论:先让时间轴揭示约束,再让团队决定如何应对
甘特图落地的难点不是画出任务条,而是承认计划始终建立在条件之上:信息有成熟度差异,资源有边界,依赖会传递,日期也有不同含义。把这些内容放进同一套管理语言里,团队才能从“计划写得很满”走向“偏差出现时知道该怎么选”。
我的判断标准很简单:如果一张时间轴不能帮助团队更早发现阻塞、解释里程碑变化、协调稀缺资源或明确取舍,它就不值得持续维护。反过来,只要它能把关键决策所需的信息放在一起,哪怕图上只有十几个重要节点,也可能比几百条没有依赖和验收条件的任务更有用。
下一步可以从一个正在执行的实施项目开始:选出三个关键里程碑,补齐各自的完成条件和入口依赖,记录一次真实的跨团队阻塞,再观察团队是否能因此更早作出动作。先验证时间轴是否改善判断,再决定是否扩大工具和流程范围。最佳实践不是把项目画得更精密,而是让风险更早变得可见,让取舍更早变得可谈。
常见问题解答(FAQ)
1. 实施团队制作甘特图时,应该先拆任务还是先排日期?
我第一次负责实施项目排期时,容易先把各阶段的日期填满,再发现任务之间的先后关系对不上。尤其是客户资料、内部配置和验收工作并行推进时,我不确定怎样拆分才方便跟进。
先明确项目交付目标,再按“阶段,任务,交付物”拆分,最后估算工期并排日期。每项任务至少写清负责人、完成标准、前置条件和计划周期;如果任务无法判断是否完成,通常还需要进一步拆解。排期时先标出必须先后完成的依赖,再安排可并行工作,避免日期看起来完整、执行逻辑却不成立。
2. 甘特图多久更新一次,应该由谁负责维护?
我在项目执行中遇到过计划表和实际进度逐渐脱节的情况:任务负责人各自掌握进展,但没人统一更新时间轴。项目节奏快慢不同,我也想知道是否有一个适用于所有团队的固定更新频率。
由项目经理或指定的计划维护人统一维护,任务负责人按约定提供进度、阻塞和预计完成时间。更新频率应匹配项目节奏:例如关键节点密集或变化频繁时,可每周更新,必要时在重要交付前增加检查;稳定阶段则可适当降低频率。关键不是固定采用某个周期,而是明确更新时间、状态定义和逾期未更新时的跟进责任。
3. 实施项目出现延期时,应该怎样调整甘特图?
我负责的任务如果晚了几天,常常会担心只改它的结束日期会让后续安排失真。特别是存在客户审批、共享人员或外部资料依赖时,我不确定怎样判断延期会不会影响最终交付。
先记录延期原因和实际进度,再检查该任务的后续依赖、关键里程碑、资源占用及交付承诺。确认影响范围后,决定调整顺序、并行部分工作、重新分配资源或更新目标日期,并同步相关负责人;同时保留原计划基线和变更记录。不要只改日期而不说明原因,也不要把尚未确认的预计时间当作确定承诺。
4. 怎样判断甘特图是否真正帮助实施团队管理项目?
我曾经做出一张任务和日期都很齐全的图,但项目成员仍然通过临时消息确认进度,问题也经常到交付前才暴露。比起看图表是否完整,我更想知道哪些信号能说明它确实在帮助团队执行。
检查任务是否都有负责人和可验收的完成标准,关键依赖与里程碑是否明确,进度是否按约定更新,以及阻塞和变更能否及时记录并触发行动。若使用按期完成率,可按“在计划日期内完成的任务数÷到期任务总数”计算,并说明统计周期、任务范围和延期任务的处理口径;不要在缺少基准数据时宣称甘特图带来了具体比例的效率提升。
核心关键词
文章包含AI辅助创作:时间轴落地方案:实施团队开展甘特图的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/578008
读者评论
我们项目里最难的不是更新日期,而是让客户侧负责人也按约定提供数据和确认意见。前置条件写进计划后确实更清楚,但外部团队不更新状态时,还是需要有人主动核实。
把目标日期、预测日期和承诺日期分开挺有用,之前计划一改就覆盖原日期,复盘时很难判断偏差从哪来。想请教一下,轻微调整的记录通常保留到什么粒度比较合适?
同意项目级时间轴不必塞进所有日常任务。我用过任务拆得很细的计划,维护时间明显增加;不过如果只看里程碑,也容易漏掉短期资源冲突,分层视图需要有人定期对齐。
