需求评审通过率达到 95%,不代表需求足够清楚;版本按期发布,也不代表产品真正解决了用户问题。研发团队分析需求数据时,最容易忽略的不是缺少指标,而是验收条件没有形成可追踪的证据链:需求提出时说不清“什么算完成”,测试阶段只能临时补规则,上线后又无法判断结果是否符合预期。要让产品需求数据能指导决策,验收条件必须从一句描述,变成贯穿需求、开发、测试和上线复盘的共同约定。

一、核心结论:验收条件不是需求末尾的检查清单

1. 验收条件决定需求数据能不能被解释

我判断一支团队的需求管理是否成熟,不会先看它使用了多少张看板,也不会先看需求文档有多长,而会抽查一个问题:对于一条已完成需求,产品、研发、测试能否依据同一组可验证条件,回答“它为什么算完成”?如果每个角色给出的答案不同,后续统计出来的完成率、延期率和缺陷率就很难解释。

验收条件是对需求完成状态的可观察描述,通常包括触发条件、输入、预期行为、异常边界和结果。它不是技术实现方案,也不是“页面正常”“体验良好”这类主观评价,更不是把测试用例的每一个操作步骤都提前塞进需求。它的价值在于让团队对结果形成共同判断。

核心结论是:验收条件流程的质量,应该用“需求从提出到验证的证据是否完整”来衡量,而不是用文档字段填写率来衡量。填写率可以说明流程是否执行,却不能说明条件是否可测、是否覆盖风险、是否支撑上线后的效果判断。

2. 先区分三个层次:完成、质量与效果

需求数据分析常把不同层次的指标混在一起。完成指标回答“是否交付”,质量指标回答“交付后是否稳定”,效果指标回答“用户或业务是否因此改变”。验收条件应当承接前两层,并为第三层预留可测量的结果口径。

层次 要回答的问题 常见观测指标 验收条件中的对应内容
交付 约定的功能是否实现 需求完成率、周期、延期率 功能行为、角色权限、流程节点
质量 实现是否可靠,边界是否可控 验收缺陷率、返工率、线上故障率 异常场景、数据约束、兼容性与安全条件
效果 用户行为或业务结果是否变化 转化率、处理时长、使用率、投诉率 基线、目标、观察窗口和数据来源

例如,“新增批量导出功能”属于交付描述;“导出过程中失败时展示明确原因,且不会生成不完整文件”属于质量条件;“使运营人员整理报表的平均耗时下降”则是效果目标。三者相关,但不能互相替代。功能通过验收,不意味着业务效果必然达成。

二、背景与真实场景:为什么流程越忙,验收越容易失真

1. 高频需求下,口头共识会迅速过期

在需求量较低、团队成员固定时,很多条件可以靠会议记忆补足。但当产品、研发、测试并行处理多个版本,且需求经常跨团队协作时,口头共识会变成一种不可审计的隐性依赖。需求提出者记得的是业务目标,开发人员记得的是实现边界,测试人员记得的是风险点;几周后,三种记忆可能已经不是同一件事。

一个常见场景是:产品写下“支持用户批量导入联系人”,开发据此完成文件上传与字段映射,测试则发现重复记录、错误行处理和部分成功规则没有定义。此时争论的焦点往往不是代码是否写完,而是这些规则究竟属于需求范围还是额外需求。若验收条件在评审前没有写清,团队就会在后期用返工来支付前期省下的沟通成本。

下面的数字是用于说明分析方法的情景模拟数据,不是行业统计。假设团队复盘 60 条中型需求,按验收条件是否清晰分组,再比较后续变更情况。它的意义不在于把比例当成普遍规律,而在于提醒团队:应当把条件质量与返工、延期关联起来验证。

验收条件流程与规范:研发团队产品需求数据分析关键指标

2. 需求数据需要贯通多个阶段

仅在需求卡片上统计“是否填写验收条件”,只能得到流程合规信息。要用于管理决策,还要把条件状态与评审、开发、测试、发布和业务观察连接起来。比如:哪些条件在评审后被补充?哪些条件在测试阶段被重新解释?哪些上线缺陷对应需求阶段遗漏?这些问题才可能揭示流程的薄弱节点。

我建议把需求数据按生命周期组织,而不是按团队各自的表格切割。至少保留需求唯一标识、业务目标、条件版本、评审时间、开发开始与结束时间、验收结果、缺陷关联、上线批次和效果观察窗口。没有稳定关联键,团队容易得到一堆看似精确、实际上无法串联的数字。

阶段 应记录的事件 分析用途
提出与澄清 需求创建、业务目标补充、验收条件初稿 观察需求准备是否充分
评审 条件确认、待决问题、范围变更记录 识别评审后的不确定性
开发与测试 条件变更、阻塞、缺陷、验收结论 定位返工来源和质量风险
上线与复盘 发布批次、线上反馈、业务指标窗口 判断交付质量及业务效果

3. 先定义数据观察边界,避免把模拟当成事实

如果团队尚无统一数据,可以先做小样本基线,而不是直接宣布目标值。建议抽取最近两个至三个迭代,覆盖不同规模和复杂度的需求,人工复核条件是否可测、测试是否实际引用、缺陷是否与遗漏条件相关。样本规模有限时,报告中要明确标注“内部观察”“样本量”和统计窗口。

对于需要长期观察的指标,还要说明分母。例如“验收缺陷率”到底是每 100 条需求中的缺陷数、每条需求的缺陷均值,还是有缺陷需求的占比?三个口径可能给出不同结论。没有口径说明的百分比,不应被拿来做团队排名或绩效判断。

三、常见误区:指标看起来齐全,决策仍然失灵

1. 把验收条件填写率当作条件质量

字段填写率很容易提升:设置必填、复制模板、要求评审前完成。但“有内容”与“能验证”不是一回事。“系统应当快速响应”“结果准确”“操作友好”都可以让字段非空,却无法让不同角色稳定判断是否达标。

如果要评估条件质量,至少需要抽查可观察性、边界覆盖、数据口径和测试可映射性。可以将条件分为“可直接验证”“需澄清后验证”“无法验证”三类,并记录抽样规则。人工抽查有成本,但比单纯依赖字数、字段数或关键字更接近真实质量。

2. 把需求数量和交付速度当作价值

完成需求数高,可能代表团队处理能力强,也可能代表需求切得过碎;周期短,可能来自流程顺畅,也可能来自需求范围被缩小。若只奖励交付数量,团队会倾向于拆小容易完成的任务,或把难以量化的风险留到上线后。

因此,需求吞吐量必须与需求类型、规模、紧急程度、质量结果一起看。不同产品线的工作性质不同,不能把一个团队的需求完成数直接作为另一个团队的目标。更不能把复杂探索型需求与常规修复需求简单放在同一榜单上。

3. 把所有延期都归因于需求不清

延期原因可能来自依赖系统、人员变动、技术债、环境不稳定、优先级调整,也可能来自验收条件遗漏。若把全部延期都算作需求问题,数据会造成错误的管理动作:团队可能被要求增加文档,却没有解决真正的外部阻塞。

建议将延期原因分层记录,并允许多因一果。可采用主因加辅助原因的方式,但分类需要稳定、定义清楚。对原因不确定的事项,应标为“待核实”,不要为了填报完整强行归因。

4. 把上线缺陷都算作验收条件失效

线上缺陷可能来自条件遗漏,也可能来自实现偏差、测试环境与生产环境差异、数据迁移、监控缺失或第三方服务异常。只有把缺陷关联到具体条件、测试证据和发生环节,才能判断真正的改进点。

我更愿意问“这类缺陷在流程哪个节点本可以被发现”,而不是只问“谁负责”。如果缺陷对应的条件本来清楚、测试也覆盖了,但实现未按条件执行,解决方案应偏向代码评审或自动化测试;如果条件本身未定义,才应改进需求澄清机制。

5. 过度追求条件数量与全面覆盖

条件越多不必然越好。把低风险细节全部写进主需求,会增加维护成本,也可能让核心目标淹没在实现细节里。条件应优先覆盖用户可见行为、业务规则、关键异常、数据一致性、安全与权限,以及对业务结果有影响的边界。

低风险、实现方式可替换的细节,可以由设计规范、技术方案或测试策略承接。判断标准不是“能不能写”,而是“若不写,是否可能导致多方对完成状态产生实质分歧”。

四、专业判断逻辑:把验收条件变成可追踪的测量体系

1. 从业务目标倒推验收条件

我通常用一条从上到下的链路审视需求:用户或业务问题是什么,预期行为发生在哪里,什么证据能证明行为正确,什么指标能证明目标有所改善。这样可以避免把功能清单误当成需求目标,也能在评审时发现目标不可测或数据不可得的问题。

  1. 写清问题:指出受影响的用户、场景和当前阻碍,不先假设功能是唯一解法。
  2. 定义预期行为:说明触发条件、系统响应、状态变化和用户可见结果。
  3. 补充关键边界:明确权限、重复操作、异常输入、失败恢复和数据约束。
  4. 定义验证证据:说明通过界面、日志、接口、数据库或人工业务核对中的哪种方式验证。
  5. 连接效果指标:为业务目标注明基线、目标值、观察窗口和数据来源;暂时无法确定的标为待验证假设。

这里的关键不是把每条需求都写成复杂模板,而是确保关键判断可以被复现。对低风险小改动,几条清楚的条件即可;涉及资金、权限、数据迁移或跨系统流程时,必须提高边界覆盖与验证证据要求。

2. 使用“可测性、覆盖度、稳定性”三维判断

评估一条验收条件时,我会分别检查三件事。第一,它是否可测:观察者能否通过明确证据判断通过或不通过。第二,它是否覆盖关键风险:是否遗漏会造成用户损失或数据错误的边界。第三,它是否稳定:不同角色按同一规则执行,是否会得到大体一致的结论。

维度 判断问题 常见薄弱信号 改进方向
可测性 有没有明确的触发、结果和通过标准? “尽量”“合理”“体验好”等模糊词 补充可观察行为、阈值或样例
覆盖度 关键角色、异常和数据风险是否覆盖? 只描述成功路径 补充权限、失败、重试、重复与边界值
稳定性 不同角色能否得到一致验收结论? 依赖个人理解或临场解释 统一术语、口径和证据来源

三维判断可以通过抽样审查落实,不建议一开始就做复杂的总分模型。若确实要打分,先明确每项评分规则,并用两个评审者独立评分,检查评分一致性。若同一条需求两人判断差异很大,说明评分定义或条件表达还不稳定。

3. 把关键指标按用途分层

指标不宜越多越好。我建议先建立一组能回答具体管理问题的核心指标,再根据问题补充诊断指标。对于验收流程,常见指标可以分为准备度、过程变化、质量结果和业务结果四层。

指标层 建议指标 建议口径 管理问题
准备度 验收条件可测率 抽样中可直接验证的条件数 ÷ 抽样条件总数 评审前条件是否足以执行
过程变化 评审后条件变更率 评审通过后发生实质性条件修改的需求数 ÷ 已评审需求数 不确定性是否被推迟到开发后期
质量结果 验收阶段缺陷密度 验收阶段确认缺陷数 ÷ 已验收需求数,可同时按严重级别拆分 条件或实现质量是否存在集中问题
交付结果 需求返工占比 因范围或条件理解偏差产生返工的需求数 ÷ 已交付需求数 前期澄清不足造成多少后续成本
业务结果 目标指标达成率 达到预先定义目标的需求数 ÷ 具备可观测目标的需求数 交付是否带来预期变化

指标名称相同,口径也可能不同。比如条件变更可以只计重大语义变化,不计错别字和格式调整;返工可以只计已进入开发后需要重新修改已完成工作,不把正常的迭代优化算进去。口径应在观察开始前确定,而不是看到结果后再调整。

4. 读懂指标之间的先后关系

验收条件可测率偏低,可能先带来评审后补充增加,再导致测试阶段解释争议和返工,最后表现为周期拉长或线上缺陷。分析时要区分领先指标和滞后指标:条件质量是前置信号,线上故障是较晚出现的结果。只盯滞后指标,往往来不及在流程前端修正。

下图使用情景模拟数据展示一条可能的风险传导链,适合用来设计团队自己的埋点和复盘问题,不应被解读成所有团队都必然遵循的固定比例。

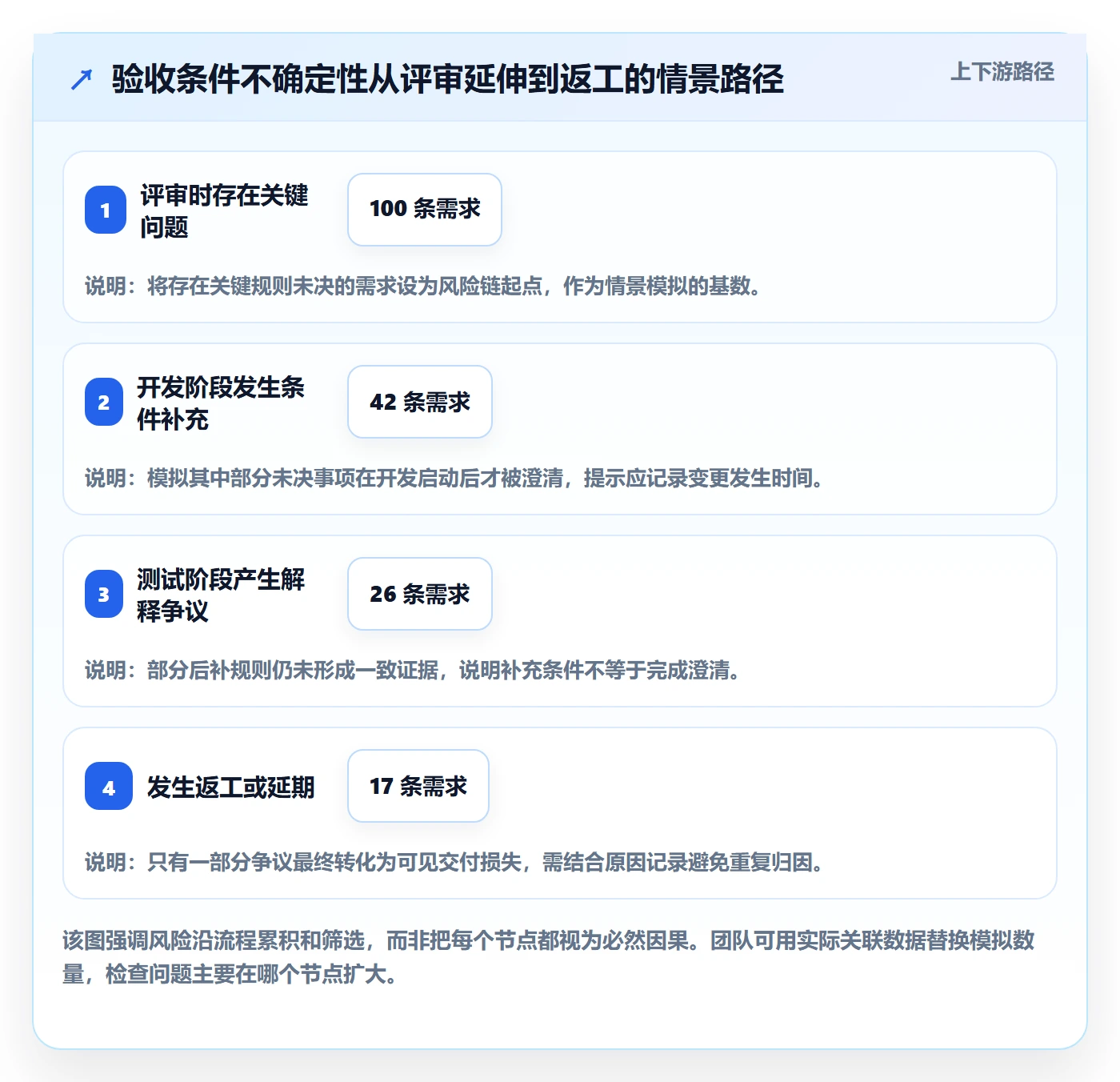

验收条件流程与规范:研发团队产品需求数据分析关键指标

5. 分群分析比总平均更能揭示问题

全团队平均周期容易掩盖结构差异。至少可以按需求类型、复杂度、业务线、依赖数量、紧急程度和风险等级分群。比如总体返工率下降,但高风险数据需求的返工率上升,平均值会给出过于乐观的结论。

分群不是为了给团队贴标签,而是为了找到适用边界。如果流程改动只改善常规需求,却拖慢跨系统需求,就需要分别设计简化流程和高风险检查,而不是要求所有需求采用同一套重量级模板。

五、具体案例与数据观察:从“支持导入”到可验收的完整链路

1. 场景说明与需求初稿

下面以一个虚构的 B2B 产品场景说明方法。某运营团队每周需要把客户联系人从表格导入系统,人工逐条录入耗时较长。团队提出“支持联系人批量导入”,但这句话不足以指导开发,也不足以支持上线后的效果分析。

实际拆解时,我会先问三个问题:哪些人可以导入?文件里遇到重复记录怎么办?部分行错误时,是整份失败还是允许部分成功?这些问题看似是实现细节,实则会改变用户预期、数据安全和后续核对成本。

需求表达 问题 可验证的改写方向
支持批量导入联系人 没有角色、输入限制和完成定义 明确可导入角色、文件格式、字段映射和结果反馈
导入过程稳定 “稳定”不能直接判定通过或失败 规定失败时保留原数据、给出错误行和可重试方式
提升运营效率 没有基线、窗口和观察方法 定义操作耗时测量方法,并设定上线后的观察窗口

2. 把业务规则写成可检查条件

在该情景中,验收条件可以分为成功路径、异常路径和效果观察三组。下面的内容是示意模板,实际项目应根据权限模型、数据规模和合规要求调整。条件不能替代技术方案,技术方案也不能替代业务验收。

  • 成功路径:具有联系人导入权限的用户上传约定格式的文件后,可以预览字段映射;确认后系统展示本次新增、更新及跳过的记录数量。
  • 字段校验:必填字段缺失时,系统指出对应行与字段;错误信息可供用户修正后重新提交。
  • 重复记录:系统按双方确认的唯一标识识别重复联系人,并按约定策略处理,不得静默覆盖未授权字段。
  • 部分失败:部分行失败时,用户能区分成功与失败记录,并可下载或查看失败原因;失败不得造成成功记录重复写入。
  • 权限限制:无导入权限的用户不能执行导入,也不能通过直接访问相关接口绕过权限检查。
  • 结果核对:导入完成后,系统提供可核对的处理总数,且新增、更新、跳过与失败数量之和应与有效记录数口径一致。
  • 效果观察:以运营人员完成同等规模联系人录入所需时间为观察对象,记录上线前基线和上线后同口径数据;具体目标在取得基线后设定。

这里没有规定后台必须采用哪种队列、数据库表结构或重试技术。那属于实现设计。验收关心的是用户能观察到什么、数据会不会丢失、错误能否恢复,以及结果是否可核对。

3. 用案例数据区分“功能完成”和“目标达成”

继续使用情景模拟:假设团队观察 20 名运营人员,在相近数据规模下比较上线前后录入耗时。上线前中位耗时为 42 分钟,上线后为 19 分钟;但首次操作成功率只有 82%,主要失败原因是字段格式不符合要求。若团队只看耗时,会误以为需求已经完全达标;加入成功率和失败原因后,才能知道下一步应该改进模板说明还是导入流程。

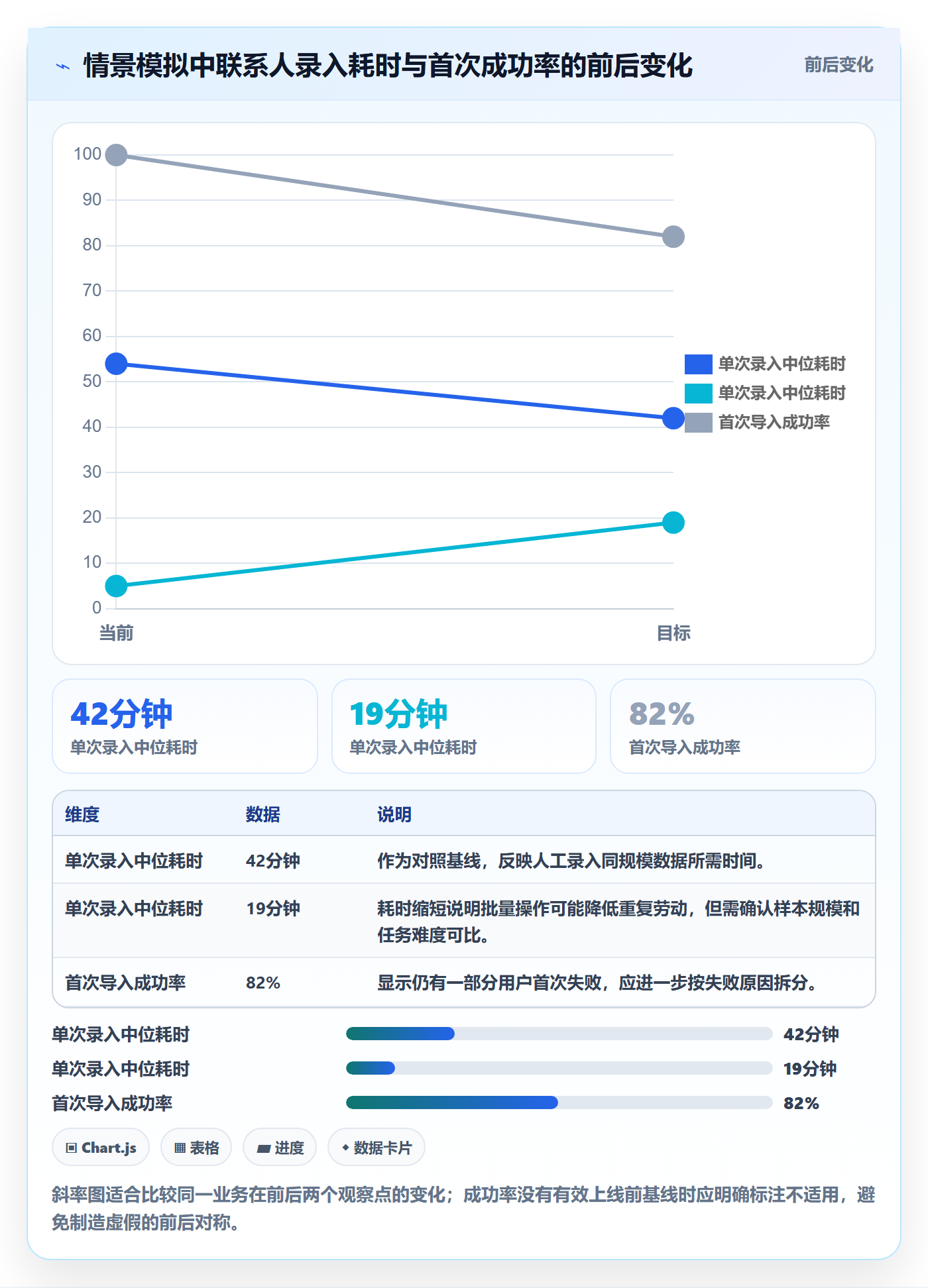

验收条件流程与规范:研发团队产品需求数据分析关键指标

注意,耗时下降不自动等于因果效果。上线前后可能存在人员熟练度、数据量和任务复杂度差异。更稳妥的做法是记录每次任务的联系人数量、字段数量、操作者经验和失败重试次数,至少按近似规模分组比较。数据规模不一致时,单看总耗时容易得出错误结论。

4. 从缺陷反推条件是否有效

假设上线后出现三类反馈:重复联系人被错误更新、错误行无法单独修复、无权限用户可见导入入口。第一类是重复处理规则或权限边界问题;第二类是错误恢复体验问题;第三类是访问控制问题。它们不应被合并为一个笼统的“导入功能有缺陷”,否则团队无法确定改进动作。

复盘时,为每个缺陷记录对应的验收条件、预期证据、发现阶段和影响范围。如果某个缺陷找不到对应条件,就要判断是需求遗漏、条件过于抽象,还是测试设计未覆盖;如果条件明确但实现不符合,则应定位执行偏差。这样的关联分析比单纯统计缺陷总数更有行动价值。

5. 对照组和观察窗口如何选

对上线效果进行评估时,优先选择相近用户或相近任务作比较。如果无法随机分组,可以使用同一批用户在上线前后的配对观察,并记录可能影响结果的因素。观察窗口要覆盖正常使用周期,不能只取上线第一天,也不能为了等到“好看”的结果不断延长窗口。

对于功能使用率,可以设置上线后 2 周或 4 周的固定观察窗口,但具体长度取决于使用频率。每周都会使用的功能,短窗口可能足够发现早期采用情况;季度性任务则需要更长周期。选择窗口的依据应是业务行为节奏,而不是团队方便导数的日期。

六、不同情况下的行动建议:先按风险和成熟度分层

1. 需求规模小、风险低:采用轻量条件

如果需求是文案调整、小范围视觉修正或低风险体验优化,不必要求长篇需求说明。可以用“变更位置、预期表现、适用端、回退或兼容要求”几项内容完成约定,并保留一个可检查的结果截图或测试记录。

轻量不等于口头化。只要存在用户可见的行为变化,就应该让接手测试或复盘的人知道预期结果。对低风险需求,重点是降低协作成本;对涉及权限、资金、隐私、数据一致性或跨系统状态的需求,不能沿用同一低配标准。

2. 需求复杂、跨团队或高风险:评审前消除关键不确定性

复杂需求不应试图在一张需求单里写完所有设计,而应把决策拆成可追踪的部分。业务规则、接口依赖、数据责任、异常处理和回滚方式分别明确责任人和待决时间。评审可以通过的前提,不是每个细节都已确定,而是关键风险有结论或有明确的验证计划。

若某项规则仍待外部确认,应标明影响范围、决策期限和逾期处理方式。不要把“后续再确认”当成无成本的备注;它实际上是一个可能影响排期和验收的未关闭风险。

3. 团队数据基础薄弱:先做小样本校准

没有统一工具或历史数据时,可以先用表格抽取 20 至 30 条近期需求,人工记录条件可测性、评审后变更、返工原因和缺陷关联。这不是统计学意义上的全面结论,而是定位当前流程最明显断点的低成本起点。

校准时让产品、研发、测试各自独立判断一部分样本,再对照分歧。若分歧主要集中在“什么叫实质性变更”,先统一定义;若大家都认为条件可测,但测试仍反复追问,可能是测试证据或边界表达不足。先修口径,再扩展统计范围。

4. 组织规模较大:建立事件关联,而不是重复填报

当组织有多个产品线和大量并行需求时,手工汇总会带来数据延迟、口径分裂和重复劳动。此时应优先考虑需求唯一标识、条件版本留痕、缺陷关联和发布记录的自动化采集,同时保留人工复核机制。工具的价值在于减少重复记录、保持证据链,而不是替代专业判断。

选用某项目管理工具或某项目管理平台时,我会重点检查能否记录字段变更历史、关联测试与缺陷、支持权限隔离和自定义工作流,并确认数据导出、部署、安全和迁移方案符合组织要求。任何平台都无法自动判断一条条件是否真正可测,流程设计与责任边界仍需团队明确。

5. 指标波动异常时:先核实数据,再调整流程

如果某个迭代的延期率突然升高,不要马上增加审批环节。先检查分母是否变了、需求类型是否变化、是否发生重大依赖阻塞、条件变更是否被更完整地记录。数据采集改善本身也可能让某些问题看起来“变多”,这不一定代表实际表现恶化。

当异常被确认后,再选一个最贴近原因的改进点。例如,条件补充集中发生在测试阶段,就改进评审前的边界澄清;缺陷集中在权限场景,就加入角色矩阵和负向验证;周期变长源于外部依赖,就建立依赖确认机制,而不是要求需求文档更长。

七、不同情况下的取舍:一致性、成本与灵活性如何平衡

1. 标准模板与团队自治之间的取舍

完全统一模板,便于跨团队统计,却可能让简单需求背负不必要的文档成本;完全自治,适应性强,却容易造成术语和数据口径不一致。更可行的方式是设置最小公共字段,再按风险增加条件模块。共同字段可以包括目标、验收条件、责任人、变更记录和结果关联;高风险模块再补权限、数据、安全、回滚等信息。

判断模板是否过重,可以观察两类信号:团队是否大量填入无关内容,以及评审是否仍反复讨论模板已要求说明的事项。前者表示要求可能过度,后者表示模板虽长但没有命中真正的不确定性。

2. 速度与完整性之间的取舍

紧急需求常常无法等到所有条件都写完。此时应把“未定义”显式暴露,而不是假装已经完整。明确最小可交付范围、尚未确认的边界、风险接受人和回补日期,能够让团队在速度与风险之间做知情选择。

但涉及不可逆数据操作、资金变化、权限扩大或合规义务时,不应仅因排期紧张而跳过关键验收。时间压力可以改变交付范围,不能让责任边界消失。必要时应缩小功能或采用受控试点,而不是把不确定性转嫁给最终用户。

3. 统一指标与场景差异之间的取舍

跨团队统一指标有利于组织观察,但统一不代表所有团队都使用相同目标值。可以统一定义“评审后条件变更”的计算规则,同时允许各产品线按风险等级设定合理阈值。指标口径负责可比,目标值负责适配场景,两者不应混为一谈。

当需求类型差异很大时,优先采用同类比较。例如,平台基础设施需求与界面体验优化需求可以共享部分流程指标,但不宜直接用相同的交付周期目标。不能合理比较的指标,应停止排名,转为趋势观察或专题诊断。

4. 自动化与人工判断之间的取舍

自动化适合采集时间戳、版本变更、关联关系和状态转换;人工判断适合识别业务规则是否清楚、条件是否覆盖风险、缺陷是否源于需求遗漏。把所有判断都交给人工会增加成本,把所有判断都交给规则也会产生机械填报。

最合适的组合通常是“系统采集事实,角色解释事实”。例如系统自动记录验收条件从评审到测试发生过几次变更,复盘人员再判断这些变化是范围调整、措辞优化还是遗漏规则补充。把过程事实和原因判断分开,数据才更可信。

八、落地与复盘:用四周建立最小可用闭环

1. 第一周:明确口径和样本

选定一条产品线或一个团队作为试点,确定需求范围、抽样方式和核心指标。建议先选三至五个指标,避免一开始建立庞大的统计面板。每个指标都写明分子、分母、统计周期、排除项和负责人。

同时抽取近期需求建立基线。基线的作用是了解现状,不是给团队贴上好坏标签。若样本量过小,应记录限制,并把数字解释为方向性观察,而非稳定规律。

2. 第二周:在评审中试用条件检查

评审时使用简短检查项:目标是否明确、条件能否验证、关键异常是否覆盖、数据证据在哪里、未决风险由谁处理。每次评审不必逐项朗读,可只讨论有争议或未满足的部分。

如果检查项导致会议明显变长,应观察是条件本身太多,还是问题集中暴露得太晚。把讨论转成异步补充、预评审澄清或风险分层,通常比直接删除检查项更有效。

3. 第三周:关联测试、缺陷和变更

让测试记录能够指向对应需求条件,让缺陷记录能够指向发现阶段和影响等级。此阶段重点不是追求所有历史数据都补齐,而是确保新进入试点的需求开始留下结构化证据。

对于条件变化,保留修改前后内容或版本摘要,并标记变更原因。这样才能区分澄清、业务调整、技术限制和遗漏补充。若只留下最终版本,团队无法还原开发过程中发生了什么。

4. 第四周:复盘一条完整证据链

挑选一条已上线需求,从业务目标一路追溯到验收结论和效果观察。检查每个关键判断是否有证据支持,找出最昂贵的一次信息断裂:是评审前没有明确规则,测试未覆盖,还是上线后没有采集目标数据。

复盘最后只确定一至两个改进动作,并为它们设定验证周期。例如,下个迭代抽样检查条件可测率是否改善,或观察因数据边界遗漏导致的返工是否减少。持续迭代比一次性推出大而全的规范更容易形成真实习惯。

九、结论:验收条件的价值在于让团队更早看见不确定性

验收条件不是为了把需求写得更复杂,而是为了减少不同角色对“完成”的不同解释。有效流程会把业务目标转成可观察行为,把关键风险转成可检查边界,再把测试证据、缺陷和上线效果关联起来。指标只有在定义稳定、数据可追踪、分群合理时,才能帮助团队做出判断。

我最看重的不是某个团队的条件填写率是否接近 100%,而是它能否在开发投入扩大之前发现关键问题,并能在上线之后解释结果为什么发生。验收条件的成熟度,最终体现在不确定性被发现的时间是否提前,而不是文档变长了多少。

下一步可以从最近 20 至 30 条需求开始:抽样检查条件可测性,统一评审后变更与返工口径,选取一条需求追踪到线上结果。先证明数据链路能回答一个真实问题,再逐步扩展指标和自动化范围。这样建立的规范,才会成为决策工具,而不是又一份无人维护的模板。

常见问题解答(FAQ)

1. 验收条件应该在需求评审前还是开发过程中确定?

我以前遇到过需求评审时大家都觉得目标明确,开发完成后才发现对“完成”的理解不一样。尤其是涉及多个角色或外部接口的需求,我想知道验收条件最晚应该在哪个环节定下来。

建议在需求评审前写出可验证的验收条件,并在评审中由产品、研发、测试共同确认;开发过程中若需求变更,应同步更新条件并记录变更原因。验收条件至少覆盖正常流程、异常场景、权限或数据边界,以及必要的性能要求。若评审后仍有关键条件未明确,应标记为待确认,不宜直接按已准备就绪的需求进入开发。

2. 怎样判断一条验收条件写得足够清楚?

我在整理需求时经常写“操作方便”“响应及时”这类描述,但团队成员对它们的理解差异很大。想确认有没有简单的方法,判断验收条件是否能让测试和业务人员得出一致结论。

用“给定某个前置条件,当发生某个操作时,系统应产生什么可观察结果”的结构检查,并尽量补上阈值、范围和例外。例如把“响应及时”改为“在约定负载下,95%的请求响应时间不超过2秒”。如果两名不了解实现细节的评审者无法据此独立判断通过或不通过,条件通常还不够明确。

3. 研发团队可以用哪些指标分析需求验收质量?

我所在团队每月都有需求验收,但只统计通过数量,复盘时很难解释为什么返工多、延期多。想知道哪些指标能区分需求本身的问题和开发、测试过程中的问题。

可先按月统计验收一次通过率、验收阶段缺陷密度、需求变更率、返工工时占比和从提测到验收完成的周期。一次通过率可按首次验收通过的需求数除以首次提交验收的需求数计算;变更率应明确统计口径,例如统计开发开始后发生实质性范围变化的需求占比。

分析时按需求类型、团队或复杂度分组,并结合变更记录和缺陷原因,避免把不同难度的需求直接横向比较。

4. 验收不通过或需求变更时,流程上应该怎样处理?

我遇到过验收意见散落在聊天记录里,开发修复后也说不清哪些条件已经复测。需求中途变化时,团队还会争论这是缺陷还是新增范围,影响进度判断。

验收不通过时,将每条意见关联到对应验收条件,记录复现步骤、预期结果、实际结果、责任人和复测状态;修复后由验收方逐项确认。若实际结果符合已确认条件,通常应按缺陷处理;若要求超出原条件或改变业务范围,应走需求变更评估,记录影响的工期、测试范围和优先级,并更新需求版本及验收条件。

核心关键词

读者评论

刘
刘启航

我们以前也把验收条件填写率当成质量指标,后来抽查才发现不少描述无法直接验证。现在更关注评审后改了哪些关键规则,不过人工复核确实占用时间,想知道团队通常怎么控制抽样成本。

王
王安宁

把缺陷关联到具体验收条件这点很实用,但线上问题有时同时涉及需求遗漏、实现偏差和环境差异,归因容易争议。允许多因一果比强行选一个责任环节更符合实际。

蔡
蔡舒然

效果指标需要基线和观察窗口,但并非每条需求都能单独观察业务变化,尤其是多个改动同时上线时。或许还要标注哪些目标只能在产品或版本层面评估,避免把结果硬摊到单条需求上。

文章包含AI辅助创作:验收条件流程与规范:研发团队产品需求数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577941
