Epic流程与规范:研发团队产品需求风险控制关键指标

Epic流程看起来只是把多个需求装进一个大需求,真正的风险却常常藏在“装进去以后”:目标没有量化、跨团队依赖没有负责人、拆分后的交付物无法独立验收,最后团队按时关闭了Epic,用户问题却没有解决。控制这类风险,不能只看Epic数量、关闭率或燃尽图;我更关注需求从提出、评审、拆分、交付到验证的证据链是否完整,以及风险是否在成本最低的阶段被发现。

一、先讲核心结论:Epic是风险容器,不是进度容器

1. 先用结果定义Epic是否成功

我判断一个Epic是否管理得当,第一步不是看它有多少个子任务,而是看团队能否用一句话说清楚:它要改变谁的什么行为或业务结果,如何验证改变发生了。若只能描述“完成一批功能”,却说不出用户结果和衡量方式,这个Epic从建档时就缺少验收锚点。

Epic的治理目标不是让所有工作都进入同一个层级,而是避免需求不确定性在多个团队之间无声传递。一个高质量Epic至少需要明确目标、范围边界、主要假设、关键依赖、风险责任人和验证方式。字段可以简洁,但不能靠口头约定补齐。

核心判断:Epic关闭率是流程结果,不等于产品结果;任务完成率是执行信号,不等于用户价值;需求变更次数也不能单独证明团队失控。指标必须组合起来看,才能区分合理探索、需求治理缺口和交付执行问题。

2. 把风险控制放在交付之前

团队最容易忽略的成本,不是需求文档多写了两页,而是一个错误假设在设计、开发、测试、发布之后才被证伪。越晚发现,返工往往越跨越多个角色和系统;越早验证,调整通常只涉及访谈、原型或技术预研。

因此,我会把Epic流程设计成几个风险检查点,而不是一张从“待办”走到“完成”的状态看板:进入规划前检查价值和证据,拆分前检查边界和依赖,开发前检查验收与异常路径,发布后检查实际效果。每个检查点都要能回答“发现了什么风险、谁负责、采取什么动作”。

检查点 要回答的问题 可观察证据
规划准入 问题是否值得解决 目标用户、问题证据、成功指标
拆分评审 能否分批交付并验证 子项边界、依赖关系、最小可用结果
开发就绪 团队是否知道如何验收 验收标准、异常场景、数据与权限约束
发布复盘 结果是否符合预期 使用数据、反馈、未达标原因及行动

二、背景与真实场景:为什么Epic会变成风险盲区

1. 需求越跨团队,信息损耗越明显

在中大型研发组织里,一个Epic可能同时涉及产品、客户端、服务端、数据、测试、安全、运维和业务运营。每个团队拿到的往往不是同一份完整上下文:产品经理关心用户问题,研发关心接口与边界,测试关心可验证条件,业务方关心上线时间。只把功能清单挂在Epic下面,并不能自动让这些人拥有共同理解。

常见场景是:Epic评审时所有人都认可“做一个统一权限能力”,但没人明确一期支持哪些角色、历史数据如何迁移、无权限用户看到什么、权限变更何时生效。开发进行到一半,才发现不同系统对角色的定义不一致。此时所谓的“需求变更”,可能其实是前期边界没有被显性化。

2. Epic周期长,风险会随时间累积

Epic通常跨越多个迭代,期间业务优先级、技术约束、外部依赖和用户反馈都可能变化。若团队只在启动时评审一次,长周期内的关键假设就会失去复核机会。我的建议不是增加更多审批,而是给关键假设设置复核触发条件,例如依赖延期、核心指标偏离、范围增长超过阈值或出现新的合规要求。

这里的阈值不应照搬行业模板。对一个两周内完成的小型Epic,增加固定审批可能得不偿失;对涉及数据迁移、支付、权限或多个业务线的Epic,较低的触发门槛反而合理。阈值应根据影响面、回滚难度和失败成本制定。

3. 流程数据要区分事实、估算与情景推演

本文后文的案例数字是用于说明管理方法的情景模拟,不是某家企业的公开业绩,也不代表行业基准。实际团队应从自己的历史需求中取数,并记录统计口径、时间范围和样本范围。没有口径的数据看起来精确,实际上很难用于决策。

例如,“需求变更率”要说明是按Epic计数还是按子需求计数;“准时交付率”要说明基线日期是否允许调整;“上线后达标率”要说明观察窗口是两周、一个月还是一个季度。指标口径一变,团队的结论可能完全不同。

三、常见误区:看起来规范,实际没有管住风险

1. 把Epic写得很大,误认为战略性更强

“建设下一代客户平台”听起来重要,但如果没有明确用户、范围和阶段结果,它只是一个大标题。Epic并非越大越能承载战略,也不是越小越便于管理。关键是它能否在合理周期内产生可验证结果,并且在不确定性升高时允许团队重新决策。

我通常会追问三个问题:如果一期只做一部分,用户能否获得可识别的价值?如果核心假设不成立,团队能否停止或调整而不是继续投入?如果必须拆分,哪些能力可以独立上线、独立观察?回答不清楚,就先不要把范围包装成一个“完整平台项目”。

2. 把子任务数量当成可交付性的证明

一个Epic下面有几十个任务,说明工作被列出来了,不说明依赖已经解决,更不说明它可以逐步验收。任务数量甚至可能制造一种虚假的确定感:清单越长,管理者越容易以为拆解越充分。

更有效的拆分方式,是按用户结果、业务能力或可验证的垂直切片拆分,而不是只按前端、后端、测试等职能切开。职能任务当然需要存在,但它们不应成为唯一的交付视角。若每个子项都要等所有其他子项完成后才能测试,Epic仍然是一个大批次。

3. 用“需求变更次数”惩罚正常学习

探索型需求中,发现新证据后调整方向是合理行为;真正危险的是未经记录的变更、没有影响评估的变更,以及已经影响成本却仍被描述为“只是小调整”的变更。若团队一味追求变更次数为零,可能会把风险压到开发后期,或让成员隐瞒问题。

建议至少区分三种变化:基于新证据的价值调整、由于范围遗漏导致的补充、由外部约束引发的被动变化。三者的管理动作不同。前者需要评估是否值得继续,第二种需要追溯需求分析与评审缺口,第三种需要明确外部依赖和缓冲策略。

4. 只看交付速度,不看等待和返工

Epic从“进行中”到“完成”用了多少天,无法解释团队时间花在哪里。长周期可能来自开发量大,也可能来自决策等待、环境阻塞、反复返工或外部团队依赖。若只考核关闭时间,团队容易通过拆小Epic、推迟验收或把未完成工作转移到其他项目来改善表面数据。

因此,速度指标需要和等待时间、阻塞时长、返工比例、范围变化一起观察。重点不在于给团队排名,而是找到流程中可以被改变的阻塞点。

四、专业判断逻辑:用指标组合识别风险,而不是追逐单一数字

1. 建立从输入到结果的指标链

我会把Epic风险指标分为四层。输入层看目标和证据是否充分;过程层看拆分、依赖和决策是否及时;交付层看质量与承诺兑现;结果层看用户或业务是否获得预期改善。四层不能互相替代:文档完整不代表产品有价值,按期交付也不代表用户愿意使用。

指标层 指标示例 主要用途 容易误读的地方
输入质量 目标可验证率、假设登记率、验收标准覆盖率 识别需求进入执行前的缺口 字段填满不代表内容可信
过程控制 依赖按期解除率、阻塞等待时长、变更评估覆盖率 定位协作与决策风险 不能把所有等待都归咎于团队
交付质量 承诺兑现率、返工工作量占比、上线缺陷率 观察计划与实现是否稳定 承诺调整必须保留原始基线
价值结果 目标指标达成率、目标用户采用率、问题解决率 判断投入是否产生预期价值 结果可能受季节、渠道等外因影响

2. 采用风险信号,而不是制造新的绩效分数

指标的首要用途是触发讨论,而不是给每个Epic贴一个看似客观的总分。例如,验收标准覆盖率低,说明需要检查定义是否足够;依赖按期解除率持续下降,说明可能存在跨团队协调问题;上线后目标达成率偏低,则需要区分假设错误、执行偏差和外部因素。

我不建议把所有指标压缩成“Epic健康分”。综合分容易隐藏结构性风险:一个目标清晰、依赖失控的Epic,可能被其他高分项平均掉。若管理者确实需要汇总视图,应保留关键分项和红线条件,让风险仍然可追溯。

3. 用风险暴露量辅助排优先级

可以用一个简化的团队内部估算式帮助排序:风险暴露量=影响程度×发生可能性×发现滞后成本。它不是统计学意义上的精确概率模型,而是促进讨论的工具。每一项可用一到五级评分,并要求评分者提供证据或假设。

例如,低影响、低可能性、容易回滚的界面文案变化,不必占用高层评审;涉及权限边界、历史数据覆盖或不可逆迁移的设计,即使发生概率不高,也值得尽早做验证。评分的价值不在小数点,而在于逼团队讲清楚“最坏会怎样、何时发现、能否撤回”。

图表中的分值是情景模拟,目的是说明风险排序逻辑,不是企业普遍发生概率。团队可按自身历史事件调整评分标准,尤其要把难以回滚和影响范围广的事项单独识别。

Epic流程与规范:研发团队产品需求风险控制关键指标

4. 设定指标口径与复核节奏

对跨多个迭代的Epic,我会在启动时固定基线,在关键节点复核,而不是每周重写目标。若基线发生调整,保留原值、调整日期、调整理由和批准人。这样既允许业务响应变化,也避免通过改目标掩盖偏差。

复核频率与风险水平匹配即可。普通需求可以在规划评审、开发就绪、发布复盘三个节点检查;高风险Epic增加依赖检查或灰度观测。流程不应为了仪式而增加会议,每次复核都需要明确要作出的决定:继续、缩小范围、补充验证、调整顺序或停止。

五、案例与数据观察:一个权限能力Epic如何提前暴露风险

1. 案例背景与模拟口径

下面用一个情景模拟说明如何应用指标。某企业计划建设统一权限能力,涉及四个业务系统、三类用户角色和历史权限数据迁移。团队最初计划在三个迭代内完成,Epic描述主要写“统一权限管理、提升配置效率”,没有写清角色继承规则、迁移失败处理和权限变更生效时间。

项目启动评审时,团队没有直接进入全面开发,而是把风险拆成三项验证任务:梳理现有系统角色差异、用样本数据做迁移演练、确认权限变更的生效边界。这里的“效率提升”在模拟案例中被暂定为管理员完成一次授权配置所需时间下降,目标值需由企业基线确认,不应直接套用示例数值。

2. 先观察流程缺口,再看最终交付结果

在模拟推演中,团队用两周完成角色盘点和样本迁移。盘点发现四个系统对“只读”权限的定义并不一致;迁移演练发现少量历史记录存在重复角色映射。如果直接开始批量开发,这两类问题很可能分别转化为返工和上线后权限投诉。

团队据此把Epic拆成两个可验证阶段:先交付角色映射和迁移预览能力,再逐步开放自动迁移;同时为异常记录设置人工复核出口。这个调整没有让总范围消失,而是把高风险、难回滚的部分从一次性发布改为分阶段验证。

观察项 初始计划 调整后方案 管理解释
角色定义 直接合并各系统角色 先建立映射表并由业务确认 先解决语义差异,避免代码固化错误规则
数据迁移 一次性批量迁移 先预览、抽样、再分批迁移 把不可逆操作改为可检查阶段
异常处理 默认自动处理 保留人工复核队列 在边界不确定时降低错误扩散范围
验收方式 功能完成即验收 检查配置耗时、映射准确度与异常处理 让交付标准靠近实际使用结果

3. 用阶段数据判断是否该扩大投入

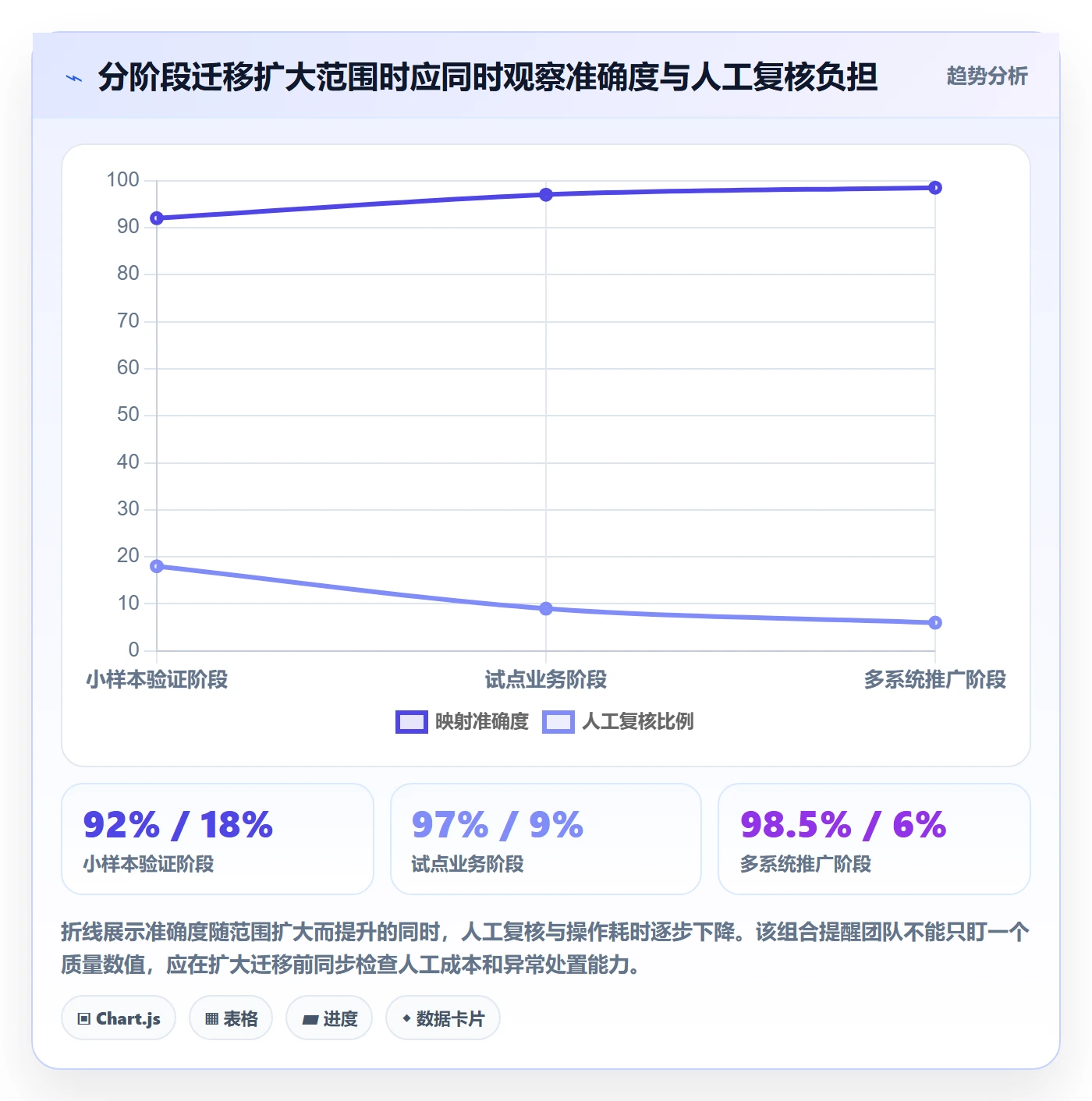

下表数字是情景模拟数据,用于演示观测方法:团队以小批量样本进行迁移,逐步扩大范围,并比较映射准确度、人工复核比例和配置耗时。真实项目中应依据样本规模、数据质量及目标用户操作习惯设定阈值,不能把示例目标当成承诺。

这类观察比“完成了多少任务”更有决策价值。若准确度提高但人工复核比例仍高,说明规则还不适合全量自动化;若配置耗时下降但用户投诉上升,说明效率改善可能牺牲了权限理解或可控性。指标之间的冲突本身就是重要信号。

Epic流程与规范:研发团队产品需求风险控制关键指标

4. 把平台能力用于留痕,不把工具当治理本身

当组织使用研发管理平台承载Epic时,真正有价值的不是字段越多越好,而是目标、假设、依赖、决策和验证结果能否关联起来,且变更历史能够追溯。对于中大型企业或百人以上组织,还要关注权限模型、跨团队视图、审计留痕、数据隔离和部署方式等实际约束。

以PingCode为例,若团队正在评估这类平台,可以把Epic模板、依赖关联、工作项变更记录和报表能力放到同一试点中验证,并检查现有流程迁移后是否保留关键历史与关系。产品能力是否适合,应以实际环境、合同与技术方案为准;私有化部署、迁移路径及国产化要求也应逐项做技术验证,不宜仅凭产品介绍作结论。

我会要求试点团队用一个真实Epic做端到端演练:从需求提出开始,记录评审决策、任务拆分、依赖阻塞、范围变化、发布验证和复盘结论。若工具只能展示状态,却无法回答“为什么延期、谁在等谁、变更影响了什么、目标是否达成”,那它只是把原有信息搬到了新界面。

六、不同情况下的行动建议:先按风险类型处理

1. 目标模糊时,先做问题验证

如果Epic只有解决方案,没有明确用户问题,不要急着补更多子任务。先访谈目标用户、查看现有行为数据、核对业务约束,并写出可以被证伪的假设。适合快速验证的内容,可以用原型、手工服务或小流量试点;验证的目标是减少关键不确定性,而不是提前做一份漂亮的方案。

  • 写清目标用户和使用场景,避免“所有客户都需要”这类泛化判断。
  • 记录当前基线,例如完成任务所需时间、失败率或人工处理量。
  • 明确什么结果会支持继续投入,什么结果会触发调整或停止。

2. 依赖复杂时,先做接口与责任确认

跨团队Epic的风险常常不在技术难度,而在依赖没有可执行的承诺。每一项关键依赖都应明确提供方、接收方、交付物、需要日期、验收方式和延期后的替代方案。只写“依赖数据团队”不够,因为它没有告诉任何人要交付什么。

  • 把依赖拆成可验收的交付物,而不是抽象团队名称。
  • 对关键依赖设定最晚确认日期,超过日期即触发范围或方案复核。
  • 评估是否可以用模拟数据、适配层或分阶段发布降低等待。

3. 数据迁移或权限变更时,先控制失败半径

涉及历史数据、权限、账务或不可逆操作的Epic,应优先设计小批量验证、回滚条件、异常隔离和审计记录。不要把“测试环境通过”误认为真实数据没有风险;测试数据往往缺少脏数据、边界历史和长期使用形成的特殊状态。

  • 选择有代表性的样本,覆盖常见、边界和异常记录。
  • 保留迁移前后对账方式,确保差异可以被发现和解释。
  • 设置停止阈值,例如错误比例超过团队定义的上限即暂停扩大。
  • 明确回退责任人、操作窗口和用户沟通方案。

4. 交付时间固定时,优先缩小范围而非压缩验证

当外部日期不可调整,团队需要把“必须交付”与“可以延后”分开。常见错误是保留全部功能,却删减测试、灰度和复盘时间。这等于把风险从计划阶段转移到生产环境,并不会让风险消失。

我会优先保留用户主路径、关键质量保障和可观测能力,延后低频场景、装饰性功能或尚未证实的扩展范围。若范围缩小后仍无法满足核心目标,应及时升级决策,而不是用“按期完成”的口径掩盖价值缩水。

七、不同情况下的取舍:流程严谨度要与失败成本匹配

1. 小型低风险Epic:轻量治理比完整审批更有效

范围单一、影响用户少、可快速回滚的Epic,不需要复制大型项目的评审仪式。保留清晰目标、验收标准、责任人和发布后检查即可。若每个小改动都要求多级审批,团队可能把精力花在证明自己合规,而不是尽快验证用户反馈。

但“低风险”需要有依据:影响面有限、数据可恢复、没有关键合规约束、失败可以快速回滚。只因开发工作量小就判定风险低,并不可靠。一个改动很小的权限配置,也可能影响大量用户。

2. 高不确定性Epic:多做实验,少做一次性承诺

当用户需求、技术路径或业务模式尚未验证时,适合把Epic拆成发现、验证、试点和扩展几个阶段。每阶段设置继续条件,避免团队一开始就承诺完整方案和固定功能清单。阶段化并非拖延,而是用较小成本换取更好的决策信息。

代价是短期看起来可能不如一次性规划“完整”,管理者也需要接受阶段结果可能是停止项目。若组织只奖励功能上线、不接受基于证据及时止损,团队就会倾向继续投入已经失去依据的方案。

3. 高耦合跨团队Epic:增加协调成本,换取接口确定性

跨多个系统的Epic需要更明确的依赖负责人、接口契约和集成验证。代价是前期协调时间增加,但这通常比后期等待、重复实现和联调返工便宜。管理者应衡量的是总交付成本,而不是把评审时长当作纯粹损耗。

如果各团队可以通过稳定接口并行推进,就应尽早形成契约和模拟环境;如果接口本身仍在探索,过早冻结可能造成新的返工。此时先通过技术验证确定关键边界,再锁定需要稳定的部分。

4. 工具治理与组织习惯:优先解决可追溯性,再追求自动化

团队在选型或改造研发流程时,常希望自动生成健康分、预测延期、自动提醒所有人。但若目标、依赖和变更记录本身不可信,自动化只会更快地传播错误信息。我的顺序是先统一关键字段和责任关系,再做自动汇总,最后评估预测能力是否能改善决策。

对中大型组织,还要在效率和治理之间取舍:模板统一可以提升跨团队可比性,却可能让不同业务的特殊风险无处表达。更可行的做法是统一最小公共字段,同时允许团队增加领域专属风险项,并在报表中保留上下文。

八、下一步怎么做:用一个周期建立可验证的Epic治理

1. 先抽样复盘,不要立即重做全部流程

从最近完成或延期的Epic中抽取一批样本,覆盖按期、延期、范围变化和上线后未达标等不同情况。逐项检查目标是否可验证、依赖是否明确、验收是否可执行、变更是否留痕、结果是否复盘。抽样的目的不是追责,而是识别最常见的风险来源。

样本数量应依据组织规模和可用数据确定。若历史记录不完整,先从一个产品线或一类Epic开始,建立稳定口径,再逐步扩展。不要因为数据不全就直接宣布某团队“风险最高”。

2. 建立最小必需字段和例外规则

建议先统一六项信息:目标用户与问题、成功指标及基线、范围边界、关键假设、依赖责任人、验收与发布后验证方式。对于低风险小改动可以简化字段;对迁移、权限、数据、合规和多系统协同事项增加专属检查项。

每个字段都应服务于决策。若团队填了“成功指标”,但没有数据来源、观察窗口和目标阈值,这个字段仍未完成。若列了依赖但没有提供方与到期时间,它也还不是可执行的依赖管理。

3. 选一项最常见风险做试点

不要同时推行十几项指标。若组织主要问题是跨团队等待,就从依赖按期解除率、阻塞时长和未确认依赖数开始;若主要问题是反复返工,就观察验收标准覆盖率、变更原因和返工工作量;若主要问题是上线后价值不明,就建立目标基线、采用情况和复盘闭环。

先运行一个或两个交付周期,观察指标是否促成了具体行动。若报表每周都更新,却没有人据此调整优先级、验证计划或依赖安排,应重新审视指标,而不是继续增加更多图表。

4. 把复盘结论落实到下一次计划

一次有效的Epic复盘至少留下三类结果:哪些假设得到验证或被推翻,哪些流程障碍造成了额外成本,下一轮要改变什么。行动项需要责任人和检查日期,且应回到后续Epic的规划中核对是否执行。否则复盘只是解释过去,没有改善未来。

如果使用研发管理平台承载过程信息,检查记录能否从Epic追溯到子项、缺陷、发布和结果指标;若组织有私有化部署或历史系统迁移要求,先以试点验证权限、数据关系、历史记录和流程映射,再决定推广。工具适配是组织治理的一部分,但不能替代产品判断和跨团队责任。

九、结语:控制Epic风险,关键是让假设有出口

Epic管理最重要的不是把需求写得更长,也不是把流程状态设计得更细,而是让团队知道:我们正在解决什么问题,哪些判断还没有证据,风险由谁处理,何时需要重新决策,结果如何验证。能够把这些问题说清楚,需求才真正进入可治理状态。

我的独特判断是:一个成熟的Epic流程,不是让变更消失,而是让高成本的意外变成低成本、可追溯的决策。指标负责提示风险,评审负责形成判断,试点负责获得证据,复盘负责改变下一次行动。四者缺一不可。

下一步可以从最近一个跨团队Epic开始,记录它的目标、假设、依赖、变更、阻塞和结果;再选一个最影响交付的风险,设计一项小规模验证。先证明流程能帮助团队更早发现问题,再决定是否扩大模板、指标和工具范围。

常见问题解答(FAQ)

1. Epic进入研发前需要满足哪些条件?

我以前遇到过需求描述看起来完整,拆到开发时才发现验收口径和依赖都没定的情况。团队想尽早启动,但又担心边做边改造成返工。

进入研发前至少确认业务目标、目标用户、验收标准、范围边界、关键依赖和责任人。可用就绪度清单逐项检查,关键项未确认则标记为待澄清,不纳入当前迭代承诺;同时记录需求来源和决策人,避免后续口头变更无法追溯。

2. 怎样判断一个Epic的需求风险偏高?

我在排期时常碰到看似只涉及一个功能、实际牵涉多个系统或团队的需求。单看需求数量很难判断风险,所以我想知道哪些信号值得提前升级处理。

重点检查范围变动、外部依赖、技术不确定性、数据迁移、合规要求和验收标准模糊度。可按低、中、高三级登记风险,并为每项风险记录概率、影响、负责人和缓解措施;例如关键依赖没有明确交付日期,或核心验收条件仍有争议时,应先做技术验证或协调依赖方,再承诺交付日期。

3. Epic流程中应该跟踪哪些关键指标?

我曾见过团队周报里堆满进度百分比,但临近发布才暴露需求反复和阻塞问题。想用少量指标更早发现风险,又不想把指标变成单纯考核。

建议跟踪范围变更率、未解决依赖数、阻塞时长、验收标准确认率、风险关闭率和延期原因。范围变更率可按迭代内新增或修改的需求项数除以基线需求项数计算;指标应按周期观察趋势并结合原因分析,不宜单独用来评价个人,也不要把未完成项简单折算成进度百分比。

4. Epic发生范围变更时,团队怎样控制对交付的影响?

我遇到过业务方在开发中途提出看似很小的调整,结果牵动接口、测试和上线计划。团队既要响应变化,也需要避免每次讨论都变成临时插单。

将变更登记为独立条目,说明提出原因、业务价值、影响范围、测试成本和目标日期变化,再由产品、研发和相关依赖方共同评估。只有确认优先级并明确是替换现有范围、延后交付还是增加资源后,才更新基线;每次变更都保留决策记录,并在迭代复盘时统计变更频率与主要来源。

核心关键词

读者评论

孟
孟沐阳

我们以前也踩过“角色统一”这个坑,开发后才发现各系统的只读权限并不一样。先做映射盘点确实省返工,不过业务方最好也明确谁有权确认规则,否则表做出来仍可能搁置。

江
江梦琪

指标分层的思路实用,尤其保留原始基线这点。实际执行时,目标用户采用率常受推广和使用场景影响,单看上线后数据不太容易判断是需求假设有误,还是推广没跟上。

金
金雨桐

风险评分适合拿来讨论,不适合直接横向排名。不同团队对“发现滞后成本”的理解可能差很多,我更倾向于先统一评分例子,再记录判断依据,避免数字看着一致、含义却不一样。

文章包含AI辅助创作:Epic流程与规范:研发团队产品需求风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577845
