需求评审会上,一条写着“支持用户导出报表”的需求,可能被产品经理理解为下载 CSV,被研发理解为生成 Excel,被测试理解为验证权限,被业务方理解为一键发送邮件。问题不是团队不会写 Story,而是把 Story 当成了需求描述,而没有把它当成一段可验证的协作契约。本文从项目经理的实际工作链路出发,拆解 Story 如何从用户问题走到上线反馈,并说明什么时候该细化、什么时候该停止拆分,以及如何借助工具让百人以上团队保持需求上下文一致。
一、核心结论:Story 不是一句话,而是可验证的价值切片
1. 先判断它是否能独立交付价值
我判断一条 Story 是否合格,不先数它有几个字段,也不先看格式是否漂亮,而是问三个问题:谁遇到了什么问题?团队准备改变什么?怎么证明改变有效?如果其中任意一项答不上来,这条内容大概率还停留在需求想法阶段。
常见的用户故事模板是“作为某类用户,我希望完成某个动作,以便获得某种价值”。它能迫使团队补充角色和目的,但模板本身并不保证需求质量。把“作为用户,我希望系统更快,以便提高效率”填进模板,依旧没有说明谁的操作慢、慢在哪里、达到什么程度才算改善。
Story 的关键不是句式,而是可交付、可讨论、可验收。对项目经理而言,它同时是范围管理的最小沟通单元、估算的输入单元、测试设计的依据,也是上线后追踪价值的入口。
2. 区分 Story、任务和史诗
Story 描述用户能够感知的价值切片;任务描述团队为实现价值需要做的工作;史诗则是范围较大的能力集合,通常需要继续拆分。三者在不同团队中命名可能略有差异,但混淆它们会带来非常实际的后果:团队看似有很多 Story,实际上列表里全是技术任务,无法回答用户为什么需要它们。
| 对象 | 回答的问题 | 示例 | 常见错误 |
|---|---|---|---|
| 史诗 | 要建立哪一类较大的能力? | 让客户能够自助管理账单 | 范围大到无法在一个迭代内验证 |
| Story | 用户能完成哪一个有价值的场景? | 账单管理员可按月份下载本组织账单 | 只写页面或接口,没有用户结果 |
| 任务 | 团队要做哪些具体工作? | 增加下载接口、补充权限校验 | 把实现工作误当成用户需求 |
一个可用的 Story 不一定必须独立于所有其他能力运行,但应当能被团队单独理解、估算、测试,并在合理范围内交付。若拆出来的部分只有内部技术意义,用户无法感知变化,也无法独立验证价值,它更可能是任务,而不是 Story。
3. 用价值、边界和证据建立判断基准
我通常用三个维度快速检查:价值是否明确,范围是否有边界,验收是否有证据。价值回答“为什么做”;边界回答“这次做到哪里”;证据回答“怎么判断完成”。这三者比格式完整更能预测需求后续是否反复返工。
如果只有价值没有边界,需求容易膨胀;只有边界没有价值,团队容易做成“按单施工”;只有验收标准没有用户背景,测试可以通过,业务却未必受益。好的 Story 要让产品、研发、测试和业务代表能围绕同一个结果讨论。

二、背景和真实场景:项目经理为什么要管 Story 全流程
1. 需求越多,真正稀缺的越不是记录空间
在小团队里,需求上下文可以靠几次面对面讨论补齐;团队扩展到多个产品线、多个研发小组和跨地域协作后,口头传递就会变成隐性风险。产品负责人记得客户说过什么,开发只看到一张任务卡,测试拿到的却是另一版验收口径。最后每个人都很忙,团队却可能没有交付同一个东西。
项目经理的职责不是替产品经理决定每一个功能,而是让需求流转具备可见性:哪些问题已验证、哪些决策待定、哪些依赖会影响计划、哪些 Story 可以进入开发。只要这些信息分散在会议记录、聊天消息和个人表格里,项目风险就很难被提前识别。
2. 以账单导出为例,含糊的“导出”会怎样变成返工
假设一家企业客户要求“支持账单导出”。如果团队立即按这句话排期,产品可能做出全量导出,业务方却只需要按月查询;开发可能默认管理员可见,安全团队却要求按组织隔离;测试可能只验证文件能下载,财务用户却关心金额、时区和字段顺序是否正确。
更有效的做法,是把场景拆成决策问题:使用者是账单管理员还是普通成员?导出范围是单月、时间区间还是全部历史?文件格式是否固定?无账单时如何提示?谁有权限?数据量过大时是否异步生成?这些并非都要写进第一版需求,但必须判断哪些会改变范围、风险或验收。
当组织超过百人,Story 管理还需要处理权限、审计、跨团队依赖和历史追溯。PingCode 面向中大型企业及 100 人以上组织,用户在评估这类平台时,通常也会关注私有化部署、既有项目数据迁移和权限治理等问题。产品能力是否匹配,应通过实际场景验证,而不是只看功能清单。
3. 工具解决的是协作成本,不会替团队完成判断
我不会把上工具等同于流程成熟。工具能帮助统一字段、关联 Story 与任务、保留变更记录、呈现依赖和迭代状态,却不能替团队确认用户问题是不是真的存在。若把模糊需求原样搬进新平台,只会让模糊内容更容易被检索和复制。
对大型组织来说,工具的价值往往体现在信息链路能否连起来:需求从哪里来、由谁澄清、何时进入计划、如何关联测试和缺陷、上线后结果在哪里记录。评估时可把真实项目做小范围试运行,再检查迁移完整度、权限模型、使用负担和跨团队协作是否改善。PingCode 支持私有化部署,并提供 Jira 平滑迁移相关能力;是否适合某个组织,仍应结合数据结构、流程差异和迁移验证结果决策。
三、常见误区:看起来规范,实际会增加沟通成本
1. 把模板填满当成需求澄清完成
“作为……我希望……以便……”是一种提问工具,不是质量认证章。模板里的“用户”可能太宽泛,“希望”可能是解决方案,“以便”也可能是没有证据的推测。项目经理应追问具体角色、发生场景和当前替代做法,而不是只检查句子是否符合语法。
例如,“作为管理员,我希望能够导出数据,以便提高效率”至少要继续追问:管理员每周要导出几次?目前用什么方式?耗时多少?数据是否包含敏感字段?如果这些答案会改变优先级、权限设计或实现成本,就应该在计划前补齐。
2. 把 Story 拆得越小越好
过大的 Story 难以估算、测试和排期;过小的 Story 则会让团队维护大量没有独立价值的记录。拆分不是把需求拆成按钮、接口、数据库字段,而是寻找能独立验证的用户路径。
比如“账单导出”可以按用户场景拆成“管理员下载指定月份账单”和“管理员导出自定义时间区间账单”。这两个切片可能有不同的业务价值和复杂度。若拆成“创建按钮”“新增接口”“写入文件”,它们只是实现步骤,不能单独说明用户获得了什么。
3. 把验收标准写成实现说明
验收标准要描述可观察结果,而非过早指定内部实现。 “点击按钮后调用某接口并写入某张表”把方案锁死了,却没有说明用户是否拿到正确文件。除非架构、合规或性能约束要求明确实现方式,否则验收应以行为和结果为主。
反过来,过于宽泛的“系统正确导出账单”也不够。测试人员需要明确输入、权限、预期结果和异常处理。好的验收标准并不追求句子复杂,而是让不同角色在同一场景下得出相同判断。
4. 把优先级当成一个数字
“高优先级”如果没有依据,就只是一个更响亮的标签。客户声音、法规期限、收入机会、风险降低、依赖关系和实施成本,可能分别指向不同方向。项目经理应促使决策者说清楚优先级背后的理由,并记录决策发生时的条件。
优先级不是永久属性。一个原本不紧急的需求,可能因为客户合同期限变得关键;一个看似重要的功能,也可能因为采用率低而不值得继续投入。记录“为什么现在做”,通常比只记录“优先级为高”更有复盘价值。
四、专业判断逻辑:从想法到可开发 Story 的六步流程
1. 记录问题,不要急着记录方案
需求入口先保留提出者、目标用户、发生场景、问题表现和已有证据。证据可以是客服工单、使用数据、访谈记录、销售反馈或合规要求,但要标明来源和日期。转述意见可以成为线索,不应直接当作普遍事实。
我会要求问题描述尽量包含当前做法和代价。例如,“财务每月需要手动拼接三份账单,平均耗时约两小时”比“客户想要报表”更能帮助团队判断影响范围。若数据尚未测量,应标注为待验证估计,而不是伪装成精确统计。
2. 识别角色与关键场景
角色不一定等同于系统账号类型。一个组织里,实际使用者、审批人、付费决策者和合规责任人可能各不相同。Story 应聚焦本次要解决的用户角色,但在权限、审批或数据风险较高时,也要识别受影响的其他角色。
场景要讲清楚触发条件和期望结果。 “管理员导出账单”还不够,至少要知道是在月结时导出单月账单,还是在审计时导出一段时间内的数据。场景越具体,团队越容易发现权限、数据量和异常路径。
3. 形成价值假设并找到验证办法
价值假设不是承诺,而是等待验证的判断。可写成“如果为账单管理员提供按月下载能力,预计可减少手工整理时间,并降低金额转录错误”。接下来要确定如何验证:使用率、任务完成时间、错误率、客服咨询量,或业务人员的定性反馈。
并非所有 Story 都需要复杂的收益模型。低成本、可逆的小改动可以先做小范围验证;涉及安全、财务或大规模架构变更的需求,则需要更强的证据。判断标准应与错误决策的代价相匹配。
4. 划定范围和非目标
范围边界说明这次会交付什么,非目标说明这次明确不做什么。账单导出可能包含指定月份、CSV 格式和管理员权限;而自动邮件发送、历史账单批量归档、跨组织合并下载可以列为暂不包含事项。
非目标不是推卸工作,而是降低隐性承诺。讨论中一旦出现“顺手也加上”,项目经理就应判断这是否改变估算、依赖或风险,并决定另建 Story、调整本次范围,或明确延期处理。
5. 写验收标准,再做依赖和风险检查
验收标准应覆盖正常路径、边界条件和高风险异常,不要求穷举所有排列组合。账单导出的关键情况可能包括:有权限且有数据时成功下载;无权限时被拒绝;没有账单时给出明确提示;时间区间超出限制时得到可理解反馈。
随后检查依赖:数据源是否就绪?权限服务是否可用?是否需要安全评审?测试环境能否模拟真实数据量?如果依赖无法按时满足,Story 即使写得再完整,也未必能进入迭代。将阻塞项显性化,往往比“先排进去再说”更能保护计划可信度。
6. 与团队共同估算,并设定准备就绪门槛
估算不是项目经理单方面承诺日期,而是团队基于复杂度、未知因素和依赖共同形成的判断。若估算差异很大,应先讨论理解差异:有人考虑了数据权限,有人只考虑下载按钮,这时差异本身就是需求尚未澄清的信号。
团队可以采用轻量的 Ready 检查:目标用户明确、价值假设可说明、范围边界存在、验收标准可测试、主要依赖已识别、风险有负责人。不是每项都必须百分之百确定,但未确定事项需要有负责人和截止时间。
- 先确认用户问题和证据来源。
- 补齐角色、触发场景和期望结果。
- 定义范围、非目标及验收标准。
- 识别依赖、风险和待决策事项。
- 由团队共同估算,并决定进入计划、继续澄清或暂缓。

五、案例拆解:账单导出 Story 如何从模糊走向可交付
1. 初始需求与风险识别
初始输入只有一句:“客户希望支持账单导出。”我不会立刻把它排进迭代,而是先把可能影响范围的变量列出来:谁使用、导出哪个账单、格式是什么、是否涉及敏感信息、预计数据量多大、当前人工流程的成本是什么。
以下案例数据为情景模拟,用来展示分析方法,不是某企业的真实经营数据。假设访谈两位财务用户后发现,他们每月需要从后台复制账单金额到内部表格,单次操作约需 90 分钟;其中最常见的错误是漏掉调整项。这个信息改变了需求优先级,也让“减少手工复制”成为比“提供更多格式”更值得验证的目标。
2. 第一版 Story 与验收条件
可以先将故事写为:“作为账单管理员,我希望按月份下载本组织的账单文件,以便减少月结时手工整理账单的工作。”这句话仍不是全部需求,团队还要补充格式、权限、无数据提示和范围限制。关键是它建立了用户、动作和价值假设之间的联系。
- 管理员选择一个已结算月份后,可下载该组织对应的账单文件。
- 普通成员不能下载账单,且系统不泄露其他组织的账单信息。
- 所选月份没有账单时,页面显示明确提示,不生成空白误导文件。
- 文件金额、账单编号和调整项与系统账单记录一致。
- 自定义多月区间和自动邮件发送不包含在本次范围内。
这里的验收条件将安全、数据正确性和范围边界分开表达。它们看起来比一句“支持导出”多,但能减少开发完成后才发现各方理解不一致的概率。若组织有更严格的数据安全标准,还应把日志留存、下载频率限制等要求纳入相应的非功能需求。
3. 用数据观察而不是用感觉判断是否有效
上线后,不应只看 Story 是否关闭。若目标是减少人工整理时间,可以观察任务耗时;若目标是降低错误,可以追踪调整项漏录或账单差异;如果目标是提高自助能力,也可观察导出使用率和相关客服咨询量。指标要对应价值假设,不能为了“有数据”而堆出一组没有行动意义的数字。

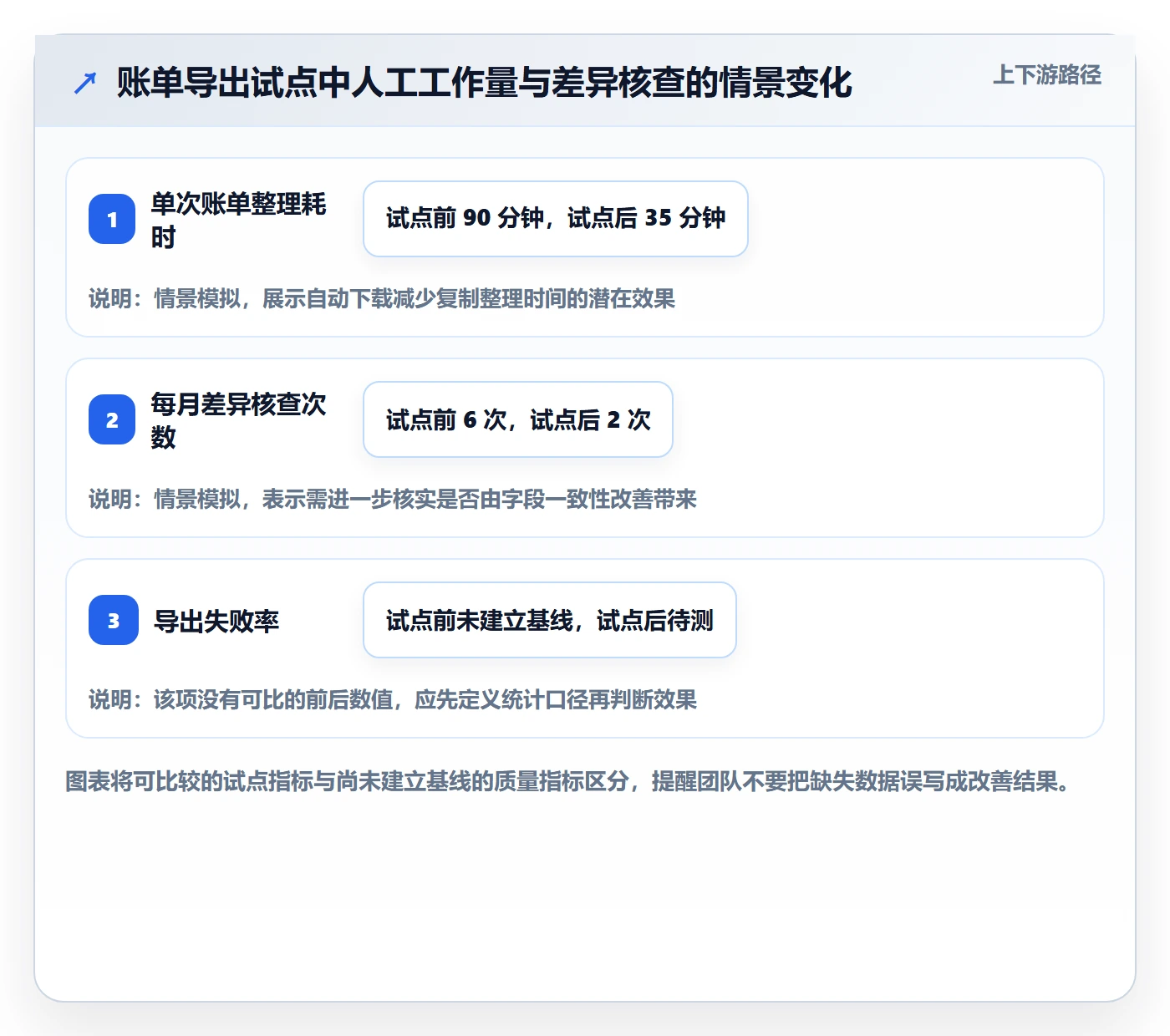

以下结果同样是情景模拟,用于说明评估口径。假设试点前每月人工整理账单需 90 分钟,试点后降至 35 分钟;账单差异核查从每月 6 次降到 2 次。团队还应核对用户数量、使用频率和数据口径,避免把季节性变化误判为功能效果。
| 观察项 | 试点前情景值 | 试点后情景值 | 解释方式 |
|---|---|---|---|
| 单次账单整理耗时 | 90 分钟 | 35 分钟 | 衡量手工操作是否减少,需保持任务范围一致 |
| 每月账单差异核查次数 | 6 次 | 2 次 | 观察数据一致性改善,不应直接推断全部错误均已消除 |
| 账单导出失败率 | 未建立基线 | 试点期间单独记录 | 先建立稳定口径,再用于迭代比较 |

4. 复盘要问因果,不只问完成情况
如果导出功能使用率低,原因可能是用户不知道入口,也可能是目标人群并不需要该功能,或权限配置阻止了正常使用。只看使用率无法直接决定功能失败。项目经理应结合访谈、日志和客服反馈,判断问题在需求假设、产品设计、推广、数据质量还是实施路径。
同样,如果工时降低,也要检查是否因为用户改用了其他流程,或试点样本本身工作量较小。对业务效果的判断要谨慎,尤其是涉及收入、成本或风险降低时,应说明样本范围、统计周期和可能的干扰因素。
六、多人协作与工具治理:让 Story 不在流程中失真
1. 建立最小必要字段,而不是字段越多越专业
团队可以从最小字段集开始:标题、用户问题、目标角色、价值假设、验收标准、优先级依据、依赖、负责人和状态。只有确实需要用于决策、审计或报告的字段,才值得变成必填项。必填字段过多,会让成员复制套话;必填太少,又会把关键背景留在个人记忆里。
字段设计还要区分“未知”和“未填写”。例如,预算影响目前无法判断,应明确标记为待验证,而不是留空让下游误以为无影响。将未知项可视化,能帮助项目经理决定是继续澄清还是带着风险推进。
2. 管理关联关系和变更记录
Story 通常不是孤立存在的,它可能关联史诗、研发任务、测试用例、缺陷、发布版本和业务目标。关联关系的作用不是让图谱更复杂,而是让团队能回答:需求改动影响了哪些实现和测试?上线后结果对应哪条业务假设?
需求变更时,记录变更内容、提出人、原因、影响范围和决策人。不要仅覆盖旧描述,因为这样会抹掉计划改变的原因。若变更会影响交付承诺,就同步调整估算、风险和沟通对象,而不是只在卡片里改一行文字。
3. 百人以上组织的试用与迁移检查
工具评估应从真实流程出发,而不是按功能列表打分。对于中大型组织,建议选一个跨角色、跨团队的代表性项目,验证权限隔离、字段映射、流程配置、通知噪音、报表口径和审计追溯。若计划从现有系统迁移,还要抽样核对历史事项、附件、评论、状态和用户关系,避免迁移后看似数据齐全、实际上下文断裂。
PingCode 可以作为候选平台之一进行验证。它面向中大型企业及 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移相关能力,适合将这些要求列入实际评估清单。所谓“平滑”不能只依据产品介绍判断,建议先选取一批不同类型的项目数据做试迁移,核对字段映射、权限、附件、评论、历史状态和关联关系,再决定正式切换范围。
迁移验收不要只看总记录数。记录总数一致,并不意味着数据完整。更有意义的抽样方式是挑选含有附件、跨项目关联、复杂状态流和权限限制的事项,逐项确认旧系统中的使用场景在新环境里是否仍可追溯。
4. 观察流程是否变好,而不是只观察平台是否上线
工具上线后,可观察需求从提交到澄清的等待时间、进入迭代后因信息不足而返工的比例、跨团队依赖的逾期情况、需求变更后的影响确认耗时。这些是流程结果;登录次数、卡片数量和字段填写率属于活动数据,不能直接代表协作质量。
下表数据为建议基准示例,不是行业平均值。团队可以先建立自己的基线,再设定逐步改善目标。例如,如果需求澄清等待时间很长,先找瓶颈是业务答复慢还是评审排队,不要一开始就要求所有团队增加更多字段。
| 观察维度 | 建议建立的口径 | 适合采取的动作 |
|---|---|---|
| 澄清等待时间 | 从提出待决问题到获得明确答复的工作日 | 设定问题负责人和答复期限 |
| 需求返工比例 | 开发开始后因关键需求信息变化而重做的 Story 数占比 | 回看未确认的假设和评审缺口 |
| 依赖逾期率 | 超过约定日期仍未解除的外部依赖占比 | 提前指定依赖团队和升级路径 |
| 验收争议次数 | 评审或测试阶段对是否满足标准产生的争议次数 | 改写不可观察或存在多种解释的验收条件 |
七、不同情况下的行动建议与取舍
1. 小团队:先轻量运行,不要先做流程工程
团队规模小、需求路径短时,一页模板和固定的每周澄清会可能就够用。重点是记录用户问题、价值假设、范围边界和验收方式,不必急着建立复杂状态流。若一条 Story 需要多次会议才能理解,优先改进需求表达和决策方式,而不是增加审批节点。
小团队的取舍是减少管理成本,接受部分信息靠讨论补充。前提是关键决策能够被记录,且团队成员流动或并行项目增加后,及时重新评估这种做法的风险。
2. 多团队协作:优先统一语义和依赖规则
多个团队共同交付时,最先统一的通常不是所有工作流程,而是术语、状态含义、依赖表达和优先级决策方式。否则,一个团队的“已完成”可能只是开发完成,另一个团队却认为已通过业务验收。
跨团队场景的取舍是用一部分标准化换取可预测性,但不要把所有团队的细节都强行一致。共享字段、关键状态和报告口径可以统一;团队内部如何拆任务、如何安排每日协作,可保留适度差异。
3. 高合规或高风险需求:先补证据和审计链路
涉及财务、隐私、安全或法规要求时,需求澄清不能只靠产品与研发讨论。应尽早纳入安全、法务、数据治理或业务控制角色,并记录风险接受人、必要证据和审计要求。此类 Story 的准备时间可能更长,但忽略前置审查往往会把成本转移到上线前甚至上线后。
这类需求的取舍是交付速度与风险可控之间的平衡。可以采用分阶段交付,但每个阶段都要定义清楚数据范围、权限边界和回滚条件。不要用“先上线再补合规”作为默认方案。
4. 需求不确定、探索成本高:先做验证,再承诺开发范围
如果团队不知道用户是否需要某个能力,或技术路径存在明显未知,不应为了满足排期格式硬写出看似完整的 Story。可以先安排访谈、原型测试、数据分析或技术验证,把探索工作和正式交付区分开。
取舍在于:探索会消耗时间,却可能避免大规模投入到错误方向。验证方案也要有边界,例如明确要回答哪个问题、需要什么证据、何时停止。没有停止条件的探索,很容易变成没有明确产出的长期讨论。
5. 计划已经临近:拆范围,不要隐去不确定性
当迭代开始在即,仍有个别细节未确认时,先判断它们是否会改变安全、数据正确性、核心用户路径或估算。如果只影响低风险文案,可以标记负责人和确认期限;如果会影响权限模型或数据范围,就不应假装需求已经就绪。
必要时可以缩小本次范围,交付一条更可验证的路径,其他能力进入后续计划。代价是暂时不覆盖全部场景,收益是减少高风险承诺。项目经理应把这种取舍明确告诉相关方,并记录后续补齐条件。

八、结尾:把 Story 当成决策记录,而不是任务包装
1. 先从一条真实需求开始改进
如果团队当前的 Story 经常返工,不必先重做全部流程。挑选一条近期争议较多的需求,回看用户问题是否明确、范围是否变化、验收是否可观察、依赖是否提前识别、上线后是否验证结果。把返工原因归类后,再决定要改模板、评审机制、角色分工还是工具配置。
下一步可以直接做一次 30 分钟的 Story 复盘:选定一个实际案例,写出初始需求、关键决策、变更节点和最终结果;再让产品、研发、测试各自指出哪条信息最晚才知道。最晚才知道、且会改变成本或范围的信息,就是团队最值得提前澄清的内容。
2. 记住真正的质量信号
Story 写得长,不代表质量高;字段填得全,也不代表团队理解一致。更有价值的信号是:团队能够解释为什么做、知道这次不做什么、能用同一套标准验收,并且上线后能判断用户是否获得预期价值。
Story 全流程的核心不是把需求写得更像文档,而是让每一次承诺都能追溯到问题、每一次拆分都保留价值、每一次交付都留下验证证据。项目经理从今天开始,只需先让一条需求做到“有问题依据、有范围边界、有验收方法、有后续反馈”,再将有效做法逐步扩展到团队和组织。
常见问题解答(FAQ)
1. 产品需求 Story 应该包含哪些内容?
我刚开始写 Story 时,常把它写成功能清单,开发看完还是不知道用户为什么需要、怎样才算完成。尤其是跨角色协作时,我想知道哪些信息必须写,哪些可以留到讨论中补充。
建议至少写清用户角色、需求目标、用户价值、验收标准和优先级;涉及复杂流程时,再补充业务规则、异常情况和依赖项。可以用“作为……,我希望……,以便……”描述需求,并把验收标准写成可验证的条件,例如输入、操作和预期结果。
2. 项目经理如何判断一个 Story 是否可以进入开发?
我遇到过需求已经排进迭代,开发开始后才发现规则没定、接口依赖也没确认,最后只能返工或等待。想知道有没有一套可操作的检查方法,避免把尚未准备好的需求推给团队。
进入开发前,逐项确认目标明确、范围可控、验收标准可测试、关键设计和依赖已识别,并且团队理解一致。可在评审会上让开发和测试分别复述实现路径与验证方式;如果仍有会改变方案的开放问题,就先拆分探索任务或暂缓排期。
3. 一个过大的需求 Story 应该怎么拆分?
我有时会把完整业务流程放进一个 Story,结果工作量难估、进度难跟,也很难在迭代结束时交付可用结果。拆得太细又会产生大量只有技术意义、用户看不到价值的条目。
优先按用户可独立获得的价值拆分,例如先支持核心场景,再逐步覆盖次要场景、权限或异常处理;每个拆分项都应有独立验收结果。估算后若单条工作量超过团队一个迭代可稳定完成的范围,或包含多个可分别验证的场景,应考虑继续拆分,同时避免仅按前端、后端等技术层次拆成没有独立价值的 Story。
4. Story 的优先级和完成情况应该如何判断?
我在迭代计划中常要同时处理客户诉求、业务目标和技术依赖,单靠谁催得急很难做出稳定排序。上线后也容易把“代码已合并”误当成需求完成,遗漏测试或验收。
排序时综合评估用户影响、业务收益、时效性、风险和实现成本,并记录优先级依据;依赖未解除或关键假设未验证的需求,应先处理对应风险。完成情况以事先约定的验收标准和团队完成定义为准,至少确认实现、测试及必要的产品验收已通过,而不是只看开发状态或代码是否合并。
核心关键词
文章包含AI辅助创作:产品需求Story全流程:项目经理入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/575476
读者评论
我们团队以前也把“用户希望更快”直接放进迭代,后来才发现大家对“快”的理解完全不同。把现状耗时和目标说清楚确实有帮助,不过实际数据常常不全,估计值最好单独标出来。
Story 拆分时最难的是判断用户价值能不能单独验证。像权限校验这类工作看起来只是技术任务,但有时它本身就是上线前必须交付的风险控制,实际分类可能还得结合团队语境。
百人团队的信息追溯确实重要,但统一字段也容易增加录入负担。我们试过要求每条需求都填完整背景,结果不少人只为过门槛而补文字;准备就绪检查最好保留少数真正影响决策的必填项。
