需求评审通过了,开发做完了,测试也按用例验收了,结果业务方仍然说“这不是我想要的”,这类问题通常不是成员不努力,而是需求从提出到交付之间,缺少一条所有人都能核对的证据链。需求分析落地的关键,不是把需求文档写得更长,而是让每项需求有来源、有边界、有决策记录、有验收证据,并且能在变更时找到受影响的工作。
一、先讲核心结论:把需求管理做成一条可追踪的工作链
1. 需求落地不是“写完文档”,而是减少理解偏差
我判断一套需求管理方案是否落地,不先看文档页数,也不先看系统里建了多少条记录,而是看成员能不能回答五个问题:需求是谁提出的,解决什么问题,谁有权决定优先级,交付后如何验收,变更会影响哪些工作。
如果这五个问题只能靠项目经理口头解释,需求管理仍然依赖个人记忆。即便团队使用了需求工具,若需求标题、讨论、开发任务和测试结果互相孤立,管理上的断点依然存在。
核心结论是:先建立最小闭环,再逐步增加流程控制。闭环至少包括需求入口、澄清与分析、优先级决策、拆分与交付、验收与反馈、变更与追溯。任何一个环节没有责任人或完成条件,都可能把不确定性推到下游。
2. 用“可验证”代替“写得完整”
“支持灵活配置”“提升用户体验”“尽量减少操作步骤”看上去像需求,实际上都缺少可验证条件。成员可能各自理解成不同的功能,验收时也难以判断通过还是不通过。
我会要求每条进入执行队列的需求至少包含:用户或业务对象、当前痛点、期望结果、约束条件、验收方式、优先级依据和需求责任人。具体字段可以因团队而变,但不能缺少“解决什么问题”和“怎么证明解决了”。
需求质量不是靠字段堆砌来提高。对于小型内部优化,三五项核心信息可能足够;涉及合规、权限、跨系统集成或高风险业务时,则需要补充规则、异常场景、数据边界和影响范围。
3. 先管决策,再管工具
工具能保存记录、建立关联、提醒状态变化,却不能代替业务负责人判断“先做什么”,也不能自动消除产品、研发、测试之间的分歧。团队应先约定决策权和升级路径,再配置表单、状态与权限。
如果流程设计得非常严密,但每次需求都要经过多层审批,成员就会绕开系统,转而在聊天消息里推动工作。反过来,流程只有一个“待办”和一个“完成”,又容易丢失分析、评审和验收证据。设计重点是让控制强度与风险相匹配。
| 落地对象 | 最低要求 | 缺失时的常见后果 |
|---|---|---|
| 需求本身 | 问题、目标、范围、验收条件 | 开发完成但结果无法判断 |
| 需求决策 | 优先级、决策人、决策理由 | 临时插单挤占已承诺工作 |
| 交付关系 | 需求关联任务、缺陷、测试和版本 | 无法确认需求是否真正交付 |
| 变更控制 | 记录变化、影响分析、重新确认 | 计划与验收口径持续漂移 |
二、背景和真实场景:问题往往出在需求交接处
1. 一个常见的跨职能项目场景
下面的案例是根据常见项目管理场景构造的匿名化情景模拟,不代表某家企业的实际统计。设想一家拥有约一百二十名产品、研发、测试和业务成员的企业,正在建设面向多个业务部门的内部服务平台。需求入口包括业务会议、即时消息、邮件和工单,团队每月要处理数十项改进请求。
项目初期,业务方在会议中提出“增加批量处理”,产品同学写下功能名称,研发按既有经验拆任务,测试根据交互稿补用例。上线前,业务方补充说批量处理还必须支持跨部门审批、操作留痕和失败回滚。新增条件并非不合理,真正的问题是此前没有人把它们列入范围,也没有触发影响评估。
这类返工看起来像“需求变了”,但复盘时常能发现更早的信号:原始问题没有澄清,需求边界没有定义,验收标准没有覆盖异常情形,决策记录没有留存。变更只是把早已存在的不确定性暴露出来。
2. 需求越多,越要区分“请求”和“承诺”
业务部门提出的每一个想法都可以进入需求池,但不应自动成为当前迭代的承诺。请求进入池子,意味着团队接收并准备评估;进入计划,才意味着资源和时间已经被纳入安排;进入验收,才意味着交付结果需要对照已确认的条件检查。
若这三种状态混为一谈,业务方会把“已经登记”理解为“马上要做”,研发则可能把“评审过”理解为“范围已锁定”。在团队术语中明确区分“提出、评估、承诺、交付”,通常比额外增加审批层级更有效。
3. 大组织的难点是口径不一致,不只是信息量大
规模扩大后,需求来源、业务规则、权限边界和发布节奏通常分散在多个团队。一个名称相同的功能,在不同部门可能代表不同流程;一个跨系统需求,也可能在多个团队各有一份任务记录。若没有统一的编号、责任归属和关联方式,汇总报表会制造“看起来完整”的错觉。
因此,对于一百人以上、多个产品线协作的团队,我会把重点放在统一基本口径、保留本地执行弹性上。全组织不必使用完全相同的审批流程,但应该统一需求如何识别、如何表达、如何标记风险,以及如何追踪到交付结果。
三、拆解常见误区:形式上有流程,不等于管理已发生
1. 把需求模板当成需求分析
模板只是提示成员收集信息的表单。填满“背景、目标、范围、优先级”等栏目,并不表示目标已被验证。如果背景写的是“客户要求”,目标写的是“满足客户需求”,范围写的是“按原型开发”,模板只记录了结论,没有记录问题与证据。
更有效的做法是对关键字段设置质量提示。例如,背景必须说明当前流程哪里受阻;目标应描述希望改变的结果;验收条件应能通过操作、数据或业务规则判断。模板的价值在于减少遗漏,不在于替代分析。
2. 把优先级当成个人偏好
“紧急”“重要”“老板关注”都不是足够稳定的优先级规则。若没有业务价值、时限、风险、依赖和实施成本等共同尺度,优先级会随着会议参与者变化,团队每次都像从头谈判。
我更倾向于采用轻量评分作为讨论起点,而不是把评分公式包装成精确科学。评分可以帮助暴露分歧:业务价值高但证据不足,时限刚性但依赖未满足,成本较低但影响用户有限。最终决策仍应由明确的责任人作出并记录理由。
3. 把所有需求都写成大型说明书
需求写得越长,不代表风险越低。简单的文案优化如果套用几十页模板,会增加录入和维护成本;复杂的权限改造如果只留一句话,又会让关键约束下沉到开发阶段才被发现。
比较合理的方式是按风险分层。低风险、小范围的改进使用简版记录;涉及安全、合规、资金、核心流程或多系统依赖的需求,补齐业务规则、边界、异常路径、数据口径和回滚方案。需要增加的是与风险有关的信息,而不是所有项目统一加厚文档。
4. 把“需求冻结”误解为不能变更
业务环境变化后,合理需求必然可能调整。真正需要限制的不是变化本身,而是无记录、无评估、无重新确认的变化。冻结应当意味着已确认的基线可追溯,不意味着团队拒绝新的事实。
需求变更至少要回答四件事:为什么改、影响哪些已承诺工作、会改变哪些验收条件、由谁批准重新安排。若变化导致交付范围或时间变化,应把影响同步给相关成员,而不是仅修改需求描述。
5. 只看交付数量,不看需求质量和结果
按完成需求数评价团队,可能诱导成员把大需求拆成更多小项,也可能鼓励优先处理容易关闭的请求。更有参考价值的指标包括:需求从提交到决策的时间、进入执行后变更比例、验收一次通过率、需求关联覆盖率,以及交付后目标是否得到验证。
这些指标也不能孤立解读。例如,变更率短期上升,可能是团队开始主动记录过去被隐藏的变化;决策时间下降,也可能是评审质量降低。指标的作用是提出问题,不能单独给团队贴标签。
四、专业判断逻辑:按风险、价值和不确定性配置分析深度
1. 先识别需求类型和风险边界
我会先把需求粗分为功能新增、体验改进、缺陷修复、合规要求、技术治理和业务探索。分类不是为了增加标签,而是因为不同类型需要的证据不同:合规需求关注规则来源和审计证据,体验改进需要用户行为或反馈,技术治理则要说明风险、依赖与长期维护影响。
接着判断影响范围:涉及多少用户、多少系统、多少团队,是否触及个人信息、资金、安全或不可逆操作。范围越大、后果越难回滚,分析越要前置;局部低风险改进可以先用小规模验证降低成本。
2. 用“价值、紧迫性、风险、成本”讨论优先级
建议团队对每项候选需求分别记录业务价值、时限约束、失败风险、实施成本和依赖成熟度。可使用一至五分的相对尺度,重点不是分值精确,而是让不同需求按同一组问题接受讨论。
例如,两个需求都被业务方标为“高优先级”:一个能减少每日人工核对,但预计两周可完成;另一个关系到季度审计窗口,实施需要多个系统配合。讨论时应显式呈现收益、时间窗口和交付风险,而不是用一句“领导更关注”结束判断。
优先级结果还应有责任人。产品负责人或业务决策人可以听取研发、测试和运营意见,但最终决定需要有明确归属。没有决策权设计的评分表,只会把争论从会议室搬到表格里。
3. 把模糊目标改写为可观察结果
“提升效率”需要进一步问:哪类用户,在什么流程中,当前耗时或错误在哪里,希望改变什么结果?“降低投诉”需要明确投诉类型、统计口径、观察周期和受其他因素影响的可能性。未必每个需求都能在立项时给出精确目标,但至少应说明如何验证方向正确。
对探索型需求,我不要求团队承诺一个未经验证的收益数字,而会把第一阶段目标设为验证关键假设。例如先做小范围原型或流程试点,观察用户是否能完成关键操作,再决定是否投入完整开发。这样做不是拖延交付,而是用较低成本减少错误投资。
4. 明确需求与任务、测试和版本的关联
一项需求可能拆成多个开发任务、测试任务和发布安排;一项任务也可能服务于多个需求。管理上不必强迫一对一,但必须能从需求追到执行结果,也能从缺陷回到对应的需求或版本。
团队可采用统一需求编号或系统关联关系。关键不是编号长什么样,而是成员能在几步之内看到需求的决策记录、当前状态、关联任务、测试结论和发布版本。若每次都要找人问“这个做完了吗”,追踪机制就还没有真正建立。
5. 让变更进入同一条证据链
需求变更应保留旧版本、变更原因、影响评估和重新决策结果。对于会改变验收结果的变化,相关方应明确确认新口径;对于仅修正文案或补充不影响实现的说明,则不必启动完整审批。
判断是否需要升级处理,可以看四个信号:是否改变业务目标、是否增加交付工作、是否影响既有验收、是否改变风险与合规边界。至少一项发生实质变化,就应进行影响分析并记录决策。
五、具体案例与数据观察:从混乱入口到可追踪交付
1. 情景模拟:把“批量处理”拆成可分析的需求
延续前面的内部服务平台案例,业务方提出“增加批量处理”。第一步不是马上画页面,而是澄清问题:哪些角色每天处理相似记录?当前单条处理耗时多少?错误主要发生在哪一步?批量操作的权限、撤销和审计要求是什么?如果回答不清楚,就先补充访谈或观察,而不是把模糊信息直接交给研发。
分析后,团队将原请求拆为三个候选项:批量选择与提交、权限校验与异常反馈、操作审计与撤销能力。三项可能有不同的风险和依赖,未必适合一次性开发。业务负责人确认首期目标是减少重复录入,同时明确首期仅限同一部门、同一审批路径,跨部门处理暂不纳入。
随后,产品与业务负责人共同定义验收条件:符合权限的用户能对选中的记录执行批量提交;不符合规则的记录应明确显示原因且不得静默跳过;提交结果可查询;关键操作留下审计记录。测试据此设计正常路径、部分失败、权限不足和重复提交场景。
2. 用示意数据看流程改造是否值得
以下数据为情景模拟,用于说明指标如何帮助决策,不是公开行业基准,也不是任何组织的真实经营数据。假设团队回看八周需求记录后发现,约三成需求在进入开发后仍发生范围调整;团队决定先试行统一入口、责任人、验收条件和变更记录,再比较前后两个相同长度的观察周期。
观察结果不应只报告“返工下降了多少”。团队还要同时查看需求决策等待时间是否增加、业务澄清是否提前、验收一次通过率是否改善,以及记录维护是否给成员增加了负担。如果返工下降是以流程延迟和大量重复录入换来的,方案仍需调整。
| 观察项目 | 试行前情景值 | 试行后情景值 | 解读方式 |
|---|---|---|---|
| 进入开发后发生范围调整的需求占比 | 约30% | 约18% | 需检查变更是否被更早识别,而非只看比例下降 |
| 从提交到首次决策的中位时长 | 8个工作日 | 5个工作日 | 体现入口分流和责任归属是否减少等待 |
| 需求验收一次通过比例 | 约72% | 约86% | 反映验收条件与交付理解的匹配程度 |
| 关联到需求记录的交付任务比例 | 约64% | 约93% | 衡量需求到执行结果的可追踪程度 |
这组情景数据给出的判断不是“流程改造必然使指标改善”,而是说明试点应同时观察速度、质量和追踪能力。若验收一次通过比例提高,但决策中位时长从五天延长到二十天,团队需要判断增加的前置分析是否过重,并进一步区分高风险需求与普通需求。

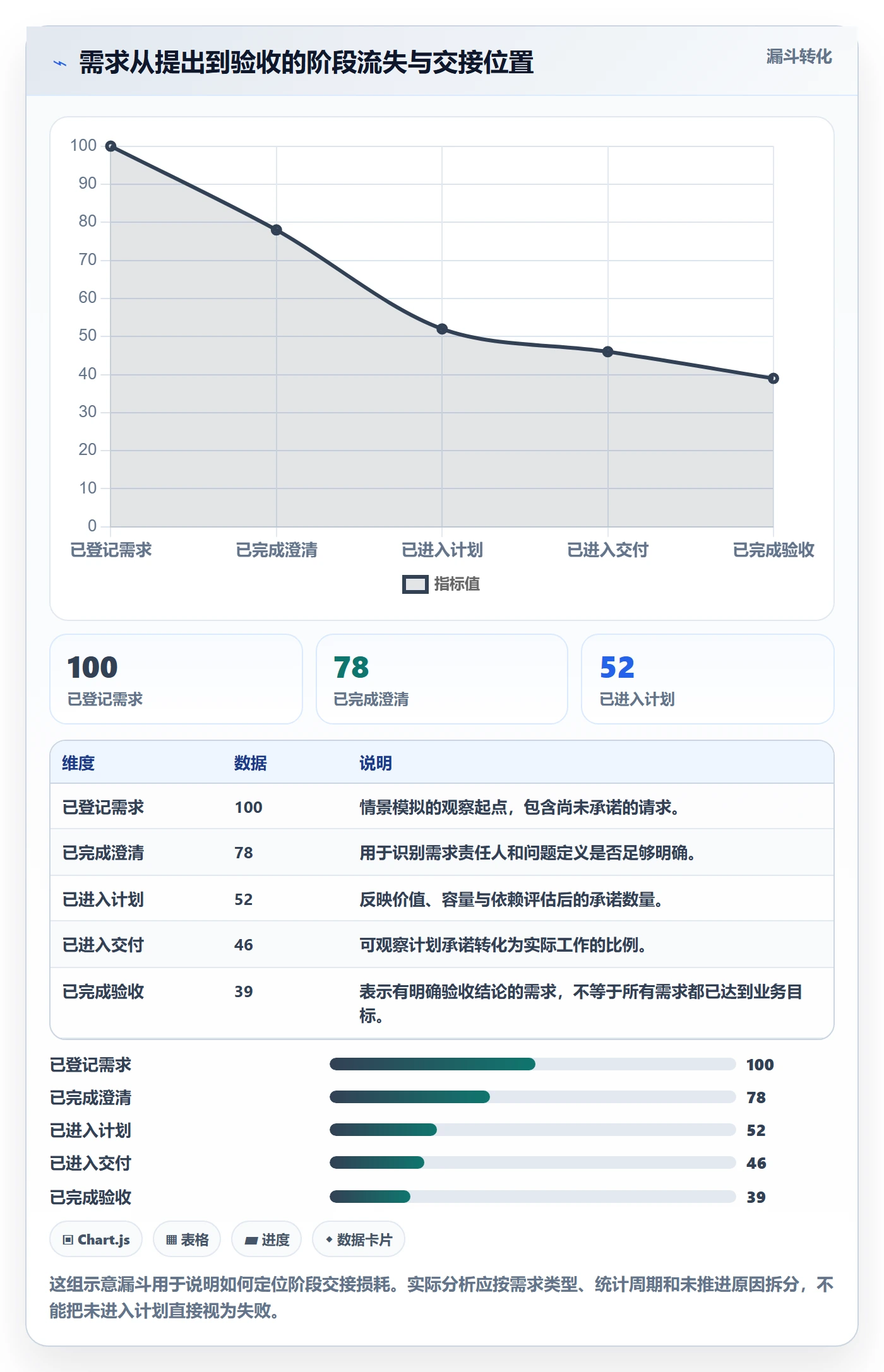

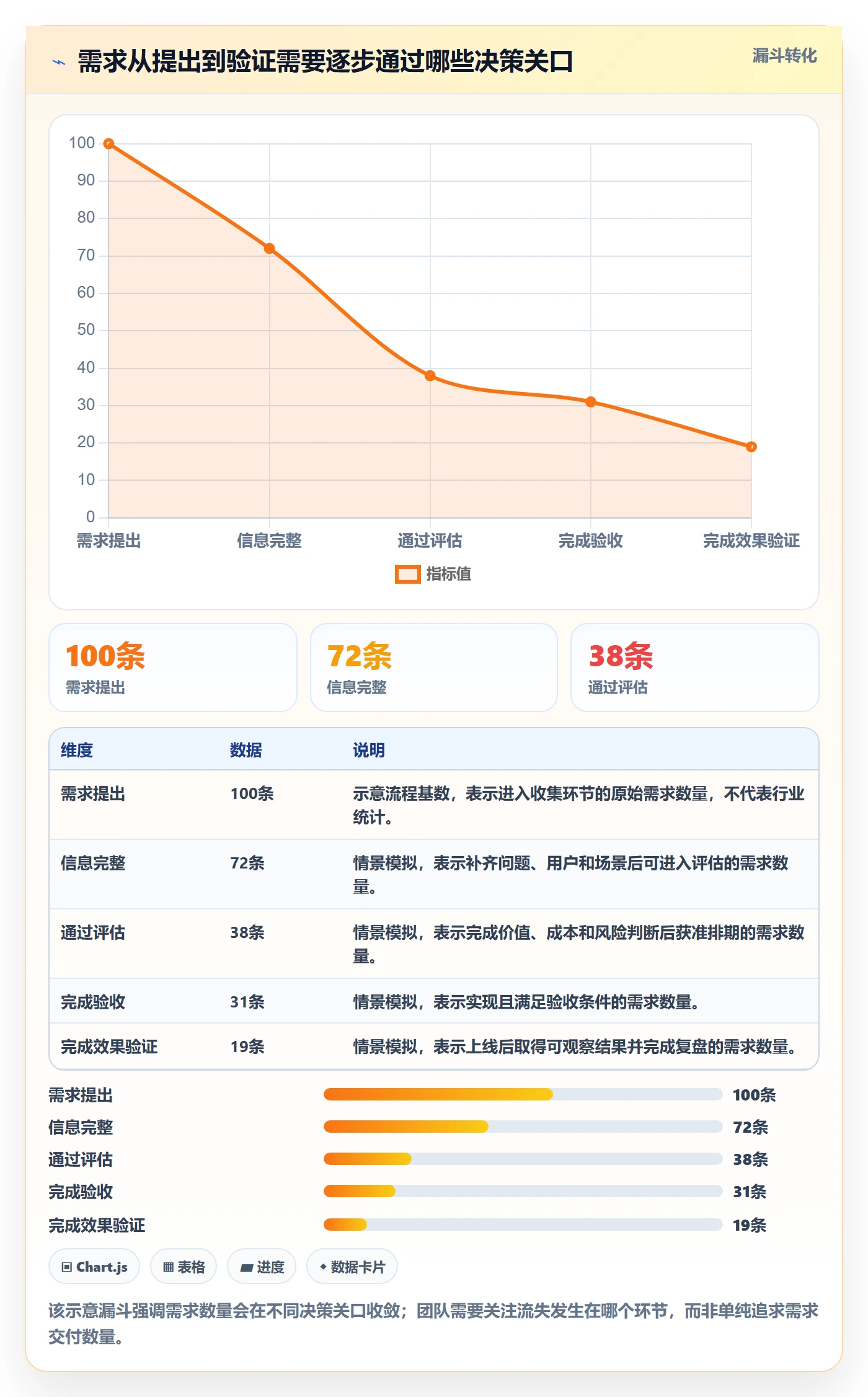

3. 用流程漏斗定位需求卡在哪个环节
团队可以按月统计需求从提出、完成澄清、进入计划、进入交付到完成验收的数量,并标记流失原因。若大量需求卡在澄清阶段,问题可能是业务责任人缺席;若评审通过后迟迟不能进入计划,可能是产能或依赖未确认;若交付完成却没有验收记录,则要检查验收责任和发布后的反馈机制。
漏斗数据要按需求类型分组。缺陷修复和探索型需求的路径不同,直接混算可能把正常差异误判为流程问题。小样本团队也不宜过度解读单月波动,建议先连续观察几个周期,再结合具体记录抽样复盘。

4. 何时考虑项目管理平台
如果团队成员较少、需求量稳定、跨团队依赖有限,统一表格和固定评审节奏可能已经足够。若需求分散在多个产品线,团队超过一百人,存在私有化部署要求、复杂权限或审计要求,且需要把需求、研发任务、测试、发布和反馈关联起来,就可以评估更系统的项目管理平台。
例如,PingCode可作为这类评估中的候选平台之一。组织在选型时可以重点核对其需求管理、工作项关联、权限配置、报表和部署方式是否符合自身流程;如涉及Jira迁移,应先盘点字段、状态、工作流、附件、历史记录和用户权限,再做小范围迁移验证。产品能力、版本边界、迁移范围及服务条件应以供应方当前正式资料和实际测试为准,不能只根据宣传描述作采购结论。
对中大型企业而言,私有化部署和迁移能力可能是重要筛选项,但不是选型结论本身。还要评估运维责任、升级方式、数据备份、身份认证、接口能力、用户培训和长期总成本。国产替代也不是把旧工具换成新工具就完成了,流程、数据口径和使用习惯若不调整,旧问题仍会被搬到新系统中。
| 团队条件 | 优先考虑的管理方式 | 进入平台评估的信号 |
|---|---|---|
| 单团队、低依赖、需求量有限 | 轻量需求台账、固定评审、明确责任人 | 记录重复维护,或成员难以获得最新状态 |
| 多团队协作、共享组件较多 | 统一字段与关联规则,团队保留必要流程差异 | 跨团队依赖频繁遗漏,汇总需反复人工核对 |
| 大型组织、权限与审计要求高 | 治理框架、权限模型、审计留痕和稳定的数据口径 | 需要统一追踪、部署控制、迁移验证和组织级报表 |
六、不同情况下的行动建议:从一周诊断到一个周期试点
1. 第一步:先做需求样本诊断
不要一开始就全面改流程。先抽取最近四至八周的一批需求记录,覆盖不同类型、不同团队和不同结果。样本数量不必追求大而全,重点是能看出记录缺失集中在哪些环节。
建议按以下问题逐条检查:需求是否有明确来源;目标是否描述业务问题;范围是否包含明确边界;优先级是否有理由;验收条件能否执行;关联任务是否能找到;变更是否保留决策;关闭后是否记录结果。
- 如果入口混乱,先建立统一接收入口,保留业务沟通渠道,但要求正式纳入执行的请求进入记录。
- 如果信息质量差,先改写必填字段和示例,不要马上叠加审批层级。
- 如果优先级反复争议,先明确决策人和评估维度,再复盘历史插单。
- 如果需求与交付脱节,先统一编号或系统关联规则,避免同时建设复杂报表。
2. 第二步:挑选一个真实业务流试点
试点应选择有足够问题、又不会造成重大业务风险的流程。完全没有痛点的项目无法证明改造价值;一上来就选核心资金或高风险合规流程,则可能让团队在尚未验证机制时承担过高成本。
明确试点范围、试行周期、参与角色和成功观察项。比如选择一个跨部门需求流,试行六至八周,观察首次决策时长、开发后范围调整、验收一次通过率、关联覆盖率和成员记录负担。试点期间应记录偏离流程的原因,而不是只统计完成数量。
3. 第三步:建立轻量角色分工
需求提出者负责说明问题、受影响对象和业务时限;需求负责人负责补齐信息、组织澄清和维护记录;业务决策人负责价值排序与范围确认;研发和测试负责识别实现风险、依赖和可验证条件;项目负责人负责安排节奏、暴露冲突并跟踪决策。
同一人可以承担多个角色,但责任不能含糊。尤其是验收责任,不能默认由测试人员独自承担:测试验证技术行为,业务负责人确认业务目标是否满足,两者检查的不是同一件事。
4. 第四步:设置固定节奏和明确退出条件
可以设置每周一次需求澄清,每两周或每月一次优先级决策,并按交付节奏安排验收与反馈。会议的产出应是结论、责任人、截止时间和未决问题,而不是一份没人维护的讨论纪要。
每个阶段也要有退出条件。例如,需求未明确用户问题和目标,不进入优先级评估;验收标准未确认,不进入开发承诺;重大变更未完成影响分析,不修改既定交付基线。退出条件应少而明确,避免所有需求都被同一套高门槛拦住。
5. 第五步:让指标服务于复盘,而非惩罚
每个观察指标都要写清楚统计口径、周期和数据来源。比如“需求变更率”要说明是按需求条数还是按工作量统计,“首次决策时长”要说明从何时开始计时,以及未决需求是否纳入。
团队复盘时,先挑选指标异常的具体需求记录,再讨论原因。若开发后变更较多,可能是业务目标不清,也可能是外部法规变化;若验收一次通过率低,可能是验收条件缺失,也可能是测试环境不稳定。指标只指出值得调查的区域,不能替代原因分析。
七、不同情况的取舍:流程、效率、完整性不能同时无限提高
1. 小团队与大组织,流程深度不同
小团队可以依靠高频沟通快速澄清,但应保留关键决策记录,避免人员变动后丢失背景。大组织则需要统一词汇、权限和追溯方式,但不宜强求每个团队完全照搬同一工作流。较好的取舍是统一数据和治理底线,让团队按风险选择流程深度。
2. 探索型需求与确定型需求,验证方式不同
确定型需求的规则、边界和结果较清楚,适合先分析再承诺;探索型需求的不确定性更高,适合把第一阶段设计成验证假设,而不是一次承诺完整交付。前者要防止漏规则,后者要防止把猜测写成确定需求。
3. 快速上线与完整方案之间,优先控制不可逆风险
时间紧并不意味着可以跳过所有分析。可以缩小首期范围、限制试用对象、设置回滚路径、明确人工兜底,而不是把关键边界留给上线后处理。涉及权限、资金、数据安全和合规要求时,减少范围通常比减少必要验证更稳妥。
4. 表格、工单与平台,各有适用边界
表格上手快、迁移成本低,适合低复杂度团队;工单适合接收和处理服务请求,但未必能承载完整的产品决策与版本追踪;项目管理平台适合跨角色、跨阶段协作,但引入平台也会带来配置、培训、运维和治理成本。
选工具前,先把一条需求从提出到验收走通,再检查现有方式在哪一步出现信息断层。若问题主要是决策迟缓,换平台可能没有帮助;若问题是多团队记录无法关联,统一平台或许能降低人工协调成本。工具应该解决可识别的摩擦,而不是作为流程缺失的替代品。
| 选择 | 收益 | 主要成本或限制 | 更适合的情形 |
|---|---|---|---|
| 轻量台账 | 启动快、学习成本低 | 关联、权限和历史追踪能力有限 | 小团队、低依赖、短期试点 |
| 工单流程 | 入口集中、处理状态清楚 | 容易偏重请求处理,弱化价值排序和版本管理 | 服务请求量大、处理路径较固定 |
| 项目管理平台 | 多角色协作、需求到交付关联更完整 | 需要治理、配置、培训与运维投入 | 多团队、大规模、审计或部署要求明确 |
八、结尾:先把每一次需求决策变得可解释
1. 需求管理的结果,是让团队少靠猜测
需求管理不是为了让每个人多填几张表,而是让团队在重要节点能说清楚:为什么做、为什么现在做、做到了什么程度、变化会带来什么影响。能回答这些问题,需求才从一句请求变成可执行、可检查、可调整的工作。
我认为最值得坚持的一条原则是:不要试图消灭变化,要确保变化有证据、有影响分析、有责任人。流程越成熟,不是变更越少,而是团队越能区分合理变化与无意识漂移。
2. 下一步从三件小事开始
本周先抽取一批近期需求,标记最常见的三个断点;随后确定一个需求责任人和一个决策责任人,试着将“问题、范围、优先级理由、验收条件、关联交付”记录完整;最后选一个业务流运行一个周期,用同一口径比较改造前后的等待、变更、验收和追踪情况。
如果小范围试点证明记录能被成员持续使用,再扩展到更多团队,并评估是否需要工具支持。先找到真正的管理断点,再决定要不要增加流程或平台,这是成本更低、也更容易获得团队信任的落地顺序。
常见问题解答(FAQ)
1. 需求分析落地方案应该从哪一步开始?
我以前遇到过需求来源很多、大家都觉得自己的需求最急的情况,直接开会讨论很容易变成各说各话。项目刚启动时,我该先收集需求,还是先确定目标?
先用一页纸明确项目目标、目标用户、要解决的问题、范围边界和关键约束,再收集需求。随后为每条需求记录提出人、使用场景、预期价值、验收条件和优先级;信息不全的需求先标记待澄清,不直接排入计划。
2. 项目成员如何分工,才能避免需求分析遗漏?
我参与跨部门项目时,常遇到业务人员讲了流程,研发人员关注实现,测试人员却不知道怎么验收。需求文档看起来齐全,到了联调阶段仍会发现关键规则没人确认。
建议明确四类责任:业务负责人确认目标和规则,需求负责人组织分析并维护需求记录,研发评估方案与工作量,测试负责人检查验收条件是否可验证。每条需求指定一位最终确认人,并在评审记录中写清待办、负责人和截止时间,避免多人参与却无人拍板。
3. 需求很多时,怎样判断先做哪些?
我做计划时经常收到“这个功能很重要”的反馈,但不同部门对重要性的理解并不一致。若只按提出时间或职位排序,有限的开发资源可能用在价值不高的事项上。
可以按业务价值、影响用户数、紧急程度、实施成本和风险进行评分,并提前约定各项权重;例如价值、紧急程度和影响范围各按一至五分评估,成本与风险作为扣分项。评分用于形成讨论顺序,不替代决策;优先安排目标明确、价值较高且依赖条件已具备的需求,同时记录延期需求的原因和复审时间。
4. 需求确认后发生变更,应该如何处理?
我遇到过需求评审通过后,临近交付时又增加字段和审批规则的情况。团队如果口头答应,可能影响进度,却说不清究竟改了什么、谁批准了变更。
建立统一的变更记录,写明变更内容、原因、提出人、影响范围、工作量、风险和对交付时间的影响。由业务负责人确认必要性,项目负责人结合资源和计划决定纳入当前版本、调整范围或排到后续版本;变更获批后同步更新需求、任务和验收条件,并通知相关成员。
核心关键词
文章包含AI辅助创作:需求分析落地方案:项目成员开展需求管理的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574084
读者评论
我们团队以前也把“需求已登记”当成“已排期”,后来经常因优先级误解返工。把请求、评估、承诺、交付分开后确实清楚不少,但前提是有人持续维护状态,否则过一两个月又会退回到口头同步。
文中提到按风险分层比较实用。小改动如果也要求完整审批,成员很容易绕过流程;但涉及权限和跨系统协作的需求,验收条件还应补充数据回滚和异常通知,否则上线后的问题仍可能无法定位。
我比较认同用指标观察流程,而不是只看完成数量。不过“验收一次通过率”要先统一统计口径,业务方临时补充范围、测试环境不稳定等因素都可能影响结果,不能简单据此评价某个团队。
