需求评审会上最危险的一句话,往往不是“这个需求做不了”,而是“大家都理解了”。会后,产品以为评审通过的是业务目标,研发以为通过的是页面方案,测试却只能按会议纪要猜验收标准。需求管理需求评审真正要解决的,不是把需求念一遍,而是让不同角色对问题、边界、决策和验证方式形成同一份可执行的理解。下面这套落地方案,重点放在评审前如何准备、会上如何判断、会后如何闭环,以及不同规模团队该怎样取舍。

一、先讲核心结论:评审不是过稿,而是降低交付中的认知差

1. 评审的产出不是“同意”,而是可追溯的决策

我判断一场需求评审有没有价值,不看会议时长,也不看参会人数,而看会后能不能回答五个问题:为什么做、给谁做、做到哪里、如何验收、谁对未决事项负责。回答不清楚,即使所有人都说“没问题”,需求仍然没有真正通过。

因此,需求评审不应等同于需求宣讲。宣讲的目标是传递信息,评审的目标是验证信息是否完整、方案是否可行、风险是否可接受。两者混在一起时,会议很容易变成产品经理从头讲到尾,研发和测试在最后几分钟才开始提问题。

我的核心判断是:评审通过不是一个按钮状态,而是一组有条件的决策。需求可以通过、带条件通过、暂缓或驳回;每种结论都要注明依据、责任人和后续动作。这样,评审记录才能成为项目的决策证据,而不是会议结束后无人再看的附件。

2. 用三个层次检查需求是否可评审

在发起评审前,我会先检查需求是否同时具备业务、方案和验证三个层次。业务层回答要解决什么问题;方案层说明系统和流程准备如何变化;验证层定义什么结果才算交付。缺少任何一层,讨论就容易跑偏。

  • 业务层:目标用户、触发场景、当前痛点、预期收益和优先级依据。
  • 方案层:主流程、异常流程、权限范围、数据变化、依赖系统和不做的内容。
  • 验证层:验收条件、关键边界、埋点或观测指标、上线后的复盘时间。

这三个层次不是文档目录的装饰,而是评审中的检查顺序。先确认问题值得解决,再确认方案能落地,最后确认结果能验证。如果先争论按钮放左边还是右边,却没确认这个功能服务哪类用户,会议已经把时间花错了地方。

3. 评审结论要分级,不能只有“通过”和“未通过”

许多团队用一个“已评审”标签覆盖不同状态,后续却分不清是方案已定、风险待确认,还是关键数据尚未取得。我建议至少区分四类结论,并把未决事项显式挂在需求下。

结论 适用情形 必须留下的记录
通过 目标、范围、方案和验收标准均清晰,关键依赖已确认 决策版本、评审人、范围边界和后续负责人
带条件通过 主体方案可执行,但仍有可控事项需要补齐 条件、责任人、截止时间、未完成时的处理方式
暂缓 收益、依赖、资源或风险信息不足,当前无法做出负责任的决策 暂缓原因、重新评审所需证据和触发时间
驳回或退回重做 问题不成立、方案不符合约束,或需求定义存在根本缺口 不通过依据、需要重新回答的问题和重新提交要求

“带条件通过”尤其需要纪律。如果没有责任人和期限,它往往只是把问题从会议上挪到项目后面。条件到期仍未解决,就应触发重新判断,而不是默认问题自动消失。

二、背景和真实场景:为什么“评审过了”仍然会返工

1. 需求从提出到交付,会经过多次语义转换

需求最初可能来自客户投诉、业务目标、运营观察或法规变化。提出者用业务语言描述问题,产品将其转换为用户场景和功能方案,研发再拆解成系统行为,测试最后把行为转换成用例。每次转换都可能丢失条件,或者把原意变成新的假设。

比如,业务提出“客户应当能快速找回订单”,产品设计了订单搜索,研发追问“搜索哪些字段”,测试又发现“已取消订单是否能搜到”没有定义。表面上这是几个实现细节,根因却是“快速找回”没有被转化为明确场景和验收结果。

因此,评审不是找一个人来批准需求,而是让转换链条上的关键角色在实现之前暴露分歧。需求越跨团队、越涉及权限或数据迁移,越不能依赖口头共识。

2. 典型场景:同一个“批量导出”,其实是四类需求

我在设计评审流程时,会把“批量导出”这样的模糊需求拆成一组具体问题。用户是内部运营还是外部客户?数据量是几十条还是几十万条?导出结果是否包含个人信息?导出任务要同步完成,还是进入后台队列?失败后是否支持重试?每个答案都可能改变架构、权限和成本。

如果只在会议上确认“要有导出功能”,研发可能按当前页面字段实现;业务方却以为能导出所有筛选结果,安全负责人还可能要求脱敏。最终的冲突不是某个角色“不配合”,而是同一个词在不同角色脑中指向了不同范围。

这类分歧适合在评审前通过场景表暴露,而不是靠会议现场临时发挥。下表中的数据是用于说明问题的情景模拟,不代表行业统计;团队可以用自己的缺陷和返工记录替换。

角色 可能理解 需要在评审中确认
业务提出者 符合筛选条件的全部订单都能导出 导出范围是否等于当前筛选结果,是否包含历史数据
产品经理 当前页面展示字段可导出 字段清单、排序规则、空值显示和格式要求
研发 单次导出量不大,可同步生成文件 数据量上限、超时策略、队列方案和限流要求
安全或合规角色 导出属于数据外流,需要权限与留痕 敏感字段脱敏、授权条件、审计记录和文件有效期

同一个功能名称背后可能有多种用户、数据和系统约束。评审的价值就在于把这些隐藏条件摆到桌面上,避免团队把“听起来简单”误当成“实现边界明确”。

3. 规模越大,需求评审越需要可追溯而非越多会议

小团队可以依靠即时沟通快速澄清;一旦组织涉及多个产品线、技术团队、合规角色和交付批次,口头信息就很难保持一致。中大型企业常见的困难不是没有会议,而是同一需求在不同群、文档和系统里出现多个版本,决策者后来无法确认哪一个才是生效依据。

以百人以上的产品研发组织为例,需求评审通常需要连接产品规划、需求池、研发任务、测试用例、缺陷和发布记录。工具的重点不应只是“能不能写需求”,而是变更之后能否知道影响了哪些任务、谁确认过、哪些验收条件已经失效。

如果团队使用 PingCode 这类面向中大型企业的项目管理平台,可以把需求、评审记录、开发任务和测试结果放到可追踪的协作链路中。其私有化部署能力和 Jira 平滑迁移能力,可纳入有数据治理或迁移要求团队的评估范围;是否适合,仍应以部署方案、权限模型、迁移验证和实际试点结果为准,不能只凭产品介绍下结论。

三、拆解常见误区:评审低效往往不是因为会议开得不够多

1. 误区一:文档越长,需求越完整

长文档可以包含很多文字,却未必让关键决策更清楚。我见过需求页面写了十几屏,仍然没有明确“哪些用户能看到这个入口”以及“失败后用户应如何恢复”。真正的完整度取决于关键问题是否得到回答,不取决于页数。

我的做法是先写一页决策摘要:问题、目标用户、范围、关键流程、验收条件、依赖和未决事项。详细说明可以放在后面,但评审参与者应能在几分钟内找到需要判断的内容。对非核心背景资料,提供链接即可,不要让所有人都在会前读完长篇材料才有机会发言。

2. 误区二:参会人越多,风险越低

把所有可能相关的人都拉进会议,看似周全,实际容易造成责任稀释。多人旁听而无人做决定,会议会增加成本,却不一定增加判断质量。角色应该按决策需要邀请,而不是按组织层级或“可能有关系”邀请。

  • 必须参与:需求负责人、业务决策者、主要实现负责人、测试负责人,以及有明确合规或安全约束的角色。
  • 按议题参与:数据、运维、设计、法务或外部系统负责人,仅在对应问题需要他们确认时参加相关时段。
  • 可以异步确认:只需知会、不承担决策或执行责任的相关方,可通过评审记录阅读并反馈。

人数不是评审质量的代理指标。更实用的指标是:关键角色到场率、未决事项责任明确率,以及会后因信息缺失而重新讨论的比例。

3. 误区三:会上没有人反对,就代表大家同意

沉默有很多解释:没时间预读、不理解上下文、觉得不是自己的责任,或者认为提出异议会拖慢进度。把沉默记作认可,会把组织中的信息差包装成共识。

我会要求关键角色用具体问题表态,而不是简单问“大家有没有意见”。例如:“测试能否根据现有验收条件写出主流程和异常流程用例?”“研发能否确认性能和依赖风险?”“业务负责人是否接受当前范围不包含历史数据迁移?”问题越具体,回应越有决策价值。

4. 误区四:评审后改需求,只改正文不改结论

评审后的修改并不都需要重开会议,但影响目标、范围、权限、数据结构、关键依赖或验收标准的变化,必须重新评估。否则,原先的估算和测试设计可能仍基于旧版本,文档表面更新了,团队实际执行的却是不同方案。

建议把变更分为编辑性调整和实质性变更。前者是文字澄清、错字修正或不改变行为的表达优化;后者会改变用户行为、系统边界、成本、风险或验收。实质性变更应记录变更原因、影响范围、重新确认的角色与结论。

5. 误区五:把“优先级高”当作验收标准

优先级说明需求在资源竞争中的相对次序,不说明产品是否成功,也不能指导测试。一个需求可以优先级很高,但验收条件仍然模糊;也可以优先级较低,却因法规时限必须按明确规则交付。

评审时应分别讨论价值、紧迫性、成本和风险。优先级排序回答“先做哪个”,验收标准回答“做到什么程度”,两者不应互相替代。

四、专业判断逻辑:一套可直接执行的评审流程

1. 会前准备:先做准入检查,再预约会议

评审会议的第一道质量闸门在会前。没有业务背景、目标用户、基本流程和评审材料的需求,不应直接靠开会补课。这样做不是追求形式,而是避免把参会者的时间花在整理输入信息上。

  1. 提交需求摘要:写清问题、受影响用户、目标、当前证据和不做的后果。
  2. 标出范围边界:明确包含项、不包含项、首期与后续版本的区别。
  3. 补齐场景:至少列出主流程、关键异常、权限差异和数据变化。
  4. 列出依赖与假设:区分已确认事实、待核实假设和外部系统依赖。
  5. 给出验收草案:用可观察行为描述通过条件,避免“体验良好”“性能稳定”等空泛措辞。
  6. 提前发送材料:明确预读截止时间、评审议题和需要谁做决定。

如果材料缺少关键输入,不要把它包装成正式评审。可以先安排需求澄清会,但要在邀请中说明目标是补充信息,不是做最终决策。把不同类型的会议区分开,能减少“我以为今天会拍板”的落差。

2. 会中推进:沿着问题、方案、风险、决策逐层收敛

推荐的会议顺序不是从第一页开始逐字讲,而是先明确本次要做哪些决定。主持人要控制讨论从业务目标进入实现细节的时机,遇到暂时无法解决的问题,记录为未决事项,而不是让它占满所有人的注意力。

  1. 确认问题:业务问题是否真实、目标用户是否明确,现有证据是什么。
  2. 确认目标和边界:本次交付希望改变什么,哪些内容明确不在范围内。
  3. 过核心场景:验证主流程、异常路径、权限、数据状态和跨系统行为。
  4. 评估可行性:研发、测试、运维及相关专业角色指出复杂度、依赖和风险。
  5. 检查验收方式:确认每项关键要求是否能被测试或观测,指标口径是否一致。
  6. 形成结论:逐项记录通过条件、未决事项、责任人和截止日期。

主持人尤其要区分事实、假设与意见。比如“接口每秒能处理一千次”如果没有测试或平台确认,是假设,不是事实;“我觉得用户不需要导出历史数据”是意见,不是业务决策。把它们标清楚,才能知道下一步该补证据还是由谁拍板。

3. 会后闭环:让决策进入交付链路

会议结束后,最迟在约定时限内发布结论记录。不要只发一份流水账式纪要,而要把决定、异议、行动项和版本变化单独整理。每一项行动都应有负责人和截止时间;“研发确认一下”不够明确,应写成具体人、具体问题和完成日期。

之后要让评审结论与开发任务、测试用例和发布范围关联。需求发生实质性变更时,明确哪些下游对象需要复核。团队若已经在项目管理平台中维护需求和任务,优先使用可追溯的链接和状态,而不是在多份表格间手工复制同一段内容。

4. 评审议题的时间分配要服务决策,不是平均分段

会议时间通常有限,常见失误是背景介绍占掉大半场,真正的技术、数据和验收问题只剩几分钟。可以把会议结构按决策风险分配:低风险信息异步阅读,高风险问题现场讨论,未决问题明确转交。

议题 建议方式 现场重点
背景与用户问题 会前阅读,现场快速复述 确认问题证据和目标用户,不重复宣读材料
关键流程与范围 现场评审 识别遗漏场景、边界冲突和角色差异
技术和数据风险 相关角色专项讨论 确认依赖、容量、权限、迁移和失败恢复策略
验收与上线观测 现场形成明确口径 定义测试条件、目标指标和观察周期

五、具体案例与数据观察:把评审质量从感觉变成可检查的证据

1. 示例需求:订单批量导出如何从一句话变成可执行方案

假设某业务团队提出“支持订单批量导出”。这句话只能描述方向,不能直接进入开发。先要补充场景:运营人员需要导出当前筛选结果用于核对;外部客户只能导出自己有权限查看的订单;大批量任务可以异步生成;敏感字段按权限脱敏。

接着把需求拆成可讨论的边界:一次最多处理多少条记录、导出哪些字段、文件保存多久、生成失败如何提示、用户是否可以取消任务、操作是否写入审计日志。具体上限要由业务量、系统容量和合规要求共同验证,不应在没有依据时随手写一个数字。

验收条件要用行为表达。例如:有权限的运营人员选择筛选条件后提交导出任务;任务状态可查询;完成后能在规定时间内获取文件;无权访问的字段不出现在文件中;失败任务展示原因并提供符合安全要求的重试方式。性能目标则需要先约定数据规模、并发量和测试环境,再确定可接受的处理时长。

2. 用风险清单避免“大家都以为别人负责”

评审中出现风险并不可怕,没人接手才可怕。以下表格是该示例的情景推演,不是统计结果;它展示的是如何把模糊担忧转成可验证的动作。

风险 触发条件 验证动作 责任角色
导出文件包含越权数据 筛选条件与用户权限判断分离 覆盖跨部门、跨账号和权限变更后的用例 研发与测试
大数据量任务超时 同步处理时长超过请求链路限制 用代表性数据量进行压测并确认异步方案 研发与运维
敏感字段泄露 字段清单未区分不同角色可见范围 逐字段核对权限、脱敏规则和审计要求 业务、安全与产品
业务误以为支持全部历史数据 需求范围没有说明数据起始时间 业务负责人确认首期历史范围和例外规则 业务负责人

风险清单的作用不是把所有可能性列到无穷大,而是抓住会改变方案、成本、合规或验收结果的少数高影响事项。对于低影响、容易回滚的问题,可以记录后观察;对于高影响、难回滚的问题,必须在进入实施前验证。

3. 观察评审是否有效,不要只统计会议次数

如果团队希望知道评审流程是否改善,可以选择少量指标持续观察。下面给出一组情景模拟数据,用于说明指标如何解释,不代表任何平台或组织的真实业绩。实际使用时,应先统一统计口径,并保留需求批次、变更记录和缺陷来源。

  • 评审后范围变更率:在评审通过后发生实质性范围调整的需求数,占同期通过需求数的比例。
  • 开发后澄清次数:研发进入实施后,因需求信息不明确而新增的正式澄清记录数。
  • 验收返工率:首次验收未通过且原因可归因于需求遗漏或歧义的需求数,占提交验收需求数的比例。
  • 未决事项按期关闭率:在约定日期前完成验证或决策的未决事项数,占到期事项数的比例。

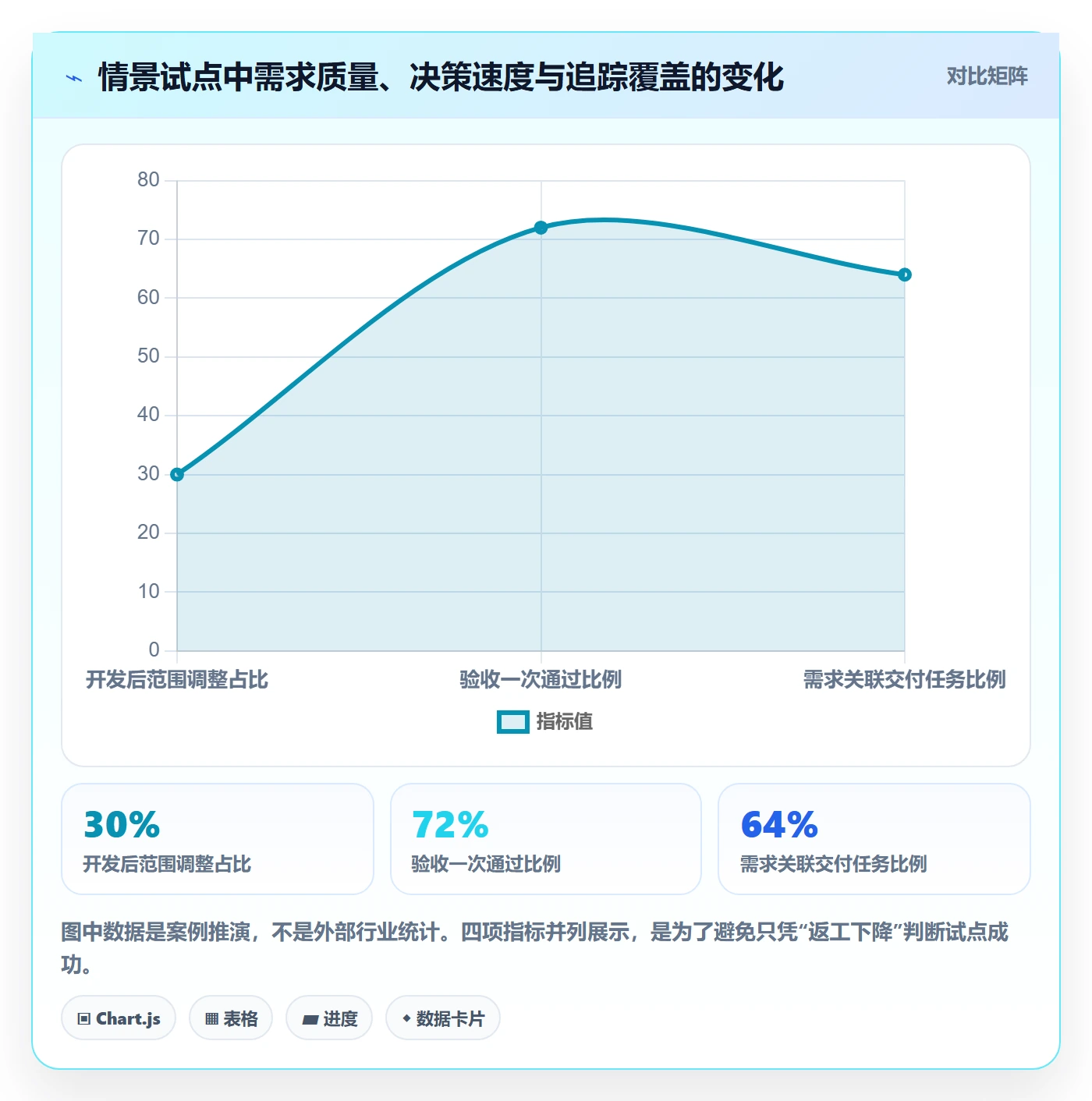

示意数据可以帮助团队提出假设,但不能证明因果。例如范围变更率降低,可能来自评审质量提升,也可能是团队减少了记录。建议结合需求抽样复盘,查看变更原因是否真的从“遗漏场景”转向正常业务演进。

指标 试点前情景值 试点后情景值 解释边界
评审后实质性范围变更率 30% 18% 仅统计改变行为、范围或验收的变更;需检查记录完整度
开发后需求澄清次数 每需求 5 次 每需求 3 次 统计正式澄清,不把正常技术讨论混入
需求原因验收返工率 20% 12% 需由复盘确认返工原因,不能把所有未通过都归因于需求
未决事项按期关闭率 65% 85% 需固定截止日期口径,避免通过延后期限美化结果

需求管理需求评审教程:项目成员落地方案,避坑指南

4. 从工具链路判断需求管理是否真正落地

如果需求评审只留下会议纪要,后续仍靠人工把结论复制到开发任务和测试用例,追踪成本会随着团队规模增加。更可靠的做法是让需求成为交付链路的入口:需求有明确状态,评审结论可查,变更能触发影响分析,验收结果能回到原需求。

选择平台时,不要只看功能清单。针对百人以上组织,建议以真实需求做小范围试点,检查权限能否覆盖跨团队协作,需求与任务、测试是否可关联,历史数据能否迁移,审计与部署方式是否符合组织要求。PingCode支持私有化部署,并支持Jira平滑迁移;对于正在评估国产替代的团队,这些能力可以作为候选条件,但是否适合作为最终方案,应通过数据迁移演练、权限验证和用户试用来判断。

六、不同情况下的行动建议:先按团队成熟度选择最小可行流程

1. 小团队:避免流程重于沟通

人数较少、角色稳定、需求变化快的团队,不需要先搭建复杂审批链。用一页需求摘要、固定评审问题和简洁结论记录即可。真正需要守住的是范围边界、验收条件和变更记录,不是为每个需求增加多个签字步骤。

  • 每周固定一个需求评审时段,避免零散打断开发。
  • 只邀请会做决定或承担后续任务的人。
  • 结论控制在“通过、带条件通过、暂缓、退回”四类。
  • 对低风险需求允许异步确认,并明确反馈期限。

小团队的取舍是效率优先,但不能以“大家都熟”代替书面记录。成员离职、项目延期或需求回滚时,口头背景不会自动留下来。

2. 中型团队:把跨角色依赖作为评审重点

当团队开始拥有专职产品、研发、测试和运营角色,评审重点应从单个功能是否合理,扩展到交付依赖是否被看见。接口负责人、数据团队、运维、安全等角色不必参加每场会,但相关风险必须有明确的确认路径。

建议建立需求准入清单、统一评审结论模板和变更规则。对涉及跨服务、数据迁移或权限模型的需求,安排专项评审;对普通需求则按标准流程执行。避免所有需求一刀切,既能控制风险,也不至于把低风险小改动拖进漫长会议。

3. 百人以上组织:优先建设版本、权限和追溯能力

大型组织常见的问题,是不同团队对需求状态、优先级和评审结论的理解不一致。此时应先统一基本概念:什么叫需求通过,什么叫带条件通过,谁可以修改基线,哪些变更需要重新确认。术语不统一,单纯引入工具只会把混乱数字化。

在工具层面,重点验证需求与开发、测试、发布之间的链路是否可追踪,跨项目权限是否可控,审计记录能否满足内部治理要求,数据迁移是否保留关键关系。对于需要本地部署或现有 Jira 数据迁移的组织,可以把 PingCode纳入对比评估,并用一条真实业务线完成迁移演练,而不是在演示环境里只验证界面。

4. 高合规或高风险业务:决策留痕要比会议速度优先

金融、医疗、政务或涉及敏感数据的产品,需求评审还要检查数据用途、权限边界、审计、保留期限和异常处置。为了节省会议时间而省略责任确认,可能把成本推迟到上线审核或事故处理阶段。

这类团队应按风险级别设计评审路径:普通界面调整走轻量流程;数据权限、核心业务规则、外部接口和合规要求发生变化时,增加相关专业角色的书面确认。取舍不是“速度或合规二选一”,而是把严格检查集中到高影响变化上。

七、不同情况下的取舍:不是所有需求都值得同样深度评审

1. 低影响、可回滚需求:采用轻量评审

文案调整、无数据迁移的小型体验优化,且回滚成本低、影响用户范围有限,适合异步评审或短会确认。仍应说明用户场景、变更内容和验收方式,但不必拉齐所有部门负责人。

轻量不等于无记录。至少保留需求责任人、结论、目标版本和验收结果。若上线后发现影响超出预期,团队才有材料判断问题出在假设、实现还是监测不足。

2. 高影响、难回滚需求:投入更多评审成本

涉及权限体系、核心数据结构、计费规则、历史数据迁移或多个系统联动的需求,前期验证成本值得投入。因为这类变化一旦上线,修复可能涉及数据修复、用户沟通、回滚和审计,成本远高于多花一次技术或安全评审。

判断是否需要深度评审,可以问三个问题:影响用户是否广、错误后果是否严重、上线后是否容易回滚?三个问题中任意一个答案为“是”,就应考虑增加验证;多个答案为“是”,则不宜仅靠普通需求评审放行。

3. 证据不足但时间紧:先缩小范围,不要假装确定

业务压力大时,团队容易把未验证假设写成既定需求,以换取快速排期。更稳妥的选择是缩小首期范围、做技术验证或安排灰度实验,把不可逆决策推迟到获得证据之后。

例如,不确定用户是否需要完整历史数据导出,可以先限定时间范围并观察使用情况;但必须把限制明确呈现给用户和业务方,避免把试验版误当成完整能力。此处的关键取舍是先获得学习速度,而不是通过模糊承诺制造虚假的确定性。

八、结尾:把评审变成可验证的团队能力

1. 真正的“评审通过”必须能经受后续追问

需求评审不是为了证明产品经理写得完整,也不是为了让所有角色在会议上表态。它要让团队在开始投入开发之前,知道为什么做、边界在哪里、风险由谁验证、结果如何判断。把这些决策留下来,才算形成了能被执行和复盘的共识。

我更看重评审后是否减少了“做到一半才发现不是一回事”的情况,而不是把流程做得多复杂。一个成熟团队不追求每个需求都开长会,而是能识别哪些需求需要深度讨论,哪些可以异步通过,哪些证据不足必须暂缓。

2. 下一步:选一条真实需求做四周试点

不要先全面改造组织流程。挑选一条近期要交付、涉及多个角色但范围可控的需求,按本文方法完成会前准入、会议决策、会后追踪和上线复盘。试点中记录范围变更、开发后澄清、需求原因返工和未决事项关闭情况,并检查统计口径是否一致。

四周后,复盘的重点不是宣布指标下降,而是抽查需求记录与实际问题:哪些分歧被提前发现,哪些问题仍在开发或验收阶段暴露,哪些流程步骤增加了成本却没有带来决策价值。随后删掉无效环节,保留能减少返工和提升追溯能力的做法,再决定是否扩展到更多团队。

需求评审的独特价值,不在于让需求更像一份完美文档,而在于让不确定性更早显形、更明确地分配,并在交付结果中得到验证。先从下一条真实需求开始,把“大家都理解了”换成可检验的结论。

常见问题解答(FAQ)

1. 需求评审前要准备哪些材料?

我以前参加评审时,常遇到需求只有几句描述,大家现场才开始补背景,会议很容易超时。我想知道,怎样准备才能让产品、研发和测试围绕同一件事讨论?

至少提前准备需求背景、目标用户与使用场景、范围边界、核心流程、验收标准和待确认问题。涉及接口、数据或权限时,补充相关约束与示例;会前发给参会者,并标明需要决策的事项。若关键背景或验收条件缺失,先补材料再评审,比在会上临时猜测更有效。

2. 需求评审时怎样判断需求是否足够清晰?

我在评审中经常听到“这个功能应该比较简单”,但不同成员对“完成”的理解并不一样。尤其是遇到异常流程或权限差异时,我不知道该用什么标准判断需求已经讲清楚。

检查每项需求能否回答谁在什么条件下做什么、系统如何反馈,以及失败或边界情况下如何处理。再用可验证的验收标准核对,例如给出输入条件、预期结果和权限限制;如果两个成员据此仍可能实现出不同结果,就应记录分歧并补充描述,而不是直接通过。

3. 需求评审后怎样把结论落实到项目计划?

我参加过评审结论写在会议纪要里,之后却没人更新任务,开发和测试还是按旧版本推进。想避免这种情况,评审结束后哪些动作必须有人负责?

会后将结论整理为通过、需修改、待决策三类,并为每项修改或待决策事项指定负责人和截止时间。确认后的需求版本应关联开发任务、测试用例及计划节点;由主持人检查负责人是否接收任务,并在下次例会前核对未关闭事项,避免只留纪要、不进执行计划。

4. 哪些情况应该暂停需求评审,而不是勉强通过?

我担心评审中提出的问题太多会拖慢项目,所以有时会想先通过、后面再补。但涉及跨团队依赖或数据口径时,遗漏可能会导致返工,我不确定该怎么划定暂停标准。

如果需求目标、范围边界或关键验收条件仍有实质分歧,或者必要的接口、合规、权限依赖尚未确认,应暂停通过并明确补充责任人与复审时间。一般措辞优化或不影响实现和验收的细节可以记录为后续完善项;判断依据是未解决的问题是否会改变方案、工期、成本或验收结果。

核心关键词

读者评论

崔
崔清越

我们团队以前也把“大家没意见”记成通过,后来测试按纪要补验收条件,才发现理解差异不少。现在会前先让测试写出能否落用例,比会上逐页讲文档有效。

马
马书瑶

带条件通过这个分类挺实用,不过条件到期后由谁判断是否重开评审,最好也提前约定。我见过行动项挂了很久,最后还是按原方案排期。

方
方晓彤

小团队不一定需要把每个环节都放进管理平台,先把决策、责任人和版本记录清楚更重要。流程太重的话,成员可能转去群聊里沟通,反而更难追溯。

文章包含AI辅助创作:需求管理需求评审教程:项目成员落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574081
