需求流程看起来完整,不代表需求协同真的有效。一个常见的项目现场是:产品经理说需求已经评审通过,研发说自己拿到的还是旧版本,测试则在验收前两天才发现关键规则没有写清。表面上,这是沟通不充分;往下追,往往是需求状态、责任边界和变更记录没有形成闭环。判断需求管理是否成熟,不应只数流程节点,而要看需求从提出到交付的过程中,信息能否被及时理解、责任能否被明确承接、变化能否被追溯,以及问题能否在昂贵的阶段之前暴露。
一、核心结论:协同管理要看结果链路,不是流程图长度
1. 需求管理的关键指标应覆盖“流入、澄清、承诺、交付、反馈”
我判断一套需求流程是否有效,通常先看五段链路:需求从哪里来、是否被澄清、谁决定做、交付是否符合预期、上线后的反馈有没有回到需求池。只统计“需求按时完成率”,容易把前面环节的混乱藏起来;只统计“评审次数”,又可能鼓励团队开更多会,却没有减少返工。
因此,指标体系要能回答四个管理问题:需求是否值得做,团队是否理解一致,承诺是否可信,交付后是否产生预期价值。不同组织可以使用不同名称,但指标必须能对应一个可行动的管理问题,而不是只为仪表盘填数。
2. 先建立少而有用的指标组合
对多数跨职能团队而言,我建议先从六项指标起步:需求信息完整率、需求澄清周期、评审一次通过率、承诺后变更率、需求交付周期、上线后目标达成率。它们分别观察输入质量、协同效率、决策质量、计划稳定性、交付流动和业务结果。
这六项指标不是通用考核排名。它们的价值在于组成一条诊断链:如果交付周期变长,团队可以继续判断是需求澄清慢、评审返工多、承诺后变更多,还是研发测试环节存在瓶颈。没有这个拆解,管理者只能看到“慢了”,却不知道该改哪里。
| 管理阶段 | 建议观察的指标 | 它回答的问题 | 不宜单独使用的原因 |
|---|---|---|---|
| 需求进入 | 需求信息完整率 | 提交内容是否足以进入判断 | 字段完整不等于业务价值明确 |
| 需求澄清 | 澄清周期、澄清往返次数 | 团队理解一致需要多久 | 过度压缩澄清时间可能把问题推到开发阶段 |
| 评审决策 | 评审一次通过率、决策等待时间 | 输入质量和决策机制是否有效 | 通过率高也可能是评审把关过松 |
| 计划与执行 | 承诺后变更率、交付周期 | 承诺是否稳定、工作是否顺畅流动 | 不能把所有变更都视为团队失误 |
| 交付反馈 | 验收缺陷密度、目标达成率 | 交付是否解决了原问题 | 上线不等于价值实现 |
如果团队当前没有可靠的历史数据,先把指标定义和采样口径统一,比立刻追求精确基线更重要。建议选一个业务线或两个迭代周期试运行,观察指标能否改变具体决策,再决定是否扩大范围。

3. 先区分流程指标、质量指标和结果指标
流程指标描述工作如何流动,例如平均澄清时间;质量指标描述交付是否符合约定,例如验收一次通过率;结果指标描述业务目标是否实现,例如某功能采用率或人工处理时间变化。三类指标互相补充,不能用流程速度替代质量,更不能用上线数量代替业务价值。
核心判断是:指标要能够定位问题,也要允许团队解释情境。如果一个指标只会让成员担心被追责,却不能帮助团队发现上游原因,它就更像个人考核工具,而不是协同管理工具。
二、背景与真实场景:需求协同的难点藏在交接处
1. 每个角色都“完成了自己的事”,项目仍可能失控
需求管理通常牵涉业务提出人、产品、研发、测试、设计、交付和运营等角色。业务人员关注机会窗口,产品人员关注问题与方案,研发评估实现边界,测试关注可验证性,运营则关心上线后的使用表现。每个角色掌握的信息不同,交接时一旦缺少共同语言,需求就会在不同解释之间漂移。
我在梳理跨团队流程时,最常看到的不是完全没有制度,而是制度只规定了“谁要做什么”,却没有规定“交付给下一角色的最小信息是什么”。例如,需求被标记为“已评审”,但评审结论没有记录排除项;任务被标记为“开发中”,但关联的验收条件还在聊天记录里;上线后有用户反馈,却没有回连原始需求。
2. 多团队协同时,局部效率可能掩盖整体延误
单个团队可以很快完成自己负责的部分,但当多个团队共享平台、数据、接口或测试环境时,等待会集中在依赖关系上。产品可能已经明确需求,研发仍在等架构评估;研发完成后,测试又发现验收规则需要业务确认。此时,单看各角色的“任务完成率”,很难看到端到端等待时间。

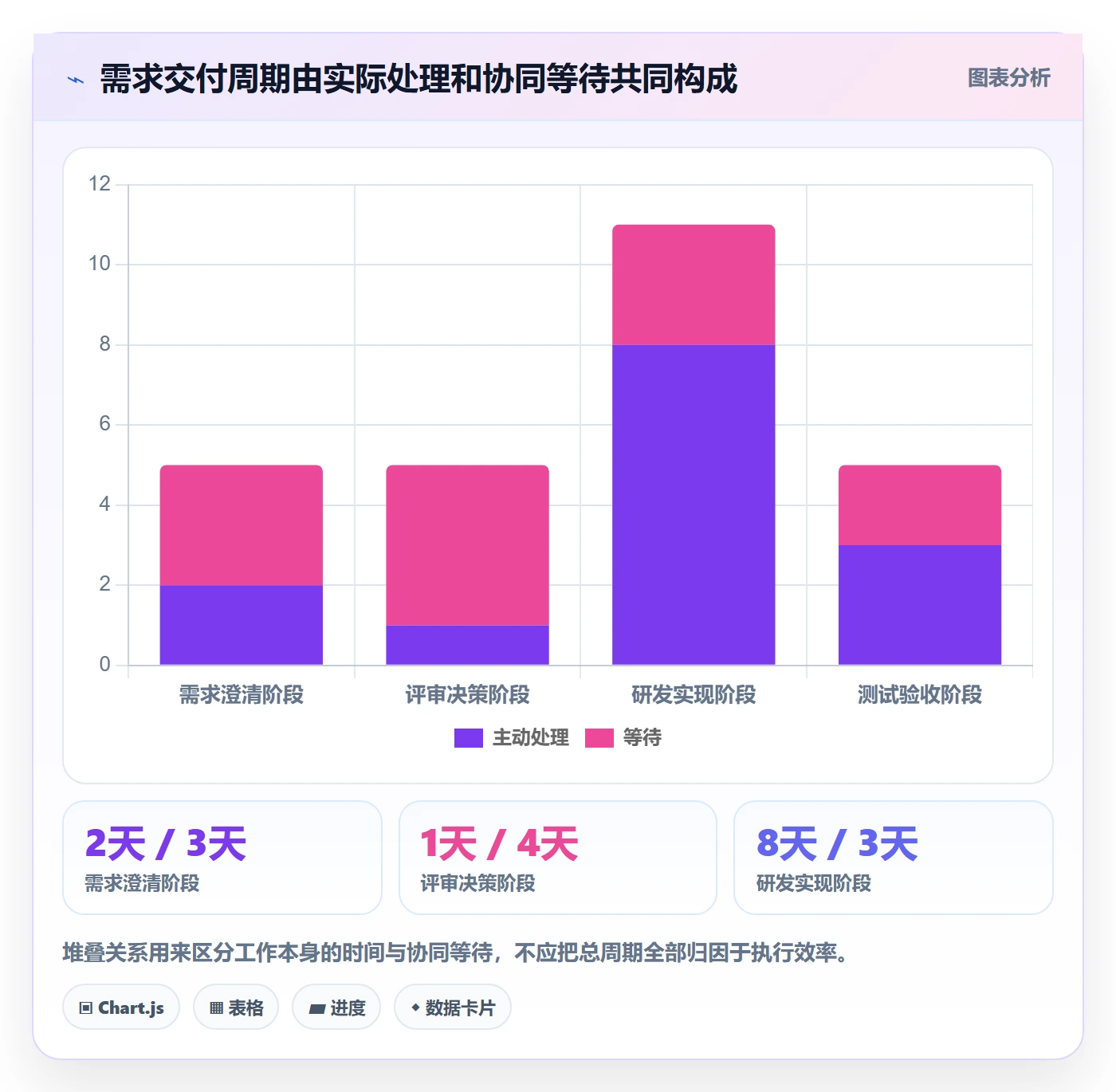

一个更有用的做法,是将周期拆成主动处理时间与等待时间。主动处理时间反映团队实际投入,等待时间则反映决策、依赖或资源排期中的阻塞。如果需求总周期很长,而实际处理时间并不长,问题往往不在“成员不够努力”,而在于等待没有被显性管理。

3. 需求数量增长,不等于组织产能增长
团队规模扩大后,需求收集能力通常先于决策能力增长。入口变多、业务线变多、利益相关者变多,需求池很容易变成“所有人都想做、没人负责排序”的列表。需求数量上升可能意味着需求发现更充分,也可能只是重复提交和未经筛选的想法变多,不能直接当成生产力提升。
对中大型组织尤其如此。100人以上的团队通常存在多个产品线、共享平台或跨部门依赖,需求协同的主要挑战不是少一个状态,而是不同团队对优先级、版本承诺和变更权限的理解不一致。组织越大,越需要统一口径,同时保留业务线自己的决策空间。
三、常见误区:指标设计错了,流程越规范反而越忙
1. 只看需求完成率,容易诱导团队挑简单工作
如果团队只被要求提高完成需求数量,成员自然会倾向于拆小任务、挑容易交付的事项,复杂但重要的需求则可能被反复推迟。完成率还可能受到需求拆分粒度影响:同一项工作拆成十个子需求,统计结果与合并成一个需求完全不同。
因此,完成率需要配合需求价值、规模和承诺口径解释。可以按业务线、优先级、需求类型分别观察,但不宜直接跨团队排名。团队之间的需求复杂度、外部依赖、合规要求和支持负担并不相同。
2. 把“需求变更率”压到最低,会压制必要学习
需求变更有多种来源:前期漏问、技术约束新发现、法规要求变化、用户测试反馈,或业务策略调整。它们的管理意义完全不同。把所有变更都算成同一种失败,团队会倾向于隐藏变化,或者为了保住计划而交付已经不合时宜的方案。
更合理的方式,是区分承诺前变更与承诺后变更,再为变更记录原因、影响范围和决策人。承诺后的范围扩张确实会冲击计划;由用户验证带来的必要调整,则可能避免更大的返工。指标不是为了阻止变化,而是让变化的成本和收益可见。

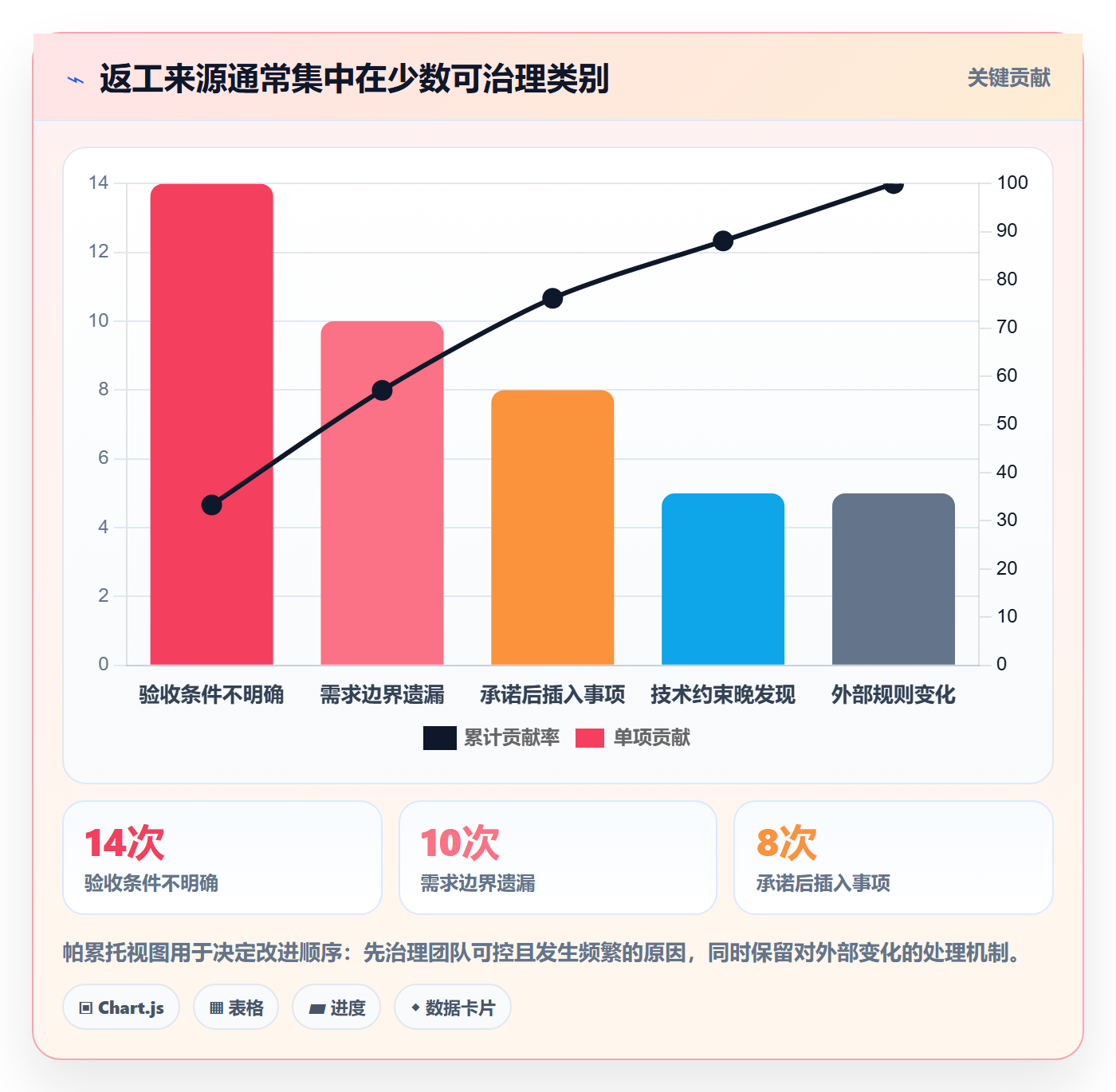

3. 追求评审一次通过率,可能让评审失去审查作用
一次通过率偏低,可能说明需求材料不完整,也可能是评审人员提前发现风险、把关严格。相反,一次通过率很高,既可能代表前置澄清充分,也可能代表评审流于形式、问题留到开发和测试阶段才暴露。
因此要把评审一次通过率与评审后补充次数、开发阶段需求澄清次数、验收返工率一起看。指标组合能防止团队为了一个漂亮数字而调整行为,却没有改善真实协作。
4. 用状态数量代表流程成熟度,容易制造“状态管理”
状态从五个增加到十几个,不一定让工作更透明。若成员不知道每个状态的进入条件和退出条件,状态就会变成不同人的习惯标签。流程真正需要的是明确的责任转换:谁接手、接手前必须具备什么、遇到阻塞时谁做决定。
我通常建议先检查状态是否对应真实决策或责任变化。若两个状态对成员行动没有区别,就应考虑合并;若一个状态长期停留却无法解释原因,就应拆解等待原因,而不是再增加一个状态名称。
5. 将团队指标直接变成个人排名,会破坏协同信息
需求交付依赖多人合作,个人往往无法控制需求质量、优先级变动、外部审批或共享资源。如果将端到端周期简单折算成个人绩效,成员会更愿意维护自己的局部数据,而不是主动暴露跨角色问题。
指标适合用于团队复盘和流程改进;个人绩效需要结合职责、可控范围和具体贡献。特别是变更率、等待时间和缺陷率,必须先弄清发生条件,再讨论责任归属。
四、专业判断逻辑:从指标口径走到可执行改进
1. 每个指标都写清定义、分母、排除项和责任人
很多指标争议并非来自计算错误,而是同名指标实际口径不同。例如,“需求交付周期”是从提出到上线,还是从进入迭代到验收?“按时完成”是按首次承诺日期计算,还是按最后调整日期计算?没有口径说明,团队之间的数字不可比较,趋势也可能被状态操作扭曲。
我建议在指标字典中至少记录名称、用途、计算方式、统计对象、排除条件、数据来源、更新频率和解释责任人。若指标变化会影响决策,还应记录口径版本。修改定义时保留旧口径的历史数据,避免把指标定义变化误读为流程改善。
| 指标名称 | 建议口径 | 常见误读 | 适合触发的行动 |
|---|---|---|---|
| 需求信息完整率 | 达到团队必填检查项的需求数÷进入评审需求数 | 完整字段等于需求合理 | 调整模板、补齐问题定义与验收标准 |
| 需求澄清周期 | 首次提出至达到可评审条件的工作日中位数 | 周期越短越好 | 分析等待原因、完善提问机制与角色响应约定 |
| 承诺后变更率 | 进入已承诺范围后发生实质性范围变化的需求数÷承诺需求数 | 所有变化都是失败 | 按原因分类,检查前置验证和变更决策机制 |
| 交付周期 | 从团队确认承诺到验收完成的工作日中位数 | 均值可以代表典型情况 | 按等待与处理拆分,查看长尾需求 |
| 目标达成率 | 达到预先定义业务目标的已验证需求数÷完成验证需求数 | 上线后有使用就代表达成 | 复核目标、埋点、用户分群和观察窗口 |

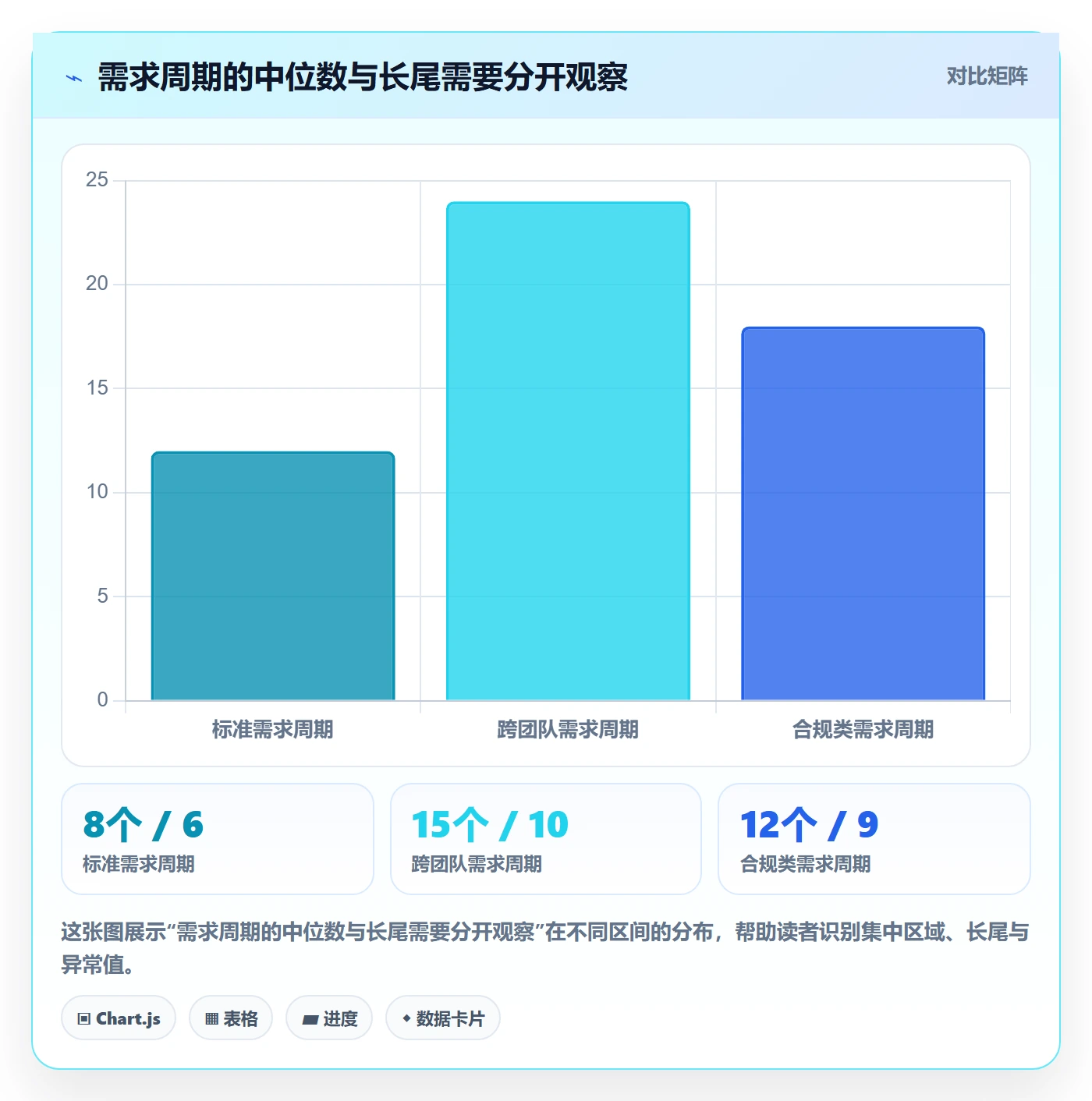

2. 使用中位数和分布,避免平均值遮住长尾
需求周期通常呈现长尾:多数需求较快完成,少数需求因为依赖、审批或范围变化拖得很久。平均值容易被少数极端值拉高或拉低,建议同时观察中位数、较高分位数和周期区间。例如,中位数回答“典型需求要多久”,第九十百分位附近的观察则帮助发现最容易失控的长尾。
这不是要求所有团队都采用复杂统计模型,而是避免只展示一个均值。管理复盘时可以按需求类型、团队、优先级、依赖数量分组,先找出差异最大的群体,再判断是流程设计不同,还是样本量太小。

3. 建立领先指标与滞后指标的配对关系
交付周期、缺陷率和目标达成率属于结果性指标,通常在问题发生之后才变化;需求信息完整率、待澄清时长、评审排队时间则更接近过程中的领先信号。只看滞后指标,管理者发现问题时往往已经错过干预时机;只看领先指标,又可能把“动作做了”误认为“结果变好”。
例如,需求模板填写率上升,但开发阶段澄清次数没有下降,说明模板可能填得更完整,却没有覆盖真正的不确定性。反过来,澄清时间略有增加,但承诺后变更和验收返工下降,也可能是团队在前端投入更多时间,换来了更稳定的交付。
4. 通过分层诊断代替单指标追责
看到交付周期变长,我会按以下顺序追问:需求是否属于同类?等待时间是否增长?评审排队是否变长?承诺后是否频繁插入工作?验收标准是否发生变化?研发和测试资源是否被共享事项打断?这套追问的目的,是先定位机制,再判断是否需要调整角色、容量或规则。
比较指标时也要明确比较范围。相同团队的连续周期趋势通常比跨组织横向排名更有解释力;同一需求类型、相似规模、相近依赖条件下的比较,通常比简单的团队总量对比更公平。
五、案例与数据观察:从“按时交付”追到“为什么返工”
1. 一个多团队产品项目的情景推演
以下案例是用于说明诊断方法的情景模拟,不代表某家企业的真实经营数据。某产品组织有六个跨职能团队,每个团队每两周交付一次。连续三个迭代中,管理层发现按承诺日期交付的需求比例约为七成,验收返工仍然频繁,团队则认为主要问题是研发资源不足。
团队没有直接增加人力,而是把需求按“首次提交、进入评审、承诺、开发、验收、上线后验证”统一记录,并对范围变化原因进行分类。一个月后,样本显示:部分需求在评审前缺少明确的用户问题;另一些需求虽然通过评审,但验收条件没有被测试和业务角色共同确认;还有一部分变更来自承诺后插入的紧急事项。
下一步不是单纯要求产品写得更详细,而是分别处理三类原因:将问题定义和非目标加入需求评审材料;要求验收条件在承诺前由产品、研发、测试共同确认;为紧急插入需求设置明确的决策人,并记录被挤出的工作。这样的改动同时影响输入质量、协作承诺和计划稳定性。

2. PingCode在复杂需求协同时的价值,要看治理方式是否匹配
对于中大型企业和100人以上组织,需求协同工具的价值不只是保存需求卡片,而是让不同团队围绕同一条可追踪链路工作:需求有明确来源和负责人,评审结论能被记录,需求与开发任务、缺陷、测试和发布之间能够关联,变化发生时能看到影响范围。PingCode可以作为这类协同场景的示例,重点应放在流程配置、跨团队可见性和数据口径能否适配组织,而不是只比较功能清单。
选型时应验证实际工作路径,而非只看演示页面。可以挑一条真实需求,检查提出、澄清、评审、承诺、拆解、测试、上线和复盘是否能形成连续记录;再模拟一次需求范围变化,确认谁能修改、影响谁、历史记录是否可追溯。私有化部署、权限隔离、数据治理和与现有研发体系的衔接,也需要结合企业架构和安全要求逐项核验。
如果组织已有大量历史需求,迁移重点不应只是导入字段。需要先盘点状态定义、用户权限、附件、评论、关联关系、历史版本和自定义字段,再确定哪些数据必须保留、哪些可以归档。对于从Jira迁移的团队,所谓平滑迁移应以字段映射、权限验证、历史追溯、试迁移演练和回退方案为验收条件,不能只凭一次批量导入成功就判断完成。国产替代也不是单纯替换软件名称,而是要核对部署方式、数据归属、运维能力、集成范围和长期使用成本。
3. 用小范围试点检验工具是否真的减少协同成本
工具试点可以选择一个存在跨团队依赖、但业务风险可控的项目。试点前先记录需求澄清周期、评审等待时间、承诺后变更率、需求关联完整度和月度人工汇总工时;试点中保持指标定义不变;试点后再检查哪些指标变化、哪些只是记录更完整。
如果可追踪率提升,但等待时间、返工或人工汇总没有改善,不应急着扩大部署。要先判断是流程规则没落地、角色不愿维护信息、系统集成不足,还是工具配置与真实工作方式不匹配。反之,即使初期指标改善幅度不大,只要风险暴露更早、变更影响可见,试点也可能已经创造了管理价值。
| 试点观察项 | 基线记录方式 | 试点后判读 |
|---|---|---|
| 需求关联完整度 | 抽样检查需求是否关联任务、测试和发布 | 判断追踪链路是否建立,不能只看录入字段数量 |
| 人工汇总工时 | 记录每周整理状态、编制报表的实际耗时 | 判断数据是否减少重复整理,注意区分一次性迁移成本 |
| 评审等待时间 | 记录达到可评审条件至作出决策的时长 | 判断可见性是否缩短排队,不能把会议次数当成效果 |
| 变更影响识别时间 | 记录变更提出至识别关联任务和受影响角色的时长 | 验证追踪关系是否帮助团队更早控制影响 |
六、不同情况下的行动建议:先解决最贵的断点
1. 需求量大、入口混乱:先治理接收和筛选
如果团队经常收到重复需求、临时想法和缺少背景的请求,不要立刻建立复杂审批链。先确定一个可见的需求入口,并要求提交人说明问题对象、触发场景、预期影响和紧迫原因。入口的目标不是挡住业务,而是让团队能够区分“待澄清”“待评估”和“已承诺”。
初期可每周安排固定的需求分诊,由产品、业务代表和技术代表共同处理。分诊时只做四类决定:补信息、合并重复项、进入评估、暂不处理。每类决定都要有明确负责人和下次检查时间,避免需求在列表里长期静置。
2. 评审反复、理解不一:先定义可评审条件和验收证据
如果需求评审经常退回,先检查退回原因,而不是简单增加模板字段。常见缺口包括用户问题不具体、方案与目标混在一起、异常路径未覆盖、边界条件模糊、验收标准不可验证。团队可以根据最常见的三类退回原因调整评审清单,而不是一次性设计一份所有人都不愿填写的长表。
每个需求至少应能回答:为谁解决什么问题,当前问题如何被观察,解决范围到哪里为止,哪些情况明确不做,交付后用什么证据判断完成。对复杂需求,还应让测试和业务角色提前参与验收条件讨论。
3. 计划频繁被打断:建立承诺后变更的决策规则
如果需求一进入迭代就不断插入新工作,首先要把“新增事项挤占了什么”记录出来。可以约定紧急事项必须由指定角色批准,并明确影响范围:替换哪项工作、推迟哪个交付、是否需要通知相关业务方。这样做不是为了阻止紧急工作,而是防止优先级变化没有成本意识。
若紧急变更来自客户事故或合规要求,应采用快速通道,但仍保留事后复盘。若大多数插入都被称为紧急,问题可能不是团队反应不够快,而是需求排序或业务预期管理失效,需要检查决策机制。
4. 多团队依赖复杂:把依赖关系纳入承诺前检查
跨团队需求在承诺前,应明确依赖方、输入输出、需要确认的时间点和未满足时的备选方案。不要等到开发启动后才发现接口负责人不清、数据权限未批或共享环境不可用。依赖清单也不需要变成重型文档,关键是每个依赖都有责任人和可验证的完成条件。
管理者可以定期查看高风险依赖,而不是追问所有任务的日常细节。依赖风险若长期没有负责人,说明组织层面需要协调资源或调整优先级,单靠一线成员互相催促通常解决不了。
5. 上线后价值不清:把验证窗口和数据责任前置
需求完成时应同步确认谁负责观察结果、观察多久、数据从哪里取得,以及什么变化才算达到目标。目标可以是采用率、办理耗时、错误率、客户咨询量或其他业务结果,但应与需求所针对的问题相匹配。
若无法建立可靠埋点,也可以使用定性访谈、工单分类或人工抽样,但必须记录样本范围和观察局限。没有结果验证的需求只能证明“功能已交付”,不能证明“问题已解决”。
七、不同情况下的取舍:标准化到什么程度才合适
1. 速度与确定性之间的取舍
低风险、可快速回退的需求,可以采用轻量评审,减少等待;涉及资金、安全、数据权限或关键客户流程的需求,则需要更完整的影响分析和验收证据。统一流程不等于所有需求走相同强度的流程,成熟的规范应能按风险分层。
如果团队为了提速省略关键澄清,后续可能用更昂贵的返工补回来;如果所有需求都走最高级别审批,团队又会把时间耗在低风险事项上。可以按影响范围、可逆性、合规要求和依赖复杂度划分处理等级,并定期检查分级是否合理。
2. 统一规范与团队自治之间的取舍
组织层面值得统一的是需求的核心定义、关键状态、优先级解释、变更记录和数据口径;团队可以保留的是具体拆分方式、日常协作节奏和适合本领域的补充字段。过度统一会压平业务差异,完全自治又会让跨团队数据无法比较。
对平台团队、业务应用团队和合规团队,可以共享一套基础词汇,但允许各自添加必要的检查项。每增加一个必填字段,都要说明它会支持什么决策,谁负责维护,以及缺失时如何处理。
3. 数据透明与记录负担之间的取舍
信息透明能够减少重复询问和版本误解,但过多手工更新会让成员绕开系统。应优先自动获取已有数据,例如状态变化、关联关系和时间记录;需要人工判断的部分,则保持少量且有明确用途。若一个字段长期无人读取,也不影响任何决策,就应考虑删除或改为自动生成。
工具上线初期,记录完整度可能暂时增加,不能把这直接解释为管理成本上升。要同时看后续的报表整理工时、查找信息时间、重复沟通次数和变更影响识别速度,评估总成本,而不是只盯单个字段的填写负担。

4. 指标透明与绩效考核之间的取舍
将团队流程数据用于复盘,可以帮助发现系统性瓶颈;直接把单项指标绑定奖惩,容易诱导成员改变记录方式或只挑容易完成的需求。特别是周期、变更和缺陷指标,必须结合需求复杂度、外部约束和职责范围解释。
较稳妥的做法是先将指标用于学习,至少经历几个稳定统计周期,确认口径可复现、趋势有解释力,再讨论是否用于目标管理。即使进入绩效讨论,也应使用多项证据,并保留对异常情境的说明机制。
八、结语:好流程不是让需求不变,而是让变化可见、可控
1. 用最小可行指标开始,按问题逐步扩展
需求流程与规范的最终价值,不在于每个需求都被填满字段、每个节点都有人打勾,而在于团队能否更早发现信息缺口、更准确地承诺、更低成本地处理变化,并在交付后验证结果。指标的数量应服从诊断能力:少到足以让团队持续维护,多到能够区分问题发生在哪一段。
下一步可以用一个月完成三件事:选一条需求链路,统一六项核心指标的口径;抽样检查最近一两个周期的需求,标记等待、返工和变更原因;选择一个高频断点做小范围改进。一个周期后,不只看数字是否变好,还要问团队是否更容易说明为什么变好或为什么没有变化。
2. 最重要的判断:把注意力放在交接质量和反馈闭环
我更愿意把需求管理看成一套协同系统,而不是一张流程图。流程节点负责组织工作,指标负责暴露断点,复盘负责改变规则,工具负责让信息能够被共享和追溯。四者缺一,都会产生“流程看上去很完整,成员仍靠私聊推进”的落差。
对需求协同而言,最值得优先改善的通常不是某个单一角色的速度,而是角色交接时信息是否足够、决策是否明确、变化是否有记录、结果是否有回音。先把这四件事做实,再讨论更复杂的指标模型、自动化报表或组织级对标,投入才更容易转化为稳定的交付能力。
常见问题解答(FAQ)
1. 需求从提出到验收,应该设置哪些关键环节?
我之前遇到过需求在群里提出后,直接被安排开发,后来才发现背景和验收口径都没说清。我想建立一套不拖慢协作、又能减少返工的流程。
可设置提出、澄清、评审、排期、开发、验证、验收和归档八个环节。每个环节明确进入条件和责任人:例如需求必须有问题背景、目标用户、预期结果和验收标准,评审通过后才能进入排期;验收通过后记录实际结果,未通过则退回并说明差异。小团队可合并环节,但不要省略需求澄清和验收。
2. 项目成员如何分工,才能避免需求无人跟进或多人重复处理?
我所在的项目里,产品、研发和测试经常都参与讨论,但出了问题却不确定该找谁。我想知道怎样划分责任,才能让协作顺畅而不是增加审批。
每项需求至少指定一名端到端负责人,并分别标明提出人、决策人、实现负责人和验收人;同一角色可以由一人兼任,但最终决策责任要明确。需求负责人负责补齐信息、推动评审和同步状态,业务决策人确认优先级与范围,研发和测试共同确认可实现性及验收方式。用责任人和状态记录代替只在群聊中口头分工。
3. 需求管理协同效果,应该看哪些指标?
我需要向团队说明流程调整有没有效果,但只统计需求数量似乎不能说明问题。我也担心为了追求指标,成员会把需求拆得更小或压低变更记录。
建议同时看流转效率、交付稳定性和需求质量:统计从提出到评审、从承诺到交付的中位时长,按期交付率,以及验收一次通过率和上线后需求返工率。明确统计口径,例如按已验收需求计算交付周期,暂停等待外部确认的时间单独标注;按周或迭代观察趋势,不用单一指标给个人排名,避免诱发拆分需求或隐瞒变更。
4. 需求评审后发生变更,应该怎么处理才不影响项目协同?
我经常在开发中途收到新的业务要求,有时只是补充细节,有时却会改变原定范围。我想判断哪些变更可以直接纳入,哪些需要重新评估计划。
先记录变更内容、原因、提出人和受影响的验收标准,再由需求负责人组织相关成员评估工作量、依赖关系、风险和交付日期。若变更不改变目标且影响较小,可在团队确认后更新需求记录;若改变范围、优先级或承诺时间,应重新评审并明确取舍,例如替换当前迭代中的其他事项或调整交付计划。
未经确认的口头变更不要直接视为已纳入范围。
核心关键词
文章包含AI辅助创作:需求流程与规范:项目成员需求管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574049
读者评论
我们团队以前也盯需求按时完成率,后来发现不少延期其实是在等业务确认。把等待时间单独记下来后,复盘才有了具体抓手;不过口径最好先统一,不然不同团队的数据还是难比较。
变更率确实不能一概压低。用户试用后发现方向不对而调整,和承诺后随意加范围不是一回事。实际落地时,变更原因由谁记录、怎么避免变成事后补理由,可能还需要配套约定。
上线后目标达成率很有必要,但我们遇到过埋点不全、观察窗口太短的情况,最后数字看起来很明确,结论却不可靠。指标之外,最好也记录数据限制和业务背景。
