需求优先级管理指南:项目成员如何做好需求管理,落地方案全流程
需求优先级管理最容易失效的时刻,往往不是需求太多,而是每个需求都被说成“很急”:销售说客户要签约,客服说用户在流失,研发说技术债已经影响交付,管理者又临时插入战略事项。结果是团队不断切换任务,却没人能解释为什么这件事排在另一件事前面。真正有效的需求管理,不是给需求贴上高、中、低标签,而是建立一套能解释取舍、控制变更、用结果复盘的决策机制。
一、先讲核心结论:优先级不是标签,而是资源分配规则
1. 先区分“重要”与“现在做”
需求重要,不等于应该马上做。一个需求可能关系长期战略,但短期没有明确用户、没有可验证目标,或者依赖条件尚未具备;另一个需求影响范围有限,却可能是本次发布的合规门槛。优先级要回答的是:在当前资源、时间和风险约束下,团队应该先投入什么。
因此,我会把优先级定义成一项有期限的资源分配决定,而不是永久属性。需求的重要性可以相对稳定,但“现在排第几”会随客户承诺、数据表现、技术依赖和团队容量变化。季度规划的优先级,不应自动沿用到每周迭代。
2. 优先级判断至少要通过三道检查
- 价值是否明确:需求要改善哪个用户行为、业务指标或风险结果?如果只能回答“客户想要”,还没有形成可判断的价值描述。
- 时机是否真实:错过本次发布、合同节点或法规期限会发生什么?“希望尽快”不是时间约束,具体日期和后果才是。
- 投入是否合理:团队要付出多少人天、要承担哪些依赖和机会成本?高价值但成本极高的需求,可能需要拆小、延后或换一种解决方式。
三道检查中任何一道没有答案,都不代表需求一定不能做,但代表它还不适合直接进入承诺队列。可先进入待澄清、待验证或待估算状态,避免用“先排上”掩盖不确定性。
3. 优先级必须能解释给没参加会议的人听
一个可执行的决定,至少要留下一条简短依据:为什么做、为什么现在做、相对于什么被延后、什么条件变化后需要重排。若决策只能靠某位负责人记忆,团队就无法稳定交接,也无法在范围变化时快速判断。
我建议把“排序理由”与“需求描述”放在一起维护。例如,“优先级高,因为本季度有明确合同验收节点,当前绕行方案每周增加约 6 小时人工核对;若验收日期延后,则重新评估”。这比单独标记“紧急”更能指导团队行动。
二、背景和真实场景:需求冲突来自不同的价值坐标
1. 一条队列里往往混着四种诉求
在产品、研发、交付和运营共同参与的项目中,需求来源通常不是同一类。用户反馈关注使用体验,销售承诺关注成交与续约,内部团队关注效率和稳定性,管理层则可能关注战略方向或组织风险。它们的价值单位不同,不能简单通过“谁声音大”比较。
举例来说,销售提出“客户需要自定义报表”,客服提出“导出偶发失败”,研发提出“旧接口需要重构”。前者可能影响签约,第二项可能损害日常信任,第三项可能降低未来变更成本。把三项都交给需求池投票,不会自动得出合理结论,因为参与者掌握的信息和承担的后果并不相同。
2. 常见冲突不是需求冲突,而是证据不对称
项目会上常见的一幕是:客户需求带着具体客户名称,技术债却只有一段抽象描述。前者听起来“有收入”,后者听起来“只是研发想重构”。但如果客户功能只服务单一客户、后续维护成本很高,而技术问题已经造成多次故障,表面上的紧迫感就可能误导排序。
解决办法不是要求所有人使用同一种价值语言,而是把不同价值翻译成可核查的证据:受影响用户数、业务机会金额及其确定性、发生频率、故障影响、法规期限、工时和依赖关系。证据不必完美,但应让团队看见判断依据和未知部分。
3. 100 人以上组织需要把“决策权”与“提需求权”分开
团队规模扩大后,需求量和协作链路都会增长。任何人都可以提出需求,但不代表每个人都能代表所有相关方决定优先级。更稳健的做法是明确输入、评估、决策和交付责任:业务提出问题并补充证据,产品或项目负责人整理方案,技术负责人评估成本与风险,指定的决策人对跨团队取舍负责。
例如,采用 PingCode 管理研发需求的中大型团队,可以把需求来源、目标版本、负责人、优先级理由、关联缺陷和交付状态放在同一条可追踪链路中。工具可以减少信息散落和状态失真,但不能替组织决定“续约机会”和“可靠性投入”谁更重要;这个判断仍需要明确的业务责任人。
三、常见误区:看起来有排序,实际没有决策能力
1. 把“紧急”当成优先级的同义词
紧急描述时间压力,重要描述潜在价值,二者并不相同。服务器安全风险可能既紧急又重要;一次演示前的视觉微调可能很紧急,却只影响少数人的短期观感。若团队把所有临近截止的事项都排在前面,长期重要事项就会持续被挤压。
我的判断方式是追问“错过日期的具体后果是什么”。如果答案是收入损失、法规违规、用户无法完成关键任务或发布阻塞,就有明确时限依据;如果答案只是“对方希望这周看到”,就需要进一步确认承诺来源和后果。
2. 迷信统一打分,忽视输入质量
评分公式能帮助团队暴露判断维度,却不能把模糊信息变成客观事实。若“影响用户数”没有口径,有人按所有注册用户算,有人按活跃用户算;若成本估算没有考虑测试、迁移和运维,分数精确到小数点也没有意义。
因此,评分前要先写清楚数据定义、估算区间和置信程度。对于证据薄弱的需求,不妨标为“待验证”,而不是用一个看似精确的分数强行排位。数字是讨论的起点,不是判断的替代品。
3. 只看价值,不看机会成本和交付约束
“这项需求有价值”无法说明它值得占用本次迭代。项目成员常漏算的成本包括跨团队等待、数据迁移、兼容测试、发布培训、后续维护和被延后的其他任务。尤其是看似很小的定制,可能因权限、审计、兼容和客户差异而扩大范围。
把成本估算拆成“实现、验证、上线、维护”四部分,通常比只报研发人天更接近真实投入。遇到估算跨度很大的需求,应先安排技术探查或原型验证,而不是直接承诺一个未经验证的交付日期。
4. 把需求池当作承诺清单
需求池的作用是记录机会和待解决问题,不是向提出者保证一定交付。若所有被登记的事项都被理解为承诺,团队就会在需求池膨胀后遭遇信任危机:条目越多,大家越认为“产品答应了但没做”。
建议至少区分“新收集”“待澄清”“待评估”“已排序”“已承诺”“已交付”和“已关闭”等状态,并清晰说明状态的含义。只有进入明确的承诺范围,才需要对应的负责人、目标时间和验收口径。
四、专业判断逻辑:用共同语言比较不同类型的需求
1. 先做准入判断,再进行相对排序
我不建议一上来就给所有需求打分。第一步应检查需求是否有明确问题、目标用户、验收条件和负责人;第二步识别强制约束;第三步才比较其余候选项。法规、安全、数据完整性和已确认的发布阻塞,往往属于必须先处理的约束,不适合与普通体验优化放在同一张价值榜上“比谁分高”。
可将需求分成三类:必须处理的约束项、值得投入但可以排序的价值项,以及目前证据不足的探索项。这样的分类能避免用一套公式处理本质不同的决定,也能让团队知道哪些事项的“高优先级”来自硬约束,哪些来自相对收益。
2. 采用“价值、时机、成本、置信度”四维评估
对于需要相互比较的候选需求,可以用四个维度建立讨论框架。价值关注目标结果,时机关注延迟代价,成本关注整体投入,置信度关注判断有多可靠。每项可按 1 到 5 分打分,但评分必须附上定义和证据,不能只留下分数。
| 维度 | 需要回答的问题 | 建议证据 | 常见误判 |
|---|---|---|---|
| 价值 | 解决后,哪个结果会改善? | 用户任务成功率、收入机会、工时节省、风险下降 | 把提出者的职位或客户知名度当成价值 |
| 时机 | 延后一个周期会损失什么? | 合同日期、法规期限、故障频率、流失风险 | 把“希望尽快”当成不可延后的期限 |
| 成本 | 实现、验证、上线和维护总共要多少投入? | 人天区间、依赖团队、迁移量、运维影响 | 只计算编码时间 |
| 置信度 | 我们有多大把握相信收益与估算? | 样本数量、客户访谈、数据口径、技术探查 | 把未经验证的预测写成确定收益 |
如果需要汇总分数,可使用简单的建议模型:相对得分=(价值分+时机分)×置信系数÷投入分。这里的系数不是行业标准,只是帮助团队把不确定性与成本显式纳入讨论的示意方法。需求类型不同,权重也应不同;涉及安全、合规等硬约束时,不应让低分把强制事项排到队列末尾。
最重要的是保留分项结果。两个需求即使总分相同,一个可能是价值高、成本高、证据可靠,另一个可能是价值中等、成本低、证据不足;它们对应的行动并不一样。前者可能需要拆分交付,后者可能先做验证。
3. 用“延迟代价”识别真正的时间敏感性
有些收益越早实现越有价值,有些损失会随等待快速扩大。团队可估计延迟一个迭代、一个月或一个季度分别会发生什么,并将结果表达成区间。比如,“每延迟一周,预计多发生 10 至 20 次人工补录”比“尽快上线”更便于比较。
如果延迟代价无法估计,可以先记录未知点,并安排短周期验证。不要为了满足评审表格而制造一个看似精确的数字。诚实标记“暂无法估算”,往往比不可靠的单点预测更有助于决策。
4. 同时管理依赖和风险,避免局部最优
单个需求分数高,不代表它适合立刻进入迭代。它可能依赖权限改造、数据清洗或另一团队提供接口;也可能带来兼容性和运维风险。优先级评审应同时展示依赖关系,让决策人看到“先做什么才能让后续工作可行”。
在实际排期中,我会把依赖分成“前置阻塞”“可并行”“可绕过”三类。前置阻塞需要先安排解决方案;可并行的工作可以拆分推进;可绕过的依赖则需要记录代价,避免绕行方案变成永久技术债。
五、具体案例和数据观察:从排序争论到可复核的决定
1. 案例边界:这是一组情景模拟数据,不是行业基准
下面以一个 120 人左右的企业软件团队为例,说明如何处理三类竞争需求。数据是为展示判断过程而构造的情景模拟,不代表任何企业的真实经营结果,也不应作为行业平均值。团队每两周发布一次版本,需求评审时有 6 个候选事项,但本次只能投入约 20 人天。
候选事项分别是:客户定制报表,预计关联一项续约机会;导出失败修复,近期已有多次人工补救;后台权限改造,减少多个模块反复定制;以及一次低频界面调整。评审中最初的意见分歧很大:销售认为报表最急,研发认为权限改造最重要,客服则要求先修复导出问题。
2. 先把口头诉求改写成可比较的证据
| 候选需求 | 价值与时机证据 | 整体投入估算 | 置信程度 | 评审动作 |
|---|---|---|---|---|
| 客户定制报表 | 关联续约谈判,但尚未确认该功能是否为签约前提 | 8 至 12 人天,含权限与验收 | 中低:需要补充客户确认 | 先做范围澄清,不立即承诺完整定制 |
| 导出失败修复 | 近 4 周记录 18 次人工补救,影响多个客户的日常操作 | 3 至 5 人天,另需回归测试 | 较高:故障日志可核查 | 优先修复并加入监控 |
| 后台权限改造 | 可减少重复定制,为后续多个需求提供基础 | 12 至 18 人天,存在模块依赖 | 中:收益明确,估算仍有范围 | 先做技术探查和最小切片 |
| 低频界面调整 | 改善少量用户体验,无明确期限或重大风险 | 2 至 3 人天 | 中:用户反馈明确,影响范围有限 | 进入候选队列,等待容量窗口 |
这张表没有给出看似精确的“唯一正确排名”,但让争论从“谁的需求更重要”变成“哪些证据已经充分,哪些承诺还不确定”。最终团队先安排导出修复,并完成报表需求澄清;权限改造只做技术探查和最小方案设计,避免一次投入 12 至 18 人天后才发现方案过重。
3. 观察容量,不要让高优先级挤满整个计划

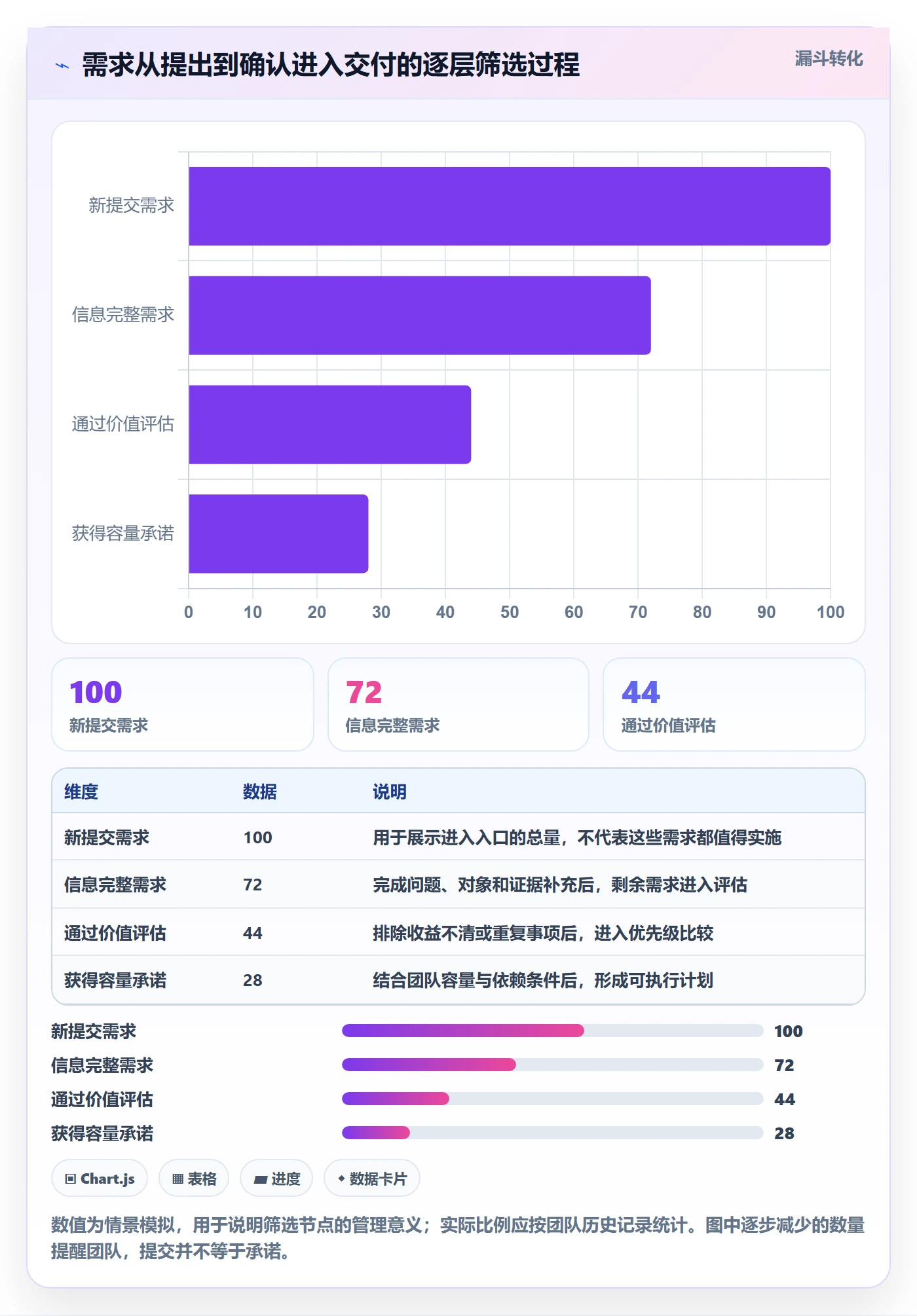

以下图表中的数字同样是情景模拟,用来展示需求组合与团队容量的关系。团队在 20 人天内先留出 3 人天处理线上问题和不可预见工作,剩余容量约 17 人天。若把所有候选项都按最高承诺排入计划,任何一个估算偏差都会挤压验证和发布工作。

4. 评审结果要附带触发条件,而不是只留结论
经过澄清后,如果客户确认报表是签约前提,并提供具体使用样例,团队可以重新评估报表优先级;如果只是偏好项,则不必为单个客户建设高维护成本的定制能力。导出修复完成后,团队还要观察失败率是否下降,否则应检查是否只修复了一个表面症状。
权限改造的探查结果也应能改变计划:若发现其收益只涉及一个短期项目,就应考虑局部修复;若证据显示多个后续需求都受同一权限模型限制,则可以拆成基础能力与渐进迁移两步推进。需求优先级不是一次会议的答案,而是由新证据触发更新的决定。
5. 用漏斗观察需求为什么没有进入交付

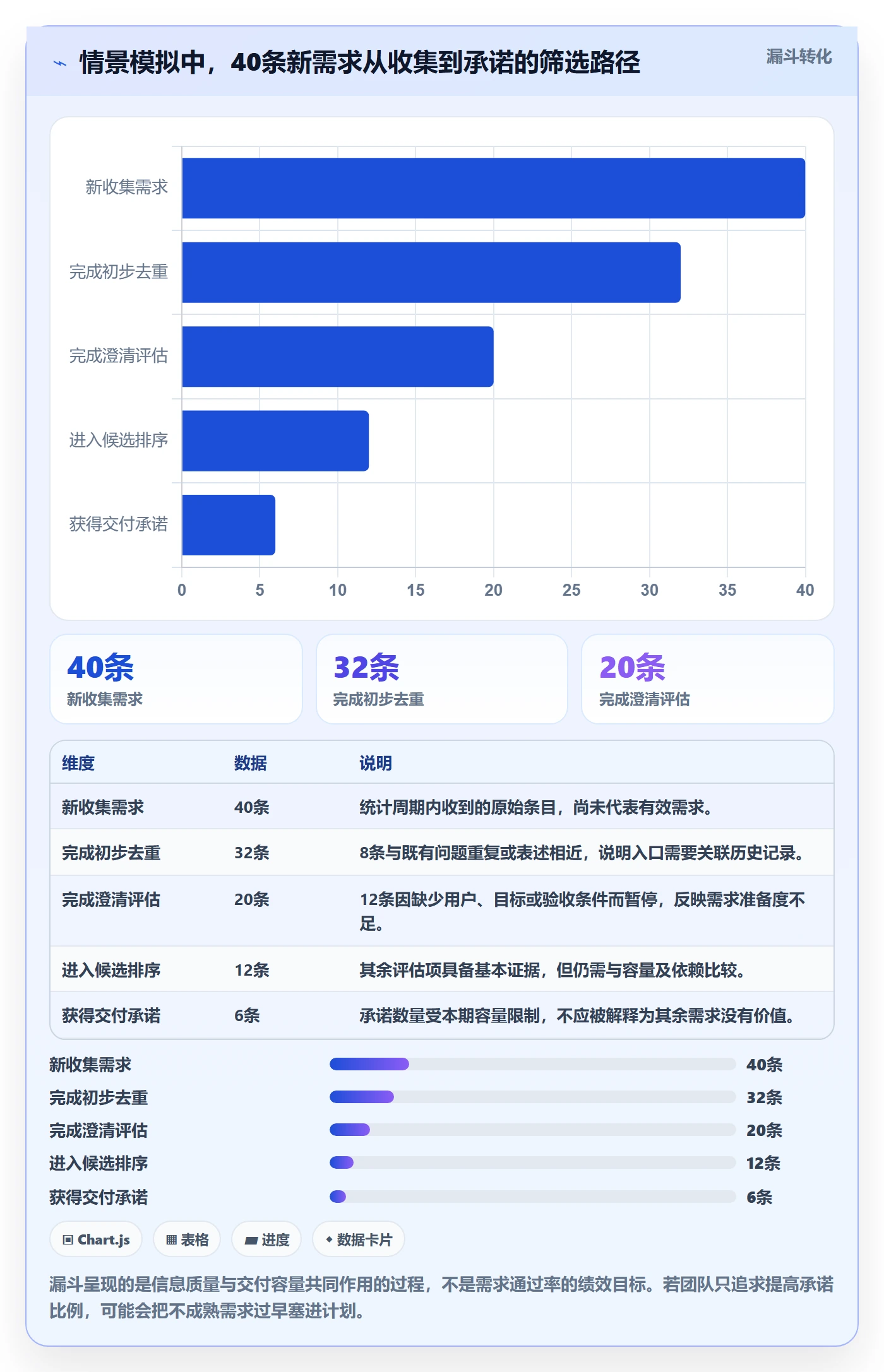

管理者常看到需求池条目增加,却不知道堵点在哪里。下面的示意数据把 40 条新收集需求拆成评估过程中的不同结果。它用于展示分析思路,并非真实组织统计;在自己的团队中,应使用连续几个迭代的实际记录替换。

六、落地全流程:让需求从提出走到验证和复盘
1. 第一步:统一入口,但保留来源信息
把聊天、邮件、会议纪要和客户反馈里的诉求汇入可追踪入口,减少“只在某个人的对话框里存在”的需求。统一入口并不意味着所有需求都要立刻填一张很长的表;它的目标是留下最小必要信息,并能找到提出者和原始上下文。
建议首次提交至少包含:需求来源、问题描述、受影响用户、当前替代做法、期望结果、时间约束、提出人。若这些字段无法填写,可以先登记为线索,但不要直接进入待交付队列。记录原始表达很有用,后续澄清时可以回到用户真正遇到的问题,而非只围绕最初提出的方案争论。
2. 第二步:澄清问题,防止方案冒充需求
用户说“需要一个批量导出按钮”,这是解决方案,不一定是根本需求。项目成员要追问:用户想完成什么任务?当前用什么方式绕行?每周发生几次?错误或等待造成什么影响?有没有更简单的替代方案?这些问题能帮助团队判断应该做按钮、改流程、提供权限,还是先修复数据问题。
澄清阶段的交付物应是一段可验证的问题陈述,而不是一份扩展到几十页的需求文档。适合的表述是:“财务人员每月需要逐条下载约 200 份记录,平均耗时约 4 小时,批量操作后还需核对文件完整性;目标是在不降低数据准确率的情况下减少人工步骤。”其中的数据应标明采集方式和范围。
3. 第三步:去重、拆分和识别依赖
同一问题可能由多个部门重复提出,也可能被包装成不同功能请求。去重不是简单删除相似标题,而是检查目标用户、根因和期望结果是否相同。若根因不同,即使表面功能相似,也不应强行合并;若目标相同,可以把多条反馈关联到一个需求,并保留各自来源。
需求过大时,应拆成可以独立验证的交付切片。比如“重做客户权限体系”可能拆成角色盘点、最小权限模型、一个核心模块试点、旧配置迁移和后续扩展。拆分的价值不是把工作切成更小的任务,而是尽早验证关键假设,减少一次性投入失败的风险。
4. 第四步:补齐证据,评估风险和成本区间
产品或项目负责人组织业务、设计、研发、测试、运营等相关成员补充证据。估算至少标明区间、假设和未确定依赖;价值评估至少区分直接收益、风险下降和长期能力收益。对重要但不确定的需求,明确设计访谈、数据查询、原型测试或技术探查等验证动作。
不要把所有需求都拉进长时间评审。可以先做异步初筛,只把高价值、高风险、高不确定或跨团队冲突的事项带入决策会议。这样既降低会议成本,也让会议时间集中处理真正需要讨论的取舍。
5. 第五步:在明确容量下排序并做出承诺
排序前先核对本期容量:计划休假、线上支持、技术维护、测试与发布活动是否已经纳入。然后把候选需求与硬约束分开处理,明确哪些必须完成、哪些只是优先候选。决策人应说明被选事项和被延后事项之间的机会成本,而不只是公布一个序号。
承诺范围要与容量相匹配。若团队过去经常在迭代中插入工作,可以根据自己的历史数据为突发事项留出缓冲,而不是按理论满负荷排满。缓冲比例没有通用答案,应该观察实际插入工时、计划完成率和紧急事件来源,逐步校准。
6. 第六步:执行中记录变更原因,不让插单变成隐形成本
需求进入执行后,优先级仍可能变化,但变更必须可见。新事项插入时,记录触发事件、决策人、估算投入、被挤出的工作和对发布时间的影响。否则团队表面上“只是加一个小需求”,实际上承担的是加班、质量下降或延迟发布的成本。
使用 PingCode 等项目管理平台时,可将需求条目关联到迭代、任务、缺陷和发布记录,并保留状态变化及负责人信息。对中大型组织而言,这种关联有助于跨团队追踪和复盘;如果涉及数据安全或部署要求,可在选型时核实其私有化部署方案、迁移能力和权限机制。迁移既有项目数据时,应先用一小部分项目试跑,检查字段映射、附件、历史记录和权限,而不是仅凭功能清单判断“平滑迁移”已完成。
7. 第七步:用结果复盘,决定继续、调整或关闭
需求交付不等于问题解决。上线后应按事先约定的观察窗口检查目标指标,例如人工耗时、任务成功率、故障次数、使用率或续约转化。若指标没有改善,要区分原因:实现不完整、推广不足、原问题判断错误,还是外部条件变化。
复盘的结论不应只有“做得不错”或“效果一般”,而应转化为后续动作:继续扩大、调整设计、补充监控、停止投入,或把未验证假设重新排入待研究队列。只有把结果反馈到下一轮优先级,需求管理才形成闭环。
七、不同情况下的行动建议:先识别问题类型,再选择处理方式
1. 证据不足,但潜在价值高
不要因为价值看起来很大就马上承诺完整建设,也不要因暂时缺少数据而直接否决。安排一个有边界的验证动作,例如访谈 5 至 8 位目标用户、分析连续 4 周的行为数据,或用低成本原型测试关键流程。样本数是团队可自行设定的建议基准,不代表统计显著性保证;关键是明确验证问题和停止条件。
验证完成后,更新价值、置信度和方案成本。若关键假设不成立,就应停止或转向;若成立,再进入正式排序。这样花少量时间购买信息,可能比提前投入一个迭代更经济。
2. 价值明确,但成本很高
先问能否拆分:是否可以先覆盖最重要用户、最关键流程或最高风险场景?能否用配置、运营流程或临时工具先满足部分目标?拆分后仍然值得做,再评估整体路线和长期维护成本。
如果需求确实无法拆小,也无法绕行,就把它作为独立投资评估,而非藏在普通迭代里。明确需要牺牲的其他工作、交付风险和收益实现时间,让决策人对整体机会成本负责。
3. 时间硬约束明确,估算仍不确定
法规期限、合同验收和发布窗口可能要求团队必须在某个日期前行动,但这不意味着可以忽略不确定性。应尽快识别必须满足的最小范围、关键路径和失败预案,安排技术探查,并设置阶段性检查点。
对外承诺要区分“完成目标”“交付最小范围”和“全部优化完成”。如果日期不可变,范围就需要弹性;如果范围不可变,日期或资源就需要调整。把三者同时写成“绝对不变”,只会把风险转移到团队执行阶段。
4. 多个部门都声称自己的需求紧急
让各方按统一模板补充用户、期限、损失和证据,并由对跨团队结果负责的角色主持排序。可以先处理合规、安全和生产故障等不可妥协事项,再比较其余候选需求。若不同部门的目标无法直接比较,要求决策人明确当前阶段的组织重点,而不是把争议伪装成打分结果。
5. 计划外事项持续插入
先统计插入来源和投入,而不是马上责怪团队“不守计划”。如果多数插入来自线上缺陷,可能需要增加稳定性投入;如果来自销售承诺,应检查承诺审批;如果来自需求澄清不足,则应改善准入环节。对连续多个迭代的插入工时做记录,才能判断是偶发事件还是系统性问题。
团队可以设定插单规则:谁有权批准、哪些情况可以打断当前工作、必须记录什么、插入后挤出什么。紧急例外可以存在,但不能没有负责人和代价说明。
八、不同情况下的取舍:没有一套权重适用于所有团队
1. 增长与稳定性之间的取舍
处在早期探索阶段的团队,可能需要快速验证用户是否愿意使用某项能力;规模扩大、客户流程变复杂后,稳定性、安全和权限治理的重要性会上升。若始终只优先增长功能,后续会以故障、支持成本和交付速度下降的形式支付代价;若过早把所有资源投入平台化,也可能错过验证真实需求的窗口。
判断时应看当前最大的约束是什么。如果用户价值尚未验证,优先缩小试验范围;如果故障反复阻塞核心任务,可靠性就可能成为增长的前置条件。团队阶段变化,优先级原则也应随之调整。
2. 大客户定制与通用能力之间的取舍
单一客户需求能带来明确合同价值,但定制往往会增加分支、配置和后续支持成本。评估时不要只看一次性开发投入,还要问:能否抽象成多个客户可使用的能力?需要多少额外测试和维护?客户是否愿意承担定制成本?若客户退出,能力是否仍然有价值?
如果需求只能服务一个客户,且会显著增加产品复杂度,可以考虑付费定制、受控配置或暂不支持;如果多个客户重复遇到同类问题,则应进一步识别共同模型,评估是否值得产品化。不要把“客户提过”误读成“市场需要”。
3. 短期修复与长期重构之间的取舍
短期修复能降低当前痛点,但可能让后续维护继续变贵;长期重构可能改善基础能力,却无法保证短期用户立刻受益。常见折中方式是先修复会造成实际损失的部分,同时限制新增复杂度,再以技术探查确认重构范围和收益。
决定前可回看相关问题的发生频率、修复工时、故障影响和新需求阻塞次数。如果所谓技术债长期没有产生可观察的成本,就需要重新验证其优先级;如果每个迭代都在重复付出,则应把累计成本摆到业务决策桌面上。
4. 速度与决策参与范围之间的取舍
并非每条需求都需要多人开会评审。低风险、低成本、可逆的小改动,可以授权给明确负责人快速决定;涉及安全、核心架构、重大客户承诺或跨部门容量的事项,则需要扩大评审范围。参与人数越多不必然越好,关键是让真正承担结果的人参与。
可以按影响范围设置决策等级:团队内可逆事项由团队负责人决定;跨团队依赖事项由相关负责人共同确认;重大资源或商业承诺由对应业务决策人拍板。清晰的授权边界,通常比“所有事项都逐级审批”更能减少等待。
5. 自动化工具与人工判断之间的取舍
管理工具适合记录事实、展示依赖、通知变更和保留历史,不适合替团队自动裁定价值冲突。若评分字段过多、状态设计过复杂,成员会为了通过流程而填表,数据质量反而下降。应从最小可运行流程开始,只有当某类信息能改善决策或复盘时,才增加字段和自动化规则。
在工具选型中,可重点核对协作规模、权限模型、部署方式、接口能力、历史数据迁移和实际工作流适配。PingCode面向中大型企业及 100 人以上组织的研发协作场景,支持私有化部署,并提供 Jira 迁移相关能力;这些能力是否适合具体团队,仍应通过真实数据的小范围验证来判断。所谓“国产替代”不是只看产品标签,而要核实迁移范围、字段映射、插件替代、权限继承、培训成本和迁移后的持续维护责任。
九、持续改进:用一组轻量指标检查管理机制是否有效
1. 衡量流程质量,而不是追求好看的分数
需求管理的指标要服务于发现瓶颈,不能变成对个人的简单考核。建议观察需求从收集到澄清、从评估到承诺、从承诺到交付的时间;同时记录插单占用、承诺完成情况、需求变更频率和目标指标兑现情况。不同产品与团队的周期差异很大,适合先建立本团队基线,再观察趋势。
例如,澄清耗时增长可能意味着输入质量下降,也可能说明复杂需求变多;承诺完成率下降可能是估算偏差,也可能是临时工作增加。数字需要和具体案例一起解读,不能看到单项波动就直接归因。
2. 用少量指标形成可行动的复盘
- 需求准备度:进入评估时,用户、目标、验收条件和依赖信息是否完整。
- 计划外工作占比:插入任务占用的实际工时,占本期总投入的比例是多少。
- 承诺兑现情况:承诺范围中按约定完成并达到验收条件的比例。
- 目标兑现情况:上线后约定观察期内,目标指标是否出现预期变化。
- 排序变更原因:优先级调整主要来自新证据、风险事件、资源变化,还是临时承诺。
这些指标要有清晰口径,例如插单是否包含线上故障,承诺完成是否按需求条目还是按工作量计算,目标兑现采用上线后几周观察。口径不统一时,跨团队比较会造成误读。
3. 评审机制的最小落地版本
若团队目前没有稳定流程,不必一开始就建设复杂的治理体系。可以连续运行四周的轻量机制:统一入口,每周一次异步初筛,每两周一次容量与优先级评审,每次变更记录原因,每次发布后选一到两个目标做复盘。四周后检查哪些字段确实影响决定,哪些只是增加填写负担。
流程成熟的标志不是表格更多,而是团队更少重复争论、更早发现不确定性、变更代价更透明,且承诺与实际容量更匹配。若流程只增加会议和状态维护,却没有改善这些结果,就应该删减或重设计。
十、总结:让每一次取舍都能被解释、被验证、被修正
1. 最值得坚持的判断原则
需求优先级管理的独特价值,不在于把需求排成一条永不变化的队列,而在于让有限资源的使用理由足够清楚。价值、时间、成本、置信度和依赖共同决定当前选择;其中任何一项发生变化,排序就可能需要更新。
对项目成员来说,做好需求管理不是单纯催进度或维护看板,而是把模糊诉求转成可验证的问题,帮助团队区分必须处理、值得投入和仍需验证的事项。对负责人来说,则要对取舍负责,明确哪些事情被选择、哪些被延后,以及什么证据会让决定改变。
2. 下一步可以从一场真实评审开始
- 选出当前最常发生争议的 10 条需求,补齐用户、目标、时限、成本区间和证据来源。
- 先剔除重复项,标出法规、安全、生产故障等硬约束,再对其余需求进行相对排序。
- 用真实团队容量排一次计划,同时留下突发缓冲,并记录被延后事项的理由。
- 执行期间记录插单与范围变化,发布后检查承诺目标是否实现。
- 一个月后复盘:哪些证据帮助了决策,哪些环节制造了等待,哪些判断需要调整。
如果只能带走一个原则,我会选这一条:不要问“这个需求是不是高优先级”,要问“相对于什么,它为什么现在值得占用资源,什么新证据会让我们改变决定”。当团队能稳定回答这三个问题,优先级才真正从标签变成了可执行、可追踪、可复盘的管理机制。
常见问题解答(FAQ)
1. 需求优先级应该根据哪些因素来评定?
我以前排需求时,常遇到业务方都说自己的需求最紧急,却没有统一的比较标准。尤其在资源有限、多个版本同时排期时,我想知道怎样判断先做什么。
可以用统一评分表比较需求,至少评估业务价值、用户影响、紧急程度、实现成本和风险,每项按1至5分打分,并提前约定权重。例如业务价值和用户影响各占30%,紧急程度占20%,成本和风险各占10%;成本与风险分数越高,代表负担越大,计算总分时应扣减。
评分用于形成讨论依据,最终还要核对战略目标、法规时限和依赖关系。
2. 业务方对需求优先级意见不一致时怎么办?
我在跨部门项目里遇到过销售、运营和研发各自坚持不同排序的情况,会议讨论很久也没有结论。想知道怎样避免优先级变成谁声音大就听谁的。
先让各方使用同一套评分标准,并要求提出需求的人提供证据,例如受影响用户数、预期收益、客户承诺或问题发生频次。仍有分歧时,由明确的需求负责人结合项目目标做决定,同时记录取舍理由、决策人和复核时间;涉及合规或重大客户承诺的事项应单独标注,不能只按总分排序。
3. 需求优先级确定后,怎样把它落实到版本计划?
我曾经把需求排出高、中、低优先级,但进入开发后还是不断插单,原来的计划很快就失效了。想知道优先级怎样和团队容量、依赖关系以及版本范围真正连起来。
先估算团队在一个迭代内可用的工作量,再按优先级筛选需求,并检查前置依赖、测试和发布成本。将已承诺的需求锁定在当前迭代,新增紧急事项必须说明替换哪项工作及其影响;每次计划评审时同时确认负责人、验收条件和目标版本,避免只有排序、没有交付承诺。
4. 需求发生变化时,应该多久重新评估一次优先级?
我担心优先级评完就不再更新,但如果每天调整,团队又会频繁切换任务。项目推进中遇到客户反馈、数据变化或技术风险时,我想知道怎样把握重新评估的时机。
可以在每个迭代规划时全面复核,并在出现法规变化、关键客户承诺变更、重大故障或新证据显著改变收益与成本时触发临时评估。记录调整前后的分数、原因和受影响版本;若变化不足以改变决策,保留原排序,避免因单条意见频繁打断执行。
核心关键词
文章包含AI辅助创作:需求优先级管理指南:项目成员如何做好需求管理,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574047
读者评论
我们之前也把需求分成高、中、低,后来发现“高”几乎成了默认值。现在要求补充延后一个迭代的具体影响,讨论确实更聚焦,不过影响数据不容易收集。
把实现、测试、上线和维护一起估算这点很实用。实际项目里跨团队等待经常比开发耗时更难预测,表格里是否也可以单独记录依赖团队和等待时间?
评分适合整理讨论,不太适合直接决定顺序。尤其合规和故障处理,不能被普通需求的分数压下去;文中先做准入判断再排序的思路比较稳妥。
