需求评审最常见的失败,不是会议上没人发言,而是大家都点头,开发开始后才发现“支持批量操作”有人理解为一次处理十条,有人理解为可以全选一万条。需求评审怎么做,关键不在于把需求讲一遍,而在于让业务目标、用户场景、验收标准、风险和决策责任在动工前对齐。本文从项目成员入门视角拆解需求管理从0到1的做法,并用一个明确标注为情景模拟的案例说明:如何把评审结论变成可执行、可验证、可追溯的工作。
一、先讲核心结论:评审不是汇报,而是一次风险决策
1. 评审要回答五个问题
我判断一场需求评审有没有价值,不看会议开了多久,也不看演示做得多完整,而看离开会议室时,团队能否清楚回答五个问题:为什么要做、给谁解决什么问题、这次具体做什么、怎样判断做对了、谁负责处理未决事项。
这五个问题分别对应业务目标、用户与场景、范围边界、验收标准和决策责任。只要其中任何一项含糊,后续就可能以返工、延期、范围膨胀或上线争议的形式重新出现。评审不是承诺“需求永远不变”,而是让变更发生时有依据、有代价、有决策人。
| 评审问题 | 需要得到的答案 | 缺失时常见后果 |
|---|---|---|
| 为什么做 | 目标、痛点、预期影响 | 团队做完功能,却无法说明价值 |
| 给谁使用 | 用户角色、使用场景、频率 | 流程只适用于理想用户 |
| 本次做什么 | 范围、优先级、明确不做项 | 需求不断加码,排期失真 |
| 怎样算完成 | 可验证的验收条件 | 测试与业务对“完成”的理解不同 |
| 谁来拍板 | 负责人、未决项责任人、期限 | 问题停留在会议纪要里无人处理 |
2. 评审的产物是决策,不是会议纪要
会议纪要记录说过什么,评审结论则说明团队决定了什么。两者不应混为一谈。一个可执行的结论至少要包括需求状态、范围边界、验收条件、风险、未决问题和责任人;只有“大家再讨论一下”“后续优化”这类文字,不能算完成决策。
我的专业判断是:需求评审的核心产物不是一份更长的文档,而是一组能指导设计、开发、测试和业务验收的共同约束。文档可以短,决策必须清楚。复杂需求适合拆分多轮评审,简单需求可以轻量确认,但两者都不能跳过边界和验收标准。
3. 用风险决定评审深度
并非每个需求都需要同样规模的会议。修改文案、调整非关键页面间距,通常不值得召集十几个人;涉及支付、权限、数据迁移、核心流程或跨系统接口的变更,则应增加相关角色和验证环节。评审深度应与失败代价、影响范围和不确定性匹配。

二、为什么需求评审容易失效:真实项目里的典型场景
1. 同一句需求,背后可能是三种不同问题
下面是一个情景模拟,不代表特定企业的真实统计:一家企业服务团队收到“订单列表增加批量处理”的需求。业务希望减少重复操作,销售希望演示时更顺畅,客服则希望能快速处理重复订单。表面上三方都在谈批量处理,实际要解决的任务并不相同。
若团队直接进入界面讨论,往往会快速争论按钮放在哪里,却没有确认是否允许跨页选择、是否需要二次确认、失败记录如何呈现、操作是否留痕。评审表面上热闹,真正影响方案的条件却缺席,直到测试或上线后才暴露。
我更愿意把这类问题称为“需求翻译损耗”:业务语言先被翻译成产品描述,再被翻译成技术实现和测试用例,每经过一次翻译,都可能丢失前提。评审的任务之一,就是把关键前提摊开,而不是假设每个人自然理解一致。
2. 不同角色关注的是同一条链路上的不同风险
业务人员通常先关注目标和流程是否顺畅;产品人员关注用户路径、规则和范围;研发关注依赖、数据结构、异常处理和实现代价;测试关注输入组合、边界条件和结果可验证性;运维、安全或数据团队则可能关注权限、监控、容量与合规。各方不是在重复审查,而是在检查不同失效方式。
因此,评审名单不能只看职位高低,应按风险挑人。没有接口变化,就不必把所有技术团队都拉进会;涉及账号权限和敏感数据,就不能因为“开发已经看过”而省掉安全与数据责任方。邀请对的人,比扩大参会人数更重要。
3. 评审经常发生得太晚
如果团队拿到需求后已经完成高保真设计、确定技术方案并排进迭代,评审就容易退化成“请大家确认一下”。此时任何实质性异议都会触发返工,参会者也可能倾向于不再提出问题。合理做法是先对目标、范围和高风险规则做早期对齐,再随着方案成熟完成细节确认。
这不意味着每个想法都必须经过正式会议。早期可以用短文档、原型或异步评论澄清方向;当关键假设、跨团队依赖或失败代价达到一定程度,再组织正式评审。评审时机越晚,改变方向的成本通常越高;但评审越早,信息也越不完整。因此应分阶段决策,而不是试图一次评审所有细节。
三、拆解常见误区:哪些做法看起来完整,实际没有解决问题
1. 把“需求讲清楚”误认为“需求评审通过”
讲解者可以把流程、原型和背景说明得很流畅,但听众仍可能不知道异常场景、范围边界和验收条件。听懂讲解不等于对需求达成一致。评审中需要主动验证理解,例如请研发复述关键规则,请测试提出反例,请业务确认取舍,而不是以“有问题吗”结束讨论。
2. 把参会人数当作覆盖面
十几个人参加,不代表风险被检查过。若关键决策人缺席,或没有能说明业务规则的人在场,会议只是扩大了旁听范围。参会角色应由需求影响面决定,并提前写明每个人负责确认什么。必要时让相关专家异步审阅对应部分,而不是要求所有人坐完整场会议。
3. 用“体验要好”“尽量快”充当验收标准
“体验好”无法直接测试,“尽量快”也没有说明在什么数据量、什么设备和什么网络条件下衡量。可以把主观目标转成可检查的行为或阈值,例如:在指定数据量下,页面加载时间不超过约定上限;操作失败时显示可理解的原因;用户取消操作后不产生数据变更。数值应由业务目标、技术条件和测试环境共同确定,不能把示例阈值当作普适标准。
4. 把未决问题藏进“后续优化”
后续优化适用于价值明确但非当前交付所必需的事项,不适合用来掩盖发布阻塞项。若权限规则尚未确认、关键接口没有负责人、失败数据是否可重试仍不明确,就不能仅凭会议气氛热烈判定通过。未决事项需要标注影响、责任人和截止时间,必要时拆成阻塞项与非阻塞项。
5. 以“需求冻结”制造虚假的确定性
业务环境变化时,需求当然可能变化。问题不在变化本身,而在变更没有被重新评估:新增范围却不调整交付时间,或删掉规则却不更新测试。有效的基线不是禁止变化,而是记录评审通过时的范围、优先级和验收条件,并约定变更如何判断影响和由谁决策。
| 误区 | 表面表现 | 更有效的替代做法 |
|---|---|---|
| 只做口头讲解 | 会议结束后各自理解不同 | 会前提供需求摘要,会中复述关键规则 |
| 全员参会 | 会议冗长,关键意见被淹没 | 按风险邀请责任角色,其他人异步评审 |
| 用模糊形容词验收 | 测试与业务争论“够不够好” | 把目标转成可观察行为和测量条件 |
| 未决事项不记录 | 问题在开发中反复出现 | 记录责任人、期限、影响与阻塞级别 |

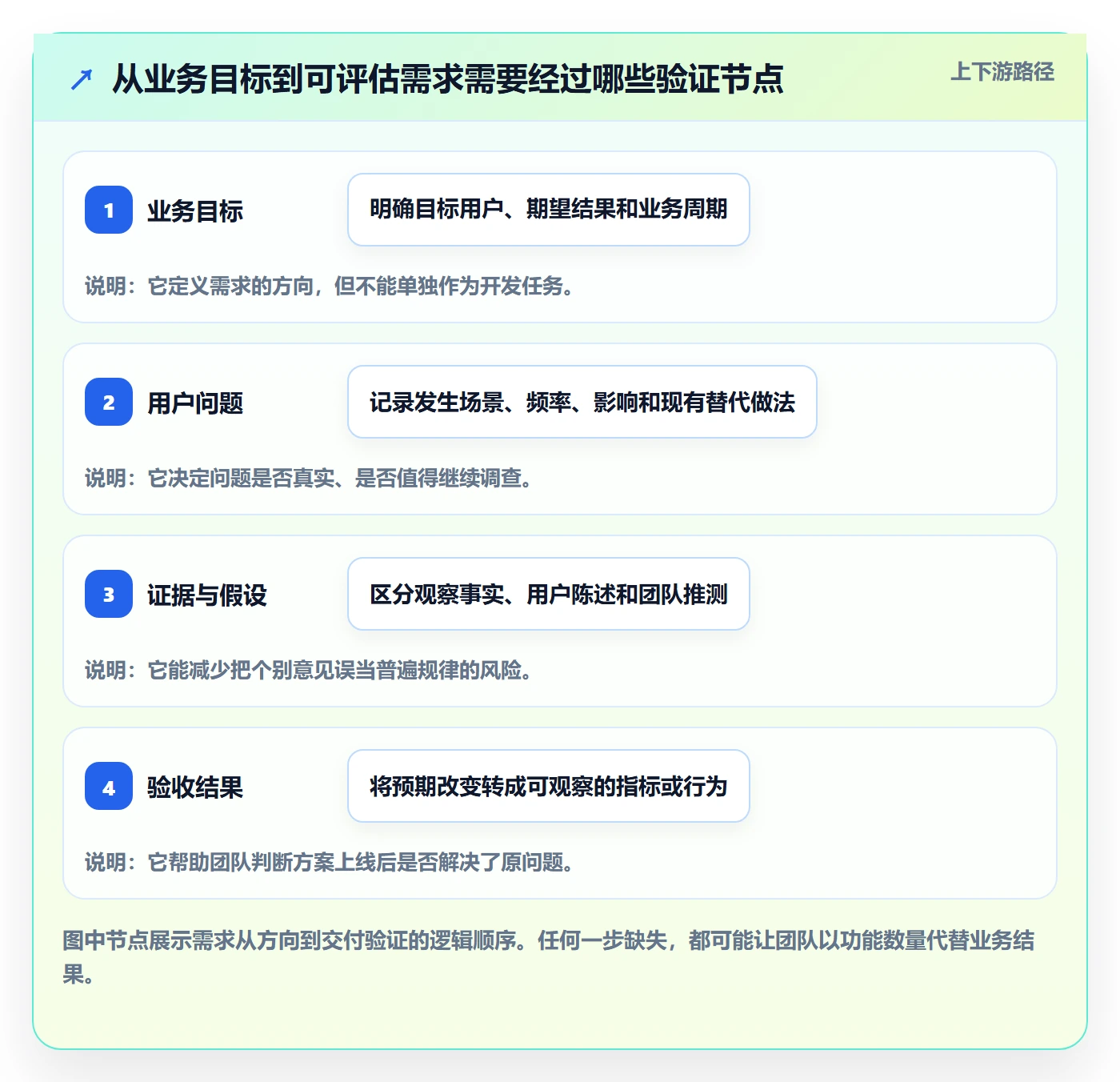

四、专业判断逻辑:从“要做什么”走到“值得怎么做”
1. 先看问题和证据,不先看功能名称
需求往往以功能形式出现,比如“增加导出”“支持批量”“加一个审批环节”。评审时先追问它要解决的任务:谁在什么情况下遇到什么困难,当前如何处理,造成什么影响?功能只是候选方案,不是需求的全部。若只围绕功能讨论,团队可能把错误的问题做得很完整。
证据不一定是大型调研报告,可以是客服工单分类、用户访谈记录、操作日志、业务流程观察或一线人员提供的具体案例。需要说明证据的来源和局限,例如“来自近四周人工记录的二十条工单”比“用户普遍反映很麻烦”更可核查,但仍不能代表全部用户。
2. 再检查场景、规则和例外
需求是否完整,往往不取决于主流程写得多漂亮,而取决于例外是否被发现。对每个关键动作,至少检查:谁可以操作、何时可以操作、输入有什么限制、失败后会发生什么、用户怎样恢复、系统如何记录。若涉及状态变化,还要确认重复提交、并发操作和撤销规则。
我常用“正常路径加三个反例”来做初筛:输入不完整时如何处理;用户没有权限时看见什么;依赖服务失败时数据是否保持一致。这个方法不是完整测试设计,但能迅速暴露只考虑理想情况的需求。
3. 将需求写成可验证的验收条件
验收条件要描述触发条件、系统行为和预期结果,尽量避免含糊词。一个简化的写法是:“当某角色在某状态下执行某操作,系统应产生某结果;若条件不满足,则给出明确反馈且不产生错误副作用。”这种结构帮助业务、研发和测试围绕同一个行为讨论。
例如,“批量处理功能完成”过于笼统。更清晰的条件可以包括:仅能选择当前用户有权限处理的记录;选择数量超过上限时提示可处理数量;部分记录失败时列出失败原因且成功记录不重复提交。上限数值和部分成功规则必须由实际业务与技术方案确认,不能凭模板自动填入。
4. 用影响面和不确定性确定评审路径
我建议把需求按三个维度初步分层:影响范围、失败代价和关键假设的不确定程度。低风险、低不确定的内容可以异步确认;跨团队、高失败代价或假设未经验证的内容,需要正式评审,可能还要补充原型验证、技术预研、安全审查或小流量试点。
| 需求特征 | 建议方式 | 最低限度产物 |
|---|---|---|
| 局部、低风险、规则明确 | 异步评审或短会 | 目标、变更点、验收条件、责任人 |
| 涉及多个角色或多条流程 | 产品、研发、测试共同评审 | 场景、边界、异常处理、依赖清单 |
| 涉及安全、合规、资金或核心数据 | 正式评审并增加专项审查 | 权限模型、审计要求、回滚与应急方案 |
| 价值或技术可行性尚未验证 | 先做探索、原型或技术验证 | 假设、验证方法、停止或继续的门槛 |
5. 评审通过不等于立即进入开发
通过评审只说明当前版本的目标、范围和关键规则已经具备进入下一阶段的条件,不代表资源已排定,也不代表所有技术风险都消失。团队还应检查依赖是否落实、设计是否需要进一步确认、工作是否能拆分、风险是否有应对方案。把“需求通过”和“进入迭代”设成两个不同决策,可以避免评审被排期压力绑架。
五、情景模拟:把“批量处理”需求从一句话拆成可评审方案
1. 模拟场景与基线问题

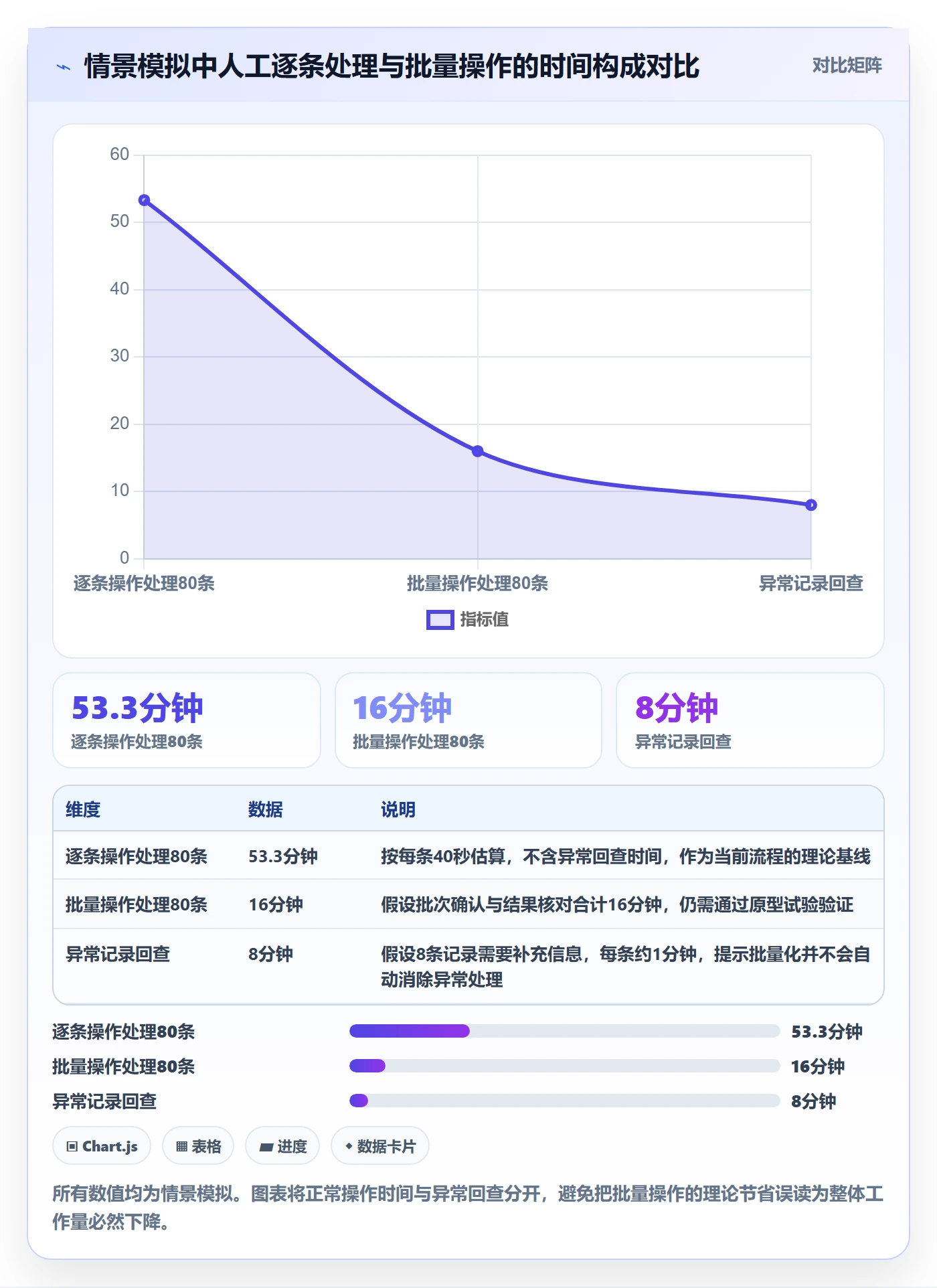

以下数字全部为情景模拟数据,仅用于展示分析方法,不是行业调查或客户实测。一家企业服务团队抽取连续四周的处理记录,假设发现:客服每天处理约八十条重复订单相关记录,人工逐条操作平均每条耗时四十秒;其中约百分之十需要补充信息或回头确认。业务提出“增加批量处理”,希望缩短耗时。
这里不能直接用“批量功能能省多少时间”作为结论。记录可能受人员熟练度、订单复杂度和系统等待时间影响;四周的样本也未必覆盖旺季。评审要把数据当成问题线索,说明样本口径和局限,再确认真正的优化目标。

2. 把目标改写成可以讨论的业务结果
团队可以先提出待验证目标,例如:在不增加错误处理和权限风险的前提下,减少重复记录的处理时间。随后需要确认哪些操作适合批量、哪些记录必须人工确认、成功与失败如何分别处理。目标仍应通过业务负责人确认,不能把模拟数据直接写成承诺指标。
接下来,团队把需求拆成四个决策:可批量选择的范围、批量操作的权限、部分失败时的结果处理、操作记录与撤销规则。每个决策都应有明确结论;无法当场确定的内容进入未决清单,并评估是否阻塞研发。
3. 模拟评审中发现的关键边界
产品原案可能是“选择多条记录后点击处理”。研发提出若批次中有一条记录状态已变化,整批回滚还是其余记录继续执行?测试补充重复提交和网络中断场景;业务确认部分成功比整批失败更符合日常处理方式,但要求清楚标记失败记录,避免客服误以为全部完成。
最终方案可以将结果分成成功、失败、待补充三类,分别展示数量和原因;失败记录不自动无限重试;敏感操作保留操作人、时间和记录范围。具体重试策略、数据保留期限和每批上限仍需结合系统能力与安全要求确定。这里的价值不在于“想得越复杂越好”,而在于把会改变实现或造成损失的分歧提前暴露。

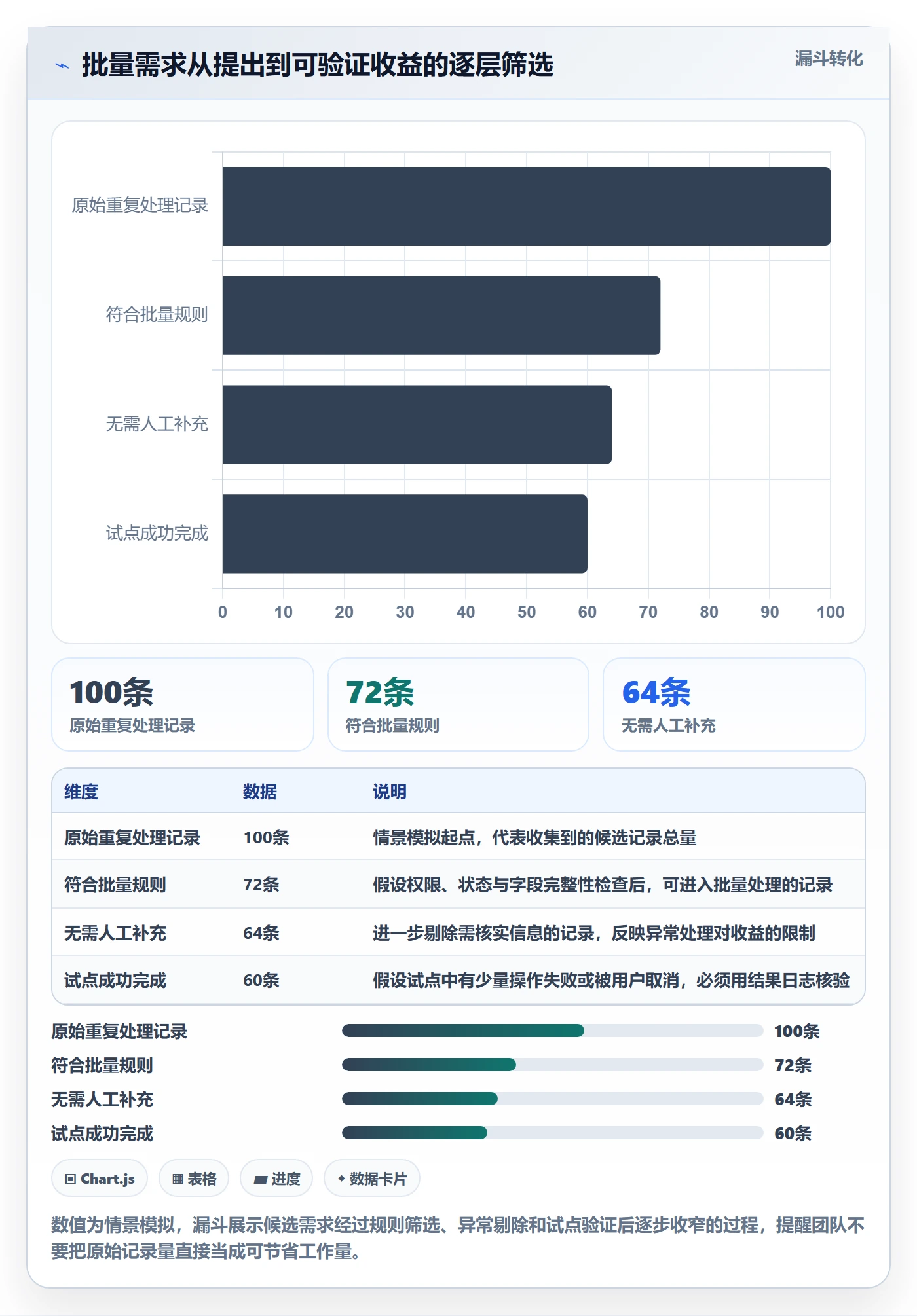

4. 用小规模验证代替未经验证的收益承诺
在模拟案例中,团队不应直接宣布“效率提升百分之七十”。可以先用测试环境和少量真实任务做计时,分别记录操作时间、异常处理时间、错误率和用户理解成本。试点还要观察用户是否会误选、是否能读懂部分失败结果,以及批量操作是否带来新的审核负担。

5. 形成一份能交接的评审结论
模拟评审结论可以写成:目标是减少重复记录的人工处理时间;本期仅支持符合权限和状态规则的记录;部分成功时逐条展示结果,不自动重复提交;失败记录说明原因并允许用户按规则处理;敏感操作留存审计信息;批次上限、具体失败重试规则由研发与安全责任人于指定日期前确认。这样写,后续各角色可以围绕同一份决策工作。
若团队使用需求管理平台记录需求,应让结论关联需求条目、缺陷、测试用例和发布记录。对于中大型企业或百人以上组织,跨团队依赖、历史决策和权限边界会快速增加,仅靠聊天记录和个人文档容易产生版本分叉。选择工具时,关注需求与研发流程的关联能力、权限控制、部署要求、迁移成本和团队实际使用习惯,不要只看功能清单。
例如,PingCode面向中大型企业及百人以上组织,提供私有化部署能力,并支持从Jira迁移场景。是否适合某个组织,仍要结合数据迁移范围、现有流程、二次集成、权限模型和运维能力做验证;“支持迁移”不等于任何配置都能无损转换。评估国产替代方案时,建议先用一条真实业务链路做试点,再决定是否扩大范围。
六、从0到1建立需求管理:不靠复杂制度也能开始
1. 先统一需求入口
需求入口可以是表单、项目管理系统或受控的共享清单,但必须明确谁能提交、谁负责初筛、如何标记紧急程度。不要让需求同时散落在聊天、邮件、会议纪要和个人表格里,却没有一个人负责维护权威版本。统一入口不代表所有需求都必须走同一套长流程。
最小提交信息建议包括:提出人、目标用户、问题描述、期望结果、业务影响、期望时间、已知限制和证据来源。信息不全时可以先进入待澄清状态,而不是用产品人员的猜测补齐后直接排期。
2. 通过初筛,判断是需求、问题还是方案
需求初筛要区分三类内容:用户问题、业务目标和预设方案。比如“加一个导出按钮”是方案,“无法及时把订单数据交给财务”更接近问题。方案可能合理,也可能有替代路径。初筛的职责不是拒绝需求,而是把真正需要决策的内容补全。
对重复、低影响或无法验证价值的请求,可以进入候选池;对影响核心流程、存在合规要求或有明确紧急风险的内容,应升级评估。初筛标准要公开,避免需求优先级由谁声音大、谁离决策者近决定。
3. 按节奏开展评审与排期
小团队可以每周安排固定的需求评审时段;需求量较大时,可以先做产品与研发预审,再对跨团队、高风险事项开正式评审。关键是建立稳定节奏和明确入口,让提出者知道何时能得到反馈,而不是靠临时拉会推动所有事情。
评审通过后,仍要由有权安排资源的人决定优先级和排期。若容量不足,应明确哪些项目延后、哪些范围缩小,而不是把每个需求都承诺为“尽快做”。透明的取舍比模糊承诺更能维护合作关系。
4. 让需求状态反映真实进展
初期状态不宜过多,常见的最小集合包括:新建、待澄清、评审中、已通过、排期中、进行中、待验收、已完成、已取消。状态要对应可观察的条件。例如“已通过”意味着目标、范围和验收条件已有结论;“已完成”则意味着约定的验收已通过,而不只是代码已提交。
如果状态名称很多,却没人知道什么时候迁移,系统只是把沟通成本搬进了下拉菜单。建立流程时先验证团队是否真的需要每个状态;如果一个状态不产生责任变化、动作变化或可见信息,就考虑合并。

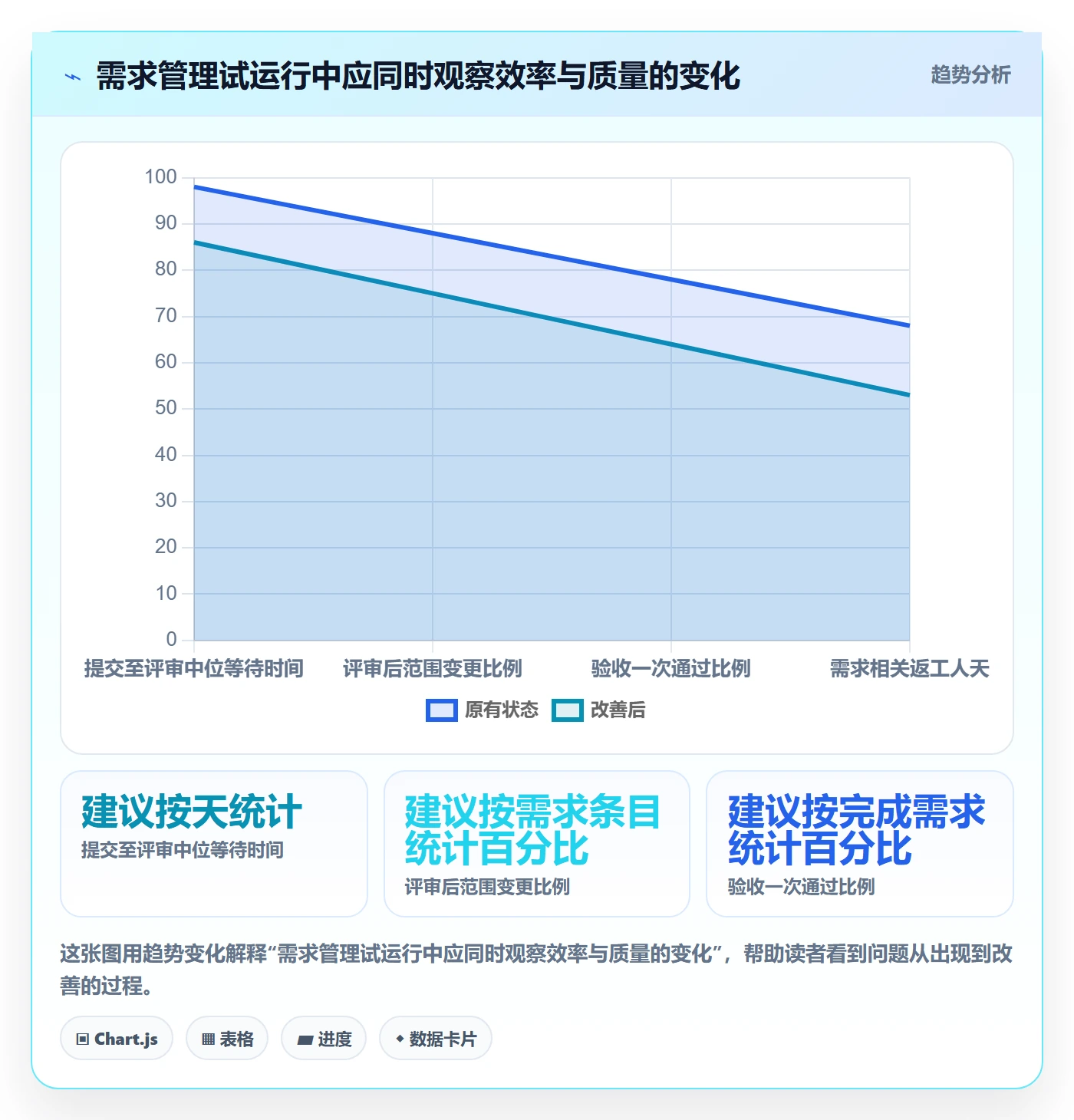

5. 用轻量指标复盘,而不是追求漂亮仪表盘
需求管理可以从少量指标起步:从提交到评审的等待时间、评审后范围变更比例、验收一次通过比例、需求相关返工原因。指标要说明统计口径和用途,不能把某个数字直接用于评价个人,否则团队可能通过拆分需求、推迟登记或降低验收标准来优化表面数据。
以下图表是建议使用的复盘框架,不含真实组织统计数据。团队应先连续记录一段时间,再看变化;样本不足时,优先分析具体案例,不要据此做绩效结论。

七、不同情况下的行动建议:项目成员各自能做什么
1. 如果你是需求提出者
不要只提交“想要什么功能”,同时说明谁遇到问题、当前如何解决、发生频率和影响。若有截图、工单或业务数据,标注采集时间和范围。你不必先设计完整方案,但应准备好回答:如果本期不能做,最直接的业务后果是什么?什么结果会让你认为问题已改善?
2. 如果你是产品或业务分析人员
评审前先区分事实、假设和方案。事实写来源,假设写验证方式,方案写为何优于其他选项。把“明确不做什么”一并写入范围,特别是跨角色、跨状态或跨系统的需求。评审中不要急着替所有问题找答案,有些决定需要业务负责人、架构或安全责任人拍板。
3. 如果你是研发人员
不要只回答“能不能做”,还要说明实现依赖、复杂度来源和不同方案的代价。发现需求模糊时,指出它会导致哪种不同实现或风险,而不是笼统地说“需求不清楚”。例如,部分失败是否继续处理会直接影响事务边界、错误呈现和测试组合,这样的问题值得在评审时具体提出。
4. 如果你是测试人员
测试可以在需求阶段检查条件是否可验证,并用反例帮助团队补齐规则。重点关注权限、边界值、重复操作、状态变化、并发和依赖失败。测试不是需求完成后才开始找缺陷的人;越早参与,越可能在成本较低时发现遗漏。
5. 如果你是项目负责人
确保会议有主持人、决策人和记录人,但不必让每位参会者都发言。对每项争议,确认它是事实不清、目标冲突、方案权衡还是权限缺失;不同问题需要不同处理方式。会议结束前复述结论、未决项、责任人与期限,并明确哪些内容阻塞下一步。
八、不同情况下的取舍:评审深度、速度与确定性如何平衡
1. 快速上线与充分验证的取舍
当时间紧迫时,优先缩小范围,而不是删掉关键验证。可以先交付最小可用路径,保留高风险检查;将非关键体验改进放入后续候选池。若涉及支付、权限、数据一致性或合规,单纯缩短评审时间可能把成本转移到事故处理和数据修复上。
2. 统一流程与团队灵活性的取舍
统一模板有助于跨团队协作,但复杂模板会让简单需求被迫填无用字段。建议统一最小信息集,再按风险附加专项检查。成熟组织可以设定流程底线和例外机制;新团队应先跑通一条完整链路,再根据真实摩擦增加规则。
3. 记录完整与维护成本的取舍
并非所有讨论都要逐字保存。真正值得追溯的是改变方向的决策、关键假设、范围变更、风险接受和未决事项。若记录无法帮助下一位接手者理解“当时为什么这么做”,再长也只是档案负担。把决策关联到需求和交付项,通常比把所有过程堆进一份会议纪要更实用。
4. 指标管理与数字游戏的取舍
指标可以发现系统性问题,却很难单独解释原因。等待时间上升,可能是评审资源不足,也可能是需求质量下降;一次通过率提高,可能是验收条件更清楚,也可能是团队降低了验收门槛。每次看指标都要回到具体样本和流程,避免把相关性当因果。
5. 平台能力与落地成本的取舍
当需求量、团队数和依赖关系较少时,共享表格或轻量工具可能已经够用;当组织需要权限隔离、审计、跨项目追踪、私有化部署或历史系统迁移时,平台能力才更可能产生实际价值。选型要把数据迁移、流程适配、培训、维护和集成成本一并计算,而不是只比较功能页面。
对于需要国产替代或迁移现有研发管理流程的组织,可把迁移范围拆成项目结构、字段、权限、历史记录、自动化规则和报表逐项验证。某项目管理工具能够读取旧系统数据,并不意味着原有工作流、脚本与权限规则会自动一比一复现。先选代表性项目试迁移,核对数据和关键流程,再决定是否扩大切换范围。
九、把评审真正做起来:一份可直接采用的会前、会中、会后清单
1. 会前:让讨论从资料开始,而不是从猜测开始
- 确认需求提出人、业务负责人和最终决策人。
- 说明用户问题、目标、证据来源和现有处理方式。
- 标出本次范围、不做项、依赖和高风险假设。
- 提供原型、流程图或示例数据,避免只靠口头描述。
- 邀请真正需要确认规则或评估风险的角色。
2. 会中:围绕分歧和决策,而不是逐页念文档
- 先确认目标和问题,再讨论候选方案。
- 逐项核对正常路径、异常路径、权限和状态变化。
- 要求提出异议的人说明影响,要求方案提出者说明取舍。
- 区分当场可决事项、需补证据事项和阻塞事项。
- 结束前由主持人复述决策,避免“以为大家都同意”。
3. 会后:让结论进入工作流并能被复查
- 更新需求基线和验收条件,保留变更原因。
- 为未决问题指定责任人、期限和阻塞级别。
- 将需求关联到开发任务、测试用例和发布记录。
- 发生范围变化时,重新评估时间、成本、风险和优先级。
- 上线后检查预期目标是否实现,并记录未达到目标的原因。
这份清单不是要求每个需求都召开正式会议,而是确保必要决策有人做、关键证据有人看、结果有人验证。团队可以从最小流程开始:先统一入口、记录目标与验收、每周检查未决项,再根据返工和等待情况迭代制度。
十、结语:需求评审的质量,最终看问题能否在低成本时被看见
我对需求评审有一个不太“热闹”的判断:一场好评审未必让所有人都满意,但应该让每个人知道哪些问题已经确定、哪些风险被接受、哪些事情仍然未知。真正的专业不是把需求写得滴水不漏,而是知道哪里还不确定,并为不确定性安排验证和责任。
如果你刚开始建立需求管理,不必先上复杂流程,也不用先追求一套完美工具。下一步可以选一个真实需求,写清目标、用户场景、范围边界和验收条件;邀请业务、研发、测试共同检查三个反例;会后记录决策、未决项和责任人。连续做完几轮,再根据实际返工和等待数据调整流程。
需求管理从0到1,不是从一张模板开始,而是从一条可追溯的决策链开始:问题有来源,需求有边界,结论可验证,变化有记录,结果能复盘。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:需求评审怎么做?项目成员入门指南:需求管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573499
读者评论
我们团队以前也把“需求通过”直接当成可以排期,后来发现接口依赖还没确认,评审结论最好把准入条件单独列出来。
从测试角度看,验收条件写得细确实省沟通,但规则变动后如果测试用例没同步更新,文档反而会造成误导;最好明确谁维护基线。
批量操作的模拟数据适合说明思路,不过实际节省时间还受选择、核对和失败重试影响。上线前做小范围试用,比直接按理论耗时估算收益稳妥。
