需求管理做不好,最先变慢的通常不是研发,而是管理者的判断:同一项需求在会议、表格、聊天记录和项目系统里各有一个版本,团队花时间确认“到底做哪个”,却很少有人能说清“为什么现在做”。需求管理的关键不是把所有想法都录进系统,而是建立一条从业务目标、需求证据、优先级判断到交付验证的可追溯链路,让组织更快做出正确取舍,而不是更快地堆积待办。
一、先讲核心结论:管理者要管的是决策质量,不是需求数量
1. 需求管理首先是一套决策机制
我判断一家企业的需求管理是否有效,不会先看系统里有多少条需求,而会追问三个问题:这项需求解决谁的什么问题?它为什么比其他事情优先?交付后如何证明它产生了价值?如果团队无法用简洁、可核对的证据回答,需求就还没有准备好进入执行队列。
因此,需求管理不是“收集,排期,开发”的简单流水线,而是一个持续校正的闭环:收集问题,识别受影响对象,评估价值与成本,形成明确决策,拆解交付,验证结果,再把反馈带回下一轮规划。管理者真正要提升的效率,是减少重复解释、无效开发和决策返工。
2. 先分清需求、方案和任务
企业里常见的一句话是“客户要一个导出按钮”。这句话可能描述的是需求,也可能已经带入了方案。真正的问题也许是客户无法按权限快速核对月度数据;导出按钮只是其中一种实现方式。若团队直接把方案当需求,后续就容易在按钮位置、文件格式和权限细节上争论,却没验证用户真正需要完成的工作。
- 需求:特定用户在特定场景下要完成的目标或解决的问题。
- 方案:团队为解决问题提出的产品、流程或技术做法。
- 任务:为实现方案而安排给个人或团队的具体工作。
管理者可以要求每项高优先级需求至少包含“用户与场景、当前障碍、预期结果、验证方式”四部分。这样做不会消灭模糊性,但能让模糊点显形,避免它们在开发后期才以变更的形式出现。
3. 效率提升要看端到端,而非单个环节
把需求录入时间从半小时缩短到十分钟,不一定代表效率提高。如果团队因此收到更多低质量输入,评审和返工的负担可能更大。衡量需求管理,应同时观察等待时间、评审通过率、需求变更、交付周期和上线后的结果,避免只优化一个局部数字。

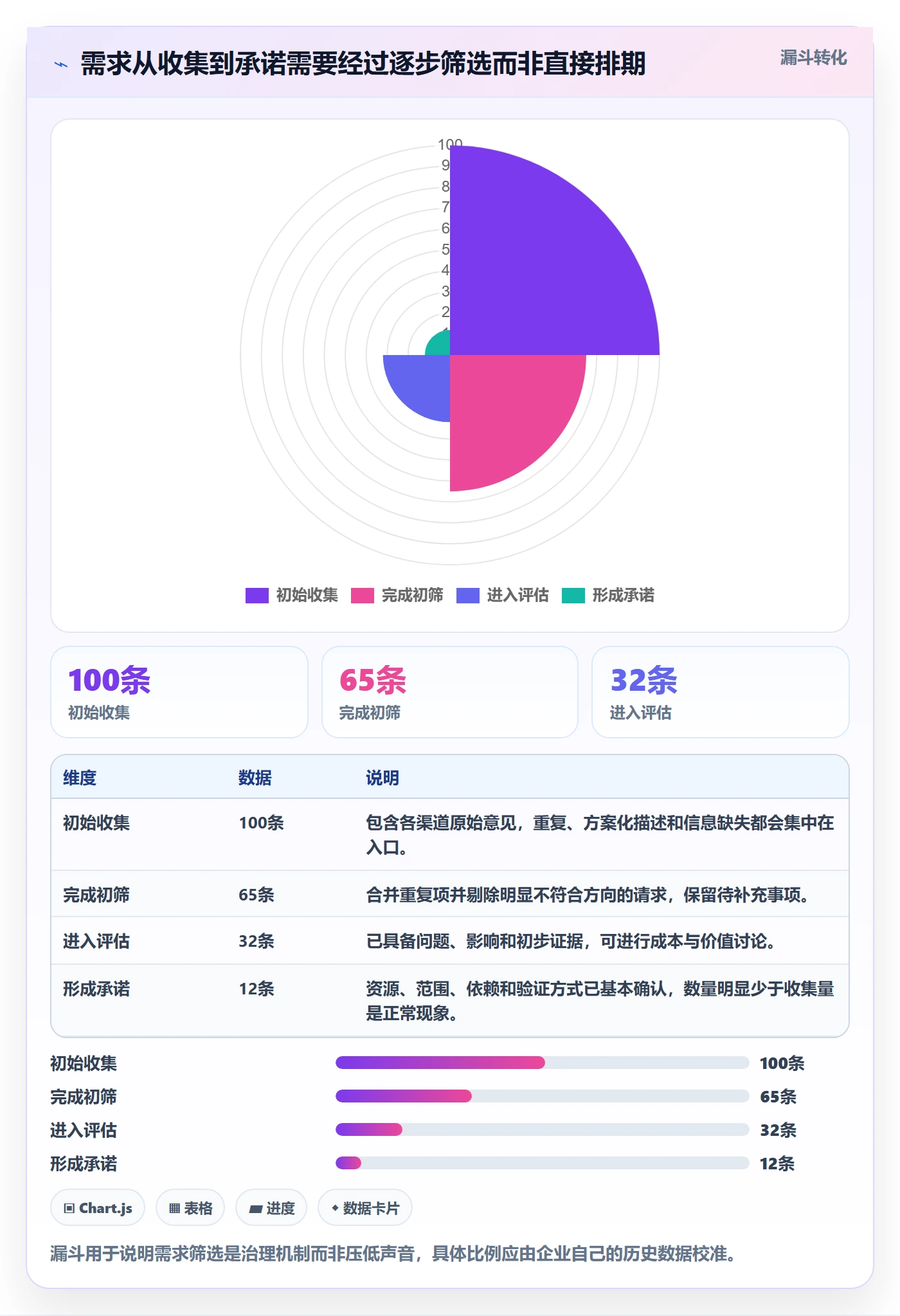

下面的数字是用于管理讨论的情景模拟,不是行业基准或某家企业的真实统计。它说明一种常见现象:录入环节略有改善,远不如减少反复澄清和后期变更对整体周期的影响大。

二、背景和真实场景:需求越多,越需要明确的取舍规则
1. 多部门组织面对的是需求冲突,不只是需求增长
在规模较大的企业里,销售、客服、运营、合规、财务和研发经常对同一项能力有不同期待。销售希望尽快满足重点客户,客服希望减少重复咨询,合规要求增加留痕,研发则需要控制技术风险。每一方的诉求都可能合理,但组织不可能同时把所有事情排在第一位。
因此,需求管理最困难的部分通常不是“怎么收集”,而是如何让不同来源的诉求进入同一套可比较、可追责的决策过程。若不同部门各用一套优先级语言,管理层看到的只是多个“紧急”,无法判断哪些是战略投入,哪些是局部便利,哪些是必须马上处理的风险。
2. 常见场景:重点客户需求挤占路线图
假设一家企业服务公司同时收到三类请求:重点客户希望增加特殊报表;客服希望优化高频操作以减少工单;安全团队要求补齐权限审计。若只按“谁声音最大、谁先提出来”排队,短期看似响应迅速,长期可能把产品带入大量客户专属分支,拖慢共性能力建设。
我会先把三个请求分别还原为问题,再看影响范围、紧迫程度、证据强度和实现代价。特殊报表若只影响一个客户但合同约束明确,可能需要做有边界的交付;高频操作若覆盖大量用户且数据证明耗时显著,可能进入产品路线图;权限审计若涉及监管或重大安全风险,则可能不适合与普通体验需求放在同一优先级队列里比较。
3. 需求管理需要连接战略、组合和执行
战略层要回答“本季度为什么做这些事”;组合层要回答“资源如何在不同目标之间分配”;执行层要回答“团队下一步交付什么”。这三层脱节时,常见结果是战略目标写在汇报材料里,项目计划按部门承诺排,研发任务则由临时消息不断插队。
管理者可以检查每项重点需求是否能从执行项追溯到项目目标,再追溯到业务结果。若一条需求无法连接任何目标,不代表它一定不值得做,但必须说明它属于维护、风险治理、客户承诺还是探索性投入。让例外有名字,比假装所有工作都服务战略更诚实,也更利于资源管理。
4. 不要把工具上线当成流程已经建立
系统可以承载字段、状态、权限、关联关系和提醒,但无法替管理层决定谁有最终裁决权,也无法自动消除部门之间的利益冲突。若团队只是把旧表格搬进新系统,重复填报和口径不一仍然存在;如果流程设计得过于复杂,员工可能在系统外继续用聊天记录推进工作。
需求管理工具的价值要放在组织背景中评估。对于中大型企业及 100 人以上组织,需求跨团队流转、权限边界、历史数据迁移和项目关联通常更重要;对于小团队,采用轻量流程、快速试错可能更实际。选择工具时应先确认流程难点,再评估功能匹配,而不是先看功能清单的长度。
三、常见误区:看起来在管理需求,实际上在制造摩擦
1. 误区一:要求所有需求一开始就写得非常完整
早期探索中的需求本来就存在不确定性。若要求所有提交者一次填完十几个必填字段,结果可能是大家复制模板、编造精确数字,或者干脆绕过流程。信息完整度应与决策阶段相匹配:初始想法要能判断是否值得澄清;进入承诺阶段,才需要足以支撑估算、拆解和验收的细节。
我更倾向于设置分阶段门槛。进入候选池时,记录问题、来源和初步影响;进入评审时,补充证据、目标用户和可能方案;进入计划时,明确范围、依赖、验收和风险。这样既不把探索压成表单,也不让成熟度不足的需求直接占用交付资源。
2. 误区二:把优先级等同于“紧急程度”
紧急通常描述时间压力,优先级则要综合价值、风险、成本、依赖和机会窗口。一个客户临时提出的需求可能很急,但覆盖面有限;一项平台能力短期不显眼,却可能解除多个团队的交付瓶颈。把两者混为一谈,会让路线图长期被短期事件牵引。
实际操作中,我会把“时间敏感性”和“整体优先级”分开记录。前者看截止日期、合同承诺或风险窗口;后者看业务影响、战略相关度、受益范围、证据可信度和实现复杂度。两者分开后,管理者更容易识别真正的硬期限,也能看见因插单挤掉的机会成本。
3. 误区三:用一张打分表替代管理判断
评分模型的作用是暴露假设、统一讨论语言,不是自动给出正确答案。如果影响人数、价值权重、实现成本都由不同团队凭感觉填写,最后得出的总分只是把主观判断包装成了小数点。尤其当某项需求涉及合规、安全或重大客户承诺时,单纯按总分排序可能造成不合理结果。
较好的做法是把评分作为讨论起点,同时保留“必须处理的约束”和“管理层例外”字段。每一次例外都要写明依据、责任人、影响范围和复核时间。这样既允许组织应对特殊情况,也能避免所有人都把自己的需求称为例外。
4. 误区四:需求被开发完成,就算管理成功
交付只是过程结果,业务结果还需要验证。某个功能按期上线,不代表用户采用、问题减少或收入增加。如果验收只检查按钮是否存在、页面是否可用,团队就容易追求交付数量,而不是目标达成。
需求进入计划前,至少要约定一种上线后观察方式,例如目标用户使用率、任务完成时间、客服相关工单变化、错误率或转化表现。指标不一定复杂,但要能回答“我们做这件事之后,什么变化会让我们认为它值得”。
5. 误区五:用更多状态和审批来解决协作问题
状态越多不等于过程越透明。若每一步都需要多个角色重复审批,需求流转可能变成排队系统;如果所有人都可以修改关键字段,状态又会失去可信度。流程设计需要让每个状态对应一个明确问题,例如“待补充”要说明缺什么,“待决策”要说明谁决策,“已承诺”要说明承诺的范围和时间。
可以用一条简单原则检查流程:每增加一个状态或审批,就要说明它减少了哪类风险,或支持了哪项必要决策。如果说不清,考虑删除或合并。流程要让责任可见,而不是让填写动作变多。
四、专业判断逻辑:把需求变成可比较、可验证的决策对象
1. 先建立入口规则,而不是先建立复杂分类
一个可执行的需求入口至少应记录来源、提出人、用户或业务对象、问题描述、影响范围、期望时间和附件证据。初始阶段允许信息不完美,但必须有人负责补齐;否则“先收进来再说”会变成长期堆积的需求仓库。
建议明确入口责任人和处理时限。例如,新需求在两个工作日内完成分类:直接拒绝并说明理由、合并到已有需求、退回补充,或进入待评估队列。具体时限应按组织规模调整,重点不是追求某个统一数字,而是避免没有任何反馈的黑洞。
2. 需求描述采用“问题,证据,目标,边界”结构
需求描述不必写成长篇文档,但应让接手者看懂四件事:问题发生在什么场景,证据来自哪里,预期改善什么结果,哪些范围暂时不包含。尤其“边界”容易被忽视,却能减少开发过程中不断扩张的范围。
- 问题:谁在什么场景遇到什么障碍?
- 证据:来自客户访谈、行为数据、工单、销售记录还是合规要求?
- 目标:希望改善的用户或业务结果是什么?
- 边界:本次不处理什么,依赖什么条件,存在哪些风险?
证据不一定非得是大样本数据。一次高风险事件、明确的合同条款或有代表性的用户任务观察,也可能构成有效证据。关键是标明证据类型和可信程度,不要把意见、推断和事实混写成同一种确定性。
3. 优先级应采用多维判断,并区分硬约束
我建议先检查是否存在法规、安全、合同或生产稳定性等硬约束,再对其余需求进行综合排序。普通产品需求可以考虑战略相关度、用户影响、受益范围、证据可信度、实施成本、依赖风险和机会成本。不要把所有维度机械相加,先确认权重与组织目标一致。
| 判断维度 | 管理者要问的问题 | 常见证据 | 需要警惕的偏差 |
|---|---|---|---|
| 战略相关度 | 是否支持当前明确的经营目标? | 目标、路线图、业务负责人说明 | 事后把任何需求都关联到战略词汇 |
| 用户影响 | 影响哪些用户、任务和使用频率? | 用户研究、工单、行为分析 | 用单个高声量客户代替整体判断 |
| 风险与时限 | 错过窗口会带来什么后果? | 合同、审计要求、事故记录 | 把内部偏好包装成硬截止日期 |
| 成本与依赖 | 需要多少团队投入,是否阻塞其他工作? | 技术评估、依赖清单、容量计划 | 只估开发工时,忽略迁移、测试和维护 |
| 可验证性 | 上线后如何判断目标是否达成? | 基线指标、事件埋点、验收方案 | 只记录产出,不观察实际结果 |
4. 把决策拆成“排序”和“承诺”两步
候选需求的排序表示相对价值,承诺则代表组织已经为交付投入资源。两者不应混为一谈。排在前面的需求未必已经具备执行条件;可能还缺少用户验证、依赖确认或风险评估。管理者需要明确哪些只是候选项,哪些已经进入承诺范围。
在评审会议上,我会要求记录决策结果,而不只记录讨论过程。结果可以是接受、拒绝、合并、延后、继续验证或升级决策。每项决定附上责任人和复查条件,避免同一需求每个月重新争论,却没人知道上次为什么暂缓。
5. 用轻量节奏治理待办,而非无限扩充需求池
需求池不是越大越有价值。长期未评估的条目会增加搜索和澄清成本,还会让团队误以为组织有大量已承诺工作。可以按月或按双周清理一次:合并重复项、关闭过期项、补足证据、标注待观察事项,并说明保留原因。
清理时不要仅按创建日期删除旧需求。某些低频但高风险的问题可能长期没有发生,却仍需保留;某些曾经紧急的业务请求则可能因为环境变化而失效。判断依据应是当前价值、风险和证据,而不是记录年龄本身。

五、案例与数据观察:用一个跨部门需求说明如何做判断
1. 案例背景:一个报表请求背后可能有三种不同问题
以下是为说明判断过程构造的情景案例,数据为样本推演,不代表真实客户或行业平均水平。一家企业服务团队收到某客户提出的“增加月度数据导出”请求。销售认为这是续约条件,客服发现多个客户反复询问数据核对方式,产品团队则担心新增导出会牵涉权限和数据口径。
若直接按客户方案开发,团队可能迅速交付一个文件下载入口,但仍然无法回答三个关键问题:客户要核对哪些数据?不同角色能看见什么?数据口径是否与现有页面一致?需求描述把“导出”当成了问题本身,尚未明确真正的任务。
2. 第一步:把方案还原为用户任务
访谈和工单整理后,团队将问题暂定为:“财务人员每月需要核对多个项目的结算数据,目前逐项查看耗时,且难以留存可审计的核对记录。”这仍是一个待验证假设,而不是确定结论。团队接下来把客户、客服和产品的线索分开记录,并追问任务频率、涉及角色、实际耗时和错误后果。
如果证据显示仅一个客户需要特定字段,适合评估定制边界或服务方案;如果多个客户面对相同任务,可以评估共性产品能力;如果问题本质是数据口径不一致,那么新增导出反而可能把不一致复制到文件里,优先工作应是统一口径。
3. 第二步:比较路径,而非只比较功能点
团队可以同时评估三条路径:直接增加下载入口;提供带权限控制的筛选与导出;先改进页面内核对与审计记录。每条路径都要比较用户任务完成度、风险、投入和维护负担,而不是只比较开发工时。
| 方案路径 | 适用前提 | 主要收益 | 需要验证的风险 |
|---|---|---|---|
| 增加基础导出 | 数据字段和权限规则已稳定 | 上线快,可满足简单离线核对 | 文件传播后权限失控,数据口径可能不一致 |
| 筛选、权限和审计一体化 | 多角色、多项目需要复用 | 更贴近企业级核对流程,便于追踪操作 | 实现和测试范围扩大,需先确认真实使用频率 |
| 先治理数据口径和页面核对 | 核心问题可能是数据不一致或查看困难 | 避免把错误数据快速导出,改善基础可信度 | 短期未必满足客户对文件交付的明确期待 |
4. 第三步:设定试点指标和停止条件
情景模拟中,团队先选择少量试点用户,记录上线前后的任务完成时间、相关工单量、导出使用率和数据核对错误。若功能使用率很低,团队应调查是不是入口不明显、用户不需要,还是权限配置太难;若工单减少但错误增加,就不能把工单下降简单视为成功。
同时要设定停止条件。例如,若试点用户无法确认导出结果与系统口径一致,先暂停扩大范围;若权限规则无法被清楚解释,不应为了赶进度跳过风险验证。试点不是小规模发布的仪式,而是用有限成本消除关键不确定性的实验。

5. 观察结果时,分清相关变化与因果关系
上线后某项指标改善,不一定全由新功能造成。同期可能发生培训、客户结构变化、操作流程调整或其他系统改造。对样本较小的试点,不宜把一次前后对比包装成确定因果;可以补充访谈、操作日志和对照组观察,并记录期间发生的其他变化。
实际汇报时,我会把结论分成“已观察到的事实”“合理解释”“仍待验证的假设”。这种表达看起来不如一个漂亮的成功百分比有冲击力,却更能支撑下一轮资源决策,也能减少管理层对单一指标的过度解读。
六、不同情况下的行动建议:先按组织当前问题选起点
1. 需求很多,但没人说得清先做什么
先暂停新增优先级公式,抽取最近一段时间的需求样本,检查其来源、影响范围、决策依据、实现成本和最终结果。若大量事项缺少用户问题或证据,问题在入口质量;若信息充分却仍然争论不休,问题可能是目标不一致或决策权不清。
- 合并重复需求,标记已过期事项。
- 把硬约束与普通价值排序分开。
- 明确优先级决策人及需要参与的专业角色。
- 记录被延后的事项及其机会成本。
这种情况下,先做需求池治理和决策权梳理,比立刻上线复杂评分系统更有效。工具可以帮助建立统一视图,但不能替代组织对目标的选择。
2. 需求经常做到一半才发现理解不同
先追踪变更发生的位置:是需求进入时没有边界,评审时缺少研发参与,还是验收标准在开发后才出现?不同原因对应不同措施。若业务和研发对目标理解不一致,可增加需求澄清与方案评审;若频繁发生技术依赖变化,应提升技术评估前置程度。
不要只要求业务“写清楚一点”。研发、设计、测试和业务需要共同验证需求是否可实施、可观察、可验收。对于高风险需求,可以先做原型、技术验证或用户测试,再进入完整交付计划。
3. 企业正从分散工具迁移到统一平台
迁移时要先盘点字段、状态、权限、关联关系、历史记录和外部集成,不要只统计需求条数。状态名称相同,不代表含义相同;一个系统里的“已完成”可能表示开发结束,另一个系统里的同名状态可能表示业务验收完成。若不先统一定义,迁移只是把旧口径复制到新环境。
对中大型企业,PingCode主要服务中大型企业及 100 人以上组织。按需求场景评估时,可以重点核对其是否满足企业的私有化部署要求、团队协作与权限治理需要,以及从 Jira 平滑迁移的实际方案。产品能力应以当前官方资料、合同约定和试点验证为准;“国产替代”不能只看功能名称相似,还要核验数据迁移、流程适配、集成、运维与用户培训成本。
迁移策略上,建议先选一个业务边界清楚、流程具有代表性的团队做试点,验证数据映射、权限、通知、报表和关键集成。确认日常工作能顺畅运行后,再逐步扩展;不要在全公司同时切换关键流程,却没有回退方案和数据校验机制。
4. 团队规模较小,流程负担已经超过协作收益
小团队可以先采用轻量字段:问题描述、负责人、优先级、验收标准、目标版本和状态。等到跨团队依赖、权限隔离或审计要求变复杂,再逐步增加机制。流程并不是越少越先进,关键是成本与风险匹配。
如果一个需求经过三个审批人,却没有减少任何返工,也没有满足监管要求,这个环节就值得重审。相反,如果某个字段能避免关键权限错误,即使填写增加几分钟,也可能是合理成本。
5. 组织涉及合规、安全或关键业务连续性
不要把这类需求混在普通功能的分数排序里。先明确风险等级、责任部门、证据留存、审批权限和复核周期,再决定如何进入计划。对风险的判断应由具备专业责任的角色参与,产品或项目经理不能独自替代合规、安全和业务负责人的结论。
对管理者而言,重要的是区分“必须处理”“需要评估”和“值得优化”。把所有事项都标为最高风险,最终会让真正的硬约束失去辨识度;把高影响风险当成普通待办,则可能产生不可接受的后果。
七、不同情况下的取舍:没有一种流程适合所有企业
1. 统一标准与团队自治之间
统一标准有利于跨部门比较、审计和组合管理,但过度统一可能牺牲专业团队的节奏。完全自治则能提高局部灵活性,却容易造成状态、口径和优先级无法汇总。较实用的做法是统一最小公共字段和决策规则,允许团队在执行细节上保留差异。
例如,所有团队都应使用一致的需求来源、目标关联和承诺状态;具体估算方法、评审频率和技术拆解方式,可以根据工作类型调整。统一的是管理层需要比较的信息,不是每个团队的全部工作习惯。
2. 快速响应与路线图稳定之间
完全拒绝插单会损害客户响应,也可能错过真实风险;随时接受插单,则会让计划失去可信度。企业需要明确插单门槛:谁有权批准,什么情况符合条件,插入后哪些工作被替换,影响如何通知相关团队。
插单不是免费增加工作。每次批准都要显式说明代价:延期哪项承诺、挤占多少容量、增加什么维护负担。把代价写出来后,管理者更容易区分真正紧急事项和仅仅表达强烈的请求。
3. 详细规划与探索空间之间
确定性较高的交付适合拆解范围、依赖和验收;不确定性较高的探索项目则应先定义学习目标、实验边界和决策期限。若要求探索项目一开始就给出精确交付清单,团队可能为了满足计划而假装确定;若确定项目始终不定义范围,也会让资源承诺失控。
因此,管理者要根据不确定性调整控制方式。探索阶段主要管理投入上限和学习结果;承诺交付阶段主要管理范围、质量和时间。两种阶段可以在同一组织并存,但不应使用完全相同的成功标准。
4. 本地部署、云端服务与迁移成本之间
部署方式不是单纯的技术偏好。需要评估数据边界、网络环境、合规要求、升级节奏、运维能力和灾备责任。私有化部署可能更适合数据控制要求明确、需要自主运维安排的企业,但也意味着要认真核验升级、备份、监控和故障响应责任。
迁移也不应只比较许可证费用。历史数据质量、流程重建、接口调整、用户培训和并行运行都会产生成本。对某项目管理平台的评估,可以把“采购成本”和“迁移后持续运营成本”分开测算,并用试点验证实际工作流,而不是仅凭演示环境做最终判断。
5. 需求透明与信息最小化之间
跨团队透明有助于理解依赖和决策,但客户信息、商业数据和安全细节不一定适合向所有人开放。权限设计应遵循“需要知道”的原则,同时确保管理者能看见必要的组合状态和风险,而不是为了透明而扩大敏感信息传播范围。
系统选型和流程设计时,应逐项检查谁能提交、查看、修改、批准和导出信息。权限不是上线后再补的装饰项;它会影响需求如何流转、谁能承担责任以及审计记录是否可信。
八、落地检查与结尾:先做一个可验证的小闭环
1. 用四周建立最小可行机制
如果企业尚未形成稳定流程,不必一开始就重做所有项目管理规则。可以用四周完成一个小闭环,选择一支团队或一个业务域,从入口、评审、承诺到结果复盘逐步验证。以下安排是建议节奏,不是必须遵守的标准答案。
- 第一周:盘点需求来源、重复率、未决事项和主要等待点,确定当前最突出的两个问题。
- 第二周:统一最小需求模板、状态定义、优先级解释和决策责任人。
- 第三周:选取一批真实需求试运行,记录澄清时间、评审结果、范围变化和依赖阻塞。
- 第四周:复盘数据与参与者反馈,删除无效环节,保留有证据支持的规则,再决定是否扩大范围。
四周结束时,不必追求所有指标都变好。更重要的是知道问题发生在哪里:入口质量、决策等待、执行依赖、验收不清,还是指标不可验证。找准瓶颈后再投入资源,通常比同时改流程、换工具、调组织结构更稳妥。
2. 建议持续观察的指标
指标不宜堆得太多。先选少量能对应管理问题的数据,并约定统一口径。下面的观察项可按组织情况调整,重点在于同时看速度、质量和结果,避免只奖励快速关闭需求。
| 观察指标 | 它回答的问题 | 使用时的注意点 |
|---|---|---|
| 需求从提交到首次决策的时间 | 组织是否及时给出反馈? | 分别观察退回补充、拒绝和进入评估,不要混成一个状态 |
| 承诺后范围变更比例 | 计划前的澄清是否充分? | 区分合理环境变化与前期信息缺失造成的变更 |
| 需求交付周期 | 从承诺到交付是否存在长期阻塞? | 按工作类型分组,避免简单比较复杂项目与小改动 |
| 上线后目标达成情况 | 交付是否解决了原先的问题? | 提前记录基线、观察窗口和数据口径 |
| 过期与重复需求占比 | 需求池是否需要定期治理? | 明确过期定义,保留高风险但低频的有效事项 |
3. 管理者可以在下一次评审直接使用的提问清单
- 这项需求描述的是用户问题,还是已经预设了某个解决方案?
- 支持这项判断的证据是什么,证据来自哪个时间范围和用户群体?
- 若本次不做,最可能发生什么?若现在做,会挤占什么?
- 是否涉及硬性期限、法规要求、安全风险或明确合同承诺?
- 本次承诺范围是什么,哪些内容明确不包含?
- 交付后用什么指标或观察方式判断结果,谁负责复核?
- 如果结果不符合预期,继续投入、调整方案还是停止?
4. 结论:需求管理的成熟,体现在敢于拒绝和及时修正
需求管理不是把所有意见都变成项目,也不是用一套评分公式证明管理者已经做了决策。它的价值在于让问题、证据、选择和后果变得清楚:为什么做、为什么现在做、为什么不做其他事,以及做完之后如何验证。
我认为最重要的效率提升,不是让需求流转更快,而是让错误承诺更少、重复解释更少、价值验证更早。组织可以从一支团队、一个真实需求和一组可核对指标开始,先跑通“问题,决策,交付,验证”的闭环,再逐步扩展流程与工具。下一步,建议选取最近一批已交付需求,检查其中有多少能追溯到明确问题、决策依据和上线后结果;这个小型复盘,通常比再增加一套表单更能揭示真正的改进方向。
常见问题解答(FAQ)
1. 企业做需求管理,先统一流程还是先上工具?
我负责跨部门项目时,常遇到业务、产品和研发各自用表格记录需求,信息对不上。我担心一开始就换工具会增加负担,也不确定流程要细到什么程度。
先统一最小流程,再选工具:明确需求入口、责任人、评审规则、优先级和状态定义,先用一两个项目试运行。若团队仍频繁出现重复录入、状态不同步或需求无法追溯,再评估某项目管理工具是否能解决这些具体问题;不要把上线工具本身当成流程落地。
2. 如何给需求排优先级,避免重要项目被紧急事项挤占?
我经常收到临时需求,提出者都说很急,团队只能靠谁催得多来安排工作。结果原定计划反复变动,我也很难向管理层解释为什么某项需求要延期。
为每项需求记录业务价值、影响范围、时限依据、实施成本和风险,用统一评分规则排序,并设定固定评审频率。紧急插单必须写明不处理的后果、所需资源及对当前计划的影响;如果缺少明确时限或影响证据,就进入常规评审,不因催促直接插队。
3. 需求频繁变更时,怎样控制范围又不拖慢交付?
我做项目时,需求往往在评审后继续增加,团队怕拒绝业务方,也怕一直改下去影响交付。我想知道哪些变化应该接受,哪些需要重新评估。
把已确认的需求基线、变更内容、提出原因和验收标准记录下来。每次变更都评估新增工作量、依赖关系、风险及对日期或其他需求的影响,由有决策权的负责人确认取舍;影响较大时调整范围或计划,而不是默认团队加班消化。
4. 怎样判断需求管理是否真正提升了团队效率?
我曾经看到需求表越来越完整,但项目还是延期,会议也没有减少,所以不确定这些管理动作有没有价值。管理者应该看哪些指标,才能区分记录得多和效率确实提高?
选少量能推动决策的指标,并按相同口径持续比较,例如需求从提出到评审的中位天数、已确认需求的变更比例、延期需求占比,以及因信息不完整导致的返工次数。先建立基线,再按月观察趋势;同时抽查延期和返工原因,避免只追求处理速度而牺牲需求质量。
核心关键词
文章包含AI辅助创作:需求管理需求教程:企业管理者效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573131
