计划工时怎么做,难点通常不在“每项任务填几个小时”,而在于让产品、研发、测试、设计、运营和管理者对同一份工作形成可比较、可更新、可复盘的判断。跨部门项目里,最常见的失真不是有人不会估算,而是不同团队把“计划工时”理解成了不同东西:有人填纯执行时间,有人把等待时间也算进去,有人按人天报价,有人把它当作考核目标。结果看起来有一张完整的计划表,到了项目中段却仍然说不清:为什么延期、谁被占满、下周还能不能接新需求。
一、先讲结论:计划工时不是承诺数字,而是一套协同语言
1. 计划工时要回答四个问题
我建议把计划工时定义为:在明确范围、交付标准和依赖条件后,团队对完成一项工作所需有效投入时间的估计。它是估算,不是考勤记录;是资源安排的输入,不是个人价值的评分;是项目执行中持续修正的参照,不是启动会上写下后就不许变化的承诺。
一份能用于管理的计划工时,至少要回答四个问题:要完成什么,谁负责,估算基于什么假设,哪些条件变化时需要重估。缺少其中任何一项,数字都可能看似精确、实际不可用。比如“接口开发 16 小时”并没有说明是否包含接口联调、异常处理和代码评审,跨部门团队很容易各自按不同范围理解。
我更看重估算背后的假设是否可见,而不是数字是否精确到半小时。在需求尚未澄清时写“13.5 小时”,并不会比写“12,16 小时,待接口方案确定后收敛”更专业。后者能暴露不确定性,也能指导下一步行动。
2. 先区分三种时间,才能避免把工时表做成大杂烩
实际管理中,团队经常把计划工时、实际工时和日历周期混为一谈。计划工时回答“预计投入多少有效工作时间”;实际工时回答“最终投入多少”;日历周期回答“从开始到完成经过几天”。三个数据各有用途,不能互相替代。
| 概念 | 回答的问题 | 典型用途 | 容易出现的误读 |
|---|---|---|---|
| 计划工时 | 预计需要多少有效投入 | 容量规划、成本估算、优先级比较 | 误认为是不可变的承诺 |
| 实际工时 | 已实际投入多少时间 | 复盘估算偏差、识别返工和等待 | 误认为投入越多绩效越好 |
| 日历周期 | 工作从开始到交付经过多久 | 排期、客户承诺、依赖协调 | 把 8 小时工时等同于一天交付 |
| 可用容量 | 某人在某阶段能投入多少时间 | 负载平衡、跨项目调度 | 把工作日全部当作可交付时间 |
例如,某项开发预计投入 24 小时,工程师一周能为该项目安排 18 小时,那么这项工作不可能因为“24 小时约等于三个工作日”就自然在周三完成。会议、支持工作、评审、休假和外部依赖都会改变日历周期。工时是工作量,排期是工作量与可用容量、依赖关系共同作用的结果。
3. 管理目标不是把偏差压到零
计划工时从来不可能在所有任务上准确。目标若定成“每项误差都不能超过 10%”,团队很快会学会把估算报大,或者拒绝接不确定工作。更合理的目标是提高预测的可解释性:偏差来自范围变化、技术不确定、外部等待,还是估算方法不成熟;不同原因应该采取不同措施。
对于管理者,我会优先看三件事:整体预测是否稳定,偏差是否有记录,偏差是否促成了流程改进。对于执行者,我会看任务边界是否清楚、估算是否能被同伴复核、工作中是否有渠道及时更新。计划工时管理做得好,不代表项目从不延期,而是团队能够更早发现风险并调整承诺。
二、为什么跨部门团队更容易把工时计划做歪
1. 部门之间对“完成”的定义不同
跨部门协作的第一个摩擦点是交付标准不一致。产品经理说“需求完成”,可能指需求文档通过评审;开发说“开发完成”,可能指代码提交;测试说“完成”,可能指核心场景验证通过;业务团队说“完成”,往往指功能已上线且用户可用。若工时按这些不同终点估算,项目表格即使排得整齐,也无法准确反映剩余工作。
我会先把工作拆成可验收的交付物,而不是只按部门列出一行“产品 2 天、研发 5 天、测试 2 天”。例如,把“上线优惠券能力”拆为规则确认、交互稿、接口设计、开发、联调、测试、灰度验证和运营配置。每一步都要说明输入、输出、责任角色和验收条件。
2. 交接和等待不在工时表里,却会吞掉日历时间
跨部门项目中,等待业务确认、设计返稿、数据权限开通、测试环境就绪,通常不计入执行工时,却会占用日历周期。团队若只汇总各岗位工时,可能算出“总共 160 小时”,然后对外承诺两周交付;但当关键审批需要三天、环境准备需要两天时,实际排期会明显拉长。
这不意味着要把所有等待时间都伪装成某个人的工时。更好的做法是分开记录“有效投入”和“阻塞时长”,再把依赖画在计划里。这样才能判断问题究竟是工作量太大,还是流转链路太长。对于跨部门项目,阻塞时间往往比个人工时更能解释交付延迟。
3. 组织容量不等于名义人数乘工作日
有 10 名成员,不代表项目每天有 80 小时可用。成员可能同时承担多个项目、生产支持、招聘面试、例会和临时任务。若管理者用“人数 × 8 小时 × 工作日”计算容量,计划表会持续高估团队产能,团队只能靠加班维持表面进度。
对中大型组织,容量应按角色和时间窗口查看。一个项目可能有充足开发资源,却缺少测试窗口;也可能产品和设计资源被多个项目共享,成为真正的瓶颈。计划工时的价值之一,是把“大家都很忙”拆解为具体角色、具体周期和具体工作量。
4. 工时数据天然带有心理压力
只要团队认为工时会直接用于绩效排名,数据就会发生行为变化。成员可能把不确定工作估得更高,可能少报实际时间,也可能把学习、排查和返工藏起来。此时系统里数字越来越完整,真实信息却越来越少。
我会把工时数据的用途提前讲清楚:用于项目预测、容量平衡和流程复盘,不直接以“谁的实际工时最少”评判个人。若企业确实需要用于成本核算,也应该明确口径、权限和用途,避免管理者把项目估算、考勤工时、绩效指标混成一个数字。
5. 一个可复用的诊断框架
遇到工时计划失真,我通常先检查五类原因:范围边界是否清楚,任务颗粒度是否适合估算,团队是否使用统一单位,容量是否扣除了非项目工作,执行中是否记录变更和阻塞。不要一上来就归因于“估算能力差”,因为很多偏差实际上由计划输入质量造成。
| 观察到的现象 | 优先检查 | 可能的改进动作 |
|---|---|---|
| 任务频繁超出计划 | 验收范围和拆分颗粒度 | 拆小任务,记录范围变化和返工原因 |
| 计划工时看似合理但项目仍延期 | 依赖、等待和容量假设 | 单独标识阻塞时长,核查角色负载 |
| 实际工时长期低于计划 | 实际记录完整性和估算偏差 | 抽查任务记录,不直接奖励“省工时” |
| 每次估算差异都很大 | 历史样本和任务分类 | 按工作类型建立区间基线 |
三、先拆误区:这些做法看起来规范,实际会伤害预测
1. 误区一:把工时估算当成个人承诺
估算是对当前信息的判断,承诺则涉及结果责任和资源安排。两者有关,但不是同一件事。需求还在变化、技术方案未验证、依赖团队未确认时,让执行者给一个精确数字并承诺不变,等于把未知风险转嫁给个人。
我会让团队区分“基准估算”和“交付承诺”。基准估算记录在当前假设下的工作量;交付承诺还要考虑容量、优先级、风险缓冲和其他团队的依赖。估算数字可以用于计划,承诺时间则应由拥有资源与决策权限的人共同确认。
2. 误区二:每项任务都必须估到小时级
如果任务只有半天,按小时估算可能有帮助;如果是一个跨团队探索项目,精确到 0.5 小时只会制造虚假精度。任务规模越大、信息越少,估算区间越有价值。比如“预计 3,5 人天,完成技术验证后再收敛”,通常比“预计 31 小时”更诚实。
我常用一个简单原则:估算精度不应高于信息精度。需求已经拆到明确验收项、实现方式稳定、历史样本充足,可以估到小时;如果目标仍在探索阶段,就使用区间或相对规模,并安排一个短周期验证。区间不是逃避责任,而是对不确定性的显式表达。
3. 误区三:一个人一天能贡献八小时项目工时
名义工作日不等于可持续的专注产出。团队成员每天还要处理沟通、评审、支持和协调。把每天八小时全部排满,意味着只要出现一场临时会议,计划就开始失效。对共享服务团队或频繁响应客户的岗位,这种错误尤其明显。
容量规划应根据团队实际工作模式校准。若某角色每周固定投入项目的时间有限,就把可用容量记录为现实值,而不是希望值。校准时可参考数周的项目投入、会议安排和支持任务,但不要把短期加班形成的峰值当成长期产能。
4. 误区四:实际工时多于计划,就是执行效率低
实际工时高于计划,可能是估算不足,也可能是需求变更、缺陷返工、依赖等待、人员切换或环境问题。若只看“多了 20 小时”,团队不会知道要改什么。复盘至少要把偏差归入可操作的类别,并留下证据,例如任务范围变更记录、阻塞原因或缺陷返工关联。
同样,实际工时低于计划也不一定代表效率提升。成员可能漏记工作,任务可能被缩减,或测试范围尚未完成。管理者若只奖励“低于预算”,容易诱导团队提前关单、延后暴露风险。真正有价值的是持续观察偏差分布及其原因。
5. 误区五:工时工具上线就等于管理体系建立
工具可以承载工作项、责任人、估算、实际投入、依赖和报表,但它不能替组织决定估算口径,也无法自动化解部门之间的优先级冲突。若规则不统一,系统只是把原有混乱更快地汇总出来。
我见过更稳妥的顺序是:先确定管理问题,再约定数据口径和流程,最后配置工具。以 PingCode 为例,面向中大型企业及 100 人以上组织,若需要将需求、任务、缺陷、迭代和项目协同放在同一管理链路中,可以评估它是否适合承载工作项与计划数据;但选型前仍应先验证团队的字段、权限、报表和流程是否匹配,不能因为工具功能多就跳过试点。
四、专业判断逻辑:从工作范围到可用容量,按顺序做计划
1. 第一步:明确计划要解决的管理问题
计划工时可能服务于不同目标:项目排期、团队容量、成本预算、外部报价、迭代承诺或流程效率。一个字段不一定能同时满足所有目标。例如,面向成本核算的记录可能需要更细的类别;用于敏捷迭代预测时,过度精细的个人工时反而增加维护成本。
启动计划前,我会要求项目负责人回答:谁会使用这些数据,多久使用一次,基于数据要做什么决定,数据错误会造成什么后果。若只是为了每周填报而填报,就应先停下来确认价值。没有明确决策用途的数据,最终会成为团队的行政负担。
2. 第二步:定义范围和验收条件
每项任务应有明确的边界。建议至少写清楚交付物、验收标准、责任角色和不包含的内容。对于跨部门任务,还要写明上游输入和下游接收方。像“完成数据看板”这样的描述太宽,既无法稳定估算,也难以判断是否交付。
如果范围尚未明确,不要为了填表先编一个数字。可以把工作标记为待澄清,安排需求澄清会,或者先估算一个有时间上限的探索任务。例如,先投入 1,2 个工作日验证数据源、权限和性能假设,再依据验证结果估算正式开发。
3. 第三步:拆成能独立估算和验收的工作项
任务过大会隐藏风险,任务过小则产生管理噪音。适合的拆分颗粒度,通常能够由一个明确责任人推进,拥有可验证的完成条件,并且在一个较短周期内反馈进展。具体周期取决于团队节奏,不必机械规定每项都必须小于某个小时数。
在跨部门场景下,拆分还应体现流转边界。比如需求分析、视觉设计、前端开发、后端开发、联调、测试和发布验证,可以分别估算;但若把“研发”合成一项,便无法发现前端与后端的容量差异,也难以分析接口等待造成的延迟。
4. 第四步:用历史样本和区间估算,不靠拍脑袋
最可靠的估算基础不是某位资深成员的直觉,而是相关任务的历史记录。历史数据也不必一开始就很大:先从同类任务中筛选范围相近、流程相似的样本,比较计划与实际的中位数、区间和偏差原因。不要将完全不同的工作混成一个“平均值”。
当样本有限时,可让两到三位相关角色独立估算,再讨论差异。估算差异本身很有价值:差异过大,通常说明任务范围、实现路径或质量要求还没有对齐。此时先澄清假设,往往比取平均数更有效。
5. 第五步:把工作量转换成排期
计划排期不是将所有工时相加后除以八。至少需要同时考虑每位成员的可用容量、工作优先级、前后依赖、并行条件、评审和发布窗口。若关键任务只能由一个角色完成,该角色就可能成为关键路径上的瓶颈,即使总工时看起来不高。
我建议把排期分成三层:工作量层记录各项任务的估算;容量层记录团队在指定周期能提供的有效投入;依赖层说明哪些任务必须先完成。只有三层都清楚,项目负责人才能判断承诺是否可信。
6. 第六步:预留风险缓冲,但不要把缓冲藏进每个人的估算
不确定性应该被看见。对于风险较高的项目,可以单独设置项目级缓冲,注明用于哪些风险,例如接口联调、数据迁移或外部验收。不要要求每个人都把估算悄悄乘以一个系数,否则管理者看不到真正的工作量与风险,也无法在范围变化时做取舍。
缓冲比例没有适用于所有团队的固定答案。更有用的方法是按风险来源设置缓冲,并在历史复盘中校准。如果过去多个项目的超期主要来自需求变更,就该改善变更控制;如果来自外部审批,就应把审批周期纳入排期,而不是不断扩大开发估算。
7. 第七步:建立变更和更新规则
估算不是一次性填写。范围增加、技术方案改变、上游输入延期、人员可用时间变化时,应更新预测,并保留变更前后的记录。更新预测不等于抹掉旧数据;旧数据用于解释决策过程,新数据用于安排接下来工作。
建议规定简单的触发条件:任务范围变化、实际投入达到估算的一定比例但交付仍不明确、阻塞超过约定时间,或关键人员容量变化时,责任人更新剩余工时和风险。阈值可根据团队试点调整,不必一开始设置复杂审批链。
五、案例与数据观察:把一张漂亮计划表变成能调整的项目预测
1. 案例设定:一个跨产品、研发、测试和运营的发布项目
下面的案例为情景模拟,用于展示管理方法,不代表行业统计或某个客户的真实数据。一家约 120 人的企业计划在六周内上线一项面向企业客户的账单功能,涉及产品、设计、前后端研发、测试、数据和运营。团队过去常把任务按部门合并,项目会上只能讨论“整体进度约七成”。
试点时,项目组先把需求拆成 28 个可验收工作项,逐项注明责任人、估算区间、依赖、验收条件和风险。实际参与计划的并不是 120 人全体,而是 14 名核心成员;其中产品、设计和测试人员还承担其他项目,因此按实际可用容量排期。
这个场景的关键不是估算数字多精确,而是将原来一个模糊的“账单功能”拆成可观察的工作流。研发任务和测试任务分别估算,运营配置也被纳入发布计划,避免功能开发结束后才发现上线准备尚未开始。
2. 先用估算区间暴露风险,再通过验证收敛
试点初期,团队对数据迁移工作估算为 24,40 小时,区间较宽。讨论后发现,差异来自历史数据格式是否统一,而不是成员估算能力差。团队先安排数据抽样与脚本验证,将这一探索工作限制在 8 小时内;验证后确认两种历史格式需要单独处理,正式迁移估算修订为 36 小时。
如果项目组一开始只填写一个点估算,比如 28 小时,管理者可能误以为工作量已经确认。区间让不确定性变成了可管理对象:先验证关键假设,再决定是否扩大工作范围或调整发布时间。这个做法也避免把未知风险平均摊进所有人的工时里。
3. 把计划、容量和阻塞分开看
项目组将计划工时按角色汇总后发现,开发工作量并不是最大问题;测试角色在第三周和第四周同时承担两个发布项目,实际可用于本项目的容量低于计划所需。与此同时,数据权限审批存在外部依赖。若只看项目总工时,这两项风险都不会显眼。
团队于是将部分测试准备提前到开发期间,先验证测试数据和验收脚本;对权限审批则提前提交申请并安排责任人跟踪。调整后,工作总量并没有减少,但任务顺序改变,减少了关键阶段集中等待。
4. 一组试点观察数据
下表仍是情景模拟,用于说明试点中可以观察哪些管理指标。这里的“预测偏差”以项目阶段内已交付任务的计划与实际工时差异计算,按绝对值统计;不同组织采用的计算方式可能不同,因此上线前应把公式固定下来。
| 观察项 | 试点前 | 试点后 | 解释 |
|---|---|---|---|
| 有验收条件的工作项比例 | 约 45% | 约 86% | 交付边界更清楚,减少“做完但不算完成”的争议 |
| 阶段预测绝对偏差 | 约 38% | 约 21% | 区间估算与范围复核改善了预测,但仍保留不确定性 |
| 关键阻塞平均持续时间 | 约 3.2 个工作日 | 约 1.8 个工作日 | 依赖被明确标记后,责任人更早介入处理 |
| 周度工时汇总耗时 | 约 5 小时 | 约 1.5 小时 | 统一字段和自动汇总减少重复整理 |
| 任务范围变更记录率 | 约 30% | 约 82% | 变更留痕提升,偏差解释更完整 |

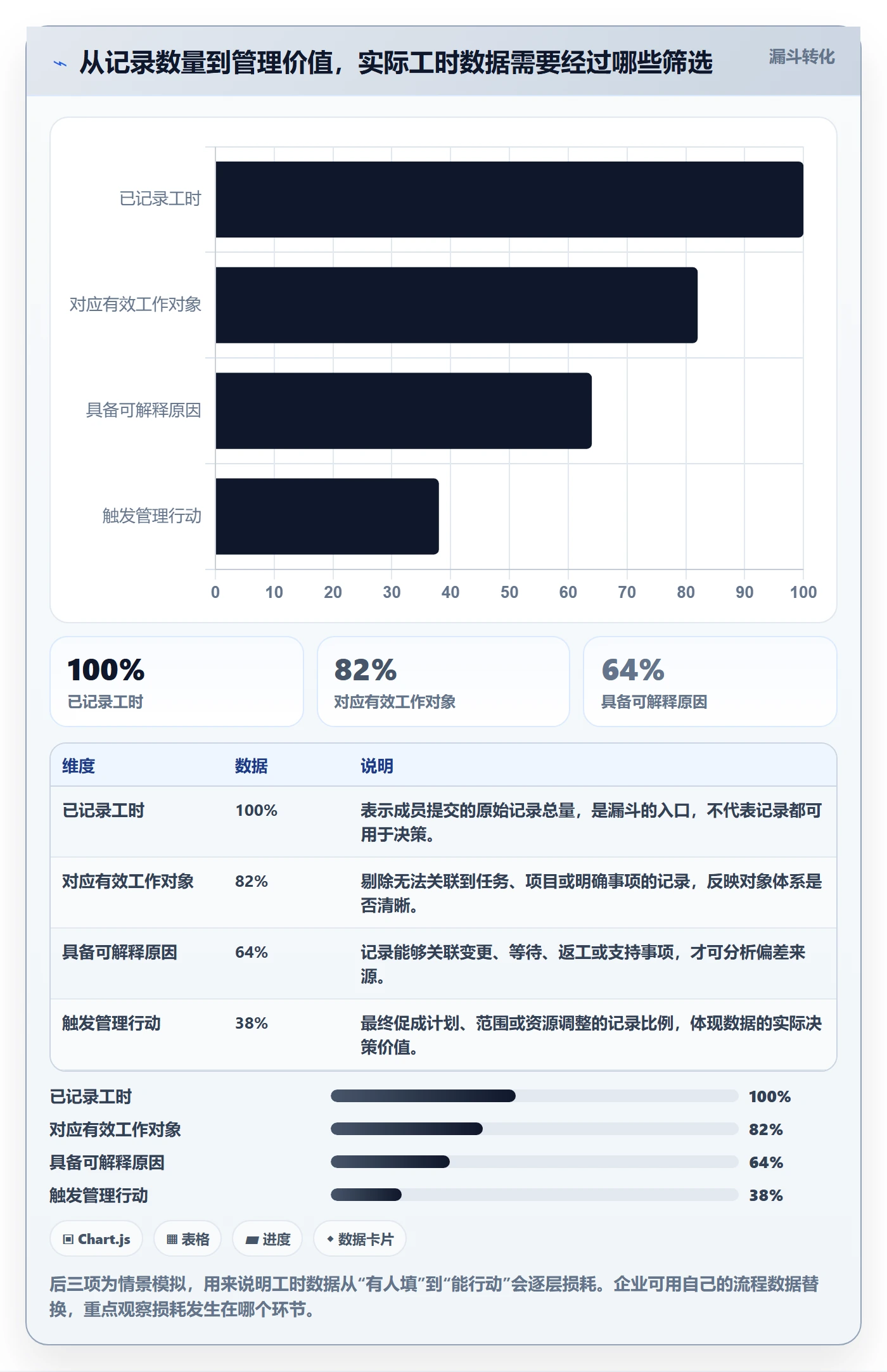

这组数据不能证明某种工具或流程在所有组织中都会产生同样结果,但能说明一个重要判断:计划质量提升不只体现在工时偏差变小,也体现在范围记录更完整、阻塞更早暴露、汇总成本降低。只盯一个“准确率”,可能会漏掉真正的管理收益。

5. 解释偏差比制造“准确率”更重要
试点中仍有一项接口联调任务比计划多出 14 小时。如果只看计划与实际的差值,结论会是估算失败;但复盘发现,第三方接口在测试阶段增加了一个必填字段,导致前后端重新联调。这个偏差应归入外部变更,而不是简单归因于开发效率。
同时,有两项文档任务实际投入低于计划,但不是成员“超额完成”,而是运营内容范围缩小。把这类变化记录下来后,团队可以区分执行偏差与计划范围变化。只有能解释偏差,计划数据才会变成组织学习的材料。
6. 适合跟踪的指标组合
我通常不建议用一个综合分数判断工时管理成熟度。更实用的仪表板会分别呈现预测、容量、流转和数据质量,让管理者看见问题发生在哪一层。指标应少而稳定,每项指标都要有明确口径、责任人和使用场景。
- 预测类:计划与实际的绝对偏差、剩余工时预测变化、按工作类型划分的估算分布。
- 容量类:角色可用容量、已承诺工时占比、关键角色负载和多项目冲突。
- 流转类:阻塞时长、等待审批时长、任务在各阶段停留时间。
- 数据质量类:验收条件覆盖率、实际工时填报及时率、范围变更记录率。
- 结果类:按期交付比例、返工工作量、发布后缺陷或业务验收情况。
要避免把指标直接转成个人排名。比如“实际工时最少的人效率最高”忽略了任务复杂度和协作贡献;“估算最准确的人最优秀”可能鼓励成员只接确定性高的任务。比较应优先发生在同类工作、相似条件和团队流程层面。
六、不同情况下的行动建议:按成熟度和工作类型选择做法
1. 团队刚开始做工时管理
第一阶段不要追求全员、全任务、全流程一次性覆盖。选择一个边界相对清楚、协作角色明确、周期在数周内的项目作为试点。定义统一单位,决定是否记录实际工时,明确数据用途,再挑选少量核心字段:工作项、责任人、计划区间、验收条件、依赖和状态。
试点期间,每周用 30 分钟检查计划变化和阻塞原因,而不是只催填数据。试点结束后回答三个问题:数据是否帮助项目做了决策,维护成本是否可接受,哪些字段无人使用。对没有决策价值的字段及时删减,避免把流程越做越重。
2. 团队已有计划表,但预测经常不准
先不要立刻换工具。抽查最近两到三个项目,把偏差按范围变更、遗漏工作、估算误差、人员容量、外部等待、返工和记录缺失分类。如果多数偏差来自范围变化,就改善需求管理;如果来自等待,就管理依赖;只有大量偏差来自相似任务的估算不足,才需要针对估算方法训练或建立基线。
可以先选一种任务类型做小规模校准,例如接口开发或回归测试。使用可比较的历史样本,观察估算区间是否覆盖实际投入,是否存在系统性高估或低估。不要用一个团队的平均值覆盖所有角色和工作类型。
3. 多项目并行,关键角色被重复占用
此时重点不应放在个人填报精度,而要建立跨项目容量视图。先识别共享资源和关键岗位,将每周可用于项目工作的容量与已承诺工作放在一起看。若一个测试团队同时支持多个发布周期,应在组合层面确定优先级,而不是让每个项目负责人分别把同一段时间排满。
当资源冲突无法通过调度解决时,需要明确取舍:降低范围、调整发布时间、增加资源,或暂停低优先级事项。不要用“所有项目都很重要”替代决策。工时表可以揭示冲突,但真正解决冲突需要有权决定优先级的负责人参与。
4. 工作探索性强,需求仍在变化
探索型工作不适合用固定工时承诺全部交付。建议先定义时间盒,例如投入两天完成技术可行性验证,交付物是验证结论、风险清单和下一步建议,而不是承诺整个产品功能完成。时间盒内记录实际投入,结束后再基于新信息估算后续工作。
这种做法尤其适合新技术验证、数据质量排查、用户研究和复杂故障定位。管理者需要接受一个现实:探索阶段的目标是购买信息,而不一定是直接交付功能。若探索结果是否定的,项目可能因此避免更大的错误投入。
5. 工作高度重复,已有较稳定历史样本
对于重复性较高的工作,可以逐步建立任务模板和估算基线,例如标准化的客户迁移、回归测试或周期性报表。基线应注明适用条件、包含项和排除项,不能只留一个平均数。若任务条件与模板不同,应允许调整或重新估算。
基线不是自动报价器。它适合用于早期容量规划和异常识别,最终仍需结合范围和风险复核。当实际工时持续偏离基线,应更新模板或调查流程变化,而不是简单要求团队“回到标准值”。
6. 组织需要进行成本核算或客户报价
成本管理需要更严格的数据口径:哪些活动计入项目成本,如何处理公共支持、会议、学习和间接工作,外包与内部资源如何区分。若核算用途不同于项目协同用途,最好不要把所有字段和流程强行塞入同一张工时表,而应确认数据汇总关系和权限边界。
对客户报价,计划工时还需要考虑商业风险、合同范围、验收标准和变更机制。内部估算可以是区间,报价承诺则要经过风险评估。把一个不成熟的内部估算直接转成固定价格承诺,可能造成范围争议和团队压力。
七、怎样把工时管理放进工具,而不是让工具成为目标
1. 先把流程说清,再配置字段
工具配置前,先画出工作如何从需求进入计划、如何拆解、谁估算、谁审核、怎样更新、如何复盘。至少明确工作项的状态、责任边界、估算单位、实际工时的记录规则和变更触发条件。流程简洁,比字段齐全更重要。
若选择项目管理平台,可围绕实际场景验证:是否能把需求、任务、缺陷和迭代关联;是否能按团队、角色和项目汇总;权限能否满足组织管理要求;报表是否支持所需口径;数据导出和历史记录是否满足审计或分析需求。应使用真实试点项目验证,而不是只看演示页面。
2. PingCode 的评估应围绕组织复杂度和协作链路
对于中大型企业及 100 人以上组织,若多个部门需要共享需求、任务、缺陷和迭代信息,可以把 PingCode 纳入候选方案评估。我的建议不是先判断“功能够不够多”,而是先做一张需求清单:项目层级是否适配,跨团队依赖如何关联,计划工时和实际记录如何展示,权限与报表是否符合组织治理要求。
评估时可挑一个跨部门项目,用一到两个迭代进行试点,观察三个方面:成员完成一次更新需要多久,项目负责人能否快速发现容量冲突,复盘人员能否从记录中还原范围变化和阻塞原因。若需要频繁线下补表,或系统字段无法对应组织口径,应先调整流程或配置,再决定是否扩大范围。
3. 工具上线后的治理比首次配置更重要
工具刚上线时,大家愿意配合,数据通常较完整;几个月后,若字段无人使用、报表不支持决策、更新规则过于繁琐,填报质量会下降。建议设立轻量治理机制:每月检查数据质量和使用情况,每季度复核字段、权限和报表,发现重复录入就优先消除。
建立指标时还要区分管理者视图和执行者视图。项目负责人需要看总体预测、依赖和风险;团队成员更需要看自己的待办、验收要求和阻塞入口。一个屏幕试图服务所有角色,往往会让信息过载,反而降低使用率。
八、不同情况下的取舍:精度、成本、透明度和自主性不能同时最大化
1. 精细记录还是轻量估算
需要成本核算、合同结算或受监管的交付场景,可能需要较细的工时记录;团队主要为了迭代预测,则可采用较轻量的区间估算或相对规模。前者信息更细,但维护成本更高;后者使用门槛低,却不一定适合精确成本分析。
选择时要比较记录成本与决策价值。若每周花数小时整理工时,最后只在季度末看一次汇总,应考虑简化。反之,若管理者需要按阶段评估成本,仅用“大小”标签可能不够。没有必要追求一种方法适配所有管理问题。
2. 个人层级透明还是团队层级透明
工时按个人记录,有助于查看具体工作分配和资源占用,但也更容易引发监控感;按团队或任务汇总,通常更利于流程改进,却可能掩盖关键人员过载。组织可以根据用途分层展示:执行者和直接负责人看到必要的个人安排,项目层面优先呈现团队容量和工作流,绩效场景另行设置规则。
权限透明度应与数据用途匹配。若数据仅用于项目预测,就没有必要让无关人员查看个人细节。数据收集越细,组织越需要说明访问范围、保留时间和使用边界。
3. 使用风险缓冲还是缩小承诺范围
项目不确定性高时,缓冲可以保护关键交付;但如果范围本身可以分阶段交付,优先考虑缩小第一阶段承诺,通常比在所有任务上增加安全系数更透明。风险缓冲适用于难以拆分、但风险可识别的工作;范围分期适用于业务价值可以逐步交付、优先级明确的功能。
两种做法不是非此即彼。项目可以先明确最小可交付范围,再为关键依赖保留单独缓冲。关键是把缓冲与风险对应起来,不要把它当作隐藏的加班预算。
4. 统一标准还是保留团队差异
统一字段和核心流程有助于跨部门汇总,但不同团队的工作方式确实有差异。产品探索、软件开发、硬件验证和客户运营不一定适合完全相同的估算颗粒度。管理者应统一最小公共口径,例如工作项、责任人、计划范围、依赖和状态,同时允许团队在本地增加必要字段。
如果统一标准导致每个团队都需要大量例外说明,就说明标准设计过度。反过来,若团队各自定义单位,管理层无法比较容量,也无法汇总项目风险。合理做法是统一可比较的底层口径,保留贴合业务的执行细节。
5. 追求预测稳定还是追求创新速度
稳定交付与快速探索的管理侧重点不同。维护型项目通常希望预测稳定、变更受控;创新型项目可能更需要快速验证和及时停止错误方向。若用同一套“计划偏差率”评价两者,探索团队会被迫隐藏变化,维护团队则可能缺少必要的风险意识。
可以按工作类型设定不同的计划方式:成熟需求使用工作项估算和容量排期;探索工作采用时间盒和阶段性决策;紧急响应记录响应窗口、影响范围和恢复时间。分类后再复盘,避免把不同性质的工作放进同一把尺子里。
九、从0到1的落地路线:先让数据可用,再让预测可用
1. 第一个月:建立最小口径
第一周确认目标和责任人,明确工时服务于哪些决策;第二周选取试点项目,写清工作项模板、估算单位和变更规则;第三周由跨部门成员共同拆解工作,并标注依赖与验收条件;第四周开始运行周度更新。项目规模不宜过大,避免在流程尚未验证时把问题扩散到全组织。
首月不要把重点放在报表数量上。先检查成员是否理解字段、责任边界是否明确、项目负责人能否用数据做出一个实际调整。若数据只被保存而没有改变任何决策,就应重新审视目标。
2. 第二个月:比较计划与现实
运行一到两个周期后,开始看计划与实际之间的差异,区分估算误差、范围变更、依赖等待、容量变化和数据缺失。安排短复盘,每次选一个最常见的偏差原因,提出可验证的改进动作。例如,如果等待时间偏高,下一周期测试是否提前准备环境能缩短阻塞。
不要在样本太少时宣布团队已经得到精确基线。早期数据主要用于发现流程问题,不足以支持复杂的生产率排名或跨部门绩效比较。数据成熟后,仍要按工作类型和条件分层。
3. 第三个月:把预测和资源决策连接起来
当数据口径相对稳定后,才将计划工时用于更广泛的容量规划。项目组合负责人可以查看关键角色在未来数周的承诺量,识别资源冲突,并比较调整范围、调整日期和增加资源的影响。预测不是为了让排期看起来确定,而是为了让取舍提前发生。
此时可以逐步自动化汇总,但应保留异常处理和人工判断。自动计算能减少重复劳动,不能替代团队对风险、优先级和质量标准的判断。对于高风险项目,仍需由相关角色共同确认假设。
4. 每个周期都问这五个问题
- 本周期的范围是否发生变化,变化是否留痕?
- 哪些任务的计划与实际差异最大,原因属于哪一类?
- 团队是否出现关键角色过载,是否有人同时承担冲突任务?
- 最长的阻塞发生在哪个环节,下一周期能否提前消除?
- 哪些字段或报表真正帮助了决策,哪些可以删除或简化?
把复盘落到流程改进上,而不是落到“下次估准一点”这类口号。估算能力需要经验积累,但范围管理、依赖协调和容量规划往往能更快改善预测结果。
十、结尾:先建立可解释的计划,再追求更准的计划
1. 最值得坚持的管理原则
计划工时的核心,不是把每个人的工作压缩成一个数字,而是让团队对工作范围、投入假设、可用容量和风险形成共同理解。数字出现偏差并不可怕;真正危险的是偏差反复发生,却没有人知道它从哪里来,下一步也没有调整。
我的独特判断是:跨部门团队的工时管理,第一优先级不是估算精度,而是“偏差可解释”。当任务有验收条件、依赖可见、范围变化留痕、容量按角色计算,预测自然会逐步变得更可靠。相反,若这些基础不存在,再精细的工时字段也只会让不确定性看起来更像确定性。
2. 下一步怎么做
如果你准备从0开始,先挑一个有明确交付目标的跨部门项目,定义统一口径,拆出可验收工作项,记录计划区间、角色容量和关键依赖。运行两到四周后,复盘偏差原因,再决定哪些数据值得长期维护、是否需要引入项目管理平台,以及组织应采取怎样的资源取舍。
不要先问“怎样让所有人按时填工时”,先问“填完之后,我们能做出什么更好的决定”。当答案清楚,工时管理才会从填表任务变成团队协同能力。
常见问题解答(FAQ)
1. 计划工时应该怎么估算,才能避免数字变成拍脑袋?
我负责的项目要跨产品、研发、测试和运营协作,大家报出来的工时差别很大:有人按理想情况估,有人把等待和沟通也算进去。我该用什么方法把计划工时定得既能执行,又不至于变成团队的考核压力?
先把“工时”定义为实际投入工作的时间,不把日历等待时间混进去;再按可验收的任务拆分估算,而不是直接给整个项目报一个总数。例如,“完成接口联调”应拆成接口开发、联调、缺陷修复和验收,每项明确负责人和完成标准。可以先用三点估算法:乐观值、最可能值、悲观值,按(乐观值+4×最可能值+悲观值)÷6计算。
若某任务分别估为4、6、12小时,计划值约为6.7小时,明显的不确定性也没有被平均数掩盖。开始后用实际投入校准同类任务,连续积累几轮数据再调整估算规则。计划工时是资源与风险判断依据,不宜直接等同于个人绩效指标;否则团队容易少报工时、隐藏返工,计划反而越来越失真。
2. 跨部门项目的计划工时要不要包含会议、沟通和等待?
我发现团队成员除了做任务,还要参加评审、确认需求、等其他部门提供资料,月底一看实际投入远高于任务估算。我不确定这些时间该不该记进计划工时,还是只统计真正动手产出的时间?
建议把直接交付工时和协作工时分开记录,而不是一概排除或全部混成一个数字。比如,开发任务计划为20小时,需求澄清与跨部门评审另设协作任务,计划4小时;等待审批则记录为日历周期或阻塞状态,不记成4小时人工投入。这样既能看见团队实际消耗,也不会把等待误判为某个人在工作。
项目启动时可约定口径:会议按实际参会时长记录,异步沟通只记录可合理归属到具体事项的投入,等待时间单独标记。若连续几个迭代发现协作工时占总投入25%,重点就不是要求成员少沟通,而是检查需求是否反复、决策人是否缺席或交接是否过多。
3. 跨部门任务由多人接力时,计划工时应该记在谁名下?
我手头的任务经常需要业务部门提需求、产品整理方案、研发实现、测试验收,任务看起来只有一个,但每个人投入都不一样。若把全部工时记给负责人,数据会失真;拆成很多任务又担心流程太复杂,该怎么处理?
把“交付责任”和“工时归属”分开:一个事项可以只有一位最终负责人,但每个实际参与者分别登记自己负责的工作包及计划、实际工时。比如一项功能总计划36小时,可以拆成需求确认4小时、方案设计5小时、开发18小时、测试7小时、发布验证2小时;每项明确执行人、前置条件和验收结果。
只有当参与者、交付物或估算口径不同时才值得拆分,纯粹为了记账而细分到十几分钟的动作,通常增加维护成本却不改善决策。跨部门负责人应关注的是工作包之间的交接是否顺畅,以及总投入和关键路径是否偏离,而不是把团队总工时归到一个人的名下。
4. 工时计划与实际偏差多大时,应该调整项目计划?
我做项目复盘时常遇到两种情况:实际工时超了不少,但项目仍按期交付;或者工时看着没超,交付却延迟了。我想知道该看什么指标,才能判断是估算不准、需求变更,还是协作出了问题?
不要只用“实际工时减计划工时”判断项目健康度,还要同时看交付范围、完成进度和阻塞时间。可以把偏差率定义为(实际工时-计划工时)÷计划工时;例如计划100小时、实际120小时,偏差率为20%。但若期间新增了明确验收的需求,应先把变更单独标出,再比较原范围的计划与实际,否则会把范围增长误认为执行失控。
实践中可在每周检查偏差,并把持续两次超过10%作为复核信号,而不是自动判定失败:逐项追问估算前提是否变化、返工来自哪里、任务是否等待跨部门输入。工时未超但延期时,重点查日历等待、资源并行度和关键路径;工时超但按期交付时,则检查是否靠临时加人或加班换来了进度,避免把不可持续的投入误当成计划准确。
核心关键词
文章包含AI辅助创作:计划工时怎么做?跨部门团队协同管理:工时管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572818
读者评论
我们团队试过按小时填计划工时,最后发现维护成本很高,大家更关心的是任务是否按期完成。现在改成区间估算加阻塞原因记录,沟通确实顺了一些,但如何保证实际工时记录不漏填,仍需要负责人定期抽查。
跨部门项目里,延期很多时候不是工作量超了,而是审批、环境和接口确认没跟上。把等待单独记录后,复盘更容易找到责任环节。不过这也要求各部门愿意共享依赖信息,否则表格还是只能反映表面进度。
文章强调不要把工时直接用于个人考核,这点比较认同。但在需要做成本核算或外部报价的团队里,工时数据仍然会影响评价。实际落地时,最好提前区分项目管理、成本分析和绩效使用的口径与权限。
