计划工时最容易在两种情况下失去价值:一是项目启动时填得很精细,执行两周后没人再看;二是月底统计出“计划与实际相差很大”,却说不清差异来自需求变更、跨部门等待,还是估算偏差。对跨部门团队来说,计划工时不是要求每个人把一天切成更多格子,而是提前暴露资源冲突,并在偏差还来得及处理时给出决策信号。
我建议把计划工时管理设计成一条可验证的链路:先定义工作范围和统计口径,再按角色与任务估算,随后用实际工时记录检验假设,最后把偏差转成调整动作。本文中的案例数据均为示意数据与情景推演,用于说明分析方法,不代表行业基准或任何企业的真实统计。若团队使用 PingCode 等项目管理平台,可以将需求、任务、负责人、计划工时和实际记录关联起来;工具的作用是降低信息断裂,不会自动替代估算判断。
一、核心结论:计划工时不是考核数字,而是资源决策的提前量
1. 计划工时管理要回答四个问题
我判断一套工时机制有没有用,不先看报表有多少列,而看它能否回答四个问题:这段时间团队打算完成什么;需要哪些角色投入;当前计划和实际偏差在哪里;偏差出现后谁来做什么决定。不能回答这些问题的工时数据,通常只是填报负担。
对跨部门团队而言,工时管理的对象不是孤立的个人,而是围绕同一交付目标协作的工作流。产品、研发、测试、设计、数据、安全、运维可能各自使用不同的工作语言。如果只有统一的“工时”字段,却没有统一的任务边界与统计口径,汇总数据看起来整齐,实际却不可比。
我的核心判断是:先追求计划可解释,再追求估算精确。一个能说明“为什么计划 16 小时、哪些条件成立、什么变化会导致重估”的估算,通常比一个写成 15.5 小时、但没有依据的数字更有管理价值。
2. 计划与实际要成对使用
计划工时是事前假设,实际工时是事后观测。二者必须指向相同的工作范围、角色和时间窗口,否则偏差率没有清晰含义。例如,计划只覆盖开发,而实际记录包含联调、缺陷修复和发布支持,就不能直接把差额解释成开发估算失准。
建议把最小分析单元定义为“可验收工作项 × 角色 × 迭代或阶段”。这样既能看到一个需求总投入,也能识别投入由谁承担、在哪个环节发生。对管理者,汇总到项目或部门;对执行团队,保留任务和角色层级;不建议一开始就追到每个小时的每个活动。
3. 先用工时发现系统问题,不用它给个人贴标签
如果团队担心工时记录被直接用于个人排名,数据会迅速变成“对考核友好的数字”:复杂工作被拆得更碎,协作时间被漏记,难以量化的工作被挤出记录。管理者看到的可能是更整齐的表格,却不是更真实的投入。
更稳妥的做法,是先用工时回答流程问题,例如需求澄清是否反复、测试环境是否等待、审批是否集中在迭代末尾、任务是否频繁被中断。只有当工作定义、记录质量和团队信任达到一定水平后,才讨论更细的绩效用途,而且不应把工时长短直接等同于产出好坏。
二、背景与真实工作场景:跨部门协作为什么更容易失真
1. 同一个交付目标,往往对应多套工作口径
以一次面向客户的功能发布为例,产品团队可能把工作拆成需求分析与验收标准;研发按服务、接口和代码模块拆分;测试按场景、环境和回归范围拆分;运维关注部署、监控和回滚;安全团队则按评审与整改项记录。这些拆法都合理,但若没有共同的交付边界,就很难判断计划是否完整。
我经常建议团队先画出一张“交付链”,而不是先发一张工时表。链路至少要显示:输入条件、负责角色、交接点、验收标准和可能阻塞。计划工时应附着在链路中的工作项上,不能把一个跨部门目标简单地平摊到所有参与人头上。
2. 真正的损耗常藏在等待与返工里
项目延期不一定是某个角色做得慢。常见原因包括需求确认晚于开发启动、设计稿变更没有同步到测试、测试环境排队、依赖团队没有承诺日期,以及发布窗口受外部审批限制。若表格只记“开发 28 小时、测试 14 小时”,这些等待和返工就会被压缩成一个模糊的超支数字。
因此,我会把工时相关数据至少分成三类:直接执行时间、协作与沟通时间、等待或返工造成的时间影响。等待本身未必适合记录成个人工时,但等待开始和结束时间、受阻原因、影响工作项应当被记录。这样才能区分“投入多”与“流转慢”。
3. 规模越大,越要控制数据的解释成本
在 100 人以上的组织中,跨团队协作通常带来更多角色、项目并行和权限边界。若每个团队自行定义“完成”“实际工时”或“计划周期”,组织级报表很容易出现口径冲突。PingCode 这类面向中大型企业的项目管理平台,可以用于把需求、任务、人员和时间记录关联起来;但平台配置之前,仍需由组织明确字段定义、流程责任人和数据使用规则。
工具能帮助统一入口,却不应成为“字段越多越成熟”的理由。若每个任务要填十几个与决策无关的字段,填报质量会下降,维护成本会上升。我的原则是:每增加一个字段,都要明确它支持哪项判断,以及谁负责根据它采取行动。
三、常见误区:看似精细,实际让数据更不可信
1. 把计划工时当成个人承诺
工时计划不是对个人能力的承诺,也不是要求员工为所有外部不确定性兜底。若需求频繁变化、依赖方不确定、验收标准不清,却仍要求执行者给出精确到小时的承诺,数字只会制造虚假确定性。
更合理的表达方式,是给出估算值及其条件。例如:“开发预计 24 至 32 小时,前提是接口定义在周三前冻结;若字段变更,需重新评估联调和测试投入。”这比孤立的“28 小时”更能帮助项目负责人安排资源。
2. 只看总工时,不看构成和流向
项目总投入没有显著超支,并不说明计划有效。可能是研发低于计划、测试高于计划;也可能是核心工作按期完成,但临时支持挤占了后续项目的能力。只看总量会掩盖角色瓶颈。
至少要在项目总量之外观察角色投入、阶段投入、变更投入和阻塞时间。若某个项目的测试投入连续两个迭代高于计划,不要立即推断测试效率低;先查看需求变更次数、缺陷分布、测试范围与环境可用情况。
3. 用偏差率判断所有任务
偏差率常用公式是“(实际工时-计划工时)÷计划工时”。但当计划值很小,结果会被放大。例如计划 2 小时、实际 4 小时,偏差率是 100%;计划 80 小时、实际 88 小时,偏差率只有 10%。两者的管理含义并不相同。
我会同时看绝对差额、偏差率和任务规模。对于短任务,可以使用绝对小时数;对于较大任务,可结合偏差率;对于低频但高风险工作,则看是否触发了预先设定的变更条件。不要把一个指标用作所有任务的统一裁决。
4. 把实际工时理解为全量工作量
实际记录常受漏记影响。会议、跨团队答疑、代码评审、缺陷定位、环境排障和临时支持,很容易落在主任务之外。若记录规则只允许把时间填到交付任务,管理者会低估协作成本;若允许随意记入“其他”,又会失去分析能力。
建议设定有限、可解释的分类:交付执行、评审与协作、返工与缺陷、支持与维护、等待阻塞。不要把分类设计成几十个细项。发现“其他”长期占比过高时,再根据样本拆分,而不是先把表格做复杂。
5. 把偏差当成个人错误,而不是模型反馈
偏差可能来自估算经验不足,也可能来自范围变化、工作中断、依赖延迟、质量返工或记录缺失。若复盘只问“谁没按计划做完”,团队会倾向于压低估算风险、隐藏不确定性。
复盘应先把偏差归因到可观察事件,再判断责任和改进动作。例如,“联调多花 18 小时”不是完整结论;“上游接口字段在开发完成后变更两次,触发 11 小时改造与 7 小时回归”才足以支持流程调整。
四、专业判断逻辑:从工作范围到数据闭环
1. 先统一工作项的边界和验收条件
工时估算必须建立在工作项边界上。一个任务若没有明确的完成条件,不同角色可能对“完成”有不同理解:开发认为代码合并即完成,测试认为通过回归才完成,业务方认为上线验证才完成。边界不同,估算自然无法对照。
我建议每个纳入计划的工作项至少写清四件事:交付物是什么;哪些内容不在范围内;验收条件是什么;依赖输入是什么。对不确定性较高的事项,先安排探索或澄清任务,再估算后续实施,而不是用一个看似完整的数字覆盖未知。
2. 把估算拆成角色、阶段与风险项
对于跨部门工作,不要只给一个总数。可以将投入拆为产品、设计、研发、测试、发布支持等角色,并按分析、实现、验证、交付等阶段归类。这样一旦实际发生偏差,可以定位是哪个环节、哪类角色或哪项假设出了问题。
角色拆分不是鼓励过度精确,而是为了暴露资源冲突。例如,项目总量只显示 120 小时;角色拆分后可能发现测试在最后一周需要 36 小时,而测试团队当周已有其他发布任务。总量可行,不代表排期可行。
3. 用区间表达不确定性,并标明置信条件
对于复杂或新领域任务,我更倾向于估算区间,而不是给出单点数字。区间宽度取决于信息完整度、技术新颖程度、依赖稳定性和验证成本。团队可以先记录低值、常见值、高值,并注明触发高值的条件。
区间不是逃避承诺。它必须在计划中转化为决策:采用常见值排期,还是为高风险场景预留缓冲;若上游输入未按时交付,何时启动重估;若探索结果不理想,是否缩小范围。没有行动规则的区间,只是把不确定性写在纸上。
4. 区分计划基线、变更和滚动预测
计划基线是经确认的原始范围和投入,用于判断变化;变更记录描述新需求、删减范围或依赖变化;滚动预测则反映当前团队对剩余工作的最新判断。三者不能混成一个不断覆盖的字段,否则项目结束后无法解释原计划为何失准。
实际管理时,可以保留“基线计划工时”“已批准变更工时”“当前预测剩余工时”和“实际工时”。项目负责人每周更新预测,但只在有审批或约定的变更条件时调整基线。这样既保留学习数据,也避免团队被过期计划误导。
5. 设置触发阈值,而不是每天追问差异
团队不需要对每个小偏差都开会。可以按项目特征设置预警阈值,例如重要工作项偏差超过 20%,或单项绝对超出 8 小时,或关键依赖等待超过 2 个工作日时触发检查。具体阈值应由历史数据校准,不能把示例值直接当作通用标准。
阈值的目的不是判定谁对谁错,而是决定何时需要重新估算、调整范围、增加支持或升级依赖风险。若超阈值却没有明确动作,预警只是颜色变化;若阈值过低,团队每天都在解释噪声,反而降低响应能力。
6. 用公式明确口径
一套基础分析至少要保持公式一致。以下公式适合用于项目或工作项层面的诊断,具体口径应在团队内部固定,并注明是否包含会议、支持与返工时间。
工时偏差(小时) = 实际工时 – 基线计划工时
工时偏差率(%) = (实际工时 – 基线计划工时) / 基线计划工时 × 100%
角色负荷率(%) = 计划投入工时 / 可用于项目的工作工时 × 100%
估算覆盖率(%) = 已有计划工时的工作项数 / 纳入范围的工作项总数 × 100%
变更工时占比(%) = 已批准范围变更对应的工时 / 实际总工时 × 100%
角色负荷率的分母应扣除休假、固定支持和其他已承诺项目的时间;否则看似负荷率不高,实际团队可能早已被临时工作占满。估算覆盖率也不能单独用来评价管理质量,低覆盖可能意味着项目处于探索阶段,关键是未知项是否被明确管理。
五、案例与数据观察:一次跨部门功能发布的工时复盘
1. 先说明案例边界和假设
以下是一个用于演示的情景案例:某团队计划在一个四周周期内发布一项面向企业客户的功能,涉及产品、设计、研发、测试和运维。团队采用每周滚动检查,基线计划 240 小时;实际记录 302 小时。所有数字均为示意数据,目的是展示怎样分析差异,不应被引用为行业平均值。
如果企业通过项目管理平台管理交付,可以将工作项与角色投入关联,并在每周检查时同步计划、实际、变更和阻塞信息。工具记录能让分析更省力,但案例中的归因仍来自项目复盘,而不是系统自动给出的结论。
2. 总量偏差不等于同一类原因
从总量看,实际 302 小时比计划 240 小时多 62 小时,偏差率约为 25.8%。若复盘停在这个层面,管理者可能只得出“估算偏低”。继续拆分后,才能看到其中 26 小时来自范围变更,18 小时来自联调等待与返工,10 小时来自测试环境问题,剩余 8 小时尚未归因。
这组示意数据说明一个重要判断:超过计划的 62 小时,不应自动全部记作估算误差。已经批准的范围变更应单独识别;依赖和环境问题需要流程动作;无法归因的部分则应回到记录完整性和估算模型继续检查。

3. 角色分布揭示瓶颈位置

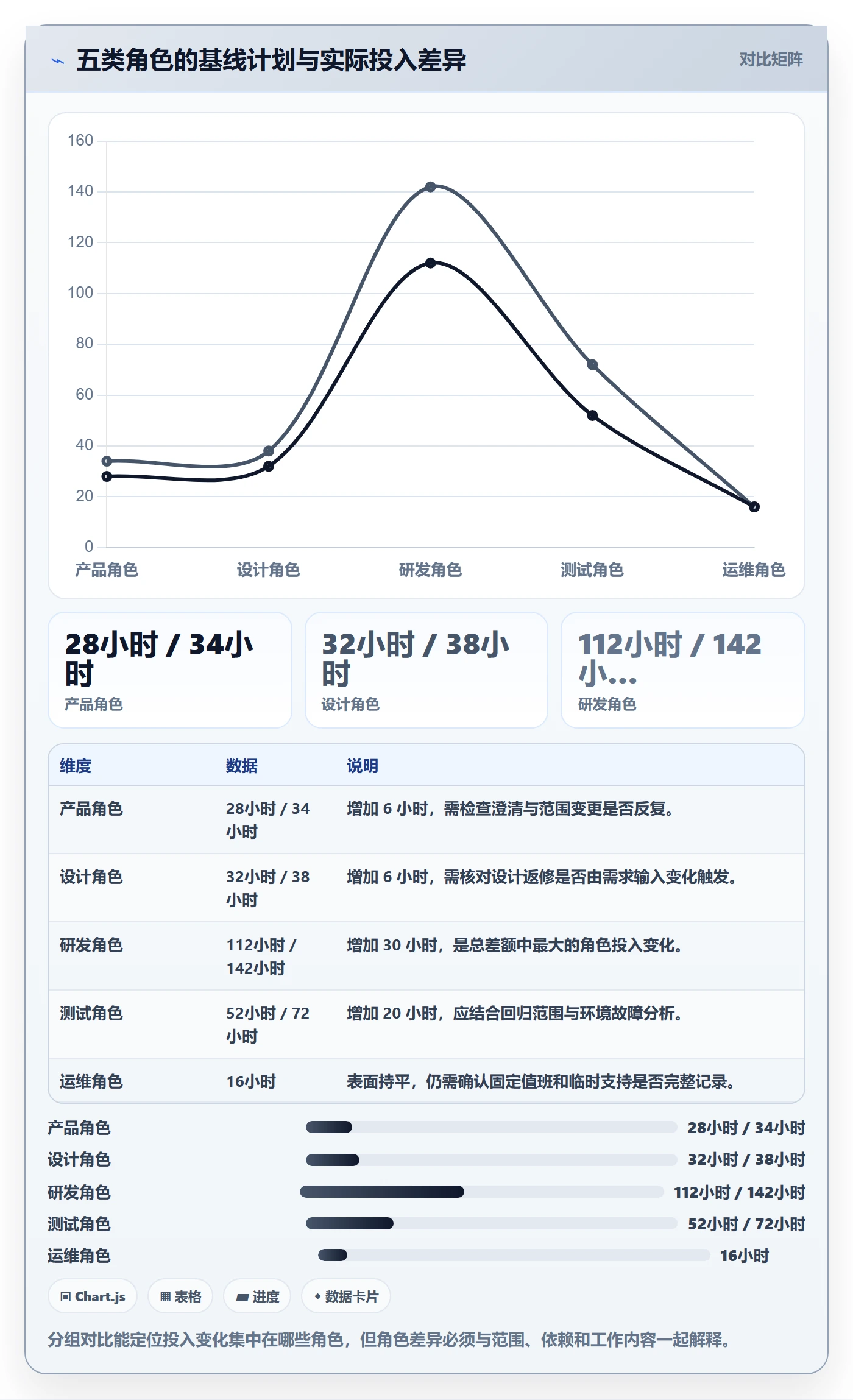

假设基线分配为产品 28 小时、设计 32 小时、研发 112 小时、测试 52 小时、运维 16 小时,合计 240 小时。实际分别为 34、38、142、72 和 16 小时,合计 302 小时。研发和测试的差额较突出,但这并不意味着研发与测试个人效率低;还要结合需求变更和环境问题判断其来源。
值得注意的是,运维投入没有增加,不一定表示交付成本完整。可能是发布支持由固定值班任务承担,也可能有投入没有记录。复盘时要确认是否存在跨项目支持、夜间发布或临时排障未归入本项目的情况。

4. 按周看趋势,能发现问题发生时间

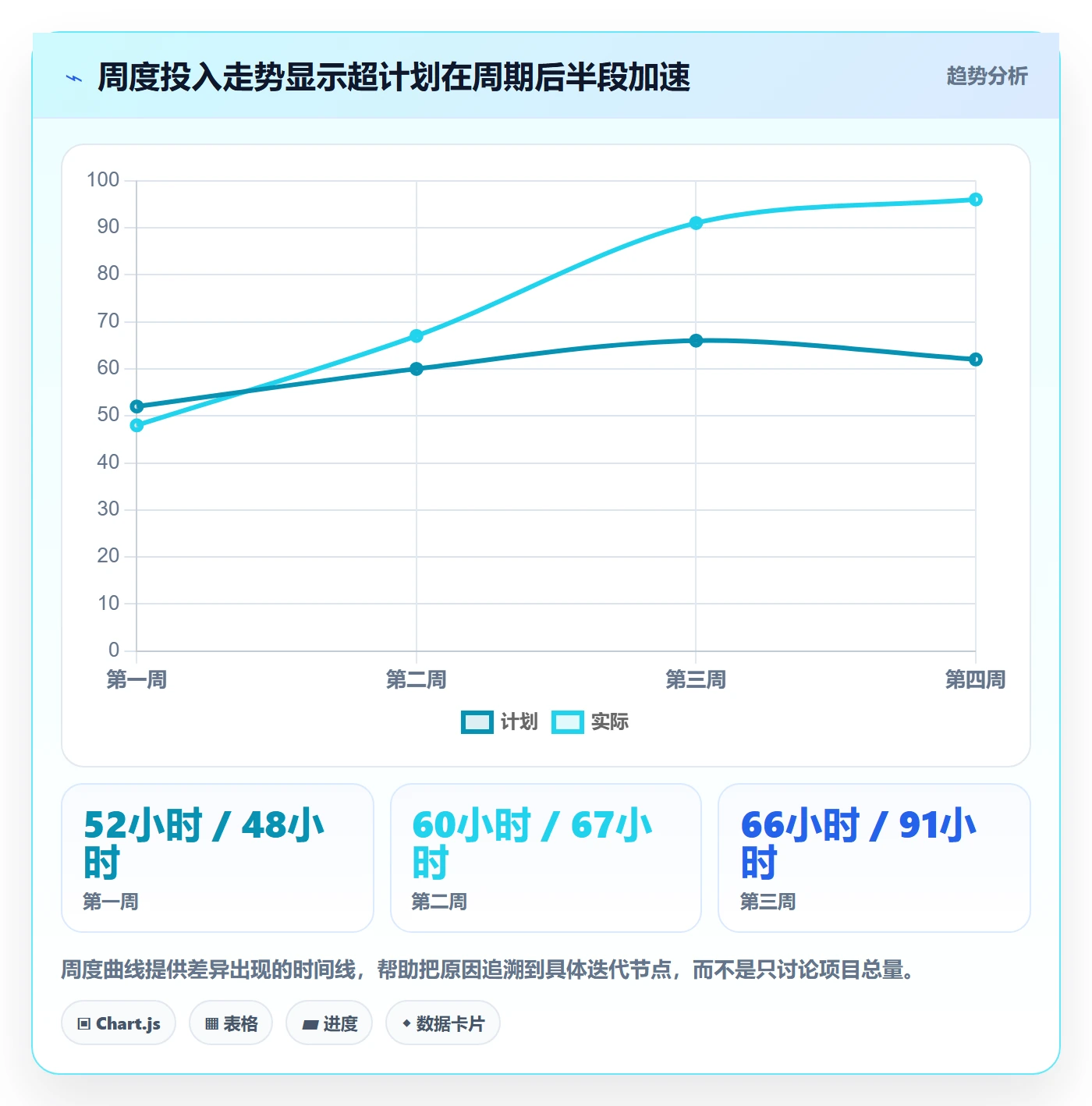

假设四周计划分别为 52、60、66、62 小时,实际为 48、67、91、96 小时。总额偏差掩盖了风险集中在后半程:第三周实际比计划高 25 小时,第四周又高 34 小时。若团队每周只在月底汇总,就会错过调整范围、增派联调支持或改变发布安排的窗口。
对这种趋势,我会追问三个问题:第三周开始前是否出现了范围变更;测试是否因环境问题积压;第四周的增加是新工作,还是前序返工向后推迟。时间序列本身不会给出原因,但能明确复盘的时间切片。

5. 看等待和返工,才能解释为什么忙却没有更快

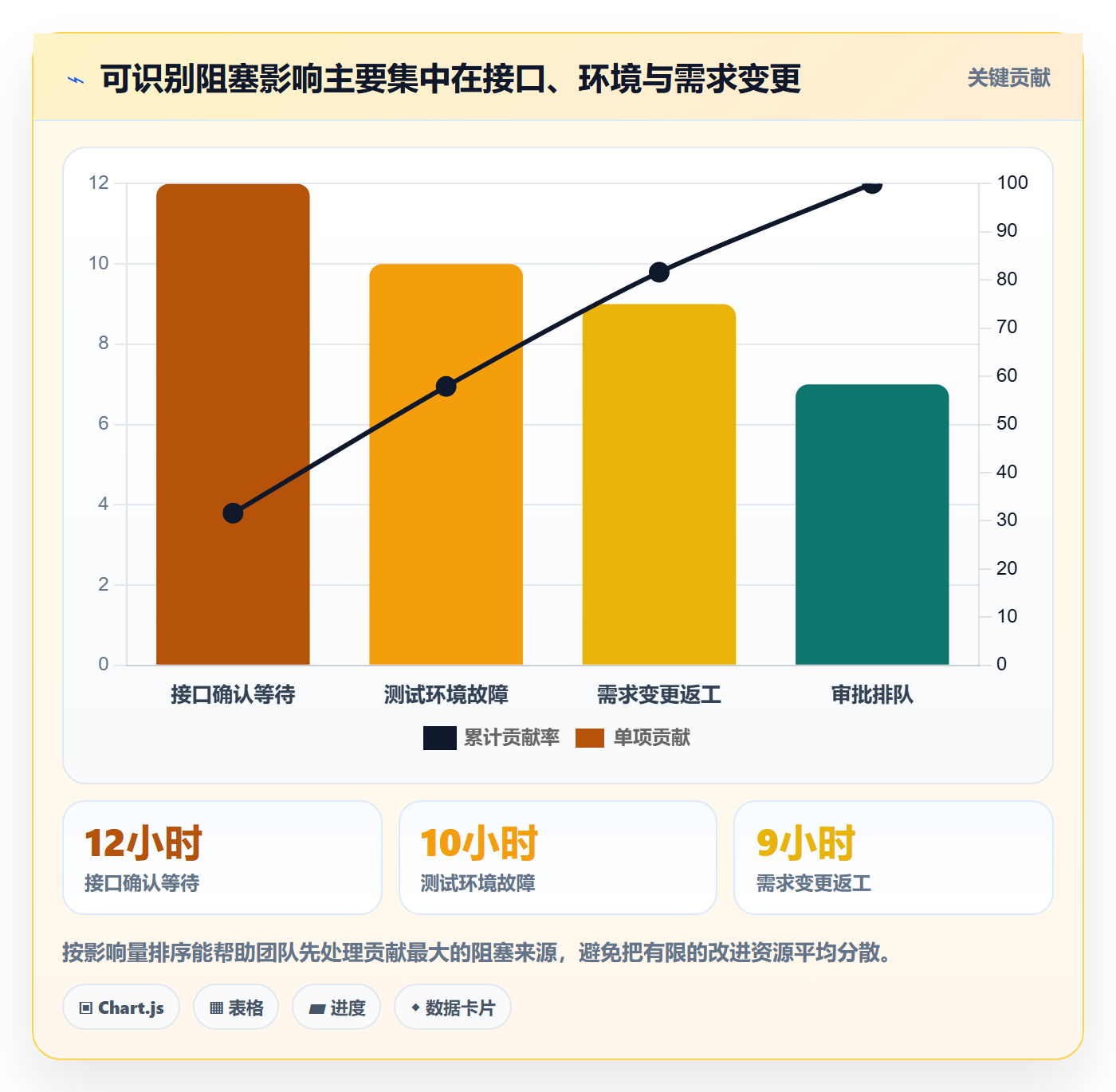

再假设团队记录了 38 小时可识别的等待与返工影响,其中接口确认等待 12 小时、测试环境故障 10 小时、需求变更返工 9 小时、审批排队 7 小时。这些数字仍是示意值,且“等待影响小时”指受阻工作造成的可观察影响,不应简单等同于员工持续闲置的时间。
若团队只要求成员多填实际工时,可能会得到更完整的“忙碌总量”,却无法缩短交付时间。更有效的动作可能是提前冻结接口、为测试环境设定可用性检查、建立变更评审时点,或者让审批人与发布计划对齐。

6. 从数据到动作:复盘要落在责任和验证上
根据示意案例,我会形成四项动作:第一,接口定义在开发启动前完成评审;第二,测试环境在进入验证阶段前完成可用性检查;第三,新增需求必须记录范围、批准人及对应工时变化;第四,对尚未归因的 8 小时检查任务关联和记录分类。
每项动作都应有负责人、完成时间和验证指标。例如,“优化接口协作”太宽泛;“下个迭代前建立接口变更记录,按周统计开发开始后的接口变更次数”才可检查。工时分析的价值不在于复盘报告写得完整,而在于下一个周期能够验证流程是否改变。
六、模板与执行步骤:把方法落到一周的工作节奏里
1. 建立一张最小可用的计划工时表
模板的目标不是把每个管理问题都塞进表格,而是保证工作范围、计划、实际、变化和处置能互相对照。建议先从以下字段开始,运行两到三个周期后再依据具体问题增减。
| 字段 | 填写规则 | 用于判断 |
|---|---|---|
| 项目或交付目标 | 使用团队统一的项目名称或目标编号 | 识别工作所属范围 |
| 工作项与验收条件 | 写明交付物、完成标准和不包含内容 | 判断计划与实际是否针对同一范围 |
| 负责角色 | 记录角色或团队,必要时再关联负责人 | 识别资源瓶颈与交接关系 |
| 阶段 | 分析、设计、实现、验证、发布或支持 | 定位投入差异发生的流程环节 |
| 基线计划工时 | 范围确认后记录,不随滚动预测覆盖 | 保留最初计划用于复盘 |
| 当前预测剩余工时 | 每周更新剩余工作估算及条件 | 帮助调整后续排期与资源 |
| 实际工时 | 按统一分类记录执行、协作、返工或支持 | 观察实际投入和分类构成 |
| 变更与阻塞 | 记录发生时间、原因、影响和处理人 | 区分估算偏差与外部变化 |
| 行动与验证 | 记录改进负责人、截止时间和检查指标 | 形成下一周期的闭环 |
2. 按照五步开始,不要先铺满所有项目
-
选试点。选择范围可控、跨部门协作明显、至少持续一个周期的项目。不要一开始覆盖全公司,也不要挑选需求不断变化且没有负责人确认的项目来验证填报机制。
-
统一口径。明确计划是否包含会议、代码评审、支持、返工和发布投入;确定工时单位、记录截止时间、估算区间和变更规则。用一页说明书,而不是靠口头传达。
-
基线拆分。按工作项、角色和阶段记录计划,标注关键依赖与不确定性。无法估算的事项先安排澄清或探索,不要硬填一个看似精确的数。
-
每周检查。查看计划与实际、剩余预测、变更、阻塞和角色负荷。只对触发阈值或影响交付的差异采取行动,避免所有小波动都变成会议议题。
-
周期复盘。将偏差归为范围变化、估算误差、等待阻塞、返工质量、临时支持和记录缺失等类别,并为主要原因安排具体改进和验证方式。
3. 设定记录规则,减少漏记与重复计算
团队需要约定实际记录的粒度。例如,允许按半小时或一小时记录,而不是要求每次活动结束后立刻登记;同时规定临时支持如何关联项目,避免同一段时间同时记入多个任务。粒度应足以支持项目判断,但不能细到影响正常工作。
如果成员经常漏记,先检查流程是否难用、分类是否过多、记录是否被误用于惩罚,再考虑提醒机制。单纯提高催报频率,可能只提升按时提交率,不一定提升数据可信度。建议抽样核对工作项、会议纪要、变更记录和实际填报之间是否一致。
4. 做权限与数据使用约定
工时数据涉及个人和团队工作信息。管理规则应明确谁可查看个人明细、谁只能看团队汇总、数据保留多久、是否用于绩效讨论,以及成员如何纠正错误记录。没有明确边界,团队可能因担心被误用而采取保守填报。
在 PingCode 等项目管理平台中配置流程时,可先确定角色权限、字段必填条件和项目范围,再决定是否接入更细的报表。建议先用一个试点项目检查实际操作负担,确认数据能被团队理解并用于决策后,再扩展到更多部门。
5. 让每张报表都有对应的动作
报表不应只展示本月工时合计。每个视图都应连接一个决策:角色负荷视图用于调整排期;偏差趋势用于预测风险;变更工时占比用于讨论范围控制;阻塞分类用于改善交接和环境保障;记录完整度用于检查数据质量。
如果某张报表连续几个周期都没有引发任何决策,就要问它是否必要。删掉没有用途的指标,通常比再增加一张图更能改善管理效率。
七、不同情形下的行动建议:不要用同一套规则处理所有项目
1. 需求稳定、工作重复:用历史数据校准估算
对成熟、重复度较高的工作,例如固定类型的报表改造或标准化发布任务,可以积累过去若干周期的实际投入区间,按工作规模、复杂度和角色比较。历史数据适合帮助建立参考范围,但不意味着下一次必然相同;环境、人员经验和依赖条件仍会改变投入。
我建议先找同类工作项,而不是把整个部门的平均工时直接套到新任务。对同类样本量较少的情况,可同时展示样本数和区间,不要只给一个平均值。平均数会掩盖少数异常复杂任务,也容易造成错误的精确感。
2. 新领域或不确定性高:先买信息,再承诺实施
探索性工作很难在启动时给出可靠的单点估算。可先安排时间盒,用于技术验证、需求澄清、数据盘点或依赖确认。时间盒结束后,交付一个决策结果:继续、缩小范围、换方案或停止,而不是只交一份更复杂的估算表。
若探索结果仍有较大不确定性,可以分阶段承诺:先确认必须交付的最小范围,再为可选能力设置后续决策点。这样做牺牲了一部分“全量范围一次锁定”的确定感,却能降低团队为未知条件做过度承诺的风险。
3. 依赖方不稳定:先管理交接条件和等待风险
当交付依赖其他部门、供应商、审批人或外部系统时,计划工时不是最主要的风险变量,依赖是否按时交付才是。每项关键依赖应记录提供者、承诺时间、验收条件、替代方案和升级路径。若依赖未满足,明确哪些工作可以并行、哪些任务必须暂停。
不要把依赖等待全部压进一个“缓冲工时”。等待更适合通过日历时间、阻塞时长和影响任务来管理;执行投入则另行统计。将二者混为一谈,会导致团队误以为只要多加人力就能弥补流程等待。
4. 临时支持很多:保护计划容量,而非假装没有干扰
如果团队频繁承担线上问题、客户咨询或紧急修复,不应把所有人按满负荷排进项目。可依据历史支持量留出容量区间,并在计划中说明这部分容量的用途。若临时支持持续超过预留范围,应重新评估人员配置、支持轮值或项目承诺。
预留容量不是随意降低计划要求,而是让计划接近真实工作条件。若团队一边承诺 100% 项目负荷,一边持续承担无法预测的支持工作,计划偏差会变成常态,管理者也难以分辨是估算问题还是系统性资源不足。
5. 跨多个项目共享人员:按角色负荷看冲突
共享专家、架构师、安全人员或测试资源时,单个项目的计划可能都看起来合理,合并后却超出可用容量。此时要按人员或稀缺角色汇总同期投入,并考虑优先级和交付窗口,而不是让每个项目分别争取更多计划工时。
若组织无法准确记录每项工作时间,可以先用容量区间和承诺工作清单管理,不必强迫成员每天精确填报。对稀缺资源,关键是提前看到冲突、明确优先级和减少多任务切换,而不是制造精确但不可信的利用率。
八、不同情况下的取舍:精细度、成本与可信度如何平衡
1. 记录越细,不一定越有管理价值
精细记录有助于定位复杂工作中的投入结构,但会增加填报成本、培训成本和数据维护成本。若团队尚未形成稳定口径,先把每个动作拆到分钟级,通常只会放大误差并降低配合度。先从任务级、角色级和阶段级开始,出现明确分析需求后再细化。
判断是否需要更细粒度,可以问一个实际问题:新增细节能否改变资源安排、范围决策或流程改进?如果不能,细化可能只是为了让报表更丰富。工时治理应服务于决策,而不是把记录本身当成管理成果。
2. 单点估算更便于排期,区间估算更适合表达风险
单点估算容易汇总和排期,适合信息充分、重复度较高、依赖稳定的任务。区间估算能呈现不确定性,适合新技术、复杂集成、需求未完全澄清或外部依赖较多的工作。两者可以并存:用常见情景做排期,用高风险情景做容量和应急准备。
取舍的关键不是选哪一种格式,而是组织是否理解数字的含义。若管理层看到区间只取最小值安排资源,区间表达就失去了意义;若单点估算被当作不可调整的承诺,也会压制合理的重新预测。
3. 个人明细更易定位任务,团队汇总更利于建立信任
个人层级的数据有助于确认工作分配和临时支持去向,但更容易引发比较与误用。团队汇总有利于讨论流程和资源,却可能掩盖个别关键岗位过载。可采用分层可见:项目负责人看任务与角色明细,组织层看团队或项目汇总,个人明细仅在明确业务需要和授权下使用。
无论采取哪种可见范围,都要向团队解释数据用途、纠错渠道和保留期限。透明的边界有助于提高记录质量;模糊的管理意图则会促使成员减少细节、选择性填报。
4. 标准化有利于横向分析,保留差异有利于贴近业务
统一字段和定义能支持跨部门比较,但过度统一会把不同业务的工作特征压平。测试、设计、运维和研发的工作节奏不同,统一统计口径不等于要求它们采用同一种估算方法或完成标准。
较好的做法是统一“共同底座”,例如项目编号、工作项、角色、基线、实际、变更和阻塞;同时允许团队在受控范围内增加业务分类。只有在相同定义下收集的数据,才适合直接做横向对照。
九、结语:先让偏差可解释,再让计划更准确
计划工时真正能提升效率的地方,不是证明团队是否按数字工作,而是把交付假设、资源需求和变化原因放到同一张可讨论的地图上。跨部门项目的难点往往不在算术,而在范围边界、交接条件、等待风险和数据使用信任。
如果团队现在还没有成熟机制,我建议下一步只做三件事:选一个真实项目试点;统一计划、实际、变更和阻塞的口径;每周用一次短复盘确认差异是否产生了行动。先把 60 小时的超支解释清楚,再考虑把估算误差压低;先让数据能改变决策,再扩展报表和自动化。
最值得保留的判断是:计划工时不是对未来的精确预言,而是团队不断检验假设的工具。数字越精细不代表管理越成熟;当团队能够说清数字从哪里来、何时需要重估、偏差由谁处理,工时数据才真正开始创造价值。
常见问题解答(FAQ)
1. 跨部门团队怎样制定可执行的计划工时?
我负责协调产品、研发和测试,大家报上来的工时口径总不一样:有人只算编码,有人把评审和联调也算进去。我想知道怎样统一计划工时,才不会让数字看起来整齐、实际却没法用于排期?
先统一“计划工时包含什么”,再要求团队填数字。建议把任务拆到可由一名负责人在半天到两天内完成的粒度,并约定工时是否包含评审、测试、沟通和返工。比如,一个跨部门需求可以分别估算需求澄清、开发、测试、联调,不要只填一个总数后再猜误差来自哪里。实操时可保留三列:基准工时、风险缓冲、计划工时;
计划工时等于基准工时加缓冲。缓冲应有理由,例如外部接口尚未确认,而不是统一给所有任务加固定比例。团队首次采用时,先选一个迭代试行,复盘实际工时与计划工时的差异,再调整拆分粒度和估算口径。
2. 计划工时和实际工时偏差多大时需要干预?
我发现有些任务实际耗时超过计划不少,但如果每次都追问原因,团队会觉得是在追责;如果不管,排期又越来越不准。我该看什么指标,才能分辨偶发偏差和管理问题?
不要用单个任务的超时直接判断个人表现,先看同类任务、同一阶段的连续趋势。可以按任务类型计算偏差率:偏差率等于(实际工时减计划工时)除以计划工时。举例来说,某类任务连续三个迭代的中位偏差率分别为8%、26%和31%,比一次性超时更值得调查;
同时检查是否存在需求变更、等待跨部门反馈、缺陷返工或任务拆分过粗。可设置团队内部的观察线,例如连续两个迭代偏差率超过20%时启动复盘,但这只是管理触发条件,不是绩效结论。优先追问流程和估算假设哪里失效,并记录可验证的原因,避免把所有偏差都归咎于执行者。
3. 跨部门工时数据怎样分析,才能找出真正的效率瓶颈?
我手里有各部门的计划工时和实际工时汇总,但研发看起来总是超时,测试的工时又常常集中在迭代末尾。我担心只看部门总量会把等待、返工和任务交接混在一起,应该怎样拆数据?
把工时按任务类型、阶段和阻塞原因分层,而不是只按部门排名。一个便于起步的分析表可以包含:迭代、任务类型、计划工时、实际工时、等待时长、返工工时、变更次数和阻塞原因。以一个假设性的迭代为例,研发计划120小时、实际150小时;
进一步拆分发现其中18小时用于需求变更后的返工,12小时用于等待接口确认,那么改善方向应是变更控制和接口决策,而不只是要求研发“提速”。测试工时集中在末尾,也要检查测试是否过晚介入、提测批次是否过大。分析时保留原始明细,并用中位数辅助观察,避免少数超大任务扭曲平均值。
4. 计划工时模板应包含哪些字段,如何避免填表变成额外负担?
我想在团队里推行工时模板,但大家已经要维护需求、任务和进度,担心再加一张表只会增加重复录入。我需要一个字段足够少、又能支持复盘和排期的模板,哪些信息必须保留?
模板先服务两个决策:能否合理排期,以及偏差后能否解释原因。最小字段建议包括任务编号、所属部门、任务类型、负责人、计划工时、实际工时、开始与完成日期、阻塞或变更原因;若团队正在分析交接问题,再增加等待时长和返工工时。不要一开始就收集难以稳定定义的复杂字段,也不要要求同一信息在多个地方重复填写。
试行前找两三个真实任务走一遍流程,检查填报者能否在任务完成时顺手更新,管理者能否据此回答“哪里偏差、为什么偏差”。若团队需要频繁手工汇总,可通过某项目管理工具统一任务与工时记录;是否值得采用,应看它能否减少重复录入并导出可复核明细,而不是看功能清单有多长。
核心关键词
文章包含AI辅助创作:计划工时实操方法:跨部门团队提升工时管理效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572737
读者评论
把基线、变更和滚动预测分开记录这点很实用。我们以前经常直接改原计划,项目结束后只能看到总偏差,已经说不清哪些是范围调整造成的。
等待时间不一定适合算进个人工时,但记录阻塞起止和原因确实有帮助。想请教下,跨团队等待由谁维护比较合适?如果都依赖任务负责人补记,可能还是会漏。
区间估算适合不确定性高的任务,不过团队要先约定怎么用区间排期。我担心只记录低值、常见值和高值,最后执行时仍按最乐观值承诺,区间就失去作用了。
