跨部门项目里,工时管理最常见的失败,并不是员工不愿意填,而是填完以后没人能回答“这组数据改变了什么决策”。我在梳理研发、产品、测试和交付团队的工时流程时,反复看到同一种情况:团队每周花时间补录,管理者月底仍要手工拼表;看起来有了工时数据,实际却无法判断需求变更、等待审批、返工和资源冲突分别消耗了多少。工时落地的关键,不是把每个人每天的时间切得更细,而是用足够可信、足够轻量的数据,让跨部门团队更早发现偏差,并做出更好的资源决策。
一、先讲结论:工时管理的目标不是“把时间记全”
1. 工时数据必须连接具体决策
我判断一套工时方案是否有效,通常不先看表单字段,而先问三个问题:谁会看这些数据?他准备据此做什么决策?如果数据揭示了问题,团队能否采取行动?如果这三个问题没有明确答案,工时填报很容易变成周期性行政任务。
对跨部门项目来说,工时数据至少应支撑四类决策:项目是否需要调整计划、关键岗位是否存在容量瓶颈、实际投入偏差来自范围变化还是执行效率,以及哪些等待或返工应由流程改进解决。它们比“某人本月填了多少小时”更接近管理价值。
我的核心判断是:工时管理不是计时系统,而是项目经营的观测系统。它要让团队看见投入的去向、偏差的来源和资源的约束。只有当数据能够进入计划、复盘和资源协调,填报才有持续存在的理由。
2. 先保证可用,再逐步追求精细
不少团队一上来就想采集到任务级、小时级,甚至要求每个人当天填写每段工作。但粒度变细不等于准确度变高。员工记忆中的时间会受补录周期影响;任务拆得过细,会增加选择负担;项目分类不清,数据再精确也只是把错误归类得更精细。
实践中,我更倾向于先建立最小可行口径:团队统一项目与任务归属,设置少量必要工作类型,明确填报周期和校验规则,再观察数据能否稳定用于计划校准。先把“投入去了哪里”回答清楚,再逐步细化到“偏差是在哪个工作环节形成的”。
对不同成熟度的组织,起点也不一样。流程稳定、项目交付重复度高的团队,可以较快做到任务级统计;需求频繁变化、工作高度探索性的团队,则更适合先用阶段、项目或工作类型进行归集,不应将低确定性的工作硬套进过细的任务分类。
3. 把“完成填报”与“有效使用”分开衡量
填报率高,并不代表数据可信。员工可能按计划工时填报,负责人也可能在月底集中补齐,最终得到一组完整但无法解释偏差的数据。因此,我建议至少区分三个层次:按时提交率、归属准确率和管理使用率。
按时提交率回答数据是否及时;归属准确率回答时间是否落在正确项目和工作类型上;管理使用率则回答数据是否进入了计划调整、复盘或资源安排。前两项是数据质量,最后一项才是管理闭环。
| 观察层次 | 关键问题 | 建议指标 | 常见误读 |
|---|---|---|---|
| 及时性 | 数据是否在可记忆的时间内提交? | 周期内提交率、平均延迟天数 | 把补录后的完整率当作及时率 |
| 准确性 | 投入是否归属于正确项目、阶段和工作类型? | 抽样核对通过率、未归属工时占比 | 只检查是否有数字,不检查分类 |
| 可用性 | 数据是否推动了实际管理动作? | 计划校准次数、资源调整闭环率 | 把报表数量当成使用价值 |

二、背景和真实场景:跨部门协作为什么让工时变难
1. 一个需求可能穿过多个团队和多个计划周期
一个看似普通的功能需求,可能先由产品团队澄清范围,再进入研发排期,经过开发、测试、合规审核,最后由交付或客户成功团队推动上线。每个团队都有自己的工作节奏和分类习惯,同一事项在不同团队的系统里可能有不同名称,也可能被放进不同项目。
这会带来一个容易被忽略的问题:工时不是只归属于“项目”,还需要归属于足以解释投入的工作对象。若只有项目级记录,管理者能看到总投入,却不清楚时间耗在需求澄清、实现、验证、等待还是返工上;若分类细到每个微小动作,填报成本又会迅速增加。
跨部门工时管理的核心难题因此不是“统计所有人的时间”,而是建立一套跨团队都能理解的归集语言。这套语言要足够统一,能做横向分析;也要足够灵活,允许不同专业保留必要的工作差异。
2. 最容易被漏掉的不是编码时间,而是协作损耗
团队成员通常容易记住正在做的明确任务,却不容易准确回忆一天里分散出现的等待、沟通、切换和返工。尤其是多个项目并行时,短会、临时答疑、环境阻塞和审批等待很容易被归到“其他”或干脆不记录。
这些时间未必都应该纳入个人绩效核算,但对项目计划有解释价值。若测试投入突然升高,可能不是测试效率下降,而是需求变更过多;若研发投入看起来正常,交付却持续延期,瓶颈可能在审批、环境准备或跨团队等待。
因此,我会把工时分类设计成“工作对象加工作性质”两条轴线。工作对象回答时间服务于哪个项目、产品或运营事项;工作性质回答时间用于实现、评审、测试、会议、支持、返工还是等待。两轴都不需要无限细,但需要能支持实际分析。
3. 工时统计口径不同,会让同一张报表产生相反结论
团队讨论工时前,必须明确几个口径:统计的是实际投入还是计划投入,包含不包含请假和培训,跨项目会议如何分摊,待命时间是否纳入,外包或供应商投入是否单列。口径不同,数据就不能直接比较。
例如,甲团队把会议时间计入项目工时,乙团队把会议归入部门运营;两边都可能填得准确,但项目投入对比会失真。又例如,某团队把返工记录到原任务,另一团队新建返工任务,前者看不出返工成本,后者则可能被误判为工作量膨胀。
口径不统一时,先解决定义,再讨论效率。如果没有定义清楚“投入”的边界,管理者很容易把统计差异误当作团队效率差异。
三、常见误区:为什么工时项目常常越做越重
1. 把高填报率当成项目成功
高填报率只能说明记录覆盖面较好,不能证明记录准确,更不能证明团队从数据中得到收益。一个所有人都按时填写、却普遍使用“其他项目”或默认工时的流程,只是更高效地生成了低价值数据。
我建议在试点阶段抽样核验,而不是只盯着提交率。可以每周随机抽取一小部分记录,请填报人说明其项目归属和分类依据,再检查是否能对应到任务、会议纪要、工作产出或支持事项。抽样不是为了抓错,而是为了找到分类定义中含糊的地方。
若某一分类经常被不同团队以不同方式使用,问题往往不在员工,而在分类规则。把含糊规则修清楚,比反复催促更能提高数据质量。
2. 过度细分,把填报动作变成新工作
任务拆分有助于计划和协作,但并不是每个小时都值得绑定到一个微任务。对探索性研究、故障排查和跨团队支持而言,工作边界可能在执行过程中才逐渐清晰。若要求事前就把所有时间精确分配,填报结果可能只是计划的复述,而不是实际投入的记录。
我会用“信息增益是否大于维护成本”来判断要不要继续细分。若拆分后能解释责任边界、暴露等待节点或改进估算,细分有价值;若只是让报表多出几列,却不会改变计划或复盘,就没有必要增加字段。
比较稳妥的做法是先设定分类上限和归档规则。例如,阶段性项目可以用项目、阶段、工作类型三层;稳定运营工作可以用服务类别、事项类别两层。不同工作形态不必硬性使用完全相同的颗粒度。
3. 把工时直接等同于绩效或个人效率
工时能描述投入,不能单独代表产出质量。投入时间长,可能是任务复杂、需求变化或协作阻塞;投入时间短,也可能是经验积累、自动化工具或复用能力带来的效率提升。只按工时高低评价个人,很容易鼓励隐瞒、转移归属或避免承担不确定任务。
更重要的是,个人工时处在组织系统里。任务优先级由谁决定、需求是否稳定、审批需要多久、环境是否可用,都会影响实际投入。若管理者把系统问题直接归因到个人,工时数据就会失去可信度。
工时适合做容量与成本分析,不适合单独做人的价值判断。若确实需要用于绩效讨论,应结合交付质量、任务难度、角色责任、协作贡献和外部依赖等信息,且明确告知数据用途,避免让团队在填报时产生防御性行为。
4. 只看总投入,不拆解偏差来源
“项目实际投入比计划多了百分之二十”是一个信号,不是结论。可能是需求范围扩大,也可能是估算偏差、技术风险、测试返工、资源切换或外部依赖延迟。不同原因对应不同动作:范围变化要重新确认优先级,返工要看质量和需求澄清,等待则要优化协作约定。
如果工时数据只展示总量,团队很容易陷入互相解释,而不是定位过程。至少应把重大偏差与工作类型、变更记录、阻塞事项或版本节点关联起来。不是为了让报表复杂,而是为了把“多了多少”推进到“为什么多、下一步改什么”。
5. 把系统上线当成流程上线
选择管理系统可以帮助统一任务、权限、填报和报表,但系统无法替团队决定分类口径,也无法自动消除不合理的审批和协作流程。工具配置完成,只代表技术环节可用,不代表负责人理解指标、员工知道怎么填、项目复盘会使用结果。
如果组织已经使用项目协作平台,可以先评估它是否支持任务与工时关联、权限控制、按角色查看、变更留痕和数据导出。对于中大型企业或百人以上组织,可将 PingCode 作为项目协作与工时流程的一个评估示例,但最终应按实际工作流、集成需求、权限模型和部署要求验证,而不是按品牌印象作决定。
四、专业判断逻辑:怎样设计一套跨部门可持续的口径
1. 从管理问题反推数据,而不是从字段反推报表

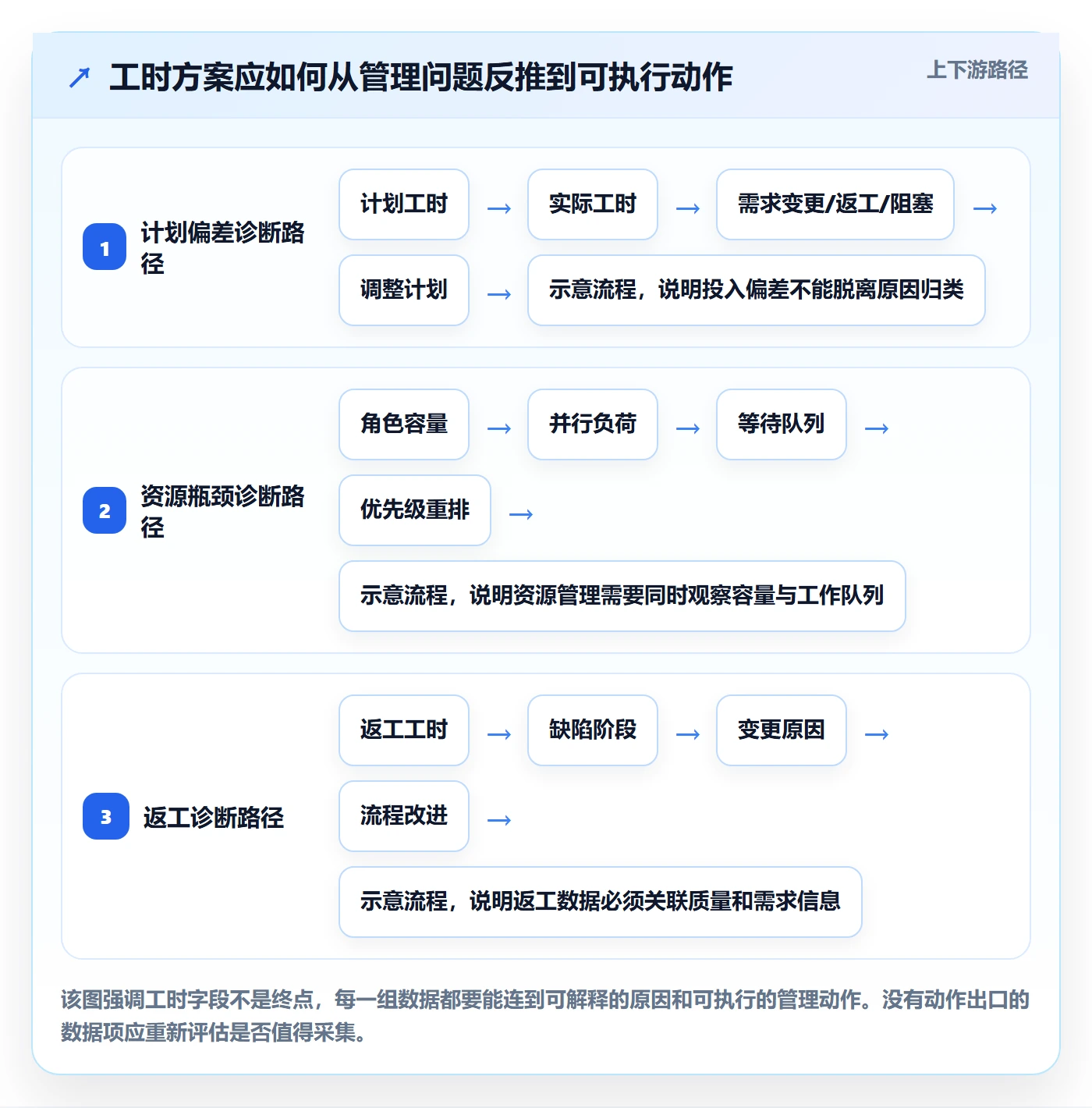

我设计工时方案时,会先列出要回答的管理问题,再判断每个问题需要什么数据。比如,要识别计划偏差,需要计划投入、实际投入和范围变化记录;要分析资源瓶颈,需要角色容量、任务优先级和跨项目分配;要评估返工成本,需要工作类型和缺陷或变更关联。
这种反推方式能避免“字段越多越专业”的错觉。没有管理用途的字段,会增加选择成本和口径争议;有明确决策用途的字段,才值得要求团队稳定填写。
| 管理问题 | 必要数据 | 需要的关联信息 | 可能采取的动作 |
|---|---|---|---|
| 项目为何超出投入计划? | 计划工时、实际工时、偏差额 | 需求变更、缺陷、阻塞和里程碑 | 调整范围、估算方法或交付节奏 |
| 哪个角色形成容量瓶颈? | 角色可用容量、计划负荷、实际投入 | 项目优先级、技能要求、等待事项 | 重排优先级、补位或减少并行工作 |
| 返工是否在增加? | 返工工时、总投入、返工次数 | 缺陷阶段、变更原因、责任流程节点 | 改进需求澄清、评审或测试策略 |
| 时间主要耗在哪里? | 工作类型工时、项目工时 | 会议、等待、支持和交付事项 | 减少无效切换、改善协作约定 |

2. 建立最小统一口径,允许局部扩展
跨部门统一不等于所有部门使用同一张分类表。我的建议是设置一个组织级公共骨架,再允许专业团队增加少量扩展项。公共骨架通常包括项目或服务对象、工作阶段、工作性质、日期和投入时长;扩展项则由研发、测试、交付、运营等团队根据实际需要维护。
公共字段必须有稳定定义。例如,“项目支持”是指参与项目交付的协作活动,还是任何临时答疑?“会议”是按整场会议归属,还是按议题分摊?这些定义不必写得像法律条文,但需要配上正例、反例和边界情形。
我也会给“无法归属”留一个有治理规则的出口。完全禁止其他类,员工会随意错选;无限制使用其他类,分类又会失效。可设定其占比预警,定期审阅高频事项,再决定是否新增分类或改进任务创建流程。

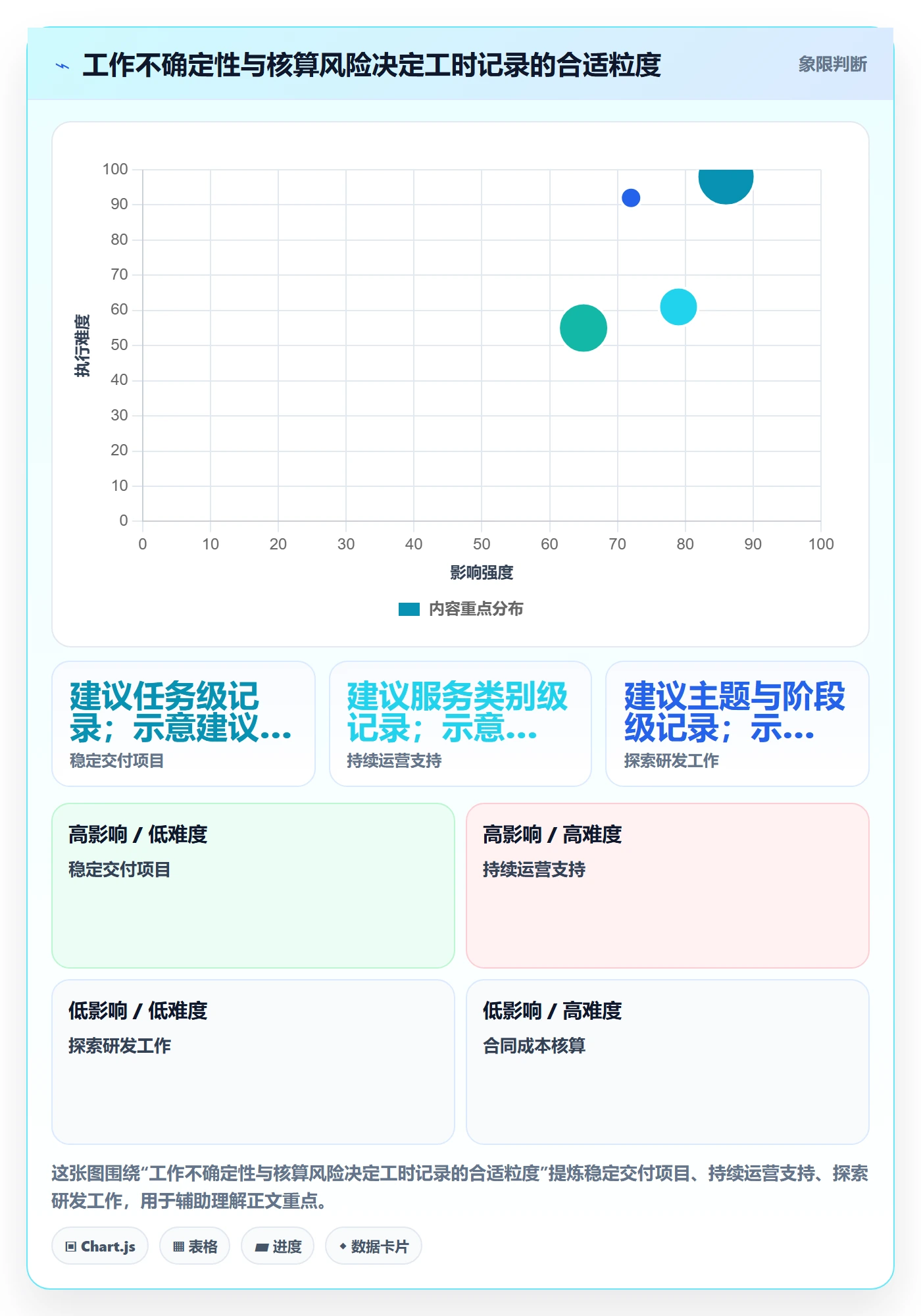

3. 选择适合工作形态的填报粒度
粒度选择应考虑工作可预见性、任务切换频率、计划用途和填报成本。对于工作边界清晰的交付任务,任务级记录可以支持估算校准;对于持续性运营或临时支持,按服务类别或工作类型汇总,通常更易执行;对于研究探索工作,可以按阶段和主题记录,并通过阶段复盘补充解释。
| 工作形态 | 建议记录粒度 | 适用原因 | 主要风险 |
|---|---|---|---|
| 范围明确的项目交付 | 项目、任务、工作类型 | 任务边界相对清楚,便于校准估算 | 任务拆分过细导致维护成本上升 |
| 持续运营与客户支持 | 服务类别、事项类型、周期 | 事项频繁且单次时长较短,逐项建任务不划算 | 分类过粗,无法发现高频问题来源 |
| 探索研发与技术预研 | 主题、阶段、研究活动 | 工作内容会随发现调整,事前拆分不可靠 | 缺少阶段目标时容易变成无法解释的投入池 |
| 跨项目管理与专业协作 | 项目或事项、协作类型 | 可看见支持负荷与并行任务切换 | 会议和临时协助可能被重复计算 |
4. 用容差、抽样和复盘维护数据质量
工时数据不需要假装精确到每分钟。多数项目管理场景更关注投入趋势、角色容量和偏差原因,适合采用小时或半小时级的记录单位,并允许合理估算。精度要求应与决策风险匹配:预算核算可能需要更严格的审批与对账,内部计划校准则可以接受一定误差。
数据质量维护可以分三层。第一层是系统校验,例如必填字段、日期范围和异常时长提醒;第二层是负责人检查,例如项目归属、缺失记录和异常波动;第三层是周期抽样复核,例如核对部分工时是否能对应实际事项。
不要把所有异常都交给系统拦截。拦截过多会让员工绕过流程,或为了通过校验而填入不真实内容。规则应优先阻止明显错误,对需要解释的异常给出提示和原因字段,让负责人判断是否合理。
5. 设计“数据看板,讨论,行动项”闭环
每个周期的工时复盘不应从报表展示开始,而应从上周期留下的问题开始。比如,某角色的任务排队是否缩短?某类返工是否下降?临时支持是否仍挤占计划项目?有了这些问题,再查看工时、计划和变更数据,会议就不会变成逐行讲表。
复盘的输出要具体到责任人、完成时间和验证方式。例如,“提升效率”不是行动项;“需求进入开发前完成验收条件评审,并在下个版本统计返工工时占比”才是可以验证的动作。
当同一类偏差连续几个周期出现,团队需要从个人补救转向流程改进。工时管理的价值,不是不断提醒员工填得更认真,而是让组织有证据地改变工作方式。
五、案例与数据观察:一个跨部门试点如何从补表转向资源决策
1. 案例边界与数据口径
为了避免把单一团队的经验误写成行业基准,下面采用一个匿名化情景推演说明落地逻辑。它综合了常见的产品研发、测试和交付协作问题,文中数字是用于展示方案如何评估的示意数据,不代表某家企业的公开业绩,也不能直接作为行业对标值。
情景中的组织约有 120 人,参与试点的团队包括产品、研发、测试和交付,共 48 人,协作周期按两周迭代运行。试点前,项目负责人每月需从多个表格汇总投入;一部分工时在周期结束后集中补录;管理者能看到总投入,却无法区分需求变更、返工和跨团队等待。
试点目标没有设置成“把全部时间记得更细”,而是限定为三件事:提升计划偏差的可解释性,发现角色容量冲突,并将汇总统计时间压下来。这样做的好处是,团队知道为什么要填,管理者也能判断这项流程是否值得保留。
2. 试点前的诊断:问题不是少一张表
试点启动时,项目负责人先抽查了最近两个周期的记录。检查重点不是逐条审计每个人,而是确认数据有没有稳定口径、能否对应任务、是否存在大量月底集中补录,以及偏差原因有没有留存。

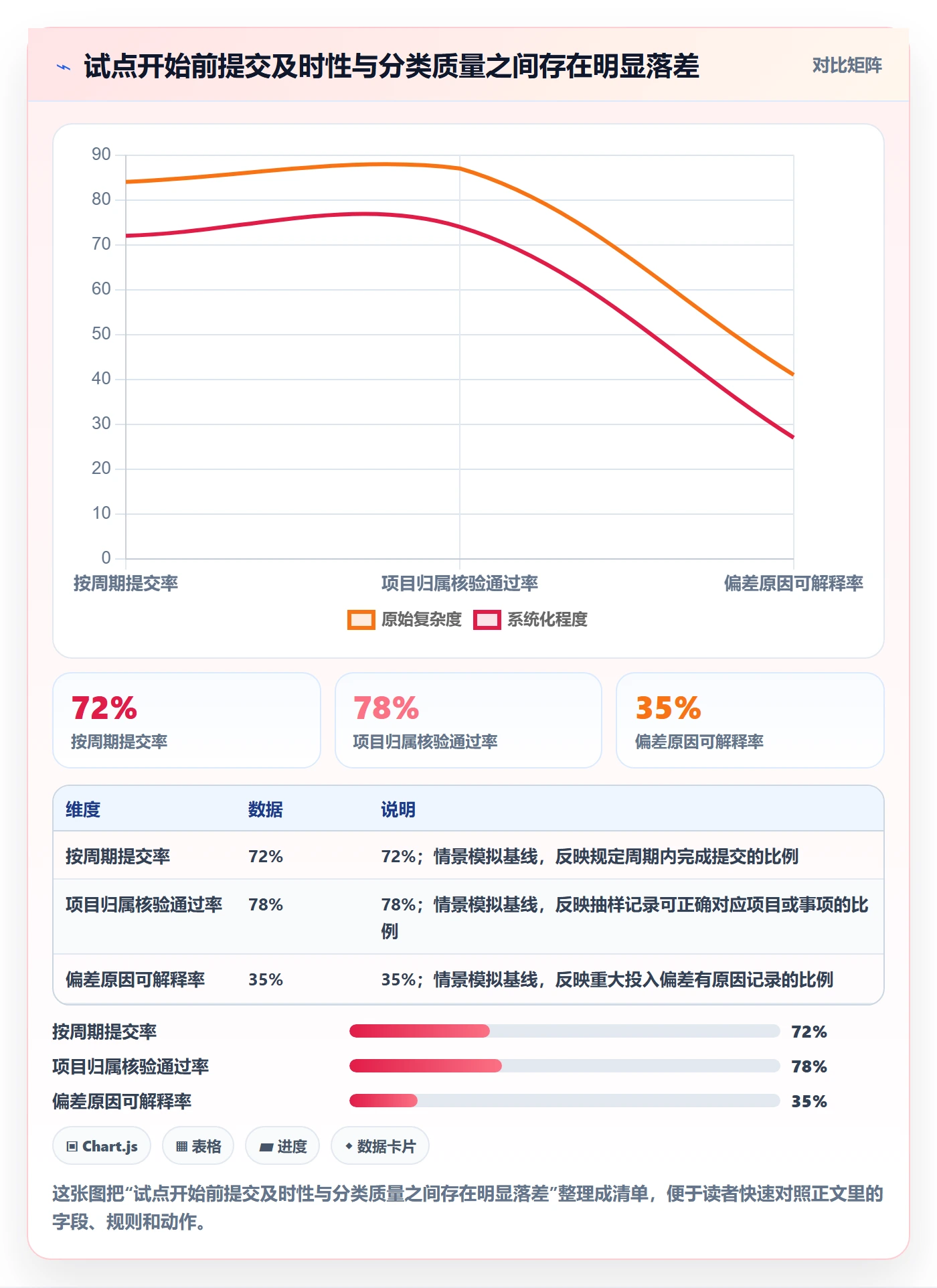

示意基线中,按周期提交率为 72%,未归属或归属不清的工时占 14%,负责人每月用于拼表与核对约 10 小时。项目实际投入偏差被记录下来,但只有少部分偏差能对应到需求变更、缺陷返工或阻塞事项。
这几个数字揭示了三类不同问题:提交延迟影响记忆准确性;归属不清影响横向分析;缺少原因关联则让偏差无法转化为计划动作。若只增加催填提醒,可能改善第一项,却无法解决后两项。

3. 试点设计:先统一少数口径,再接入现有工作流
试点团队没有另建一套孤立的工时流程,而是先检查现有项目协作方式。任务已经在平台中维护的部分,尽量让工时与任务关联;对持续运营支持,则通过统一事项分类汇总,避免为了记录每一小段时间而重复建任务。
工作分类先控制在六类:计划实现、评审与澄清、测试验证、会议协作、客户或内部支持、返工与缺陷处理。等待时间没有直接作为个人投入强制记录,而是通过阻塞状态和等待原因补充。这样既能观察流程等待,又避免将“没有实际工作投入的等待时长”误计为人力工时。
试点采用两周一个周期。成员原则上在工作日或周期结束前完成记录;负责人每周查看缺失与异常,周期复盘时再重点讨论超出预设容差的项目。系统层面设置任务关联、工作类型和日期等必要字段,员工不需要为每一条记录填写冗长说明。
如果组织评估 PingCode 这类项目协作平台,可重点验证以下能力:任务和工时的关联是否顺手,角色权限能否支持分层查看,数据能否按项目和工作类型汇总,变更与缺陷是否能在同一工作流中追溯,以及平台能否适配现有身份、研发或财务系统。工具能力应通过真实试点验证,不能只凭演示环境下的功能列表判断。
4. 试点结果:统计时间下降后,偏差解释才开始变得有用

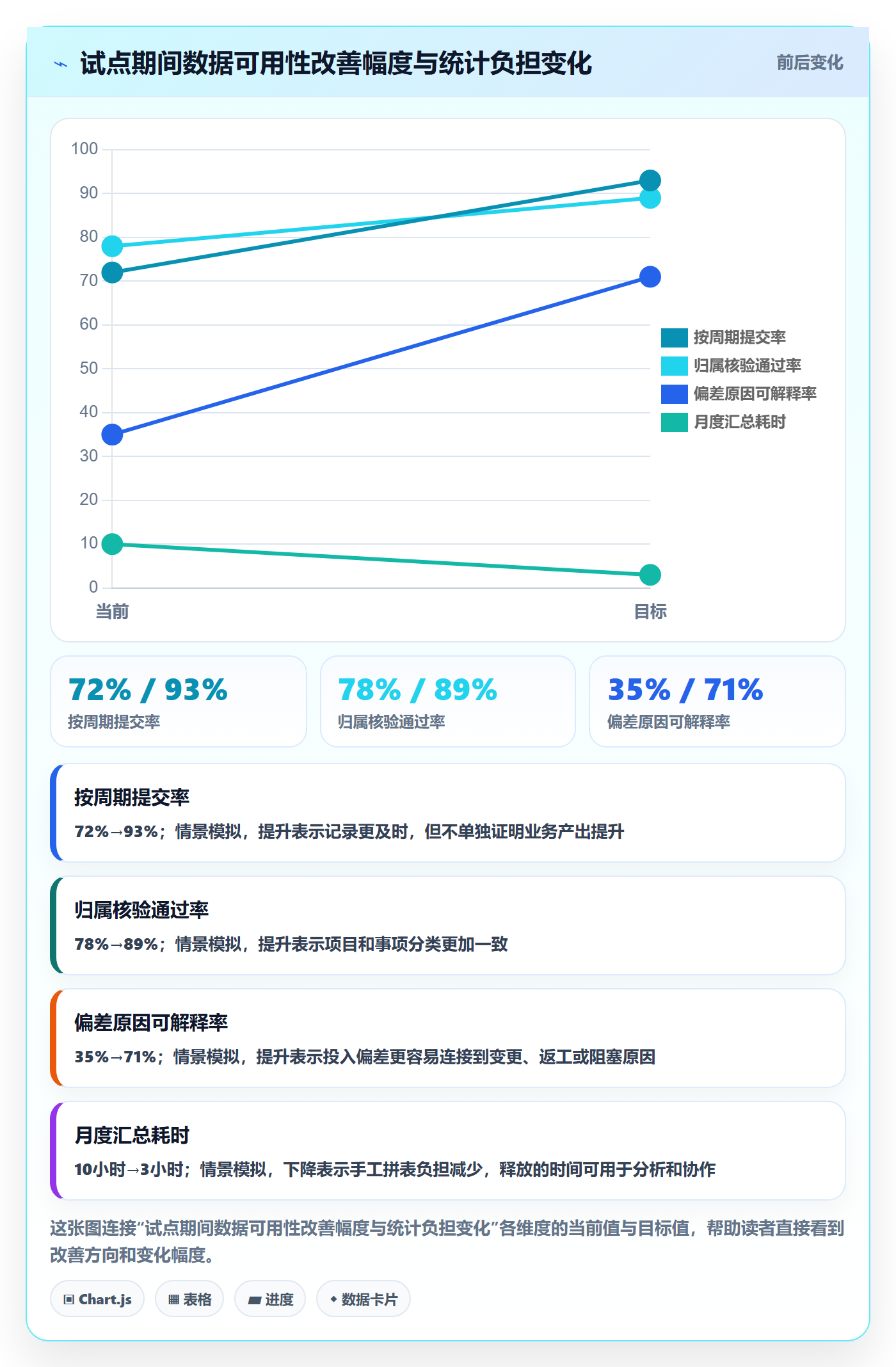

在情景推演的试点周期中,团队按周期提交率提高到 93%,抽样归属核验通过率提高到 89%,负责人每月汇总与核对的时间从约 10 小时降到约 3 小时。更重要的变化是,重大偏差记录中能够找到对应原因的比例从 35% 提升至 71%。
数据没有直接说明“团队效率提升了多少”,因为工时记录本身不能证明单位时间产出提高。它说明的是管理者更快获得了可解释的信息,并能区分偏差类型。试点复盘发现,一类超支来自需求范围变化,另一类来自测试阶段反复退回;前者需要重新确认优先级,后者需要改进进入测试前的验收条件。
对资源计划的改善也不是简单减少投入,而是更早暴露某些专业角色被多个项目同时占用。团队据此调整了项目并行顺序,减少关键岗位在短周期内被多次切换。是否因此缩短交付周期,需要继续观察后续版本,不能仅凭一个试点周期下结论。

5. 不能把前后变化全部归因于工时工具
试点期间,团队同时统一了分类、增加了异常提醒、要求负责人做周期抽查,并把偏差原因带进复盘。因此,数据改善不能简单归因于某个平台或某项功能。对组织来说,这其实是有价值的判断:落地效果来自流程、责任和工具的共同作用,单独采购软件并不会自动产生相同结果。
要验证效果,至少应观察多个周期,并记录同期变化。比如,试点期间是否同时调整了人员配置、项目优先级、需求流程或考核方式;如果有,就要在复盘中说明。否则,管理者可能把外部变化误判为工时方案的效果。
还应留意反作用:填报是否挤压实际工作,分类是否快速膨胀,员工是否开始把时间转移到更容易通过审核的类别,负责人是否只追求报表整齐。若这些情况出现,说明流程设计要调整,而不是继续增加检查频率。
六、不同情况下的行动建议:先找到适合自己的起步方式
1. 团队规模较小、协作关系稳定
小团队通常不需要复杂的多级审批和大量分类。可以先用共享项目清单、固定工作类型和每周轻量记录,观察项目投入是否偏离计划、是否有明显的支持工作被低估。关键是让记录结果进入每周计划调整,而不是为了未来可能需要的分析提前堆积数据。
当成员少、项目数量有限时,负责人可以直接讨论分类边界,不必一开始就建设完整的数据治理机制。但如果未来要跨团队比较,应尽早固定公共字段,避免数据积累到一定规模后才发现分类无法对齐。
2. 百人以上组织、多个部门共同交付
中大型组织要优先解决责任与权限问题:谁定义组织级分类,谁负责项目归属,谁处理异常,哪些角色可以查看个人明细,哪些管理者只能查看汇总。越多人参与,越不能依赖口头约定。
这类组织可以设置中央标准与部门扩展并行的治理方式。公共字段由项目管理或运营职能维护,专业分类由部门负责人提出,新增分类要说明管理用途、适用范围和退出条件。工具上可将 PingCode 等平台纳入候选评估,重点看其能否覆盖实际协作链路,而不是只看是否具备“工时”功能。
如果需要接入财务、成本或外包核算,必须把内部项目工时和财务核算工时分开定义。两类数据用途不同,权限和校验要求也可能不同。将它们混成一套口径,容易在项目管理与成本结算之间产生争议。
3. 项目范围频繁变化、探索工作占比高
对不确定性较高的工作,不建议过早要求任务级精确计划。可以按研究主题、阶段或假设记录投入,阶段结束时说明关键发现、决策变化和下一步方向。管理者应看阶段投入与学习成果,而不是把未能事前预测的小时数直接判定为估算错误。
如果某一探索工作逐渐形成稳定交付路径,再把它转为更细的任务和估算模式。换句话说,工时颗粒度可以随工作成熟度递进,而不必从第一天开始就精细化。
4. 以客户支持、运维或服务响应为主
服务团队的工作通常由工单或请求驱动,适合将投入关联到服务类别、客户事项、严重程度和处理结果。若每个请求都很短,逐分钟记录的收益可能低于维护成本,可以按统一最小单位记录,或将短时支持按服务类别汇总。
这类团队应特别区分处理时间、等待时间和总解决周期。前者代表实际投入,后两者反映流程时效。把等待客户回复的时间也计入人力投入,会高估成本;完全不记录等待,又可能掩盖服务流程的延迟来源。
5. 目标是成本核算或项目报价
当数据用于成本核算、报价或合同结算时,工时的可信度要求更高,审批和审计轨迹也更重要。应明确可计费与不可计费范围、人员费率、修订记录和例外处理机制,并与财务口径对齐。
但用于内部改进的工时数据,不应因为报价需要而被全部改造成严格核算流程。管理目的不同,记录方式也可能不同。必要时建立相互映射的两套视图,而不是让每个内部协作事项都承担财务审计成本。

七、不同情况下的取舍:精度、负担、透明度如何平衡
1. 精度和填报成本之间的取舍
更细的时间单位和更多分类,通常能提供更丰富的分析可能,也会增加员工记忆、选择和维护成本。适合精细记录的情形包括合同结算、复杂项目成本分析,以及需要识别具体流程节点的改进项目;若管理者只需判断角色容量和项目趋势,按更粗粒度记录可能已经足够。
我的判断标准是:新增的精度是否会改变决策。如果将记录从小时细化到十分钟,但最终仍按月查看团队总投入,精度很可能只是表面精细。若不同任务的成本差异会影响报价或资源配置,细化才有实际意义。
2. 统一性和专业自治之间的取舍
公共口径越统一,跨部门比较越容易;部门自治越多,分类越贴近本地工作。完全统一可能抹去专业差异,完全自治则会让组织级分析失去基础。更稳妥的取舍,是统一少数核心维度,允许有限扩展,并要求扩展项能映射到公共分类。
新增分类要有维护成本。每个分类都应明确使用场景、责任人、数据去向和复审周期。若某项分类长期没人分析,也不影响计划或复盘,就应考虑合并或下线。
3. 透明度和隐私保护之间的取舍
工时记录涉及员工工作行为,管理者应提前说明采集目的、查看范围、保留周期和异常处理方式。若团队不知道数据会被怎样使用,很容易把填报理解为监控,进而降低真实度。
并非所有管理者都需要查看个人逐日明细。项目负责人可能需要看到项目投入与角色分布,部门负责人可能关注容量趋势,人力或财务职能则可能需要特定汇总。按角色控制数据访问,可以同时支持管理和保护合理边界。
若组织打算把工时用于绩效或薪酬讨论,应先完成明确的制度说明、口径验证和申诉机制设计,不要在试点后突然改变用途。用途变化会改变员工行为,也会影响数据可解释性。
4. 自动化和人工判断之间的取舍
自动化适合处理重复校验、提醒、汇总和关联;人工判断适合解释异常、识别背景和选择行动。若把“系统能自动填”当成数据真实,风险很大;若所有统计都靠人工汇总,又会增加延迟和错误。
自动生成的记录应标明来源和规则,例如来自任务状态、日历或系统日志的推定值,不能与员工确认的实际投入混为一谈。自动化可以减少操作,却不能替代对数据语义的确认。
5. 即时记录和周期补录之间的取舍
即时记录有利于减少记忆偏差,但会打断专注工作。每日结束时统一补录,通常比每完成一个动作就填一次更可持续。对高频短任务,可以采用轻量汇总;对金额敏感或外部计费事项,则可能需要更及时的确认。
团队可以先设定一个能执行的节奏,例如每日或每周固定时间检查,再根据抽样结果调整。如果超过一周才补录,记忆质量可能下降;如果要求每个任务切换时立刻记录,操作打断又可能过多。适合的周期取决于工作结构,而不是单一规则。
八、落地步骤:从小范围试点走到稳定运行
1. 第一步:写清楚要解决的两个到三个问题
不要用“加强管理”“提升透明度”这类无法验证的目标启动项目。可以具体写成:减少月度工时汇总时间、提高计划偏差可解释率、识别某类岗位的并行负荷,或改善支持工作对项目计划的影响。目标越明确,越容易判断哪些字段必要。
试点目标不宜过多。若同时要做绩效、成本、排期、客户报价和个人效率分析,数据流程会很快膨胀。先选管理价值最高、口径最可控的一两个用途,其他用途等基础稳定后再评估。
2. 第二步:确定公共口径和边界情形
把最常引发争议的情况列出来:跨项目会议如何归属,临时支持如何记录,返工记到原任务还是单独类别,培训与请假是否进入统计,未分配事项如何处理。每个问题给出简短规则和例子,试点中遇到新情况再增补。
分类设计应由实际使用数据的负责人参与,而不只是系统管理员决定。项目、研发、测试、交付和财务等角色对同一术语的理解可能不同,早期对齐能够减少上线后的返工配置。
3. 第三步:选取代表性团队,不要只挑最容易成功的团队
试点团队最好覆盖一种典型交付团队和一种支持或运营团队。只挑流程最成熟、负责人最积极的团队,可能高估推广效果;只挑问题最多的团队,又可能把试点变成救火项目。
选择试点时还应考虑数据可比性和管理支持。负责人要愿意参加周期复盘,成员需要有时间学习流程,系统配置也应能在试点范围内调整。若这些条件缺失,试点结果无法区分是方案不好还是执行条件不足。
4. 第四步:并行记录一段时间,先校验再扩大
初期可以短时间保留现有方式与新流程的对照,检查项目归属、分类和汇总结果是否一致。并行期不宜太长,否则团队会承担双重录入负担;但若完全没有校验,就难以发现新口径是否漏掉了重要事项。
抽样复核可以围绕高频分类、异常工时和偏差较大的项目展开。复核发现的问题要记录为规则调整,而不是只对个人做提醒。若不同人对同一事项持续产生不同归属,应先修订例子或任务结构。
5. 第五步:将异常处理嵌入既有计划会议
工时数据不需要另开一场冗长会议。可以在现有迭代复盘或项目周会上,留出固定时间讨论高偏差项目、关键角色负荷和重复返工。会议只看需要决策的异常,不逐一检查所有人的每笔记录。
每个异常都要形成明确处理结果:调整范围、修订估算、解决阻塞、改变并行顺序,或记录为当前无法控制的外部依赖。若无需采取行动,也应说明原因,避免异常列表无限累积。
6. 第六步:建立复审机制,允许规则变轻或变重
试点规则不是永久制度。每隔一段时间检查分类使用分布、异常率、填报耗时和管理动作。如果分类过多且长期闲置,就合并;如果“其他”持续偏高,就分析是否缺少必要分类;如果员工花大量时间解释数据,却没有形成决策,就缩减流程。
扩大范围前,应确认试点数据至少跨越多个计划周期,并覆盖不同项目阶段。只有经过正常波动和高峰期验证,才能判断方案是否具有可持续性,而不是短期动员的结果。
九、工时指标怎么读:避免把数字当成结论
1. 看投入偏差时,同时看范围变化和交付质量
计划投入与实际投入的差值适合用来发现偏差,但解释时要同时看需求范围、缺陷返工、外部依赖和交付质量。如果投入增加的同时范围扩大,偏差未必是执行失控;如果投入稳定但缺陷率上升,则单看工时会漏掉质量代价。
建议将偏差按原因归类,并保留“原因尚未确认”这一状态。强行要求每个超支立刻归因,容易诱发猜测。随着信息补齐再更新原因,比把不确定判断写成确定事实更可靠。
2. 看角色负荷时,关注并行切换和队列长度
角色负荷不能只看工时总和。一个人被分配到多个优先级相近的项目,表面上可能没有超出可用时间,实际却频繁切换任务,导致交付等待增长。管理者应结合并行项目数、待办队列和关键依赖观察容量,而不是简单把工时填满视为资源利用率高。
对于跨项目角色,集中处理某类工作、明确优先级和减少临时插单,有时比增加人力更有效。工时数据可以指出负荷位置,但是否需要招聘、借调或调整优先级,仍要结合技能稀缺程度和业务时限判断。
3. 看返工投入时,追踪发生阶段与触发原因
返工工时上升可能来自需求理解不一致、验收条件不清、代码质量问题、测试环境不稳定或频繁变更。只看“返工增加”无法判断应由哪个流程节点改进。
团队可以将返工与缺陷发现阶段、变更来源和影响版本关联。如果缺陷集中在晚期暴露,可能需要检查早期评审和测试策略;如果大量返工由需求变更触发,就应重新设计范围确认和变更决策机制。
4. 看会议和支持投入时,区分必要协作与可避免切换
会议时间高不一定代表浪费。协调复杂项目需要必要的沟通;问题在于会议是否有决策、是否重复、是否由错误的信息结构造成。工时数据可帮助识别会议投入变化,但应结合议题、参会角色和实际结果,而不是简单压缩会议时长。
支持工作也不应一律视为“非项目时间”。如果某个专业团队持续被多个项目调用,这可能是组织关键服务能力,也可能是需求入口不清导致的打断。把支持工时单独观察,才能判断需要设立服务机制还是改进需求自助能力。

十、结尾:让工时数据成为组织学习的输入
工时管理真正的难点,不在于让每个人按时写下小时数,而在于组织是否愿意让数据揭示流程问题。填报及时但无法解释,数据不会带来多少价值;记录不必完美,只要能稳定地回答计划偏差、容量瓶颈和返工来源,团队就已经拥有了改进的起点。
我更认可一种渐进式方案:先明确决策用途,随后统一最小口径,再在真实工作流中试点;用抽样检查和周期复盘提升可信度;最后根据工作成熟度和核算风险调整粒度。工具可以降低关联、汇总和追踪成本,但规则、责任与团队信任仍决定数据是否真实可用。
下一步可以从一个跨部门项目开始:选取近期存在投入偏差或资源冲突的项目,列出三个需要回答的问题,统一项目归属与工作类型,运行两个周期,抽样核对记录,并在复盘会上要求每个重大偏差对应一个原因或明确标记为待查。若数据没有改变任何计划或流程,就先简化方案;若它帮助团队更早看见问题,再逐步扩大范围。
好的工时落地,不是把组织变成更精细的计时机器,而是让投入、过程和结果之间的关系更透明。它最终应该减少猜测、降低无效协调,并帮助团队把有限的人力放到更重要的工作上。
常见问题解答(FAQ)
1. 跨部门团队开展工时管理,应该先从哪里开始?
我所在的项目经常需要研发、产品、测试和运营一起协作,但大家对“工时”理解不一样:有人记实际投入,有人填计划时间,还有人只在月底补一遍。我担心一上来就要求全员填表会引起反感,怎样启动才更容易落地?
先统一用途和口径,再选一个有代表性的项目试跑,不建议先铺开全公司。试点前把工时定义为“实际用于具体工作项的时间”,并明确它用于容量评估、项目复盘和流程改进,而不是单独作为个人绩效排名依据。一个可操作的试点范围是选择 2,3 个跨部门项目、约 20,40 人,运行 4 周;
记录任务、投入时长、工作类型和必要的备注,字段尽量控制在团队能稳定填写的程度。复盘时同时检查填报完整度和数据是否能解释项目问题,例如需求等待、返工或临时支持。如果管理者还不能说明数据将如何用于决策,就先不要扩大范围。
2. 跨部门工时统计怎样避免重复计算和口径不一致?
我发现同一项需求会经过产品、研发、测试多个环节,有人把会议时间算进任务,有人另记一条,有人只填编码时间。最后部门报表看起来都有数字,却很难横向比较,我应该先统一哪些规则?
优先统一三个口径:统计对象、时间边界和归属方式。统计对象应落到可识别的工作项;时间边界要说明是否计入会议、沟通、等待和返工;归属方式则要规定跨项目支持如何记录,避免同一段时间同时记入两个项目。
比如,一场 30 分钟的项目评审可以按实际参与者分别记录为各自的投入,但不能再把同一段时间重复加到多个任务里。建议用一页规则说明配合 5,10 个常见场景示例,再由各部门负责人共同确认。上线两周后抽查少量记录,若同类场景的填法仍明显不同,先修订口径,不要急着用这些数据做部门效率排名。
3. 怎样减少员工填报工时的负担,同时保证数据可用?
我们团队平时任务切换频繁,工作日结束后再回忆每件事花了多久,经常只能估个大概。我不希望工时管理变成额外的行政工作,但也担心填得太粗,数据无法用于项目复盘,有没有实际可执行的折中办法?
关键不是追求分钟级精确,而是降低回忆误差和重复录入。可以让成员在任务完成或切换时记录时间,按团队节奏设置每日或每周提醒,并允许对短时、零散工作按约定粒度合并记录。一个试运行办法是要求当日补录、每周五前完成确认,单条记录以 15 或 30 分钟为最小粒度;
具体粒度应根据工作类型决定,不能把所有团队都套用同一标准。每周观察补录比例、漏填集中在哪些工作类型,以及成员平均填报耗时。如果大量记录都在周末集中补齐,说明流程或入口有问题,应先优化记录方式,而不是简单加大催办力度。
4. 工时管理实施后,如何判断效率真的提升了?
我担心上线前后只比较“记录了多少小时”,最后得到的结论只是大家填得更勤快了。跨部门项目还会受需求变更、人员调整和外部依赖影响,应该看哪些指标,才能判断工时数据带来了实际改进?
不要用“工时变少”直接等同于效率变高。更可靠的判断是把投入与交付结果、流转情况和返工情况一起看:例如按同类工作比较每项交付的实际投入、按期完成率、等待时间、返工占比,并记录范围变化和人员配置。可以在试点前取 4 周基线,试点期间持续记录,再选规模和复杂度接近的工作做对照。
举例来说,若一个团队的平均等待时间下降、按期完成率上升,而交付范围与质量没有缩水,才有理由认为协作效率改善;单看总工时下降,可能只是漏记或项目工作被转移。复盘应先找出瓶颈,再决定调整审批、排期或协作机制,工时数据本身不是改进结果。
核心关键词
文章包含AI辅助创作:工时落地方案:跨部门团队开展工时管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572636
读者评论
我们团队试过按任务拆到小时,结果填报时间明显增加,月底还是靠负责人解释数据。后来改成项目、阶段和工作类型三层,虽然不够精细,但能看出返工和等待主要集中在哪些环节,实际更容易用于排期调整。
工时数据是否可信,确实和绩效绑定方式关系很大。只要员工担心填多了被认为效率低,往往会把会议、支持和排查时间归到其他类别。建议先明确数据用于容量和流程分析,不直接做个人排名,否则分类质量很难稳定。
文中提到的口径统一很关键,但跨部门落地时还要考虑外部协作和临时事项。我们曾把客户沟通、供应商等待都算进项目工时,后来发现不同负责人记录方式差异很大。除了字段定义,最好配几组实际案例,并定期抽查修正规则。
