实际工时实操方法:跨部门团队提升工时管理效率的效率提升方法与模板

实际工时管理最常见的失败,不是员工忘了填,而是组织把“填了多少小时”误当成“知道项目为什么延期”。跨部门团队里,研发填了 8 小时、测试填了 6 小时、产品填了 3 小时,看起来记录完整;但如果这些时间无法对应到同一项工作、同一个统计周期和明确的口径,管理者仍然回答不了:哪些工作消耗超预期、等待发生在哪个交接点、下个迭代要调整什么。我的核心判断是:先让工时记录能支持决策,再追求记录得完整;实际工时不是考勤,也不是绩效评分的替代品。

一、先讲核心结论:工时管理的目标不是把每个人填满

1. 实际工时要回答三个经营问题

我建议把实际工时定义为:团队成员在约定周期内,针对可识别的工作项,记录实际投入的工作时间。它既不是在岗时长,也不是电脑活跃时长,更不是把一天拆成若干段、要求每分钟都有去处。

有效的工时记录至少应回答三个问题:时间花在哪类工作上,原计划与实际投入差多少,差异是由工作本身、协作等待、返工还是临时任务造成。只记录“某人 8 小时”,没有关联任务和偏差原因,最多能用于粗略汇总,不能直接支持项目决策。

因此,我会把工时管理的目标限定为三类:改善估算、识别流程损耗、提高资源安排的可预测性。若团队还想用它衡量个人绩效,必须先说明具体场景、数据限制和复核机制,不能把投入时长直接等同于产出质量。

2. 先统一四个口径,再讨论工具

跨部门记录经常对不上,通常不是员工不配合,而是部门对“实际工时”理解不同。研发可能只填编码时间,测试把缺陷复测也算进去,产品把会议、需求澄清和方案编写混在一起。报表虽然能汇总,汇总的却是几种不同口径。

口径 建议定义 容易混淆的情况
计时单位 以 15 分钟或 30 分钟为最小记录粒度 要求精确到分钟会增加记忆负担,却未必提高决策精度
计时对象 关联项目、迭代、需求、缺陷或明确的非项目活动 只填部门名称,无法追溯具体工作
计入范围 定义会议、评审、沟通、返工、支持工作的计入规则 不同岗位各自决定哪些时间算“有效工作”
统计周期 确定按日、周、迭代或月汇总,并固定截止时间 有人按自然周,有人按迭代周期,汇总后不可比

最小粒度不是越细越好。若团队一天被大量短任务打断,要求逐分钟回忆会造成伪精确。对于计划改进和容量评估,15 至 30 分钟通常足以支持团队级分析;若涉及计费、合同交付或强审计场景,应由财务、法务和业务共同确定更严格的要求。

3. 先看团队级用途,暂缓个人排名

启动阶段,我通常先看任务类别、计划与实际的偏差、临时工作比例、返工占比和跨部门等待,再讨论个人层面的分析。这样做不是回避责任,而是避免将口径不一致、任务复杂度不同、支持工作分散等因素错误地归结为个人效率。

实际工时的第一价值,是让团队看见工作系统;不是给每个成员贴上“高效”或“低效”的标签。当管理者能基于数据减少重复返工、缩短等待、改善排期,成员才会看到记录的回报,填报质量也更容易稳定。

实际工时实操方法:跨部门团队提升工时管理效率的效率提升方法与模板

二、背景和真实场景:跨部门团队为什么特别容易算不清

1. 一个工作项会穿过多个部门,时间却分散在不同系统

以一次面向客户的功能交付为例,产品梳理需求,设计确认交互,研发实现,测试验证,运营准备上线说明,项目负责人协调依赖。每个角色都投入了时间,但各自可能使用不同工具、不同命名和不同周期记录。

等项目结束后,负责人看到的是若干部门各自的数字,却很难知道同一个需求从提出到验收到底消耗了多少总投入。若某项工作看似只做了三天,实际上中间等待接口、补充需求、重新验收耗费了两周,单看直接工时会低估交付成本,单看日历周期又无法辨别真正的工作量。

2. 任务切换和临时支持会吞掉计划容量

跨部门团队的时间通常不是连续分配的。研发上午处理版本问题,下午参加需求评审;测试在计划任务之间响应线上缺陷;产品还要临时回答销售和交付团队的问题。若团队只记录主项目工时,计划看起来很整齐,实际可用于计划工作的容量却被高估。

如果把临时支持、会议和等待都不记录,项目超期会被误解为估算不准或执行不力;如果所有时间都强行归进项目任务,又会把管理活动和项目工作混为一谈。合理做法是设置有限、稳定的类别,让必要的非项目工作也能被看见。

3. 不同岗位的“投入”天然不可直接比较

研发、测试、设计、产品和项目管理的工作形态不同。研发可能连续专注数小时,项目管理的投入则分散在沟通、协调、风险处理和会议中。即使两个人都记录 6 小时,也不能据此推断产出相同或效率相同。

我更愿意先比较同一团队、同类任务、同一周期下的计划偏差和工作结构。比较范围越相似,解释才越有意义。拿一个复杂的新架构任务和一个熟悉的配置修改直接比较小时数,得出效率结论是不成立的。

4. 记录工作量和交付周期是两种不同视角

工时反映投入,周期时间反映工作从开始到完成经过了多久。一个任务可以只投入 5 小时,却因为等待审批经历 8 天;也可以集中投入 20 小时,在两天内完成。管理者若只看工时,会漏掉等待;只看日历周期,又可能把低投入等待误当成高工作量。

因此,工时系统应与任务状态、开始和完成时间、阻塞原因一起分析。工时本身不是全景图,但它能与流程数据组合,帮助团队区分“人手不够”“等待太久”和“返工过多”。

实际工时实操方法:跨部门团队提升工时管理效率的效率提升方法与模板

三、常见误区:看起来在管理,实际上在制造噪声

1. 误区一:要求每天填满标准工时

有些团队要求每个人每天必须填够固定小时数,缺少任务时就补到“内部事务”或“其他”。结果是报表表面完整,数据却失去辨别能力。若成员为了避免被追问而将时间填满,未记录的等待、突发支持和工作中断仍然不会消失,只是被藏起来。

我建议把“异常提醒”与“必须填满”区分开。连续多天记录明显偏少,可以提醒成员补充或说明;但不应要求每个人把标准工作日全部分配到项目任务。休假、培训、公共事务和不可归因的零碎支持,都应有清晰处理规则。

2. 误区二:把计划工时当作承诺,也把偏差当作失职

估算是基于当前信息作出的判断,不是无条件保证。需求变更、依赖延迟、环境故障和新发现的复杂度,都可能使实际投入偏离计划。若任何超出估算的情况都会带来惩罚,成员就会倾向于夸大估算、隐瞒变化,或者把额外时间记到不显眼的类别。

计划与实际的差异应先用来校准估算和发现变更。管理者可以追问“偏差从哪里发生”,但应避免只问“为什么超时”。前一个问题能引出流程和需求信息,后一个问题容易把复盘变成追责。

3. 误区三:用工时总量给员工排效率名次

加班多不代表效率高,记录时间少也不代表产出好。低工时可能来自复用成熟方案,也可能是任务没有记录;高工时可能来自复杂任务,也可能是返工和等待。没有任务难度、质量、完成情况和协作条件等背景,单一工时排名往往会鼓励错误行为。

如果确实需要个人层面的管理分析,应把它放在受限场景中使用,明确数据访问范围、比较对象和解释程序。任何指标都要允许成员说明背景,并且不能直接取代绩效评估中的专业判断。

4. 误区四:类别越多,分析越精细

把类别拆成几十种,看起来能够产生丰富报表,实际上会增加选择成本和分类错误。员工常常不知道一场包含需求澄清和项目同步的会议应该放在哪里,最后各自选择最顺手的类别,导致同一类工作被分散统计。

起步时可用六至八个稳定类别覆盖主要活动,例如需求与设计、开发与实现、测试与质量、会议与评审、缺陷与返工、临时支持、维护与运维、培训与内部事务。只有当某个类别持续占比高、且团队确实能据此采取行动时,再考虑拆分。

5. 误区五:采购工具后,数据自然就会变好

工具可以降低记录和汇总的摩擦,却不能自动统一组织口径。若任务命名混乱、项目层级不清、职责边界不明确,任何工具都会把混乱更快地汇总出来。工具选型前,至少应先画出任务从提出到关闭的基本流程,明确谁创建工作项、谁更新状态、谁解释异常。

对使用项目管理平台的中大型组织,工具价值更多体现在权限、项目结构、报表、流程集成和规模化治理上。以 PingCode 这类服务中大型企业及 100 人以上组织的项目管理平台为例,评估重点不应只是能否填工时,还应验证能否关联需求、缺陷、迭代和人员权限,以及报表能否按组织实际口径配置。具体能力应以产品当前版本和组织配置为准。

实际工时实操方法:跨部门团队提升工时管理效率的效率提升方法与模板

四、专业判断逻辑:如何让工时数据可解释、可比较、可行动

1. 先确认决策,再决定收集什么数据

我在设计工时方案时,先问管理者准备基于数据做什么决策。若目标是提高估算准确度,需要保留计划工时、实际工时、工作类型和偏差原因;若目标是识别支持负担,需要单独记录支持类别、请求来源和处理时长;若目标是优化跨部门流程,则还要关联状态变更、阻塞时段和交接环节。

反过来,如果一个字段既不会改变排期、资源配置或流程改进,也无法满足审计要求,就不必强行收集。每多一个字段,都会增加填写、维护和解释成本。好的模板不是字段最多,而是每个字段都有用途。

2. 区分实际投入、计划投入和日历耗时

这三个数很容易被混在一起。计划投入是开始前的估算;实际投入是成员真正用于工作项的时间;日历耗时是工作项从开始到完成经过的时间。它们分别帮助团队回答容量、投入和流动效率问题。

数据 回答的问题 不适合单独得出的结论
计划投入 当前预计需要多少人时或人天 不能证明成员必须按该数字完成
实际投入 实际消耗了多少工作时间 不能直接代表交付价值或个人效率
日历耗时 从启动到完成经过多久 不能等同于持续工作时间

例如,一个需求估算 16 小时,实际投入 20 小时,日历周期为 9 天。团队应进一步看多出的 4 小时是否来自需求变更,9 天里是否有 5 天等待评审。若只把“20 小时大于 16 小时”归结为估算失准,就会错过真正的交付瓶颈。

3. 给偏差设置少量、可行动的原因标签

偏差原因不能只有“其他”。建议第一版采用有限标签:需求变化、技术复杂度高于预期、依赖等待、环境或数据问题、缺陷返工、临时支持、人员切换、估算口径不一致。标签要能对应改善动作,否则只是给偏差换个名字。

例如,“依赖等待”应进一步记录等待对象或阻塞节点;“需求变化”要能关联变更时间和提出方;“返工”要区分需求理解、设计问题、实现缺陷或测试发现。标签不需要一次做到完美,但要定期检查是否存在大量模糊归类。

4. 用团队基线而非外部平均值判断异常

不同企业、项目类型和岗位结构差异很大,网上所谓“标准工时利用率”如果没有定义和样本背景,不宜直接作为目标。团队应先用四到八周建立自己的基线,再观察相同工作类型、相似项目和相同周期的变化。

例如,若团队近期临时支持占计划容量的比例持续上升,可能需要设立轮值、预留支持容量或改善问题入口;若返工比例上升,则要检查需求澄清和验收标准;若估算偏差主要出现在跨部门工作项上,则需要细化交接和依赖管理。数据首先用于提出假设,再用具体案例验证。

5. 用抽样复核而不是全量审计追求可信度

对大多数项目团队,要求管理者逐条审核每个人的时间记录既昂贵,也容易造成形式主义。我更建议每周抽取少量工作项,检查任务关联、类别选择、记录时间与实际进度是否合理;若某类别异常偏高,再扩大样本。

抽样复核重点不是判断某个小时是否“真实到分钟”,而是发现系统性偏差:某部门是否总把会议记入项目,某类工作是否长期没有任务承接,或者月底补录是否导致记录集中在少数日期。若数据用于合同计费、审计或法定要求,复核强度应另行设计。

实际工时实操方法:跨部门团队提升工时管理效率的效率提升方法与模板

五、具体案例与数据观察:一个 120 人产品团队如何从月末补表转向周度复盘

1. 案例背景与观察边界

下面是一个匿名化的情景案例,数字用于展示分析方法,不代表公开企业调查结果,也不应当被理解成任何组织的行业基准。团队约 120 人,包含产品、设计、研发、测试、交付和项目管理岗位;多个项目并行,原先由各部门月底填写表格,再由项目负责人手动合并。

试点前,团队主要有三类困难:工作项名称不统一,月底回忆导致补录;项目投入与内部支持混在一起;管理层只能看到部门总工时,无法解释计划偏差。试点目标没有设为“让每个人填满”,而是先降低补录和手工汇总成本,再验证数据是否能指出具体改善动作。

2. 先做六周小范围试点

试点选择两个跨部门项目,不一次覆盖全公司。第一周只统一计时单位、工作类别、任务关联方式和每周截止时间;第二至第四周稳定记录;第五和第六周开始按偏差原因复盘。这样安排的好处是能把“口径调整带来的变化”与“流程改进带来的变化”尽量区分开。

团队每周安排 25 分钟复盘:先看实际投入与计划的差异,再看临时支持、返工、等待和任务变更;每次只选一两个高频原因形成行动项。复盘不逐个点评成员的记录,而是讨论工作系统中哪个环节能被改变。

3. 观察指标要同时包含质量、成本和结果

试点观察了记录及时率、有效关联率、月底整理耗时、计划偏差解释率、临时支持占比和行动项完成情况。单看某一项容易误判:及时率提高,可能只是提醒更频繁;手工整理时间下降,却不代表计划准确;偏差解释变多,也可能反映分类设计太复杂。

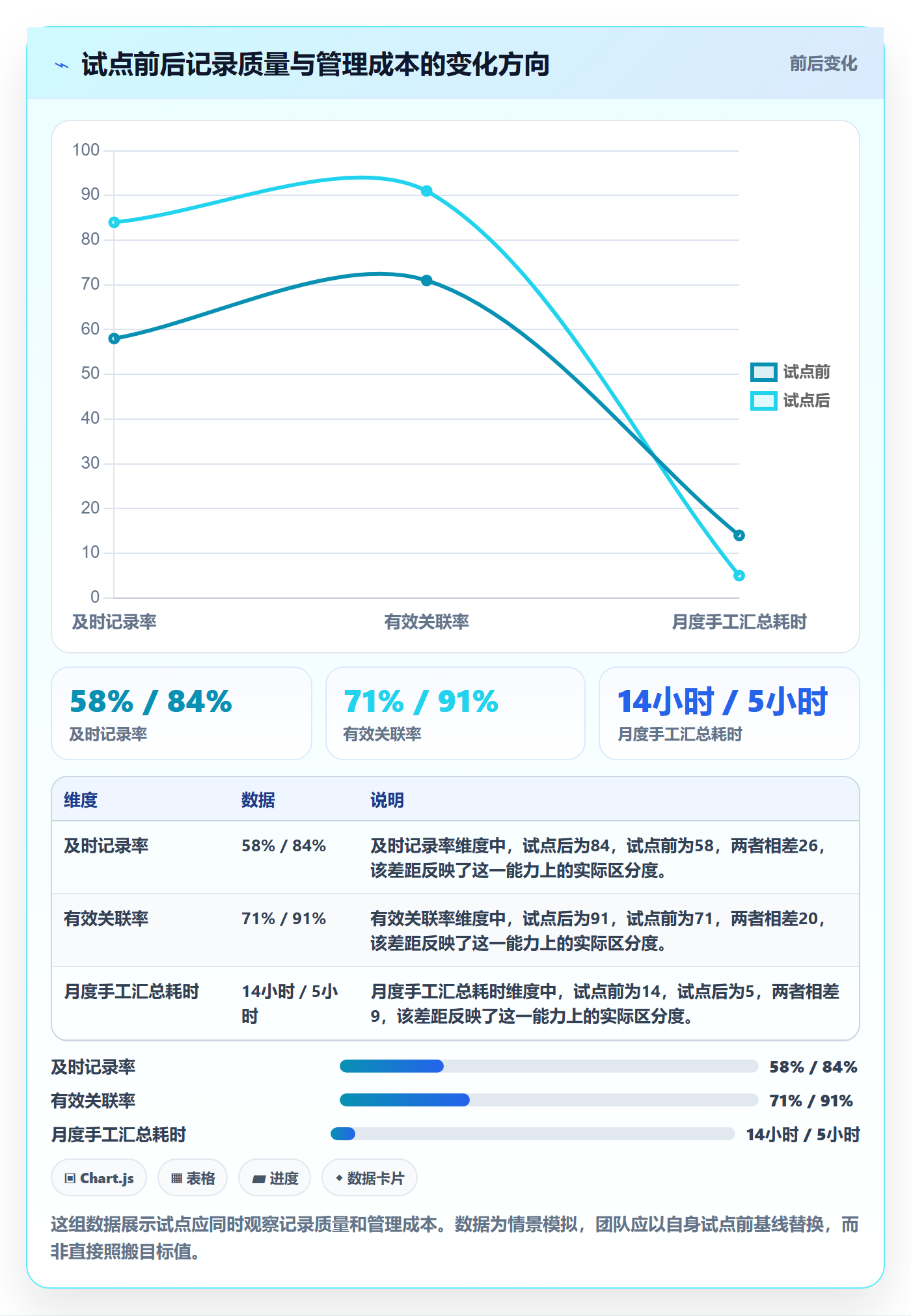

示意数据中,及时记录率从 58% 提高到 84%,有效关联率从 71% 提高到 91%,每月手工汇总约从 14 小时降至 5 小时。与此同时,团队发现计划外支持约占可用项目投入的 17%,其中约一半来自重复问题和临时咨询。后续行动不是要求成员少花时间,而是设置支持轮值、建立问题入口并把常见问题纳入知识库。

4. 数据带来的关键发现不是“谁慢”,而是容量被谁占用

试点中一类研发任务的实际投入高于估算,但复盘后发现,超出的时间并非主要来自编码,而是多次等待环境、反复确认验收条件以及插入的线上支持。如果只看个人工时,可能会误判为实现效率低;把状态、类别和原因标签放在一起后,团队才看到环境准备和支持切换是更值得处理的问题。

另一个发现是,部分产品和测试的投入无法稳定挂到具体需求,因为会议和跨项目支持没有共同类别。团队没有继续增加细分字段,而是先约定哪些会议计入项目、哪些归入公共协作,并为临时支持建立统一工作项。记录结构变简单后,分类一致性反而提高。

5. 怎样避免把模拟案例误当成结果承诺

上述数据仅用于说明试点可能观察什么、如何解释,不是承诺上线某个工具后必然达到的效果。不同团队的项目类型、任务成熟度、管理习惯和工具配置不同,改进幅度会有显著差异。实际启动时应记录基线、注明统计周期,并保留口径变更记录。

如果试点期间同时调整了任务流程、人员分工和统计口径,就不能把所有变化都归功于工时管理。更稳妥的方法是明确试点范围,记录每项流程变化,并结合成员访谈和工作项样本核对。数据能帮助团队验证判断,但不能代替因果分析。

实际工时实操方法:跨部门团队提升工时管理效率的效率提升方法与模板

六、可直接使用的实际工时模板与执行流程

1. 工时记录模板:保留能解释和行动的字段

以下模板适合多数以项目交付、产品研发或跨部门协作为主的团队。若组织有计费或审计要求,应增加经审批的合同、成本中心或凭证字段;若只是团队内部改进,避免一开始就堆叠复杂字段。

字段 填写示例 使用规则
日期 2025-04-08 按实际发生日期记录,允许按规则补录
人员或角色 测试工程师 按组织权限展示,汇总分析遵循隐私要求
项目或产品 客户门户改版 使用统一项目名称,避免个人自造简称
工作项 登录流程兼容性测试 关联需求、缺陷、支持单或明确的公共工作项
工作类别 测试与质量 从有限选项中选择,定期检查类别是否仍适用
实际投入 1.5 小时 按团队规定的最小粒度记录
计划投入 2 小时 没有事前估算时留空,不要事后倒填计划
偏差原因 测试环境等待 出现明显偏差或阻塞时填写,使用受控选项
备注 等待测试环境恢复后补测 只补充原因和后续信息,不写无关评价

2. 八周落地流程:先试点、再扩展、最后固化

  1. 第 1 周:明确决策场景。让项目负责人、职能负责人和一线成员共同回答:数据要改善什么决策?哪些数据没有用途?先写出一页口径说明。

  2. 第 2 周:梳理工作项结构。统一项目、需求、缺陷、支持单和公共事务的关联方式;确认没有任务承接的活动该如何记录。

  3. 第 3 至第 4 周:小范围试填。选择一个或两个跨部门项目,收集填写困难和分类冲突;先修模板,不急着处罚缺失记录。

  4. 第 5 周:建立基线。固定统计周期,记录及时率、关联率、各类别占比和汇总成本,并注明数据口径。

  5. 第 6 周:开展第一次复盘。只挑选最明显的偏差或损耗,验证原因是否有工作项和流程证据支持。

  6. 第 7 周:执行一项小改进。例如设立支持轮值、调整验收入口或减少重复会议,并指定负责人和截止日期。

  7. 第 8 周:比较与决定扩展范围。如果记录质量稳定且数据带来了具体行动,再扩展到更多团队;若填报成本仍高,先简化字段或修复任务结构。

3. 每周复盘议程模板:用问题替代汇报数字

  • 本周计划与实际差异最大的是哪几类工作?先看任务类型和偏差,不先点名个人。

  • 临时支持、返工或等待是否超过团队可接受范围?若超过,明确发生在哪个流程节点。

  • 哪些偏差来自信息不足,哪些来自执行过程?两类问题的改进措施不同。

  • 本周只选择哪一个问题进行试验?改进项过多会分散责任,难以判断效果。

  • 谁负责、何时复查、用什么证据判断有效?没有负责人和复查时间的讨论不算行动闭环。

4. 数据检查清单:月末汇总前先做四项校验

  • 检查是否存在大量没有关联工作项的记录,并追问是任务入口缺失还是填报习惯问题。

  • 检查不同部门是否把相同活动放入不同类别,必要时抽查具体工作项,而不是只看汇总表。

  • 检查月底或周期末是否出现集中补录,若有,应缩短提醒周期并降低记录回忆跨度。

  • 检查异常工时是否有背景说明,避免把数据缺失、任务变化和实际工作混为一谈。

5. 何时考虑用平台统一管理

当团队人数增长、项目并行增加,或者工时数据需要关联需求、迭代、缺陷和权限时,分散表格的维护成本会逐渐上升。此时可以评估项目管理平台是否支持统一工作项、按组织权限查看、周期汇总、偏差分析和数据导出。

评估时应带真实工作流做演示,而不是只看功能清单。准备一个跨部门需求、一个缺陷处理、一个临时支持场景,检查成员能否低成本记录、负责人能否追溯、管理者能否解释偏差。对于中大型组织,还要验证数据权限、组织层级、历史数据迁移和流程配置能力。

实际工时实操方法:跨部门团队提升工时管理效率的效率提升方法与模板

七、不同情况下的行动建议:不要把所有团队放进同一套制度

1. 十几人以内的小团队:优先用轻量规则

小团队通常沟通距离短,适合从共享表格或现有任务工具开始。保留日期、工作项、类别、实际投入和简短原因即可,不必先建立复杂审批。若每周汇总只花少量时间,工具迁移的收益可能低于设置和培训成本。

小团队的关键风险是负责人凭印象分配任务,却没有形成共同记录。建议每周查看一次计划偏差和临时支持,不追求精细的个人时长曲线。任务结构清晰后,再决定是否需要更系统的工具。

2. 多项目并行的中型团队:先治理任务关联和容量

当成员同时服务多个项目时,最有价值的通常不是更细的工时类别,而是让每段投入能归属到正确项目或支持入口。优先明确项目优先级、临时需求响应方式和公共工作项,避免一个人同时被多个项目负责人视为“可用容量”。

中型团队应按周或迭代分析计划投入、实际投入与临时支持比例。若计划长期被突发工作挤占,可以建立支持轮值、预留容量或明确服务等级,而不是要求所有成员提高填报精度来掩盖资源冲突。

3. 一百人以上的组织:重点放在治理、权限与一致性

组织规模扩大后,部门之间容易形成不同的计时规则和报表口径。此时需要明确谁维护类别、谁审核组织级定义、谁能查看个人记录、谁负责处理跨部门异常。若没有治理责任人,系统上线后类别会不断膨胀,旧数据和新口径也会失去可比性。

大型组织可以按业务线或项目类型分批试点,先共享核心字段,再允许局部扩展。权限设计应遵循最小必要原则:项目负责人看到项目所需的信息,职能负责人获得团队管理所需的数据,组织级分析尽量以汇总或经过授权的方式开展。

4. 远程和混合办公团队:记录工作,不监视在线状态

远程团队更需要异步协作和明确工作项,但这不意味着应通过在线时长、键盘活动或屏幕截图推断投入。工作状态不等于工作成果,深度思考和跨时区协作也未必能被简单的在线信号代表。

远程团队应把重点放在任务进展、交付质量、阻塞和交接记录。工时数据可帮助分析容量和任务估算,但不应用来填补沟通机制缺失。若成员无法知道优先级、验收标准和响应责任,再精细的记录也解决不了协作问题。

5. 计费交付或审计要求较强的业务:先让流程可追溯

当工时直接关联客户账单、合同核算或审计材料时,需明确计费与非计费工作的定义、记录证据、修改权限、审批流程和留痕要求。此类场景不能简单套用团队内部效率改进模板。

需要在准确性与操作成本之间做更严格的权衡:细粒度记录有助于核算,但会增加员工和管理者的维护负担。实施前应让业务、财务、法务和信息化团队共同确认制度,并通过小范围验证员工能否持续执行。

实际工时实操方法:跨部门团队提升工时管理效率的效率提升方法与模板

八、不同情况下的取舍:管理精度、填报成本和信任不能同时无限提高

1. 细粒度记录与持续执行之间的取舍

精确到 5 分钟的记录可能适合某些计费场景,但对以迭代复盘为目的的团队,往往会增加记忆和填写成本。若精度提高后,成员开始集中补录或大量使用“其他”,数据质量未必更好。

我的建议是从可支持决策的最低精度开始。先用 15 至 30 分钟粒度运行一个周期,再检查是否有业务问题无法解释。如果确有具体场景需要更细,针对该场景增加精度,而不是全员、全项目无差别加码。

2. 统一口径与岗位差异之间的取舍

完全统一有利于汇总,但不同岗位确实存在工作方式差异。完全自由则会使数据无法比较。较稳妥的做法是设定少量跨团队通用类别,再允许经过审核的岗位补充项,并明确补充项只用于特定分析。

任何局部例外都应有负责人和复查日期。若某个补充类别长期无人使用,或者无法带来行动,就应合并或删除。分类体系应随组织变化维护,而不是在一次培训后永久固定。

3. 透明分析与个人隐私之间的取舍

团队希望知道资源消耗,成员则有合理的隐私和公平关切。组织应明确哪些角色能查看明细、数据保存多久、能否用于绩效或薪酬判断,以及成员如何纠正错误记录。规则若不清楚,成员容易把工时记录理解成监控,进而降低真实度。

建议默认先展示项目和团队级汇总,在确有管理需要且规则清晰时再开放个人明细。任何使用方式都应公开说明,并提供解释和申诉渠道。信任不是附加项,而是数据可信度的一部分。

4. 自动化汇总与人工判断之间的取舍

自动化适合统一计算、提醒缺失、汇总类别和展示趋势;不适合自动判断某个人是否努力、某个团队是否低效。指标能够发现异常,但异常的原因需要结合任务背景、成员说明和流程证据。

当报表出现异常时,先检查口径、样本和工作内容,再决定是否采取管理行动。自动生成的数字越容易被管理层看到,组织越要为它设计解释机制,避免“看起来客观”掩盖了数据边界。

5. 统一平台与团队自主性之间的取舍

统一平台有利于跨项目关联、权限管理和组织级分析,但也可能要求团队改变现有工作方式。若平台无法承接团队真实流程,成员会在多个系统重复记录,最终产生额外负担。

选型要衡量的不是功能数量,而是核心流程能否少一步重复输入、数据能否按组织口径解释、权限是否合适、维护责任是否明确。最好用真实场景做试点,明确迁移成本和回退方案,再决定是否扩大范围。

九、上线前后的风险控制:把数据治理做成可持续机制

1. 设定记录补充与修正规则

成员难免漏记或填错,制度应规定允许补录的时间窗口、修改是否留痕、谁能批准特殊更改。若只能月底一次性补录,数据准确性通常更难保证;若任何修改都需要多层审批,员工又可能不愿及时修正。

对于试点团队,可以允许在下一个工作日内补充,周期关闭后通过负责人申请修正,并保留修改记录。具体规则应与组织的合规要求一致,不应为了追求表面整齐删除异常数据。

2. 避免指标被“优化成好看”

当管理者把某个指标设为硬目标,成员就可能围绕指标调整行为。例如,若只考核计划偏差,估算可能逐渐变得保守;若只看记录完整率,成员可能选择最容易填写的类别;若奖励工时利用率,团队可能减少必要的培训和复盘。

因此,关键指标应搭配反向观察项。计划准确度可以同时观察需求变更和质量问题;支持占比可以同时看问题解决率;记录及时率要结合抽样质量。指标不是越多越安全,而是要覆盖可能出现的副作用。

3. 为口径变化保留版本记录

团队调整类别、计时粒度或项目定义后,前后数据可能不再完全可比。建议记录口径版本、生效日期和变化原因。管理者在看趋势时应标注调整节点,不能把口径改变造成的统计跳变解释成效率突然提升或下降。

长期来看,工时数据是管理资产,资产需要维护说明。新成员、项目负责人和分析人员都应知道字段含义、例外处理方式和历史变化,这比保留一份看似精确却无人理解的报表更重要。

4. 把成员反馈纳入方案迭代

如果填报者觉得字段难懂、工作项难找、重复录入过多,问题通常不是“态度不积极”,而是流程设计没有贴近工作现场。每个试点周期都应收集几条具体反馈,优先修复最耗时或最容易误填的环节。

反馈不应只由管理层代言。实际填报的产品、研发、测试、运营和交付成员,最清楚哪些工作无法落入现有分类。让他们参与规则调整,既能提高可用性,也能减少数据被当作监控工具的担忧。

实际工时实操方法:跨部门团队提升工时管理效率的效率提升方法与模板

十、结尾:把工时从“填报任务”变成团队的改进证据

1. 判断工时方案有没有价值,看它是否改变了一个决策

如果工时数据只让月报多出几张图,却没有让团队调整排期、减少等待、降低返工或改善支持机制,那它很可能只是增加了一层行政工作。反过来,即使记录不追求分钟级精确,只要能稳定揭示一类重复损耗,并促成有效改进,方案就有实际价值。

我更看重一个简单检验:团队能否基于工时数据指出一个具体问题,拿出能核对的原因证据,采取一项行动,并在下个周期验证变化。做不到这一步,就先别增加字段、考核或系统复杂度。

2. 下一步从一张口径说明和一个试点开始

读完后可以先完成三件事:写清楚工时要支持的决策;用一张表确定计时单位、计时对象、计入范围和统计周期;选一个跨部门项目,运行六至八周的小范围试点。试点结束时,检查记录质量、汇总成本和行动闭环,而不仅是填报率。

实际工时管理真正的效率提升,不是把每个人的时间管得更细,而是让组织更早发现时间正在被什么消耗,并有能力改变它。从小范围、可解释、可复盘的方案开始,通常比一次性建立复杂制度更稳,也更容易赢得成员的长期配合。

常见问题解答(FAQ)

1. 跨部门团队如何建立可执行的实际工时填报规则?

我所在的项目里,研发、设计和运营对“工时”理解不一样:有人填实际投入时间,有人填当天在项目上待了多久。我想统一口径,但又担心规则太复杂,最后大家只是在月底补数字。具体应该怎么定?

先统一记录对象,再谈填报频率。建议把实际工时定义为“某人在某项工作上实际投入的时间”,不把会议等待、任务排队或全天在线时长直接算进去;跨项目会议则按议题或参会目的拆分,确实无法拆分时,单列为会议工时。

一个容易执行的起点是:每天按任务记录,最小单位设为15或30分钟,超过半天的连续投入也要拆成可核对的任务。试运行两周后检查三件事:漏填率、补填比例、单条记录是否过于粗糙。

比如一个20人的团队,若试运行首周有三分之一记录在周五集中补录,问题通常不是员工不配合,而是字段太多、入口太分散或负责人没有及时提醒。保留姓名、日期、任务、投入时长、工作类型和备注这几个核心字段即可;没有决策用途的字段先不要加。

2. 跨部门团队用什么实际工时模板,才能兼顾统计和填报效率?

我想做一张工时表,既能看出每个部门投入了多少,也能追溯到具体任务,但字段一多,同事就觉得是在做行政报表。有没有一种足够简单、又能支持项目复盘的模板结构?

模板可以分成“填报明细”和“汇总视图”两层,避免让每个人在填报时同时承担统计工作。明细至少包含日期、人员、部门、项目或需求、任务名称、工作类型、实际投入小时、任务状态和简短说明;汇总视图再按项目、部门、工作类型和周期自动汇总。

工作类型宜控制在少量稳定选项,例如开发、测试、设计、评审、沟通协调和支持维护,避免每个团队自造分类。可用这条记录检查模板是否够用:2025年4月8日,测试工程师,项目甲,回归验证,测试,2小时,进行中,说明“覆盖登录与支付主流程”。如果一条记录必须写成长篇描述才能解释,说明任务拆分或分类设计有问题。

上线前用一周真实任务试填,让研发、设计、业务各找一人填写,再看是否能在一分钟左右完成日常记录;若不能,优先删字段或提供任务选择,不要先要求大家“提高填报自觉性”。

3. 如何用实际工时发现跨部门协作中的效率损耗?

我看到项目工时总数增加了,却不确定这是需求变多、估算偏差,还是部门之间等待和反复沟通造成的。我不希望把工时数据变成员工绩效排名,应该怎样分析,才能找到真正值得改进的地方?

不要从个人工时高低开始,而要把投入按项目阶段和工作类型切开,再与交付结果、变更记录及等待状态对照。举例来说,某次迭代三周内记录了研发120小时、测试48小时、需求澄清与评审26小时;若其中9小时集中在同一需求的三轮确认,就值得追查需求验收条件是否在开发开始前明确,而不是直接认定沟通人员效率低。

建议每周看四个信号:计划与实际投入差异、返工类投入占比、跨部门等待时间、临近交付时新增任务占比。工时本身只能说明投入发生在哪里,不能单独证明产出质量或个人效率;需要结合缺陷、交付范围和需求变更一起判断。

分析结论应落到可验证的动作,例如“下个迭代先为高风险需求补齐验收标准”,再观察两轮后返工工时是否下降。

4. 实际工时和预估工时偏差很大时,应该怎么复盘并改进?

我们常出现预估8小时、实际做了14小时的情况,有时是需求变更,有时是任务拆得太粗,还有时是中途被其他部门打断。我想知道该怎样复盘,避免最后只得到“下次估准一点”这种没有用的结论。

把偏差拆成原因,而不是只计算一个总误差。对每项任务同时保留预估值、实际值和偏差原因,原因选项可包括需求变更、遗漏子任务、技术不确定性、外部等待、返工和临时支持,并允许补充一句证据。

比如预估8小时、实际14小时,新增的6小时若由需求变更增加2小时、环境等待增加1小时、测试后返工增加3小时,就分别对应需求冻结、环境准备和验收检查动作;若只记录“估算不准”,下次仍无法调整。每月挑偏差最大的几项复盘即可,不必让所有任务都开会。

判断改进是否有效,应看同类任务在后续周期里的偏差范围和返工比例,而不是要求每个人的工时都精准到小时。对于探索性工作,可用区间估算并标注不确定性;强行给出看似精确的单一数字,往往只是把风险藏起来。

核心关键词

读者评论

崔
崔亦辰

我们团队之前也遇到过“每天必须填满工时”的情况,最后很多时间都被记成其他,报表看着完整却没什么参考价值。先区分直接工作、等待、返工和临时支持,确实比单纯追填报更有用。

程
程俊杰

文中把实际工时和日历周期分开分析这一点很实用。不过等待时间的记录需要和任务状态、阻塞原因同步维护,否则只填小时数,仍然很难判断问题究竟出在协作还是排期。

马
马骏

先统一口径再选工具比较现实,但跨部门真正执行时,会议和需求澄清往往很难归类。建议上线初期抽样检查几周,及时合并争议类别,否则分类过细会增加负担,也未必提高数据质量。

文章包含AI辅助创作:实际工时实操方法:跨部门团队提升工时管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572625

赞 (0)
飞飞飞飞
剩余工时最佳实践:跨部门团队工时管理效率提升,常见问题
上一篇 2小时前
工时管理如何做好工时审核?跨部门团队效率提升与操作步骤
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
