跨部门团队做工时管理,最常见的失败并不是员工不填,而是大家填了同一张表,却回答不了同一个问题:项目为什么延期、成本由谁承担、下个月该把人调到哪里?我把工时管理看作一条从工作计划、实际投入、异常解释到管理决策的闭环,而不是月底催填时长。流程设计得好,数据才有机会服务项目与组织;流程设计得差,系统只会把低质量信息收集得更快。
一、先讲核心结论:工时管理要围绕决策闭环设计
1. 工时不是目的,能解释资源流向才是
工时管理的核心,不是让所有人每天把时间精确到分钟,而是让团队在可接受的记录成本内,知道时间投入到了哪些项目、任务和活动,投入与计划差异在哪里,以及这种差异是否需要行动。若记录完成率很高,管理者仍说不清为什么项目偏离计划,系统就只完成了数据采集,没有完成管理。
我通常先问三个问题:团队要用工时数据做什么决策?谁会基于数据采取行动?决策频率是什么?若答案只有“领导需要看报表”,就不该急着买工具或设计复杂字段。先选定要解决的问题,例如项目成本估算、跨部门资源冲突、客户合同核算或团队容量规划,再设计流程。
2. 全流程至少包含计划、记录、校验、分析、行动五步
一条可运行的流程应该连接五个环节:先建立项目与工作分类,再形成可参照的计划;员工按真实工作记录实际投入;负责人检查异常与缺项;项目或职能负责人分析偏差;最后将结论用于排期、预算、资源分配或流程改进。任何一个环节断开,工时数据都会逐渐失去可信度。
- 计划:明确项目、任务、负责人、估算工时和时间范围。
- 记录:以实际发生的工作为依据,记录投入时间及对应任务。
- 校验:发现漏填、重复、超时、跨项目归属错误及异常波动。
- 分析:比较计划与实际,识别工作类型、角色和阶段上的差异。
- 行动:调整计划、资源、范围或工作方式,并追踪改变是否有效。
管理者应优先关注“可解释的偏差”,而不是追求表面上的零偏差。实际投入高于估算,可能来自需求变化、返工、等待、跨部门协调,也可能只是估算方法不成熟。把这些情况都归结为员工效率低,会让记录失真,也会错过真正的改进机会。

3. 先建立最小可用制度,再逐步增加精度
对多数团队而言,第一版流程只需统一项目、任务、工作类型、日期和时长,并明确填报时限与审核人。不要一开始就要求员工填写十几种细分类别、详细说明每段工作的过程,或把每笔工时绑定到财务核算。字段越多,员工越容易为了完成任务而随意选择。
一个实用判断:如果一条记录无法被用于任何分析或决策,它很可能不该成为必填项。反过来,如果项目经理需要判断需求评审、研发、测试和返工分别占用了多少时间,工作类型就必须有清晰定义,而不能只靠员工自由发挥。
二、背景和真实场景:跨部门团队为什么更容易把工时做乱
1. 同一个项目里,部门看到的是不同的工作边界
产品团队可能把工作拆成需求澄清、评审和验收;研发团队按开发任务与缺陷处理记录;测试团队按测试准备、执行和回归记录;设计团队则可能把评审修改算在项目工作,也可能记入部门支持。只要这些边界没有协商,同一类投入就会被分到不同分类,跨部门汇总看起来完整,实际上不可比较。
这种问题在矩阵型组织里尤其明显。员工有职能主管,也有项目负责人;项目负责人希望了解项目成本,职能主管关心专业能力与团队负荷,财务可能需要成本归集。三方都看同一份数据,却可能对“有效工时”的定义不同。制度如果没有说明用途与权限,员工会按最容易通过审核的方式填,而不是按最有用的方式填。
2. 会议、支持、等待和返工最容易被漏掉
团队通常能记录明确任务,却容易忽略短时咨询、故障支持、跨部门评审、等待审批和返工。单次投入看似很小,累积到月末可能构成明显容量占用。若管理层只看到开发任务的工时,会高估团队可用于新项目的时间,也会误判项目估算能力。
但并非所有零碎活动都值得逐条追踪。对于几分钟的临时沟通,逐次建任务会制造更多管理动作;更实用的方式通常是设置“项目支持”“日常运营”等受控类别,按日或按周合并记录。关键是保留足够的归属信息,让管理者分辨这是项目成本、维护工作还是组织性投入。
3. 记录时间与实际工作之间存在天然偏差
员工不会始终在工作发生的同一时刻记录。有人每天结束时补填,有人周五集中回忆,还有人月底一次性补齐。回忆间隔越长,工作类别和时间分配越容易被模糊化。管理者看到的是精确到小数点的数字,不代表数据本身就精确。
因此,我更愿意把工时数据当作带有误差范围的管理观察,而不是员工逐分钟活动的客观录像。记录频率、任务颗粒度、工作中断和团队文化都会影响准确性。设计制度时要减少回忆负担,同时明确数据不能被单独用作个人绩效排名的依据。
4. 100人以上组织需要治理机制,不只是表单
在小团队里,负责人可能靠沟通就能知道工作归属;规模扩大后,项目数量增加、角色分工变细、审批链变长,靠口头约定很难维持一致口径。对中大型企业和100人以上组织而言,工时管理逐渐变成数据治理问题:谁能建项目、谁维护分类、谁能改记录、谁可看汇总、离职与项目关闭后如何保留数据。
以 PingCode 这类项目管理平台为例,适合先把项目、任务、负责人、计划与实际记录放进同一条工作链路,再根据组织治理要求配置权限和报表。平台能帮助团队减少信息割裂,但不能替组织决定工作分类、审批责任和数据用途;这些规则仍需要业务、项目管理和人力或财务相关负责人共同确认。

三、常见误区:看起来严格,实际会损害数据质量
1. 把填写率当成管理成熟度
填写率容易统计,也容易作为管理考核指标,因此常被误当成流程成效。可如果员工为了达标而补填,或者把一天的工作统一填到一个笼统任务里,填写率上升并不意味着数据更可靠。团队应同时观察按时率、分类清晰度、异常解释率和数据对决策的实际帮助。
更稳妥的做法,是把填写率作为流程健康度指标,而不是团队贡献度指标。某员工长期未填,可能是提醒机制不合理、项目任务没有及时创建,也可能是业务本身有大量临时支持。先确认原因,再决定是培训、改流程还是处理个别不配合问题。
2. 试图用精确到分钟的数据判断个人效率
精确记录不等于公平比较。复杂项目需要更多沟通,资深员工可能花时间指导新人,承担救火任务的人则经常被打断。只拿工时总量或任务耗时比较个人,会把任务难度、质量要求、协作成本和工作机会差异全部忽略。
我的判断是:工时更适合分析项目、流程和容量,不适合独立评定个人价值。若确需用于绩效讨论,必须与交付质量、工作难度、责任范围和目标完成情况结合,并提前说明口径。否则员工会优化记录方式而非工作结果,管理层最终拿到的是经过激励扭曲的数据。
3. 把计划工时当成承诺,导致估算被系统性压低
如果计划工时会直接影响绩效或问责,团队自然倾向于少估;项目实际超出后,再把额外时间解释为“临时支持”。这会造成计划与实际之间长期存在偏差,管理层却误以为团队估算能力差。计划工时应该是当时基于已知范围的估算,不是无条件保证。
对需求不确定的项目,建议用区间表达估算信心,例如“预计16至24人时”,并注明假设条件。范围、依赖或验收标准发生变化时,重新估算并保留变化原因。这样才能分辨估算偏差、范围变化和执行异常。
4. 分类设计得太细,导致统计更混乱
分类过粗,分析时看不到工作结构;分类过细,员工难以判断该选哪一项,管理者也难以维护。一个常见后果是相似活动分散在十几种类别里,报表看似精细,汇总时却需要人工重新映射。
分类应围绕要回答的管理问题设计,而不是围绕组织架构堆字段。若管理层只需要区分开发、测试、设计、会议、支持和返工,就不必再要求所有项目使用完全不同的工作类型。需要扩展时,应先验证新分类能否持续稳定地被正确使用。
5. 只看月末结果,不设过程反馈
月底才发现某项目连续三周超出计划,已经错过调整资源或缩小范围的时机。工时管理若只用于月度核算,数据会有财务价值,却缺少项目纠偏价值。对交付周期较短或风险较高的项目,周度检查往往比月底复盘更有用。
不过,过程反馈也不意味着每天追问每个人用了几小时。更好的机制是由任务负责人处理缺项与分类问题,项目负责人看周度偏差与容量,部门负责人关注跨项目负荷,管理层看趋势与结构性风险。不同层级应该看到不同粒度的数据。

四、专业判断逻辑:怎样判断流程该做到多细
1. 先从决策倒推字段,而不是从系统字段出发
每个字段都应有明确的使用者和决策场景。项目经理需要比较计划与实际,就需要工时日期、任务、计划估算和实际投入;财务需要项目成本归集,可能还要关联成本中心或人员费率;职能负责人做容量规划,则需要角色、团队和时间区间。
这几类需求可能共用底层数据,但不一定需要所有员工填写所有字段。可以由系统从项目或人员档案带出组织、成本中心等信息,员工只选择自己最清楚的任务和工作类型。减少重复输入,通常比加强催填更有效。
2. 用“误差容忍度”决定记录颗粒度
不同用途需要不同精度。项目内部做容量规划,按半小时或一小时记录可能已经足够;合同计费或法定工时场景,可能需要更严谨的规则和审计留痕。精度要求越高,填报和校验成本也越高,不能因为系统支持细分就认为组织必须采用。
我建议先确定结果需要精确到什么程度,再反推记录粒度。例如团队只需要判断一个迭代内某类工作约占总投入的比例,就没必要要求逐分钟追踪。若实际偏差小于决策意义上的误差范围,继续细化只会增加成本,不会改善决策。
3. 把异常定义为“需要解释”,而不是“违规”
异常规则可以帮助团队发现风险,但阈值不能替代判断。某人单日记录时间偏高,可能是跨时区支持或录入错误;项目实际超过估算,可能是范围变更;某类工作突然增加,可能是线上事故或质量问题。系统应提示核查,而不是自动把所有异常判为不合规。
建议设置少量可解释的规则:超过个人日常工作时长的记录需要确认;任务实际工时显著超出估算时要求补充原因;未关联项目的记录超过约定比例时提醒负责人;项目关闭后新增工时需要说明。阈值先通过小范围试运行校准,再决定是否升级为审批。
4. 将责任放在最接近事实的人身上
员工最清楚自己实际做了什么,因此负责提交;任务负责人最清楚任务是否存在、分类是否合理,因此负责初步校验;项目负责人最清楚范围和计划变化,因此负责解释项目偏差;职能负责人最适合观察人员负荷与能力结构。把所有审核都压给直属主管,会让流程变成层层盖章。
责任边界还需要包括更正权限。员工可以在提交前修改;提交后应保留修改记录;已经用于月度结算的数据,修改时应留下原因和审批轨迹。治理目标是让数据可追溯,而不是让更正变得困难到没人愿意修正错误。
5. 建立数据质量的分层指标
不要只设置一个总分。流程层看按期记录率和缺项率;数据层看项目归属准确率、分类一致性和重复率;管理层看偏差解释率、资源冲突发现时间和决策行动完成率。不同指标对应不同责任人,才有机会定位问题。
| 层级 | 建议观察项 | 主要责任人 | 出现问题时先查什么 |
|---|---|---|---|
| 流程执行 | 按期记录率、未提交人数 | 团队负责人或项目助理 | 提醒节奏、任务是否及时创建、记录是否方便 |
| 数据质量 | 归属准确率、分类一致性、重复率 | 任务负责人、项目负责人 | 定义是否清楚、项目结构是否重复、权限是否合适 |
| 决策效果 | 偏差解释率、资源调整完成率 | 项目负责人、部门负责人 | 数据是否及时、分析是否连接到行动 |

五、具体案例与数据观察:从每月补表改成周度闭环
1. 案例边界:用模拟团队还原常见问题
下面以一个跨部门软件交付团队作为情景案例:团队约120人,包含产品、设计、研发、测试和项目管理角色,三个项目同时推进。由于没有可公开核验的企业原始记录,以下数字均为情景模拟数据,用于展示流程设计与计算方法,不应被理解为行业平均值或某家企业的真实绩效。
改造前,员工常在月末补填,项目经理汇总后才发现研发和测试投入无法对应到同一批任务。支持工作没有稳定类别,部分会议时间也没有归属。管理层能看到总工时,却说不清某项目投入增加是需求变更、返工,还是人力被其他项目借走。
当时的制度看似严格:统一表格、要求每天填报、每月主管签字。但三个动作并没有形成闭环。项目结构与任务定义由不同负责人维护,员工不知道临时支持记在哪里,主管则习惯只检查有没有填满,缺少对异常的追问。
2. 改造重点:少做重复审批,多做归属校验
第一步不是换工具,而是统一项目和工作分类。项目负责人维护项目与任务结构,职能负责人确认部门需要的工作类型,员工只需把实际投入关联到对应任务。对零散支持设置有限的类别,并说明何时应归到项目、何时归到运营工作。
第二步是把月末补填改成每周记录、每周校验。员工在周内或周末前完成记录,任务负责人检查归属与分类,项目负责人只处理明显超出计划或需要解释的偏差。未提交提醒先发给员工,连续缺项再由负责人跟进,避免所有记录都进入人工审批队列。
第三步是把报表从“个人工时排行”改为“项目投入结构”。每周观察计划与实际差异、非计划工作占比、返工投入和跨项目支持;每月再看趋势与估算误差。对单个员工的异常记录只做事实核对,不把一周的时长直接解释成能力或态度。
3. 用可复算指标看改变是否有效

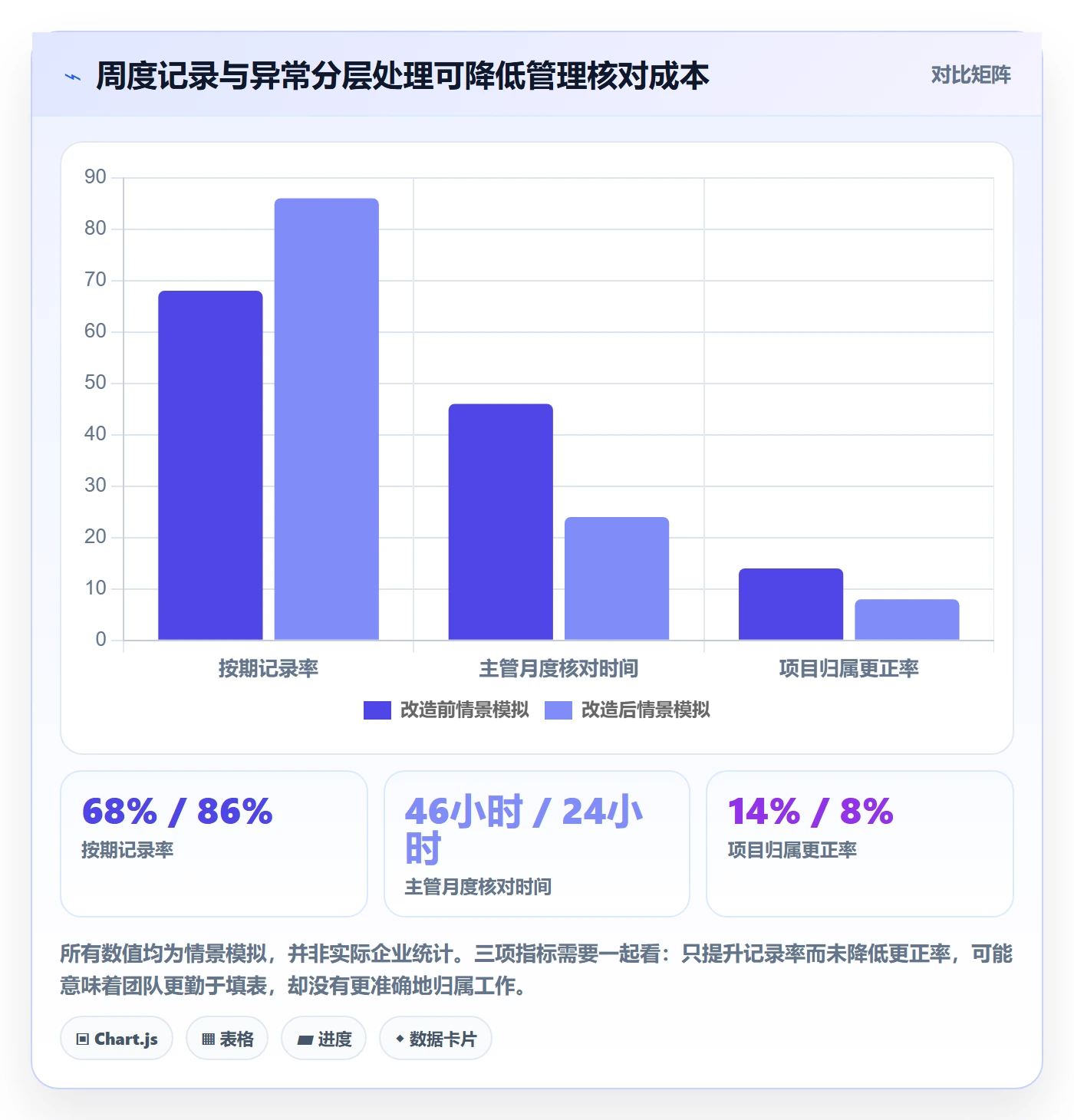

以模拟团队的月度数据为例,改造前记录按期率为68%,主管每月用于核对和追补的时间约为46小时;改造后,按期率设定为86%,主管处理时间降到约24小时。这里的变化不是系统上线自动带来的,而是分类统一、记录周期缩短和异常分层处理共同作用的结果。
若团队要验证类似改造,应记录至少四周基线,再运行四至八周后比较。除了记录率,还要观察项目归属更正次数、每条记录的平均处理时间、异常解释完成时间和团队反馈。若记录率提升而更正次数也大幅上升,说明只是“填得更多”,数据质量未必变好。
可以用以下方式计算偏差率:以实际工时减计划工时,再除以计划工时。计划为80人时、实际为100人时,偏差率为25%。但偏差率必须附上范围变化和估算假设,否则这个比例只说明数字不同,无法说明差异从何而来。
4. 结果要看因果链,不要只看前后对比
改造后人力统计耗时下降,可能来自提醒自动化,也可能是项目数量减少;按期记录率提高,可能来自工作分类变清楚,也可能只是管理者加大催促。对比前后指标时,要同步记录流程变化和业务背景,避免把同时发生的变化错误归因于工具。
还要看是否产生行动。例如,发现测试返工投入连续上升后,团队是否修订验收标准?发现某岗位被三个项目同时占用后,是否调整优先级?如果分析报告每月都能生成,却没有人负责处理结论,工时管理最终仍会退回到数字汇总。

六、全流程实操:从立项到月度复盘怎样落地
1. 立项时先定义范围、口径和责任人
项目启动时,项目负责人应说明哪些工作计入项目工时、哪些属于部门运营、临时支持如何处理,以及项目结束后是否还允许补录。若需要成本核算,还应与财务或相关职能确认费率、成本中心和数据留存规则,不要让员工在填报页面猜测核算口径。
立项信息至少包括项目编码、负责人、开始与结束时间、参与团队、任务层级和工作类型。编码应尽量稳定,避免同一项目因改名出现多个记录入口;项目拆分或合并时,要预先说明历史工时如何处理,保证后续报表可以解释。
2. 估算阶段保留假设,不把数字伪装成确定值
任务估算要与任务范围绑定。研发任务是否包含代码评审,测试任务是否包含回归,需求工作是否包含多轮澄清,都应该在团队约定中说明。一个数字如果没有边界,就无法判断实际工时超出是执行问题还是原始估算漏项。
不确定性较高时,可同时保留估算值与信心等级,或用区间表达。例如初步估计为12至20人时,完成需求澄清后再收敛到16人时。管理者应把估算记录视为项目知识,而不是为了追责保留的承诺证据。
3. 日常记录尽量贴近任务发生时间
理想流程不是要求员工每做一件事就立即停下来填表,而是提供低摩擦入口,让员工在合适的工作间隔内记录。团队可以规定每个工作日结束前完成当天记录,或每周固定时间完成一周记录。选择哪种节奏,取决于工作变化速度和任务颗粒度。
记录项尽量采用选择与自动带出,而不是要求重复填写文本。项目和任务应能快速搜索;项目、角色、团队等已有信息可以自动关联;说明字段只在异常或例外情况下要求补充。若一条普通记录要经过多个页面和重复输入,制度再好也会被员工绕开。
4. 每周校验异常,不把所有数据都送去审批
校验清单应聚焦于少数高风险情况:没有项目或任务归属的记录、超出个人日常范围的时长、明显重复的提交、项目关闭后的补录、实际工时远高于估算却没有变化说明。普通记录不需要层层审批,异常记录才进入进一步核实。
项目负责人核查时,可以采用三问法:这项工作实际发生了吗?归属到这个项目或任务是否合适?若超出估算,原因属于范围变化、返工、依赖等待还是估算误差?三问都能得到事实性回答,数据才有机会转化为项目经验。
5. 月度复盘同时看投入结构和结果质量
月度复盘不应只看哪组用了多少人时。要结合交付内容、缺陷、需求变化、交付周期和未完成工作,观察投入是否创造预期结果。若工时增加但交付范围也明显扩大,不能简单判为效率下降;若工时变化不大而返工和缺陷上升,则需要关注质量和交接。
复盘结论要有明确动作、责任人和复查日期。例如:“下个迭代将需求评审与验收标准放在同一任务链路中,由产品负责人在启动前确认;四周后比较返工工时占比。”这种结论比“后续提高效率”更容易验证,也能避免同一问题在不同项目里重复出现。
6. 关闭项目时把数据转成可复用经验
项目关闭时,保存计划与实际对照、主要变更原因、工作类型投入、返工来源和估算误差。数据不必无限细化到个人活动轨迹,而应能够支持下一次类似项目的估算和风险判断。对客户或财务要求较高的项目,还需要明确记录锁定、修改审计和留存期限。
项目结束后的数据治理同样重要。任务不再开放后,系统应明确谁能补录、补录如何留痕、报表口径是否重算。否则历史数据会不断被修改,团队在不同时间导出的报表可能互相矛盾,削弱数据可信度。

七、不同团队情况下的行动建议
1. 小团队或项目数量少:先用轻量规则验证需求
团队规模较小、项目边界清晰时,不必一开始就建设复杂审批链。可以先统一项目名称、任务归属、工时记录周期和异常说明规则,用简单报表观察四到六周。重点验证管理者是否能依据数据做出资源或排期调整,而不是追求看板丰富。
若负责人依旧主要靠沟通掌握工作,而工时数据没有补充新的决策信息,应先缩小记录范围,或者只记录需要估算和复盘的项目。小团队的最大成本往往不是缺少字段,而是为低价值制度付出过多协作时间。
2. 多项目并行团队:重点管理容量与冲突
当员工同时服务多个项目,最重要的问题通常不是总工时,而是项目切换、任务优先级和共享资源冲突。此时应按周查看各项目计划投入、实际投入、临时支持和未完成工作,并由项目负责人共同确认优先级。
出现持续超载时,不要用平均工时掩盖峰值。一个团队平均每周投入看似正常,关键角色仍可能同时承担多个项目的评审或发布任务。可以按角色或专业能力看容量,但应使用汇总视图,避免把数据变成对个人逐日监控。
3. 客户计费项目:把合同口径与内部管理口径分开
外部计费通常要求明确的计费单位、可审计记录和客户认可的工作分类;内部管理则可能需要记录返工、内部协调和未计费支持。两类口径不应混为一谈,否则团队可能为了账单好看而低报返工,或把内部管理字段错误地暴露给客户。
建议同时维护“实际投入”与“可计费投入”,并说明不可计费工作的归属。若合同对可计费工时有特别规定,应由项目运营或财务确认,而不是让每位员工根据个人理解选择。修改账单数据时要保留审计轨迹。
4. 产品研发团队:同时记录计划工作与变化来源
研发项目的实际投入容易受需求变更、技术债、线上事故和依赖等待影响。仅按功能模块看工时,难以解释资源为什么没有流向计划中的新功能。建议在项目分类之外保留少量变化原因,例如范围变化、返工、故障处理和技术维护。
变化原因的价值在于发现模式,而不是给每次偏差贴标签。若“需求变更”长期占比较高,应检查需求确认和版本控制;若“等待依赖”持续出现,应分析跨团队接口;若“返工”增加,应追踪验收标准和质量反馈的时点。
5. 服务、运营或支持团队:控制记录成本,关注请求来源
服务团队常面对大量短时、突发工作。为每次咨询创建详细任务,成本可能超过数据收益。更合适的方式是按客户、服务类型或请求类别聚合记录,同时保留能识别峰值和重复问题的必要字段。
如果工时数据要支持服务定价或人员规划,就需要同时看请求量、处理时长、复杂度和未解决事项。只统计投入时长,无法区分服务效率变化是因为处理更快,还是因为接到的请求更简单。
6. 大型企业:把工具配置纳入数据治理计划
大型组织采用 PingCode 等项目管理平台时,应把系统配置视为流程治理的一部分。先确定项目层级、任务模板、角色权限和数据报表负责人,再逐步推进部门接入。若不同部门各自复制字段和工作类型,后续跨部门汇总仍需要人工翻译。
上线前应明确数据用途、可见范围、导出权限和保留规则,并安排试点团队验证。试点的重点不是展示功能,而是测试高频场景:临时支持怎么记录、任务移动后工时是否保留、跨项目工作如何归属、员工如何修正错误、负责人能否快速识别异常。
八、不同方案之间的取舍:精度、负担和治理成本
1. 逐日记录与每周汇总怎么选
逐日记录更容易减少回忆误差,适合任务变化快、项目纠偏需要及时、外部审计要求高的场景;每周汇总更省打断成本,适合工作稳定、时长变化较小、只需做趋势分析的团队。没有一种频率适合所有部门,可以按工作类型分层,但必须避免同一类工作在不同项目里使用完全不同的规则。
| 方案 | 优势 | 主要代价 | 适用情况 |
|---|---|---|---|
| 逐日记录 | 记忆间隔短,利于及时纠错 | 记录提醒较频繁,容易打断工作 | 高波动项目、计费项目、快速迭代团队 |
| 每周汇总 | 操作集中,日常干扰较少 | 细节回忆偏差更大 | 工作节奏稳定、主要看团队级趋势 |
| 月末补录 | 短期内对日常流程影响小 | 归属误差高,无法及时纠偏 | 不建议作为持续运行的主流程 |
2. 个人级报表与团队级报表怎么取舍
个人级数据有助于员工本人核对记录、主管发现负荷异常和项目负责人确认任务归属,但容易造成监控感和错误排名。团队级数据更适合趋势分析与容量规划,却可能掩盖关键角色超载。可见粒度应随管理目的变化,而不是默认所有管理者都可以查看所有人的明细。
建议员工查看自己的记录,任务负责人查看任务明细,项目负责人查看项目投入,部门负责人查看团队容量与趋势。只有在职责需要、规则明确且有审计机制时,才开放更高粒度的跨部门个人数据。数据能被看见,不代表它就适合被用来比较。
3. 严格审批与例外核查怎么取舍
严格审批适合外部计费、合同审计或强合规场景,但审批成本会随记录量迅速上升。内部项目管理更适合自动校验普通记录、人工核查异常记录。审批链越长,负责人越可能只做形式确认;异常处理越清楚,审核时间越可能用于真正需要判断的情况。
团队可先统计一个月的异常比例。如果绝大多数记录都没有问题,却仍要求全部逐条审批,可以评估是否改为抽样核查加异常升级。若异常集中在少数项目或分类,应修正源头定义,而非对全体员工增加更多审批步骤。
4. 自建流程与平台化管理怎么取舍
表格适合快速试验、项目结构简单、参与人员少的团队。它的优点是上手快、修改灵活;缺点是版本分散、权限与审计弱、跨项目汇总容易出错。项目数量和协作角色增加后,人工维护成本会逐渐超过表格的低门槛收益。
项目管理平台适合需要把任务、计划、实际投入和权限放在一起管理的组织,但平台配置和培训也需要成本。选型时应验证实际工作链路、权限、报表导出、修改留痕、项目关闭和跨部门协作,而不是只看功能清单。没有治理规则的平台,可能只是把分散表格换成了分散页面。
5. 实施顺序与收益速度怎么取舍
一次性全组织上线,能较快统一标准,但容易遇到部门差异、迁移问题和抵触情绪;分阶段试点,反馈更真实,却需要短期内并行维护新旧流程。对跨部门组织,我更倾向于先选一个跨职能项目试点,再根据问题修订标准后扩面。
试点应选择业务真实、负责人愿意参与、数据能形成闭环的项目,不要只挑最简单或最配合的团队。试点周期需要覆盖至少一个完整的计划、记录、校验和复盘过程,否则只能验证“能不能填”,无法验证“能不能用”。

九、上线与复盘检查清单:避免流程只在制度文件里成立
1. 上线前确认五类准备条件
- 是否说明了工时数据的用途、查看范围和禁止用途?
- 项目、任务、工作类型的定义是否有例子,边界是否一致?
- 员工是否知道临时支持、会议、返工和等待应如何归属?
- 负责人是否明确谁处理缺项、谁解释偏差、谁维护分类?
- 报表是否能连接到项目调整、容量规划或成本核算等实际决策?
如果前四项答不清楚,先不要把上线日期当作首要任务。先用一页流程说明和一组真实任务做演练,让员工按场景模拟记录,再观察他们在哪些地方做出不同选择。定义中存在歧义时,培训只能暂时掩盖问题,无法替代规则修订。
2. 试点期间观察过程指标,不急着追求漂亮结果
试点阶段应保留问题记录:员工最常选错的类别是什么?哪些任务没有及时建立?负责人处理一条异常需要多久?跨部门协作最容易在哪个环节断开?这些过程信息比一个月后的“填报率达标”更能指导下一轮调整。
试点指标应同时包含成本和收益。成本可以是每人每周填报时间、负责人核对时间、培训时间和系统维护时间;收益可以是归属更正减少、资源冲突更早发现、估算偏差更可解释。若收益没有覆盖流程新增成本,应简化制度或收缩适用范围。
3. 上线后设置固定复查周期
上线四周后检查记录习惯、字段理解和异常规则;上线八至十二周后检查工时数据是否改变项目估算或资源安排;之后按季度检查分类是否仍适用、权限是否过宽、报表是否被实际使用。制度不应长期冻结,业务模式和组织结构变化后,字段也可能失去原有意义。
如果某个字段连续几个周期没人使用,也没有对应决策,可以考虑删除或改为自动生成。如果新出现的风险反复无法从现有数据中识别,再讨论是否增加字段。先证明缺少的信息影响了决策,再增加采集负担,是避免流程不断膨胀的有效原则。
4. 建立能追踪的改进行动
每次复盘最多挑选少量优先问题,写明观察到的事实、可能原因、行动负责人、完成日期和验证方式。例如某类返工投入连续两个月上升,就指定负责人检查需求验收环节,并在下一周期比较返工占比与缺陷变化。若行动没有期限,数据很容易停留在讨论记录里。
对管理者来说,最有价值的报表不是最复杂的报表,而是能让人知道下一步该做什么的报表。若一项图表没有对应的判断问题,就不必为了展示数据而保留。工时系统需要的是少量稳定、能够触发行动的指标,而不是不断扩大的看板集合。
十、最后的判断:用工时看系统问题,不用它制造虚假的精确
1. 工时数据更像组织的体温计,不是员工的摄像头
它能显示项目投入是否偏离计划、非计划工作是否挤占容量、返工是否持续消耗资源,却不能单独说明一个人是否努力、一个部门是否低效。把工时用于观察工作系统,比把它用于推断个人态度更可靠,也更容易获得团队持续配合。
2. 好流程的标志,是问题更早暴露而不是数字更整齐
成熟的工时管理不要求每一笔记录毫无误差,而是让偏差可以被发现、解释和纠正。若员工敢于记录返工、等待和临时支持,项目负责人愿意承认估算假设不完整,管理层能据此调整范围与资源,数据就开始产生价值。
3. 下一步从一个真实项目开始,四周验证三个问题
选一个确实存在跨部门协作、需要进行资源判断的项目,先统一最小分类和责任边界,再运行四周。期间只验证三个问题:员工能否在合理时间内完成记录?负责人能否解释最重要的计划与实际差异?这些解释是否触发了排期、资源或流程上的行动?
若答案是否定的,先改流程,不要先加字段;若数据可信却没有改变决策,重新审视管理目标;若项目数据能提前暴露资源冲突,就把经过验证的做法推广到相似团队。工时管理真正的全流程,不是从填报开始、以审批结束,而是从管理问题出发,以可验证的行动结果收尾。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时管理工时全流程:跨部门团队实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572397
读者评论
我们团队以前月底集中补填,数字看着齐,项目负责人还是说不清时间花在哪。改成每周简单核对后,分类错误少了不少,不过临时支持怎么归类仍需要提前约定。
按计划和实际看偏差有用,但计划本身经常随需求变动。若变更原因没有同步记录,最后容易把范围变化误判成估算不准,这部分流程值得单独设计。
赞同工时不宜单独用于个人排名。实际落地时还要考虑谁能查看明细、记录能否修改及修改留痕,否则员工可能顾虑数据用途,影响填报真实性。
