跨部门团队填报工时,最常见的失控不是“有人忘了填”,而是同一小时被研发、产品和项目管理用三种口径解释:有人记实际投入,有人记任务计划,有人把会议和等待时间全部归到项目里。结果是表格看起来精确到 0.5 小时,月底却无法回答“成本花在哪里、为什么延期、下个月怎样安排”。这份教程把实际工时管理拆成口径设计、填报操作、核对分析和推广取舍,并用一个明确标注为情景模拟的跨部门案例说明怎样落地。

一、先讲核心结论:工时表不是目的,能解释偏差才有价值

1. 先分清实际工时、计划工时与考勤时间

实际工时是成员在约定范围内,为某项工作真实投入的时间;计划工时是团队对未来工作量的估算;考勤时间是员工出勤或在线的时间。这三个数字互有关联,但不能互相替代。

例如,某研发人员当天 9:00 到岗、18:00 下班,中间休息 1 小时,考勤意义上的工作时段约为 8 小时;他在需求开发上记录 5 小时、缺陷处理 1.5 小时、评审与沟通 1 小时,实际工作投入合计也是 7.5 小时。剩余时间可能用于内部事务、临时协助或未记录工作。不能仅凭这 0.5 小时差值断定员工漏报,更不能把出勤 8 小时直接写成项目实际工时。

我判断一套工时机制是否有效,先看三个问题:一是记录对象能不能对应到任务或工作类别;二是不同部门是否采用同一统计规则;三是记录结果能否支持管理动作。缺了其中任何一项,工时数字就容易沦为月底补表。

2. 管理目标决定记录颗粒度

工时记录不是越细越好。若用于项目成本核算,需要能区分项目、任务、角色和成本口径;若用于容量规划,关注的是团队每周可用于项目工作的时间;若用于识别流程阻塞,则还要记录等待、返工、评审等过程活动。

建议先把目标写成可验证的问题,而不是先讨论表格字段。例如:“我们要识别需求变更导致的返工工时”,比“我们要统计每个人每天做了什么”更容易设计分类,也更不容易滑向个人监控。

管理目标 需要的记录对象 适合的分析周期 不应直接推导的结论
项目成本估算 项目、任务、角色、实际投入 迭代或项目阶段 单凭投入时长判断个人绩效
团队容量规划 可用工时、承诺工作、支持性事务 周或迭代 把全部出勤时间视为项目产能
流程改进 等待、评审、返工、协作活动 月或季度 把耗时较长直接解释为低效率
合规或成本分摊 明确的成本中心、项目代码、审批记录 按财务周期 将估算数据包装成精确财务事实

如果团队暂时无法回答数据将用于什么决策,就先不要增加填报字段。先试运行最小记录模型,验证数据有没有帮助,再决定要不要细分。

3. 入门阶段先统一四条规则

  • 记什么:只记录约定范围内的工作,不把休息、私人事务或单纯在线时间当作项目投入。
  • 记到哪里:实际投入必须关联项目任务、服务请求或明确的非项目类别。
  • 什么时候记:优先当天记录;确实需要补记时,设置补记期限和修改说明。
  • 怎样解释:偏差首先用于检查估算、范围、依赖和流程,不把单次记录直接当作绩效结论。

工时管理实际工时教程:跨部门团队入门指南,避坑指南

二、背景和真实场景:跨部门为什么特别容易记乱

1. 一个任务跨过多个部门,统计对象却可能断开

以“上线一项客户自助功能”为例,产品梳理需求,设计制作交互稿,研发开发接口,测试验证边界情况,运营准备内容,客户支持整理常见问题。每个部门都可能使用自己的任务系统、项目名称和工作分类。

若产品把需求讨论记在“产品例会”,研发记在“接口开发”,测试记在“回归测试”,管理者月底只看到三类分散记录,就难以判断它们是否属于同一交付目标。跨部门工时管理首先要解决的是关联关系:不同角色的投入能否汇总到同一个项目或交付阶段,同时又保留各自任务细节。

2. 各部门的“完成”定义不同

研发可能认为代码提交后任务结束,测试可能要等环境稳定才开始计时,产品则可能把需求澄清和上线验收都计入同一需求。若管理规则只要求“填工时”,不定义工作从哪里开始、在哪里结束,数据就会出现看似一致、实际不可比的情况。

我通常建议把工作对象定义成两层:上层是管理分析用的项目、阶段或成本中心;下层是执行者每天使用的任务、缺陷、评审或支持事项。上层保持稳定,方便横向汇总;下层允许随工作变化,保留真实执行过程。

3. 组织规模影响治理成本

十几人的团队可以通过短会和共享表格快速确认问题;人员超过百人、项目并行且部门边界较多时,单靠负责人逐个追问,成本会迅速上升。此时需要把规则、权限、统计口径和异常处理流程固定下来,并明确谁维护项目字典、谁审核数据、谁有权查看汇总结果。

以中大型企业和 100 人以上组织为例,PingCode 可以作为项目管理场景的示例来说明工具选择逻辑:重点应评估它是否能承接团队已有的项目与任务关系、是否支持适合组织的填报和汇总流程,以及权限配置是否符合内部治理要求。具体能力和版本应以厂商当前说明及实际试用为准,不能因为工具有工时入口,就默认管理制度已经设计完成。

4. 工时记录的阻力通常来自“用途不明”

成员会问:填了之后谁能看?记录会不会用于绩效排名?补记会不会被追责?管理者会问:数据为何总是不齐?如果这些疑问没有明确答案,团队往往会选择最省事的做法,把时间平均摊到几个任务上,或在月底一次性补齐。

因此,推广前要公开数据用途和访问边界。若数据用于项目核算,就说明计算口径与审批规则;若用于流程分析,就强调看团队分布和流程节点;若某些数据确实涉及人事或财务管理,应由相应职能部门制定制度,不能把项目团队的临时做法当成正式政策。

工时管理实际工时教程:跨部门团队入门指南,避坑指南

三、常见误区:看似精细,实际上会让数据失真

1. 误区一:把计划工时当作实际工时

计划工时是事前判断,实际工时是事后记录。两者之间的差异可以帮助团队改进估算,却不能通过把实际工时改成计划数字来“对齐”。如果某任务预估 8 小时、实际投入 13 小时,正确做法是保留两项数据并查明原因,而不是将其中一项覆盖。

还要注意,差异并不自动代表估算能力差。需求变更、外部依赖、环境故障和临时支持都会改变实际投入。分析时应把任务复杂度和变化原因一起看。

2. 误区二:要求每个人每天填满固定小时数

强制把每天的可记录时间凑成固定数值,容易诱发虚假精度。某成员当天处理了很多临时协作,可能记得总量,却无法准确回忆每项任务的分钟数。若系统要求精确到 15 分钟,但组织实际只在月度层面使用汇总,记录成本和分析价值就不成比例。

比较稳妥的做法是先定一个与业务决策匹配的粒度,例如按半小时或 1 小时记录,并允许“内部协作”“临时支持”等明确类别承接不可拆分的小事项。粒度不是越细越专业,关键是不同团队执行一致。

3. 误区三:把所有非开发工作归为“其他”

“其他”是必要的兜底项,但如果每个月占比很高,就成了信息黑洞。评审、线上支持、知识传递、环境排查、跨部门沟通的管理意义并不相同,把它们全部塞进“其他”,就无法判断成本增长来自哪里。

可以采用“少量固定类别加有限兜底”的方法。固定类别应服务实际决策,例如直接交付、缺陷修复、评审协作、运维支持、内部事务。只有暂时无法分类的事项才进入“其他”,并定期审查是否需要新增类别。

4. 误区四:月底补填可以弥补日常缺失

回忆型补填的偏差往往不是随机的:复杂任务更容易被想起,短时沟通更容易消失;成功交付更容易被记住,等待和反复修改更容易被忽略。月底填得越快,数字越像估算而非记录。

如果团队确实需要允许补记,应区分“当天记录”和“事后补记”,并记录补记时间或原因。管理上不必追求零补记,但可以监测补记比例,判断填报流程是否太繁琐、成员是否缺少提醒,或任务关联方式是否不合理。

5. 误区五:工时越多,产出就越高

投入是成本,不是成果。一个项目多投入 200 小时,不代表价值一定更高;它可能完成了更多范围,也可能因为返工、等待或需求变更而消耗了额外时间。工时分析至少要和交付结果、质量、范围变化或服务水平搭配使用。

我不会根据“谁填报小时数最多”评价贡献。更有解释力的问题是:同一类任务的投入为何不同?差异来自复杂度、依赖、返工还是经验?团队能否减少重复劳动,同时保持质量?

6. 误区六:上工具就等于完成工时治理

工具能减少重复录入、帮助关联任务和汇总数据,但不能自动决定一小时该记在哪里,也不能替组织解决谁可以查看、错误如何更正、历史数据是否允许修改等治理问题。

在评估 PingCode 或其他项目管理平台时,我会把演示场景设成完整流程,而不只看页面:成员如何找到任务、如何记录实际投入、任务关闭后如何处理补记、负责人如何查看项目汇总、跨部门权限如何隔离、导出数据能否追溯口径。能否覆盖这些场景,比功能列表里是否出现“工时”二字更重要。

工时管理实际工时教程:跨部门团队入门指南,避坑指南

四、专业判断逻辑:怎样设计可用、可信、可维护的口径

1. 从管理问题反推字段,而不是从系统菜单开始

字段越多,填报负担越大,错误机会也越多。设计前先列出要回答的问题,再判断每个问题需要什么信息。比如,要比较计划与实际投入,至少要同时保留任务估算和实际工时;要找出返工来源,则需要能标识缺陷、需求变更或重复评审等原因。

想回答的问题 最低必要字段 建议补充信息
项目用了多少人力 项目、日期、投入时长 角色、阶段、成本口径
哪个环节超出估算 任务、计划工时、实际工时 变更原因、阻塞类型
团队容量为何不足 工作类别、可用工作时间 支持事务、休假与会议口径
返工集中在哪里 缺陷或返工标签、投入时长 原因分类、发生阶段

字段数量不是目标本身。每个字段都应能回答“谁维护、谁使用、如何解释”。如果某项信息没人维护,也不会影响决策,就不应为了报表看起来丰富而强行采集。

2. 统一项目层级和活动分类

跨部门团队需要一套共同的上层项目标识。不同部门可以保留自己的任务命名习惯,但必须能映射到共同项目、阶段或成本中心。映射关系由项目负责人或数据管理员维护,不能要求每位成员自行猜测应该选哪个项目。

活动分类则建议控制在可记、可分析的范围。一个入门版本可以设置:直接交付、缺陷与返工、评审与协作、支持与运维、内部事务、其他。运行一个周期后再看“其他”占比和管理需求,不要一开始就建立几十个细类。

3. 设定记录粒度、时限和修正规则

团队应明确最小记录单位、每日或每周填报期限、是否允许合并短时活动、补记需要什么说明,以及已审批记录如何修改。规则越具体,争议越少。

  • 最小单位:根据工作节奏选择 0.5 小时或 1 小时等粒度,并在团队内保持一致。
  • 填报期限:建议工作发生当天或下一个工作日完成,避免月底集中回忆。
  • 短时事项:把同类、零散且难以逐项记录的活动按合理规则合并,避免大量微小记录。
  • 更正机制:保留修改痕迹或说明,特别是已进入审批或结算流程的数据。

这些是管理规则的示例,不是对所有组织都适用的硬性标准。若涉及财务核算、客户合同或劳动管理,应与财务、人事及法务等职能确认相应要求。

4. 用校验规则发现异常,不把异常等同违规

校验可以检查单日总记录是否明显超出约定时长、是否存在没有任务关联的记录、项目是否已关闭、分类是否长期落入“其他”。校验的作用是提示复核,不是自动定性。

例如,某人一天登记了 11 小时,不应立刻认定数据错误。可能是加班、跨时区协作、重复提交,也可能是任务记录把会议时长算了两遍。正确流程是先询问、核对证据,再修正或说明原因。

5. 让分析同时考虑投入、交付和不确定性

实际工时偏差至少要和工作范围、交付质量、需求变化和依赖情况一起阅读。对相同任务类型,可以观察计划与实际差异的中位数、范围及异常原因,而不是只看平均值。少数特别大的任务可能拉高平均数,造成团队整体“估算不准”的错觉。

数据量不足时,不要过早作强结论。一个迭代的样本只适合提出问题;多个迭代、相似任务和一致口径的数据,才更适合识别稳定趋势。记录机制本身刚上线时,先把重点放在数据完整度和分类一致性。

工时管理实际工时教程:跨部门团队入门指南,避坑指南

五、具体案例:用一个跨部门交付周期拆解实际工时

1. 案例边界和统计口径

下面是一个情景模拟,不代表某家企业的实际经营数据,也不是行业基准。假设某产品团队在两周内交付一项自助服务功能,涉及产品、设计、研发、测试和运营共 12 人。团队决定只统计与本次交付有关的实际投入,并把内部会议、常规培训等非项目事务排除在项目成本外。

项目负责人将需求澄清、设计、开发、联调、测试和上线准备设为阶段;每条记录关联到任务或阶段,并选择活动类别。团队以 0.5 小时为记录粒度,日常当天填报,周五由负责人检查项目汇总和异常项。

2. 先看计划与实际,不急着找责任人

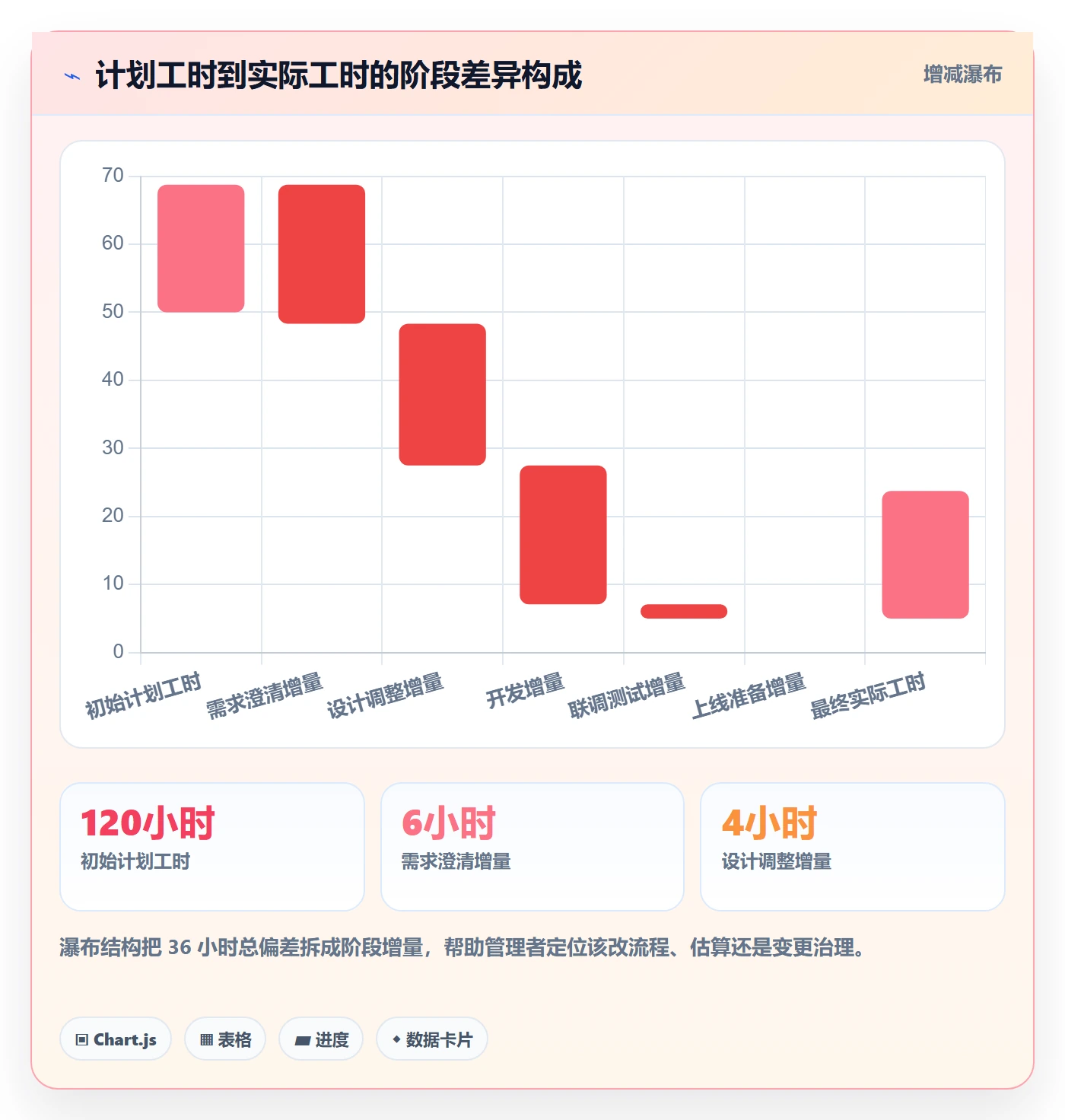

模拟数据中,项目初始计划为 120 小时,最终实际记录为 156 小时,偏差 36 小时。单看总数,容易得出“团队估算不足”的结论;拆到阶段后,原因就更具体:需求澄清比预估多 6 小时,联调与测试返工多 18 小时,需求范围增加及上线协同多 12 小时。

这三类差异需要不同处理。需求澄清增加,可能说明前期信息不足;联调与返工增加,可能要检查接口约定、测试环境或验收条件;范围增加则应回到变更流程,确认是否重新估算和调整排期。把 36 小时平均摊到每个人身上,既解释不了问题,也不能指导下一次交付。

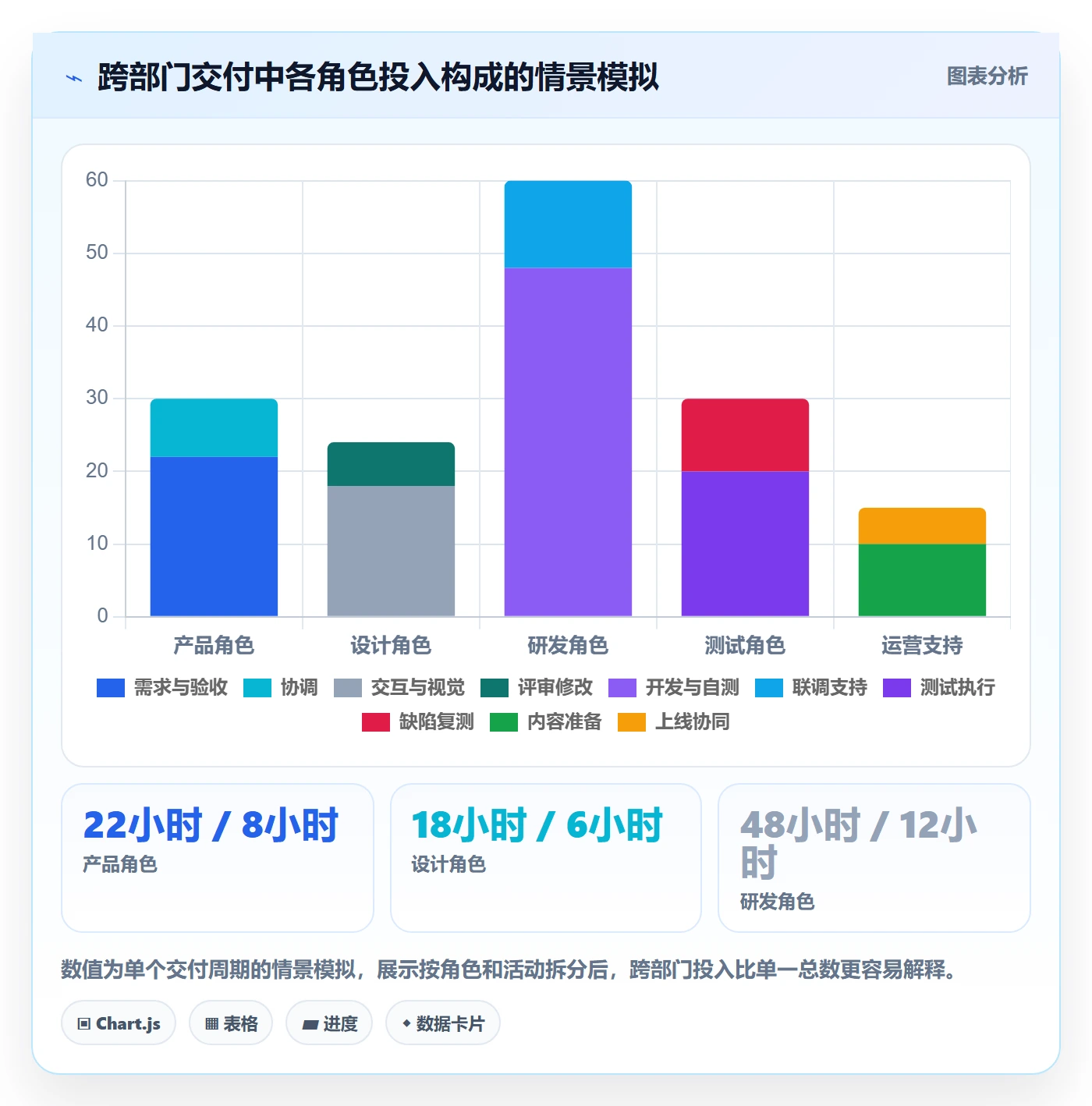

3. 识别投入结构,而不是只看部门总量

阶段 计划工时 实际工时 差异 模拟中的主要解释
需求澄清 16 小时 22 小时 增加 6 小时 验收边界需要多轮确认
交互与视觉 20 小时 24 小时 增加 4 小时 部分页面随范围变化调整
开发与自测 42 小时 48 小时 增加 6 小时 开发中发现接口假设不一致
联调与测试 30 小时 48 小时 增加 18 小时 环境问题、缺陷修复及复测
上线准备 12 小时 14 小时 增加 2 小时 补充运营内容和上线协同
合计 120 小时 156 小时 增加 36 小时 总偏差需结合变更和返工解释

表中所有数字都是为了说明分析方法的模拟值。它展示的重点是:总工时偏差要拆成阶段和原因,才可能转化为改进动作。若团队并未记录变更原因或缺陷复测,管理者就只能看到结果,无法验证解释。

4. 找到一个比“谁做得慢”更有用的改进点

如果联调与测试阶段的额外 18 小时中,大部分来自接口字段定义不一致,那么下一次项目可以把接口契约评审提前,并在测试开始前设置环境和数据检查。这个行动并非要求测试“少花时间”,而是减少问题进入后段后才暴露的概率。

下一周期可验证三个指标:接口约定完成时点、联调阶段缺陷数量、同类功能的复测工时。若改进后复测投入下降但线上缺陷增加,说明可能只是把质量成本转移到了上线之后,不能据此认定流程变好了。

5. 把总投入转换成规划依据时保留适用边界

这次 156 小时并不能直接成为下一项目的计划值。需要确认下一项工作在范围、技术依赖、团队经验、验收条件上是否相似。若工作类型相似,可以将阶段分布作为初始参考,再根据差异调整;若产品和技术路径不同,历史数据就只能提供有限提示。

在工具层面,团队若使用 PingCode 等项目管理平台,可以把项目阶段、执行任务和工时记录放在同一分析链路中,减少人工拼表的工作。但部署前仍要实测任务关联、报表口径、权限配置和数据导出;若系统无法承接现有流程,先简化分类和关系模型,通常比直接照搬旧表更稳妥。

工时管理实际工时教程:跨部门团队入门指南,避坑指南

六、实际操作教程:从建规则到每周核对

1. 第一步:先确定管理对象和责任人

建立项目清单时,至少明确项目负责人、所属部门、统计周期、成本归属和项目状态。再确定任务或阶段怎样关联到这个项目。没有责任人的项目、名称重复的项目和已关闭但仍能随意记录的项目,都会污染后续统计。

责任分工可以保持简单:项目负责人维护项目阶段和任务关系;团队成员记录自己的实际投入;部门负责人处理跨项目冲突;数据管理员维护分类和报表口径。组织规模较小时,角色可以由同一人兼任,但职责要写清楚。

2. 第二步:建立精简活动分类

第一版分类不宜过细。建议先让成员在几秒内就能选对大类,再用任务类型、标签或备注补充必要信息。比如“缺陷修复”是活动分类,“支付页面金额显示错误”是任务内容,二者回答的问题不同,不应混成同一字段。

分类维护要有版本意识。如果团队在第二个月新增“客户现场支持”,要说明何时生效,以及历史记录是否需要重映射。直接修改旧分类名称,可能导致历史报表的含义发生变化。

3. 第三步:记录实际发生的投入

  1. 打开当天关联任务:确认任务属于正确项目,状态和负责人没有明显错误。
  2. 填写实际时长:按团队约定粒度记录,不用计划数值代替实际投入。
  3. 选择活动类别:区分直接交付、返工、协作或支持事项。
  4. 补充必要说明:当投入明显超出估算、涉及变更或发生阻塞时,写明可复核的原因。
  5. 提交前检查:避免同一场会议被多次记入相同任务,或把全部时间重复分摊到多个项目。

记录备注应写事实,不写情绪评价。“等待测试环境修复 1.5 小时”比“协作很差、进度受阻”更容易复核。涉及个人隐私或敏感客户信息时,不应在公共任务备注中暴露不必要内容。

4. 第四步:负责人做周度质量核对

周度核对不应演变成逐人盘问。负责人可以先看数据质量:项目关联是否正确、类别是否异常集中、有没有重复记录、补填是否突然增多。只有发现具体异常,再向相关成员确认业务事实。

  • 检查项目总投入是否与项目范围和周期大致匹配。
  • 检查“其他”类别占比是否持续偏高。
  • 检查估算与实际差异较大的任务,并记录可能原因。
  • 检查已关闭任务是否仍有新记录,确认是否需要重新打开或关联后续支持事项。
  • 每周留下一条可执行的改进动作,而不是只生成一份统计表。

5. 第五步:月度复盘以趋势和原因分类为主

月度复盘要避免只报“部门工时总和”。更有用的内容包括:项目投入结构、返工与支持投入的变化、计划偏差的原因分布、补记比例、无法归类事项的趋势。对小样本团队,要说明统计范围和例外,避免把偶然波动包装成规律。

复盘输出最好落到责任明确的动作:例如“下个迭代开始前增加接口边界检查,由研发与测试共同维护”,而不是“提高协作效率”。每个动作应设置检查时间和验证指标,否则工时分析很容易止于会议纪要。

工时管理实际工时教程:跨部门团队入门指南,避坑指南

七、不同情况下的行动建议:不要用一套流程解决所有团队

1. 小团队、项目少:从轻量记录开始

如果团队人数少、项目并行度低,可以先用一张结构清楚的表或现有协作工具验证口径。保留日期、人员、项目、任务、类别和实际时长即可,再加一个必要时填写的原因字段。

不要一开始就设置审批链、多级成本中心和复杂权限。先运行两到四周,观察是否有人找不到任务、哪些类别频繁被误选、报表是否真的帮助了排期。若轻量方式能稳定回答管理问题,没有必要为了“数字化”立刻更换工具。

2. 百人以上、多项目并行:优先治理标准和权限

当组织超过百人,且项目跨多个部门并行时,人工汇总通常会出现重复维护、项目映射不一致和责任不清的问题。此时应优先统一项目标识、分类口径、审批边界和报表权限,再评估平台能否承载这些规则。

如果考虑 PingCode,应先选一个流程相对典型、负责人愿意参与、数据用途明确的项目试点。检查成员录入是否顺畅、跨部门任务能否关联、负责人能否按项目和阶段汇总,以及组织能否控制不同角色看到的数据范围。不要仅凭产品介绍页或一次演示,就推断它完全符合组织的部署和治理要求。

3. 以项目成本核算为主:先确认财务口径

如果实际工时用于成本分摊或客户结算,必须先明确员工成本费率、间接成本、可计费与不可计费时间、审批及更正流程。项目团队记录的小时数只是计算输入之一,不等于最终财务成本。

遇到跨币种、外包或不同地区劳动规则时,尤其不宜让项目经理自行定义统一计算方法。财务、人事及法务等相关职能应共同确认口径,并明确记录保留周期和数据访问权限。

4. 以流程改进为主:记录阻塞而不是盯人

如果目的是减少返工或等待,应把分析单元放在流程节点:需求等待、代码评审、环境准备、缺陷修复、交付验收。个人工时仍可用于解释资源投入,但改进讨论应聚焦流程中的重复成本和依赖关系。

可以从一个高频流程问题开始,例如测试环境准备。先记录等待发生次数、累计等待时长和受影响任务,再采取改进措施。若等待时间减少,且交付质量没有下降,才能说明行动有效。

5. 成员抵触明显:先解释用途,再减少操作负担

遇到抵触时,先听清原因。若担心数据被用于个人排名,应公开访问权限和使用原则;若觉得填报重复,应检查任务和工时是否需要重复录入;若不知道选哪个项目,应由负责人整理项目清单,而不是要求成员自己猜。

不建议用惩罚性通报解决初期完整率问题。更有效的顺序是:解释目的、简化入口、提供示例、给出合理期限,再观察错误类型。如果团队仍有系统性缺报,再由管理者依据组织规则处理。

八、不同情况下的取舍:精度、成本与信任不能同时无限加码

1. 选择记录精度时,权衡分析价值和录入成本

记录方式 优点 代价或风险 更适合的情况
按天汇总 录入负担低,适合早期试点 难以定位具体任务和过程节点 项目数量少、只需粗略容量观察
按任务记录 能对比计划与实际,便于项目复盘 任务拆分质量会影响数据解释 项目任务结构稳定、需要偏差分析
按活动类别细分 有助识别返工、支持和协作成本 类别过细会增加误选和维护成本 流程改进目标清楚,团队口径成熟
按分钟精确记录 可满足少数高精度核算场景 填报负担重,精确不代表真实 合同或合规要求明确且有配套流程

我通常建议从“按任务记录、少量类别、合理时间粒度”开始,再根据实际决策需求增加精度。若组织只需要月度项目投入趋势,要求成员把每次沟通精确到分钟,通常是成本高于收益。

2. 选择人工核对还是自动校验,权衡灵活性和规模

小团队采用人工抽查,能快速理解具体情况;大型团队则需要系统提示异常,减少重复检查。但自动规则只能发现“可能不合理”,不能理解业务背景。比如连续 10 小时记录可能是错误,也可能是特定交付安排,最终仍需人工解释。

更合理的组合是让系统承担格式检查、重复检测和缺项提醒,让负责人处理少量需要业务判断的异常。不要为了追求自动化,把所有复杂情况压成简单的“通过或不通过”。

3. 选择个人明细还是团队汇总,权衡分析深度和信任

项目负责人可能需要任务级明细来核对成本,部门管理者可能只需要团队或项目汇总。给每个人开放全部明细,未必能提高分析质量,反而可能让成员担心数据被断章取义。

可以采用最小必要权限:执行者查看自己的记录;项目负责人按职责查看相关项目;管理层看汇总趋势;涉及财务或人事用途的明细由授权角色访问。权限设计要和数据用途一致,并在推广前说明。

4. 选择统一分类还是部门自定义,权衡可比性和贴合度

完全统一的分类有利于横向比较,但可能无法表达某个部门独有的工作;完全自定义则会让跨部门汇总失去意义。实践中可以采用共同的一级分类加部门可选的二级分类:一级用于企业级汇总,二级满足局部分析。

新增分类前先确认它是否会改变管理决策。若只是想让报表看起来更细,不应贸然扩充。分类稳定后再比较趋势,避免每个月类别定义都在变化。

5. 选择一次性全员上线还是分阶段试点,权衡速度和风险

一次性上线看起来推进快,但口径错误也会同时扩散,后续清洗数据的成本可能更高。分阶段试点能尽早发现任务关联和权限问题,但需要管理者投入时间复盘。

对于跨部门、百人以上的组织,我更倾向于先选一个代表性项目试点,至少覆盖项目管理、研发、测试和一个支持部门。试点应验证的不只是“大家会不会填”,还包括数据能否支持一次真实的项目复盘、负责人能否找到原因、成员是否理解数据用途。

工时管理实际工时教程:跨部门团队入门指南,避坑指南

九、落地检查清单:上线前、试运行中、复盘后分别做什么

1. 上线前:先把规则说清楚

  • 明确工时数据要支持的管理问题,删掉与目标无关的字段。
  • 区分计划工时、实际工时和考勤时间,避免混用。
  • 确认项目、阶段、任务和活动类别的关联方式。
  • 说明最小记录单位、填报期限、补记条件和更正流程。
  • 确定数据查看权限和禁止用途,尤其是个人绩效相关边界。
  • 选一个试点团队,准备真实任务案例和常见异常示例。

2. 试运行中:重点看摩擦,不急着看排名

试运行阶段应记录成员在哪一步卡住:找不到任务、分类不理解、需要重复录入、移动端不便,还是不知道负责人是谁。这些反馈比首月的部门工时排行榜更有价值,因为它们能直接指导制度或工具调整。

每周抽样查看记录是否关联正确、是否存在重复、补记是否集中在某些角色。发现问题后先修复规则和流程,再判断是否需要培训或管理提醒。

3. 复盘后:只保留能产生行动的指标

首轮复盘可以保留四类指标:记录完整率、任务关联正确率、计划与实际偏差、返工或支持投入占比。每个指标都要写明统计范围、分母和时间周期,避免只给一个百分比却无法复核。

完成两到三个周期后,删掉没人查看、无法解释或不产生行动的报表。工时管理的成熟,不是报表越来越多,而是重要偏差能更早被发现,且团队知道下一步该改哪里。

十、结语:把工时当作流程证据,而不是人的刻度

实际工时的价值,不在于把每个人的一天切得更细,而在于把投入和任务、阶段、变更及结果连接起来。跨部门团队尤其需要共同的项目关系和稳定的解释规则,否则精确到半小时的数字也可能只是各部门各说各话。

下一步可以从一个真实项目开始:明确目标,设定少量分类,试运行两到四周,核对记录质量,再选一个偏差问题做改进验证。若组织规模较大,再评估 PingCode 等项目管理平台是否能承载现有流程,并通过试点验证权限、关联和报表口径。

我最看重的判断标准是:一条工时记录能否帮助团队解释工作为何发生、成本为何变化,以及下一次能做什么不同。如果答案是否定的,应先改规则和分析方法,而不是继续增加填报字段。

常见问题解答(FAQ)

1. 跨部门团队刚开始记录实际工时,应该先从哪里入手?

我准备让研发、设计和运营一起填实际工时,但每个部门的工作方式都不一样。是先统一工时分类,还是先规定每天什么时候填?

建议先选一个两周左右的小范围试运行,不要一开始就要求所有部门按同一套细颗粒度分类。先统一三件事:工时记在哪个项目或任务下、以什么单位记录、何时补录;例如按半小时为最小单位,每天下班前或次日上午补录。再用少量通用类别区分交付工作、沟通协作和返工,试运行后检查哪些类别经常被误用或无人使用。

判断标准不是分类是否齐全,而是不同部门能否用同一口径回答“时间花在了哪里”。

2. 实际工时应该按任务记录,还是按项目汇总?

我发现有些同事一天切换很多任务,逐项记录很麻烦;但只填项目总时长,又看不出时间具体花在哪。有什么折中办法?

以任务记录为主、项目汇总为辅,通常更利于分析。若任务粒度过细,记录成本会迅速增加;若只填项目总时长,则无法识别评审、等待、返工等耗时来源。可采用这样的规则:能在半天内完成的独立工作,记录到具体任务;持续数天的工作,按可辨认的阶段拆分;临时沟通若不足以单独建任务,可归入统一的协作类别并注明对象。

每周抽查几条记录,若负责人无法凭记录还原工作内容,说明粒度太粗;若填报时间明显超过记录所带来的管理价值,则说明粒度太细。

3. 跨部门团队如何避免实际工时记录变成考核或监控?

我担心团队会把工时填报理解成排名,之后为了显得效率高而少报,或者把时间都填到容易解释的任务上。怎样设计规则才能让数据更可信?

先明确数据用途,并把“记录工作投入”和“评价个人绩效”分开。启动时应说明工时用于项目估算校准、资源规划和流程改进,不单独作为个人绩效结论;同时让成员能看到汇总数据如何帮助解决排期冲突或重复返工。实际判断时,关注团队或任务类别的趋势,不把单个员工的时长直接排榜。

若填报完整率上升但加班、返工等现实情况与数据明显不符,应先检查团队是否感到填报有惩罚性,而不是立刻要求更频繁地填写。

4. 计划工时和实际工时差异很大时,应该怎么复盘?

我看到一个任务原计划两天,最后记录了四天,但期间还遇到需求变更、跨部门等待和返工。我不知道该把差异归到谁身上,也不知道以后怎么用这些数据。

不要把超时简单归结为执行者估算不准。复盘时先把差异拆成可解释因素,例如需求变更、等待依赖、返工、估算遗漏和临时支持,再确认各因素是否有记录依据。举例来说,某任务计划 16 小时、实际记录 28 小时,若其中 6 小时来自需求变更、4 小时来自外部等待,剩余差异才适合讨论估算或执行过程。

这个拆分是用于定位流程问题的示例,不是行业基准。下一轮应调整相应环节的估算或协作约定,并观察同类任务是否改善,而不是直接用一次偏差惩罚个人。

核心关键词

读者评论

莫
莫舒然

我们之前也遇到过月底集中补填,会议和临时支持最容易漏。后来改成当天简单记录、周末核对,准确度有改善,但分类太细时大家还是会随手选“其他”。

陈
陈思远

把实际投入和考勤时间分开这点很重要。想请教一下,跨部门项目里的例会和需求讨论,通常按参与人分别记到具体任务,还是统一归到协作类别?

谢
谢一凡

工时差异确实不能直接用来评价个人,不过要让团队愿意填,还得把查看权限和数据用途说清楚。否则即使字段设计得合理,记录也可能变成月底补出来的数字。

文章包含AI辅助创作:工时管理实际工时教程:跨部门团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572365

赞 (0)
飞飞飞飞
工时管理如何做好工时?跨部门团队入门指南与操作步骤
上一篇 3小时前
剩余工时管理方法大全:跨部门团队工时管理入门指南落地清单
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
