计划工时落地方案:跨部门团队开展工时管理的入门指南案例解析

跨部门团队推行计划工时,最容易出现的结果不是“工时更准确”,而是每周多出一张没人信、没人用的表。一个常见的试点情景是:产品、研发、测试和实施团队一共 60 人,项目负责人要求每个人每天填工时,月底却仍说不清延期是需求变更、等待确认,还是测试返工造成的。问题通常不在填报频率,而在于计划工时被误当成考勤、绩效或个人忙碌程度的代理指标。本文把计划工时视为一种有限精度的项目预测工具,拆解一套从工作拆分、估算、协同确认到复盘校准的落地方案,并用明确标注为情景模拟的数据说明如何判断它是否有效。

一、先讲核心结论:计划工时管理的是预测,不是人的每一分钟

1. 计划工时的价值,在于尽早暴露资源冲突

计划工时是团队为完成一项明确工作预估的投入时间,通常以人小时或人天表示。它回答的是“这项交付大约需要多少有效工作时间”,而不是“某位员工每天应该坐在电脑前多久”。计划工时可以用于项目排期、跨部门资源协调、工作量预警和估算复盘,但不能独自回答某个人是否努力、项目是否成功或团队是否高效。

我建议先把工时管理的目标压缩为三个问题:哪项工作需要谁参与、预计投入多少、偏差发生时应如何调整。如果团队无法用这三个问题触发实际行动,采集再精细的小时数也只是在增加管理成本。

落地判断可以先用一个简单标准:每一条工时记录都应能关联到一个工作对象、一个责任角色和一个管理动作。记录关联不上任务,不能解释偏差,也不能改变后续排期时,就不值得要求员工反复填写。

2. 先区分五种容易混用的时间

计划工时方案启动前,我会要求项目组把五种概念写进团队说明。否则同一个“工时”字段,有人填预估,有人填实际,有人填考勤,最后汇总表虽然整齐,含义却彼此不兼容。

概念 回答的问题 常见用途 不宜直接用于
计划工时 预计需要投入多少有效工作时间 排期、容量规划、风险预警 考勤核算、个人绩效排名
实际工时 已经实际投入了多少时间 估算校准、成本核算、复盘 单独证明工作价值或产出质量
日历工期 从开始到完成经过了多少日历时间 发布计划、客户承诺、依赖排期 直接换算为个人投入时间
可用容量 某人在某段时间可投入多少项目工作 资源分配、冲突检查 默认全天无会议、无支持任务
考勤时间 员工的出勤、请假或排班情况 出勤与薪酬规则管理 替代项目投入记录

最需要防止的误读,是把“计划工时 8 小时”理解为“该工作必定在一天内完成”。中间可能有评审等待、环境排队、跨时区沟通、并行任务切换等因素。估算工作量与承诺完成日期之间,还隔着个人容量、依赖关系和不确定性。

3. 从最小可用闭环开始,而不是从全公司强制填报开始

我的建议是先选一个跨部门、周期适中、工作边界相对清楚的项目,用 4 至 8 周验证“估算,执行,记录,复盘”闭环。第一轮不追求覆盖所有部门,也不追求分钟级精度。要验证的是:任务能否拆到可估算的粒度,计划能否被相关角色共同确认,偏差能否被解释并转换成下一轮的计划改进。

如果试点结束后,项目负责人只能得到“总共投入了多少小时”,却不能分辨需求变更、等待、返工和估算误差,说明方案只完成了记录,没有完成管理。

计划工时落地方案:跨部门团队开展工时管理的入门指南案例解析

二、背景和真实场景:为什么跨部门团队更容易把工时填成“数字游戏”

1. 同一个项目里,部门对时间的理解并不相同

产品经理可能把工时理解为需求分析、原型和评审时间;研发人员会考虑编码、联调和技术债处理;测试人员关心用例准备、执行、缺陷回归和环境等待;实施或客户成功团队则要纳入客户沟通、现场支持和资料整理。若项目计划只列“开发 20 人天、测试 8 人天”,却没有共同确认工作范围,各部门的估算就像是在不同尺子上测量同一件事。

跨部门团队还会遇到一种隐蔽偏差:一个部门认为任务已经交接,另一个部门却尚未具备开始条件。前者的计划按“提交时间”结束,后者的计划从“可执行时间”开始,中间的等待没有明确负责人,延期时大家都认为自己没有迟到。

2. 计划和实际之间,隔着切换、等待与不确定性

日历上的八小时,并不等于八小时连续投入。一位工程师可能上午参加需求澄清,之后处理线上问题,下午等待接口确认,最后才进入项目开发。若团队只按“任务开始到结束的天数”推算投入,会把日历工期误当成计划工时;若要求逐分钟填报,又会让记录成本和反感迅速上升。

因此,我会同时观察“投入时间”和“流转时间”。投入时间用于了解工作量;流转时间用于识别排队和依赖。任务实际投入不多,却在流程中停留很久,通常意味着等待或协作瓶颈,不代表执行者低效。把这两类时间放在同一张指标里,会直接误导资源决策。

3. 先确认工作类型,再决定要不要估算

不是所有工作都适合用同一套计划工时方法。重复、边界清楚的工作可以用历史中位数估算;探索性工作更适合先设时间盒,完成后再拆解;突发支持需要预留容量;长期维护任务则可能按服务等级和工作类别统计。把研究性工作强行拆到小时,往往只制造精确的错觉。

工作类型 典型示例 适合的计划方式 需要额外记录的因素
重复交付 标准化报表、固定版本回归 参考同类历史数据,按区间估算 输入质量、例外情况
探索研究 技术验证、未知问题定位 设定时间盒和阶段性决策点 验证假设、继续或停止的依据
突发支持 线上故障、客户紧急问题 预留容量,不提前伪装成确定任务 影响等级、来源、响应时长
依赖型任务 接口联调、跨部门审批 工作量与等待时间分开计划 前置条件、责任人、等待原因

4. 适用于中大型团队的工具,解决不了口径问题

在 100 人以上组织或多项目并行的团队中,工时方案往往需要和任务、版本、审批、资源视图或经营报表衔接。若以 PingCode 作为项目协作工具示例,可以关注它是否能让计划工时与具体工作项关联,并支持团队按项目和角色查看计划与实际;但工具功能不等于流程设计,字段填得再完整,也无法替代对“什么算有效投入、偏差如何解释”的组织约定。

小团队也未必需要立刻上复杂平台。若只有一个项目负责人、少量稳定成员和简单任务,一张结构清晰的共享表格就可能足够。工具选择应由协同复杂度、权限要求、汇总频率和审计需要决定,而不是先买系统,再反过来寻找使用理由。

计划工时落地方案:跨部门团队开展工时管理的入门指南案例解析

三、常见误区:看起来精细,实际上会削弱数据可信度

1. 把计划工时等同于考勤或个人绩效

当员工发现计划工时会直接影响考核,最自然的应对不是更准确估算,而是调整数字以降低风险:复杂任务报得更宽,简单任务报得更紧;实际投入则可能不愿记录,因为超出计划会被追问。结果是数据越来越像管理者希望看到的样子,却越来越不像真实工作过程。

计划工时可以作为绩效讨论中的背景信息,但不能独立构成结论。交付质量、风险处置、协作贡献、问题难度和最终成果都需要同时考虑。用“计划与实际差异最小”给个人排名,会奖励低估复杂度、回避困难任务的人,反而惩罚主动暴露风险的成员。

2. 要求每个人按固定百分比填满工作日

固定要求每天填满 8 小时或每周达到某个“项目工时占比”,看似便于核算,实际混合了可用容量、非项目工作和记录精度。会议、培训、休假、内部支持和突发故障的处理方式如果没有统一口径,所谓“填满”只是把未分类时间塞进某个任务。

我更倾向于记录有决策价值的工作类别,并允许合理的未分配容量。工时系统要能反映团队存在空档和突发工作的现实,而不是逼出百分之百的虚假确定性。

3. 在任务不清楚时先填一个看起来准确的数字

需求尚未确认、技术方案仍在探索、验收条件模糊时,给出 13.5 小时之类的数字并不会使估算更科学。精确到小数点,只是精度的外观,不是准确性的证据。越是未知的工作,越应说明估算边界、假设和置信程度,必要时拆成“先验证,再决定是否继续”的阶段。

如果一项任务无法说明交付物、完成标准和主要依赖,正确动作通常不是让执行者加班估时,而是先补齐输入条件。估算不能替代需求澄清,也不能把不确定性从计划里消除。

4. 用“实际减计划”直接判定个人表现

计划与实际的差异可能来自原始估算偏差,也可能来自需求变化、缺陷返工、外部等待、环境不稳定或人员切换。若只看差值,不看变化原因,就会把系统性问题归咎于个体。例如,团队每次都低估集成测试时间,优先要修正的是估算基线和交付流程,不是给测试人员增加一条“工时偏差过大”的绩效提醒。

5. 一开始就追求全组织统一的细颗粒度

研发、实施、运营和职能支持工作的可预测性不同。强行统一到每 15 分钟一个记录单元,会使低不确定性工作显得过度繁琐,也会让探索性工作被错误切割。统一的应当是基本定义、汇总口径和偏差原因分类;记录粒度则可以按工作类型设置。

  • 可预期的重复工作:按任务或工作包记录,定期对照历史基线。
  • 短周期协作工作:按半天或一天记录即可,不必追踪每次上下文切换。
  • 高不确定性工作:先记录时间盒、验证结论和决策节点。
  • 突发支持工作:记录类别、影响和投入,避免事后硬塞到原计划任务。

计划工时落地方案:跨部门团队开展工时管理的入门指南案例解析

四、专业判断逻辑:先判断能不能估,再判断要估到多细

1. 用任务准备度决定是否进入计划

计划工时的可靠程度,受任务定义质量影响很大。我会用四个问题判断任务是否具备估算条件:交付物是否可描述、验收条件是否可验证、责任人是否明确、关键依赖是否已知。四项都不明确时,先做澄清或探索;部分明确时用区间估算;条件清楚且有历史样本时,再给较窄的计划范围。

这里的关键不是设计一个复杂评分表,而是避免把“暂时未知”伪装成“已经估准”。估算的用途是帮助团队做决策,任务准备度不足时,区间和假设比单点数字更诚实。

准备度 任务特征 建议估算表达 计划动作
低 目标或验收方式不清,依赖未知 暂不承诺总工时,列出待澄清问题 安排需求澄清或短时探索
中 主要交付明确,局部实现路径未知 使用上下界和关键假设 设置检查点,阶段结束后重估
高 范围、验收和依赖清楚,存在类似历史工作 给出单点计划及合理缓冲 进入排期,并按偏差原因复盘

2. 区分估算区间与承诺日期

团队可以将工作量估算为区间,例如 12 至 20 小时,而不是强行选择一个 16 小时的“准确值”。但对外沟通仍需要时间承诺,这时应把工作量、可用容量、等待依赖和风险缓冲一起考虑。一个 16 小时的工作,如果执行者每周只有 8 小时可用于该项目,且有两次跨团队评审,完成日期就不会简单等于两天后。

面向团队内部,可以保留估算区间与置信程度;面向客户或业务方,则说明承诺日期背后的前提,例如需求冻结时间、接口就绪时间和评审响应时限。这样做不是回避承诺,而是让承诺可解释、可调整。

3. 使用一致的容量口径,而不是默认每人满负荷

容量规划的起点是可用时间,而不是名义工作时长。假设一周名义工作时间为 40 小时,其中固定会议、支持值班、培训和日常维护合计占去 14 小时,那么该成员在这周可用于计划项目的时间上限就不应仍按 40 小时计算。具体数值因组织和岗位而异,重要的是团队使用同一口径,并按实际情况定期校准。

我不建议把每个成员的计划容量长期排到 100%。并行任务、紧急问题和跨部门协作都会产生波动。留出适度缓冲不是浪费,而是承认组织真实存在不确定性。缓冲大小应依据历史偏差和业务风险,而不应成为随意扩大的“安全垫”。

4. 偏差必须带原因标签,且原因要能引出动作

复盘时,我更关注偏差原因是否能对应改进动作,而不是偏差绝对值本身。原因分类应少而可用,先从需求变更、依赖等待、估算偏差、返工缺陷、突发支持、人员切换等类别开始。若分类细到几十项,填报者通常会选“其他”;若只有“正常、异常”两项,团队又无法解释问题。

一个实用检查方式是:每种原因都能回答“下一次我们改变什么”。需求变更对应范围确认和变更评估;等待对应依赖负责人和响应时限;估算偏差对应历史基线更新;返工对应验收标准和质量门禁。原因标签若没有后续动作,就只是新增的行政负担。

5. 以预测质量和决策改善评价方案

方案是否有效,不应只看填报率。填报率高可能表示系统提醒频繁,也可能表示团队真的接受;它不能单独证明项目预测更好。更适合观察的指标包括计划覆盖率、估算偏差分布、依赖等待时长、变更导致的额外投入、计划调整提前量,以及管理者做资源决策所需时间。

在小样本试点里,不要把任何一个月的变化说成因果结论。项目复杂度、团队成员熟练程度、需求波动和季节性都可能影响结果。应尽量比较同类型任务、相近团队和连续周期,并记录口径变化。数据只有在定义稳定的前提下才可比较。

计划工时落地方案:跨部门团队开展工时管理的入门指南案例解析

五、案例与数据观察:一个 60 人跨部门试点如何把记录变成排期依据

1. 案例边界:这是用于推演的匿名化情景,不冒充公开客户数据

下面的案例是基于常见协作结构构造的情景模拟,不是某家企业的真实经营数据,也不应被引用为行业基准。设定为一家有 60 名成员参与交付的中大型团队,涉及产品、研发、测试、实施四类角色,同时推进多个项目。原有做法由项目负责人按人头估算投入,月底再汇总表格;团队能看到总工时,却无法解释为何承诺日期经常漂移。

试点团队决定只选一个交付范围较清楚的跨部门项目,运行 6 周。目标不是做人员排名,而是验证三个问题:工时是否能关联工作项、计划是否能反映容量约束、偏差原因是否能帮助下一轮排期。

2. 先把范围缩小到一个可复盘的项目

项目团队将任务划分为需求澄清、方案设计、开发、测试、联调和上线准备六类工作,并为每项任务补充负责人、验收条件、前置依赖和计划区间。突发支持不提前塞入具体任务,而是单独记录类别和投入。对于还没有明确验收条件的探索任务,采用时间盒和阶段评审,不让它以确定性单点工时进入总体承诺。

工具层面,团队使用项目协作系统作为任务与工时信息的承载位置。若组织评估 PingCode,可检查它是否适配已有工作项结构、权限模型和项目报表习惯;同时应通过实际试用验证成员填报路径是否足够简洁。选择标准不是功能清单有多长,而是关键数据能否从任务产生、被团队理解并进入复盘。

3. 设计轻量记录规则,避免把时间切得过碎

试点约定:按实际任务记录投入,日常记录以半小时为最小常用单位;紧急支持按工作事件归类;等待不计作个人投入,但记录等待原因与起止节点;需求变化产生的新工作单独建项,不在原任务里悄悄增加工时。这个规则不是适合所有组织的标准答案,而是为了让投入、等待和变更不互相混淆。

团队每周只做一次 20 至 30 分钟的工时偏差复盘,重点看变化最大的任务和反复出现的原因。会议不逐人核对每小时,而是追问:计划假设是否成立、依赖是否按时提供、实际投入是否改变了下次估算、是否需要调整剩余容量。

4. 用示意数据观察计划质量,而不夸大试点效果

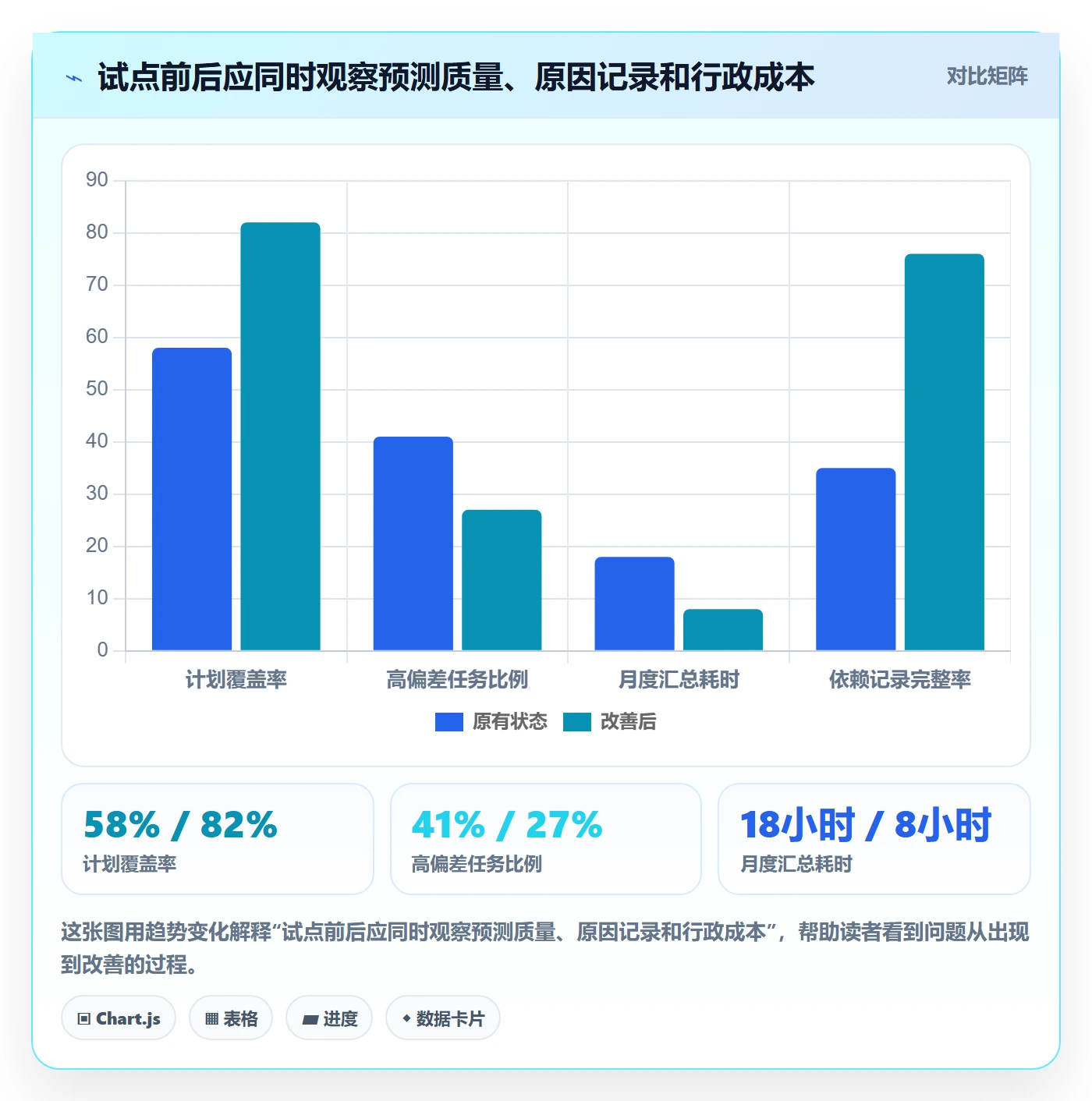

在这组情景模拟数据里,试点前团队的计划覆盖率设为 58%,试点后为 82%;偏差超过计划工时 30% 的任务比例从 41% 降到 27%;每月手工整理汇总的时间从 18 小时降到 8 小时。这里的数值用于演示应观察哪些变化,不代表实际企业收益,也不能推出所有团队都会得到相同改善。

这些结果仍有边界:覆盖率提高可能来自填报规则变清楚,也可能来自试点范围更小;偏差比例下降可能与任务更稳定有关;汇总耗时降低则依赖数据字段和报表口径确实统一。因此,试点报告必须同时写清项目范围、参与角色、周期、计算方式和未解决的问题。

观察项 试点前情景值 试点后情景值 应如何解释
计划覆盖率 58% 82% 需确认分母是所有任务还是符合估算条件的任务
偏差超过 30% 的任务比例 41% 27% 应按任务类型和偏差原因分组看,不能直接推断个人表现改善
月度手工汇总耗时 18 小时 8 小时 需要检查是否减少重复整理,而非省略了必要核对
依赖等待记录完整率 情景模拟 35% 情景模拟 76% 记录改善能帮助识别瓶颈,但不代表等待本身已缩短

5. 发现“投入没超,日期仍延期”时怎么处理

这个试点最值得关注的不是某个指标下降,而是团队开始区分“投入超出”和“日历日期延后”。例如开发投入仍在计划区间内,但接口确认晚了三天,任务流转周期依然变长。若只汇报实际工时与计划接近,业务方可能误以为项目没有风险;若只汇报延期,又可能错误要求执行人员提速。

因此,周报同时展示工作量偏差、关键依赖状态和剩余流转时间。若实际投入正常但等待增加,优先协调依赖人和响应时限;若返工增加,优先确认验收与需求变更;若同类任务持续估算不足,再更新估算基线。不同信号对应不同管理动作,才是工时数据的实际价值。

计划工时落地方案:跨部门团队开展工时管理的入门指南案例解析

六、落地步骤:用 30 天启动验证,再决定是否扩展

1. 第 1 周:定义边界、口径和试点对象

第一周的目标不是建完所有报表,而是形成一页可执行的团队约定。确定试点项目、参与角色、计划工时定义、实际工时口径、任务拆分原则、偏差原因类别和数据访问范围。特别要说清工时数据是否用于考勤或个人绩效;如果实际用途与团队承诺不同,信任会在首次汇总时受到冲击。

试点项目应有足够的跨部门协作,能暴露真实依赖;又不宜是范围完全失控、正处于重大救火状态的项目。若项目本身持续变更且无法确定交付边界,可以先选其中一个相对稳定的子流程做试点。

2. 第 2 周:整理工作项并建立容量基线

把工作拆到能够明确负责人、交付物和验收条件的粒度。任务太大时,估算误差难以定位;任务太碎时,维护成本高于管理收益。没有统一的最佳任务长度,团队可先约定一个观察范围,例如大多数任务预计在 4 至 40 小时内完成,超出范围再讨论是否拆分或采用时间盒。这是试点规则,不是普适标准。

同时核算可用容量:从名义工时中扣除休假、固定会议、值班、内部支持和已承诺的其他工作。对于跨项目成员,应明确其每周可分配给试点项目的比例,并由其实际负责人确认,避免项目经理在多个计划中重复占用同一份容量。

3. 第 3 周:共同估算并暴露假设

估算不必开成复杂的仪式。执行者先给出工作量区间,相关协作方补充依赖和验收工作,负责人再依据容量调整计划。若团队成员对估算分歧很大,先写出分歧来自范围、实现方式、质量要求还是风险假设,而不是简单取平均数。

对外承诺日期时,展示关键假设和缓冲理由。需求方若提出更早交付,应共同讨论削减范围、增加资源、降低并行工作或接受风险,而不是只让执行者把计划工时压低。估算争议往往是范围和优先级争议的信号,应回到业务决策层解决。

4. 第 4 周:开始记录并进行轻量复盘

记录规则要尽量靠近日常工作流,减少在任务系统、表格和个人笔记之间重复录入。成员完成工作后记录实际投入,项目负责人关注任务状态、依赖等待和范围变化。复盘时只挑能改变决策的异常,不必每周把所有条目重新讲一遍。

推荐的周度复盘顺序是:先看未来两周容量冲突,再看新增或变更工作,然后检查偏差原因,最后决定是否重排计划。若讨论顺序反过来,团队容易陷入追问上周数字,却忽略下周已经无容量的事实。

5. 第 30 天:评估是否扩展,而不是只看填报率

试点结束时,项目负责人、执行代表和资源负责人共同回顾数据定义是否稳定、记录负担是否可接受、计划是否帮助更早发现冲突、偏差是否能导出行动。至少对照一个相近周期或同类任务,避免只用试点前后的总数作简单比较。

  1. 检查计划覆盖率的分母和任务纳入条件是否一致。
  2. 按需求变更、等待、估算、返工和突发支持拆分偏差来源。
  3. 抽查少量任务,确认记录与实际工作过程能相互解释。
  4. 统计成员每周记录和复核所需时间,判断行政成本是否可接受。
  5. 列出下一轮要调整的两至三个规则,不以增加更多字段代替改进。

七、不同情况下的行动建议:按团队成熟度选择路径

1. 小团队、项目少、任务稳定:先用轻量表格验证口径

如果团队人数少、负责人能直接了解任务,且项目数量有限,可以先用共享表格或现有任务系统,不必一上来建设复杂的工时流程。表格至少包括任务、责任人、计划区间、实际投入、偏差原因、依赖状态和复盘动作。字段宁少勿多,先让团队对定义达成一致。

这类团队的主要风险不是缺少工具,而是记录与决策脱节。项目负责人应每周用数据调整排期或清除阻塞。若表格一个月只用于月底汇总,而排期、优先级和资源协调仍靠口头沟通,暂时没有必要扩展采集颗粒度。

2. 100 人以上、多项目并行:建立统一口径和权限边界

中大型组织常见的难点,是同一成员同时参与多个项目、多个部门采用不同分类方式,以及管理者希望跨项目看容量。此时应先统一少量核心定义,明确项目、工作项、角色和时间字段的关联规则,并区分团队可见数据与管理汇总数据。

如果考虑使用 PingCode 这类面向中大型团队的项目管理平台,可在试点中重点验证任务关联、跨项目视图、权限控制、数据导出和报表口径,而不是只看功能演示。还要确认系统是否能支持不同团队的工作类型差异,避免为统一报表迫使所有人使用不适合自己的分类方式。

3. 探索型研发、创新项目:用时间盒和决策门代替虚假精算

探索型工作很难在开始时准确预估完整方案。团队可以给出一个有限时间盒,例如先投入一周验证关键技术假设,再依据结果决定继续开发、换路线或停止。工时记录用于追踪投入和学习成果,不用于承诺一个尚未被验证的完整交付日期。

每个时间盒都应有退出条件:验证什么假设、需要什么证据、谁有权决定下一阶段。如果只记录探索投入,却没有阶段性结论,工时会变成事后解释沉没成本的工具。

4. 客户支持和突发任务多:先做容量预留与分类

支持团队经常受到紧急事件、服务等级和客户沟通影响,逐项提前估算并不现实。应先从历史数据估计突发工作占用的容量范围,再按事件类别记录实际投入、影响级别和是否触发升级。历史窗口不能太短,否则偶然事故会扭曲预留比例。

对于高频重复请求,可逐步建立同类工作基线;对重大故障,则单独复盘响应过程和跨团队等待。若将所有支持工时都算作“非计划”,团队便无法识别哪些需求可以标准化、自动化或通过产品改进减少。

5. 外部交付或成本核算要求高:加强定义、审批与审计

当工时数据涉及客户计费、项目成本分摊或审计,团队需要比一般内部排期更严格的规则。应明确可计费工作范围、记录截止时间、审批责任、修订留痕和数据保留策略。计划工时与实际工时仍要分别管理,不能为了让预算好看而改写原始记录。

财务或交付管理需要参与定义口径,避免项目团队以为在做能力规划,财务却将数据用于成本核算。数据用途不同,字段和审批流程也可能不同;必要时应分开数据集或视图,而不是把全部目的塞进一张通用表。

八、不同情况下的取舍:精度、负担与控制不能同时无限增加

1. 追求精细记录,还是降低填报负担

细粒度记录能帮助识别工作类别和成本去向,但会增加员工切换上下文、回忆时间和管理复核的成本。粗粒度记录更轻便,却可能把开发、会议、等待和返工混为一谈。决策时应看细化后的信息是否会改变行动;若管理者不会据此调整排期或流程,继续拆细通常不值得。

方案 收益 代价 适合场景
按天或半天记录 填报简单,适合持续项目跟踪 难以区分短时支持与多类工作 内部排期、一般产品研发
按任务记录并标注原因 可定位工作量和偏差来源 需要保持任务结构清晰 跨部门交付、版本计划
按事件或更细时段记录 成本归集和服务分析更精确 填报与审计负担较高 客户计费、值班支持、合规场景

2. 统一分类,还是允许部门保留差异

统一分类能提高横向比较能力,但分类过于通用,就会丢失工作本身的重要信息。完全由各部门自由定义,又难以形成组织级容量视图。较稳妥的折中是设置少量组织级分类,例如交付、维护、支持、研究,再允许部门在本地增加子类;汇总报表只比较口径可比的部分。

跨部门比较时,先确认任务复杂度、交付质量、依赖环境和成员角色是否相近。若工作类型不同,单纯比较每人每周工时或偏差率会造成虚假的排名。数据可比性不是字段名称相同就自动成立。

3. 计划工时作为预测工具,还是作为绩效参考

若团队把工时数据用于预测和改进,成员更愿意暴露不确定性和偏差;若组织需要用于个人绩效讨论,则必须防止数据被单指标化,明确其权重、适用范围和申诉机制。我的倾向是先把它用于项目层面的容量规划和估算校准,等口径稳定、数据质量经过验证后,再讨论是否作为更广泛管理决策的辅助信息。

这不是说工时永远不能进入绩效讨论,而是先后顺序有要求。未经验证的数据直接用于个人奖惩,会让填报行为变得策略化,之后再想恢复真实数据会很困难。管理层若无法保证数据用途边界,应宁可少采集,也不要先承诺“仅用于规划”后再扩大用途。

4. 追求全量覆盖,还是先保证关键任务可信

全量覆盖有助于形成完整视图,但在方案初期,任务边界和人员分配经常尚未稳定。强行追求覆盖率,容易让低准备度任务出现大量低质量估算。更好的次序是先覆盖对交付承诺、资源冲突和成本决策最关键的工作,再逐步扩大范围。

报告中可以同时展示“符合估算条件的任务覆盖率”和“全量任务覆盖率”。前者反映规则执行情况,后者反映整体纳入程度。两者分开,既能避免为了提高覆盖率乱填,也能看见尚未进入计划体系的工作有多少。

计划工时落地方案:跨部门团队开展工时管理的入门指南案例解析

九、结尾:先让计划工时改变一次决策,再谈全面推广

1. 最小行动清单

计划工时落地的关键,不是先选一个最细的时间单位,也不是先采购一套功能齐全的系统,而是确定数据如何进入排期、偏差如何被解释、解释之后谁会采取行动。若团队每周都记录,却从不调整容量、依赖或工作范围,工时管理只会增加一层行政流程。

下一步可以从一个项目开始:选定试点范围,写清计划与实际工时定义,挑出 10 至 20 个符合估算条件的任务,邀请执行者共同估算;一周后检查容量和依赖,两周后复盘偏差原因,四周后评估记录成本和决策价值。人数和任务数量应按团队实际规模调整,不必为了套用模板硬凑。

2. 独特判断:偏差不是需要被消灭的噪声,而是需要被分类的信号

计划工时无法让复杂工作变得完全可预测,但能帮助团队更早看见哪里不可预测。若偏差来自需求变更,就优化范围控制;来自等待,就处理依赖;来自重复低估,就校准历史基线;来自探索未知,就设置时间盒和决策门。真正成熟的工时管理,不是让所有任务都符合计划,而是让每一次偏离都更快转化为更好的判断。

先用计划工时解决一个具体问题:例如下个月的资源冲突、某类任务反复低估,或跨部门等待无人负责。若试点能让团队更早调整计划、减少月底手工解释,并且没有把记录变成隐性考勤,就值得继续扩展;若只得到更漂亮的报表,却没有更好的决策,就应回头简化规则,而不是增加字段。

常见问题解答(FAQ)

1. 跨部门团队开展计划工时管理,第一步应该做什么?

我所在的团队有产品、研发、测试和运营,大家都在不同项目间切换。直接要求每个人每天填工时,担心最后只多了一项行政负担;有没有更稳妥的起步方式?

先统一管理目的,而不是先发填报要求。若目标是判断项目是否超负荷,先选一个跨部门项目试点,明确统计范围、填报粒度和复盘用途;不要一开始就把工时与个人绩效挂钩,否则成员容易把数字填成“看起来合理”的样子。

可以先用两周建立基线:任务按项目和工作类型归类,每天或每周记录实际投入,周会上只讨论计划与实际的偏差原因。

2. 计划工时应该拆到多细,才不会让团队觉得是在增加负担?

我不确定工时要记到项目、任务,还是具体操作步骤。拆得太粗看不出哪里超时,拆得太细又怕同事把时间花在维护记录上,这个平衡该怎么定?

以任务为最小单位通常更实用:任务应能由一个负责人在数小时到数天内完成,并且有明确交付结果。若一个任务预计超过一周,通常值得继续拆分;若细到每次沟通、每次改稿都单独建项,记录成本往往高于分析价值。

试点时可比较维护耗时与复盘收益,例如团队每人每周花十分钟记录,就应能在周会上识别出排队等待、返工或临时插单等至少一种可行动的问题。

3. 跨部门项目的计划工时由谁估算,怎样减少部门间口径不一致?

我发现同一个需求,产品估得很快,研发和测试却给出完全不同的数字,大家还会争论“工时到底算不算沟通和返工”。如果各部门各用一套算法,最后的数据还能比较吗?

不要要求不同岗位用同一套任务拆法,而要统一估算边界。建议将交付工作、评审沟通、测试验证、缺陷修复分别纳入约定范围,并注明估算单位是人时还是人日;随后由实际执行者估算,跨部门负责人负责检查依赖和遗漏,而非替团队拍定数字。比如研发估算不含联调、测试估算包含回归验证,就应在任务说明中写清楚。

数据可比较的前提是口径一致,不是岗位任务长得一样。

4. 计划工时和实际工时偏差很大,应该如何复盘而不是追责?

我担心工时数据一旦被拿来考核,成员就会少报实际投入,或者把预估故意报高。出现计划十小时、实际二十小时的情况时,怎样判断是估算失误、需求变化还是协作问题?

先把偏差当作流程信号,而不是个人结论。复盘时将原因分成需求变更、依赖等待、返工、临时工作和估算遗漏,并记录发生频次及影响;例如一个迭代中,多项任务超时都与接口等待有关,优先改进依赖确认和排期,比要求个人“估准一点”更有效。试点阶段可观察团队总偏差和原因分布,不宜用单次偏差给个人排名。

只有在需求边界稳定、任务口径清楚且持续积累多轮数据后,工时才适合用于容量预测。

核心关键词

读者评论

蔡
蔡宇轩

我们团队试过按天填报,最后确实很难分清实际投入和等待时间。把等待原因单独记下来更有用,不过原因分类最好别太多,否则填写负担也会上来。

朱
朱予安

任务用区间估算比报一个精确小时数更贴近实际,尤其是需求还没完全明确时。想知道试点效果,除了计划和实际的差异,是否也该看延期原因有没有减少?

马
马思妍

工时数据不用于个人排名这点很关键。我们这边突发支持经常挤占原计划,如果没有预留容量,复盘时容易把计划偏差误判成估算不准。

文章包含AI辅助创作:计划工时落地方案:跨部门团队开展工时管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572353
