工时审核最常见的失败,不是员工少填了几小时,而是月底才发现研发、产品、测试和交付团队用的不是同一套口径:有人记实际投入,有人记计划工时,有人把会议算进项目,有人只填客户交付任务。跨部门团队要提升工时管理效率,关键不是增加审批层级,而是让每一笔工时都能回答三个问题:投入了什么工作、归属哪个业务对象、审核人依据什么规则判断。
一、核心结论:工时审核应当是数据校验,不是逐条盘问
1. 审核目标不是“把时间管得更细”
我建议先把工时审核定义为一套数据质量流程,而不是员工考勤的延伸。它要验证的是记录是否完整、归属是否合理、口径是否一致、异常能否解释,而不是要求管理者逐分钟确认每个人是否真的工作了。
如果审核人只能回答“我觉得这一天不应该花这么久”,却说不出对应的任务记录、估算基线、工作产物或团队规则,那么这不是审核,而是主观质疑。反过来,如果工时有明确任务、状态、责任人和审核规则,绝大多数记录可以通过系统校验或抽样复核处理。
我的判断是:审核质量取决于规则的可解释性,而不是审批人的级别。规则不清时,多加一级审批只会延长周期;规则清晰时,团队负责人能处理常规记录,财务或项目管理办公室只需要关注异常和汇总口径。

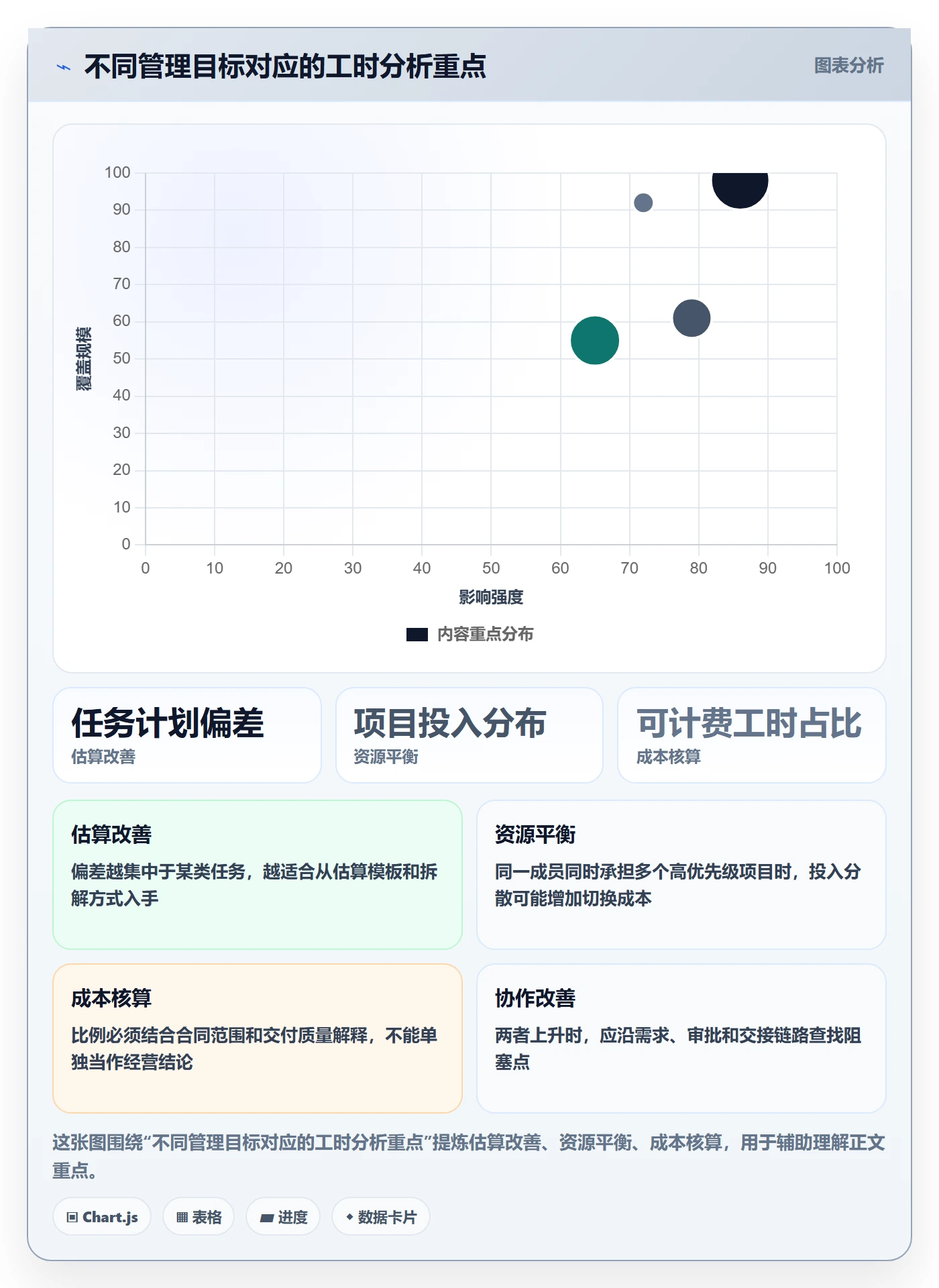

2. 先分清工时管理要支持什么决策
工时数据通常服务于几类不同决策:项目成本核算、项目进度预测、客户交付结算、团队容量规划、研发投入分析,以及合规或审计留痕。它们对精度、分类和审批强度的要求并不相同。
例如,客户按合同工时结算的交付团队,必须能解释人员、任务、日期和可计费属性;研发团队做容量规划时,关注的可能是迭代或工作类型的投入分布,不一定需要逐项审批到分钟。把所有用途塞进同一张表,往往会造成字段过多、员工难填、审核人看不懂。
- 先定用途:明确工时数据要支持哪些业务决策,不要先从字段清单开始。
- 再定对象:说明时间归属到项目、迭代、任务、客户、内部事务或其他对象的优先级。
- 最后定控制:按风险决定哪些记录自动通过、哪些需要主管确认、哪些进入抽样复核。
3. 先优化异常处理,再追求全量精细审核
多数组织不需要对每一笔记录进行同等强度的人工检查。更有效的方式是分层:格式和规则校验由系统完成,缺失或冲突记录由员工补正,业务合理性由直属负责人审核,高金额、高风险或跨部门异常再升级处理。
这能把审核人的注意力从“每一行都看一遍”转到“少数真正需要判断的记录”。例如,系统可以提示某人当天总工时超出团队阈值、项目归属缺失、记录日期与任务状态不匹配;但它不能仅凭数字判断某项复杂技术工作是否合理,仍需懂业务的人做有依据的判断。

二、背景与真实场景:跨部门工时为什么容易失真
1. 同一小时,在不同部门有不同含义
我在梳理跨部门工时流程时,最先碰到的通常不是员工不愿意记录,而是部门对“工作对象”的理解不同。研发习惯按任务或缺陷记录,产品团队可能按需求和评审活动记录,测试团队按测试周期或用例执行记录,交付团队则更关注客户项目和可计费事项。
这些口径各自有业务理由,却可能导致同一类工作被重复或遗漏。比如需求评审被产品团队记为需求工作,研发团队又把参加评审的时间记到研发任务,项目汇总时如果没有明确规则,项目投入就可能被重复计入。
所以,我不会在项目启动会上只说“所有人统一填工时”。我会要求团队把典型工作逐项过一遍:会议、返工、支持、故障处理、培训、跨项目协作、等待和请假分别归到哪里,哪些计入项目,哪些进入公共成本,哪些不纳入产能计算。

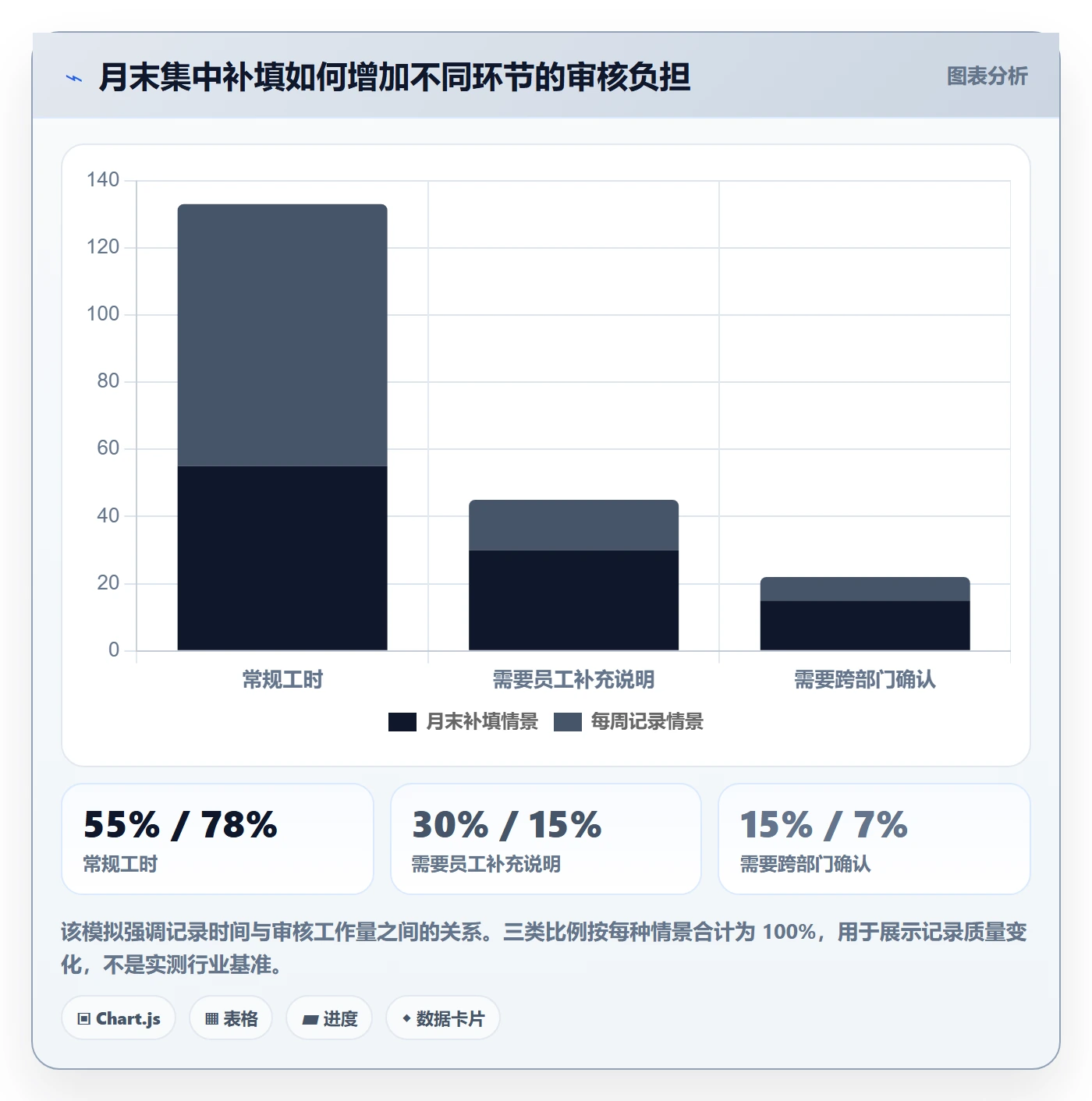

2. 月末集中补填,会把记忆误差伪装成精确数据
工时记录精确到小数点,并不意味着记录准确。员工如果月底回忆整个月的工作,很容易把零碎支持、临时会议和任务切换漏掉,再把剩余时间平均分配到几个大任务上。最终数据看起来完整,却缺少可靠的时间线索。
在管理实践中,我更重视记录延迟和修订痕迹,而不只看填报率。当天或次日记录的工时通常更容易对应到任务、会议或交付物;延迟数周的记录,即便填写完整,也更需要结合日历、任务状态和工作产物进行复核。
这不是要推断员工诚信,而是承认人的记忆会衰减。要改善数据质量,最有价值的动作通常是把记录频率从月底一次改为每周两到三次,并提供可选的工作分类和任务关联,而不是要求员工写长篇说明。
3. 一个可复用的跨部门场景
下面是一个用于流程设计的情景模拟,不代表某家企业的实际业绩。某软件交付团队由产品、研发、测试和实施组成,共 120 人,按周填报,月底由项目负责人汇总。原流程要求每条记录写项目、任务、工时和备注,主管逐条审批。
运行两个月后,团队发现审批队列在月底集中堆积,常见退回原因是项目选错、内部会议未分类、工时超过单日阈值但没有解释。审批人为了赶结账,会批量通过低风险记录,同时把有疑问的记录留到最后,结果重要异常反而得不到及时处理。
调整方向不是增加审批人,而是先把问题拆开:项目和任务关联由系统提供候选项;团队统一会议、支持、返工等分类;每周提醒减少月底补填;异常记录由主管确认;财务仅复核可计费口径与项目归属。这个拆解让“填报、业务判断、财务核算”各自回到合适的责任人手中。

4. 工具能改善流程,但不能替组织决定口径
在 100 人以上、存在多个项目和职能团队的组织中,表格常常很难长期承担权限、提醒、状态追踪和审计留痕等工作。类似 PingCode 这类面向中大型企业的项目管理平台,可以把任务、项目、状态和工时记录放在相互关联的流程里,减少员工在多个系统间重复找信息。
但平台不会自动判断“客户支持是否计入项目成本”或“研发返工是否单独分类”。这些是管理政策,不是软件功能。工具上线前,团队仍需明确字段定义、权限边界、例外处理和数据用途;否则只是把分歧从表格搬到系统中。
三、常见误区:看起来严格,实际让数据更差
1. 把工时审核等同于考勤监督
工时数据描述的是投入工作对象和时间分布,考勤数据描述的是到岗、请假或工作时段规则,两者有关联,但不能相互替代。员工填写了八小时项目工时,不代表考勤合规;员工当天在岗,也不代表项目归属准确。
把工时审核做成“谁的小时数不够,谁就不努力”的评价工具,会引导员工追求数字达标,而不是记录真实投入。结果可能出现无业务意义的填满、拆分任务、把等待时间包装成产出,管理者看到的表面完整度提高,决策质量却下降。
判断边界:工时适合用于项目成本、容量和投入结构分析,不宜单独用来评价个人绩效。涉及绩效时,至少要结合交付质量、任务难度、角色责任和协作贡献。
2. 以“每天必须刚好八小时”作为审核规则
固定工作时长可以是制度要求,但项目投入不一定每天刚好等于标准工时。休假、培训、内部事务、跨项目支持、待命或非项目工作都可能影响项目记录。若审核系统只接受某个固定数值,员工就会为了通过审批而调整记录。
更好的做法是区分“出勤口径”和“可分配工时口径”。先定义团队标准工作日与非项目时间的处理方式,再设定合理的异常阈值。例如,低于预期可提醒补充分类;超出个人可用时间则要求说明;但不要把偏差自动判成错误。
3. 用审批层级替代字段和规则治理
一笔工时如果没有项目、任务或分类,增加更多审批人也无法让数据变得可比。审批人只能重复询问“这是什么工作”,而员工每次都需要重新解释。长期看,这会把审核流程变成大量人工沟通。
先解决字段定义,再讨论审批权限。对常见工作类型提供有限且清晰的分类;对项目和任务尽可能使用关联选择,而不是自由文本;对少数特殊场景保留说明入口。字段太少无法分析,字段太多则增加填报成本,两者都需要试填后调整。
4. 把“实际工时”和“估算工时”混成一个数字
估算工时用于规划工作,实际工时记录真实投入。它们可以比较,但不能混写。若员工在任务完成后把估算值直接复制成实际值,管理者便无法识别计划偏差,也无法复盘某类任务为何经常超期。
我建议系统或模板将两者分开呈现,并明确更新时点:估算值在任务开始前或计划变更时维护,实际值按实际发生记录。差异不是天然的负面信号,真正有价值的是看差异是否集中在某类工作、某个环节或某种依赖上。
5. 只看填报率,不看记录质量和修订延迟
填报率能回答“是否有人提交”,却不能回答“数据能否用于决策”。如果团队填报率达到 100%,但一半记录没有任务关联、月底一次性补填或频繁改动归属,数据仍然可能不适合做成本分析。
建议至少并行观察四个维度:及时率、归属完整率、退回率和修订率。及时率看记录是否接近工作发生时间;归属完整率看对象是否清楚;退回率看规则是否易理解;修订率看数据是否稳定。任何一个单项都不能独立证明流程有效。

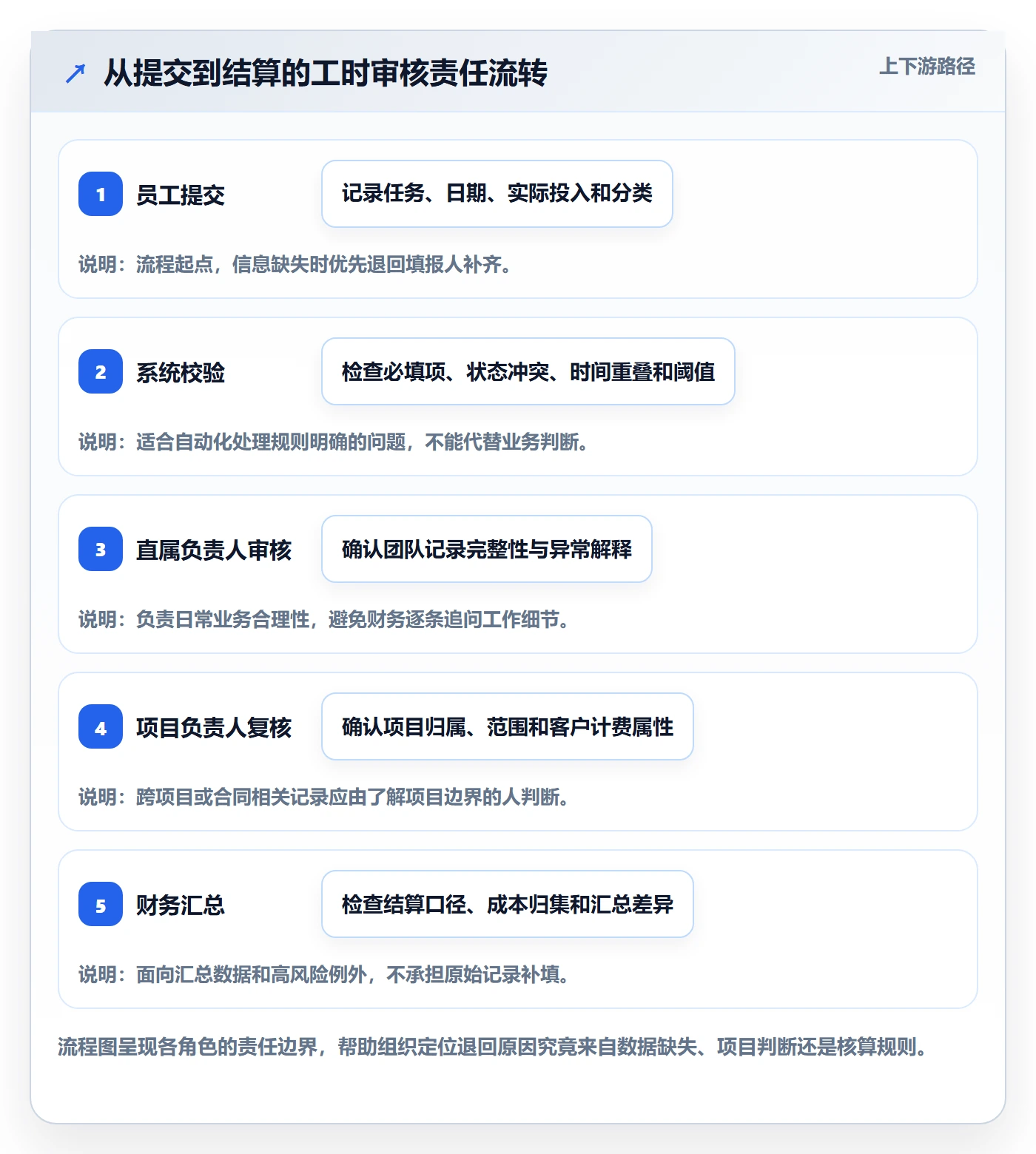

四、专业判断逻辑:把审核拆成口径、规则、风险和责任
1. 先建立一套可执行的工时口径
我通常从“什么算、算到哪、谁负责、何时记录”四个问题开始。口径文档不需要写成几十页制度,但必须覆盖高频情形和容易争议的边界。团队实际使用时,能在两分钟内找到答案,比制度写得完整但没人看更重要。
| 口径问题 | 建议定义 | 需要避免的模糊表达 |
|---|---|---|
| 记录什么 | 实际投入到任务、项目或明确工作分类的时间 | 所有工作都可以自由填 |
| 归属到哪里 | 优先关联具体任务;无任务时使用约定的公共分类 | 按员工习惯选择项目 |
| 如何处理会议 | 按会议服务对象或会议分类记录,明确是否计入项目 | 会议一律算项目或一律不算项目 |
| 如何处理返工 | 保留返工原因及责任环节,不把返工隐藏在原任务中 | 返工仍记原任务,不需要说明 |
| 何时补录 | 设定可接受的补录期限和逾期说明规则 | 月底前填完即可 |
2. 用风险分层决定审核力度
不是每条记录都有相同的业务风险。客户可计费工时、跨项目大额投入、明显超出工作日范围的记录、项目关闭后的新增投入,通常比内部例会记录更值得人工确认。审核方式应当跟风险走,而不是跟部门层级走。
- 低风险:分类清晰、任务关联完整、时长在团队合理区间内,可自动通过或由系统校验。
- 中风险:归属模糊、跨项目切换频繁、记录延迟明显,由直属负责人确认原因。
- 高风险:涉及客户结算、合同边界、项目成本异常或重大合规要求,由项目负责人和财务等指定角色复核。
风险分层的关键是让规则可解释。比如“超出阈值”只是触发复核,不应自动等于违规。阈值需要根据工作制度、角色和项目性质设置,并允许员工提交简短说明,避免把系统提醒变成机械处罚。
3. 设定审核责任,避免所有人都以为别人会处理
跨部门流程最容易出现责任空档:员工以为主管会改项目,主管以为项目经理会核成本,项目经理又认为财务会发现问题。最终记录被退回多次,仍没人负责定义最终归属。
| 角色 | 主要责任 | 不应承担的责任 |
|---|---|---|
| 填报人 | 及时记录实际投入,选择真实工作对象,解释异常 | 自行决定跨部门成本分摊政策 |
| 直属负责人 | 审核团队记录的完整性与合理性,推动补正 | 替代项目负责人确定合同计费口径 |
| 项目负责人 | 确认项目归属、工作范围及异常投入 | 独自维护全组织字段和制度 |
| 财务或项目管理办公室 | 统一核算口径、检查汇总一致性、分析风险 | 逐条替员工判断实际做了什么 |
4. 审核时按顺序判断,不要先凭感觉看小时数
逐条核查时,我会按“完整性,归属,时间合理性,业务依据,财务影响”的顺序进行。先检查记录是否缺字段,再确认对象是否正确,随后判断时长是否需要解释,最后核对是否影响项目成本或客户结算。这个顺序可以减少审核人被一个显眼数字带偏。
- 完整性:记录日期、工时、工作分类和责任对象是否齐全。
- 归属:任务或项目是否处于有效状态,是否与工作内容相符。
- 时间合理性:是否存在重复、重叠、超阈值或异常集中记录。
- 业务依据:是否能对应任务变更、交付物、会议或支持请求。
- 财务影响:是否涉及可计费属性、合同范围或成本中心。
这样做的好处是,审核意见可以具体到需要修正的字段或依据。与“请重新检查”相比,“该记录关联的任务已关闭,请确认实际投入属于售后支持还是项目收尾”更容易让员工一次改对。
5. 自动化适合做一致性判断,不适合替代业务判断
自动化规则最适合处理明确、重复且可以描述的条件,例如必填项缺失、同一日期记录合计超过可用工时、项目状态不允许新增记录、记录日期超过补录期限、可计费任务缺少客户或合同属性。
自动化不适合直接判断复杂工作的合理性。例如,某项疑难故障调查耗时较长,系统仅凭任务标题无法判断是否合理;但它可以识别该任务持续时间超过预设范围,提示负责人查看关联缺陷、调查记录和解决结果。系统负责发现值得注意的信号,负责人负责解释业务原因。

五、具体案例与数据观察:如何判断流程改得有没有价值

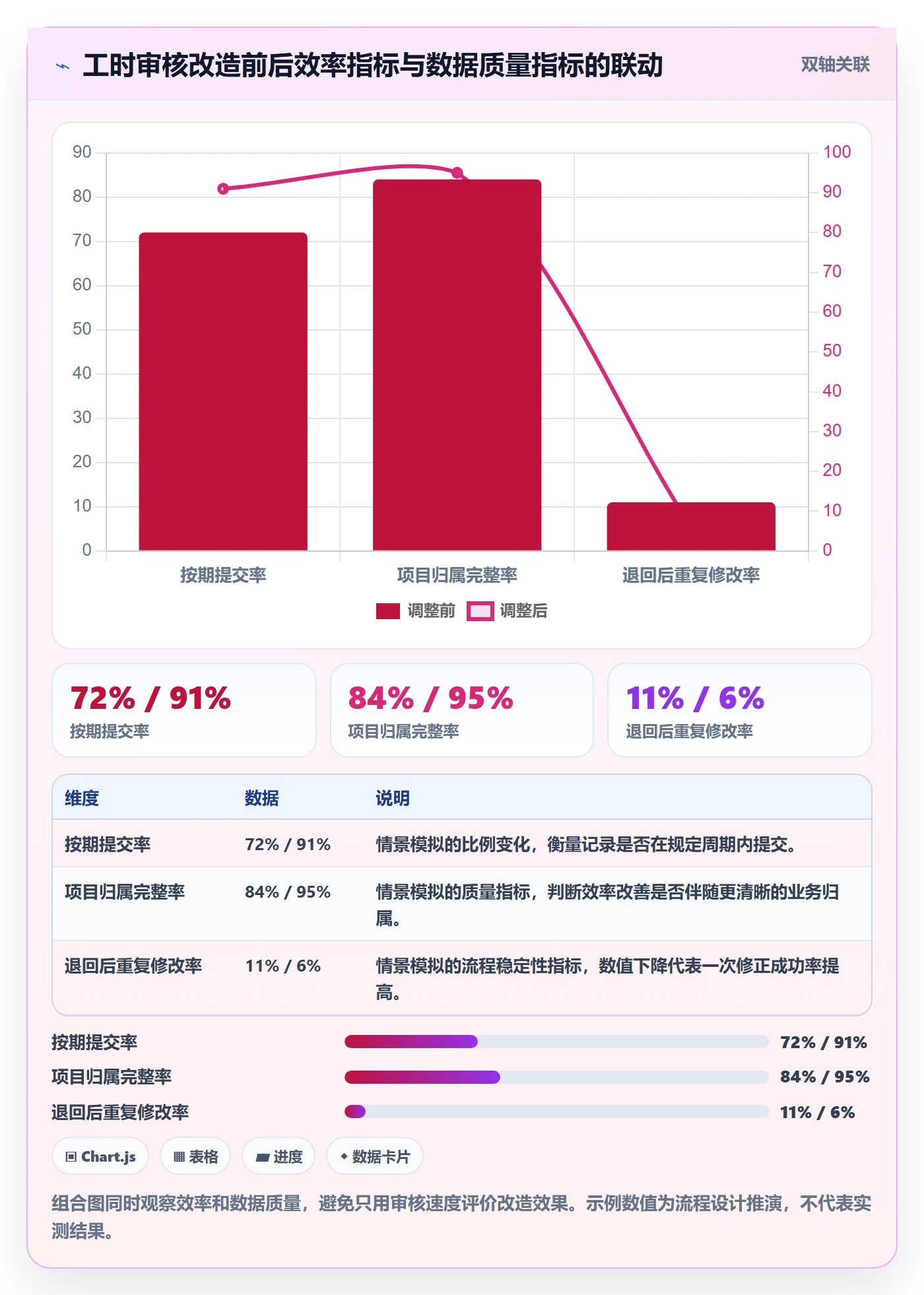

1. 先建立基线,再谈效率提升
如果没有基线,所谓“审核效率提高了”很难验证。建议选取连续四周作为观察期,记录每周提交率、及时率、退回率、平均处理时长、重复退回比例和月末积压量。不要只抽一个异常严重的月份,否则季节性项目波动会被误当成流程问题。
以下示例是供团队内部试算的情景模拟,不是外部调查结果。假设一个 120 人团队每月产生约 2400 条工时记录,旧流程由主管逐条审核;调整后,系统负责必填项与基础逻辑校验,主管只看异常记录,项目负责人处理跨项目归属。
| 观察项 | 调整前情景 | 调整后情景 | 解读方式 |
|---|---|---|---|
| 员工按期提交率 | 72% | 91% | 观察提醒节奏和填报入口是否改善,不单独视为数据准确。 |
| 单条人工审核时间 | 约 2.5 分钟 | 约 0.9 分钟 | 系统预校验减少重复查看,但需确认异常没有被漏掉。 |
| 退回记录占比 | 18% | 9% | 下降可能意味着规则更清楚,也需检查是否出现过度宽松审批。 |
| 月底未处理记录 | 约 160 条 | 约 35 条 | 反映流程积压改善,仍应区分员工未提交与审批未完成。 |
这组数字的价值不在于证明某种软件或流程必然奏效,而在于说明该看哪些变化。比如退回率下降但修订率骤增,可能是员工先提交再反复修改;提交率提高但项目归属完整率没有变化,则提醒机制改善了动作,却没有解决口径问题。

2. 通过退回原因定位真正的流程缺陷
退回不是坏事,重复退回才是信号。如果同一类问题连续出现,说明问题可能不在员工个人,而在字段选项、培训方式或责任边界。将退回原因按月分类,比在会议上笼统讨论“大家填得不认真”更有行动价值。
- 项目选错:检查项目列表是否过长、名称是否相近、已结束项目是否仍可选择。
- 任务关联错误:检查任务是否由其他团队维护,填报入口是否能搜索到正确任务。
- 工作分类不清:合并含义重叠的类别,为会议、支持、返工和内部事务提供定义。
- 工时异常:确认是否缺少跨项目、待命、加班或紧急事件的例外规则。
- 审批等待过久:检查负责人是否有明确时限、代理人和超时升级机制。
我会要求每次退回都选一个主因,而不是只留自由文本。分类不需要一开始就很细,五到八个主要原因通常足以识别趋势。经过一个月观察,再决定是否拆分某类问题,避免分类过细导致审核人随手选“其他”。
3. 计算节省的不是单纯审批分钟数
流程效益至少有三层:审核工时减少、结账等待缩短、数据可用性提高。第一层容易量化,第二层可以看从周期截止到汇总完成的时间,第三层则需要通过项目归属完整率、分类稳定性和修订次数判断。
例如,一个月减少 40 小时人工审核,并不自动意味着业务收益增加。如果这些时间被转移到大量补充沟通,或者异常记录漏审导致结算差错,流程只是把成本藏到了其他地方。应当同时记录审核者耗时、填报者补正耗时、项目经理追问耗时,才能看出总处理成本。

六、工时审核模板:从一条记录到月度复盘
1. 员工工时记录模板
模板字段要够用,但不宜要求员工为每条记录写长篇说明。核心目标是让审核人能快速理解工作对象和投入原因。团队可先用下表试运行,再根据退回原因删减或补充字段。
| 字段 | 填写要求 | 示例 | 审核关注点 |
|---|---|---|---|
| 日期 | 选择实际发生工作日期 | 2025-04-08 | 是否在补录期限内,是否与任务状态冲突。 |
| 项目或工作对象 | 优先关联项目、客户或公共工作分类 | 客户门户升级项目 | 对象是否有效,是否有明确成本归属。 |
| 任务或活动 | 关联具体任务;无任务时选择约定活动 | 登录流程异常排查 | 任务是否能解释投入内容。 |
| 工作分类 | 从有限选项中选择 | 研发、测试、会议、支持、返工 | 分类是否与项目用途一致。 |
| 实际工时 | 按组织规定的最小单位记录,不复制估算值 | 2.5 小时 | 是否存在重叠或明显超出可用时间。 |
| 可计费属性 | 仅适用于有客户结算要求的团队 | 可计费、不可计费、待确认 | 是否符合合同和项目约定。 |
| 说明 | 异常、返工、跨项目或无法关联任务时填写 | 协助定位线上缺陷,等待客户复现信息 | 是否提供了可核验的业务依据。 |
2. 审核清单模板
审核清单应支持快速判断,而不是让审核人机械打勾。遇到不符合项时,审核意见应指出具体记录、问题字段和下一步动作。建议把“退回修改”和“拒绝计入”分开,避免员工不知道该修正数据还是进行业务申诉。
- 日期、工时和工作分类是否齐全。
- 项目、任务或公共工作对象是否与说明一致。
- 记录日期是否与任务状态、会议或交付活动相符。
- 是否存在同一时间段重复计入两个工作对象的情况。
- 是否触发团队设定的单日或单任务异常阈值。
- 跨项目、返工、客户支持等情况是否有必要说明。
- 涉及结算时,可计费属性是否符合合同口径。
- 如需退回,是否写明具体修改项及完成期限。
3. 退回意见模板
一条好的退回意见要让填报人知道“哪里不匹配、需要做什么、依据是什么”。不建议只写“工时不合理”“请核实”或“重新填写”。这些短语看似省时间,却会增加来回确认。
| 问题类型 | 推荐意见结构 | 示例 |
|---|---|---|
| 对象不清 | 指出记录对象与实际工作不匹配之处,要求确认正确归属 | 此记录关联的任务属于内部培训,请确认是否应改为培训分类。 |
| 时间异常 | 说明触发的阈值,要求补充原因或修正时长 | 该日项目投入超过团队可用时长,请检查是否重复记录或补充加班说明。 |
| 客户结算 | 指出缺少的合同或交付依据,暂缓结算确认 | 该任务尚未确认可计费属性,请项目负责人核对合同范围后再提交。 |
| 任务已关闭 | 提示状态冲突,要求选择正确任务或说明收尾工作 | 此任务已关闭,请确认记录属于项目收尾、售后支持还是其他工作。 |
4. 月度复盘模板
月度复盘不应只汇报“本月完成多少条审批”。建议用一页说明变化、风险和下一步动作,并给每项指标附上口径。没有统一统计口径时,部门之间的数字无法比较。
| 复盘项目 | 建议统计内容 | 需要回答的问题 |
|---|---|---|
| 提交表现 | 按期提交率、逾期记录数、平均记录延迟 | 是员工忘记记录,还是周期设计不适合工作节奏? |
| 数据质量 | 项目归属完整率、缺少任务记录比例、修订率 | 哪些字段或类别最容易造成误填? |
| 审核效率 | 平均处理时长、退回率、重复退回比例、待办积压 | 时间花在业务判断、信息补充还是系统操作上? |
| 风险与成本 | 客户结算差异、异常工时、项目成本偏差 | 哪些异常需要调整规则或项目计划? |
| 改进措施 | 责任人、完成日期、验证指标 | 下个月用什么数据确认措施有效? |
七、不同情况下的行动建议:不要一次改完所有流程
1. 团队规模较小、项目数量有限
小团队通常不需要复杂审批流。先使用统一模板和明确分类,每周由负责人抽查异常记录,月末核对项目归属。重点是让新成员能理解口径,让记录能够支撑项目复盘,而不是引入多层审批和复杂权限。
如果每月记录量较少,人工复核的总成本可控;但仍建议建立退回原因和例外规则。未来项目增多时,团队就能根据历史数据识别哪类规则值得自动化,而不必从零开始重建口径。
2. 人员超过 100 人、跨部门协作频繁
人员规模扩大后,靠口头约定维持一致性会越来越困难。可先建立统一字段字典、项目状态规则和审核责任矩阵,再把记录入口与项目任务关联起来。对重复性检查使用自动规则,对跨项目和成本异常保留人工判断。
这类组织可以评估项目管理平台是否能覆盖任务、项目、权限、提醒和工时关联等流程。以 PingCode 为例,面向中大型企业及 100 人以上组织的使用场景,可关注它是否适配现有项目结构、权限要求和数据管理方式。选型时要验证实际流程能否跑通,不要只看功能清单或演示界面。
3. 工时用于客户结算或合同管理
如果工时会直接影响客户账单,审核的重点就不是追求最少审批,而是保证证据链完整。项目范围、任务归属、人员角色、可计费属性和客户确认记录都需要能够关联。对边界不清的记录,应先暂缓结算,不要为了按时关账而默认通过。
建议由项目负责人确认服务范围,财务或合同责任人确认结算口径。员工负责记录事实,不应自行决定某项工作是否可收费。发生争议时,保留原始记录、修改记录和审批意见,便于追溯。
4. 研发团队重视迭代与容量规划
研发场景下,工时可以帮助估算团队容量、观察维护与新功能投入比例,但不应被解释为个人产出排名。缺陷处理、技术债、评审、故障响应和研发支持需要有合适的类别,否则报表会把必要工作误判成低效。
对研发团队,我通常建议减少过细的个人层级拆分,优先让记录关联迭代、任务或工作类型。若一个团队每小时都要求更新,填报负担可能超过数据价值;若完全月底回忆,数据又容易失真。可以先试行每周两到三次记录,再根据任务粒度调整。
5. 团队刚开始建立工时制度
不要一开始追求全组织统一到最细粒度。先选一个项目或一个业务单元试运行四到六周,收集员工完成一次记录需要多久、审核人最常退回什么、财务汇总还缺什么。用真实使用反馈调整字段,比一次性发布长制度更容易落地。
试点时至少设置一位业务负责人和一位流程负责人。业务负责人确认分类是否能表达实际工作,流程负责人跟踪提交和退回数据。试点范围要包括常见工作和例外工作,不要只选流程最简单、配合度最高的团队,否则推广时会遇到未验证的边界问题。
八、不同情况下的取舍:精度、成本和体验很难同时最大化

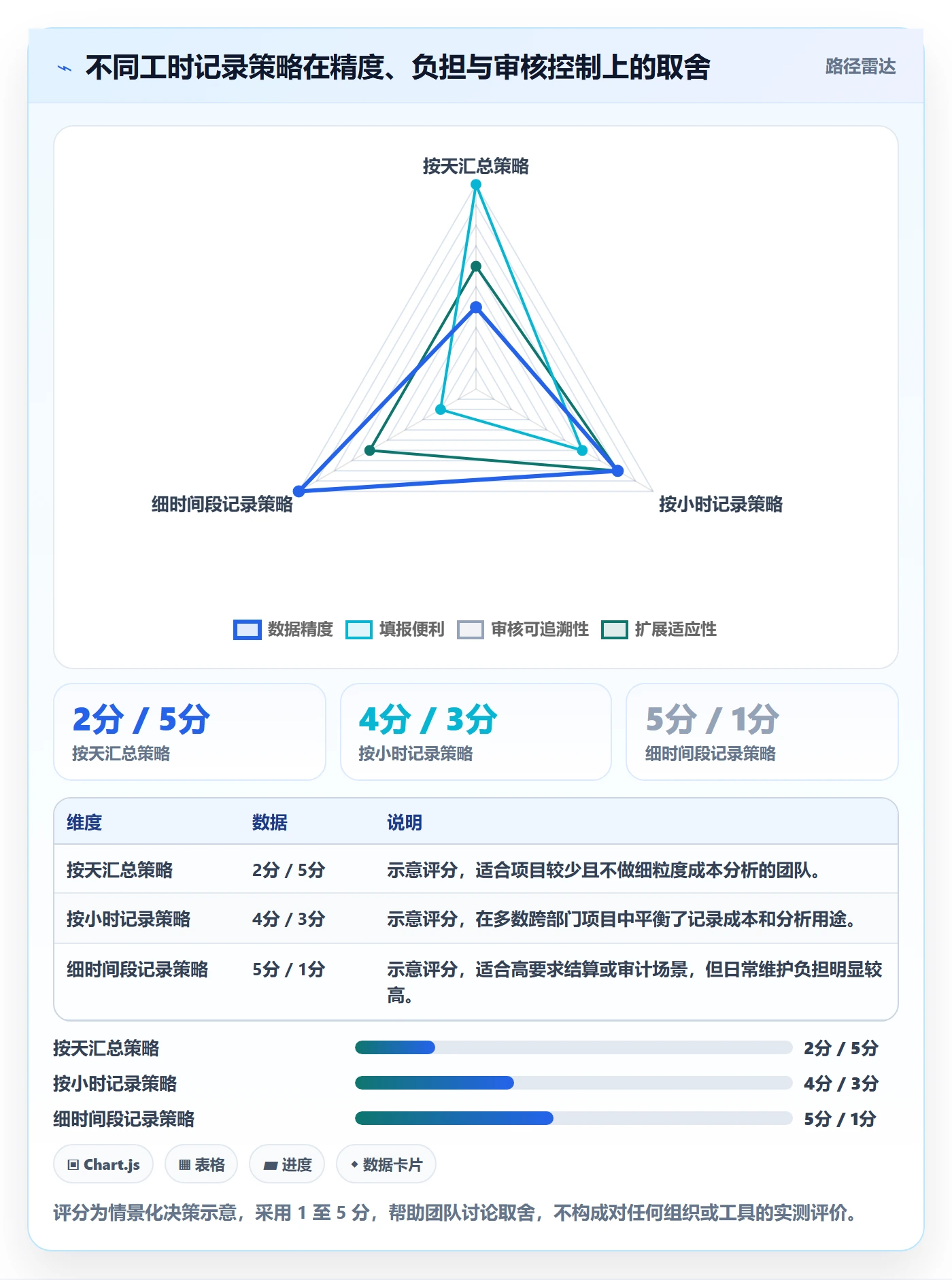

1. 时间粒度越细,填报负担越大
按天记录、按半天记录、按小时记录和按分钟记录各有适用范围。粒度越细,越可能支持精细成本分析,但员工需要更频繁地切换任务、维护记录;粒度过粗,则难以定位工作类型和成本差异。
| 记录粒度 | 优势 | 代价 | 更适合的场景 |
|---|---|---|---|
| 按天汇总 | 填报简单,适合工作对象稳定的团队 | 难以复盘日内任务切换和短时支持 | 项目较少、成本分析要求较粗的团队 |
| 按小时记录 | 能平衡数据可用性与填报成本 | 需要清晰分类和适度提醒 | 跨项目协作、容量规划和成本追踪 |
| 按更细时间段记录 | 支持精细核算和服务交付证据 | 维护负担高,容易产生虚假精确感 | 合同结算、外部服务或强审计要求 |
2. 全量审批更可控,异常审批更省成本
全量审批适合初期制度尚未稳定、合规要求明确或记录量较小的组织。它能暴露口径问题,却容易在规模扩大后形成队列瓶颈。异常审批效率更高,但前提是系统校验可靠、异常定义明确、审核人能及时处理。
如果组织还无法稳定定义“异常”,就不该急着取消全量审核。可以先运行一个月,将人工审批结果归类,找出重复出现的规则,再把确定性高的部分自动化。之后逐步从全量转为分层审核,而不是一次性切换。
3. 记录更多,不等于分析更有价值
按人员、项目、任务、部门、客户、工作类别和日期多维拆分,确实能产生更多报表,但每增加一个维度,都要考虑填写质量和解释成本。数据维度越多,越可能出现小样本波动和口径冲突。
我建议每增加一个字段,都问一句:这个字段会改变哪项具体决策?如果没人能说清它将用于哪个报表、由谁维护、如何解释,就暂时不加。工时制度的成功不是字段最多,而是少量关键数据能够稳定支撑项目和资源决策。

九、结尾:从“审批工时”转向“管理投入的可信度”
1. 最重要的不是让每条记录都完美
工时管理不可能消除所有误差,也不必追求看似精确到分钟的全面数据。真正值得追求的是:关键记录能被解释,项目归属有规则,异常能及时发现,汇总结果足以支持决策。对少数高风险场景提高审核力度,比对所有记录施加同等负担更合理。
跨部门团队的工时审核,本质上是在协调不同业务语言。产品、研发、测试、交付和财务对同一段时间有不同关注点,流程要做的是把这些差异翻译成共同口径,而不是强迫每个团队使用完全相同的工作方式。
2. 下一步可以这样启动
- 选一个有代表性的跨部门项目,列出常见工作和争议工作。
- 写一页口径说明,定义记录对象、工作分类、补录期限和例外规则。
- 用员工模板和审核清单试运行四到六周,统计退回原因及处理耗时。
- 先自动化必填项、状态冲突和重复记录等明确规则,再逐步处理复杂异常。
- 用提交及时率、归属完整率、重复退回率和总处理成本评估改造效果。
- 根据业务规模和结算要求,决定继续使用轻量模板还是评估项目管理平台。
我的最终判断是:一套好的工时审核机制,不是让管理者看见更多数字,而是让团队更少争论数字代表什么。先把口径、责任和异常规则说清楚,再选择合适的记录粒度与工具;当数据能够解释投入、支持项目决策并且不制造过度填报负担时,工时管理才真正提升了效率。
常见问题解答(FAQ)
1. 跨部门团队做工时审核,应该先审核工时还是先统一填报口径?
我在团队里经常遇到这样的情况:同一小时,有人记在项目任务上,有人记在部门事务里,还有人只填了一个笼统的“沟通”。如果口径一直不统一,审核时到底该先纠正填报方式,还是先判断工时是否合理?
先统一口径,再审核合理性。建议先约定四项:工时按实际投入记录还是按计划分摊;会议、支持、返工是否单独分类;跨项目工作归属哪个项目;最小填报单位是15分钟、30分钟还是1小时。口径未统一时,直接比较不同部门的工时,容易把记录习惯误判成效率差异。
可以先选一个两周试点,要求每条记录至少包含日期、项目或任务、耗时、工作说明四项;试点后统计缺项率和分类不一致率,再调整规则。
2. 工时审核如何避免变成逐条追问和反复退回?
我最担心审核人每天花大量时间检查每一条记录,员工则不断补充说明,最后双方都觉得工时管理是在增加负担。有没有一种办法,既能抓出真正需要核实的记录,又不把所有正常记录都卡住?
采用“规则筛查加例外复核”,不要让审核人平均用力。先检查明显异常,例如单日工时超出团队约定上限、同一时段重复填报、任务已关闭但仍持续记工时、说明只有“处理工作”等无法判断的信息。其余记录按周抽样复核。试运行时可观察退回率、每条记录平均审核时间和重复退回比例;
例如若每周抽查后发现问题集中在少数任务类别,就优先补充这些类别的填报示例,而不是增加全员必填字段。异常阈值应依据团队排班和工作性质设定,不能把某个固定小时数当成所有团队的通用标准。
3. 跨部门协作的会议、支持和临时需求,工时应该记到哪里?
我经常参加多个部门的协调会,也会临时帮其他团队排查问题,结束后却不知道该记在哪个项目下。若都记成部门事务,项目成本看不出来;若都记到某个项目,又可能让项目工时失真。
按工作目的和受益对象确定归属,而不是按参加者所属部门决定。直接服务于某个项目的评审、排障或交付协调,记到对应项目的任务或约定类别;面向多个项目的公共培训、部门例会等,记入共享事务类别;临时支持则注明被支持的团队或事项,并由双方确认归属规则。
若一场会议服务多个项目,不必为了表面精确而强行拆成分钟级,可按议程或主要产出分摊,并在备注中说明依据。连续两周抽查归属争议,若同一类事项反复出现,就新增明确分类,而不是要求员工每次自行猜测。
4. 工时管理模板要包含哪些字段,才能便于审核又不增加填报负担?
我想给跨部门团队做一份统一模板,但字段太少,审核时看不出工作内容;字段太多,大家又容易敷衍填写。哪些信息是判断工时是否可核对的最低配置,哪些字段可以留到有需要时再增加?
入门模板建议保留日期、填报人、项目或共享事务、任务类别、耗时、简短工作说明和审核状态。工作说明应能回答“做了什么、产出了什么或解决了什么”,例如把“开会”改成“确认接口验收范围并记录待办”,不必要求写成长篇日报。部门、成本中心、客户等字段只有在确实用于审批、成本核算或报表时才设为必填;
否则先作为选填或由系统关联补全。上线前用5至10名不同岗位成员试填一周,记录漏填点、单条填写耗时和审核退回原因,再删掉没人使用且不影响决策的字段。
核心关键词
文章包含AI辅助创作:工时审核实操方法:跨部门团队提升工时管理效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572342
读者评论
我们之前也试过月底统一补填,最后不少人只能按记忆分摊时间。改成每周记录后,任务归属确实清楚些,但提醒频率和填报负担还得平衡。
按风险分层审核比较实际,尤其客户结算工时和普通内部事务不该用同一套复核力度。想了解跨部门归属有争议时,最终由谁拍板,最好在流程里提前写明。
文中把工时和绩效评价分开这点很重要。团队里如果只盯填报时长,容易出现数字合规、数据却不能用于估算的情况;及时率和修订率可能更能反映记录质量。
