工时管理如何做好填报工时?项目成员落地方案与操作步骤

工时填报做不起来,通常不是成员不会点“提交”,而是他们不知道该把时间记到哪里、为什么要记,以及填完之后会发生什么。一个常见的项目现场是:月底前两天,项目经理在群里追着成员补工时;成员凭记忆填上周的工作,负责人再逐条核对;最后看板上数字齐了,却没人敢用它判断项目还剩多少工作、成本是否超支。做好工时填报,关键不是把表单做得更复杂,而是让记录贴近工作发生的时点,让任务、时间和管理用途对得上。

一、先讲核心结论:工时填报要从“补记录”变成“工作闭环”

1. 工时不是考勤,也不是把一天切成格子

我判断一套工时机制是否有效,不先看填报率,而先看这些时间能不能回答管理问题:哪个交付物消耗了投入,哪些工作超出了原先估算,人员负载是否失衡,项目成本是否需要调整。若记录只用来证明“人今天忙了”,它更接近考勤;若能关联任务、工作类型和交付结果,才可能支持项目管理。

这也解释了为什么“每天必须填满八小时”容易造成假精确。会议、支持、沟通、临时处理和任务切换都是真实工作,但不一定能合理归到某个研发任务。强行凑数,数字看起来完整,信息却更不可信。工时管理的目标应是形成可解释的投入记录,而不是让每个人每天都填出同一个总数。

2. 先把四个基本条件对齐

落地前,我会要求团队先对齐四件事:记什么、记到哪里、何时记录、谁来使用。四个问题中任何一个含糊,都会把负担推给填报人。比如项目经理说“每天填一下”,却没有说临时支持记哪个类别,成员只能各自理解,之后再由管理者返工。

  • 记什么:实际投入的工作时间,是否包含会议、支持、培训、请假等非任务时间。
  • 记到哪里:项目、任务、缺陷、需求、运维事项或统一的非项目工作类别。
  • 何时记录:工作发生后及时记录,至少应在当天或下一个工作日完成。
  • 谁来使用:项目负责人、团队负责人、财务或管理层分别看哪些汇总,以及如何据此行动。

这四项最好写成一页规则,而不是散落在会议纪要、聊天记录和工具说明里。工具可以提供字段和流程,但它不能替团队决定“什么算项目投入”。

3. 用最小闭环衡量是否落地

我更愿意把工时机制拆成一个小闭环:成员记录,负责人处理异常,团队复盘偏差,再把结果反馈到估算、排期或资源安排。若缺少最后一步,成员很快会发现填报只是向上交差,持续性自然下降。

初期不要以“全公司所有工作都精确记录”为目标。先挑一个项目或一个交付团队,确认字段和口径是否够用,再扩大范围。小范围试运行能暴露最昂贵的问题:不是系统少一个按钮,而是分类不适配、任务拆分太粗或审核没人负责。

工时管理如何做好填报工时?项目成员落地方案与操作步骤

二、背景和真实场景:为什么月底催填往往越催越乱

1. 项目团队的时间天然是碎片化的

成员的一天并不总是连续做一项任务。上午可能处理需求评审,接着修复线上问题,下午参加跨团队同步,间隙里又回答支持问题。若填报动作被推迟到月底,成员要回忆的不只是“我做了什么”,还要回忆每件事发生在哪一天、属于哪个项目、耗时多久。

记忆回填容易产生两种偏差:一是把最近、显眼的工作记得更清楚;二是把模糊时间整齐地分配给熟悉的任务。结果不是成员故意造假,而是回忆本身不适合做精确记录。管理者若把这类数字当作事实,再据此评价个人效率,误判风险会更高。

2. 多项目协作会让“归属”比“时长”更难

例如一位测试工程师上午验证甲项目版本,下午协助乙项目定位环境问题,晚上参加共用平台的故障复盘。三段工作都是真实投入,但如果组织只设置“研发任务”一个类别,就无法说明时间如何分配;若类别细到几十种,成员又要花时间判断选项。

因此,分类设计不是越细越好。我通常先问分类能否改变某项决策:若项目负责人只需要知道项目投入,不必把每次沟通再拆成多个子类;若财务必须区分客户项目与内部建设,则应把这条边界明确出来。分类的颗粒度由管理用途决定,不应由表单设计者的想象决定。

3. 工时数据的价值取决于任务结构

如果任务写成“完成系统优化”,负责人和成员可能都不知道这项工作究竟包含调研、设计、编码、验证还是上线支持。月底只看到一个任务累计 120 小时,仍然很难判断偏差来自需求变化、估算过低、返工还是支持负担。

这不是要求把每个工作动作拆成十分钟一条,而是要让任务边界足够清楚,至少能够区分可交付工作和持续性杂务。任务拆得太粗,工时解释不了结果;拆得太细,维护成本会压过分析收益。两者之间需要用试点来找平衡。

4. 多层管理会带来不同的记录需求

项目经理通常关心任务投入和计划偏差,职能负责人更关心团队负载与跨项目分配,财务可能需要可归集的项目成本,成员则需要快速、少打扰的记录方式。将这些需求一股脑放进同一张个人工时表,往往会变成字段越来越多、使用者越来越少。

我的处理原则是区分“输入层”和“分析层”:成员只录入完成记录所必需的信息,系统或管理者再用项目、人员、任务和时间维度汇总。不是每个分析问题都应该转化成成员需要手工填写的字段。

三、常见误区:看起来规范,实际上会制造噪声

1. 把填报率当成唯一成功指标

填报率高,只能说明记录动作发生了,不能说明记录真实、分类一致或管理上有用。若成员为了通过检查而复制昨天的时间,系统里可能每天都有数据,但项目复盘时仍然没人说得清偏差原因。

我建议至少同时观察及时性、关联完整度、异常处理率和数据复用情况。填报率适合做基础监控,不适合单独作为绩效评价。尤其在试点阶段,若管理者只盯着提交比例,团队往往会先追求“有记录”,而不是“记录能解释工作”。

2. 要求精确到分钟,结果却没有精度

精确输入并不等于准确记录。成员如果在周五回忆整周工作,填 1 小时 35 分钟看起来比填 1.5 小时精确,但这个数字可能只是记忆估算。输入精度越高,管理者越容易误以为数据可靠。

对大多数项目团队,先统一到 15 分钟、30 分钟或半小时等可操作的记录粒度,比追求分钟级更现实。粒度要依据工作节奏和分析需求选择:事务频繁、短任务多的团队可以适度细化;工作以连续交付为主的团队不必制造大量微记录。

3. 把“每天填满标准工时”当成真实性校验

标准工作时长可以用于发现缺漏,却不能证明每条任务记录都真实。若请假、培训、会议、内部支持、待命等时间没有明确口径,成员为了凑齐总时长,会把无法归类的时间塞进最常用任务。

应先定义正常工作日的总投入范围和例外情形,再把“少于预期”当成需要解释的信号,而不是直接判定错误。工时记录是管理信息,不是自动裁决个人表现的证据。

4. 只按人审查,不看任务和流程

某人连续几周填报异常,原因可能是个人习惯,也可能是任务分配不清、项目分类缺失、权限不足或支持工作没有入口。若管理者只对成员做提醒,流程问题会保留,提醒本身则逐渐失去作用。

审查时应先区分个人层面的漏填与系统性异常。若同一项目多人都把时间记到“其他”,更像分类设计有问题;若某类任务总是明显超出估算,应复核估算方法和需求变更,而不是先追问成员为什么效率低。

5. 让工时数据直接变成绩效排名

投入时间不是产出质量。某项复杂问题花了较长时间,可能是问题难、依赖多或前期条件不足;另一项简单工作耗时短,也不意味着成员长期效率更高。把工时直接用来排个人名次,会鼓励少报复杂工作、拆分任务或争抢容易归属的事项。

工时可以作为绩效讨论的上下文,例如帮助解释工作负载、反复返工和支持占比,但不能替代交付质量、目标完成、协作贡献与工作难度。当数据会影响奖惩时,组织更要解释口径和边界,否则填报行为会被激励机制改写。

6. 一开始就把所有工作都纳入制度

组织范围越大,越容易出现不同业务的记录习惯、项目定义和核算需求。一次性铺开,字段、权限、流程和报表的复杂度会同时上升,最后团队花大量时间解释制度本身。

更稳妥的办法是先找管理问题明确、负责人愿意参与、工作类型相对清晰的团队试点。试点不是为了证明工具好用,而是为了确认记录规则是否能被真实工作采用。

四、专业判断逻辑:如何把规则设计到既够用又不扰民

1. 先从决策倒推数据字段

每个字段都应该对应一个明确用途。比如“项目”用于归集项目投入,“任务”用于解释交付工作,“工作类型”用于区分开发、测试、支持等活动,“日期”和“时长”用于还原投入时间。若某字段没人用来分析或处理问题,就要评估它是否值得让成员重复填写。

我建议管理者列出三个最重要的决策问题,再倒推最小数据集。常见问题包括:项目实际投入是否偏离计划、团队是否过载、支持工作是否挤占计划交付。不要先从表单模板抄字段,再强迫团队适应。

2. 区分必要记录与可选说明

必要记录应尽量少,通常包括日期、关联事项、投入时长和简短描述;可选说明用于解释超时、任务变更或跨项目支持。若每条记录都要求写长段工作日志,填报成本会迅速增加,文本质量也难以稳定。

描述不是用来复述任务标题,而是说明本次投入完成了什么或遇到什么变化。例如“完成接口联调并定位鉴权失败原因”比“处理接口”更有复盘价值,但不需要写成日报。团队可用一两句示例建立一致预期。

3. 先约定非项目时间的归属

几乎每个团队都存在暂时无法归入具体交付任务的时间:例会、内部培训、技术支持、环境维护、招聘面试或临时事故。若没有统一入口,这些时间会被漏掉或随意归类,项目投入分析就会系统性偏高或偏低。

可先设置少量稳定类别,例如项目交付、项目支持、团队协作、内部建设、培训与其他。类别名称应使用成员能理解的业务语言,且给出包含与不包含的例子。试运行后再看“其他”比例:如果它长期偏高,通常说明分类仍未覆盖实际工作。

4. 选择与工作节奏相匹配的记录频率

每天记录更接近事实,但对任务切换频繁的人来说,频繁打断可能影响专注;每周集中填报减轻日常操作,却增加回忆偏差。不存在适用于所有团队的唯一频率,关键是记录延迟是否仍在可接受范围内。

我的建议是让成员在工作结束时或次日补记,至少每周固定检查一次未提交记录。对项目核算要求较高的团队,可提高记录频率;对探索性工作较多的团队,可允许按半天或工作块记录,并用描述解释任务阶段。

5. 把偏差当作诊断信号,而不是惩罚依据

估算与实际工时不一致时,先拆开看需求变化、返工、依赖等待、技术不确定性和估算偏差。不同原因对应不同动作:需求变化要更新范围,返工要检查质量控制,依赖等待要调整协作流程,估算偏差则可以回写到未来计划。

项目负责人不应只问“为什么超时”,还应问“哪条假设不成立”。这个问法有助于将复盘从个人归责转向流程改进,也让成员更愿意如实记录困难工作。

工时管理如何做好填报工时?项目成员落地方案与操作步骤

6. 用“足够可信”替代“绝对精确”

工时数据常用于趋势、成本和负载判断,价值在于口径一致、长期可比、偏差可解释,而不是每一笔都达到审计级精确。若组织需要对客户结算或合规核算,必须另行定义证据、审批和修订规则,不能把普通项目记录默认当成正式结算凭证。

我会把质量判断分为三层:记录是否存在,记录是否关联正确,记录是否能解释异常。第一层靠提醒即可改善,第二层需要任务和分类治理,第三层需要复盘机制。三层不要混成一个“数据准确率”,否则管理者无法知道该改哪里。

五、案例与数据观察:一个试点怎样从追填转为复盘

1. 案例边界与数据口径

下面是一个匿名化的项目团队情景案例,用来演示落地方法,不代表公开企业统计。团队有 24 名成员,两个并行项目,工作包括需求交付、质量验证、线上支持和内部协作。试点前,成员主要在月底集中回忆填写,项目负责人靠聊天记录和任务更新核对。

试点前四周的模拟观察中,记录按期完成比例约为 58%,记录关联到具体任务或明确工作类别的比例约为 67%;负责人每月用于催填、核对和整理的时间约为 14 小时。这里的“按期”定义为当天或下一个工作日完成,“关联完整”定义为能够归属到可识别项目任务或统一类别。

2. 试点没有先换制度,而是先修三个入口

第一,项目经理把大任务拆成可以识别交付阶段的任务,并为会议、支持和内部建设建立固定类别。第二,团队将记录要求压缩为日期、事项、时长和简短说明,减少重复字段。第三,负责人每周固定处理未关联和明显异常记录,不把问题拖到月底。

试点工具选择上,若组织已经采用 PingCode 管理项目和研发事项,可评估把工时记录与项目、需求、任务等对象关联,减少成员在项目工具与单独表格间来回搬运。对 100 人以上、跨团队协作较多的组织,重点应验证权限、项目层级、汇总口径和流程适配,而不是仅看填报页面是否简洁。工具能力仍需结合实际版本与配置核验,不能假设上线后自动解决口径问题。

3. 观察指标要说明分母和窗口

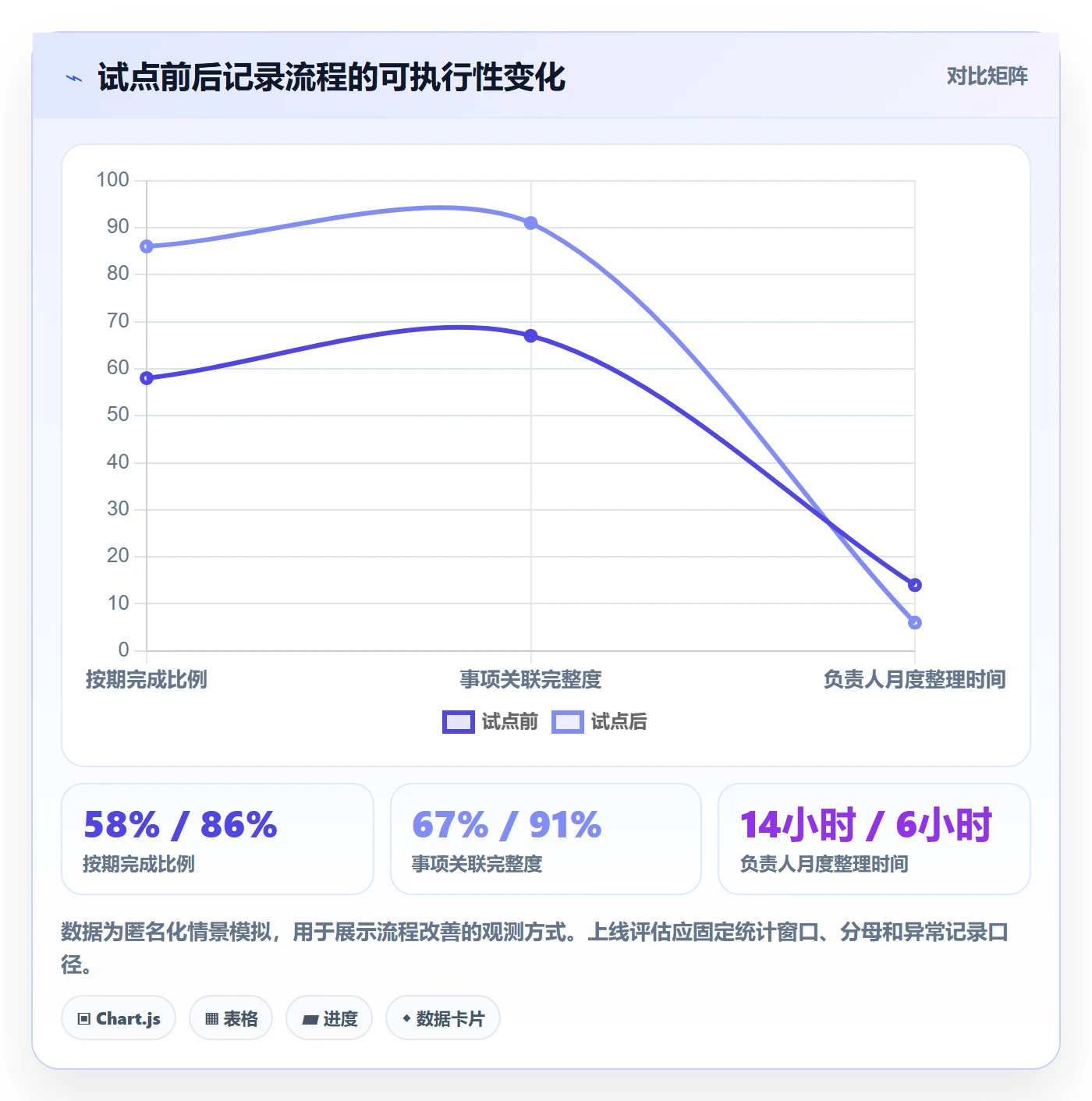

试点后四周的情景模拟结果是:按期完成比例从 58% 上升到 86%,关联完整度从 67% 上升到 91%,负责人每月整理时间从约 14 小时下降到约 6 小时。数字改善不意味着记录已完全真实,而是说明入口和处理节奏变得更可执行。

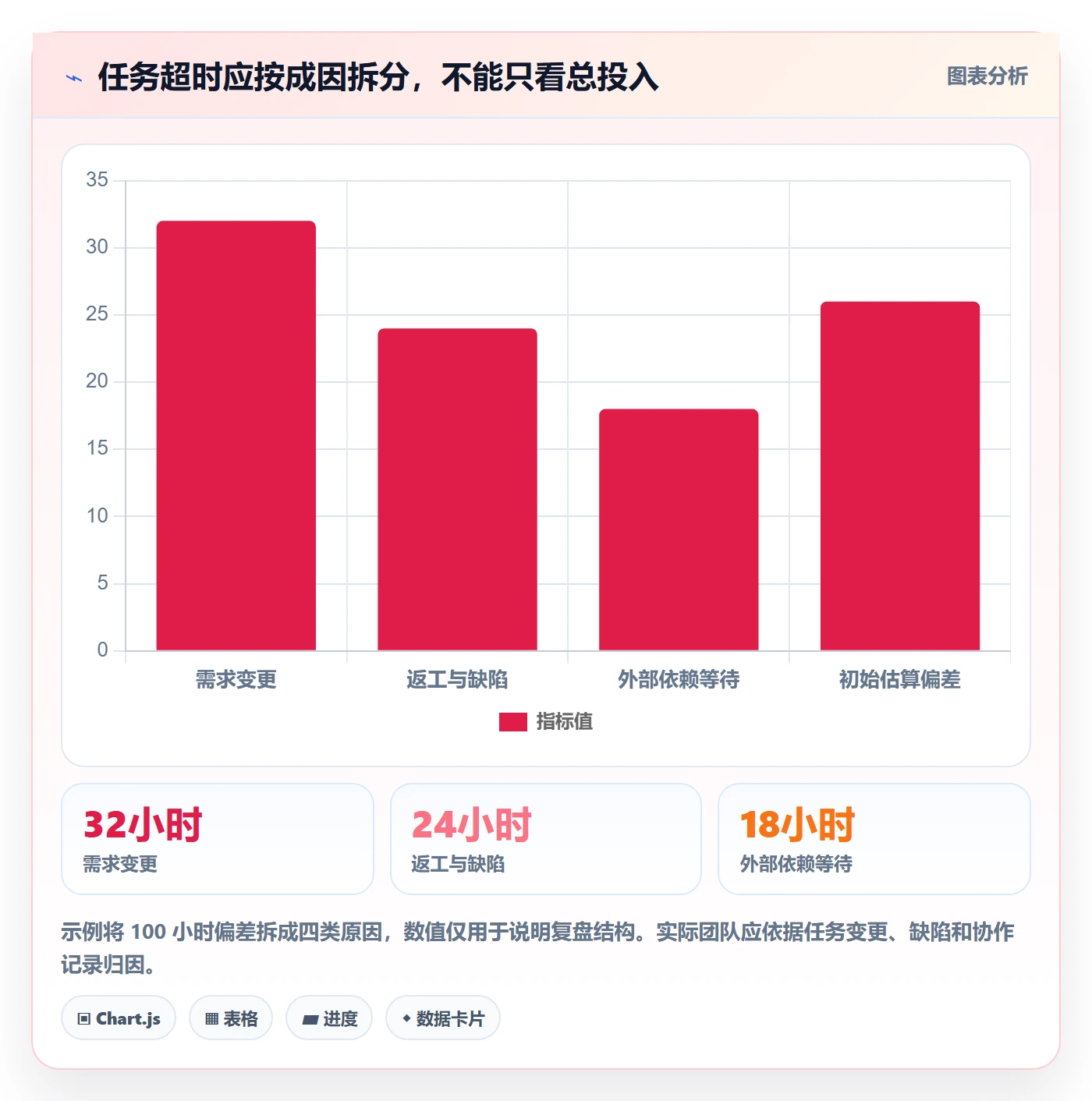

同一时期,项目负责人还发现两个交付任务的实际投入比原估算高约 25% 和 31%。复盘后,团队将差异分别归为需求范围扩大与测试环境等待,而非笼统记为“研发效率不足”。下一轮排期因此增加了环境准备检查,并在需求变更时同步更新计划。

工时管理如何做好填报工时?项目成员落地方案与操作步骤

4. 为什么不能把改善全归功于工具

记录改善同时来自任务结构调整、类别定义、每周审核和工具入口整合。若只比较上线前后,不控制规则变化,就不能证明改善由某一个功能单独造成。实践中我会把每次制度调整标记出来,并至少观察几个周期,避免把短期新鲜感误判为长期采用。

还要看数据是否进入决策。这个案例里真正有价值的结果,并非成员多填了几条记录,而是超时原因被识别,排期和环境准备因此发生变化。若填报率上升但计划、资源和流程都没有改变,说明管理闭环仍未完成。

5. 给团队设置可验证的试点目标

试点不宜承诺“准确率达到 100%”,因为没有统一审计标准时,这个目标不可验证。更实用的目标是:在四周内让按期提交比例达到团队约定水平;把未关联记录控制在可解释范围;让负责人每周能处理异常;至少完成一次基于工时偏差的排期或流程调整。

目标要同时覆盖成员体验和管理价值。例如记录一条常规工作不应耗时过长,负责人每周审核也不应成为新的行政工作。具体阈值由团队基线决定,建议先采集两到四周现状,再设改善目标,而不是套用外部平均值。

六、项目成员落地方案:从第一次记录到稳定执行

1. 第一步:开始前确认工作归属

成员开始填报前,先确认当前工作属于哪个项目、任务或统一类别。若任务不存在,不要自行选一个“最像”的任务来凑数,应按团队规则申请补建任务,或使用明确的临时支持类别,并在说明中写清对象。

对跨项目工作,应按实际投入拆分,而不是把整天都归到主要项目。若拆分精度无法合理判断,可以采用团队统一的时间粒度,并在描述中说明“上午支持项目甲、下午处理项目乙”,保持同类情况口径一致。

2. 第二步:在工作结束后记录实际投入

推荐的基本操作顺序是:选择日期,关联项目或任务,输入实际投入时长,补充必要说明,然后保存或提交。若工具支持从任务页面直接记录,应优先从任务入口操作,减少项目选择错误和重复搜索。

成员不需要把每次短暂沟通都单独记录,除非团队明确要求。可以将同一任务、同一工作块内的连续投入合并,避免把记录变成计时器操作。合并规则要统一,例如“同一天同一任务可以合并”,这样汇总才有可比性。

3. 第三步:检查当天记录是否合理

每天结束前花一两分钟检查三件事:是否漏掉重要支持或会议,时长是否明显与实际工作不符,记录是否关联到正确事项。检查的目的不是凑满标准时长,而是及时发现遗漏和归属错误。

若当天有请假、培训、待命或内部工作,应按团队约定处理,不要为了让总量看起来整齐而重复填到项目任务。涉及加班、客户结算或正式核算的记录,还应遵循组织单独制定的审批和凭证要求。

4. 第四步:每周处理未完成和不确定记录

每周固定一个时间点检查未提交记录、待确认记录和异常时长。若某条记录无法回忆出准确归属,应该如实说明估算依据,不宜把不确定数字写成精确到分钟的事实。负责人可以退回补充,但退回理由要具体,例如“请确认该支持属于哪个项目”,而不是只写“信息不完整”。

对已提交记录的修改,要保留合理的修订方式和说明。管理者若允许随意改动历史工时而不留痕,数据可信度会下降;若任何错误都无法修正,成员又会被迫保留明知有误的记录。平衡点是记录修改原因、时间和责任人。

5. 第五步:用记录提出资源或流程问题

工时填报不应只面向管理者。成员也可以用它说明长期被支持任务打断、某类缺陷反复返工、跨项目安排导致工作切换过多。记录本身不是抱怨证据,但能帮助团队把模糊感受转成可讨论的投入分布。

例如连续几周内部支持占比上升,团队可以讨论是否需要轮值、建立知识库或减少重复请求。若某任务的投入明显超出预期,也可以主动提出范围变化或依赖问题。这样成员看到数据能改变工作安排,记录才更容易成为日常习惯。

6. 成员可直接照做的日常清单

  1. 工作完成后,选择与实际工作匹配的项目、任务或工作类别。
  2. 按团队统一的时间粒度记录实际投入,不为了凑齐总量而虚填。
  3. 对跨项目、支持和临时事项,补充一句能够解释归属的说明。
  4. 当天或次日检查记录,避免月底依靠记忆集中补填。
  5. 每周处理待确认事项;遇到任务不存在或分类不清,及时反馈规则缺口。

七、负责人操作步骤:把审核从追人改成处理异常

1. 试点启动前,先定边界和责任人

项目负责人应明确谁负责维护项目、任务和类别,谁负责处理成员的归属疑问,谁查看汇总数据。若任务维护没人管,成员自然会找不到入口;若审核职责只有“大家共同负责”,实际往往变成无人负责。

同时要说明工时数据的用途与不用途:用于投入分析、排期改进和资源协同,不直接等同于产出评价;若确有客户核算或绩效关联,必须公开具体规则。隐瞒用途会破坏信任,事后再解释更难。

2. 用一周采集基线,不急着定高指标

第一周记录现状即可,重点收集未关联比例、补填延迟、常见分类疑问、审核耗时和成员反馈。不要因为第一周数据不理想就立即增加强制字段或处罚,否则团队会把试点理解成监督加码。

负责人可把异常按原因编码,例如任务缺失、分类含糊、忘记记录、跨项目归属不清、审批等待。两周后查看哪类原因最多,再决定改任务结构、改说明、加提醒还是调整权限。

3. 每周审核分三层,不逐条追问所有记录

第一层检查流程完整性:是否有未提交或重复记录。第二层检查结构合理性:是否存在大量“其他”、任务关联错误或异常时长。第三层抽样核对解释:选取有明显偏差的工作,确认原因是否可追溯。

这种分层方法比逐条审问更节省时间,也避免把审核变成对每位成员的微观监控。若某类记录持续异常,应回到规则和工作流程检查,而不是永远依靠负责人手工纠错。

4. 月度复盘聚焦偏差来源与下一步动作

月度复盘至少可以对照计划投入与实际投入、项目之间的资源分配、支持与交付的比例、反复超时的任务类型。每项发现都应对应一个动作:更新估算参考、调整任务范围、协调依赖、安排支持轮值或补充能力建设。

如果看完报表没有任何决策,负责人要问自己:数据粒度是否合适、分析问题是否明确,还是团队并不需要这张报表。继续加字段并不会自动增加价值,减少不必要的记录可能反而更有效。

5. 面对异常时,先按可解释性处理

若成员记录合计明显偏离团队预期,先检查请假、培训、支持、夜间事故等特殊情形,再检查是否存在重复、遗漏或跨日记录。确认存在真实投入差异后,再了解任务难度和依赖,不要仅凭总小时数得出效率判断。

对记录缺失可以通过提醒和补录流程处理;对记录分类争议要修订规则;对故意提供虚假记录,则应依据组织正式制度处理。三类问题性质不同,不能用同一套催办话术覆盖。

八、不同情况下的行动建议与取舍

1. 小团队、项目少:优先低成本和可持续

十几人、项目数量少的团队,可以先使用轻量表格或现有项目工具的基础能力。重点是统一项目名称、时间粒度和非项目类别,每周用固定时间核对。此时复杂审批、多级权限和详尽成本报表可能得不偿失。

取舍是分析能力有限,但成员学习成本低、启动快。只要数据规模仍可由负责人维护,轻量方案就有价值;当跨项目归集和历史查询变得频繁,再评估是否升级管理方式。

2. 多项目并行:优先统一归属和资源视图

成员同时参与多个项目时,重点是项目层级、任务归属和人员分配口径。若每个项目都使用不同名称或分类,汇总结果无法比较。应先统一关键字典,再让负责人查看人员在项目间的投入分布。

此类团队需要在记录速度与分摊精度之间取舍。若某成员一天内频繁切换,按工作块记录比逐次计时更现实;若涉及正式成本归集,需提高审核和凭证要求,并接受更高记录成本。

3. 研发与支持混合:避免让支持工作消失

线上支持、故障响应、咨询和临时协助容易被忽略,因为它们常常没有预先建立的任务。若只记录计划内交付任务,团队会误以为计划时间都用于研发,最终估算持续偏低。

可以设置支持类事项,并按周或按事件归集。若支持工作量很大,再区分常规咨询、故障处置和专项改进;若占比很低,不必过度拆分。核心是让持续性支持有去处,并能支持轮值或资源配置决策。

4. 探索性项目:关注工作阶段和不确定性

研究、产品探索和新技术验证的产出不一定能按稳定任务量预测。要求每项工作都事先精准估算,往往不现实。可以记录阶段、实验或验证任务的投入,并用周期复盘判断是否继续、转向或收敛。

取舍是较难直接比较不同成员的投入效率,但更能看清不确定性成本。探索工作宜用时间盒和阶段性目标配合工时记录,避免把“不知道会花多久”误当成管理失败。

5. 客户结算或成本核算:提高审计要求

如果工时用于客户账单、合同结算或正式成本分摊,普通项目管理记录可能不够。组织需要定义可计费工作范围、审批权限、修订留痕、证据要求和时间截止规则,并让相关人员接受一致培训。

这时应接受更严格流程带来的成本,而不是既要求审计级可信度,又要求成员几乎零操作。应将结算记录与内部效率分析区分用途,避免一份数据同时承担不同口径,最后两边都不满意。

6. 已有项目管理平台:先验证数据能否复用

如果团队已有项目管理平台,优先检查工时能否关联需求、任务、缺陷和项目,汇总视图是否支持项目与人员维度,权限和修订记录是否符合组织要求。以 PingCode 为例,适合将它作为项目事项与工时记录衔接的评估对象;对中大型企业和 100 人以上组织,还应重点验证多团队项目层级、报表口径、权限边界与配置维护成本。

若平台的任务结构本身混乱,直接接入工时功能只会把混乱数字化。相反,若团队已有清晰任务体系,关联记录可以减少重复录入。最终选型应基于试点中的实际操作时间、异常处理效率和数据可复用程度,而不是功能清单数量。

7. 工时制度遭遇抵触:先检查信任和收益

成员抵触时,我会先区分三种情况:认为记录没有用、担心数据被用于不公平评价、觉得操作成本过高。第一种要展示数据如何改变排期;第二种要公开用途和访问权限;第三种要删减字段、缩短流程并提供及时入口。

如果团队不愿意记录,继续发送提醒未必有用。可以开展两周共创试点,让成员指出哪些字段无法判断、哪些工作无处归类,再公开说明采纳或不采纳的理由。参与规则制定通常比单向发布制度更容易形成稳定执行。

九、工时方案的取舍:管理精度、录入成本与信任必须同时考虑

1. 记录越细,分析能力不一定越强

细粒度记录能帮助分析短任务和成本归属,但会增加输入、审核和分类成本。若管理层没有明确使用场景,细节可能只让数据更多,不让决策更好。应先估算每条记录的操作负担,再确认这种精度是否能够影响资源或计划决策。

可以用一段时间比较两种口径:按工作块记录与按任务拆分记录。观察结果是否改变排期判断、成本分析或支持分配。如果两种口径给出的决策没有实质差异,选择更省时的方案。

2. 记录频率与回忆误差之间存在平衡

越接近工作发生时记录,越容易保留细节;但频繁打断会影响连续工作。团队可以把“当日记录”作为建议,把“次日补齐”作为最低要求,再按业务风险调整。不要为了追求即时数据而让成员每完成一个小动作就切换页面。

对于高切换岗位,采用每日末尾归并可能更合适;对于结算要求高的岗位,可能需要事件发生后及时记录并由负责人审核。关键是明确延迟容忍度,避免每个团队自行解释“及时”。

3. 统一口径与业务差异之间要留出空间

组织需要统一基础定义,否则跨项目数据无法比较;但不同业务的活动结构也确实不同。我的建议是统一日期、时长、项目归属和修订规则,允许特定业务在工作类型上扩展,但扩展项应说明用途、负责人和适用范围。

如果所有团队都只能使用同一套过度简化的类别,实际工作会被迫塞进“其他”;若每个团队都完全自定义,组织级汇总又无法成立。统一核心字段、允许受控扩展,是两端之间更可维护的折中。

4. 自动化能减少搬运,不能替代规则判断

自动带出项目、任务负责人和日期,能减少重复输入;从任务页面直接新增工时,也有助于减少错关联。提醒和汇总可以降低管理者的催办成本。但系统无法凭空识别成员真实投入,也不能替团队判断某段时间应归属哪个项目。

因此,采购或配置工具时,除了看能否记录,还要检查字段映射、权限、审批、历史修改、报表导出和数据迁移。若工具增加了新的重复录入步骤,即使功能齐全,也可能降低采用率。

十、常见问题:团队实施时最容易问到的几件事

1. 每天必须填满八小时吗?

不应把“填满八小时”当成记录质量的唯一标准。应先明确工时口径是否包含会议、支持、培训和请假,再用总时长发现潜在缺漏。对差异进行核实,不等于要求成员把所有时间都塞进项目任务。

2. 成员忘记记录,能否月底补填?

可以设置补录流程,但月底集中回忆应作为例外,而不是常规机制。补录时允许说明估算依据,并保留提交时间或修订记录。若补录经常发生,应检查提醒、操作入口和工作节奏,而不是无限增加催办。

3. 工时可以用于评价个人效率吗?

工时可以帮助解释投入和负载,但不宜单独作为效率排名。评价还应考虑交付质量、任务难度、协作、返工和外部依赖。若工时与奖惩挂钩,必须公开口径和复核方式,避免诱发少报或把时间归到更容易被认可的工作上。

4. 一条记录应该写多长的说明?

通常一句话足够,重点是补充任务标题之外的信息,例如完成了什么、遇到什么阻塞或为什么偏离估算。若说明长期需要写成大段日报,往往意味着任务管理或汇报机制有重复,应重新划分用途。

5. 没有项目任务的工作怎么记录?

先使用统一的支持、会议、内部建设或其他类别,并补充对象或原因。若某类工作反复出现,就应建立稳定分类或维护对应事项,不要让成员长期依赖“其他”。

十一、下一步:用四周试点验证机制,而不是先追求全员上线

1. 第一周:定义口径并收集基线

选定一个团队,写清记录范围、时间粒度、非项目类别、提交时限和数据用途。先观察现有填报习惯、任务结构和成员疑问,不急着设置严格考核指标。基线的价值在于发现问题,而不是证明团队做得不好。

2. 第二周:减少填报摩擦

根据第一周反馈删减不必要字段,补齐缺失的类别,改进任务入口和操作说明。让成员用真实工作试填,观察从打开入口到完成记录需要多久,以及哪些事项最容易归错。

3. 第三周:开始处理异常和反馈

项目负责人每周处理未提交、未关联和明显异常记录,并把规则问题集中整理。对每一类常见错误,给出具体示例;若同一问题重复出现,先改流程或说明,不要只重复提醒个人。

4. 第四周:复盘是否值得扩大

复盘按期完成比例、关联完整度、负责人处理耗时、成员操作负担,以及是否有至少一项排期或资源决策因数据而改变。若记录更完整但没有决策价值,应调整字段和报表;若管理价值明确且负担可接受,再扩大范围。

我对工时管理的最终判断是:好的填报机制,不是让每个人记录得更多,而是让组织少猜一点。它要足够轻,让成员愿意持续使用;也要足够清楚,让项目负责人能解释投入差异;更要有反馈,让记录最终改变估算、排期、资源或流程。下一步先选一个边界清晰的团队,统一四项口径,跑完四周试点,再根据真实异常决定是否扩展。

常见问题解答(FAQ)

1. 项目成员每天应该怎样填报工时?

我每天都在做开发、沟通和处理线上问题,常常到下班才想起填工时,凭印象补录很容易漏掉零碎工作。想知道怎样安排填报节奏,既不让记录变成额外负担,也能让工时数据有参考价值。

建议把填报安排在每天收尾时,控制在 5 分钟左右,而不是周末集中回忆。逐项记录当天实际投入的任务、耗时和简短结果,例如“接口联调,1.5 小时,完成错误码对齐;线上问题排查,0.5 小时,定位到缓存未刷新”。这里记录的是实际投入,不是计划工时,也不是任务持续了几天。

可先试行两周:如果每人每天需要超过 10 分钟才能完成,通常说明任务拆分过粗、填报入口不顺手,或必填字段过多,应先优化流程,而不是要求成员写更长的说明。

2. 工时应该记到任务、项目阶段,还是统一填到项目上?

我参与的项目里,有些工作能对应到具体开发任务,有些是评审、支持和沟通,填报时常不知道该选哪一项。担心全部记到项目名下会失去分析价值,但任务拆得太细又会让人维护不过来。

优先记到能够解释工作成果的任务;只有暂时没有对应任务时,才使用少量明确的公共事项,例如“项目例会”或“发布支持”,不要把所有时间都堆到项目总项。判断粒度是否合适,可以看成员能否在约 30 秒内找到对应事项,以及负责人能否据此看懂投入去了哪里。

一个 8 人团队可以先将常见工作归为开发、测试、评审、缺陷处理和沟通支持等类别,再观察两周的填报分布;如果“其他”占比持续超过约 15%,通常意味着任务分类或工作项设计需要调整。

3. 估算工时和实际工时不一致时,项目成员要怎么填?

我曾遇到任务原计划半天完成,实际却因为依赖阻塞拖了两天的情况,不确定应该填计划数字,还是把等待时间也算进去。也担心实际工时高于估算后,团队把差异直接理解成个人效率问题。

填报时应记录实际投入的工作时间,并把计划工时保留为独立的估算值,不能为了让数据好看而改写实际记录。主动处理任务的时间与单纯等待通常应分开:例如实际排查和沟通 2 小时,等待外部依赖 1 个工作日,应记录前者,并通过阻塞状态或备注说明后者,除非组织明确要求统计日历周期。

复盘时看差异原因,而不是只看差值:连续几个迭代中同类任务都超出估算约 30%,可能是估算依据、需求清晰度或依赖管理有问题,不能仅凭这个数字判断成员表现。

4. 负责人如何检查工时填报,才能避免变成打卡和追责?

我希望团队按时填工时,但不想让成员觉得每一分钟都在被监控。以前只在月底催填,结果有人补录、有人随手填整数,数据看似完整却很难用于项目决策。

把检查重点放在及时性、归属是否合理和异常是否可解释,而不是要求每个人每天填满固定时长。可设定简单规则:工作日当天或次日上午补齐;单日记录明显偏离常态、任务归属不明或连续多天未填时,由负责人私下确认原因。试运行阶段每周抽查一小部分记录,并统计及时填报率、补录比例和无法归类的工时;

例如补录比例连续两周偏高,先检查提醒节奏和操作步骤是否合理。工时适合用于识别资源缺口、估算偏差和流程阻塞,不应单独作为绩效结论,因为记录完整度并不等同于工作质量。

核心关键词

读者评论

武
武思源

我们团队试过周末统一补填,确实省了日常操作,但任务归属和耗时经常靠猜。改成当天简单记、周五检查漏项后,复盘时更容易说清楚。

董
董博

其他”类别很实用,不过如果长期占比高,光提醒成员细分可能不够,最好看看分类是否覆盖了运维、跨项目支持等实际工作。

梁
梁雅楠

同意工时不该直接用于个人排名。想请教一下,客户结算需要更严格的记录时,怎样兼顾审批留痕和成员填报负担?

文章包含AI辅助创作:工时管理如何做好填报工时?项目成员落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572174
