工时审核怎么做?项目成员效率提升:工时管理从0到1

工时审核怎么做?项目成员效率提升:工时管理从0到1

工时审核最容易走偏的地方,是把“填了多少小时”当成“做了多少有效工作”。一个成员每天填满8小时,可能只是把会议、等待、返工和真正的交付都写进同一条记录;管理者看起来掌握了数据,却仍然回答不了项目为什么延期、成本为什么超支、团队时间究竟花在哪里。要把工时管理从0做到1,关键不是先要求所有人每天填表,而是先确定工时数据要支持什么决策,再设计记录、审核、反馈和改进的闭环。

一、先讲核心结论:审核工时不是核对“人有没有干活”

1. 工时审核要验证的是数据是否可用

我建议把工时审核定义为:对成员投入时间的归属、内容、完整性和合理性进行核验,确保这些记录能用于项目核算、计划调整、资源协调或复盘。它不是对人的忠诚度测试,也不是把每个小时都变成管理者的逐分钟审批。

判断一条工时记录能不能通过,至少要回答四个问题:时间是否真实且处于允许范围,工作是否归属于正确项目或任务,描述能不能让别人理解做了什么,记录是否符合组织约定的粒度与节奏。四项都成立,记录才有进入分析的价值。

审核的对象是数据质量,不是成员的主观态度。如果把“记录不够详细”直接等同于“工作不饱和”,很容易把审核变成情绪判断;如果只看总时长,又会放过错项目、重复登记和大段无法解释的工时。

2. 把管理目标压缩到三类问题

不同组织对工时的需求并不相同,但初次建立机制时,最好先选一到三个需要解决的问题。常见目标可以归为三类:了解项目实际投入、发现计划与执行偏差、识别跨项目资源冲突。目标越清楚,字段和审核规则越容易保持克制。

  • 项目核算:需要知道各项目、阶段或任务实际消耗了多少人时或人天。
  • 计划管理:需要比较估算投入与实际投入,发现范围变更、依赖阻塞或返工导致的偏差。
  • 资源协调:需要判断成员是否同时承担过多任务,或关键技能是否被多个项目争抢。

如果组织的主要诉求只是工资考勤,就应当使用相应的考勤制度,不宜把项目工时记录包装成考勤工具。两者的口径、用途和员工感受不同,混用后,项目分析数据容易失真,团队也会更倾向于“填得安全”而不是“填得准确”。

3. 从“完整填报”转向“可行动信息”

工时制度是否有效,不能只看填报率。填报率高但任务归属混乱,无法帮助决策;审核通过率高但审核者没有处理异常,也只是流程顺畅。更实用的衡量方式,是看数据能否触发具体行动,例如调整任务优先级、重新估算剩余工作、协调依赖或优化会议安排。

可以把初期成功标准设成一组建议基准,而不是行业通用标准:关键项目记录完整率达到90%以上,错误归属率逐月下降,项目负责人能在周会上用工时偏差解释至少一项计划调整。基准需要根据团队规模、业务节奏和制度成熟度校准,不要将示例数字直接当作考核线。

工时审核怎么做?项目成员效率提升:工时管理从0到1

二、背景和真实场景:为什么工时数据常常“有表、没答案”

1. 项目经理需要解释投入,团队却只看到填报负担

在项目并行、成员跨团队协作的组织里,负责人经常遇到这样的场景:计划会上承诺两周交付,到了第二周才发现关键成员同时被三个项目占用;月底核算时,财务拿到按项目汇总的小时数,项目经理却说不清哪些时间属于需求澄清、开发、测试还是返工。

成员看到的则是另一面:每天已经在任务系统、即时沟通工具和会议纪要中更新进展,为什么还要再填一遍工时?如果工时记录不能反过来减少无效追问、提升排期质量或帮助争取资源,成员会自然地把它当作额外行政负担。

这不是谁不配合,而是流程缺少交换价值。团队提供结构化数据,管理者就应当用这些数据改善计划、减少临时插单或解释资源需求。如果只有团队付出、没有决策反馈,制度通常会逐渐退化成月底补录。

2. 记录口径不统一,会制造看似精确的误差

有的成员把会议时间记入项目任务,有的只记录直接执行工作;有人以小时为单位,有人按半天估算;有人把跨项目支持记在主项目,有人拆分到多个工作项。表格里可能出现精确到小数点的数字,但精确格式不等于准确数据。

组织至少要统一三个口径:什么工作需要记录、记录归属到哪个对象、以什么时间粒度记录。若未先统一口径,就急着对比不同项目的“人均工时”“任务效率”,结论很可能只是记录习惯的差异。

3. 工时数据与任务状态脱节,审核就只能靠猜

一条记录写着“开发6小时”,任务却处于待处理状态;另一条记录写着“联调4小时”,没有关联需求、缺陷或交付物。审核者无法确认是状态未更新、任务拆分不合理,还是记录本身存在问题,只能来回询问。

因此,工时记录不应孤立存在。它最好与项目、任务、执行人、日期和工作说明建立关联;如果团队使用项目管理平台,可以让成员直接在任务上下文记录投入,减少从另一个表格重新抄写的成本。对于采用 PingCode 的中大型组织或100人以上团队,价值重点不在于“多一个填报入口”,而在于能否把项目、任务和实际投入连起来,让管理者查看偏差时回到具体工作上下文。是否适合采用,仍应依据现有流程、集成能力、权限要求和使用成本评估。

4. 从小团队到多项目组织,管理问题会发生变化

十人以内的小团队通常能靠口头沟通知道谁在忙什么,主要问题是记录不稳定、项目复盘缺少依据。团队扩大到多个项目后,核心矛盾转为资源冲突、优先级不透明和成本归属不清。到了中大型组织,还会增加权限、项目组合核算、跨部门协作和审计留痕等需求。

所以,工时流程不能简单照搬另一家公司。小团队不一定需要多级审批;多项目组织也不能只靠负责人每月翻表。制度要随着需要解决的问题升级,而不是为了显得规范而增加环节。

三、常见误区:看起来严格,实际上让数据更差

1. 误区一:规定每天填满固定时长

将每天8小时全部分配到项目,确实方便汇总,但它把制度目标放在“填满”而非“解释投入”。成员容易把午间沟通、等待依赖、内部会议、培训和支持工作随意塞进某个项目,最后每个项目都像是有人持续投入,真实瓶颈反而被掩盖。

更稳妥的做法,是允许按规则记录项目工作、内部事务、休假和等待等类别,并明确哪些类别不计入项目直接成本。不要用“时间没有填满”直接判断成员低效,先检查制度是否覆盖了真实工作类型。

2. 误区二:所有记录都由主管逐条审批

逐条审批看似加强控制,却可能形成高成本的人工瓶颈。成员按天提交,主管每天审核,审核者很快就会在大量低风险记录上点通过,把真正值得关注的异常淹没在常规审批里。

审核强度应按风险分层。普通任务、稳定团队可以采用周期抽查与异常提醒;涉及客户结算、成本分摊或法规要求的记录,则可增加复核与留痕。严格不等于每条都人工看,严格是高风险记录一定有人负责。

3. 误区三:工时越细,管理就越精确

让成员按15分钟甚至更细的单位记录,未必能提升管理精度。短时间任务多、上下文切换频繁的团队,过细记录会增加记忆负担,成员可能反复估算或事后拼接,形成看似精细、实际噪声更大的数据。

建议从半小时或一小时的记录粒度试运行,再按业务用途调整。若用于客户结算或现场服务,可能需要更细的时间凭据;若用于迭代容量和项目复盘,按任务或半天汇总通常更实用。关键是粒度要能回答决策问题,而不是越小越好。

4. 误区四:把工时直接当作效率排名

“谁的工时最多,谁最努力”“谁的工时最少,谁效率最高”,都是把投入量误当产出质量。复杂问题排查、架构改造、客户问题响应与重复性任务,所需时间和产生的价值不在同一尺度上。

工时可以解释成本和容量,不能单独证明个人贡献。评估工作结果,还要看交付质量、任务复杂度、返工情况、依赖等待、风险控制和业务结果。将工时直接用于个人排名,会诱导成员选择容易登记、容易完成的工作,也可能惩罚主动承担疑难问题的人。

5. 误区五:月底补填就能还原真实投入

成员在月底回忆一整个月的任务,容易产生记忆偏差,通常会漏掉短任务、低估频繁切换的成本,也会把零散时间按整块归类。补录可以解决流程漏项,但不能假设它与及时记录具有同等可信度。

如果业务允许,建议采用每日简记、每周确认的节奏:每天记录主要工作项和大致时长,周末前检查遗漏,项目负责人按周期处理异常。确实只能月度结算的组织,也应保留来源凭据或任务历史,避免完全依赖回忆。

6. 误区六:审核通过就代表数据正确

审批通过只能说明流程走完,不能证明记录准确。主管可能没有足够上下文,也可能为了避免延迟而批量通过。要判断制度是否有效,应追踪退回原因、重复错误、修正时长和项目复盘中的数据可用性。

可以为退回原因建立简单分类,例如“归属错误”“描述无法识别”“日期超出周期”“时间明显冲突”“任务状态不一致”。分类的目的不是增加表单,而是找到规则或培训上最值得改进的一处。

四、专业判断逻辑:一条工时记录怎么审、谁来审

1. 先定义记录的最小可用字段

字段太少,难以判断投入归属;字段太多,成员填写成本升高。初始制度通常可以围绕“谁、何时、在哪个项目或工作项、做了什么、投入多少时间”建立最小结构,再根据用途增加成本类别、客户、阶段或费用代码。

字段 审核问题 初期建议
成员与日期 记录是否由对应成员在合理周期提交 明确每日、每周或项目节点的提交截止时间
项目或工作项 投入是否归属正确对象 优先关联已有项目、任务或服务单
工作说明 第三方能否判断具体活动 写清动作、对象或结果,避免“处理工作”等空泛描述
投入时长 单位、粒度和总量是否符合约定 先采用可稳定执行的粒度,再根据结算需求调整
工作类别 是否需要区分直接工作、支持、会议或内部事务 只增加能改变分析或核算结果的类别

工作说明不必写成日报,但至少要有可识别信息。“测试2小时”不如“验证支付回调异常并复现两种失败路径”;“开会1小时”不如“参加接口联调会,确认字段口径与待解决依赖”。重点是让审核者理解记录对象,而非要求成员写长篇说明。

2. 用四层判断而不是单一的“合理或不合理”

我通常建议按四层顺序看记录。先看完整性,再看归属,再看描述,最后才看时长合理性。先处理容易客观判断的问题,可以减少审核者凭感觉挑错,也能让成员知道为什么被退回。

  1. 完整性:必填字段是否齐全,日期是否落在正确周期,是否存在未提交工作日。
  2. 归属性:项目、任务、客户或成本类别是否与实际工作对应,是否存在同一时间重复登记。
  3. 可理解性:描述是否能解释投入活动,是否和任务状态、交付记录相互印证。
  4. 合理性:单项投入是否超出团队约定,成员当天总量是否异常,是否与休假或其他日程冲突。

合理性不是要求审核者凭经验判断“这个任务应该做多久”。除非组织有经过验证的估算基线,否则时长偏高应先触发澄清,而不是直接否定记录。任务复杂度、环境问题、等待外部反馈和返工,都可能导致投入超出预估。

3. 设计三级审核,把常规和异常分开处理

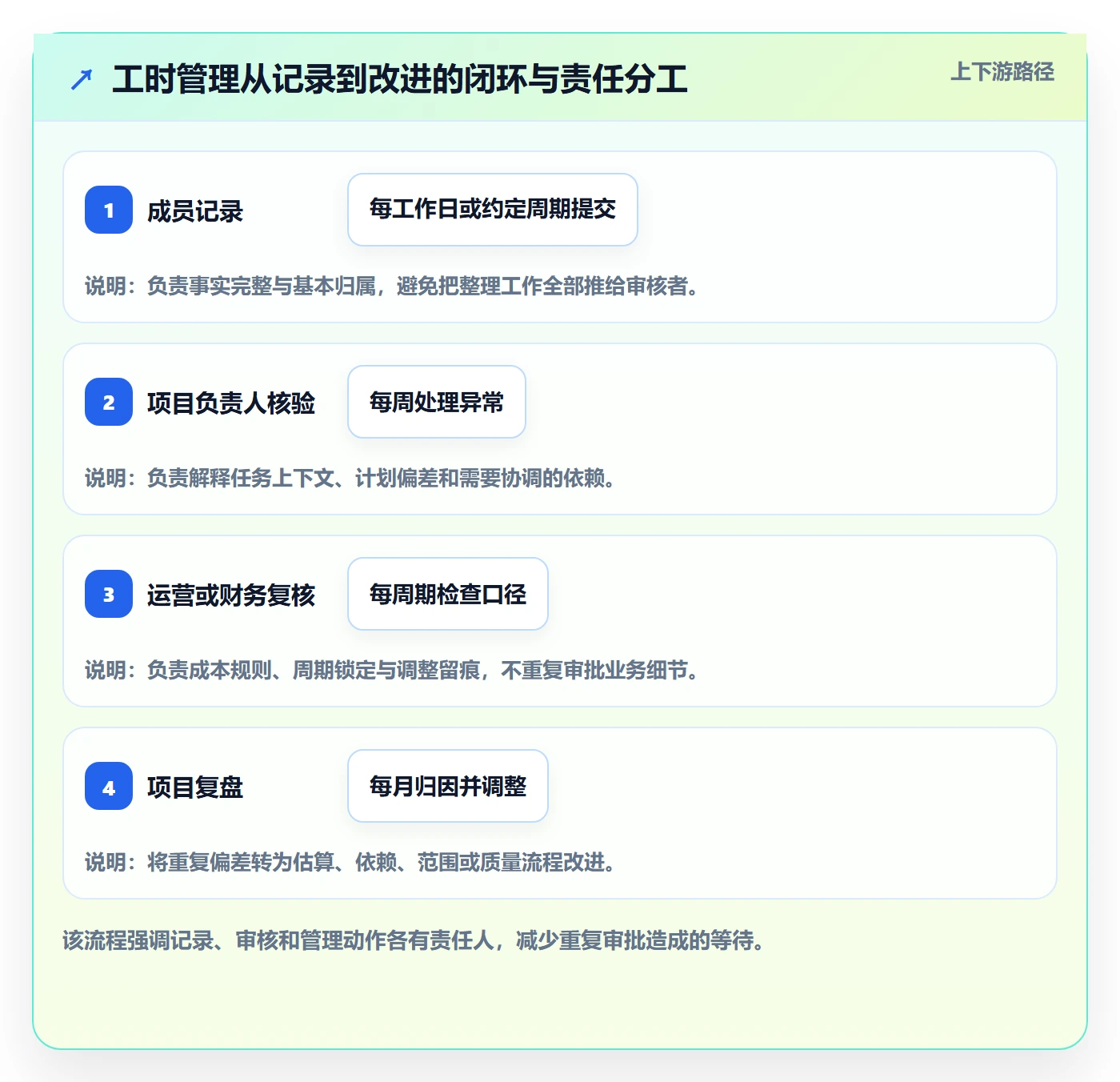

有效审核通常不需要层层签字,而需要每一级各自承担明确责任。成员负责事实申报,项目负责人确认归属和上下文,财务或运营角色核对结算口径与周期规则。对于不涉及成本结算的团队,可以合并角色,避免为形式增加审批链。

  • 成员自检:提交前检查是否漏项、归属是否正确、描述是否能被理解。
  • 项目负责人审核:关注工作项、项目归属、计划偏差和需要协调的异常,不替成员重写记录。
  • 运营或财务复核:关注成本类别、计费规则、周期锁定和调整留痕,不重复检查所有业务细节。

审核意见要指向可操作修正,例如“请确认该4小时归属哪个工作项”,而不是“填得不规范”。退回时应给出原因代码和修改期限;若是规则本身不清,责任应由制度制定者承担,而不应让一线成员反复猜测。

4. 建立异常规则,但别把提醒阈值当成事实结论

系统或表格可以识别重复时间、缺少工作项、超过单日上限、连续多日未提交、投入远高于估算等信号。它们的作用是把审核者注意力导向高风险记录,不是自动判定成员违规。

例如,可设置“单日项目投入超过团队约定总工时”“同一时段出现两条记录”“某任务实际投入超过估算的150%”作为提示。阈值要结合团队分布校准:支持团队有突发值班,研发团队可能因故障处理出现短期超时,固定阈值不应取代背景核实。

5. 让审核结果能回到计划,而不是停在审批页面

一条记录被核实为真实但超出估算,下一步不应只是通过。项目负责人需要判断是估算不足、需求变化、依赖受阻还是返工;如果多个任务持续偏离,就应调整未来计划或暴露资源风险。

这也是工时审核与项目管理的连接点:审批处理一条记录,管理改进处理一类原因。若每周都出现“等待外部确认”的时间,就应协调依赖方;若返工投入反复集中在某种交付环节,就应检查需求验收或质量控制,而不是继续要求成员写更细的工时描述。

五、具体案例与数据观察:一支跨项目团队怎样找到时间黑洞

1. 案例口径:先说明哪些是示例,避免把模拟当成行业统计

下面用一支30人产品研发团队做情景模拟:团队同时维护3个产品项目,试运行8周,成员按天简记、每周确认。数据用于说明分析方法,不代表真实企业调查,也不是任何工具的效果承诺。团队将项目工作、内部支持、会议、等待依赖和返工分开记录。

试运行的目标不是提升某个虚构的“人均效率分数”,而是回答三个问题:计划投入与实际投入差在哪里,成员是否存在跨项目冲突,哪些非交付活动占用时间却未被管理者看见。

2. 第一轮发现:问题不在工时总量,而在结构

情景数据中,团队每周记录约1,050小时。最初管理者只看项目总投入,发现投入总量大致稳定;细分后却看到,约14%的时间落在等待外部依赖,约11%落在返工,会议和协调约占18%。这些数字是模拟样本的观察值,用来演示拆分结构的方法,不应当视为行业平均水平。

真正可行动的发现不是“大家开会太多”或“返工太高”,而是这些时间集中在哪些项目、阶段和依赖节点。团队将等待时间映射到具体接口确认,将返工记录关联到需求验收环节,才发现两个项目的投入偏差分别由不同原因造成。

工时审核怎么做?项目成员效率提升:工时管理从0到1

3. 第二轮发现:投入偏差比工时排名更有用

团队将每项任务的估算投入与实际投入放在一起看。假设一个迭代中,若干任务实际投入超过估算30%以上,其中一部分来自需求范围变动,一部分来自外部接口等待,另有少数是估算不足。偏差本身不能说明谁做得慢,却能帮助项目负责人判断原计划是否需要调整。

分析时应避免只看“估算偏差率”。小任务从1小时变成2小时,偏差达到100%,但绝对影响只有1小时;大任务从40小时变成50小时,偏差只有25%,却多占用了10小时。更完整的判断要同时看偏差比例、偏差绝对时长和原因分类。

分析角度 建议计算方式 适用场景
偏差时长 实际投入减去估算投入 判断额外占用了多少容量
偏差比例 偏差时长除以估算投入 比较规模不同任务的估算稳定性
偏差原因 按需求变更、等待、返工、估算不足等分类 决定下一步应调整流程、范围还是资源
任务结果 结合交付状态、质量和验收结果判断 避免把单纯投入增加误认为低效

4. 第三轮发现:记录质量改善要看错误类型是否减少

情景试运行中,第一周发现的问题主要是归属错误、描述过于笼统和漏记短任务。团队没有马上追加审批,而是先把项目与任务入口做得更直接,明确“等待”和“内部支持”应如何归类,并在每周确认时展示常见退回原因。

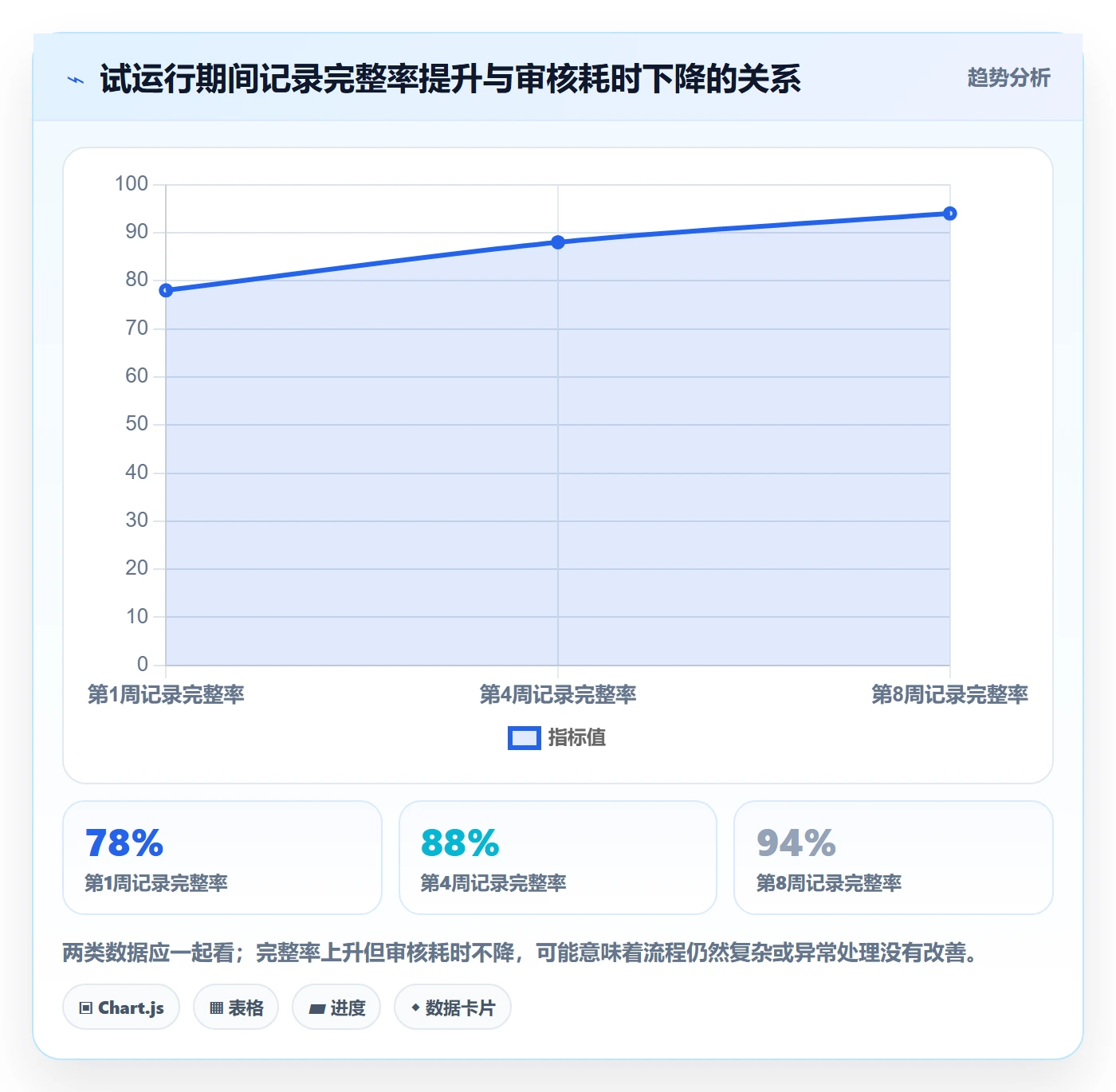

到第八周,模拟记录完整率从78%提升至94%,归属错误率从16%降至5%,审核处理时间从每周约6小时降至约2.5小时。这里的数值是示例团队的情景推演,用来说明应追踪的变化,不是公开调查结论。实际组织应记录自己的基线,再判断改进是否来自流程变化或业务结构变化。

工时审核怎么做?项目成员效率提升:工时管理从0到1

5. 数据观察要补上来源、口径和限制

企业内部工时数据通常不是随机抽样,成员记录习惯、项目类型和制度执行程度都会影响结果。因此,对外发布或内部汇报时,应说明统计周期、参与范围、记录口径和缺失处理方式。若缺少可验证的公开来源,就应明确标注为内部观察、试运行数据或情景模拟,不要称作行业平均值。

本文没有引用一个“全行业工时审核通过率”,因为不同组织的项目类型、核算要求和记录单位差异很大,直接横向比较意义有限。更可靠的基线是同一组织在口径稳定前后的纵向变化,同时关注项目复杂度、人员规模和工作类型是否发生变化。

六、从0到1的落地路径:先跑通闭环,再扩大覆盖面

1. 第一步:写清楚为什么要做,不要先买工具或加审批

启动前由项目负责人、团队代表和运营或财务角色共同写出一句目标,例如“在每个迭代结束前,能解释主要项目投入偏差并识别跨项目冲突”。如果目标写成“加强管理”“提升效率”,就还不能指导字段设计,也无法判断上线后是否有效。

同时明确哪些用途暂时不包含在项目工时机制里,例如个人绩效排名、考勤核验或薪酬扣减。边界说清楚,团队更容易判断记录数据会被怎样使用。若组织确实要用于结算,应另行说明计价规则、审核责任和更正流程。

2. 第二步:挑一个有代表性的项目做试点

试点应选择工作类型具有代表性、负责人愿意复盘、周期足够观察的项目。不要选流程最简单的项目来证明机制可行,也不要一开始覆盖全公司。小范围试点能暴露真实问题,例如任务结构不适合记录、跨部门支持没有归属、审批角色无人承担。

试点周期可从4到8周起步,按周检查记录质量和异常处理,不必等季度末才复盘。若试点团队恰好经历大版本发布、故障处理或组织调整,应在解释数据时标注特殊背景,避免把阶段性波动误认为制度效果。

3. 第三步:用最少字段建立记录规则

先确定时间单位、提交周期、必填字段、异常类别和退回规则。规则最好能在一页内讲清楚,配上三到五个符合标准的示例。成员不应靠猜测判断会议、支持、培训和等待是否需要填、填在哪里。

  • 列出需要记录的工作范围与暂不记录的事项。
  • 确定按任务、项目阶段或工作类别归属的优先顺序。
  • 约定记录单位及允许的补录期限。
  • 定义重复记录、跨项目支持和等待依赖的处理方式。
  • 规定退回原因、修改期限和周期锁定后的更正流程。

4. 第四步:安排角色,但保持审核路径短

项目负责人应能看懂工作上下文,适合审核项目归属和计划偏差;财务或运营角色适合检查费用口径、周期和结算要求。小型团队可以由项目负责人兼任审核,大型组织则可分工,但不应让每条记录经过多个没有新增判断的审批节点。

流程上线前,先做一次桌面演练:准备十条不同类型的示例记录,让成员、项目负责人和运营角色分别判断。若同一条记录出现相互矛盾的处理结果,先修订规则,别把模糊地带留给实际员工承担。

5. 第五步:用异常队列取代全量盯人

把审核者的注意力放在缺失、重复、归属不明、时长冲突和超估算等异常上。常规记录可以采用抽查或周期确认,高风险项目和结算记录则适当提高复核比例。异常提醒要说明触发原因和处理人,避免只生成一堆红色标记却没有后续动作。

在项目管理平台或表格中,最好能按项目、成员、周期和异常类型过滤记录。若使用 PingCode 一类面向中大型团队的项目管理平台,应先验证项目与任务数据能否支撑现有工时口径、权限能否满足组织要求、报表是否能回答实际管理问题,再评估迁移和培训成本;不要把部署完成等同于管理机制完成。

6. 第六步:每周闭环、每月复盘,区分修数据和改流程

每周处理遗漏和明显异常,尽量在记忆仍新鲜时让成员确认;每月观察错误类型和投入偏差,识别重复出现的机制问题。单条记录有误,需要修正数据;某类记录持续出错,则可能是字段、规则或系统入口设计有问题。

复盘会议不必逐人念工时。可以围绕三个问题进行:哪类投入超出计划、偏差由什么造成、下一周期要改变什么。这样能把讨论从“谁花了多久”转成“哪些条件导致计划不可靠,以及怎么降低再次发生的概率”。

工时审核怎么做?项目成员效率提升:工时管理从0到1

七、不同情况下的行动建议:制度要跟着用途和团队成熟度走

1. 小团队:追求轻量和及时,不追求全套审批

团队规模较小、成员彼此熟悉、项目并行不多时,先采用每周记录和负责人抽查即可。重点是统一项目归属、工作类别和偏差说明,不需要过早设立多级审批或复杂成本中心。

这类团队可以用共享表格或现有任务工具试运行。如果成员每周花在整理工时上的时间已经接近负责人获得的数据价值,就要减少字段、整合入口或改成按任务汇总。制度的成本必须低于它带来的决策收益。

2. 多项目团队:优先解决跨项目分摊和优先级冲突

当成员同时服务多个项目,最重要的不是把每个任务记录到分钟,而是能稳定区分投入归属,并让负责人看见资源冲突。需要明确公共支持、技术债、会议和临时故障应归到哪里,否则项目成本会被随机分摊。

对跨项目成员,可在每周计划中确认时间分配预期,月底再比较实际投入。偏差不应自动视为违规,而应触发优先级沟通:是临时任务挤占计划,还是项目负责人对资源容量估计不足?解决办法可能是推迟交付、补充人手或减少并行工作。

3. 客户结算或成本分摊:提高凭据和复核要求

如果工时用于客户收费、合同核算或部门成本分摊,记录就不只是内部管理参考。应明确可计费与不可计费活动、客户确认方式、修订权限和留痕要求。审核者要能追溯记录变更,不宜让周期锁定后的修改只靠口头说明。

结算场景可以要求更细粒度和更完整描述,但应把额外要求限制在相关项目,不要把同一套高强度规则扩展到所有内部工作。用户能否接受记录负担,取决于合同、行业惯例和组织制度,不存在适用于所有团队的统一时长粒度。

4. 远程或分布式团队:优先减少记忆偏差和异步等待

跨时区团队不容易通过临时询问补齐上下文,因此更需要及时记录和任务关联。建议使用简短的工作说明,注明阻塞点和待确认对象,让项目负责人能异步判断是否需要协调。

不要把线上状态、键盘活动或屏幕监控作为工时真实性的替代证据。它们记录的是设备活动,不等于有效工作,也无法解释设计思考、阅读分析或与外部方沟通。真正可复核的证据应来自任务、交付物、沟通决定和明确的时间记录。

5. 流程成熟组织:从记录完整率转向预测和资源决策

当团队已能稳定记录且口径一致,下一阶段可以分析估算偏差、阶段投入分布、等待与返工趋势、成员跨项目负荷和项目成本预测。此时不宜继续只追求更高的填报率,而要验证分析是否改善了资源配置与交付判断。

成熟组织也要警惕指标被考核化后出现行为扭曲。例如,把“返工工时低于某比例”作为个人目标,可能让成员把返工归入其他类别;把“利用率”设得过高,可能消灭学习、改进和必要缓冲时间。指标适合帮助发现问题,不宜不经校准就直接成为奖惩依据。

八、不同情况下的取舍:准确、低负担和控制强度不能同时无限提高

1. 时间粒度:细致程度与填报成本的取舍

越细的记录能提供更多切分信息,也要求成员更频繁地回忆和切换。适用于结算、现场服务或需要精确追溯的情况;对于迭代容量和项目复盘,过细可能增加噪声。组织应根据决策所需精度选择粒度,而不是把“记录得更细”误认为“管理得更好”。

2. 审核覆盖率:全量核查与处理速度的取舍

高风险项目可以全量复核,常规工作更适合规则校验加抽查。全量人工审核提高了可见性,但会消耗负责人时间并延缓反馈;完全不审核则可能让错误长期进入报表。建议按用途、金额、客户约束和异常程度分层,而不是对所有记录使用同一强度。

3. 记录用途:经营分析与个人评价的取舍

工时数据适合解释投入、容量和成本,不适合孤立地评判个人效率。若管理层决定将其纳入绩效,应提前说明计算口径、岗位差异、复杂度校正和申诉渠道,并与质量、交付结果和协作贡献共同评估。否则,成员可能优化记录表面的数字,而不是优化工作结果。

4. 自动化程度:减少手工与保留判断的取舍

自动提醒、重复时间检测和报表汇总能减少低价值检查,但复杂归属和异常原因仍需要上下文判断。自动化适合识别“需要看一眼”的情况,不适合在缺乏证据时自动给出“无效工时”结论。

在选择工具时,我会先检查三个问题:记录能否贴近任务发生位置,项目与工时数据能否按组织规则汇总,权限和历史修订是否满足管理要求。若现有工具已经能回答这些问题,先优化流程可能比更换平台更划算;若大量数据长期散落在表格、审批和多个项目系统中,再评估集成或统一管理方案。

5. 统一制度与团队差异的取舍

完全统一有助于横向汇总,但可能不适合研发、客户支持、咨询交付等差异明显的岗位;完全放任各团队自定义,又会让集团数据无法比较。可采用“共同底层口径加少量业务扩展”:统一人员、日期、项目和时长定义,再允许特定业务增加服务单、客户或阶段字段。

扩展字段应经过审查:如果一个字段不会影响任何决策、核算或合规要求,就不应因为“以后可能有用”而增加。字段每多一个,成员的理解成本和数据维护成本都会上升。

九、审核指标与常见风险:别让数字反过来绑架流程

1. 建议跟踪的指标应覆盖质量、成本和行动

单一的填报率无法衡量工时管理成熟度。建议把指标分成三组:数据质量、流程成本和管理行动。数据质量回答“记录是否能用”,流程成本回答“维护数据花了多少精力”,管理行动回答“数据是否改变了决策”。

指标 解释 使用提醒
记录完整率 按期提交且必填信息齐全的记录占比 要和归属准确性一起看,避免只追求提交数量
归属错误率 被退回或后续修正的项目、任务归属记录占比 持续偏高时检查入口设计和分类规则
补录比例 超过约定记录时限后补填的记录占比 高比例可能说明日常流程不顺,也可能是业务节奏特殊
审核处理耗时 审核者用于核对与沟通的时间 下降不一定代表质量提高,应配合抽查结果判断
投入偏差解释率 主要超估算任务中已完成原因分类的比例 重点在原因是否可行动,而不是要求偏差归零

指标最好按月或迭代周期观察趋势,并在团队规模和项目结构明显变化时重新设基线。将不同团队的绝对值直接排名,容易把工作类型差异误读成管理能力差异。

2. 过度监控会损害信任,也降低数据价值

如果成员认为工时记录会被用于追踪每分钟是否在线,数据就可能转为自我保护工具。常见结果是活动被塞进最安全的类别、困难任务被少报、等待时间被隐藏。这样的数据越完整,组织反而越可能得到错误结论。

制度上线时应解释记录数据的用途、可见范围、保留期限和更正方式。只有真正需要了解投入的人才应访问相关信息;用于项目成本分析的字段,不应被无限扩展到与目标无关的个人监控。

3. 工时异常不能脱离质量与结果单独解释

实际投入偏高,可能是估算偏差,也可能是需求变化、技术风险或阻塞;投入偏低,可能代表效率提升,也可能是漏记或工作被移出项目。只有结合任务状态、交付物、缺陷、验收和依赖信息,才能得出相对可靠的解释。

尤其要关注“记录正常但项目仍延期”的情况。这可能意味着计划没有纳入等待、决策、评审和不可见支持工作,也可能说明成员按要求记录了时间,却没有记录工作之间的等待关系。工时分析要能解释系统条件,而不只是解释人员投入。

十、结尾:先让数据可信,再让数据有用

工时审核的起点不是审批按钮,而是清楚回答:组织为什么需要这些时间数据,谁要基于它做什么决策,成员为什么值得付出记录成本。没有这三个答案,填报越细、审批越多,得到的可能只是更整齐的表格。

我的核心判断是:工时管理从0到1,不是把每个人的时间全部管起来,而是让组织看见投入结构、解释计划偏差,并据此改变资源与流程决策。先统一最小口径,选一个真实项目试跑,用异常而不是全量盯人,再把数据反馈到计划复盘,通常比一开始设计一套庞大制度更容易成功。

下一步可以从本周开始做三件事:选定一个项目试点,写清记录字段与用途;收集两周基线,区分直接交付、会议、等待和返工;每周只处理最值得行动的异常,并记录处理结果。等团队能稳定回答“时间花在哪里、偏差为什么发生、下一步改什么”,工时管理才算真正从0走到了1。

常见问题解答(FAQ)

1. 工时审核怎么做,才能避免变成月底补表?

我以前把工时填报安排在月底,结果大家都要回忆几周前做过什么,填出来的内容看着完整,却很难核对。我想把审核放进日常流程,但又担心增加成员负担,应该怎么安排?

把工时记录设计成工作流的一部分,而不是月底的补录任务。可以要求成员在每天结束前用几分钟记录当天投入,至少写清日期、任务、耗时和简短说明;负责人每周集中检查一次,月底只处理异常和汇总。审核时优先看三类情况:任务没有关联到项目或具体工作、耗时明显超过预估、同一任务连续多天只有工时却没有进展说明。

比如某项任务预估 6 小时,实际累计达到 10 小时仍未完成,与其直接判定填报错误,不如先确认是否发生需求变更、等待依赖或返工。审核的目的应是发现信息缺口和项目风险,而不是单纯追求数字整齐。

2. 项目成员填报的工时不准确,审核时应该查哪些证据?

我发现同一类任务,有人按小时记录,有人只在周末一次性补上总数,数据很难比较。我不想靠主观感觉质疑成员,但也不知道除了工时数字,还能核对什么信息。

不要只用工时长短判断真实性,应把记录与任务状态、交付物和协作痕迹交叉核对。可以查看任务何时开始、何时完成、是否有评审或测试记录,以及工作说明是否能对应实际产出。审核时可将记录分为通过、需补充说明和需要调整三类,并要求修改理由留痕。

例如,连续两天各记录 8 小时,但任务状态、交付物和沟通记录都没有变化,这属于需要询问的信号,不等于可以直接认定虚报。反过来,调研、排障等不一定留下代码或文档的工作,也应允许用结论、排查范围或决策记录作为依据。

3. 工时审核发现实际耗时超过预估,应该追责还是调整计划?

我经常看到任务估时 1 天,最后做了 2 天。有人认为是成员效率低,也有人说是估时本来就不准,我很难判断该怎么处理,才不会让团队为了好看而少报工时。

先判断偏差来自估算、范围变化、依赖等待、返工还是执行过程,再决定行动,不要把超时直接等同于低效率。可在审核表中增加偏差原因,并按任务类型观察连续几轮数据;例如同类任务连续三个迭代都超出预估约 30%,更值得复核拆分粒度和估算依据,而不是只针对某位成员谈效率。如果是需求新增,应调整范围或计划;

如果是外部依赖等待,应把等待时间与实际操作时间区分;如果是反复返工,则要检查验收标准和评审质量。只有原因明确后,工时数据才适合用于改进计划,不能未经校准就用于个人排名或绩效结论。

4. 从 0 到 1 建立工时管理,怎么减少成员觉得是在监工?

我准备在团队里开始记录工时,但成员担心记录会被用来盯人,可能只填一个好看的数字。我希望数据能帮助排期和发现瓶颈,又不想让流程变成额外负担,应该先定哪些规则?

上线前先说明数据用途、查看范围和不用于什么,再用小范围试运行验证流程。建议先选一个项目试行两周,只要求记录日期、任务、实际投入和必要说明,并把每日填报控制在几分钟内;审核重点放在项目估算、负载和阻塞,不做跨岗位的简单工时排名。

试行结束后检查填报完整率、补录比例、审核退回原因和成员实际耗时,再删掉无法支持决策的字段。如果团队发现工时数据能帮助识别某类任务长期被低估,或某成员因等待评审而无法推进,管理价值就比较清楚。若数据只增加填写和解释成本,却没有带来计划调整或问题解决,就应先改流程,而不是要求大家填得更细。

核心关键词

读者评论

程
程婉清

我们团队之前按天逐条审批,主管很快就变成批量点通过,真正的异常反而没人细看。改成每周集中核对归属和重复记录后,沟通成本低了些。关键还是退回时说明具体原因。

郝
郝欣然

工时记录和考勤混用确实容易让人只顾着把时数填满。我们把会议、支持和项目交付分开后,复盘时更容易看出时间花在哪,不过分类也不宜太多,否则大家又得花时间猜该选哪项。

宋
宋妍

文中提到用工时偏差调整计划,我觉得还要结合任务难度和等待依赖来看。以前只对比预估与实际,复杂问题耗时长就被当成估算失误,后来补记阻塞原因,数据才比较能解释项目进度。

文章包含AI辅助创作:工时审核怎么做?项目成员效率提升:工时管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571869
