工时管理如何做好实际工时?企业管理者协同管理与操作步骤

工时管理做不好,往往不是员工不会填表,而是管理者把“填了多少小时”误当成“项目真实投入”。我见过最容易失真的场景是:月底集中补录、任务状态早已关闭、工时却连续几天每天八小时;报表看起来完整,团队却说不清哪类工作超支、偏差从哪里开始。要把实际工时管准,关键不在于增加填报频率,而在于让工作任务、时间记录、审批规则和管理决策形成闭环。

一、核心结论:实际工时不是填出来的,而是通过协同机制还原出来的

1. 先区分“实际工时”和“出勤时间”

出勤时间回答的是“人在什么时间工作”,实际工时回答的是“某项工作实际投入了多少时间”。两者有关联,但不能互相替代。员工一天在岗八小时,不代表这八小时全部投入某个项目;反过来,某项任务记录了六小时,也不意味着员工当天只工作了六小时。

企业要先约定实际工时的统计口径:是否只记录项目任务,会议、沟通、故障响应、内部支持是否纳入;跨项目切换如何拆分;休息时间、培训时间、待命时间如何处理。口径不统一,后续的填报率、项目成本和效率指标都没有可比性。

2. 工时管理的目标是提高决策质量,不是监视个人

我更倾向于把实际工时看成一种管理信号:它帮助管理者识别估算偏差、资源冲突、返工和隐性工作,而不是用来单独评价员工。某个任务用了比预期更多的时间,可能是需求变更、等待依赖、环境不稳定,也可能是任务拆分过粗;直接把差异归结为个人效率,通常会得出错误结论。

判断一个工时制度是否有效,要看它能不能支持行动:管理者能否据此调整排期,项目负责人能否发现成本偏差,团队能否解释差异并改进估算。若工时数据只能生成月报,却不能触发任何决策,它就只是多了一项行政负担。

3. 用“任务关联、及时记录、轻量校验、差异复盘”搭起闭环

落地时,我建议把流程设计成四段:先把工作拆成可识别的任务,再在工作发生附近记录投入;负责人只校验异常与归属,不逐条审判每一分钟;最后按计划与实际的差异复盘原因,并把结论反馈到下一轮估算和排期。记录越接近工作发生时点,回忆误差通常越小;校验越聚焦异常,管理成本越可控。

这套机制的重点不是追求每个人每天都精确到分钟,而是让数据达到足以支持管理决策的可信度。对大多数团队而言,任务归属准确、记录及时、异常可解释,比表面上精确的分钟数更重要。

工时管理如何做好实际工时?企业管理者协同管理与操作步骤

二、背景与真实场景:为什么有数据,管理者仍然看不清投入

1. 任务、人员和时间分散在不同系统里

在不少企业里,任务在项目管理平台,考勤在考勤系统,排期在表格,费用在财务系统,临时支持则散落在聊天记录中。员工要在多个地方重复录入,主管月底再把数据拼起来。此时的主要风险不是缺少数据,而是不同来源的对象无法对齐:同一项工作可能有多个名称,一个任务也可能被多人用不同方式描述。

当工时没有稳定的任务关联,管理者就很难回答“哪个项目消耗了这些时间”。报表即使显示部门投入总量,也可能无法进一步定位到需求、缺陷、客户支持或内部事务。遇到跨部门协作时,时间记录还可能被重复计算,或者因为归属不明确而漏掉。

2. 月底补录会制造“看似完整”的数据

如果员工每月最后一天才回忆整月工作,容易发生整数化、平均化和选择性记忆。例如,忙碌的一周可能被记成每天八小时,临时插入的会议和支持工作则被压缩到一个笼统的“其他”类别。记录表格看起来没有空白,但细节已经无法核实。

我会把月底集中补录看作数据风险,而不是员工态度问题。人的记忆擅长保留事件,不擅长准确还原每天在不同任务上花费的时长。制度如果允许一个月后再填,就等于主动放大了回忆误差。

3. 组织规模越大,口径差异越容易累积

小团队往往可以靠口头沟通解决任务归属问题;团队一多,项目类型、角色分工和审批层级都会增加。对于中大型企业,管理者需要同时理解项目投入、部门容量、客户服务成本和内部事务占比,仅靠统一的一张日报表往往不够。

以 100 人以上组织为例,工时管理通常会涉及不同部门、多个项目和多层负责人。若每个团队自行定义“有效工时”,跨项目比较就会失去意义。这里需要的不是一味收紧控制,而是明确公司级最低口径,同时允许特定业务在分类上做有限扩展。

4. 管理者最需要的是解释偏差的上下文

单看“计划 20 小时、实际 30 小时”,管理者只能知道多用了 10 小时,不能判断该不该干预。若补充了需求变更、等待外部接口、线上故障、返工或新人熟悉业务等原因,数据才具有解释力。

因此,工时系统的设计不能只问“怎么把小时数收上来”,还要问“发生偏差时,谁能补充背景,谁负责判断,判断结果会改变什么”。没有上下文的数字,常常只是看起来客观。

工时管理如何做好实际工时?企业管理者协同管理与操作步骤

三、常见误区:工时表填满了,管理质量未必提高

1. 把填报率当成数据准确率

填报率只说明有多少人或多少工作日提交了记录,不说明记录是否对应正确任务,也不说明记录是否及时。月底集中填满的表格,填报率可以很高,实际可信度却很低。把填报率当作唯一考核指标,容易诱导团队优先消灭空白,而不是改善数据质量。

更合理的做法是至少观察四个维度:任务关联是否明确、记录是否及时、分类是否一致、异常是否有可解释原因。不同维度对应不同问题,不能用一个总分掩盖短板。

2. 要求每天“精确到分钟”,却没有清楚的任务边界

如果任务描述是“推进项目”“处理需求”或“支持团队”,员工即使准确输入 2 小时 15 分钟,也无法让数据变得可分析。输入精度不能弥补任务定义的模糊。反而,过度要求分钟级记录会让员工把注意力放在计时,而非工作本身。

我建议根据用途决定记录粒度。项目成本核算可能需要细分到工作包或任务;团队容量规划通常按半小时或小时段已经足够;企业经营分析则更关注类别、项目和周期,不必把每个短暂切换都单独建项。

3. 把工时长短直接等同于绩效高低

工时长不必然代表贡献大,工时短也不必然意味着效率高。复杂问题可能需要更长时间但能显著降低后续风险;熟练员工可能以更短时间完成同等质量工作。若把记录小时数直接作为绩效排名,员工会有动机把时间填得更长、把任务拆得更细,最终得到的是被制度塑造的数据,而不是业务事实。

工时可以作为绩效讨论的背景信息,但应与交付结果、质量、难度、协作和业务影响结合。尤其要避免将“低工时”自动解释为“低投入”,或将“高工时”奖励成值得复制的行为模式。

4. 把审批设计成逐条审核所有记录

若负责人每天要逐条审批几十名成员的时间记录,流程很快会变成形式化点击。管理者不是没有责任,而是应该把注意力放在高风险记录上:明显超出计划的任务、无归属工时、连续多日补录、异常高占比的“其他”类别,以及同一人员超出可用容量的记录。

审批需要明确“谁对什么负责”。员工负责记录事实,项目负责人确认工作归属与计划偏差,部门负责人关注容量和跨项目冲突,财务或经营部门则按需要校验成本口径。每个角色不必重复审核同一件事。

5. 只有填报要求,没有反馈机制

如果员工持续记录,管理层却从不解释数据如何被使用,团队很快会认为这只是额外行政工作。尤其当工时只在年底出现,员工无法感知它与排期、资源或流程改善之间的关系时,数据质量通常会逐步下降。

有效反馈应当具体到管理动作,例如调整项目优先级、降低并行任务数、给关键岗位预留支持容量,或修正下一轮估算。若数据没有带来任何改变,就需要反思采集字段是否过多、分析周期是否过慢,以及管理层是否真的需要这些信息。

工时管理如何做好实际工时?企业管理者协同管理与操作步骤

四、专业判断逻辑:先定义口径,再决定记录粒度和控制强度

1. 从管理问题反推采集字段

开始配置之前,我会先让管理者写下希望回答的三个问题。比如:项目是否超出预算工时?团队是否被过多并行工作拖慢?客户支持占用了多少交付容量?每个问题都对应不同的数据字段,不应先把所有可能信息都塞进表单,再期待报表自动给出答案。

若要分析项目成本,至少要能关联项目、工作包或任务、人员角色、日期和实际投入;若要管理容量,还要明确可用工时、休假、会议或其他非项目占用的统计方式。采集字段越多,填报成本越高,因此每增加一个字段,都应能说清楚它支持什么判断。

2. 让任务拆分适合记录,而不是为了记录而拆分

任务应该有明确的交付物或可判断的完成状态。若一个任务跨越数周、覆盖多个不同工作阶段,工时归属会变得含糊;若任务只有几分钟,维护成本又可能超过分析价值。任务粒度需要在可追踪性和填报负担之间平衡。

我通常建议先用试点检查任务粒度:员工能否在不询问主管的情况下选择归属;负责人能否从任务名称看懂投入内容;管理者能否比较计划与实际。如果多数记录都落到“其他”或“日常支持”,优先修正任务分类,而不是要求员工写更长备注。

3. 记录频率要匹配工作节奏

对任务切换频繁、支持请求密集的岗位,最好在当天完成记录,或在工作结束时进行一次简短补录;对以阶段性交付为主的岗位,可以按日或按工作节点记录。关键是设定可执行的上限,例如要求在次日某个时间前完成,而不是允许月底统一补填。

记录频率也需要考虑系统体验。若员工必须打开多个页面、重复选择相同项目,制度再合理也会在操作环节失效。可复用的信息应尽可能由系统带出,员工只需补充日期、任务、时长和必要说明。

4. 用异常规则替代全量人工盯防

可以设置少量可解释的提醒条件,例如单项实际投入显著高于计划、同一工作日记录总量超过组织约定的合理范围、连续多日缺少记录、工时大量归入未分类项目。阈值应基于本企业的工作制度和实际样本调整,不能把某个通用数字照搬成纪律标准。

异常规则的目的在于把管理者带到值得讨论的地方,而不是自动判定员工做错了。任何提醒都应允许补充原因、修正归属或说明特殊情况,避免系统把复杂的工作事实简化成“合规”与“不合规”两种标签。

5. 把计划与实际的差异放在同一口径下比较

如果计划工时按整个需求估算,实际工时却只记录编码时间,差异没有解释意义。比较之前,需要统一工作范围、角色边界和统计周期。对于工作范围发生变化的任务,应把原计划、变更和当前实际分开记录,不能在项目结束后悄悄修改基线,让偏差消失。

管理者还要区分“估算误差”和“执行偏差”。估算误差可能来自需求不清、历史数据不足或任务拆分不当;执行偏差可能来自等待、返工、资源冲突或突发事件。两者需要不同的改进措施,不能都归入“员工超时”。

工时管理如何做好实际工时?企业管理者协同管理与操作步骤

五、案例与数据观察:用试点验证制度,而不是先追求全员上线

1. 一个中型研发团队的情景推演

下面以一个 120 人、分布在多个项目中的研发组织为例。这是用于说明管理方法的情景推演,不代表某家企业的真实经营数据。团队原本按月填一张工时表,项目负责人只能看到成员的月度总投入,很难判断需求开发、缺陷处理和支持请求各占多少。

试点先限定在两个项目组、约 30 人,持续六周。第一周梳理工作分类和任务命名,第二周统一实际工时口径,第三至第六周观察记录及时性、任务归属和偏差原因。管理者不以个人工时长短排名,而是重点检查“无任务归属”“晚于次日补录”和“计划偏差明显”的记录。

2. 试点前先建立可比较的基线

试点不能只记录上线后的情况,否则即使数据改善,也无法知道改善来自制度、工具、人员变化还是项目阶段变化。建议在试点前先抽取两到四周的历史记录,明确原有填报及时率、未分类工时占比、负责人处理耗时和计划偏差的定义。

如果历史表格无法提供可靠基线,就不要假装它有精确的比较价值。可以把前两周作为口径校准期,并清楚标注为基线建立阶段。质量可靠的基线,通常比覆盖时间更长但字段混乱的历史数据更有用。

3. 以业务结果判断试点是否值得扩大

试点期间,应同时看员工负担和管理收益。例如,每人每周用于记录的时间是否可接受,负责人需要多少时间处理异常,项目投入是否更容易追溯,偏差原因是否足以支持调整计划。若只有填报率提高,而复盘和资源决策没有变化,就不应急于扩大范围。

以下数据是供试点团队设定观察目标的情景模拟,不是已经发生的企业结果。它展示的不是“上线必然提升多少”,而是应该怎样把操作投入与管理收益放在一起评估。

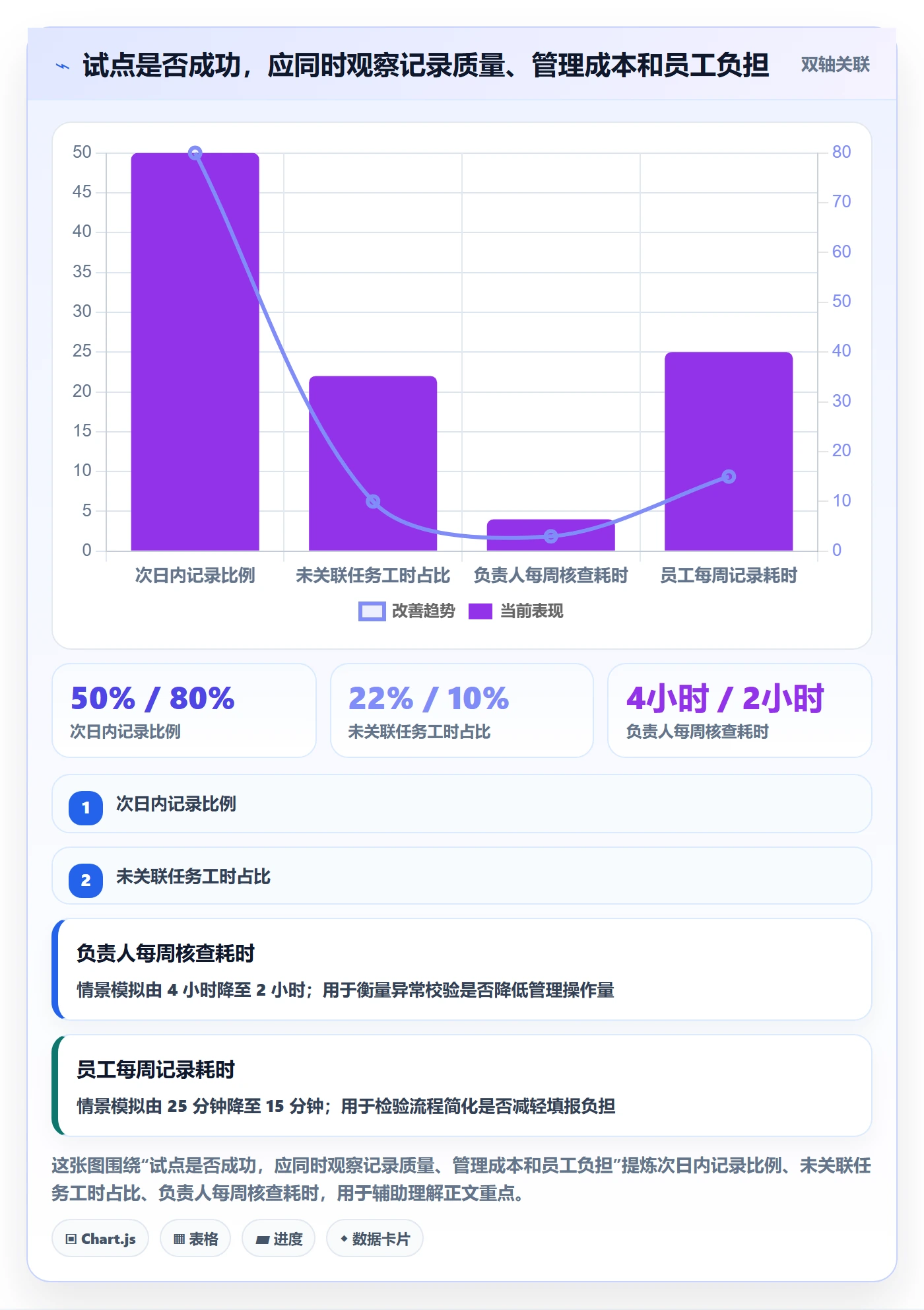

观察项目 试点前情景值 试点目标情景值 需要验证的管理含义
次日内完成记录的比例 50% 80% 确认及时记录是否降低月底回忆补录
未关联具体任务的工时占比 22% 10%以内 检查任务结构和分类口径是否可用
负责人每周核查耗时 每组 4 小时 每组 2 小时 判断异常核查是否比全量审批更省力
有原因说明的显著偏差记录比例 35% 70% 确认差异是否能够进入项目复盘
员工每周记录操作耗时 每人 25 分钟 每人不高于 15 分钟 评估数据收益是否值得填报成本

4. 用工时数据发现“计划之外的工作”

假设试点发现,项目任务占投入约六成,缺陷处理与返工约一成多,客户支持和临时协作也占据了稳定比例。管理者的第一反应不应是要求团队“把非项目工作压下去”,而应先判断这些工作是否属于必要服务、质量问题或计划遗漏。

如果客户支持持续占用关键人员,项目排期就应预留支持容量;如果返工集中在需求验收环节,应检查需求确认和测试流程;如果会议时间分散在多个项目,可能需要减少同步成本。工时数据的价值,是把隐性工作显性化,让组织能讨论真实的容量,而不是把所有偏差都塞进加班。

5. 以项目管理平台支撑跨团队协同

对于 100 人以上、同时管理多个项目的组织,单靠表格往往难以维持统一任务关联、权限边界和跨项目汇总。以 PingCode 为例,可以将工时记录与项目、需求、任务或缺陷等工作对象关联,再按团队和项目查看投入情况。具体能力和配置方式需要以当前产品实际版本为准,企业应先用真实业务流程验证,不能只根据功能清单判断适配度。

平台能解决的是信息关联和流程协作问题,不能替管理者决定“什么算工时”“谁负责解释偏差”。如果任务体系本身混乱,把工时表迁移到软件里只会更快地产生混乱数据。上线前应先完成分类、角色和审批责任设计,再讨论自动化、报表和权限配置。

工时管理如何做好实际工时?企业管理者协同管理与操作步骤

六、操作步骤:从口径设计到持续复盘的落地流程

1. 明确目标、范围和责任人

先说明工时管理要解决什么问题:项目成本估算、团队容量管理、客户服务核算,还是内部资源分配。一次试点最好只选择一到两个主要目标,避免把所有管理诉求都压在同一套字段上。随后明确试点团队、周期、负责人和数据使用边界。

员工需要知道谁能查看数据、管理者如何使用数据、哪些场景会触发复核。公开这些规则有助于建立信任,也能减少团队把工时记录误解为隐性监控的可能。

2. 定义工时类别和任务归属规则

分类应尽量少而稳定。可以从项目交付、缺陷与返工、客户支持、会议协作、培训和内部事务等类别起步,再根据业务差异调整。每类都应给出具体例子,说明边界情形如何处理,避免同一会议在不同团队被记到不同类别。

还要定义跨项目工作如何归属。若一次工作服务多个项目,可以按实际投入拆分;若无法可靠拆分,可归入明确的共享支持类别,而不是随意分摊。规则的目标是保持可解释,不是制造看起来整齐的分配比例。

3. 拆分任务并建立可操作的工作入口

项目负责人应检查任务名称、负责人、计划工时和完成状态是否足以支撑记录。过大的工作包要拆出可识别阶段;短小而重复的零散工作可以合并到稳定的支持任务中。任务结构应围绕业务交付设计,而不是为填表制造大量无意义条目。

如果企业使用项目管理平台,应在任务页面或工作流中提供记录入口,尽量减少重复选择项目、人员和任务的操作。若暂时使用表格,也应采用统一字段、下拉选项和版本管理,避免每个团队复制一份后自行改列名。

4. 规定记录时间窗和补录规则

设定统一的记录截止时间,例如工作日结束前或次日上午某个时间前完成。对出差、值班或系统故障等特殊情况,规定补录期限和说明方式。规则要允许真实工作节奏存在差异,但不能让补录无限延后。

补录记录应保留记录日期、实际工作日期和必要原因。这样管理者可以区分“工作发生时间”和“录入时间”,更容易判断数据是否受回忆影响。系统若支持操作历史,应保留修改记录,避免数据在复盘前被无痕覆盖。

5. 设计分层审核:员工记录,负责人处理异常

员工对记录的真实性和任务归属负责;项目负责人检查计划与实际的差异、任务范围变化及异常说明;部门负责人关注容量和跨项目冲突。财务或经营分析人员可按需要负责成本口径对齐,但不应让所有角色重复审批每一条记录。

负责人应优先处理例外,而不是追求每条记录都写长备注。对于轻微偏差,可以直接确认;对于明显偏差,要求补充原因和后续动作;对于任务归属错误,修正分类并检查是否是任务结构问题。审核结果最好能记录为“确认、调整、待讨论”等清晰状态。

6. 按周看异常,按月看趋势

周度检查适合快速发现遗漏、异常集中和项目阻塞;月度复盘适合观察工作类型变化、估算偏差和部门容量。不同时间尺度要回答不同问题,不能让月报承担实时调度职责,也不必让负责人每天重做整个月的分析。

每次复盘尽量从少量高价值问题开始:哪个工作包超出计划、超出原因是什么、是否需要调整范围或资源、下一轮如何避免重复。若复盘只能输出“工时超了”,说明分类或解释信息不足,应该修正数据设计。

7. 复盘结果必须回到计划和制度

发现的偏差要转化成下一步动作:修正估算基线、减少同时进行的任务、调整支持排班、补充需求确认节点,或重新评估项目优先级。每项动作都应有负责人和回看日期,避免复盘只停留在会议纪要里。

每个试点周期结束后,还要问员工和负责人哪些字段无用、哪些操作最耗时、哪些异常规则误报最多。工时制度不是一次配置永久不变,应随着组织规模、项目类型和管理目标变化持续校准。

  1. 第 1 周:确认管理目标、口径、试点范围和角色责任。
  2. 第 2 周:整理任务分类、字段和异常规则,完成小范围培训。
  3. 第 3 至 6 周:执行试点,按周检查及时性、归属准确度和处理耗时。
  4. 第 7 周:复盘数据质量、员工负担和管理收益,决定修订、扩大或停止。

七、不同情况下的行动建议:不要用一套规则覆盖所有团队

1. 小团队或项目数量较少

小团队可以从轻量方式开始:统一任务名称、规定次日内记录、每周由项目负责人检查少量异常。通常不需要先建设复杂审批矩阵,也不必要求所有工作拆到极细。重点是让团队看见时间流向,并能修正下一轮排期。

若记录持续依赖负责人手工汇总,且不同项目频繁共享人员,才考虑增加自动关联和跨项目报表。工具投入应该跟随复杂度增长,而不是先买系统再寻找应用场景。

2. 100 人以上、多项目并行的组织

组织规模扩大后,建议设立公司级最小口径:统一实际工时定义、核心分类、补录规则和数据权限;各业务部门可以在此基础上增加少量本地类别,但不能改变关键统计项的含义。跨部门比较时,只使用口径一致的指标。

这类组织通常需要稳定的项目与任务关联、角色权限、跨项目汇总和异常追踪。可选择某项目管理平台或现有企业系统承载流程,但要先确认它能否适应组织的权限结构、项目层级和数据导出需求。工具越复杂,越要设置明确的配置负责人和变更流程。

3. 咨询、专业服务或按项目收费的团队

对需要按客户、合同或项目核算成本的团队,任务与客户项目的对应关系尤其重要。应区分可计费投入、内部投入和无法计费但必要的支持工作,并明确谁负责确认可计费口径。若只追求高计费比例,团队可能会把培训、质量保障和内部协作隐藏起来,反而低估真实交付成本。

这类团队可按周检查客户项目投入,按月与合同范围、人员配置和实际交付对照。若实际投入显著超过合同预估,需要讨论范围变更、报价方式或交付流程,而不是只要求一线员工加快速度。

4. 研发与产品团队

研发团队的工作经常包含探索、技术验证、缺陷修复和跨团队支持。提前区分计划内迭代工作与突发响应,有助于解释为什么交付计划发生偏移。技术探索不一定一开始就能准确估时,可以记录阶段投入和阶段结论,再逐步建立同类工作的历史参考。

产品、设计、研发和测试的投入口径要能够对应同一需求或工作包,但不一定要把每个角色的工时合并成一个数字。保留角色维度,管理者才看得到瓶颈是在需求澄清、设计评审、开发、测试还是上线支持。

5. 外勤、值班或高度碎片化岗位

外勤和支持岗位可能无法每小时打开电脑填表。可以采用班次结束后集中记录、移动端快捷入口或按服务单关联时间,并允许在特定时间窗内补录。对短时任务频繁的岗位,按服务单、工单或班次归集,通常比逐条创建微型任务更可执行。

值班待命和实际处理问题应分开定义:待命时间是否计入实际投入,要根据劳动制度、合同和企业核算目的确定,不能直接把待命时长等同于处理工作时长。涉及劳动合规时,应由人力资源和法务人员结合适用规则审查。

八、不同情况下的取舍:准确、轻量、可比,往往不能同时拉满

1. 记录粒度越细,分析潜力越大,但操作成本也越高

细到每个子任务,能帮助识别局部成本,却增加员工切换和负责人维护负担;按项目或工作包记录更轻量,但难以定位具体瓶颈。选择时要看决策是否真的需要更细粒度。若管理者不会基于细分结果采取行动,就没有必要让所有员工承担额外记录成本。

2. 统一口径有利于横向比较,本地弹性有利于贴近业务

完全统一,可能无法表达不同业务的特殊工作;完全放开,又会让汇总失去含义。比较稳妥的方式是固定少量全公司通用类别,再允许业务团队增加本地细项。报表对外比较时使用共同分类,团队内部分析时再使用本地细项。

3. 强校验能减少明显错误,过度控制会破坏信任

高风险项目、受合同或审计要求约束的场景,通常需要更严格的审批和修改留痕;以内部容量规划为主的团队,则可通过异常提醒和周期抽查降低管理成本。控制强度应与数据风险匹配,不宜把所有岗位都纳入同一套高压审批。

4. 工具自动化提升效率,前提是源数据结构可靠

自动带出项目、任务和人员信息,能够减少重复输入;自动生成偏差提醒,也能缩短检查时间。但自动化会放大原有规则:分类错了,自动汇总会更快地产生错误报表;权限设错了,自动分发会扩大数据暴露范围。上线前应先做权限和数据流测试,并准备错误修正机制。

管理情境 优先选择 主要收益 需要接受的代价
小团队、低复杂度 轻量表格或简单记录入口 上线快、维护简单 跨项目汇总和审计能力有限
多项目、多人共享资源 统一任务关联和分层权限的协作平台 减少重复汇总,便于追踪偏差 需要前期梳理流程、字段和权限
客户成本核算要求高 细化项目、客户和可计费分类 支持成本与合同范围比较 填报要求更细,口径维护更复杂
探索型研发工作较多 阶段性记录并保留原因说明 避免把不确定工作伪装成精确估算 短期内不适合做简单效率排名
强合规或审计场景 保留修改历史、权限控制和审批证据 提高记录可追溯性 审批和维护成本上升

九、衡量成效:不要只盯着填报率

1. 过程质量指标

过程指标用于判断机制是否按预期运行,可以包括次日内记录比例、任务关联率、补录比例、未分类工时占比和异常处理时长。它们适合帮助管理者发现流程问题,但不应被孤立地当成员工绩效指标。

指标需要写清计算口径。例如,次日内记录比例的分母是所有应记录工作日,还是所有已提交记录;补录比例如何定义;同一条记录修改多次是否重复计数。口径不写清,团队很容易在数字上争论,却没有改善流程。

2. 管理结果指标

结果指标更关注工时数据是否改变了管理决策,例如项目计划偏差是否更早暴露、资源冲突是否提前处理、支持投入是否纳入排期、成本估算是否逐步接近实际。它们不一定能在短期内显著变化,因此应结合项目类型和周期解释。

不建议设定“工时必须下降”这样的单一目标。投入下降可能来自流程改善,也可能来自漏记、降低质量或把工作推迟到统计期外。更好的目标是让偏差更早可见、原因更可解释、纠正动作更及时。

3. 成本与负担指标

制度本身也有成本:员工记录时间、负责人审核时间、系统维护时间、培训时间和报表分析时间。只有把这些成本与决策收益放在一起,管理者才能判断工时管理是否值得继续扩展。

如果一个团队每月花很多小时维护数据,却从未据此调整预算、排期或资源,就应删减字段或改变管理节奏。数据越多不代表治理越好;能以更低的采集成本获得足以支持决策的信息,才是更成熟的设计。

工时管理如何做好实际工时?企业管理者协同管理与操作步骤

十、结尾:先让工时数据可信,再让它变得精细

实际工时管理的核心,不是把每个人的每一分钟都记下来,而是让组织知道时间投入到哪里、计划为什么偏离、哪些工作被长期低估,以及下一步该改变什么。把工时变成监视工具,团队会学着应付;把工时变成改善计划与协作的证据,团队才更可能认真记录。

我的判断是,最值得优先投入的不是复杂报表,而是三件基础工作:统一实际工时口径,把任务拆到足以识别投入,建立及时记录与异常复盘的轻量闭环。先用小范围试点验证任务关联、员工负担和管理收益,再决定是否扩大到更多部门或引入更完整的平台。

下一步可以从最近一个项目开始:抽取两周记录,检查有多少工时无法关联到任务、多少记录是在月底补填、多少偏差没有原因说明。把这三项结果作为基线,和项目负责人及一线成员一起修订规则。若数据不能帮助你调整下一轮排期,就先改流程和口径,不要急着增加填报要求。

常见问题解答(FAQ)

1. 实际工时应该记录什么,才能用于管理而不只是填表?

我在团队里推工时记录时,最担心大家只填一个数字,最后既看不出时间花在哪里,也无法判断项目是否偏离计划。实际工时到底要记录到什么粒度,才能既有管理价值,又不把员工拖进繁琐填报?

实际工时至少要能回答三件事:时间花在哪个项目、对应哪项具体工作、工作处于什么状态。建议以任务为最小记录单元,按天记录投入时长,并补充必要的工作说明;不要只记“项目支持 8 小时”,也不必把每个十分钟的动作都拆成独立记录。

比如“接口联调 3 小时,处理鉴权失败与超时问题”比“研发 3 小时”更便于复盘。可以先试行两周:若记录一条工时通常超过一分钟,或员工每天要回忆并补填多项内容,说明任务粒度或录入流程需要简化。工时的目标是形成可核对的工作事实,不是监控每一次操作。

2. 如何让实际工时记录更准确,减少月底集中补填?

我发现工时越到月底越容易变成凭印象估算,尤其是临时需求多、会议多的时候。有没有一种不依赖员工记忆力的做法,既能提高及时性,又不让每天登记变成负担?

把记录动作嵌入工作节奏,比月底催填更有效。可约定每天结束前用 3 分钟更新当天任务工时,遇到跨任务切换时先记简短备注,随后补齐时长;每周由负责人抽查少量记录,重点核对任务是否存在、时间是否明显异常,而不是逐分钟审问。管理者可关注两个指标:及时率,即当天或次日完成记录的比例;

补填率,即超过一周才补录的比例。举例来说,若一个团队连续两周及时率低于 80%,先检查任务是否难以找到、填报入口是否分散、临时工作是否没有任务承接,再考虑提醒机制。仅靠处罚通常会提高“填上去”的比例,却未必提高数据真实性。

3. 项目计划工时与实际工时偏差较大时,管理者应该怎么处理?

我遇到过任务计划 8 小时、最后记了 15 小时的情况,第一反应是想追问为什么超时,但又担心团队以后为了避免被问责而少报。管理者该如何区分估算偏差、需求变化和执行问题?

先不要把偏差直接等同于个人效率问题。建议按任务核对三类证据:计划范围是否变化、实际执行中是否出现等待或返工、原估算是否缺少必要工作。比如计划 8 小时的接口开发,新增了 4 小时的字段校验,又因测试环境不可用等待 2 小时,那么实际工时增加并不代表同一种原因。

复盘时记录“计划值、实际值、差异原因、后续措施”,并按同类任务观察多次结果;单个任务的偏差更适合用于查明原因,不适合直接评价个人。若同类任务持续低估,调整估算依据;若等待时间反复出现,处理依赖和资源安排;若需求变更频繁,则改进变更确认流程。

4. 企业管理者怎样协同推进工时管理,避免制度变成单纯考勤?

我想在团队里推行工时管理,但担心项目负责人、部门主管和员工各管一段,最后数据口径不一致。怎样分工,才能让工时既支持项目协作,又不被误用成简单的加班或绩效排名?

先明确各角色的责任和数据用途:员工负责按任务记录实际投入及必要说明;项目负责人维护任务归属、优先级和计划,并定期处理异常;部门主管检查跨项目负荷、长期等待和资源冲突;管理层则用汇总数据做容量与成本判断。制度中应写清哪些时间计入项目、会议或支持工作如何归类、谁能查看明细,以及数据是否用于绩效评价。

建议先选一个项目试运行 2 至 4 周,用同一口径比较计划与实际、任务记录及时率和未归属工时占比,再根据反馈调整。判断机制是否有效,不看登记项有多少,而看它是否帮助团队更早发现超负荷、范围变化和协作阻塞。

核心关键词

读者评论

叶
叶舟

我们之前也遇到过月底集中补工时的问题,表格看着完整,但具体投入很难追溯。后来要求当天或次日记录,确实更容易发现任务超时的原因,不过前提还是任务划分要清楚,否则大家最后还是会填到“其他”里。

周
周晓彤

从管理者角度看,异常提醒比逐条审批更省精力,但阈值怎么定值得结合实际业务测试。不同岗位的工作节奏差别很大,直接用统一标准判断工时异常,可能会把正常的临时支持也当成问题。

安
安然

比较认同工时不能直接等同于绩效这一点。我们有些工作前期沟通和排查耗时不少,最终交付时间反而不长。如果只看记录时长,很容易忽略这些投入。想了解实际落地时,员工对工时数据的用途是否清楚,会不会影响填报的真实性。

文章包含AI辅助创作:工时管理如何做好实际工时?企业管理者协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571424
