工时管理指南:企业管理者如何做好工时管理,风险控制全流程

工时管理最容易失控的时刻,往往不是员工少填了半小时,而是企业把“工时记录”误当成“管理结果”:系统里每个人每天都填满八小时,项目却持续延期;月底工时看似平衡,客户验收后才发现大量返工没有归属;管理者拿着汇总表追问“谁效率低”,却说不清数据究竟记录了工作、等待,还是重复劳动。做好工时管理,关键不是把每一分钟都盯住,而是建立一条从规则、记录、核验到风险处置的闭环,让数据既能解释工作,也不被误用。

一、先讲结论:工时管理不是监控时长,而是管理工作事实

1. 先把工时管理的目标说清楚

我建议管理者先回答一个问题:企业为什么要记录工时?如果答案只是“方便看员工忙不忙”,工时表很快就会变成填报负担;如果答案是核算项目成本、安排产能、校准报价、识别超时风险或准备合规材料,才有可能设计出合理规则。

工时管理至少有四种不同用途:劳动时间管理、项目成本核算、组织产能规划、工作过程复盘。它们可以共享一部分数据,但不能把同一张表当成四种用途的万能答案。比如,项目工时适合分析投入结构,却不能单独证明员工是否加班;考勤记录能反映出勤情况,也不必然等于实际有效工作时间。

我的核心判断是:工时数据必须带着“用途、口径、责任人和证据来源”一起使用。没有这四项,数字看起来精确,实际上可能无法解释,更不能直接拿来做绩效或薪酬决定。

2. 建议用四层闭环,而不是先买系统

企业可以把工时管理拆成四层:规则层定义什么要记、怎样记;执行层让员工在工作发生时记录;核验层由负责人检查异常并补充原因;治理层根据数据调整排期、报价、招聘或流程。系统只是承载这条闭环的工具,不能替代规则和管理判断。

  • 规则:明确统计对象、最小记录粒度、截止时间、修改权限和异常处理办法。
  • 记录:让工时与任务、项目、客户或活动关联,减少事后凭记忆补录。
  • 核验:检查缺失、重复、超限、任务不匹配和异常集中等情形。
  • 反馈:将数据用于改善计划与流程,不把“工时越长”简单解释成“贡献越大”。

如果企业只有填报,没有反馈,员工自然会把记录当成额外行政动作;如果只有统计,没有口径,部门间的数据不可比;如果只看人均时长,不看任务复杂度和返工,管理者得到的可能是激励加班的错误信号。

工时管理指南:企业管理者如何做好工时管理,风险控制全流程

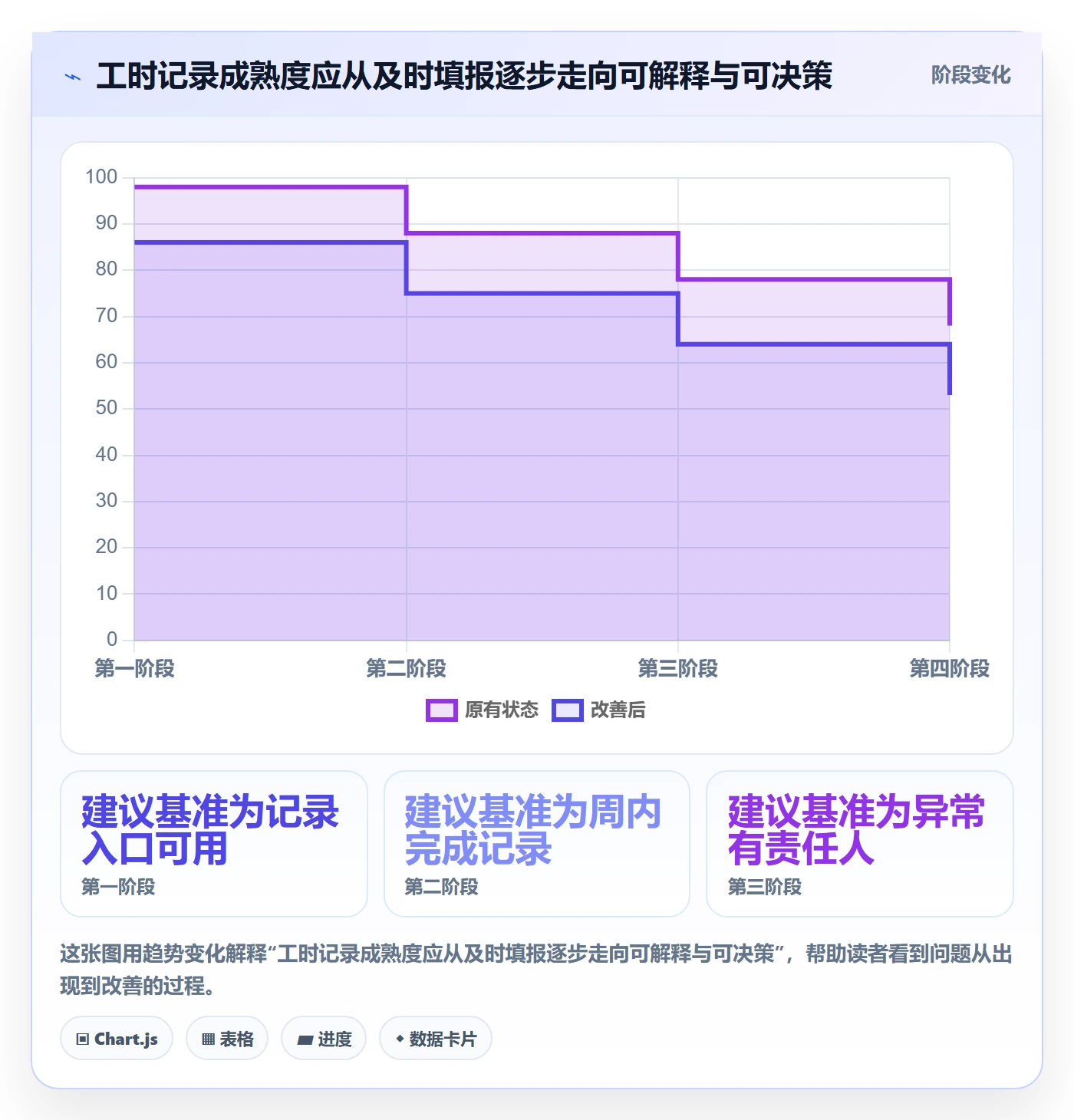

3. 衡量成效要看数据是否更能解释问题

工时管理效果不宜只用“填报率”评价。填报率高只能说明记录完成得多,不能证明内容准确,也不能说明管理因此变好。我更看重三类结果:数据可解释性、管理响应速度、决策质量。

例如,月末整理项目数据从两天缩短到半天,是效率改善;但如果项目经理仍无法分辨客户变更、内部返工和正常开发投入,数据治理还没有完成。相反,即便填报率尚未达到百分之百,只要关键项目的投入结构清楚、异常能够及时追溯,也可能已经足以支持当前决策。

二、背景与真实场景:为什么工时问题会在月底集中爆发

1. 项目团队常见的不是“没有数据”,而是数据互相对不上

在软件研发、咨询服务、设计交付和工程项目中,工时通常散落在考勤、任务管理、客户工单、电子表格、审批记录和财务核算中。每个部门都有自己的数字,却未必使用同一个统计口径。月底对账时,项目负责人看到任务系统里有投入,财务看到费用归属不完整,人力部门看到出勤记录,三组数据无法直接拼成一条事实链。

我会优先检查“一个工时记录能否回答四个问题”:谁在什么时间做了什么工作,归属哪个项目或活动,记录依据是什么,后续由谁确认。回答不了这些问题,问题往往不在员工“不认真”,而在系统设计和流程边界不清。

比如,员工把一天的时间全部记到“日常工作”,项目负责人就无法区分客户交付、内部支持和会议;如果要求所有人按十五分钟粒度填报,记录负担又可能远高于获得的管理价值。精细度必须服从决策用途,而不是越细越先进。

2. 管理者最容易误读的三类数据

第一类是“满工时”。每天记录恰好八小时,可能反映规则要求,也可能是员工为了避免异常提示而做的机械填报。它不能独立证明任务安排合理,更不能证明工作没有超时。

第二类是“项目投入增加”。投入上升可能来自工作量扩大、范围变更、人员熟悉度不足、质量问题、等待外部依赖,或预算前期估算过于乐观。只看总投入,不区分原因,就可能把流程问题归咎于个人。

第三类是“个体工时排名”。不同岗位的工作形态不同,研发人员的连续深度工作、项目经理的沟通协调、客服的轮班响应无法简单横向比较。若排名用于奖惩,团队会倾向于优化数字,而不是优化交付。

3. 先区分劳动时间、任务投入和项目成本

这三个概念经常被混用,但用途不同。劳动时间关注员工在法律和制度约束下的工作时间及休息休假;任务投入关注某项工作耗费了多少人力;项目成本则需要结合人员成本率、外包费用、差旅、设备等因素计算。任务投入是成本核算的重要输入,但不是成本本身。

管理者尤其要避免把项目工时表当作考勤系统,也不能把考勤表直接当作项目成本账。涉及劳动时间、加班、休息休假和工资支付的制度,应结合适用法律法规、企业所在地政策、劳动合同和已公示的内部制度,由专业人员审核。本文讨论的是管理方法,不替代法律意见。

4. 规模越大,口径不一致带来的损耗越明显

小团队可以靠负责人记忆和即时沟通修正数据;当团队扩展到多项目、多部门、多地办公,口头补充就不再可靠。不同团队对“支持工作”“会议”“返工”“等待”的定义若各自不同,同一张报表会把结构差异误呈现为效率差异。

对于一百人以上、项目并行较多的组织,我通常建议先统一核心维度,再允许少量业务特有字段。统一的应是最小共同口径,例如项目、任务、工作类型、日期和审批责任;不必强迫所有团队拥有完全相同的任务分类。

三、常见误区:填得越细、盯得越紧,不代表管理越好

1. 误区一:要求员工把一天切成极小时间块

过细的颗粒度会带来一种“看起来透明”的错觉。员工可能花更多时间维护记录,却没有增加决策价值;任务不断切换时,十五分钟级记录也容易出现估算偏差。对于创意、研究、排障等工作,产出并不总能与时间片段一一对应。

我倾向于从业务决策反推粒度:若要看项目成本,按任务或工作类型记录通常已经够用;若需核对客户服务响应,才有必要进一步细化工单和处理时段。只有当细粒度记录能改变具体决策时,才值得增加填报成本。

2. 误区二:默认员工忘填就是员工态度问题

连续缺失也可能来自任务分类难懂、移动端操作繁琐、审批人迟迟不确认、工作流没有提醒,或者团队不知道这些数据将用于什么。把所有缺失都归结为态度,容易错过真正的流程问题。

分析漏填时,先分清个人习惯、系统摩擦和组织安排。若某个部门集中在月底补录,应检查工作节奏和提醒机制;若某类任务普遍找不到合适归属,应修订分类;若记录总卡在审批环节,应调整责任人和时限。

3. 误区三:工时长就是效率高、贡献大

长工时可能意味着业务高峰,也可能意味着需求反复、等待时间长、职责边界不清或资源配置不足。若企业用“谁记得多”奖励员工,团队会逐渐学习如何生产可见时长,而不是更有效地完成目标。

绩效判断应结合交付质量、目标完成度、协作影响、专业难度和持续性。工时数据可以解释投入,不能单独代表价值。特别是管理岗位、研发岗位和创新岗位,短期投入与长期贡献的关系往往并非线性。

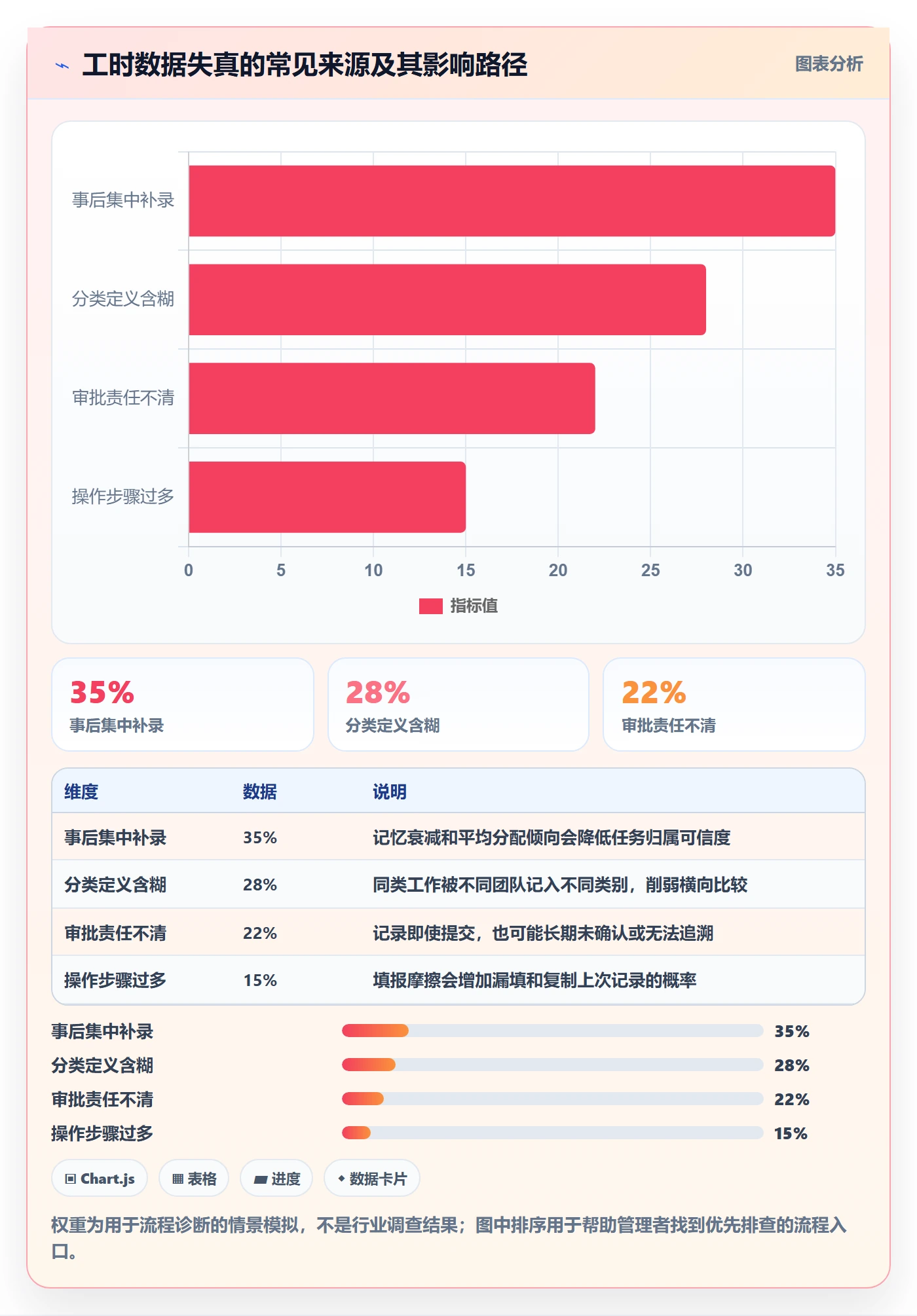

4. 误区四:月底让员工回忆整个月再补数据

回忆补录会受到近期事件、任务记忆和组织压力影响。常见情况是把空白时间平均分配到当前项目,或把多个相似工作合并记到一个大类,导致数据在形式上完整、在细节上失真。

减少补录的办法不是反复催促,而是把记录嵌入工作流程:完成任务时记录投入,提交交付物时关联任务,项目变更时同步更新归属。对于确需补录的情况,应保留补录时间、原因和确认记录,不能让后补数据看起来像实时记录。

5. 误区五:一套口径覆盖所有工作形态

固定班次、弹性工作、现场服务、项目交付、值班响应和创意工作,记录方式本来就不同。把所有活动都塞进同一个类别,会让数据失去辨识度;为每个岗位设计完全独立的流程,又会增加维护成本。

较稳妥的方式是“通用字段加业务标签”:核心字段保持稳定,团队可以在工作类型和任务模板上做有限扩展。这样既能保留横向分析能力,也不至于用一套僵硬分类压平真实业务。

工时管理指南:企业管理者如何做好工时管理,风险控制全流程

四、专业判断逻辑:从管理问题倒推记录规则

1. 先画清楚工时数据的用途边界

我会让管理层把每种用途单独列出来,并写明数据能支持什么、不能支持什么。例如,项目工时可以支持估算准确度分析和投入结构复盘,但不能在没有其他证据时直接证明员工怠工或超时工作。

管理用途 需要的数据 不宜直接推出的结论 建议责任人
项目成本复盘 项目、任务、工作类型、投入时长、成本率 工时较多就代表执行低效 项目负责人、财务伙伴
产能规划 可用容量、已承诺工作、休假、会议与支持投入 历史满负荷就是未来可持续产能 团队负责人
劳动时间核对 考勤、排班、审批、休息休假及相关记录 项目任务记录等同于考勤证据 人力资源、合规负责人
流程改善 等待、返工、会议、依赖阻塞和交付结果 某个人的投入时长单独解释流程好坏 流程负责人、业务负责人

2. 设定最小可用记录单元

一条记录最好能够回答“谁、何时、做什么、归哪里、由谁确认”。最小字段可以包括人员、日期、任务或活动、时长、项目归属、工作类型和备注。备注不宜要求写成长篇日报,应只在异常、变更或难以分类时补充必要背景。

字段越多,数据越完整的假设并不成立。每增加一个必填项,管理者都应问:这个字段将用于什么判断?谁负责维护?错误时怎么修正?如果没有明确答案,就先不要把它设成必填。

3. 让粒度与决策频率匹配

项目预算按月复盘,不意味着一定要按分钟记录;客户支持需要按工单看响应,则需要任务级或工单级记录。记录周期、汇总周期和决策周期应当互相匹配。

分析需求 建议记录粒度 建议复核频率 主要限制
项目投入与预算偏差 任务或工作类型 每周看趋势、每月核算 不能单凭时长评价个人效率
客户工单服务成本 工单或客户事项 每周 复杂问题需区分处理与等待
团队产能规划 项目、支持、会议、休假等容量类别 每两周或每月 历史容量不等于可持续承诺
劳动时间合规核对 按适用制度和业务场景确定 依内部制度及时核验 应由专业人员确认口径和证据链

4. 把异常规则写成“触发检查”,而不是“自动定罪”

系统可以提示连续多日工时超过阈值、同一任务重复记录、记录与排班明显冲突、月底集中补录、某项目投入突然跳升等异常。但异常提示只是调查入口,不是结论。管理者应先问原因,再决定是否调整排期、补充记录或启动合规核查。

阈值设置需要考虑岗位、地区、班次、项目节奏和企业制度。没有任何背景信息的统一阈值,容易误报;完全不设提醒,则可能错过持续性风险。建议将阈值设计成分级提醒:提示员工自查、通知负责人复核、必要时升级给人力或合规岗位。

5. 明确数据治理:访问、修改、留存和纠错

工时数据包含个人工作信息,企业应遵循适用的数据保护要求和内部权限制度。员工应知道收集目的、可见范围、保存期限和纠错渠道;管理者只访问履职所需信息,避免把原始记录扩散成不必要的监控材料。

还要区分“修改记录”和“覆盖原记录”。对已经提交或审核的数据,建议保留变更时间、修改人、修改原因和审批信息。保留修订轨迹有助于复核,也能保护员工和企业免受无依据的事后争议。

工时管理指南:企业管理者如何做好工时管理,风险控制全流程

五、具体案例与数据观察:用一个模拟项目看出工时表的盲点

1. 场景设定:数字完整,原因却没有被记录

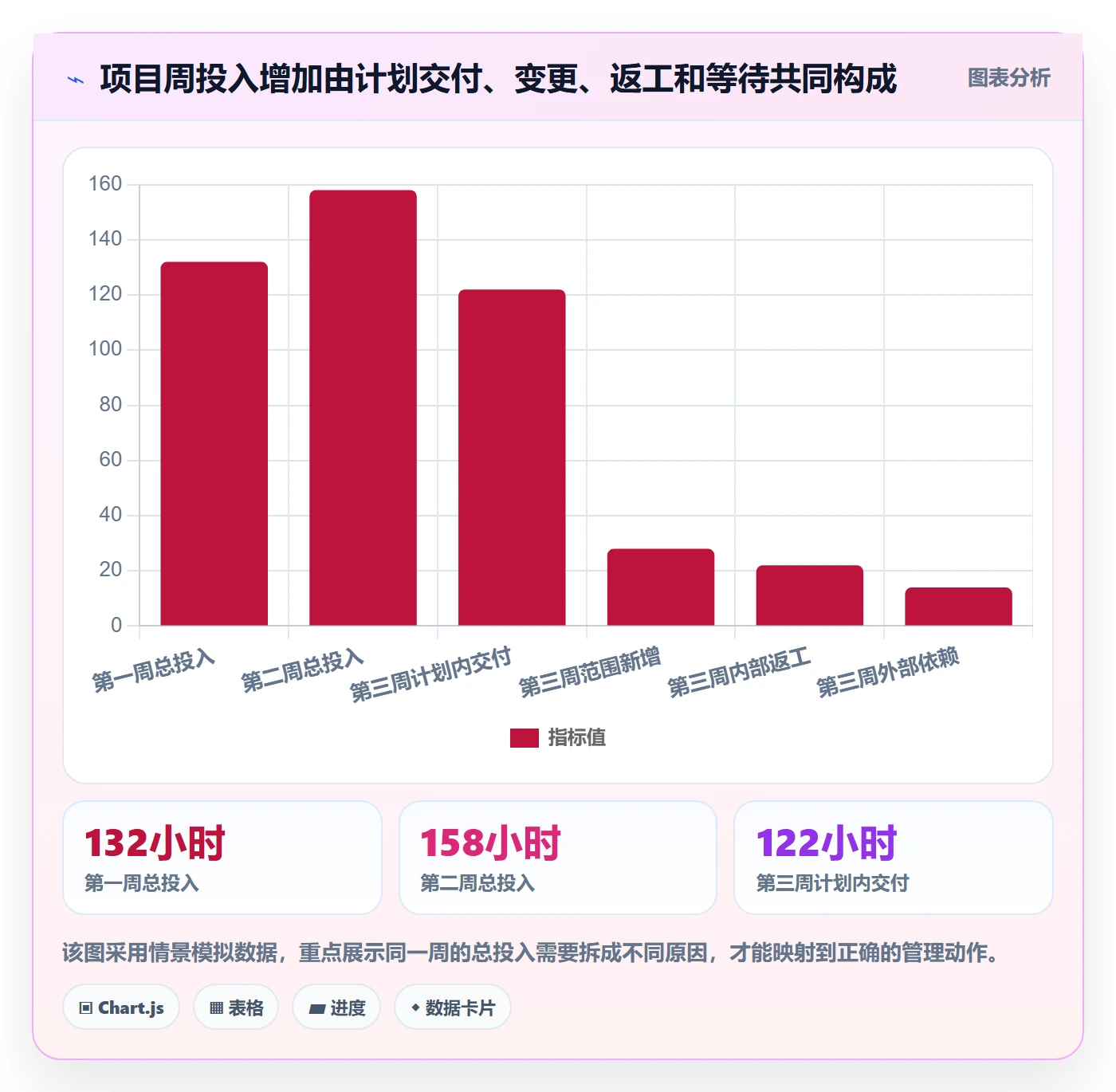

下面是一个用于说明分析方法的情景模拟,不代表某家企业的真实经营数据。某中型软件交付团队有二十人,连续四周为一个客户项目记录投入。第一周计划投入约一百二十小时,实际记录一百三十二小时;第二周记录一百五十八小时;第三周达到一百八十六小时;第四周又回落到一百五十小时。

如果只看总量,团队可能会被要求“提高效率”。但进一步抽样核对后,假设发现第三周投入增加包含三部分:客户新增需求带来二十八小时,内部返工带来二十二小时,等待外部接口期间的沟通与重试带来十四小时。其余投入才主要对应原计划交付。

这些数字的管理含义完全不同。新增需求应进入范围变更和报价讨论;返工应复盘质量门槛、评审方式或需求理解;外部依赖则应设置接口责任人和等待升级机制。若把三类时间合并成“团队效率下降”,就会让正确的问题没有被解决。

2. 先把投入变化拆成可解释的工作类型

工作类型 第三周情景模拟投入 可采取的管理动作 不能直接推出的结论
计划内交付 122小时 对照估算和交付物检查计划偏差 投入正常就代表质量已经达标
客户范围新增 28小时 确认变更记录、优先级、预算和交付日期 新增工作自动属于团队低效
内部返工 22小时 检查需求评审、验收标准和缺陷来源 所有返工都应归咎于执行人员
外部依赖等待与协调 14小时 建立依赖台账、升级时限和备用方案 等待时间都能转化为有效产出

3. 用组合指标代替单一“工时排名”

对这个案例,我会至少同时看投入偏差、返工占比、范围变更占比、阻塞投入和交付结果。投入偏差告诉我们“多用了多少”;返工和变更解释“为什么多用”;阻塞反映跨团队依赖;交付质量则检验投入是否产生了预期结果。

情景模拟中,第三周总投入为一百八十六小时,其中返工二十二小时,占约百分之十一点八;客户新增需求二十八小时,占约百分之十五点一;外部依赖相关投入十四小时,占约百分之七点五。这个拆分不意味着每一类都能完全消除,而是帮助管理者判断应该从哪里着手。

工时管理指南:企业管理者如何做好工时管理,风险控制全流程

4. 复盘时要追问“下一次怎样少走弯路”

如果复盘停留在“以后提高效率”,团队无法执行。要把原因转成具体改动:客户新增需求进入变更审批;返工设定需求评审和验收检查点;外部依赖超过约定等待时间后自动升级;项目估算保留不确定性并按阶段校准。

工时管理的价值不在于解释过去每一分钟,而在于让下一次计划更接近真实。若同一类任务在连续项目中都比估算多出二成左右,就该检视估算模型、工作条件和返工率,而不是每次都把差额解释成“员工执行不够快”。这个比例只是示意性的触发思路,企业应根据自身历史数据建立基线。

5. 评估工具时,先用小范围试点验证数据链路

以 PingCode 这类面向中大型企业及一百人以上组织的项目管理平台为例,评估时可以关注项目、任务、负责人、状态和投入记录能否关联,权限与审批是否适配组织结构,报表能否按团队和项目拆解,以及接口是否能连接现有工作流。选择工具不应只看功能清单,而要用真实任务跑完整个周期。

试点时选一个交付边界清晰、负责人愿意参与、跨部门依赖适中的项目。连续观察四到六周,记录填报耗时、缺失率、月底补录比例、异常关闭时间和数据可解释性。若系统让填报更方便,却没有减少对账时间或改善决策,就应继续调整流程,而不是立刻扩大推广。

试点数据也要谨慎解读。短期填报率上升,可能来自管理者重点关注,而不是流程已经稳定;上线初期的操作时间也可能高于成熟期。建议把“上线前基线、试点期表现、稳定期表现”分开看,不要用单一月份的变化证明工具效果。

六、全流程落地:从制度、执行到复盘逐步建立闭环

1. 第一步:盘点业务场景和当前数据源

先访谈人力、财务、业务负责人、项目经理和一线员工,确认工时数据现在被谁使用、怎样使用、重复维护在哪里发生。不要一开始就追求全公司统一平台,先找出最值得解决的两三个问题。

  • 检查工时是否用于项目报价、项目结算或内部成本分析。
  • 检查考勤、排班、项目任务和审批数据是否存在重复录入。
  • 检查哪些岗位无法使用同一套记录方式,原因是什么。
  • 确认目前的管理决策中,哪些真正需要工时数据支持。

2. 第二步:制定一页纸口径说明

制度文件不必一开始写得很厚,但关键规则必须可执行。至少写清适用对象、记录范围、工作类型定义、填报周期、审批责任、修改流程、异常处理、数据使用边界和员工咨询渠道。

“会议算不算工时”“培训记到哪里”“内部支持如何归属”“跨项目工作怎样分配”“临时任务是否补录”,这些细节比宏观口号更重要。若规则存在多个合理解释,员工就会按照自己的理解填报,数据无法稳定对齐。

3. 第三步:设计工作类型,避免分类过度膨胀

分类设计可以从少量高价值类别开始,例如计划内交付、客户变更、返工、内部支持、会议协调、培训与管理活动、外部依赖等待。实际类别应根据业务调整,不必追求一次覆盖所有特殊情况。

若员工经常选择“其他”,应先判断分类是否不足;若类别过多、员工频繁犹豫,应合并低使用率且管理意义相近的类别。分类的目标是帮助识别差异,不是制造看似精细但没人理解的标签。

4. 第四步:把记录放进工作发生的路径

员工最容易记得工作的时间点,就是工作刚完成或任务状态刚更新时。可以把记录入口放在任务完成、工单处理或项目周报流程中;对于跨任务的会议和支持活动,则提供少量专用入口。

执行设计要减少无意义跳转:尽量自动带入人员、日期、项目和任务,允许批量确认相似记录,避免重复填写系统已经掌握的信息。自动化可以减少摩擦,但要让员工能够看见和纠正自动归属结果。

5. 第五步:用周度轻复核替代月底大清算

周度复核只检查少量高价值异常:缺失记录、异常高低、项目归属不明、重复记录、临近月底集中补录、长时间未确认。项目负责人应优先处理业务影响最大的异常,不必把每条普通记录都升级审批。

月度复盘再看趋势:哪些项目持续超预算,哪些工作类型占比上升,哪些团队反复被外部依赖阻塞,哪些估算偏差经常出现。周度流程修正数据,月度流程改善管理,两者不要混为一谈。

6. 第六步:建立纠错与申诉机制

员工应能在合理期限内修正误填记录,并说明必要原因;审核者应能看到修改历史。若数据可能影响项目结算、绩效核对或劳动时间核验,企业更要有清楚的复核路径,避免员工只知道数字有问题,却不知道如何提出异议。

纠错机制不是降低管理要求,而是让记录更可信。管理者可以区分无故长期不记录和主动修正错误这两种行为,不应因为员工提出数据疑问就默认其不配合。

7. 第七步:按季度检查规则是否仍然适用

业务会变化,规则也需要更新。新产品、新客户交付方式、新排班模式或组织调整,都可能改变工时分类和审批责任。每季度检查一次分类使用率、异常类型、补录比例和争议案例,判断哪些规则应保留、合并或修订。

工时管理指南:企业管理者如何做好工时管理,风险控制全流程

七、不同情况下的行动建议:不要用同一套方案解决所有企业的问题

1. 小团队:优先降低记录成本

人数不多、项目数量有限的团队,先用一张结构清楚的表单或轻量工具,统一项目、任务、工作类型和记录周期即可。重点是负责人每周能看懂异常,员工知道为什么要填,不必一开始就建设复杂审批链。

小团队的风险通常不是缺少高级报表,而是依赖某个人维护口径。一旦负责人离职或项目增加,历史数据就难以延续。应至少明确一名规则维护人,并保留字段说明和修改记录。

2. 一百人以上组织:先统一核心口径,再处理部门差异

较大组织的难点在于多团队、多角色和权限边界。建议由业务、人力、财务和信息化共同确定核心字段,先对齐项目、任务、人员、时间和工作类型的基本定义,再允许部门配置少量扩展标签。

涉及跨部门报表时,要明确“哪些数据可汇总、哪些只在本团队可见、哪些需要脱敏”。若一个团队能看到其他团队的个人明细,而其管理职责并不需要这些信息,访问范围就应重新评估。

3. 客户项目或咨询交付团队:重点管理范围变化与成本归属

这类团队通常需要把工时与客户、合同、阶段、交付物和变更记录联系起来。建议把计划内工作与新增范围分开,把可计费与不可计费工作的定义写清楚,并让项目负责人定期检查预算消耗和剩余工作量。

但不要为了提高可计费比例而把所有内部沟通都归到客户项目。错误归属会影响报价和客户关系,也会让企业无法看清内部支持成本。商业口径应与合同、财务规则和实际工作相一致。

4. 研发团队:别让工时替代任务与质量管理

研发工作具有探索、排障、评审和技术债处理等特点。工时可以用于估算校准和投入结构分析,但不适合取代交付结果、缺陷质量、系统稳定性和团队协作评价。

若团队担心填报影响自主性,可以先从项目级和任务级投入开始,减少对个人小时排名的展示。将数据用于改进迭代计划和识别阻塞,而不是比较谁的工时最长,通常更能获得真实记录。

5. 轮班、现场和服务岗位:结合排班与任务记录

轮班或现场服务岗位的工时管理,必须考虑班次、交接、现场任务、待命、休息和临时调度等实际情况。单纯按任务系统中的投入推断在岗时间,容易遗漏交接或误把等待当作有效任务时间。

此类场景应由人力和业务部门共同确认适用制度,确保排班、考勤、任务记录之间能够解释差异。对涉及法定工作时间、特殊工时制度或加班管理的问题,应依法核查,不应只依靠项目报表。

6. 高度不确定的创新工作:记录研究活动,不强求产出线性对应

研究、探索性产品和复杂问题排查的结果具有不确定性。记录可以帮助团队知道投入分配、实验周期和决策依据,但不能把“没有立即产出”直接解释为浪费。

可以用阶段目标、实验假设、学习结果和下一步决策配合工时分析。管理者要问的是这段投入是否降低了不确定性、排除了错误方向,或者形成了可复用知识,而不只是短期交付了多少任务。

八、取舍与风险控制:每增加一项管理要求,都要说明它值不值得

1. 精细度与填报负担之间的取舍

越细的记录越可能帮助解释特定成本,却也提高操作成本和出错概率。企业应按问题分级:如果只需项目月度成本,不必要求每十五分钟一条;如果要分析客户工单服务效率,就应围绕工单记录,而不是全员统一切到极细时间块。

一个实用问题是:少了这个字段,哪个具体决策会变差?如果没人能回答,就应重新考虑是否保留。字段设计不应以“未来可能有用”为理由无限增加。

2. 透明度与隐私之间的取舍

工时透明不等于所有人都能看到所有人的详细记录。团队负责人需要了解排期和资源分配,财务需要核算成本,人力需要处理制度事项,但这些角色不必拥有完全相同的数据权限。

尽量展示对管理有用的汇总信息,只有在职责需要时才访问个人明细。员工应知道数据用途和访问规则,并拥有更正错误的路径。把行为监控做成默认功能,可能降低信任,却不一定提高工作的可解释性。

3. 实时记录与灵活工作之间的取舍

即时记录能减少回忆误差,但并非每种工作都适合随时打断。深度工作、客户现场和突发响应场景,可以采用当天或当周完成的宽限机制,结合任务记录和简短备注补全上下文。

宽限机制需要有边界,例如规定完成时限、补录标记和异常复核方式。灵活不等于没有标准,标准也不等于要求员工在工作被频繁打断时实时打开表单。

4. 统一规则与业务自治之间的取舍

核心口径统一有利于汇总分析,但组织不应为了报表整齐而抹平岗位差异。可以统一人员、日期、项目和责任字段,同时开放有限的团队工作类型扩展;扩展项要经过治理,避免每个部门都建立一套无法映射的标签。

当管理层需要跨团队比较时,先确认工作类型和任务难度是否可比。数据能被放在同一张图上,不代表它们天然可以被直接比较。

5. 绩效用途与改善用途之间的取舍

将工时用于流程改善,员工更可能愿意提供准确背景;若直接用于个体排名和惩罚,记录行为可能转向防御性填报。企业需要明确工时数据与绩效评价的关系,说明哪些情形会触发正式核查,避免模糊的“可能用于管理”让员工无从判断。

如果确实需要把某类记录用于正式决策,应设置多源验证和申诉流程。不要让单一工时数字决定薪酬、晋升或处分,也不要用无法解释的自动评分替代管理者的事实核查。

6. 预防风险的四道检查

  • 制度检查:工时口径、休息休假和加班相关安排是否与适用法律法规及企业制度一致。
  • 数据检查:原始记录、修改轨迹、审批状态和汇总报表是否可以追溯。
  • 权限检查:数据访问是否遵循职责必要原则,保存期限是否明确。
  • 使用检查:管理者是否把项目投入、出勤记录和劳动时间混为一谈。

九、常见问题:管理者在上线前最应该问什么

1. 工时填报应该按天、按周还是按月?

更适合的原则是记录接近工作发生时点,复核周期与管理节奏匹配。很多项目团队可以在日常完成或每周提交,负责人周度检查异常,月度分析趋势。若涉及排班或劳动时间核对,则应根据相关制度及时记录和审核,不能只等月底汇总。

2. 工时记录能否直接用于考勤或加班核算?

不应默认可以。项目任务记录、考勤数据、排班安排和审批记录的用途与口径可能不同。企业应由人力和合规人员根据适用制度确认数据来源、证据链和计算办法,确保员工能够理解并核对相关记录。

3. 员工漏填后,是否应该自动扣分?

不建议把首次漏填直接自动转成绩效扣分。先检查规则是否清晰、入口是否便捷、提醒是否有效以及审批是否及时。对反复无故不履行明确流程的情况,可以按已公示制度处理,但应保留事实和沟通记录,并区分系统故障、工作冲突和个人原因。

4. 如何判断工时数据是否可信?

不能只看填报率。可抽样核对任务完成记录、交付物、项目变更和审批轨迹,观察记录是否集中补录、类别是否长期只选一个、数据是否与工作事实明显冲突。可信度来自口径一致和可追溯,而不只是系统显示“已提交”。

5. 工时统计是否必须使用专门软件?

不一定。项目少、规则简单的团队可以先用结构化表单验证需求;当人员、项目、审批和权限复杂度上升,手工汇总的重复成本和错误风险变高,再评估专门工具。采购前用真实场景试点,检验数据关联、权限管理、异常处理和报表解释能力。

十、结尾:先让数据能解释,再让管理变精细

我不把工时管理看成“把员工的时间装进表格”,而把它看成一套解释组织如何投入资源的机制。好机制不仅记录做了多久,还能分辨计划工作、客户变更、返工、等待和内部支持,并把这些事实反馈到下一轮排期、估算和流程改进中。

管理者下一步可以从一个项目开始:明确记录用途,统一最少必需字段,规定周度复核责任,连续运行四到六周,再抽样检查数据是否能解释投入变化。先证明这套规则帮助团队做出了更好的决策,再考虑扩大范围或增加精细度。

真正成熟的工时管理,不是让每个人看起来都很忙,而是让企业知道时间花在哪里、为什么花在那里,以及下一次能否用更合理的方式完成工作。

常见问题解答(FAQ)

1. 工时管理应该记录到什么粒度,才不会变成形式主义?

我想通过工时数据看清项目投入,但又担心员工每天填一堆细项,最后只是在应付填报。到底按任务、按天还是按小时记录,才能兼顾管理价值和填写成本?

建议以“可验收的工作任务”为记录单位,而不是把一天切成大量零碎时间段。多数知识型团队可以先按半天或一小时的粒度记录:任务持续时间较短时合并到相关工作项,跨天任务则按实际投入逐日填写。试运行两周,观察单人每日填报是否通常能在几分钟内完成;

若填报时间明显增加,却无法帮助解释延期、估算偏差或资源冲突,说明粒度过细。工时是管理估算和协作的依据,不应被包装成对员工每分钟产出的精确测量。

2. 如何区分有效工时、加班工时和待命时间,避免数据失真?

我在整理团队工时口径时发现,同一段时间有人算进项目,有人记为会议,还有人算作加班。月底数据看起来很完整,却很难比较,我应该先统一哪些规则?

先区分“投入类型”和“时间属性”:投入类型可分为项目任务、内部协作、会议、培训和支持事务;时间属性则记录正常工作时段、经批准的加班或待命。不要把待命自动视为实际任务投入,也不要仅凭系统里的填报记录认定加班已经获批。

建立简短的口径说明,并用三个真实场景做校准,例如临时线上支持、跨项目会议和下班后故障处理。管理者每月抽查少量记录,与任务状态、审批记录和交付结果交叉核对;发现偏差先修正规则和流程,而不是直接把差异归咎于员工。

3. 工时数据出现异常时,管理者怎样控制风险而不侵犯员工隐私?

我希望尽早发现工时漏报、重复填报和持续超负荷,但不想用监控软件追踪员工的每个操作。哪些检查既能发现管理问题,又不会把工时管理变成员工监视?

优先检查与工作流程直接相关的汇总异常,例如任务已关闭但仍持续报工、同一时段重复计入多个任务、连续数周加班偏高,或实际投入长期大幅偏离估算。可按团队和项目查看趋势,必要时再由负责人核对具体记录;避免采集与目的无关的键盘、屏幕或位置数据。异常应触发一次事实核对和负荷评估,而不是自动形成绩效结论。

企业还应明确谁能查看明细、保存多久、如何申请更正,并将权限和留存规则写入制度。

4. 企业从表格切换到工时管理系统,怎样判断是否真的值得?

我现在用表格收集工时,汇总时经常要手工合并,但直接上系统又担心增加培训和维护成本。有没有一种小范围验证方法,能判断系统解决的问题是否大于它带来的负担?

不要先比较功能数量,先选一个有代表性的团队或项目试运行两到四周,并记录当前流程的基线:每周汇总耗时、漏填率、返工次数、项目估算与实际投入的偏差,以及管理者追问数据所花的时间。试点期间采用同一套填报口径,对比上线前后这些指标,并询问员工完成填报需要多久。

若汇总时间下降、数据更容易追溯,同时填报负担没有显著上升,才有扩大范围的依据;若问题主要来自任务定义不清或审批责任缺失,换工具通常不会自动解决。

核心关键词

读者评论

叶
叶可欣

之前做项目复盘时也遇到过工时填得很完整,但实际投入还是对不上的情况。个人觉得记录及时性和任务分类确实重要,不过更关键的是负责人能不能定期核对,否则最后还是变成月底集中补表。

韩
韩晓彤

比较认同工时不能直接等同于效率这一点。研发、沟通协调和售后支持的工作方式差异很大,单纯按时长排名不太合理。实际落地时,如何让管理者既能看到投入差异,又不增加员工太多填报负担,可能还需要结合团队情况调整。

史
史书瑶

文章把项目工时、考勤和成本区分开来,这点很实用。我们以前核算项目成本时,容易忽略返工和等待的时间,导致预算偏差很难解释。不过异常阈值不能只靠经验设定,最好先积累一段时间的数据,再根据岗位和业务特点逐步调整。

文章包含AI辅助创作:工时管理指南:企业管理者如何做好工时管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571380

赞 (0)
飞飞飞飞
填报工时流程与规范:企业管理者工时管理数据分析关键指标
上一篇 1天前
工时统计落地方案:企业管理者开展工时管理的风险控制案例解析
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
