同一个项目,团队填报的实际工时比计划多了 28%,管理者看到的却可能不是“效率下降”:也可能是需求变更没登记、跨项目支援没有归属,或者大家把估算工时误填成了实际工时。实际工时教程真正要解决的,不是教员工多填几个数字,而是让管理者能判断数据从哪里来、代表什么、能支持什么决策,以及哪些结论绝不能从工时表里直接得出。
一、先讲核心结论:实际工时不是效率分数
1. 先把实际工时定义清楚
我建议把“实际工时”定义为:员工在明确的统计周期内,实际投入到具体工作事项上的有效时间。它描述的是投入,不等于产出,也不自动等于工作效率。一个任务耗时 20 小时,可能完成了高价值的复杂工作,也可能只是因为任务描述含糊、等待时间过长或反复返工。
实际工时必须有归属对象。常见的归属对象包括项目、任务、客户支持事项、缺陷处理、会议、培训和内部运营工作。若企业只记录“今天工作 8 小时”,却不能回答这 8 小时用于什么,管理者就无法把时间数据与交付、成本或能力建设联系起来。
关键判断:工时数据首先是资源流向的记录,其次才是管理分析的输入;它不是单独评判个人勤奋、绩效或能力的证据。把这几个概念混在一起,往往会促成员工填“好看”的数字,最终让数据更齐全、信息却更不可信。
2. 区分四种容易混淆的时间
企业里常见的工时口径至少有四种:计划工时、估算工时、登记工时和实际投入工时。计划工时代表管理者预留的容量;估算工时代表执行前对任务投入的判断;登记工时是员工录入系统的数值;实际投入工时则是员工认为真实发生的时间。四者可能一致,也可能差异很大。
例如,一个任务最初估算 6 小时,后来因为验收口径变化又投入 4 小时。若系统只保留最终总数 10 小时,管理者知道“超了 4 小时”,却不知道是估算偏差、需求增加还是返工导致。要解释差异,就需要保留基线、变更记录和工时归属,而不是只看一个合计数。
| 名称 | 回答的问题 | 主要用途 | 不应直接解释为 |
|---|---|---|---|
| 计划工时 | 预留了多少工作容量 | 排期、资源规划 | 任务必然需要的时间 |
| 估算工时 | 执行前预计投入多少 | 范围讨论、方案比较 | 员工承诺或绩效目标 |
| 登记工时 | 系统记录了多少时间 | 统计与审计 | 未经核验的客观真相 |
| 实际投入工时 | 工作实际消耗了多少时间 | 复盘、成本分析、预测 | 产出价值或个人效率 |
3. 先定义决策,再决定收集什么
我通常先问管理者:“你希望工时数据帮助你做哪一个决定?”如果答案是核算项目成本,就需要明确人员成本口径、项目归属和间接时间如何处理;如果答案是改进排期,就需要记录估算、变更和实际投入;如果答案是降低支持压力,就需要把支持工时按客户、问题类型和处理结果分类。
没有决策目的时,企业很容易追求“全员、全任务、全天、精确到分钟”。这既增加填报负担,又会催生虚假的精确感。数据采集的最小原则是:只要求员工提供足以支持某项明确决策的信息,并为每个字段说明用途、口径和责任人。
二、背景和真实场景:为什么工时表看起来完整,分析却失真
1. 多项目组织的时间被切碎
在 100 人以上的组织里,一个人同一周可能同时参与版本开发、客户支持、内部评审和技术改造。若只把时间记到主项目,其他工作就会被隐去;若每次切换都要求精确到分钟,员工会把大量时间花在分类,而不是工作本身。两种极端都会损害数据质量。
更麻烦的是,跨团队协作通常没有清晰的归属规则。产品经理参加研发评审,研发人员临时支援线上问题,测试人员协助另一个项目验收。如果工时只允许记在本部门任务上,组织看到的就不是资源真实流向,而是组织架构在系统里的投影。
2. 月末补录会制造“看似完整”的数据
工时按周登记、按月审核,看起来流程简单;但如果员工连续几周没有及时记录,月底再凭记忆补录,填报时间和实际工作时间就脱节了。短小的协助、会议后的跟进、临时问题处理最容易漏记,长时间、显眼的任务则更容易被记住。
因此,数据完整率不能只看“有没有提交”。还要看填报延迟、任务归属是否有效、是否出现整齐重复的时长、周总时长是否异常,以及记录是否能与任务状态变化对应。把一张已经提交的工时单当成准确数据,是常见的审核误区。
3. 组织规则会改变填报行为
员工是否愿意如实记录,受制度影响很大。如果管理者把工时直接和个人绩效排名挂钩,员工会自然猜测“什么数字更安全”;如果要求所有人每天必须填满固定时长,会议、等待和低价值工作就可能被重新包装成项目投入。
我更倾向于把工时制度设计成“支持规划与改进的记录机制”,而不是“抓谁工作不饱和的监控器”。这并非放弃管理,而是先让员工相信数据会被用于改善流程、识别资源瓶颈,而不是脱离上下文地处罚个人。制度使用方式会反过来决定数据质量。
4. 以中大型团队的工具配置为例
在采用 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台时,管理者需要重点关注的不是“能不能填工时”,而是项目、工作项、角色、权限和报表口径能否对应组织实际。工具可以帮助统一记录路径、汇总数据和减少重复操作,却不能替企业决定哪些时间算项目成本、哪些工作属于间接投入。
实施前应先选一个跨部门项目验证:员工能否在工作项上登记时间,任务变更能否留下记录,项目负责人能否查看团队汇总,财务或人力资源角色是否只看到必要数据。若权限模型或对象结构不匹配,先优化流程和配置,再扩大范围,比直接全员上线更稳妥。
三、常见误区:数字越细,不等于管理越准
1. 误区一:实际工时越接近估算,执行就越好
估算是对未来的判断,实际工时是执行后的记录,两者相同并不必然代表管理优秀。估算可能被刻意报大,实际投入可能被漏记,任务范围也可能在过程中变化。若一个团队长期“估多少就做多少”,也可能说明估算已经被当作承诺,成员不愿意暴露不确定性。
更有价值的问题是:估算偏差发生在哪里?偏差是集中在某类任务、某个阶段,还是某种依赖关系?一次偏差是噪声,连续几个迭代都在同一环节偏高,才可能指向估算模型或流程问题。建议把偏差按原因分类,而不是只做高低排名。
2. 误区二:每天填满标准工时,数据才完整
每个人每天的工作时间,并不都能合理分摊到项目任务。休假、培训、行政事务、组织会议、等待审批和公共技术治理,都可能占用工作容量。企业若把“标准工作日”强行等同于“项目可计费工时”,报表会显得整齐,却会系统性高估项目投入能力。
较稳妥的办法是设置有限、清晰的非项目类别,并为它们定义边界。例如,将法定休假、内部会议、培训、平台维护和客户支持分开记录。类别不宜无限扩张,否则员工会陷入分类选择困难;也不能只有一个“其他”,否则管理者失去解释资源流向的能力。
3. 误区三:个人工时多,个人贡献就高
高工时可能对应高负荷,也可能对应返工、流程等待或任务切换频繁。低工时可能是高熟练度、自动化成果,也可能是投入记录缺失。单看工时总量不能判断贡献,更不能把“谁填得多”当成“谁做得好”。
评价工作应结合交付质量、任务复杂度、结果影响、协作贡献和持续负荷。工时可以用于发现资源是否过度集中、某类工作是否消耗超出预期,但要进入绩效判断,必须有明确、透明、经员工知情的评价框架,并避免把登记数值当成唯一依据。
4. 误区四:把所有会议都记为无效时间
会议可能是低效沟通,也可能是架构决策、风险评审和客户问题解决的必要投入。若将会议一概视为浪费,就会鼓励员工把必要协作隐藏在项目任务中。更合理的做法是记录会议所属事项、参与角色和决策结果,并观察会议投入是否带来返工减少、阻塞解除或决策周期缩短。
如果会议时长持续上升,管理者不应立即要求削减所有会议。先区分同步决策、状态汇报、培训和跨团队协调,再检查是否存在重复汇报、参会者过多或会后没有责任人的问题。工时在这里是诊断入口,不是结论。
5. 误区五:把实际工时直接等同于项目成本
项目成本通常还涉及人员成本率、外包费用、软件与设备成本、间接费用、税费和会计确认规则。实际工时只是可能的成本分摊基础之一。若企业只用总工时乘以统一费率,却没有考虑岗位成本差异和非项目投入,结果可能不适合预算或财务核算。
需要正式成本核算的组织,应先由财务确认成本对象、费率、归集周期和间接费用分摊规则。项目管理报表可以做运营估算,但必须标明“管理口径”或“估算口径”,不能让管理视图被误认为正式会计数据。
6. 误区六:用单一偏差百分比给团队排队
偏差百分比容易比较,却忽略任务规模。一个 2 小时任务超出 100%,增加 2 小时;一个 200 小时任务超出 20%,增加 40 小时。两者对组织的资源影响不同,单看百分比会把小任务推到报表前列,也可能掩盖大项目的绝对超支。
建议同时查看偏差比例、偏差小时数和任务价值或风险等级。对小样本任务设置最低基数,例如不对估算不足 4 小时的任务作强结论,或将小任务按类别汇总。阈值不是行业真理,应由企业结合历史分布和决策用途设定。
四、专业判断逻辑:从采集口径到可行动的分析
1. 第一步:写出工时数据字典
在上线表单或工具之前,我会先让项目负责人、财务、人力资源、研发和一线员工共同确认数据字典。数据字典至少要解释字段定义、可选值、填写时点、责任人、统计周期、修改方式和用途。若同一个“实际工时”在不同部门有不同解释,跨部门报表就没有可比性。
| 字段 | 建议口径 | 常见争议 | 处理办法 |
|---|---|---|---|
| 工时日期 | 实际投入发生的日期 | 月底补录日期与工作日期混淆 | 分别保留发生日期与登记时间 |
| 工作对象 | 项目、任务或明确的运营类别 | 跨团队支援无归属 | 设置支援类别和接收项目 |
| 时长单位 | 统一以小时或半小时为最小单位 | 有人填分钟,有人填小时 | 系统统一单位并设置校验 |
| 任务状态 | 与工作项当前状态关联 | 已关闭任务仍持续登记 | 允许经授权补录并留下审计记录 |
| 修改记录 | 保留修改前后值与修改人 | 审核后数据被无痕改写 | 采用留痕机制和明确审批规则 |
时间单位的选择是管理取舍。精确到 5 分钟适合少数需要严格计费的服务场景,但会提高录入成本;按半小时登记更容易执行,却不适合追踪大量短时服务。管理者应以决策需要为准,而不是追求形式上的精确。
2. 第二步:用“投入,工作对象,结果”连接数据
只有工时,没有工作对象,无法分析投入去了哪里;只有工时和任务名称,没有结果状态,无法判断投入是否带来交付;只有结果,没有工作量和变更记录,又难以估计未来资源。因此,基础分析至少要把时间、工作对象和结果状态连起来。
可以按项目、工作类型、任务阶段、角色和时间周期做汇总。例如,某项目的开发工时占比很高,但验收缺陷处理也在持续上升,这可能意味着质量验证前置不足。若只看项目总工时,风险线索会被总量遮住。
3. 第三步:检查数据质量,再解释业务表现
我会先检查四类问题:完整性、及时性、一致性和可追溯性。完整性看应填记录中有多少实际提交;及时性看登记距工作发生多久;一致性看时间单位、分类和汇总是否符合规则;可追溯性看修改、审批和任务关联能否复核。
一个可操作的示意基准是:每周记录在下一工作日结束前完成,周填报覆盖率达到 90% 以上,连续多周缺报的团队进入流程复核。这里的 90% 是试点管理基准,不是行业标准。若团队工作节奏、排班或合规要求不同,应按实际情况设定,并公开说明。
数据质量检查还应避免把所有异常都当成舞弊。例如,周末出现大量记录,可能源于系统时区设置、夜班排班或集中补录;同一任务工时突然增加,可能是范围变更;员工每日工时完全相同,可能是复制填报,也可能是工作模式确实规律。异常是复核信号,不是自动定罪依据。
4. 第四步:同时看总量、结构和变化
总量回答“投入有多少”;结构回答“投入分布在哪里”;变化回答“相对过去发生了什么”。管理者常常只看总量,却忽略不同类型工作的占比变化。例如,项目总工时稳定,但支持和返工占比逐月增加,交付能力可能正在被侵蚀。
比较数据时要保证统计范围一致。不同月份若项目数量、团队人数、工作日或任务分类变化,直接比较总小时数就会失真。可以改用人均工时、每个有效工作日的工时、每类工作占比,或固定项目范围的同期比较。每种标准化方式都应标明分母。
5. 第五步:把偏差拆成能采取行动的原因
估算与实际投入有差异时,可先使用一套不太复杂的原因分类:范围新增、需求不清、技术不确定、依赖等待、返工缺陷、人员变动、估算遗漏、记录口径问题。分类不应超过团队能够稳定使用的数量;如果每个任务都要选十几种原因,分类质量往往会下降。
对于偏差较大的工作项,复盘应围绕事实展开:原始范围是什么、什么时候发生变更、等待了什么、返工由什么触发、最终交付是什么。不要只问“为什么超时”,否则员工容易把原因归结为个人不够快,而真正的流程问题仍然留在系统里。
五、具体案例和数据观察:把一张月报变成管理线索
1. 案例口径:一个跨职能项目的四周记录
下面的案例是用于说明分析方法的情景模拟,不代表任何企业的真实客户数据,也不是行业平均值。假设某跨职能产品团队有 12 名成员,连续四周登记工时,共记录 1,680 小时。项目负责人发现实际投入超过初始估算,于是先把时间按工作类型拆分,而没有直接判断团队“效率不够”。

初步分类显示:功能开发 760 小时,缺陷修复 290 小时,需求澄清与变更 210 小时,会议与评审 180 小时,客户支持 140 小时,内部平台维护 100 小时。该团队的关注点不只是 1,680 小时这个总数,而是非计划工作和返工是否挤压了原定交付。
其中,缺陷修复与需求澄清合计 500 小时,占总投入约 29.8%。这个比例值得进一步核查,但不能直接被称为“浪费”:缺陷可能是发布质量问题,也可能是团队在主动偿还技术债;需求澄清可能源于前期分析不足,也可能是客户在执行中改变了范围。

2. 看工时结构,也要看任务变化时间线
进一步复核后,团队发现需求澄清与变更中的 120 小时来自两项范围调整,另有 50 小时与验收条件不完整有关,其余 40 小时是正常的跨职能确认。这个拆分改变了行动方向:范围调整需要变更审批和排期重估,验收口径问题需要提前补齐,而正常协作不应被当作异常。
如果报表只给出“需求相关 210 小时”,团队很容易得出“产品需求管理低效”的泛化结论。把工作类型与发生时间、变更记录、任务状态关联后,管理者才有机会分辨:问题发生在需求进入、开发过程还是验收阶段。

3. 比较计划与实际时,先核对范围是否一致

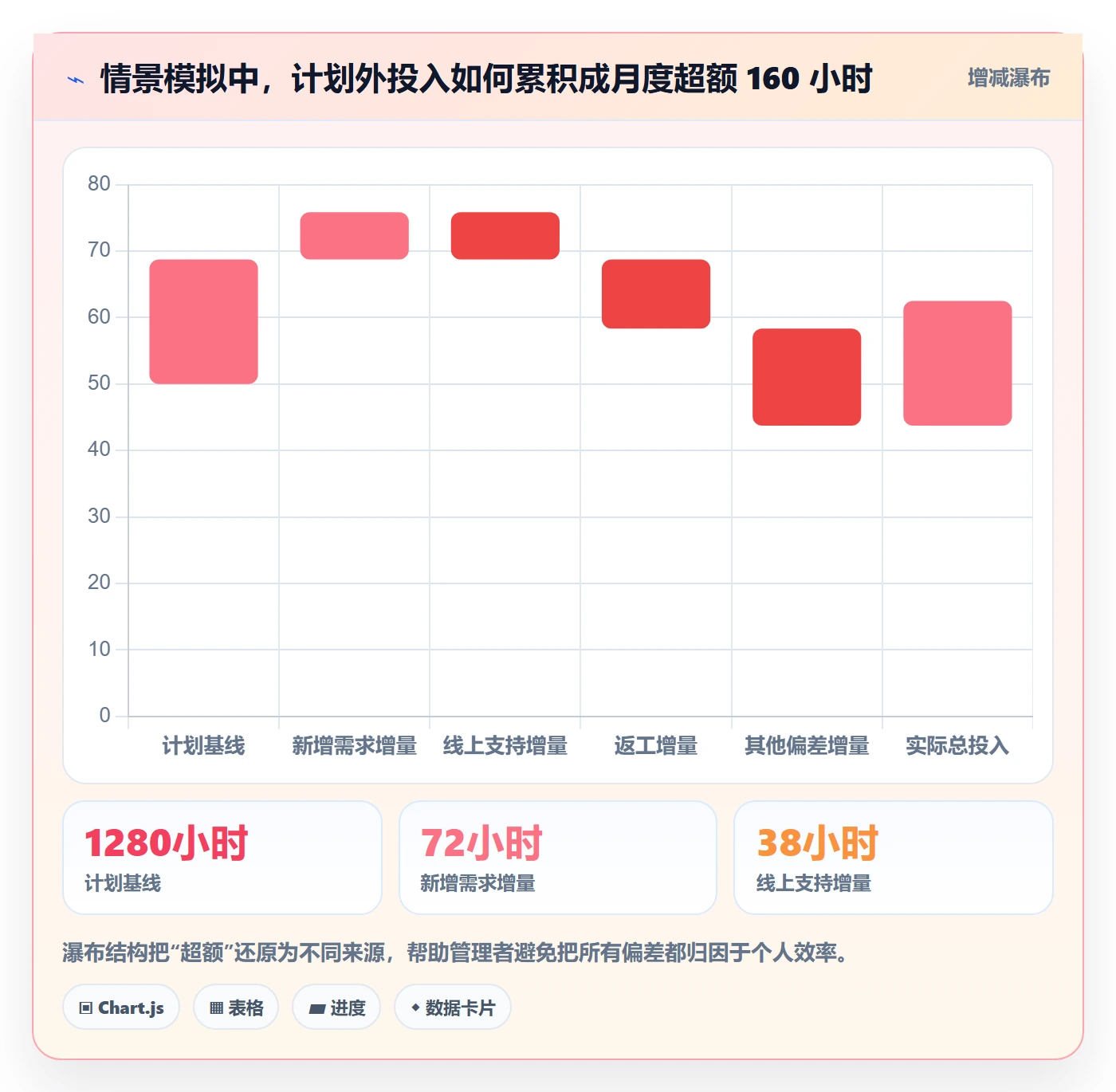

假设项目初始估算为 1,500 小时,实际登记为 1,680 小时,简单计算的投入偏差为 12%。但如果其中 120 小时对应批准后的新增范围,那么不应把全部 180 小时差额归因于原计划不准。先从实际投入中识别已批准的变更,再比较相同范围的计划与实际,才能评估估算质量。
实际项目复盘不宜只用一个偏差比例。建议同时报告:原始范围估算、批准后的范围变化、范围调整后的预估、已登记工时、尚未完成工作预估,以及偏差原因。若项目尚未完成,当前累计实际工时不等于最终总成本,必须把剩余工作的预计投入纳入判断。
4. 用偏差分布找管理问题,不要只盯平均值

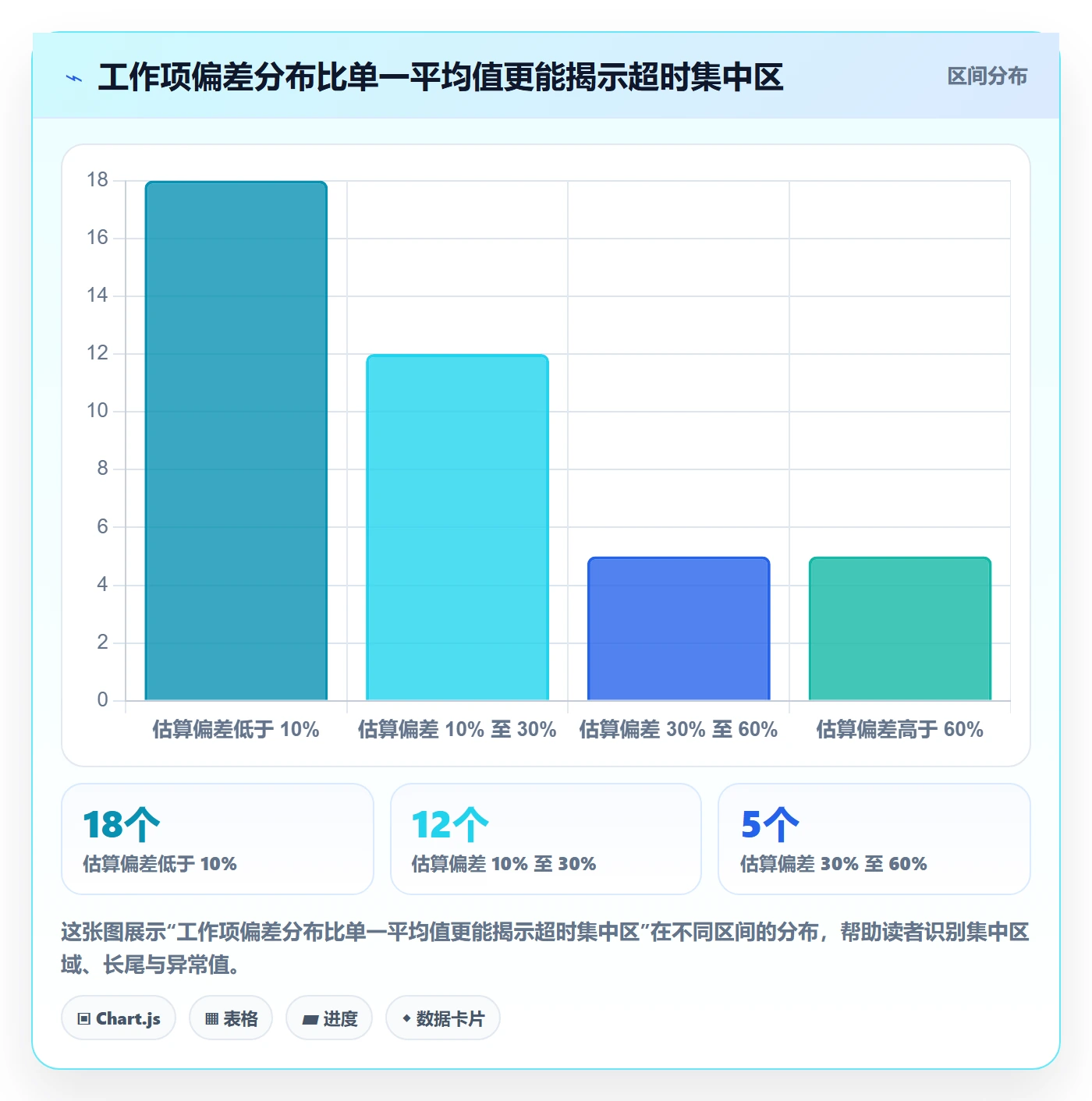

平均值会掩盖少数高消耗任务。情景模拟中,假设 40 个已完成工作项的估算偏差中位数为 8%,平均偏差为 19%,有 5 个任务的偏差超过 60%。管理者应先查看这 5 个任务是否集中在同一类型、同一依赖方或同一验收阶段,而不是把 19% 当作所有任务的共同表现。
对于小任务,偏差百分比尤其容易被放大。估算 1 小时、实际 3 小时,百分比偏差很高,但绝对差额只有 2 小时。对于大型任务,即使偏差比例只有 10%,也可能影响数周排期。报表可以同时展示偏差小时和偏差率,并对不同规模任务分组。

5. 用负荷趋势识别过载,而不是鼓励加班
假设团队 12 人按每人每周 40 小时计算,四周理论工作容量为 1,920 小时。若记录投入达到 1,680 小时,相当于理论容量的 87.5%。但这个比例只是容量利用的粗略观察,休假、法定假日、培训和固定运营职责都可能影响分母;登记工时也不等同于真实可用产能。
更值得关注的是人员负荷分布。如果 1,680 小时平均分配,每人每周约 35 小时;现实中可能有少数关键角色连续超过 45 小时,其他成员则有空档。总量看似充足,团队仍可能因架构师、测试负责人或特定审批人形成瓶颈。管理者需要看角色和个人的滚动趋势,但不应将其用于孤立的个人排名。
6. 从观察到行动,建立一条证据链
案例中的合理行动不是“要求每个人少花 10% 时间”,而是把数据转成可验证的假设:验收条件不完整是否增加返工;范围变更是否经过影响评估;缺陷是否集中在某类模块;客户支持是否持续挤占计划工作。每个假设都要有责任人、验证周期和可观察结果。
例如,项目负责人可以在下一个迭代试行变更影响评估,记录新增范围批准前后的估算与实际投入;质量负责人跟踪缺陷来源和复发率;团队负责人检查关键角色的负荷是否连续超出约定容量。四周后再比较数据,避免仅凭一次月报就全面改制度。
六、不同情况下的行动建议:从轻量记录到组织级分析
1. 团队小、项目少:先用简单规则验证价值
对于一个项目、少数成员、交付周期较短的团队,不必一开始就建设复杂的工时分类体系。可以先记录日期、任务、实际时长、是否发生变更和简短备注,每周复盘一次。重点是确定这些记录是否帮助团队改进估算、发现等待或解释项目成本。
此阶段的行动步骤可以控制在以下范围:
- 选择一个有明确交付目标的项目作为试点。
- 统一时间单位和工作项归属规则,避免成员各自理解。
- 要求按周记录,允许必要的补录,但保留补录日期。
- 每周检查缺报、异常时长和无归属记录,不做个人排名。
- 四周后回顾:哪些数据支持了决定,哪些字段从未被使用。
如果四周后团队无法从数据中产生任何具体行动,应先停止增加字段。记录机制只有在形成决策闭环时才值得长期维护。
2. 多项目并行:优先解决归属和容量视图
多个项目争用同一批人员时,最优先的问题通常不是工时精度,而是“谁在为哪个项目提供多少投入”。需要明确跨项目支援如何归属、紧急支持是否记到原项目、临时任务如何创建,以及项目间工作优先级由谁决定。
建议采用项目组合视图观察投入分配,并设置统一的项目类别和非项目类别。项目负责人每周核对关键人员的计划负荷,发现资源冲突时由组合层面协调,不要让员工通过加班来掩盖排期冲突。工时数据应帮助管理者看见冲突,而不是替管理者自动解决冲突。
3. 客户服务或按项目计费:加强可追溯和审核
需要客户结算的服务团队,时间记录可能直接影响账单,因此应提高工作项描述、客户归属、可计费状态和审核记录的要求。员工要能解释投入对应的服务内容,审核者要能识别重复记录、非工作时间异常和不可计费活动。
但也要避免把所有服务时间都强行计费。培训、内部协调、质量复核和客户关系维护可能不符合合同计费条件,却仍然是实际发生的工作。财务口径和运营口径应分开保存,报表清楚区分可计费、不可计费和待核实时间。
4. 组织级项目管理平台:先跑通治理闭环
对于中大型组织,平台配置要和流程治理同步。以 PingCode 这类项目管理平台为例,实施时可从项目模板、工作项类型、工时权限、审批流、报表维度和数据导出规则逐项验证。不要先让全员填报,再试图用报表反推定义。
试点范围应覆盖至少一个跨职能项目,包含项目负责人、一线员工、财务或运营审核角色。检查三类问题:员工登记是否顺手;管理者汇总是否能回答实际问题;权限是否符合数据最小可见原则。若三类角色中任何一类无法完成任务,扩大上线规模只会放大摩擦。
组织级平台的价值通常不在于把每个人每天的时间看得更细,而在于把项目、任务、变更、角色和结果连接起来,让不同管理层看到同一套定义下的数据。若工具功能丰富但数据口径不统一,报表数量增加并不意味着决策质量提高。
5. 记录质量差:先减负,再谈分析
如果大量员工延迟补录、任务归属混乱或“其他”类别占比过高,不建议马上加审核层级。先观察填报路径是否繁琐、分类名称是否难理解、任务是否能够及时创建、移动端是否可用,以及管理者是否解释过数据用途。
可先删去长期无人使用的字段,把常用工作类型放在前面,提供几个明确的示例,并在工作发生后安排固定的轻量记录时间。改进后观察填报延迟和无归属工时是否下降。减少摩擦通常比不断发布“请及时填报”的通知有效。
七、不同情况下的取舍:准确度、负担与隐私之间如何平衡
1. 时间精度与填报负担的取舍
精确记录到分钟,看起来能提升核算颗粒度,但如果工作不断被打断,员工需要频繁切换计时对象,记录本身就可能成为新增工作。按半小时或按任务阶段记录更轻量,却会牺牲短时活动的细节。应根据是否需要客户计费、成本核算或容量预测来选择精度。
| 记录方式 | 优势 | 代价 | 更适合的场景 |
|---|---|---|---|
| 实时计时 | 能较好反映连续工作的起止时间 | 频繁切换时打断工作,容易漏停或误记 | 服务台、按时计费的专业服务 |
| 每日汇总 | 记录负担较低,容易形成习惯 | 短时协作和临时任务容易遗漏 | 稳定项目团队、运营分析 |
| 每周回顾 | 适合做计划与实际的阶段复盘 | 依赖记忆,延迟越久偏差风险越高 | 低频、长周期、投入不需细分的工作 |
很多团队可以从每日或每周汇总开始,再根据需要逐步提高精度。若业务确实要求更细记录,应同步减少不必要的分类和重复录入,不能把准确性的成本全部转嫁给员工。
2. 管理可见性与员工隐私的取舍
管理者需要看见资源流向,但不代表每个角色都应查看每位员工的全部记录。项目负责人可能只需要本项目汇总,直属管理者可能需要了解团队负荷,财务角色则需要查看可计费和成本字段。权限应按职责配置,并向员工说明谁能看到什么、数据保存多久、如何纠错。
尤其要避免将工时记录扩展为对个人全天活动的推断。工时表不能证明某人没有工作,也不能单独证明某人工作不饱和。任何涉及绩效、纪律或劳动管理的决定,都应结合制度、沟通和可核实事实,并遵守适用的法律法规及组织政策。
3. 统一口径与部门自主性的取舍
组织级报表需要统一核心定义,但每个部门的工作类型并不完全相同。研发可能关注开发、测试、缺陷和技术改造;客户服务可能关注响应、处理、升级和跟进。强行要求各部门使用完全相同的细分类,会造成分类不贴业务;允许各部门随意定义,则跨部门数据无法比较。
实践上可以统一少数基础字段和统计规则,再允许部门在受控范围内扩展子类别。基础字段负责回答共同问题,部门字段负责保留专业差异。新增类别要有负责人、定义和复审周期,避免分类表逐年膨胀。
4. 自动化与人工复核的取舍
平台可以自动汇总时长、检查缺报、提示异常和生成报表,但无法完全理解某次工时变化背后的业务原因。自动规则适合发现“需要看一眼”的记录,不适合在缺少上下文时自动作出处罚或绩效判断。
高风险记录应保留人工复核。例如,客户账单涉及金额较大、任务关闭后仍新增大量工时、同一时间段出现重复登记时,应由明确角色核对任务、审批记录和说明。自动化负责把审核资源集中到异常上,管理者负责解释异常。
八、实施与避坑清单:从试点到复盘的操作顺序
1. 上线前先确认五个问题
正式上线前,我会要求项目发起人能够清楚回答五个问题:工时数据将用于什么决定;哪些时间需要记录;哪些时间明确不需要记录;谁负责定义和审核;员工如何查看和纠正自己的数据。任何一项回答含糊,都可能在上线后变成反复争议。
- 决策用途:是项目预测、资源规划、成本估算、客户结算,还是多种用途?不同用途要分开说明。
- 范围边界:会议、培训、支持、等待、休假和内部治理分别如何归类?
- 数据责任:员工负责登记,项目负责人负责核对,还是由其他角色审核?
- 修正机制:错误记录能否修改,修改是否留痕,争议如何处理?
- 使用限制:哪些分析明确不能仅凭工时数据下结论?
2. 试点阶段观察四类指标
试点不应只看填报率。至少要同时观察记录及时性、无归属工时占比、异常记录复核率和管理决策转化情况。前几项衡量数据能不能用,最后一项衡量采集是否值得。如果填报率很高,但管理者没有调整排期、改善流程或解释成本,项目可能只增加了行政负担。
下表的数值是建议试点基准,不是权威行业标准。组织可以根据工作性质调整目标,但应在试点开始前定好口径,避免看到结果后再修改目标。
| 观察项 | 建议试点基准 | 未达标时先检查 |
|---|---|---|
| 周记录按时完成率 | 连续四周达到 90% 以上 | 提醒机制、记录入口、工作节奏和管理者示范 |
| 无归属工时占比 | 逐周下降,最终低于 5% | 工作项创建速度、跨项目支援规则和类别设置 |
| 补录延迟中位数 | 不超过 2 个工作日 | 记录流程是否过于繁琐、是否能按工作节奏完成 |
| 异常记录复核完成率 | 高风险异常在周期内完成核验 | 责任人、权限和复核流程是否明确 |
| 数据驱动的行动项 | 每个试点周期形成至少 1 项可验证改进 | 分析问题是否太泛,报表是否连接到负责人 |
3. 上线后按周期复核,而非一次定型
工时规则不是一次配置、永久不变。新业务、组织调整、计费政策和项目协作方式变化,都可能使原来的类别失效。建议在试点结束后复核一次,稳定运行期间按季度检查:哪些类别长期没有数据、哪些类别被频繁误用、哪些报表实际上没人看。
减少无效字段也是治理的一部分。若某个字段从未支持过决策,就要确认是否仍值得填写;若字段名存在多种理解,应重写定义或拆分,而不是通过培训要求大家“自行理解”。好制度不只收集信息,也持续消除低价值输入。
4. 常见上线失败信号与纠偏方式
信号一:员工月底集中补录。先查填写入口、提醒方式和任务归属,不要先提高处罚力度。集中补录通常反映日常流程没有嵌入工作习惯。
信号二:工时总是刚好等于标准时长。检查是否有“每天必须填满”的隐性要求,以及员工是否担心少填会被认为工作不足。需要重新说明时间口径,给非项目活动留出合理类别。
信号三:报表越来越多,会议上仍靠印象决策。挑选少数关键报表,明确每张报表的读者、决策和责任人。没人据此行动的图表,不应成为持续填报的理由。
信号四:部门之间互相质疑数据。先对齐定义、周期、分母和项目范围,再比较结果。若统计范围不同,数值差异不代表团队表现差异。
信号五:管理者用异常值直接判断个人表现。暂停基于单条记录的定性,先核查任务复杂度、变更、缺勤、跨项目支援和补录情况,并重新明确数据用途边界。
九、下一步怎么做:用四周验证一套最小可用机制
1. 第一周:确定范围和口径
选一个有实际管理痛点的项目,列出项目任务、跨团队支援和非项目工作类别。写出计划工时、估算工时、实际投入和登记工时的定义,并明确记录单位、责任人和补录规则。项目团队应能用自己的话解释每个字段。
2. 第二周:跑通记录与核对
让员工在真实工作中登记,不额外制作重复表格。项目负责人检查未归属记录、任务关闭后的新增工时、明显重复项和补录情况。发现问题时先记录原因,不急着改变分类体系,也不对个别员工做未经核实的判断。
3. 第三周:形成一张能回答问题的报表
只选一个业务问题,例如“计划工作被哪些非计划事项挤占”或“估算偏差集中在哪类任务”。报表至少呈现投入结构、时间变化和关键任务差异,并说明统计范围。若报表不能导向下一步调查或行动,就不需要增加更多维度。
4. 第四周:决定继续、调整还是停止
团队复盘时回答三件事:数据是否足够可信;记录成本是否可以接受;是否因此采取了一项有依据的管理行动。若可信度不足,先优化流程;若负担过高,删减字段或降低精度;若数据可信却无法支持决策,可能是收集了错误信息。
四周后继续推进的条件,不是“所有人都填了”,而是团队能够从数据中识别一个具体问题、提出一个可验证的改进,并在下一周期观察变化。这样形成的闭环,远比建立一张覆盖全员的工时表更有价值。
十、结语:管理工时,最终是管理假设
1. 工时数据应帮助管理者看见系统问题
实际工时的价值,不在于证明谁更忙,而在于帮助组织理解资源如何流动、哪些工作被低估、哪些流程在制造等待和返工,以及原有计划为何偏离。只有把投入和任务、变更、交付结果连接起来,数字才有解释力。
2. 下一步从一个具体问题开始
如果企业还没有成熟的工时体系,我建议不要先追求全员精细化填报。先挑选一个项目、定义一套最小口径、试运行四周,再根据实际数据调整流程。对已经使用项目管理平台的组织,应同步检查权限、工作项结构和报表定义,让工具配置服务于管理决策,而不是让管理者迁就工具默认值。
最值得记住的一条判断是:实际工时是观察组织工作的镜子,但镜子里的数字需要结合范围、质量、过程和人的真实处境来解释。下一步可以选一个经常出现延期或成本偏差的项目,先把工时结构、范围变化和交付结果放在同一张复盘桌上,再决定需要改的是估算、流程、资源配置,还是需求治理。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时管理实际工时教程:企业管理者数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571364
读者评论
我们试过按半小时填报,接受度确实比精确到分钟高。不过跨项目支援仍容易漏记,最好在流程里明确由谁补充归属,不能只靠月底提醒。
文中把工时和个人绩效分开看,这点很实际。想请教一下,员工登记的时间与任务状态对不上时,通常是先找员工核实,还是由负责人统一修正?
月末补录确实会让数据失真。我们后来改成每周登记,但会议和临时支持还是常被漏掉;类别太多又难选,试点时可以先从少数高频场景开始。
