工时表里每个人都填满了 8 小时,项目却仍然延期、加班持续增加、客户工时对不上账,这通常不是员工“不会填表”,而是企业把工时管理误做成了填报任务。工时记录一旦与绩效、成本核算或客户结算挂钩,字段设计、审批口径和数据用途上的小疏漏,都可能变成劳动争议、项目亏损或员工信任危机。
一、先讲核心结论:工时管理不是盯人,而是控制决策风险
1. 工时数据的价值,在于让管理者看见资源去了哪里
我判断一套工时管理是否有效,不先看员工每天填了几条记录,而看管理者能不能回答三个问题:团队时间主要投向哪些工作,计划与实际偏差发生在哪里,以及偏差出现后采取了什么措施。
如果工时只用于月底汇总,数据再精细也只是历史账本;如果它能及时触发项目调整、容量评估和成本复核,才称得上管理信息。工时管理的核心产出不是“填报完整率”,而是更早发现经营偏差。
2. 先分清四种工时口径,再讨论系统和流程
企业常把不同用途的时间混在同一张表里,导致同一小时既被当作考勤记录,又被当作项目成本,甚至被当作客户计费依据。实施前应明确以下口径:
- 出勤工时:用于记录员工实际工作、休息和缺勤情况,关联考勤制度与劳动管理。
- 项目投入工时:用于理解人员在项目、任务、会议、支持等工作上的时间分布。
- 可计费工时:依合同约定,可向客户结算的工作时间,通常需要明确计费单位、舍入规则和审批人。
- 计划工时:项目或团队对未来投入的估算,用来做容量规划和风险预测,不能当成实际发生记录。
这四类数据可以在业务上关联,但不能不加区分地互相替代。例如,员工在办公室待满八小时,不代表某个客户项目可以计费八小时;任务估算为 20 小时,也不代表实际发生了 20 小时。
3. 先建立最小闭环,别一上来追求全员、全场景、全自动
我更建议企业按“定义口径,小范围试跑,复核异常,调整规则,逐步推广”的顺序推进。第一阶段只选择一个项目团队或一类工作,验证填报是否可理解、审批是否能按时完成、汇总结果是否能支持真实决策。
不要把“系统上线”当作项目完成。上线当天只能证明工具可用,至少经过一个完整的填报与结算周期,才可能看出流程是否成立。若业务变化快,还要检查跨团队协作、临时支持和休假等情况是否能被正确记录。

二、背景和真实场景:同一份工时表,可能承担完全不同的风险
1. 项目团队:延期不是因为“工时不够”,而可能是计划假设错了
一个项目计划投入 600 小时,实际到中期已投入 420 小时,但关键功能只完成约一半。管理者若只看总工时,会误以为团队仍有 180 小时空间;若进一步按任务类型、返工原因和依赖阻塞拆分,可能发现大量投入耗在需求澄清、缺陷修复和等待外部接口上。
这类差异意味着需要重新评估范围、依赖与验收条件,而不是简单要求团队“再提效率”。工时数据本身不会告诉管理者原因;它需要与任务状态、交付物、变更记录一起看,才能避免把结果问题误判为个人效率问题。
2. 专业服务和客户项目:内部投入不等于合同可结算
咨询、实施、外包和运维团队常有客户计费需求。合同可能规定按人天结算、按工时结算,也可能约定固定总价。无论哪一种,团队内部的投入记录都不应自动等同于客户账单:培训、内部沟通、返工、待命和质保工作是否计费,必须以合同和双方确认口径为准。
如果公司让员工月底补录工时,又没有及时审批,常见结果是客户对账时才发现日期、任务和交付物对不上。此时争议往往不在“填了多少小时”,而在记录能否被合同、邮件、工单或交付验收材料支持。
3. 中大型组织:工时数据越集中,权限和用途越要讲清
当组织规模扩大,员工记录可能同时被项目负责人、部门经理、财务、人力和客户经理使用。若每个角色都能查看全部明细,数据最小化原则就会被忽视;若系统把工时直接变成绩效排名,员工也可能开始填“看起来合理”的数字,而不是尽量准确地记录。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,企业评估工时能力时,不应只问“能不能填工时”,还要核对项目、任务、角色、审批、权限、报表和历史追溯能否形成一致流程。具体功能、权限粒度与集成能力应以实际产品版本和企业配置为准,不能仅凭产品名称推断。
4. 管理数据要区分“观察事实”和“解释结论”
工时记录属于一种管理观察,不是对员工价值的完整测量。一个人投入时间较多,可能是承担复杂工作,也可能是需求反复、流程阻塞或技能适配不足;一个人记录较少,也可能是漏报,或承担了未纳入项目任务的支持工作。
先确认数据反映的工作事实,再讨论绩效和责任归属。如果把“投入时间”直接等同于“贡献”,组织就会奖励忙碌而不是成果,还可能诱发拆小任务、重复记录和延长工时等行为。
三、常见误区:看起来更严格,实际可能让数据更失真
1. 误区一:要求精确到分钟,就能得到精确数据
精度不等于准确度。员工每天处理大量短任务,如果制度要求每次切换都立刻计时,填报成本会显著提高,记录反而更容易依赖记忆、批量补录或随手估算。
对多数项目管理场景,合理的记录粒度应由用途决定:按半小时、小时、任务阶段或工作日记录,往往比追求分钟级更适合。若合同确实需要细粒度计费,应明确舍入规则和证据要求,而不是把同一精度强加给所有内部工作。
2. 误区二:工时越满,团队效率越高
如果团队 100% 的可用时间都被预先排满,任何突发缺陷、客户沟通、代码评审或跨团队支持都只能变成加班或隐性工作。计划利用率高,不等于交付能力强;系统性留白不是浪费,而是应对不确定性的容量缓冲。
尤其在研发、产品和专业服务工作中,工作复杂度、等待依赖和返工风险会影响实际产出。管理者若把“未分配工时”视作闲置,很容易把合理缓冲压掉,最终导致计划频繁失真。
3. 误区三:把项目填报和考勤管理合并成一个指标
考勤记录回答的是员工出勤与工作时间管理问题;项目工时回答的是资源投入分布问题。两者可以核对异常,但不应简单互相覆盖。比如员工当天出勤八小时,但只在项目中记录六小时,剩下两小时可能用于培训、会议、内部支持或其他未配置工作。
如果企业没有为这些工作提供合适类别,员工就只能把时间塞进不相关项目,或留下空白。管理者看到的数据偏差,实际上可能是分类体系缺项,而不是员工不配合。
4. 误区四:月底一次性补填,省事又不影响经营
延迟填报增加了记忆偏差,也让项目负责人失去及时纠偏的机会。员工可能记得“那周很忙”,却不容易准确回忆每项任务具体投入了多少时间;遇到多项目切换、临时支持和会议时,误差会更明显。
但这并不意味着必须每天频繁填报。重点是建立可持续节奏,例如工作结束前快速补记,或每周固定时间提交,并确保管理者在当周复核高风险异常。最终选择取决于业务变化速度和员工工作形态。
5. 误区五:用工时排名替代绩效评价
工时长短受到工作类型、资历、任务难度、流程成熟度和工作分配的影响。按总工时排名,可能把复杂工作承担者评为“低效”,把重复性任务承担者评为“高产”;按加班时长排名,更会传递“越晚走越有价值”的错误信号。
工时可以作为分析投入和偏差的一个维度,但不能单独作为绩效结论。至少要结合交付质量、目标达成、任务复杂度、返工、协作贡献和外部依赖等信息。
6. 误区六:只要有软件,流程自然会规范
系统可以减少重复录入、保留修改记录、执行审批规则,但它不会自动定义“什么算项目工时”“谁能看客户明细”“哪些工作可计费”。没有明确口径时,系统只会更快地产生不一致的数据。
上线前至少要把字段、角色、异常规则、审批时限、数据用途和更正机制写成可执行说明。功能丰富不是流程成熟的替代品,工具选型应服务于已经说清楚的管理问题。

四、专业判断逻辑:先问数据要支持什么决策
1. 先写清决策问题,再决定字段和填报粒度
在设计表单前,管理者应先写出具体问题。例如“下季度是否要增加某类岗位容量”“项目毛利偏低是估算不足还是返工过多”“客户支持工作是否超出合同范围”。这些问题决定了需要记录哪些信息,以及记录要细到什么程度。
如果只是做团队资源分布分析,项目、任务类型、日期和时长可能已足够;如果要核算合同计费,可能还需要客户确认状态、可计费标记、合同阶段和凭证链接。没有决策用途的字段,通常只会增加填报成本。
2. 把数据质量拆成四个维度,不要只看填报率
我建议用四项检查数据是否能支持管理:完整性、及时性、一致性、可追溯性。完整性看必填信息是否齐全;及时性看记录是否在合理时间内提交;一致性看工时与任务、项目、日期等口径是否冲突;可追溯性看更正和审批能否还原。
单看填报率容易形成“数字很好看、信息却不可用”的假象。比如员工按时提交,但所有时间都记在“其他”类别;这类数据形式完整,却无法回答资源去了哪里。
3. 用异常规则做提醒,不用自动判罚代替判断
系统可以识别明显异常,例如单日总工时超过企业设定范围、同一时间段重复记录、任务已关闭但仍持续投入、长期集中填在未分类项目中。异常提示的目的,是引导复核,不是自动认定员工违规。
合理的流程应允许员工说明情况、负责人确认业务背景、必要时更正记录,并保留更正原因。若规则设置过于僵硬,员工可能为了让系统通过而绕开真实情况,反而削弱数据可信度。
4. 设定权限边界:谁需要看明细,谁只需要看汇总
项目负责人可能需要查看任务级投入,财务可能需要查看可计费记录和审批状态,部门负责人可能只需要看资源分布。员工可以查看并更正本人记录。不同角色应获得与职责匹配的数据,而不是默认所有人都能查看所有人的全部明细。
涉及个人信息和劳动管理的场景,企业应结合适用法律法规、内部制度和当地实践审查数据收集、告知、保存、访问及用途限制。本文不构成法律意见;制度上线前,建议由企业法务、人力和信息安全责任人共同核对。
5. 以“趋势和偏差”为主,谨慎解释个人绝对值
管理者更应该关注计划与实际的偏差、跨周期变化、任务类别迁移和异常集中,而不是把个体小时数当作稳定生产力指标。一个月的高投入可能是阶段性冲刺,连续多个周期的超计划投入才更值得排查结构性原因。
对比不同团队时,先确认其工作性质、交付模式、任务口径和工作日定义一致。若口径不同,图表上的差异只是分类差异,不是效率差异。

五、案例与数据观察:一组模拟数据如何改变管理动作
1. 案例背景:项目投入不断增加,交付却没有同步前进
以下为便于说明的模拟案例,不代表真实客户或行业统计。某 120 人的软件交付团队同时推进 8 个项目,原有流程是每月末由员工补填工时,项目负责人再手工汇总。管理层发现项目成本经常到季度末才暴露,客户对账也常要反复核实。
团队没有直接要求全员逐分钟计时,而是先试运行一个 6 周的管理闭环:按任务和工作类型记录投入;每周提交;项目负责人每周复核异常;财务只查看进入可计费流程的记录;部门负责人查看团队汇总。
2. 试运行重点:先减少分类错误,再追求报表丰富
试运行前,团队只有“项目工作”和“其他”两个类别。复核时发现,会议、内部支持、缺陷返工和培训都被塞进“其他”,因此管理者无法判断项目投入偏差的来源。
调整后增加了有限且可理解的类别,例如计划任务、缺陷与返工、客户沟通、内部协作、培训与休假。类别没有无限细分,因为标签过多会增加理解成本,也会让员工在相近选项之间反复犹豫。

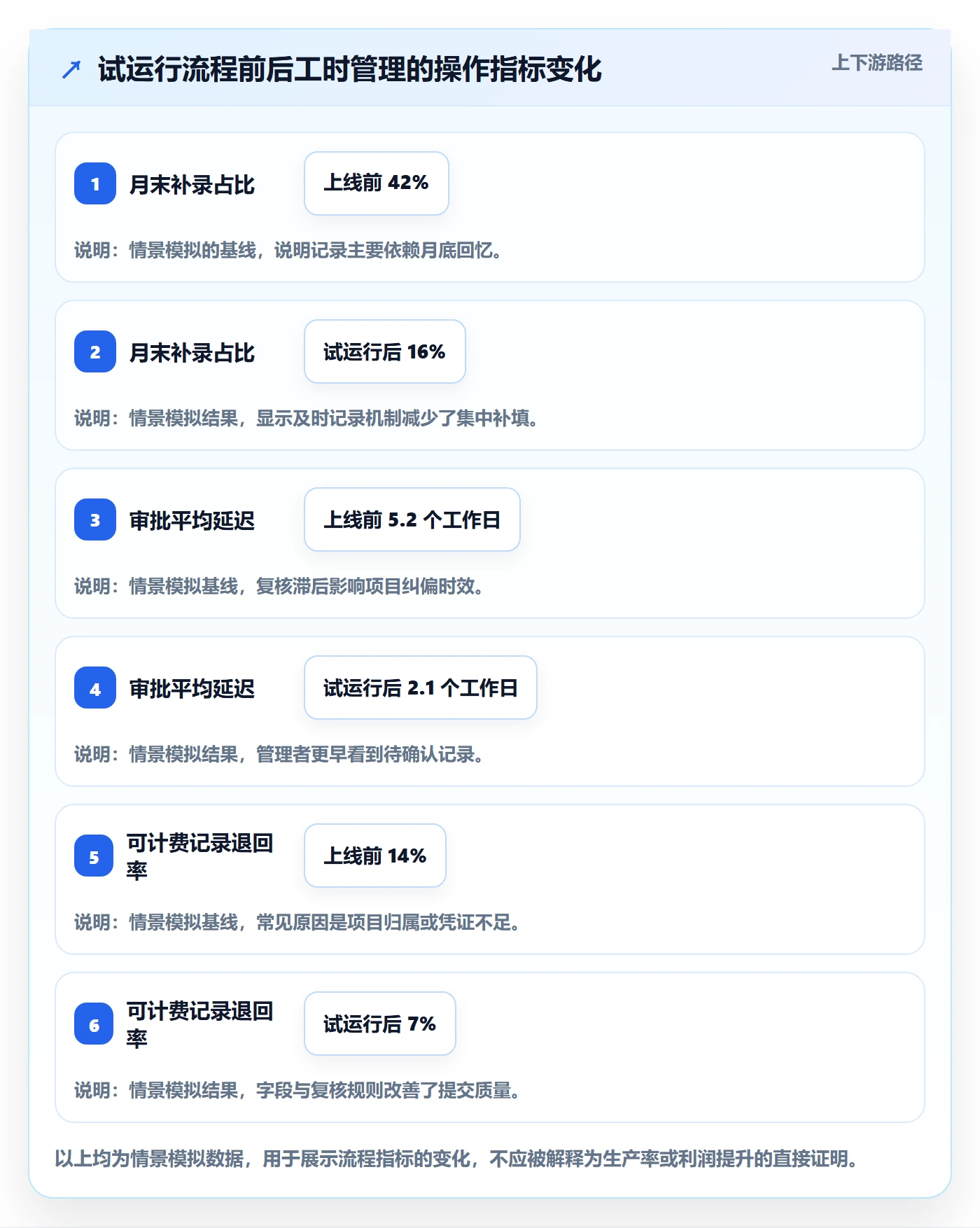

3. 观察结果:数据及时性改善,不等于生产率提升
在这组情景模拟中,月末补录占比从 42% 降到 16%,审批平均延迟从 5.2 个工作日降到 2.1 个工作日。项目负责人能够更早看到投入偏差,财务也减少了月底集中追问。
这些变化说明流程更及时、核对成本更低,但不能由此直接得出“生产率提高了”。要判断产出效率,还需看交付周期、缺陷率、按期完成率、客户验收和返工趋势。流程指标改善是管理能力的进步,不是业务结果改善的充分证据。
4. 由记录转向动作:把偏差分成可处理的原因
项目负责人每周对超计划任务做简短分类:范围变化、估算偏差、返工、外部等待、资源中断或其他原因。分类的价值不在于追责,而在于让相同偏差对应不同动作:范围变化需确认优先级,外部等待需升级依赖,返工则要检查验收标准和质量门槛。
如果所有超支都被写成“员工效率低”,管理层就失去识别系统性问题的机会。若多个项目都出现同一类等待,真正的改进点可能在接口管理、审批时限或跨部门排期,而非个体工时。

5. 需要保留反例:更快填报也可能只是更快地产生错误
如果团队把“每周五前填完”设为唯一目标,却没有检查任务归属和更正机制,员工可能按时提交但把时间放进默认类别。表面上及时率提高,实际可用性未必改善。
因此,试运行期间要抽样检查记录,而不是只看系统仪表盘。抽样可以核对工单、交付记录、会议安排和员工说明,重点确认流程是否让正确记录更容易,而不是只让提交动作更快。
六、落地教程:从口径设计到复盘,按顺序降低风险
1. 第一步:画出业务链路,明确工时数据流向
先把记录从产生到使用的过程画出来:谁创建项目和任务,谁填报,谁审批,哪些数据进入项目复盘、财务核算或客户账单,谁可以更正,数据保存多久。链路中每个角色都应对应明确责任,避免“人人都能看,没人负责核实”。
建议在试点前回答以下问题:
- 哪些工作必须记录,哪些工作可按团队规则汇总?
- 工时最小记录单位是什么,舍入规则适用于哪些场景?
- 哪些记录会影响客户结算、成本分摊或其他正式核算?
- 记录错误由谁发起更正,谁审批,如何保留变更轨迹?
- 各角色可查看哪些个人明细、项目明细和汇总数据?
2. 第二步:建立少而清晰的工作分类
分类的目标是区分管理上有意义的工作,而不是把组织结构、项目结构和财务科目全部塞进下拉菜单。分类过粗,无法分析投入;分类过细,员工难以判断,报表也会出现大量零散数据。
常见的起步分类可以包括项目任务、缺陷与返工、客户沟通、内部协作、培训、休假或未分配工作。企业应根据岗位实际调整,确保“其他”不是容纳所有例外的黑洞,并定期查看该类别占比是否异常升高。
3. 第三步:明确填报时点与异常处理期限
团队可以选择每日、每周或按里程碑填报,关键不是追求统一频率,而是让时间间隔与工作记忆、项目波动和财务要求匹配。每日填报更及时,但操作频率高;每周填报较易坚持,但需要管理者及时复核。
同时要明确例外流程:员工休假、跨时区协作、突发支持、系统故障、任务尚未归属等情况应如何处理。缺少例外机制时,员工往往会用错误类别“先填过去”,之后也没人再修正。
4. 第四步:设置最少必要的自动校验
自动规则应优先检查高影响错误,例如重复时间段、明显超出日工作范围、已关闭任务继续计费、客户项目记录缺少合同或交付关联等。规则可以阻止明显错误,也可以只做提醒;两者应根据风险程度区分。
对不确定情形,保留人工复核比一刀切更安全。系统提示应解释为什么触发、如何修改或申请豁免,而不是只显示“提交失败”。这样既能减少误操作,也能让流程规则逐渐被团队理解。
5. 第五步:试点后做双重验收
验收不能只由系统管理员完成。业务负责人要验证报表能否回答项目和资源问题,员工代表要验证填报是否可理解、异常是否能申诉,财务和人力要确认相关数据的用途与权限符合制度要求。
我建议将验收分为两类:流程验收看提交、审批、修改和追溯是否顺畅;管理验收看数据能否帮助识别偏差并触发正确动作。流程通过但没人使用报表,或者报表漂亮却不能改变决策,都不算落地成功。

七、不同情况下的行动建议:按业务约束选择管理强度
1. 小团队、项目少:先用轻流程验证用途
团队人数不多、项目关系简单时,不必先上复杂审批。可以用明确的任务分类、固定填报节奏和负责人抽样复核开始,重点验证工时数据是否能改善估算、排期或客户对账。
当记录维护成本已经高于带来的决策价值,就应减少字段和审批层级。小团队真正需要的是口径清楚、纠错方便,而不是模拟大企业的多层流程。
2. 项目多、跨部门协作复杂:把任务归属和责任边界优先解决
多项目环境的主要风险常来自时间归属不清:一个人当天为多个项目提供支持,却没有统一的任务入口;同一工作又可能被不同部门重复统计。此时应先规范项目编码、任务负责人、支持工作类别和跨项目分摊规则。
如果组织使用项目管理平台,评估时应检查其能否将任务、负责人、工时记录、审批与报表串联,并确认权限、历史修改和导出能力符合企业治理要求。不要仅凭“支持工时统计”这一项就判断工具适配。
3. 按工时向客户计费:强化证据链,不要只提高填报精度
计费场景要提前写清合同口径:哪些任务可计费,按何种单位计费,最小计费单位与舍入方式是什么,客户如何确认,争议如何处理。每条计费记录尽量能关联到任务、交付物、工单或客户确认材料。
对外账单和内部投入报表应分开管理。内部投入可以包含返工、培训和沟通,客户账单是否包含这些活动,则由合同和双方确认决定。把所有内部记录自动推送成账单,是高风险设计。
4. 研发、产品等不确定性较高的团队:关注趋势和返工,而非分钟精度
在探索性工作和高频协作场景,任务边界可能变化,单次投入很难精确归属。团队更适合观察迭代或阶段的投入结构、计划偏差、返工比例、等待时间与交付结果,避免把精细填报变成主要工作。
若管理者发现估算持续偏差,应先检查需求变更、依赖阻塞、验收标准和任务拆分是否合理,再决定是否提高记录粒度。增加数据采集只在能够改善判断时才有价值。
5. 人员规模扩大:增加治理能力,而不是无限增加审批层级
组织人数增加后,必须更重视权限、口径版本、跨部门汇总、审计与数据导出。可以由中央团队维护通用规则,各业务团队保留必要的分类差异,但应通过统一定义和映射,避免不同部门对同一字段作出不同解释。
大规模组织还要建立责任人机制:谁维护规则、谁处理异常、谁审查访问权限、谁批准用途变化。流程节点越多,不代表控制越强;职责清晰、可追溯、能纠错才是有效控制。
八、管理者避坑清单:上线前后分别检查什么
1. 上线前:避免口径、制度和系统相互打架
- 口径检查:出勤、项目投入、可计费和计划工时是否明确区分。
- 用途检查:员工是否知道数据用于哪些管理场景,哪些用途不适用。
- 权限检查:个人明细、团队汇总和客户数据是否按职责分层访问。
- 例外检查:休假、临时支持、系统故障和跨项目工作是否有处理办法。
- 更正检查:错误记录能否申请修改,修改原因和审批轨迹是否保留。
2. 运行中:避免只追提交率,不追可用性
管理者每个周期至少检查一次记录及时性、异常占比、类别集中度、审批延迟和更正情况。若“其他”长期过高,或某团队记录全部集中在项目收尾日,应先检查流程设计和业务节奏,而不是直接通报个人。
抽样复核应关注高风险记录,不必让每条记录都接受繁重审计。可优先核查大额可计费记录、长期超计划任务、重复时段和跨项目分摊,减少管理成本同时保留关键控制。
3. 复盘时:把异常转成可验证的改进假设
例如,某项目返工投入偏高,可以提出假设:需求验收条件不清导致重复开发。下一步不是立即认定原因,而是核对需求变更、缺陷类别、评审记录和客户确认,再决定是否调整流程。
每次改进都应约定观察周期和衡量指标。若调整验收标准后返工比例没有变化,说明原假设可能不成立,需要继续排查技能、环境、依赖或任务复杂度。
九、取舍与决策:工时管理不可能同时做到零负担、零误差、全透明
1. 记录精度与填报成本之间的取舍
更精细的记录有利于某些计费和成本核算,但会增加员工维护成本,也更依赖及时记录。若企业没有明确的精细数据用途,就不应为了“以后可能有用”而强制全员逐分钟填报。
最好的精度是足以支持当前决策、又不会让记录成本挤占主要工作的精度。业务用途越正式、争议成本越高,越需要更明确的证据和核验;内部趋势分析则可以采用更轻量的粒度。
2. 统一规则与团队差异之间的取舍
全组织完全统一,容易让特殊业务被迫套用不合适的分类;各团队完全自定义,又会导致跨部门数据无法比较。实践中可以统一核心字段和基本定义,再允许团队按受控规则扩展类别。
扩展项应有负责人、定义和映射关系,定期清理无人使用的标签。否则,系统看似灵活,实际会形成多套互不兼容的统计语言。
3. 透明度与隐私保护之间的取舍
管理者需要足够信息识别项目风险,但不代表所有角色都需要查看员工级明细。对外展示可以优先使用团队或项目汇总;确有业务需要查看个人明细时,应限定人员、目的和时间范围。
透明度也包括让员工知道数据怎样被处理、如何纠错、何时被使用。缺少解释的监控容易引发抵触,过度公开则可能破坏信任。透明的规则与克制的数据访问,应当同时存在。
4. 自动化与人工判断之间的取舍
自动化适合处理重复校验、提醒、汇总和审批流转;人工判断适合处理背景复杂、规则例外或可能影响个人权益的情形。将所有异常交给人工,会造成管理瓶颈;将所有结论交给系统,则可能把错误规则规模化。
较稳妥的做法是自动发现、人工确认、记录处理结果,并定期分析误报和漏报。规则本身也需要复盘,不能因为系统已经上线就默认它永远正确。
十、结尾:用工时数据发现系统问题,而不是制造忙碌竞赛
工时管理最值得保留的独特视角是:工时不是员工价值的刻度,而是组织工作如何流动的线索。它能揭示计划与实际的差距、返工和等待的成本、资源分配的盲区,但不能单独证明谁更努力、谁更高效。
企业下一步不必先采购复杂工具,也不必先发布更严的填报制度。先选一个真实决策问题,定义对应的工时口径和数据权限,再用一个项目周期试运行;复核记录是否及时、准确、可追溯,并确认管理者是否因此采取了更好的行动。
如果数据没有改变计划、交付、成本或风险判断,就回头删减字段和流程;如果数据确实帮助团队更早发现问题,再逐步扩展。有效的工时管理,不是记录更多,而是让每一条必要记录都能支持一个更可靠的决定。
常见问题解答(FAQ)
1. 企业做工时管理,怎样避免把“记录工时”变成单纯考勤?
我准备给团队上线工时管理,但担心大家每天只是填数字,最后既不能帮助项目决策,也增加了行政负担。工时到底要记录到什么粒度,才能既看出风险,又不把员工变成填表员?
先明确记录工时要支持的决策,再决定字段和粒度。若目的是发现项目延期风险,通常记录到“项目,任务,日期,实际投入时长”就够了,不必要求员工按分钟拆分每项工作;可先试行两周,观察填报耗时、逾期任务识别率和返工情况。
比如一个任务计划投入 20 小时,实际已投入 28 小时且仍未完成,这比单看某员工当天是否满 8 小时更能提示范围膨胀或估算偏差。工时数据适合用于容量和项目分析,不宜直接等同于绩效结论。
2. 如何用工时记录识别项目风险,而不是等到延期后才发现?
我经常到项目快交付时才知道任务已经超时,平时看板上的进度却一直正常。想知道管理者应该关注哪些工时信号,以及出现信号后该怎么判断是估算不准、需求变更还是执行问题。
不要只看“计划工时与实际工时”的总差值,还要结合任务完成度、剩余工作量和变更记录。可设一个团队内部预警规则作为起点,例如任务实际投入超过计划的 80%,但完成度仍低于 50%时,由负责人核查阻塞、返工和需求变化;这只是预警阈值,需用团队历史数据校准,不能当作通用标准。
若偏差集中在需求频繁变更的任务,应先检查范围控制;若集中在等待审批或依赖交付,则应处理流程瓶颈,而非简单要求员工加快速度。
3. 工时记录能否直接作为加班和薪酬依据,管理者要防哪些风险?
我想让团队在系统里填每天的投入时间,也希望这些记录能帮助核对加班,但不确定填报数据是否足以证明实际加班。遇到员工临时加班、补填工时或主管未及时审批时,怎样减少争议?
工时记录可以作为核对材料,但不应未经核验就直接等同于加班审批或薪酬依据。应把正常工作投入、加班申请、审批结果和实际出勤等信息分别记录,并明确申请、确认、补录和异议处理时限;例如员工补录时注明日期、原因,由主管核实并保留修改记录。
发生争议时,单一的事后填报往往不足以还原事实,企业还需结合适用的劳动法规、考勤制度及其他可核验材料审查,涉及制度设计或个案处理时应咨询专业法律人士。
4. 推行工时管理时,怎样避免员工觉得被监控,或为了数据好看而虚报?
我担心上线工时系统后,员工会把它理解成监控工具,甚至为了满足每天的时长要求而把时间随意分摊。管理者应该公开哪些规则,又该怎样判断工时数据是否可信?
先说明采集目的、使用范围、可查看人员、保存期限和纠错渠道,并避免采集与项目管理无关的个人活动信息。不要把“每天必须填满固定时长”设成唯一考核目标,否则容易诱发补数和拆分任务;更可靠的做法是抽样核对任务交付、会议安排、变更记录与工时趋势,并允许员工对异常数据作说明。
试运行时可比较填报完成率、集中补录比例和计划偏差;如果某类任务总是出现相似的超额投入,优先检查估算方法和流程,而不是先假定员工不诚实。
核心关键词
文章包含AI辅助创作:工时管理工时教程:企业管理者风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571316
读者评论
我们之前试过按项目统计工时,确实能发现不少时间花在沟通和返工上。不过,前提是任务分类足够清楚,否则最后还是一堆无法分析的数据。
比较认同工时不能直接等同于绩效。实际工作中,处理突发问题和协助其他团队也会占用不少时间,如果系统没有对应的记录类别,统计结果很容易失真。
想了解一下工时数据的更正机制具体该怎么设计?员工补录或修改记录时,如果需要经过多层审批,可能增加不少负担,如何兼顾数据可追溯性和操作效率?
