很多企业推行工时管理,第一周填报率能超过九成,到了第三个月却只剩一半左右;管理者看到的表格越来越完整,项目成本、交付风险和人员负荷却仍然说不清。问题通常不在员工“不愿意填”,而在企业把工时管理做成了考勤的附属品:要求人记下每一分钟,却没有说明这些数据将怎样帮助项目决策。实际工时落地的关键,不是把填报做得更细,而是让数据可靠、成本可控,并且能改变一个具体管理动作。

一、先讲结论:实际工时管理不是填报工程,而是决策工程

1. 先定义要改善的决策,再决定收集什么数据

我判断一项实际工时方案是否值得上线,通常先问三个问题:企业需要据此做什么决定?这个决定目前为什么做不好?哪些工时数据能够改变决定?如果回答只有“方便统计”“规范管理”,还不足以支持一套新流程。填报动作会增加员工和管理者的成本,只有当数据能改善项目估算、资源调度、成本核算或交付预警时,投入才有明确回报。

例如,管理者若要发现项目预算是否正在被消耗过快,就需要按项目、阶段和工作类型汇总实际投入,并与计划基线比较;若要识别团队是否过载,就要掌握人员在一段时间内的工作负荷,而不是只看某天报了多少小时。目标不同,字段、颗粒度和审批方式也应不同。把所有目标塞进同一张日报表,往往只会提高填报负担。

我的核心判断是:先让一类数据服务于一个管理动作,再逐步扩展使用范围。第一阶段不必覆盖所有岗位、所有项目和所有成本口径。选择最有决策价值、最容易验证的一条业务链,跑通“计划,记录,核验,分析,行动”,比一次性制定全公司的完美制度更稳妥。

2. 以最小可用口径开始,逐步增加管理精度

工时数据的精细程度不是越高越好。若团队无法稳定区分几十种工作类型,强行要求精确到细碎分类,最终得到的往往是看似丰富、实际不可比的数据。起步时,我更倾向于让员工记录“在哪个项目或工作项上投入了多少时间”,再用少量工作类型解释投入性质,并保留必要的非项目工作分类。

实际方案至少要明确四个边界:记录的是投入时间还是在岗时间;按工作项还是按项目汇总;填报单位是分钟、半小时还是整小时;休假、会议、支持和临时任务如何处理。边界没有统一,后续的项目对比就可能把不同口径误当成效率差异。

对于中大型企业及 100 人以上组织,跨团队协作、项目并行和权限治理往往会让表格难以长期维护。以 PingCode 这类项目管理平台为例,企业可以围绕项目、工作项、负责人和实际投入建立关联,让工时记录与交付过程处在同一条业务链上。是否适合采用平台,仍要看组织的项目流程、数据治理要求和集成成本,而不能仅凭功能清单决定。

3. 工时数据的价值要用“采取了什么行动”来衡量

填报率是过程指标,不是业务价值本身。它能说明多少人完成记录,却不能说明记录是否正确、是否支持决策。真正值得关注的是:工时异常能否被及时发现,项目偏差能否被解释,管理者是否因此调整优先级或人员配置,调整之后风险有没有下降。

我建议把评价分成三层。第一层看数据质量,例如按时记录率、退回率和抽样核验差异;第二层看分析能力,例如预算偏差识别速度和项目工作类型分布;第三层看经营结果,例如返工投入是否下降、资源冲突是否减少、项目预测是否更早暴露风险。这样可以避免把“全员填报”误认为“管理有效”。

评价层次 可观察问题 常见指标 管理者应采取的动作
数据质量 记录是否及时、完整且口径一致 按时记录率、抽检差异率、退回率 修正流程、培训规则、处理异常入口
分析质量 数据能否解释投入去向和偏差来源 项目偏差识别时长、分类覆盖率 调整计划、拆解任务、确认工作范围
业务结果 决策是否改善交付与资源配置 返工投入占比、资源冲突次数、预测误差 重新排优先级、补充资源或控制范围

二、背景与真实场景:为什么企业“有工时数据”却仍然管不起来

1. 多项目并行让管理者看不清时间去了哪里

以一个正在扩张的产品与交付组织为例:团队有多个项目同时推进,产品、研发、测试、实施和客户支持人员经常跨项目协作。项目负责人有计划工时,员工有日报,财务有成本表,但几份表的项目名称、时间范围和任务口径并不一致。月末统计时,管理人员能看到总投入,却很难判断投入超出预算究竟是需求扩张、返工、技术债,还是临时支持挤占了计划工作。

这种情况下,单纯增加填报频率并不能解决问题。若员工每天记录一遍,但工时无法关联到具体任务,也没有统一的工作类型,月末汇总仍然需要人工对照。信息增加了,解释成本并未下降。管理者需要的不是更厚的台账,而是一条能追溯到项目事件的记录链。

一个值得警惕的信号是:管理层能准确说出每个项目花了多少“总小时”,却说不清哪些投入可计入交付、哪些是内部协调、哪些属于变更或返工。总量本身只能回答“用了多少”,无法回答“为什么用了这么多”。

2. 分散的表格会把口径问题伪装成执行问题

我见过不少团队把日报迟交归因于员工态度,但深挖后发现,真正原因是项目编码重复、任务归属不清、多人同时维护不同版本的表格。员工不确定一场客户会议算客户项目、售前支持还是内部协调,于是选择最省事的分类;管理者再把这些差异当成团队表现差异,形成错误判断。

因此,工时治理不能只对员工设置截止时间,也必须对数据设计负责。业务负责人要明确项目与工作类型的定义,流程负责人要维护编码和权限,管理者要解释数据用途。若组织只把责任下压给填报者,却不给出清晰分类和反馈机制,数据很难长期可信。

3. 工时管理有三类不同的业务场景

第一类是项目成本与预算控制。企业要核算某项目实际投入,并与计划基线、合同范围或阶段预算比较。此时需要项目维度、任务维度、工作类型和可追踪的时间区间,且要对项目变更留痕。

第二类是人员负荷与资源规划。管理者要知道团队未来几周是否有能力承接新项目。历史实际工时可以帮助校正计划,但不能直接等同于未来可用产能;请假、会议、支持任务和技能差异都要纳入解释。

第三类是流程效率与质量改善。企业关注的是等待、返工、缺陷修复或跨团队协作占用的投入。此时重点不是给个人排名,而是找到哪些流程环节持续消耗资源,并评估改进之后投入结构是否变化。

管理场景 主要问题 优先数据口径 不宜直接得出的结论
项目预算控制 实际投入为何偏离计划 项目、阶段、工作项、变更、实际投入 投入更多就一定代表执行低效
资源规划 团队是否能承接新增工作 人员、周期、项目分配、休假及支持负荷 历史高工时就代表未来可用产能高
流程改善 时间被哪些等待和返工消耗 工作类型、状态变化、返工与缺陷关联 某个岗位投入多就应被单独问责

4. 先确定试点边界,避免把复杂度一次性推给全公司

适合试点的范围,通常有稳定负责人、清晰项目边界、可识别的工作项,以及一个月内能复盘的业务问题。若项目范围仍在频繁变化,项目经理无法确认任务归属,团队也没有时间处理数据异常,直接铺开全员填报只会把管理缺口暴露得更早,却不一定能修复它。

选试点时,我会避免只挑最配合的团队。最好在可控范围内纳入一个相对成熟团队和一个存在典型协作摩擦的团队,这样能够检验流程是否只适用于“理想样板”。但也不要一开始就选组织最混乱、负责人缺位的部门,否则系统问题、流程问题和组织问题会混在一起,难以判断改进来自哪里。

三、常见误区:看起来精细,实际会降低数据可信度

1. 把“记录越细”误当成“管理越准确”

精确到每十分钟听起来更专业,但对大量知识工作而言,员工很难可靠地回忆每天细碎切换的时间。记录粒度过细还会鼓励“凑整”和事后补录,使数据精度看似提高、准确性反而下降。企业应依据决策所需的最小颗粒度设定单位:若管理只按周评估项目预算,要求员工精确到分钟通常没有业务依据。

我的判断方法是反问:如果将记录粒度从半小时改为一小时,管理决策会不会改变?如果答案是否定的,就不该让员工承担更高的记录成本。只有在法规、合同核算或特定成本分摊有明确要求时,才考虑更细粒度,并同步设计核验方法。

2. 把实际工时直接等同于绩效

投入时间不是产出质量,也不是个人价值。一个复杂缺陷的定位可能耗时很长,却避免了后续大量故障;一项成熟流程的执行时间较短,也不意味着负责人员贡献较低。若管理者把工时直接用于个人排名,员工会倾向于把时间分配到“容易证明”的工作,减少协助、复盘和风险预防等难以归属的投入。

实际工时可以作为绩效分析的背景信息,但需要与工作成果、质量、难度、协作贡献和业务情境结合。对个人而言,工时数据更适合用于发现持续过载、工作分配失衡或任务估算偏差,而不是简单比较谁报得更多。

3. 把按时填报率当成成功标准

按时记录率提升,最多说明流程被执行。若数据被批量复制、工作类型长期选“其他”、任务归属错误,填报率再高也不能支持项目决策。与其用单一指标追求满分,不如把按时记录率、抽样核验差异、异常解释率和使用数据采取行动的比例放在一起看。

此外,企业不应追求“所有异常都为零”。真实项目会发生临时支持、范围变化和紧急响应。成熟管理的目标是异常可解释、影响可估算、责任边界可追踪,而不是让报表看上去没有波动。

4. 把会议、支持和等待时间全部塞进“其他”

“其他”类别一旦变成默认选项,数据就失去解释力。会议、客户支持、内部协作、培训、流程等待、返工等投入的管理含义不同,不能长期混为一类。但分类也不宜无限扩张,建议从组织真正会采取行动的类别开始,每一类都要能回答一个管理问题。

例如,如果领导团队准备改善客户支持对研发计划的冲击,就需要能区分支持类投入,并且明确支持工作归属到客户、项目还是共享服务。若组织没有计划据此调整资源或服务机制,就没有必要要求员工把支持任务拆成过细的子类。

5. 以处罚推动上线,短期有数据,长期失去信任

在试点初期,迟交可能需要管理者提醒,但把填报错误立即与惩罚挂钩,容易让员工把工时系统视为监控工具。员工会优先确保记录“看起来合规”,而不是主动报告真实的临时任务和估算偏差。数据质量依赖信任和可解释性,不能只靠制度压力维持。

更稳妥的做法是分清无意错误、流程障碍与重复违规。字段不清、任务无法找到、权限不足,属于流程设计问题;确有恶意造假或长期拒绝配合,才进入纪律处理。把系统性问题误判为个人态度问题,会让真实阻力潜伏在数据里。

6. 只买工具,不治理项目、工作项和角色关系

平台能帮助企业降低信息分散和重复录入,却不能替代业务定义。项目边界不清,工具只会更快地产生不一致记录;没有负责人复核,自动提醒也不会让数据自动变准确。工具选型应在口径、流程和责任明确之后进行,或者与试点设计同步推进,而不是先上线再期待系统自然统一工作方式。

如果考虑 PingCode 这类面向项目协作与管理的平台,评估重点不应只是能否记录投入,还要检查项目及工作项是否能关联、权限能否适配组织结构、报表是否支持企业的管理口径,以及与现有流程和系统的衔接成本。平台功能符合要求,不代表组织已经具备使用数据的管理能力。

四、专业判断逻辑:建立一套能够解释偏差的工时体系

1. 从管理问题反推指标与记录粒度

我会先把管理问题写成可验证的句子,而不是先列字段。例如:“项目进入交付中段时,实际投入超过阶段预算的情况能否提前两周发现?”这句话已经提示了分析维度:项目、阶段、计划基线、实际投入与时间窗口。随后再决定要不要增加工作类型、角色、客户或变更标签。

可用一个简单的原则筛选字段:字段是否能支持明确的分组比较、异常解释或行动?如果不能,字段很可能只是为了“以后也许有用”。后续需求可以通过试点复盘补充,不必在开始阶段把所有可能性都压给员工。

管理者要追求的是决策所需的最小充分数据,而不是最大数据量。减少无用字段不仅能提高使用体验,也能降低员工猜填和管理者维护分类的概率。

2. 统一核心口径:实际投入、可计费投入与可用产能分开

企业常把几个不同概念混用。实际投入是人员在工作任务上花费的时间;可计费投入是依据合同或财务规则可向客户结算的时间;可用产能是扣除假期、会议、支持和其他承诺后可安排的容量。三者相关,但不能互相替代。

如果项目经理用实际投入判断员工的可用产能,可能高估未来承接能力;如果财务将所有项目投入都视为可计费时间,可能造成合同成本误判;若管理者把可用产能设成固定标准工时,又忽略团队轮值、培训和跨项目支持,资源计划会越来越脱离现实。

概念 回答的问题 适合的用途 需要避免的混用
实际投入 时间实际花在了哪些工作上 项目复盘、投入结构、估算校准 不直接代表产出质量
可计费投入 哪些时间符合合同或结算规则 服务成本、客户结算、毛利分析 不等于全部实际投入
可用产能 未来一段时间还能承接多少工作 资源规划、项目排期、负荷预警 不能用历史总工时直接推算

3. 统一时间口径和异常处理规则

制度中要明确记录周期、补录期限、最小记录单位和审批责任。每天填报有利于降低记忆误差,但不适合所有团队;按周填报负担较低,却要求员工能可靠回忆。企业可从日录入、周确认开始试行,并规定合理补录窗口,避免月底集中回忆。

更关键的是定义异常如何处理。临时支持属于哪个项目?跨项目会议如何分摊?任务尚未建立时记录到哪里?工时超出计划但确有工作量,谁确认是否变更?如果这些问题没有答案,员工每次遇到异常都要临时猜测,数据口径会随着个人理解分裂。

我建议建立异常清单,而非只建立违规清单。常见异常包括未关联工作项、记录超出项目周期、工作类型为“其他”、超出阶段预算、同一人员同时段重复记录等。每种异常应明确责任人、处理时限和可接受的解释方式。

4. 用分层核验替代逐条审批

让管理者逐条审批所有工时,表面上控制更严,实际可能造成审批瓶颈。团队规模一旦扩大,负责人很难在短时间内判断每条记录是否真实。更有效的机制是规则校验、异常复核和抽样检查结合:系统或表格先检查缺项与冲突,管理者重点看偏差异常和高风险记录,定期抽样验证常规记录。

抽样不是为了证明员工诚实或不诚实,而是确认口径是否易懂、流程是否可执行、数据是否与任务状态相符。发现差异后,应先判断是分类定义模糊、任务创建滞后、补录记忆偏差,还是确实存在不合规行为,再决定如何修正。

5. 将计划和实际放在同一语境中比较

实际工时单独看没有参照意义。计划估算如果从未记录或不断被覆盖,管理者就无法判断偏差是执行问题还是计划基线变化。建议保留原始基线、经批准的调整记录和当前预测,分别呈现,不要用最新计划覆盖历史计划。

当实际投入超过原计划时,管理者应先识别偏差来源:工作范围扩大、技术复杂度低估、等待依赖、缺陷返工、人员经验差异、支持工作打断,还是记录口径变化。不同原因对应不同动作。若是需求变更,应控制范围或调整预算;若是估算偏差,应校准后续计划;若是返工上升,应先查质量流程,而不是简单要求团队“提高效率”。

在数据积累尚少时,不宜把偏差阈值设得过于激进。可以先通过历史项目建立组织自己的参考区间,再按项目类型和阶段细分。阈值的作用是触发解释,不是自动判定责任。

6. 保护数据边界,提前说明用途与访问权限

工时涉及员工行为和组织资源,企业需要明确谁能看什么、数据保留多久、哪些用途被允许。项目负责人可能需要查看项目级投入,团队负责人需要查看团队负荷,财务可能需要访问经过授权的成本口径;并非所有人都需要查看个人完整记录。

若工时数据可能用于绩效、薪酬或纪律判断,应在制度中明确并遵循适用法规和企业的个人信息保护要求。若当前用途只是项目复盘,就不应在员工不知情的情况下把数据转作个人排名。用途变化需要重新评估影响、权限和沟通方式。

五、案例与数据观察:一个模拟试点如何从日报变成项目决策

1. 案例边界:明确哪些数字是情景模拟

下面以一家 180 人的软件与交付组织为例,说明实际工时方案如何设计。该案例为情景模拟,数字用于展示测算方法,不代表任何企业的真实经营结果,也不是行业基准。组织中包含产品研发、测试、实施和客户支持团队,管理者最关心的问题是项目投入偏差发现太晚,且月末统计依赖人工合并多份表格。

试点选择两个交付项目和一个内部产品项目,覆盖 42 名成员、3 位项目负责人和 1 位财务分析人员,周期为 12 周。团队没有一次性要求所有成员记录每个细碎活动,而是先统一项目、工作项和四类工作:计划交付、客户支持、返工缺陷、内部协作。培训前,试点负责人确认每类工作如何归属,并建立任务缺失时的临时记录入口。

2. 试点前的基线:真正的成本藏在汇总流程里

模拟基线显示,试点前团队按周汇总工时,平均每月需要约 14 小时人工整理;约 22% 的记录因项目名称不一致或任务归属不明而需要二次确认。管理者通常在月度复盘时才看到项目投入偏差,偏差发生到被识别的中位时间约为 18 天。

值得注意的是,管理者并没有声称员工完全不填。主要问题是同一项工作在不同表格里采用不同名称,会议和支持投入被混入项目工作,且项目基线常在项目中途被更新。也就是说,组织表面上的“填报问题”,核心是口径、归属和反馈周期的问题。

试点把目标限定为三个可验证结果:减少整理耗时、提高异常可解释性、让预算偏差在更早阶段进入项目讨论。没有把“工时必须达到百分之百准确”设为目标,因为短期内不可能独立验证每一条记录的真实时长,也不符合知识工作的管理现实。

实际工时落地方案:企业管理者开展工时管理的效率提升案例解析

3. 试点过程:先处理记录路径,再要求员工执行

第一至第二周,团队只做口径对齐和任务结构整理,不考核填报率。项目负责人清理重复项目名称,补充常见工作项,并确定跨项目支持如何记录。员工用实际场景演练:客户会议、紧急缺陷、技术评审和临时支持分别归属哪里。发现分类难以区分时,先修改说明,而不是让员工自行猜测。

第三至第四周开始记录,采用周内随时录入、每周末确认的方式。系统或表格先检查缺少项目、日期冲突和异常分类;负责人只处理需要解释的记录。若任务尚未建立,员工可以选用临时入口,项目负责人在规定时间内补建或归属,避免员工因找不到任务而把工作塞进“其他”。

第五至第八周,管理者每周查看预算消耗与工作类型分布。重点不是追问某个员工为什么多花两小时,而是识别项目在哪一阶段开始偏离:是客户新增需求、缺陷返工增加,还是跨团队等待时间变长。发现偏差后,负责人记录原因、影响和决定,形成可复盘的管理闭环。

第九至第十二周,试点团队将历史估算与实际投入进行对照,检查哪些工作类型系统性低估,哪些项目的支持投入经常未进入计划。对于差异明显但原因不明的记录,采用抽样访谈和任务核对,不将系统上的数字当作独立事实。

4. 试点后的模拟观察:管理价值来自偏差解释速度

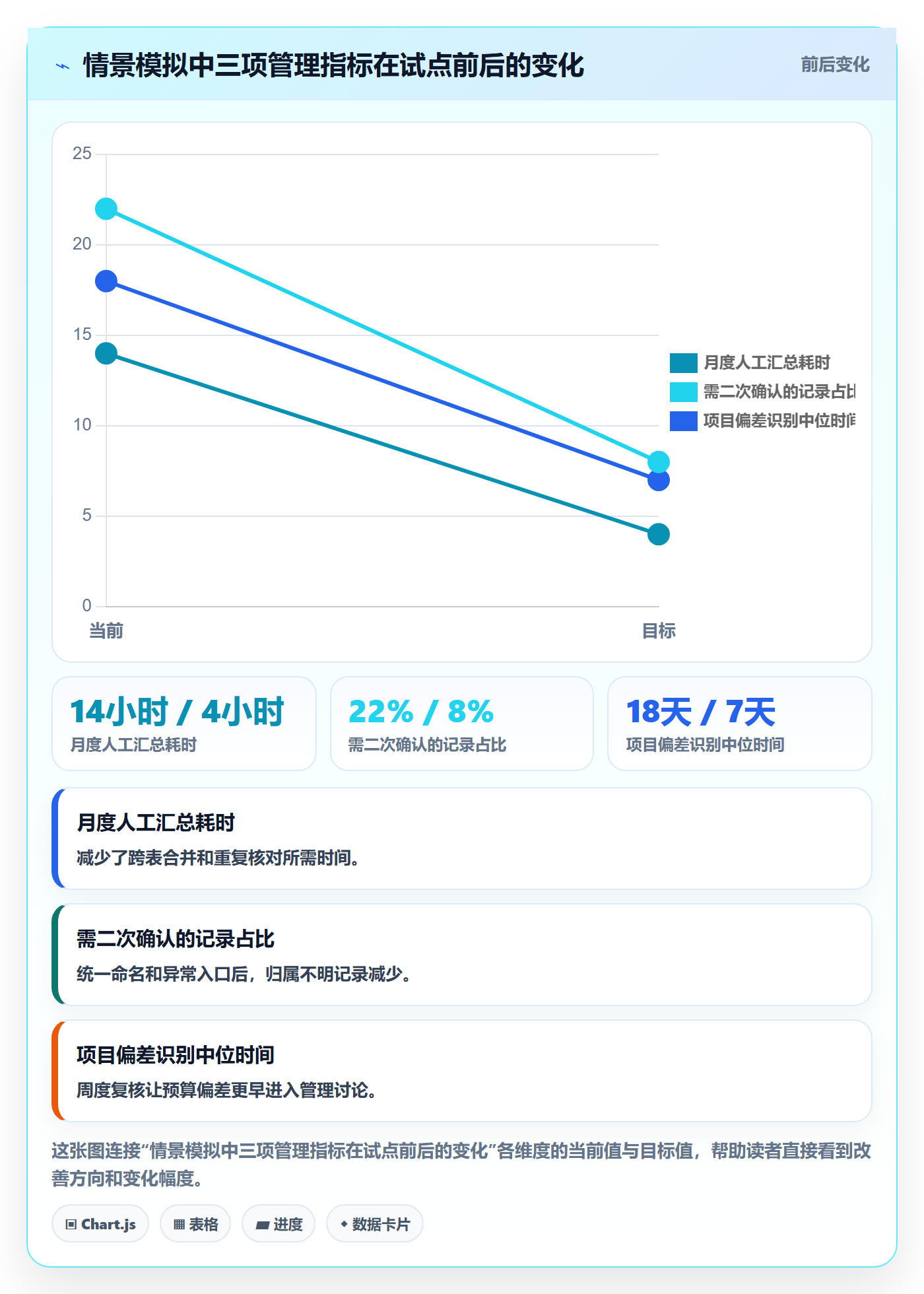

情景模拟结果中,月度整理时间从 14 小时降到 4 小时,需二次确认的记录占比从 22% 降到 8%,项目偏差识别中位时间从 18 天缩短到 7 天。与此同时,团队并没有要求员工把所有工作都拆成分钟级记录;改善主要来自项目名称统一、异常入口明确和每周复核。

这组结果不应被理解为平台上线必然带来相同幅度的提升。若项目结构持续变化、负责人不参与复核,或员工没有方便的记录路径,结果可能完全不同。更重要的变化是项目经理能更早区分需求变更、返工与计划估算偏差,因而可以在预算耗尽前采取动作。

例如,某个交付项目的工时曲线在第三周开始高于基线。负责人没有立即要求团队压缩时间,而是检查工作类型后发现,新增需求带来的投入占增量的大部分,缺陷返工并非主要来源。项目随后与客户确认范围调整,并更新预测。若只看总工时,管理者可能误将问题归因于团队效率;分类数据让讨论回到可验证的业务原因。

实际工时落地方案:企业管理者开展工时管理的效率提升案例解析

5. 识别“投入偏差”时,不能跳过原因分解

在模拟项目中,某阶段计划投入为 600 小时,实际记录为 690 小时,表面偏差为 15%。这并不自动意味着项目失控。复核后,增量中有 45 小时来自客户确认后的范围变化,25 小时来自缺陷返工,20 小时来自跨团队等待和协调。若组织不记录变更与工作类型,管理者只能看到超出 90 小时,无法判断该调整预算、改善质量还是优化依赖关系。

因此,我建议把偏差分析至少拆成三步:先确认计划基线是否仍然有效,再识别偏差主要落在哪类工作,最后记录管理动作及其后续结果。若只有“实际比计划多”,那只是一个警报;只有原因和动作进入记录,才是管理信息。

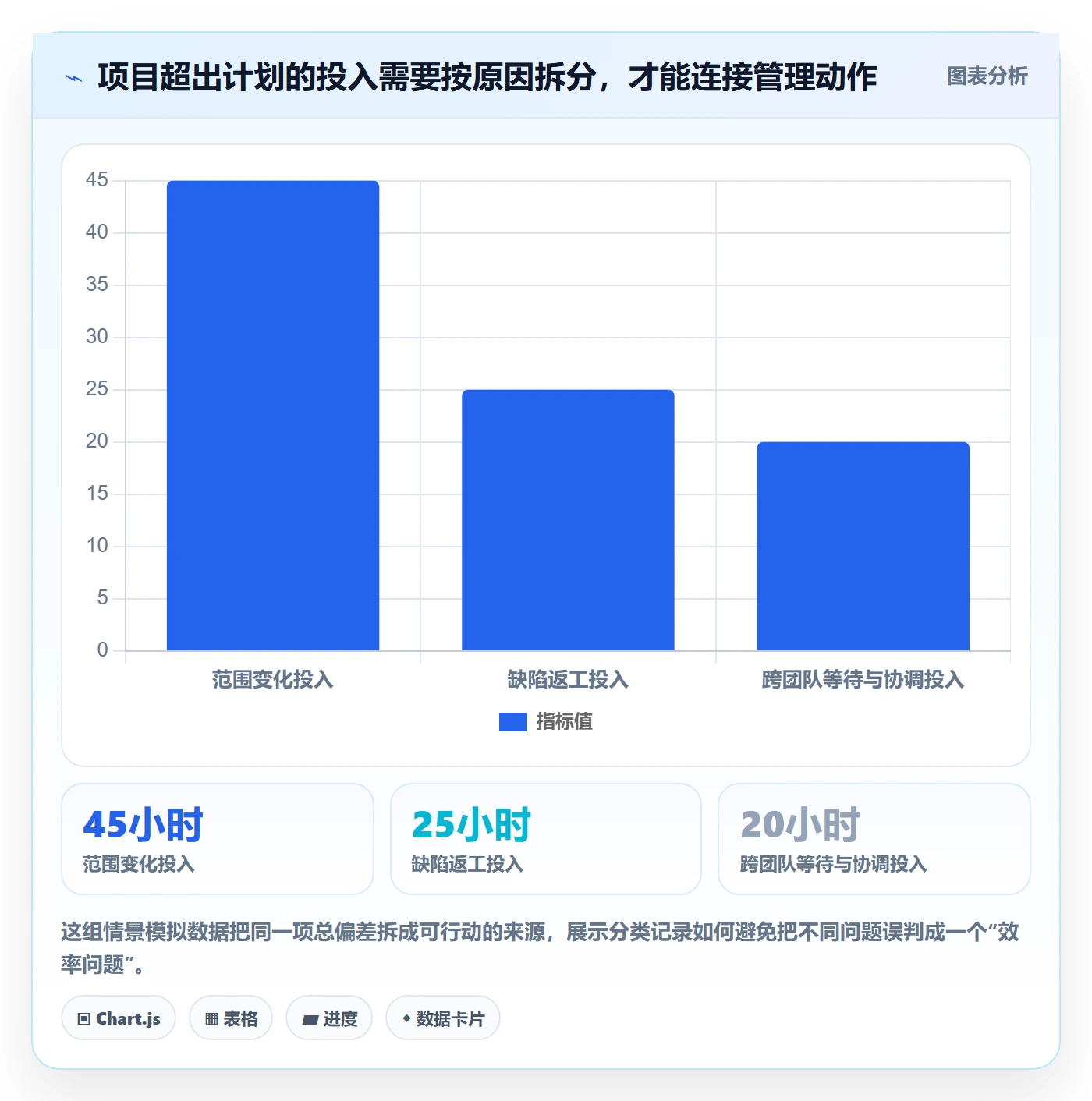

偏差来源 情景模拟投入 可采取的管理动作 后续需要验证的结果
已确认的范围变化 45小时 更新范围、预算和交付预测 新增工作是否有对应决策与客户确认
缺陷返工 25小时 复查测试覆盖、需求验收和缺陷根因 后续阶段返工投入是否回落
跨团队等待与协调 20小时 调整依赖节点和决策时限 等待周期和阻塞次数是否减少

6. 用结果指标验证流程,而不是只看数字变整齐

试点结束时,管理者还应检查三件事。第一,数据是否被用于调整范围、资源或工作方式;第二,员工是否能解释自己的记录规则,常见异常是否减少;第三,流程是否把负担转嫁给少数项目负责人或财务人员。若员工填报时间下降了,但管理者每周需要大量手工纠错,流程仍未真正改善。

企业可以在试点前设定基准和观察窗口,不需要承诺一个行业统一的“达标值”。例如,按时记录率达到 90% 可能是某团队可接受的起点,但如果抽样差异仍高、项目偏差仍无法解释,就不能据此宣布成功。基准应该帮助团队识别变化,不应变成脱离业务情境的排名工具。

实际工时落地方案:企业管理者开展工时管理的效率提升案例解析

六、落地路线:从试点、复盘到规模化的七个步骤

1. 明确业务目标和责任人

在建立字段之前,指定一个业务负责人对目标负责,并把目标写成可观察的结果,例如“将预算偏差发现时间提前到阶段中段”或“减少月底手工整理时间”。同时明确数据负责人、项目负责人和员工分别承担什么责任。没有业务负责人,工时方案容易变成由行政或财务单方面推动的录入任务。

2. 盘点现有数据和工作流

整理企业已有的项目清单、工作项、日报、工时表、审批规则和报表。不要急着迁移所有历史记录,先找出会影响试点的口径冲突:项目编码是否唯一,员工能否找到所属任务,工作类型是否有明确解释,计划基线是否保留。现状盘点的目的不是追求资料完整,而是找到最可能造成数据失真的断点。

3. 设计最小字段与口径说明

试点字段通常包括人员、日期、项目或工作项、投入时长、工作类型和必要备注。备注不宜成为强制写长篇说明的字段,只有异常记录、变更投入或特殊工作需要补充上下文。每个字段都要配一条容易执行的说明,并用实际例子验证不同人是否会得出同样的归属判断。

4. 选择试点团队并建立基线

选定能够在一个到三个月内复盘的团队,记录上线前的整理耗时、异常比例、偏差发现时间或其他与目标有关的基线。基线不必追求实验室级精确,但要保留统计口径、样本范围和计算周期。若没有基线,试点结束后容易凭印象判断成败。

5. 让工作项和记录入口匹配真实工作

员工应该能在执行工作时找到正确入口,而不是在月底面对一张很长的下拉列表。临时支持、客户沟通、缺陷修复和内部工作要有清晰归属;未建任务时要有补建机制。工作项由谁创建、什么时候关闭、跨项目任务如何归属,都应在试点开始前讲清楚。

6. 建立异常复核和反馈闭环

指定每周或每两周复核异常,优先处理数据缺失、冲突、超出阶段预算和“其他”类别集中增长等情况。复核结果要反馈给流程设计者:如果许多人对同一类工作填错,先检查规则是否模糊;若多个项目都存在相同等待投入,则需要进一步优化流程,而不是逐个纠正个人记录。

7. 复盘收益和负担,再决定是否扩展

试点复盘同时看收益和成本。收益包括统计时间节省、偏差识别提前、资源冲突减少等;成本包括培训时间、日常录入时间、管理员维护时间和系统集成投入。只有在目标有改善、员工负担可接受、异常能处理的前提下才扩大范围。如果只有报表变多而决策没有改变,应先调整用途和流程。

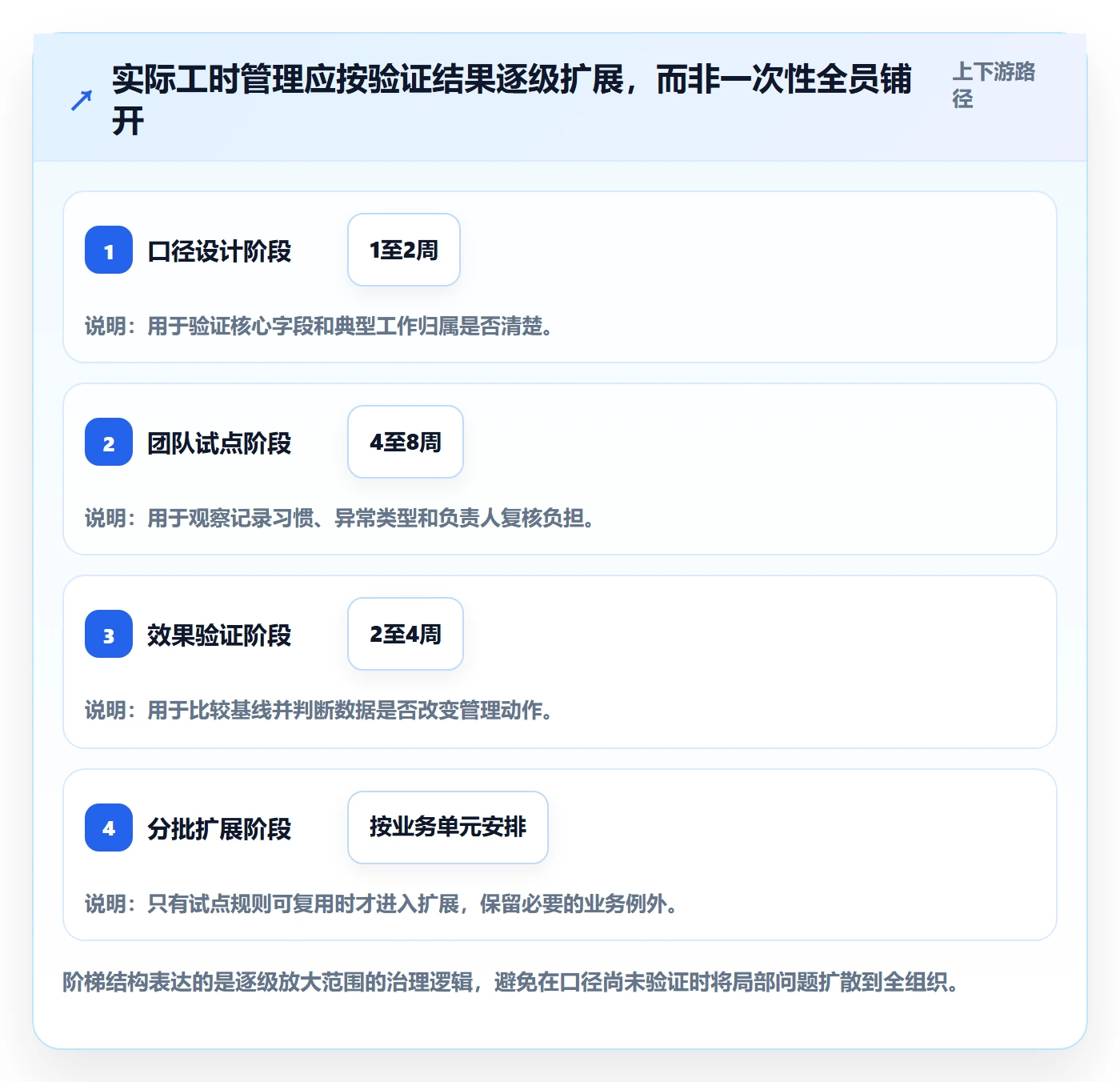

阶段 建议周期 交付物 进入下一阶段的判断
目标与口径设计 1至2周 目标、字段、工作类型、责任矩阵 典型场景能被不同角色一致解释
团队试点 4至8周 可用记录、异常清单、周度复盘 关键异常可定位,记录负担可接受
效果验证 2至4周 前后对比、收益成本分析、调整方案 至少一项管理决策因数据得到改善
分批扩展 按业务单元安排 推广模板、培训材料、治理规则 新增团队能够复用口径并明确本地例外

实际工时落地方案:企业管理者开展工时管理的效率提升案例解析

七、不同组织情况下的行动建议与方案取舍

1. 小团队、项目少:优先保持流程轻量

若组织人数较少、项目数量有限,且项目负责人能直接了解团队工作,不必立即建立多层审批和复杂分类。可以从每周记录、项目与工作项关联、少量工作类型开始,重点验证估算是否合理、项目投入是否超出预期。轻量表格也可以成为起点,但要统一编码、明确负责人,并保证记录不是月底临时补写。

这类组织的取舍是:接受一定的汇总手工成本,换取更低的系统维护成本。若多项目并行、跨团队协作或客户成本核算逐渐增加,再评估是否需要更适合的项目管理平台。不要为了“看起来成熟”而引入超过组织能力的审批层级。

2. 中大型、多项目组织:优先治理口径、权限和集成

当团队规模超过 100 人、多个项目同步运行、角色跨项目投入时,人工表格的维护和权限控制会逐渐变成瓶颈。此时可评估像 PingCode 这样的项目管理平台,将实际投入与项目、工作项和交付过程关联,减少重复录入并支持分角色查看。但在选型前,应先确认组织是否已有统一项目结构,避免把不同业务部门的流程强行压进一个模板。

规模化的主要取舍是标准化和灵活性。统一字段便于横向分析,但部门任务差异可能需要扩展类别;保留例外有助于适配业务,却会增加报表治理成本。较好的做法是设置统一核心字段,并允许受控扩展,要求每个扩展类别说明业务用途和维护责任。

平台评估还要比较现有系统的集成方式、权限粒度、审计要求、数据导出能力、管理员工作量和总拥有成本。不能只看演示中的理想流程,也要拿真实项目做配置测试,检查从任务创建、工时记录、异常复核到管理报表的完整路径。

3. 交付与咨询型组织:区分客户结算和内部投入

交付、咨询、专业服务团队通常需要看项目成本和可计费投入,但员工实际做的工作不一定都能向客户结算。售前支持、内部培训、项目协调、质保处理和客户变更可能适用不同合同规则。应将实际投入与可计费口径分开管理,并由财务或交付运营维护结算规则,避免项目负责人自行推断。

这类组织的取舍是记录细度与员工负担。合同核算要求较高时,可能需要更细的客户、项目阶段和工作类型,但必须说明哪些记录进入结算、哪些只用于内部成本分析。若把所有内部管理用途都与客户计费逻辑混在一起,员工会难以判断记录规则,财务也更难追溯。

4. 研发与产品团队:更适合分析投入结构,不适合追逐个人时长排名

研发工作存在不确定性,需求理解、技术探索、缺陷定位和跨团队评审都可能具有较大波动。工时数据有助于观察计划工作与支持工作之间的结构、发现返工集中点、校准未来估算,但不适合直接用来衡量每个人的生产率。管理者要把投入数据与交付范围、质量结果和依赖情况共同解释。

这类组织要权衡可解释性与记录精度。若把技术探索和未知问题强行归入固定任务,记录会失真;若完全不分类,管理者又无法识别探索投入是否长期挤占交付。可以设定有限的探索、返工、支持和计划交付类别,并在阶段复盘时关注其变化,而不是要求每项工作都有精确到分钟的预估。

5. 流程不成熟或项目定义混乱:先修业务基础,不急着扩展工具

如果项目经常没有明确范围、任务由不同团队重复创建、负责人不确定、需求变化没有审批记录,工时数据只能忠实记录混乱。此时优先建立项目责任、范围变更和任务归属规则,再做工时试点。工具可以帮助暴露问题,却不能替组织决定谁有权确认范围、谁负责维护项目结构。

这类企业要接受一个现实:短期内最有效的“工时项目”可能不是增加报表,而是先让项目状态、工作项和变更记录可用。先改善基础数据,再要求团队投入时间记录,才能避免把治理失败归咎于员工执行不力。

6. 管理目标侧重点不同,指标组合也应不同

如果当前最大问题是月末成本核算,优先核实项目归属、可计费规则和财务周期;如果最大问题是项目频繁延期,优先观察阶段投入、变更和返工;如果重点是员工过载,优先看多项目分配和连续高负荷,而不是团队总工时。指标组合应该跟着管理目标变化,不宜把一套报表同时用于所有问题。

当前主要诉求 优先投入 应保留的取舍 阶段性成功信号
项目成本可追溯 项目归属、工作类型、结算口径 增加必要分类,但限制字段扩张 项目成本能解释到阶段和工作来源
更早识别交付风险 计划基线、实际投入、变更与返工记录 允许偏差存在,重点追踪原因 风险进入讨论的时间提前
改善人员负荷 跨项目分配、支持任务、可用产能 不把标准工时等同于产能 资源冲突更早暴露并得到调整
减少统计工作 减少重复录入、统一名称、自动汇总 不为自动化保留无用字段 管理者花在整理而非核对上的时间下降

八、如何评估工具与治理成本:不要只比较功能清单

1. 从端到端场景验证,而不是逐项打勾

评估工具时,选一个真实项目完成一条完整路径:项目创建、工作项分配、员工记录实际投入、异常被发现、负责人复核、报表呈现、管理者据此采取行动。若演示只展示“可以填工时”和“可以导出报表”,就没有验证组织真正关心的数据质量和决策闭环。

最好请员工、项目负责人、财务或运营人员分别试用同一场景。员工关注记录是否顺手,负责人关注异常是否能处理,财务关注口径能否追溯,管理层关注报表是否回答问题。只听系统管理员或采购团队的意见,容易忽略日常使用成本。

2. 评估总拥有成本,而不是只看订阅费用

工时方案的成本至少包括工具费用、配置与集成、数据迁移、管理员维护、员工培训、负责人复核和流程变更。某个平台订阅价格较低,如果需要长期人工整理、维护重复字段或跨系统核对,整体成本未必更低。反过来,能力更强的工具也可能因配置复杂、组织采用率不足而无法回本。

可以建立一份简单的投入产出账:每月节省的统计与核对时间,乘以相关角色的平均人力成本;再估算因风险提前发现而减少的加班、返工或预算失控影响。后者往往难以精确货币化,因此应将计算假设写清楚,采用保守估计,避免把所有可能收益都算成确定回报。

3. 将权限、安全和数据治理纳入选型门槛

企业要确认项目数据、人员数据和成本数据的访问范围,了解数据保留、导出、删除与审计能力,并检查是否符合企业内部安全要求和适用法规。不同角色可能需要不同视图:员工查看自己的记录,项目经理查看项目投入,管理层查看汇总趋势。权限设计如果只能全开或全关,就要评估是否会造成不必要的数据暴露。

工具能提供权限选项,不代表权限体系已经设计完成。企业还需明确谁批准访问、离职或转岗时如何调整权限、数据导出由谁负责、历史项目记录如何保留。对于大型组织,这些治理工作应进入上线计划和长期运营预算。

4. 以试点问题测试产品边界

不要只验证“正常情况下能不能填”。更有价值的是测试异常:工作项尚未创建怎么办?人员跨项目投入如何汇总?项目阶段被调整时如何保留历史基线?周末或非工作时段记录如何处理?团队分类变更后旧数据能否比较?这些情况会决定平台在真实组织中是否可持续。

如果组织在评估 PingCode 等平台,应重点验证其项目与工作项关联方式是否符合现有管理模型,报表是否满足试点口径,权限与集成是否符合企业约束,并确认管理者愿意基于数据采取行动。平台适配只是成功的必要条件之一,不是工时治理的全部答案。

九、衡量成效:把数据质量、业务改善和员工负担一起看

1. 建立一组能彼此制衡的指标

单一指标很容易被优化,却未必改善实际情况。只追求按时记录率,可能让员工集中补录;只追求统计耗时下降,可能减少必要核验;只追求预算偏差缩小,可能诱导负责人频繁改写基线。指标应同时覆盖数据质量、分析能力、业务结果和操作负担。

建议按月或按项目阶段查看一组精简指标,并为每项指标标注定义、统计范围、负责人和可能的误读。指标不是用来制造统一排名,而是帮助管理者知道“变化来自哪里”。

指标类别 建议关注 解释边界
及时性 按时记录率、补录比例 及时不代表内容准确
一致性 项目归属错误率、抽样差异率 差异要区分口径模糊和行为问题
可解释性 异常记录解释完成率、原因分类覆盖率 分类覆盖不代表原因一定正确
管理应用 依据数据调整范围或资源的案例数 行动数量不等于行动有效
操作负担 每周记录耗时、负责人复核时间 应同时关注员工与管理者成本

2. 观察长期趋势,避免把短期新鲜感当成效果

上线初期,员工可能因为培训和管理关注而提高记录率,随后逐步回落。因此至少要观察多个周期,检查填报质量、异常类型和管理动作是否稳定。若第一周表现很好、第二个月开始出现大量补录,管理者应寻找流程摩擦,而不是简单提高提醒频率。

同比或跨团队比较时,要先确认项目类型、任务难度、团队角色和统计口径是否接近。不同团队的工作结构不同,投入时长不宜直接横向排序。更合理的比较方式是同一团队在相似业务条件下的趋势,或多个可比项目在统一阶段口径下的偏差。

3. 对每项指标设置解释规则,而非设置机械惩罚线

例如,返工投入占比上升,不应自动触发个人问责;它可能来自需求不稳定、测试环境问题或缺陷分类变化。项目投入偏差超过某个阈值,也不代表必然失控,可能只是批准后的范围调整。阈值可以触发复核,但真正的判断要回到业务原因、计划基线和责任边界。

成熟的指标治理会记录“数值,解释,行动,复查结果”。如果企业只保留数值,报表会成为新的静态档案;如果记录了行动和后续变化,管理者才能知道哪些决策真正有效。

十、风险与边界:工时数据能回答什么,也不能回答什么

1. 工时数据不能独立证明效率高低

实际投入只说明时间记录到了哪些工作上,不能单独说明产出是否高、质量是否好、工作是否有价值。不同任务的复杂度、依赖关系、经验门槛和不确定性差异很大。若企业需要衡量交付效率,应同时观察交付周期、质量、变更、返工和客户结果,并把这些指标放在业务背景中解释。

2. 工时数据可能受到记忆偏差和分类偏差影响

员工事后补录时容易高估最近、最容易记住的任务,低估短时切换和临时沟通;分类设计也可能让人把不容易归类的工作集中放入某一项。企业可以通过缩短记录间隔、简化分类、保留异常说明和定期抽样降低偏差,但很难把知识工作记录变成无误差的客观测量。

3. 自动化不能替代责任分配

自动提醒、异常规则和报表能减少机械劳动,但仍需要有人确认项目边界、变更是否批准、异常是否合理。组织要明确谁有权调整基线、谁可以修改项目归属、谁对报表口径负责。没有责任机制,自动化只会把未经核实的数据更快地传播给更多人。

4. 应防范数据用途漂移和不当监控

工时数据可能被持续扩大用途,从项目管理延伸到个人表现、薪酬或纪律处理。用途变化会影响员工对记录真实性的判断,企业应提前告知数据用途、访问范围与保留方式,并按照适用法律和企业治理要求处理。若数据质量不足以支撑某类判断,就不应仅因系统“能导出”而用于该判断。

5. 资源紧张时,优先保证异常处理,而非增加细节

如果管理员和项目负责人没有时间维护数据,优先减少字段、缩短试点范围、明确关键异常,比增加更多报表和审批更有效。工时方案应该与组织的治理能力相匹配:当前只能稳定维护项目级数据,就先把项目级数据做可靠;待责任和流程成熟后,再增加阶段、成本或工作类型分析。

十一、不同情况下的最终取舍:先解决最贵的管理盲区

1. 需要成本核算时,接受更多口径治理成本

如果企业要将工时用于项目成本或客户结算,就需要更严格的项目归属、合同规则和核验流程。此时适度增加字段和财务复核是合理的,但要把可计费与实际投入分开,明确哪些数据可进入结算。取舍的核心不是“越细越好”,而是核算要求是否足以覆盖新增记录成本。

2. 需要资源规划时,不要用满负荷假设替代真实容量

若管理者要判断能否接新项目,历史实际工时有参考价值,但必须扣除休假、会议、支持、培训和未计划工作。把每个人的标准工作时间全部排满,看似资源利用率高,实际可能导致变更、加班和项目延期。资源计划要保留缓冲,并按照团队角色和业务周期校准,而非机械地让工时表填满。

3. 需要改善效率时,把注意力放在投入结构而非个人榜单

如果目标是减少等待或返工,管理者更应观察团队整体时间结构及其变化,找出流程上反复出现的损耗点。个人投入记录可以协助理解工作分布,但不能取代对工作系统的分析。很多“效率问题”最终是依赖、需求、质量或决策机制问题,并非个体速度问题。

4. 管理基础薄弱时,先做小范围可信数据

若企业没有统一项目体系、负责人职责不清,不妨先从一个业务单元和少量关键项目做起,记录最小必需信息。以一条闭环证明数据能支持决策,再推广规则。这个选择看起来慢,但通常比一次性全员上线、随后花几个月修复口径更省成本。

十二、总结:实际工时落地的分水岭,是数据有没有改变决定

实际工时管理最容易被误解为一项“让员工把时间填完整”的行政工作。我的判断恰好相反:它首先是一项管理设计工作,员工记录只是其中一个环节。企业要先确定要改善的决策,再定义最小必要口径,随后建立异常核验、偏差解释和行动复查。缺少这条链路,填报越频繁,可能只是积累更多无法解释的数字。

本文案例中的工时变化是情景模拟,不能直接当作实施承诺或行业基准。真正落地时,应先测量本企业的统计耗时、记录差异和偏差发现时间,再用试点验证流程是否有效。选择 PingCode 或其他项目管理平台,也应围绕真实项目场景验证任务关联、权限、报表和集成,而不是因为工具具备工时功能就默认管理问题已经解决。

我建议管理者下一步只做三件事:选出一项最昂贵的管理盲区;找一个边界清晰、负责人明确的试点团队;在上线前记录一组可复核的基线。试点结束后,不只问“员工有没有填”,还要问“我们因此更早发现了什么、采取了什么动作、结果有没有改善”。当工时记录能回答这些问题,它才从填报负担变成经营信息。

常见问题解答(FAQ)

1. 企业落地实际工时管理,第一步应该做什么?

我想在团队里推工时管理,但一提到填工时,大家就觉得是在被监控。我不确定应该先选工具,还是先定填报规则;如果一开始就要求所有人每天记到很细,会不会反而让项目进度更慢?

先明确工时数据要解决的管理问题,再决定记录范围和工具。比如,若主要想判断项目是否持续超出预算,先记录项目、任务、日期和实际投入时长即可,不必一开始就拆到每个操作步骤。可以用两周做小范围试运行:选一个边界清晰、负责人明确的项目,让团队每天或每周按固定节奏补录,并统计填报耗时、缺失率和工时偏差。

一个便于执行的试点标准是:多数成员每次补录控制在几分钟内,缺失记录能在当周发现并补齐。管理者还应说明数据用于项目估算、资源协调和复盘,不将单条工时直接等同于个人绩效;否则,员工容易为了数据好看而填报,最终失去管理价值。

2. 工时应该按任务记录,还是按项目汇总?

我现在只能看到团队每周投入了多少小时,却说不清时间花在哪些事情上。想把记录拆细,又担心任务名称太多、填报负担太重;到底细到什么程度,才足以支持管理决策?

记录粒度应由决策需要决定,而不是越细越好。若管理者只需判断项目总投入和预算消耗,按项目记录可能够用;若要发现需求变更、返工或测试投入增加,则需要至少细分到可识别的任务类别。可先采用“项目,任务类别,实际工时”的两层结构,例如把开发、测试、沟通协调和返工分开,而不是为每次短暂操作单独建任务。

试运行后检查两项指标:一是记录能否解释项目偏差,二是员工是否频繁把时间填进“其他”。如果“其他”长期占比很高,说明分类不贴合实际;如果分类太多、填报错误频发,则应合并类别。合理的粒度,是足以支持一次具体决策、又不会让记录本身变成主要工作。

3. 怎样判断项目实际工时已经偏离计划,需要管理者介入?

我遇到过计划工时看起来正常,项目临近交付才突然发现投入超了的情况。只看总工时似乎太迟,只看每天的波动又容易误报;有没有更实用的预警方法?

不要只盯着累计工时,而要把实际投入与已完成工作、剩余工作和变更记录一起看。举例来说,一个计划投入为 200 小时的项目,进行到一半时已投入 130 小时,但关键任务只完成约四成,这比单看“已用 65% 工时”更值得追问。

可以设定分阶段检查点,例如每周比较计划与实际投入,并要求负责人解释明显偏差来自需求增加、估算不足、等待依赖还是返工。阈值不宜照搬统一百分比:短周期、需求稳定的工作可以更敏感;探索性任务则要结合不确定性留出调整空间。预警的目的不是追责,而是尽早决定是否缩减范围、调整人员、处理依赖或更新交付日期。

4. 实际工时数据如何用于提升效率,而不是变成考勤或绩效监控?

我担心收集工时之后,管理层只拿它比较谁填得多、谁填得少,团队因此开始追求记录时长而不是交付结果。怎样设计复盘,才能让数据真正帮助团队减少浪费?

把工时数据用于流程分析和估算校准,避免把“投入时间长”直接解释为“效率低”。例如,连续几个迭代中测试与返工工时占比上升,管理者应先检查需求验收标准、缺陷来源和交接流程,而不是简单要求个人加快速度。复盘时可将计划工时、实际工时、完成范围、变更次数和返工原因放在一起,形成可行动的结论;

下一周期再核对改进是否有效。还要明确数据的访问权限、用途和保留周期,并允许成员标记临时支援、等待外部反馈等特殊情况。衡量落地成效时,优先看估算偏差是否缩小、重复返工是否减少、项目决策是否提前,而不是把填报时长或个人工时排名当作效率指标。

核心关键词

读者评论

马
马知夏

我们试过按半小时填报,后来发现不少人下班前凭记忆补录,细分得越多,数据未必越准。改成按工作项记录后,项目复盘更容易解释投入去向。

段
段启航

文中把历史工时和未来产能分开看很有必要。我们做排期时还会单独估算会议、值班和临时支持,否则看着有空档,实际经常接不下新任务。

龚
龚嘉禾

工时数据不直接用于个人排名,这点符合实际。不过团队里常见的跨项目协助很难归属,最好在试点阶段就明确记录方式,不然最后还是容易被归到“其他”。

文章包含AI辅助创作:实际工时落地方案:企业管理者开展工时管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571251

赞 (0)
飞飞飞飞
计划工时流程与规范:企业管理者工时管理效率提升关键指标
上一篇 1天前
工时审核管理方法大全:企业管理者工时管理效率提升落地清单
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
