计划工时最容易被误用的地方,是把它当成“员工每天应该填几个小时”的考勤要求。真正有效的工时管理,管理的不是人坐在工位上的时间,而是组织如何估算工作、分配能力、识别偏差,并据此调整承诺。制度只规定填报频率,团队可能得到一张更整齐的表,却仍然不知道项目为什么延期、谁的负荷已经过高、下一次计划该怎么改。
本文把计划工时放回完整管理链条中讨论:从工作拆分、估算、审批、分配,到记录实际投入、分析偏差、复盘和制度迭代。文中的案例与数值会明确标注为情景模拟或建议基准,不冒充真实企业统计。管理者可以据此搭建适合自身业务的制度,也可以判断哪些数据值得收集、哪些流程不值得增加。
一、先讲核心结论:计划工时是预测工具,不是考勤指标
1. 先区分计划工时、实际工时与工作时间
计划工时,是团队在执行前对一项任务预计投入的有效工作量;实际工时,是执行中按规则记录的实际投入;工作时间,则通常指员工的出勤时段或劳动时间。三者有关联,但不能互相替代。员工在岗八小时,不代表当天完成了八小时可计量的项目工作;一项任务估算十六小时,也不代表必须由一个人连续工作十六小时。
我建议制度从定义开始,而不是从填报表格开始。先明确“工时”计量的是有效投入还是出勤时间,按小时还是人天记录,会议、等待、返工、支持工作是否纳入。定义不一致,后续所有部门都能按自己的理解填数,报表看似统一,比较口径却并不统一。
2. 计划工时管理要回答四个经营问题
在制度设计中,我会先问管理层希望通过计划工时做什么。如果目标说不清,工时数据很容易被拿去回答它本来回答不了的问题。合理的目标通常聚焦以下四类:
- 能否按期交付:工作量估算与团队可用能力是否匹配,范围变化是否及时进入计划。
- 资源是否过载:关键岗位是否同时承担过多任务,是否存在长期加班或任务拥堵。
- 估算是否可靠:哪些类型的任务持续低估,偏差来自不确定性、需求变更,还是拆解不足。
- 成本是否可解释:项目投入与交付结果能否对应,支持、维护和返工是否被漏记。
这四类问题都不是“谁填得少”或“谁填得多”。计划工时的价值在于让预测可校正、负荷可讨论、偏差可解释,而不是让管理者用单个数字给员工排高低。
3. 制度是否有效,可以用一条闭环检验
完整链条至少包括:工作范围形成、任务拆分、计划估算、能力核对、执行记录、偏差解释、计划调整和复盘沉淀。任何一环断开,数据的管理价值都会大幅下降。只记实际、不保留原计划,无法分析预测;只做计划、不记录变化,无法解释偏差;只做统计、不让统计结果进入排期,数据就成了月报装饰。
- 先确认工作对象:项目、产品需求、客户支持、运维事项分别如何归类。
- 再形成计划基线:记录任务范围、负责人、估算、计划周期和估算依据。
- 执行期间记录实际投入与变化原因,不用事后回忆替代过程记录。
- 周期末对计划与实际做差异分析,区分正常波动与管理异常。
- 把结果用于下一个周期的估算、排期和能力规划,而不是只用于追责。
下面的流程图表采用情景模拟口径,重点不是给企业设定统一达标率,而是显示闭环各节点需要留下什么证据。组织可以把实际制度与这些节点逐一对照,找到数据断点。

二、背景和真实场景:为什么组织开始关心计划工时
1. 项目变多后,管理者开始看不清能力边界
小团队常能靠口头沟通协调:负责人知道谁在做什么,任务临时变化也能当面商量。但当组织扩到多个产品线、交付项目或职能团队,个人往往同时服务多个目标。此时“大家都很忙”并不能说明资源配置合理,也无法回答下个月还能接多少工作。
我见过不少类似的管理困局:项目负责人报出预计交付日期,研发说排期已满,销售仍然承诺新需求,管理层最后只能靠加班填补计划缺口。问题未必是员工效率低,而可能是缺少统一的工作量语言,跨项目的任务抢占没有被提前看见。
2. 计划工时的难点不在录入,而在估算输入是否可信
如果任务没有明确交付物、验收标准或依赖关系,估算就会变成猜测。比如“优化系统性能”可能只是调整一个查询,也可能涉及数据模型、缓存策略、压测、灰度发布和回滚准备。标题相同,工作范围差异很大,要求团队给出精确小时数并不合理。
所以,制度不能要求所有任务都以同样精度估算。对范围明确、重复度高的工作,可以估算到小时;对探索性工作,先估算一个短周期的验证任务,再根据结果重新规划。把不确定性明确标出来,比把一个模糊数字写得很精确更专业。
3. 多项目组织需要将个人负荷与团队能力分开看
个人计划工时是微观数据,团队能力是经过会议、支持、请假、协作和不可预见工作折减后的可用容量。若团队有十个人,理论上每周有四百小时,并不代表可以承诺四百小时的项目产出。会议与协作成本、故障响应和临时需求都会占用时间。
企业管理者需要区分“理论工时”和“计划容量”。前者是日历上的时间总量,后者是经过业务现实校正后可以用于承诺的投入。把理论总工时直接当作交付能力,常常会造成计划过满,随后用加班掩盖容量模型的错误。
4. 工时数据会改变组织行为,因此制度设计本身也是风险控制
员工知道数字会被用于考核后,填报行为就可能从“如实记录”变成“保护自己”。有人把估算报高,以免超时被问责;有人不记会议和支持工作,避免显得效率低;有人把实际工时补到恰好符合计划。数据越接近个人奖惩,越需要谨慎解释。
制度不是中性的表格。填报字段、审核权限、统计口径和管理用途都会改变团队如何工作。管理者如果希望得到真实数据,就应当减少员工因记录事实而受罚的预期,并把异常调查的重点放在流程、范围和资源安排上。
三、常见误区:看似严格,实际上削弱数据质量
1. 误区一:把计划工时当成必须完成的配额
计划工时是预测,不是任务配额。若员工计划投入六小时却只投入四小时,不能立刻推断其效率高;也可能是任务范围缩小、等待依赖、被其他工作打断,或者记录不完整。反过来,实际投入超过计划,也未必是执行差,可能是需求新增、技术风险暴露或估算输入不足。
将计划工时直接作为个人产出目标,会诱发两类失真:一是员工倾向于报高计划,给自己留缓冲;二是复杂任务被拆成容易完成的短任务,长期工作被忽略。管理层得到的表面确定性,通常以牺牲预测质量为代价。
2. 误区二:追求分钟级记录,忽略记录成本
工时颗粒度不是越细越好。要求员工将每十五分钟归属到项目,可能适用于按合同计费、法律合规或严格成本核算的场景,但会增加切换与记忆负担。对多数知识工作团队,过细的记录成本可能超过新增信息的价值。
更实际的做法是按管理目的选择颗粒度。项目组合决策可能需要按半天或一天了解投入分布;客户计费需要按合同约定精度;长期排期则应关注任务级计划与周期偏差。不要为了报表看起来精确,要求每个人承担无效操作。
3. 误区三:把计划偏差直接等同于个人绩效
偏差来自多种因素:任务拆解是否充分、需求是否变化、外部依赖是否及时、技术债是否暴露、估算者是否熟悉任务、执行中断是否频繁。只看“实际减计划”无法区分这些来源,更无法判断责任归属。
我更建议先判断偏差是否具有可解释性,再判断是否需要管理介入。可解释偏差是组织学习的输入;反复发生且无人调整的偏差,才可能反映估算流程或资源管理问题。把所有偏差都道德化,会让团队减少主动暴露风险。
4. 误区四:只统计项目工作,忽视支持与维护
如果工时制度只记录新项目,客服支持、线上故障、代码维护、内部协作和临时评审就会成为“看不见的工作”。结果是项目计划持续过满,管理者误以为团队没有投入足够时间,员工则觉得工作越来越多却无法解释。
解决办法不是把每个零碎动作都拆成任务,而是为非项目工作建立可识别的分类与记录规则。例如按周汇总常规支持工作,重大事件单独记录;高频会议不必逐次拆分,但关键项目活动应有合理归属。
5. 误区五:将实际工时当作生产率的完整替代指标
工时表达投入,不直接表达价值。两个团队投入相同工时,可能交付范围、质量、复用程度和风险水平完全不同。若只比较工时,组织容易奖励“耗时可见”的工作,低估自动化、平台能力建设和预防性维护的长期收益。
所以,工时数据应与交付结果一起解释。可搭配按期交付率、返工率、缺陷趋势、需求变更率或客户验收情况,但不能把任何一个单项指标包装成绝对生产率。管理决策需要多证据,而不是寻找一个万能数字。
四、专业判断逻辑:制度从目标、口径到治理逐层设计
1. 先确定业务目的,再确定数据范围
我通常把工时管理目标分为四类:项目排期、成本核算、资源平衡和过程改进。一个组织可以同时存在多种目的,但要明确主次,因为它们需要的数据颗粒度、审核方式和保留周期不同。
| 管理目的 | 主要问题 | 建议数据颗粒度 | 主要风险 |
|---|---|---|---|
| 项目排期 | 当前能力能否支持交付承诺 | 任务级计划,按周核对实际 | 计划被误当成个人配额 |
| 成本核算 | 项目或客户消耗了多少可计费投入 | 按合同与财务口径设置 | 漏记非项目工作导致成本低估 |
| 资源平衡 | 关键岗位是否过载、工作是否冲突 | 团队级容量,个人级必要信息 | 忽略协作与支持的容量折减 |
| 过程改进 | 偏差与返工集中在哪些环节 | 任务类型、偏差原因、结果数据 | 分类过多,记录负担超过收益 |
表格里的颗粒度是建议起点,不是固定标准。若企业要求财务审计级记录,应优先满足合同和会计政策;若目标是产品团队排期,通常不必复制财务计费系统的细粒度。先问“数据要支持什么决策”,再问“需要记录到多细”,顺序不能颠倒。
2. 统一核心术语,但允许不同工作类型使用不同估算方法
制度至少要定义计划工时、实际工时、剩余工时、估算基线、工作日、有效投入、变更和偏差原因。定义不需要冗长,但必须有可执行例子。比如,临时参加一次会议是否计入项目投入,取决于会议目的和组织口径,不宜让每个团队各自判断。
估算方法可以因任务类型而不同。重复性运营工作可参考历史均值;研发探索任务适合区间估算;交付项目可在工作分解结构上逐项估算;突发支持可采用容量预留。最糟糕的设计,是规定统一填报格式,却假设所有工作都能用同一方法预测。
3. 估算要标注不确定性,而不是伪装成精确数值
对成熟、重复、范围清楚的工作,团队可以给出单点估算。对未知较多的工作,我建议使用区间,例如“预计二至四人天”,并说明区间上限受什么因素影响。管理层若必须做排期决策,可以选择风险偏好对应的承诺值,同时保留不确定性信息。
一种可行的分层规则是:小而熟悉的任务按小时估算;跨模块或存在依赖的任务按半天或人天估算;探索性任务先拆出验证阶段,完成后再估剩余部分。制度不应强迫团队为未知写出看似精确的数字。
4. 建立“基线,变更,实际”的三层记录
只有计划与实际两列,无法解释需求变化。更稳妥的模型是保留原始计划基线、批准后的变更记录和最终实际投入。计划被调整时,不覆盖最初承诺,而是记录调整日期、原因、影响范围和批准人。
这样做的价值不是制造审批手续,而是避免期末把所有变化都揉进一个实际数字。管理者可以看出最初估算是否合理、执行过程中发生了什么、团队是否及时重新承诺。对变化频繁的业务,这比追求“计划永远不变”更符合现实。
5. 容量规划要扣除非项目时间和风险缓冲
团队可用于计划工作的时间,不能简单等于人数乘以工作日。会议、休假、培训、值班、跨团队协作和临时支持都会占用容量。更可靠的做法是用过去若干周期的工作分布估算可承诺容量,再按业务波动设置缓冲。
例如,某团队每周名义上有二百四十小时。如果历史记录显示固定会议与协作约占百分之十八,支持工作约占百分之十二,预留百分之十处理不可预见事项,那么可计划项目工作约为一百四十四小时。这是情景示例,不是通用基准;团队应以自身数据验证各项比例。

6. 设定偏差分析规则,避免所有差异都触发同等强度的审查
管理制度可以设置观察阈值,但阈值的作用是触发解释,而非自动判定好坏。比如任务实际投入超过计划百分之二十五,且绝对差值大于四小时,可要求补充原因;小任务偏差百分之五十,可能只多出半小时,不必与大型项目同等处理。
我倾向于同时使用比例阈值与绝对阈值。比例可以识别相对偏差,绝对差值避免小任务因为分母过小而产生夸张比例。阈值应在试运行后调整,并按任务类型区分,否则研发探索任务会被持续标红,反而失去预警价值。
7. 数据治理要明确权限、用途和保留边界
员工需要知道哪些人能看到工时数据、用途是什么、是否进入绩效决策、保留多久、如何更正。涉及个人数据时,企业还应结合所在地法律法规、劳动制度及内部隐私治理要求进行审查。不能以“管理需要”为由无限扩展数据用途。
从制度设计角度,我建议采用最小必要原则:管理者通常需要看到团队负荷与项目投入,不一定需要查看每个人的每一条细目;涉及成本结算的岗位可以设置受控权限;用于流程改进的分析尽可能以团队或任务类型汇总。权限边界越清晰,员工越容易理解记录的意义。
五、具体案例与数据观察:从“月末补表”转向可校正的计划
1. 情景案例:一个跨项目团队为什么总是低估交付时间
以下是用于说明分析方法的情景模拟,不代表特定企业的真实数据。假设一家有一百二十名员工的中型软件组织,研发与交付团队同时支持产品迭代、客户项目和线上维护。管理层发现项目频繁延期,于是要求所有成员每天填报工时,月末由主管汇总。
试运行一个月后,表格里有大量小时数,却仍然回答不了延期原因。原因在于记录对象混乱:有人把会议记入项目,有人记入部门;临时客户支持没有统一分类;计划工时在项目变更后被覆盖;任务常以“开发功能”这样的大项出现,无法判断估算落差在哪个环节。
2. 重做制度时,先改输入结构,再增加分析动作
团队没有继续增加填报字段,而是先做四项调整:项目任务必须有可验收产出;高不确定工作单独标记;支持工作按统一类别记录;基线变更保留原因与时间。实际记录改为每天或每两天完成一次,减少月底回忆误差。
此后,团队每周只检查三个问题:本周计划与实际差距是否明显、是否发生范围或依赖变化、剩余任务与可用容量是否仍匹配。月末再看跨周期趋势,而不是把所有审查都推迟到月底。这里的管理动作比字段数量更重要。
3. 用偏差分布判断问题集中在哪一类工作
情景模拟数据如下:一个季度内观察四类任务,共计二百四十项。若仅看整体平均偏差,可能会得到“实际比计划多百分之十六”这样的结论,却看不出哪些工作拖累了预测。按类型拆分后,探索性任务的波动明显更大,重复性运维任务则相对稳定。

| 任务类型 | 任务数 | 计划工时 | 实际工时 | 模拟偏差观察 |
|---|---|---|---|---|
| 重复性运维 | 80项 | 320小时 | 336小时 | 平均超出5%,适合持续校正历史基准 |
| 常规产品迭代 | 90项 | 900小时 | 1,035小时 | 平均超出15%,需检查需求澄清与联调成本 |
| 跨系统集成 | 45项 | 675小时 | 837小时 | 平均超出24%,依赖等待和接口变更值得重点分析 |
| 探索性验证 | 25项 | 250小时 | 350小时 | 平均超出40%,不宜用常规任务单点估算方法 |
上述数值是情景模拟,用于展示拆分方法,不可当作行业基线。它说明的是:整体偏差会掩盖任务类型差异。若探索性工作经常超出计划,正确动作可能是先拆分验证阶段,而不是简单要求团队降低估算。

4. 另看投入构成,避免把所有超时都归结为执行效率

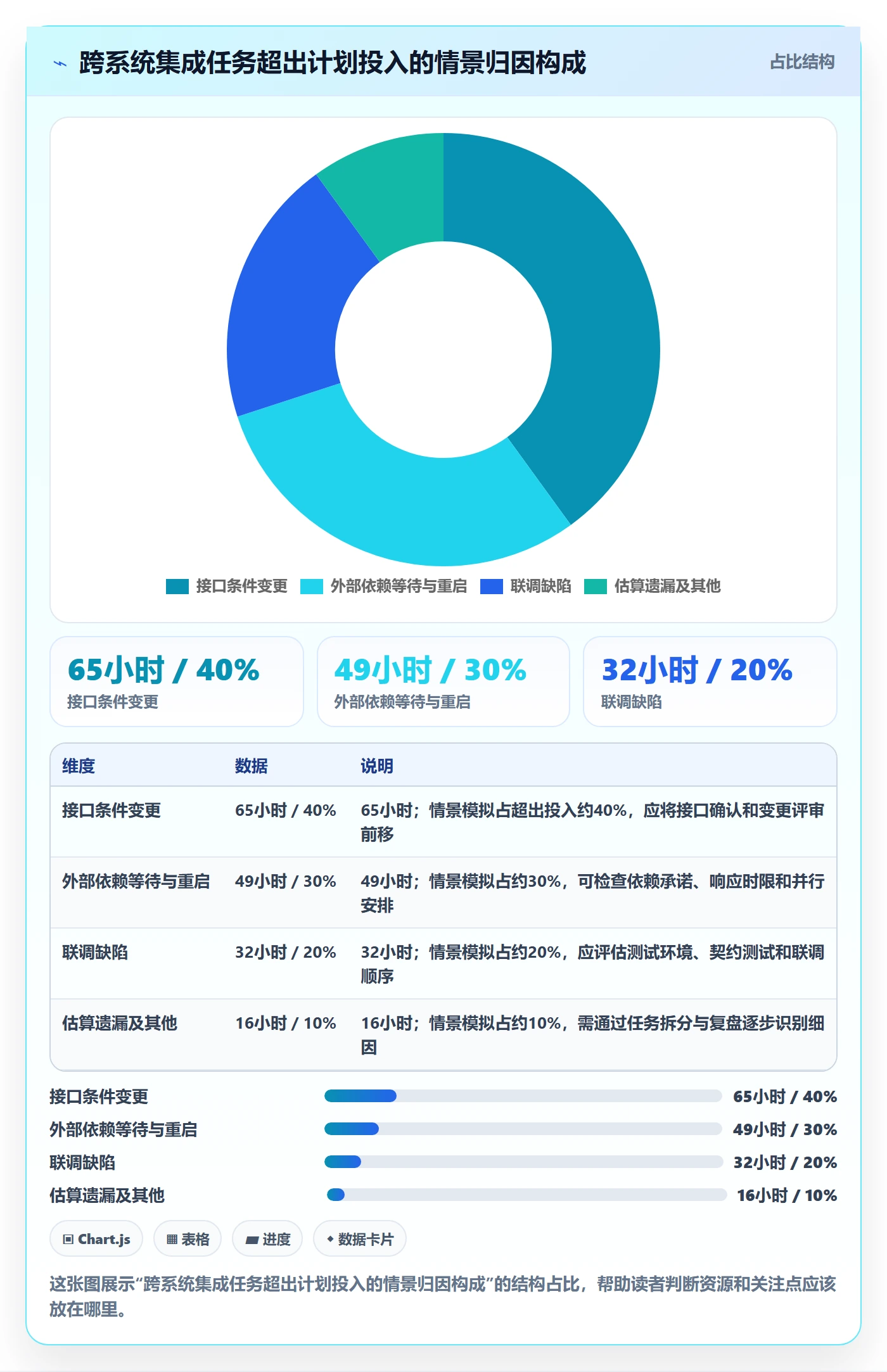

对超出计划的任务,下一步要拆解差异来源。情景模拟中,跨系统集成类任务超出一百六十二小时,其中约四成与接口条件变更有关,约三成与外部团队等待后的重新衔接有关,其余来自联调缺陷和估算遗漏。若只看个人实际工时,组织会错过真正可以改进的协作约束。
归因分类不宜过度细化。刚开始可设置需求变化、外部依赖、估算遗漏、返工缺陷、临时支持和其他六类,运行后观察“其他”是否过高,再决定是否拆分。每次复盘都要求写长篇说明,通常会导致员工为了完成流程而复制模板语言。

5. 系统工具的作用是减少信息断裂,不是替代管理判断
当团队数量增加、项目并行度提高,计划、实际、任务状态和变更记录分散在多张表中,就会增加汇总成本,也容易出现版本不一致。选择系统时,我会重点检查:是否能让工时关联到任务和项目,是否保留计划变更轨迹,是否支持不同工作类别,是否能按权限查看团队负荷,导出数据是否便于分析。
以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,管理者可以把需求、任务、负责人、排期和执行信息放在相对连贯的工作流里,再根据组织配置评估工时数据如何接入。这里的重点不是工具名称,而是能否减少计划与执行信息的断裂;具体功能、版本和适配范围应以实际产品信息及企业试用验证为准。
无论使用表格还是平台,工具都不能替代估算标准、变更规则和管理者的复盘能力。若任务拆分质量很差,自动汇总只会更快地产生不可靠报表;若绩效用途不透明,系统也无法消除数据失真。选型时要把流程适配、权限治理、使用成本和数据导出能力一起评估。
六、从制度到执行:可以直接采用的计划工时管理流程
1. 流程第一步:确定工作分类与责任边界
先建立能够覆盖主要工作的分类,不要一开始就追求几十个细项。常见分类包括项目交付、产品研发、客户支持、运维与故障、内部改进、培训与管理活动。分类应帮助解释投入,而不是让员工在相近选项里反复猜测。
每类工作还要明确归属规则。例如,为客户项目处理的线上故障是记入客户项目、运维支持还是专项事件,应由财务、交付和技术负责人共同确定。若不同部门对归属有不同要求,制度中应规定主分类和辅助标签,避免重复计入。
2. 流程第二步:把任务拆到可估算、可验收的范围
管理者无需要求所有工作拆到最小操作步骤。拆分到能够识别负责人、交付物、主要依赖和完成条件即可。一个任务若跨度过长、涉及多个专业角色或无法说明验收标准,就应该考虑继续拆分;若拆得过细,记录负担又会吞噬管理收益。
拆分完成后,估算人应能回答三个问题:要交付什么、哪些工作不包含在内、最主要的不确定性是什么。回答不了这些问题时,先澄清任务,而不是直接要求报工时。
3. 流程第三步:用历史数据与专家判断形成计划
估算不应只靠负责人拍脑袋,也不应机械复制历史均值。相似任务的历史数据可以作为参考,但需要判断范围、技术条件、团队熟悉度和依赖是否可比。历史平均值提供基线,专家判断解释差异,二者缺一不可。
团队可以对高风险任务安排估算评审,普通任务由负责人估算并抽样校验。评审的目标是暴露遗漏、拆分差异和风险假设,不是让资历最高的人宣布一个不可讨论的数字。若团队长期对某类任务分歧很大,分歧本身就是不确定性的信号。
4. 流程第四步:先看容量,再作交付承诺
项目负责人需要把计划工时与团队可用容量放在同一周期内比较。计划总量超过容量时,应减少范围、调整日期、增加资源或明确风险接受方,而不是默认员工可以靠加班补齐。排期讨论应留下决策依据,尤其是被管理层接受的风险。
跨团队依赖要单独安排责任人和预期日期。若任务所需资源并未确认,即使计划工时数字合理,交付日期也可能不成立。计划工时帮助估算工作量,但不能替代依赖管理和关键路径分析。
5. 流程第五步:执行期间以低摩擦方式记录变化
实际工时宜尽量靠近工作发生时间记录。每日记录适合需要较细成本核算的团队;每周汇总可能适合任务粒度较粗、切换较少的团队。企业应通过试运行比较记录准确性和操作成本,而不是把频率写成不可调整的统一规定。
记录变化时,优先记录对计划有影响的事实:需求范围变动、依赖延迟、任务拆分变化、突发支持、技术风险。不要要求员工把每次思考、沟通和切换都写成文字日志。制度要捕捉可用于决策的信息,而不是制造过程监控的错觉。
6. 流程第六步:按影响程度分层复盘偏差
复盘可以分为三个层次。日常任务偏差由负责人快速补充原因;影响里程碑的偏差由项目负责人讨论范围、时间和资源调整;反复出现的系统性偏差,则由部门层面分析估算标准、协作机制和容量模型。不是每条记录都需要召开会议。
复盘结果应至少留下一个后续动作,例如修正某类任务的历史基准、提前安排接口评审、为支持工作预留容量、调整需求冻结时间。若分析结论没有对应改变,团队会逐渐认为填报只是形式。
7. 流程第七步:用版本化制度进行持续校正
制度上线后,建议明确试运行期、检查频率和修订责任人。试运行期间重点观察填报完成率、分类一致性、月末补录比例、偏差原因分布和管理者实际使用情况。指标只用于判断制度是否可执行,不宜在试运行初期直接转成个人绩效扣分项。
试运行结束后,删掉没有决策用途的字段,合并难以区分的分类,补充容易误解的定义。制度版本变更要同步说明原因和生效时间,避免同一份数据被不同版本的口径解释。
七、不同情况下的行动建议:按组织成熟度分步推进
1. 小团队或单项目团队:先建立简洁的计划基线
如果团队人数少、工作透明、项目较单一,不需要立即搭建复杂制度。先用任务清单记录负责人、计划投入、预计完成时间、实际投入和偏差原因。每周短会核对风险,每个迭代或项目周期结束后复盘估算差异。
这类团队最重要的是形成共同估算语言。若成员对“半天工作”“一人天”的理解不一致,应先校准定义。工具可以很轻,甚至是一张共享表,但要保留原计划和变更记录,不要每次更新都覆盖历史。
2. 多项目并行团队:优先做容量与冲突管理
当员工同时参与多个项目,管理重点应从单项目估算扩展到跨项目负荷。建立团队级可用容量和主要任务占用视图,识别关键岗位是否被过度分配,明确新需求进入后要替换什么工作。
不要只向项目经理收集各自的需求,再把计划简单相加。多项目组合需要一个能够处理优先级冲突的决策机制。工时数据在这里的价值,是让“抢资源”从意见争论转变为带有范围、日期和影响依据的选择。
3. 客户计费或成本核算场景:准确性优先于低填报成本
若工时直接影响合同结算、成本分摊或审计,需要明确记录粒度、审批链、可更正规则和证据留存期限,并由财务、法务或合规人员参与设计。员工应知道什么工作可计费、什么工作属于内部投入,以及错误记录如何修订。
此类场景的细粒度要求可能高于一般项目排期,但仍要控制重复登记。能从任务或工单自动带出的信息,不必要求员工再次手工填写;不能自动确认的部分,则应给出具体例子和审核规则。不能把计费精度与全面监控混为一谈。
4. 探索型研发或需求变化频繁的团队:采用分阶段估算
对于未知较多的任务,先估算发现阶段的投入,再用阶段产出更新后续计划。比如先安排一个短期验证任务,确认技术路线、数据可得性和主要风险,然后决定是否进入实现阶段。这样既承认不确定性,也避免把全部未知压缩成一个虚假的精确数字。
此类团队复盘应关注风险何时暴露、信息是否及时传递、阶段门槛是否合理,而不是要求每项探索工作都严格贴合初始估算。探索活动的产出可能是排除错误方向、降低技术风险,不应只以最终功能数量衡量。
5. 支持和运维负荷较高的团队:先把不可预测工作显性化
如果团队经常被故障和客户请求打断,项目计划长期延期,优先动作通常不是要求更准确地估算项目,而是识别支持工作占用。可以按周期统计支持投入、响应量和重大事件,再据此设置轮值、预留容量或调整项目承诺。
对零碎事项,可采用分类汇总;对重大事件,单独记录投入和影响。若支持工作长期被遗漏,管理层可能误判项目效率;若每个微小请求都建立复杂流程,员工又会花更多时间记录而非解决问题。要在可解释性与记录成本之间找到平衡。
6. 组织刚开始数字化:先验证流程,再决定是否更换工具
如果工时信息散落在多个表格、任务系统和财务工具中,先画出数据流:谁创建计划、谁更新实际、谁批准变化、谁使用报表。找到断点后,再评估是否需要平台整合。仅仅把纸表搬进系统,不会自动改善管理。
可以选一个具有代表性的团队试点,覆盖计划、变更、记录、复盘和权限管理,并观察一个完整周期。试点结束后评估操作负担、数据一致性、报表可用性和员工反馈,再决定扩展范围。工具选择应服从制度设计,而不是让制度被工具默认字段牵着走。
八、不同情况下的取舍:精度、成本、透明度与控制强度
1. 颗粒度越细,越有利于核算,但未必更利于管理
细颗粒度适合有明确成本归属、合同计费或法规要求的场景;粗颗粒度更适合关注团队排期和趋势分析的工作。选择时要比较新增信息的价值与填报成本。若细到每个短时切换,却不能推动任何排期或成本决策,制度就应简化。
一个实用的检验问题是:把记录精度从半天提高到小时后,管理者会改变什么决策?如果答案是“没有变化”,就没有必要增加记录负担;如果会影响客户账单、预算或资源分配,则应为更高精度设置清晰流程。
2. 统一口径与团队自治之间,需要划分核心和弹性
跨部门比较需要统一核心定义,例如计划与实际的含义、工时单位、变更记录方式和基本工作分类。团队可以保留与业务相关的扩展标签,但不能自行改变核心统计口径,否则汇总结果不可比。
成熟组织可以采用“核心规则统一、估算方式适配”的设计。财务需要一致的成本分类,研发团队可以按任务类型使用不同估算方法,支持团队可以采用容量预留。统一不是所有团队使用同一张表,而是让数据经过明确规则后能够解释。
3. 透明度有助于协同,但个人级可见性需要边界
团队公开计划负荷,有助于发现工作冲突和资源瓶颈;把个人详细工时开放给所有人,未必能带来同样的协作收益,反而可能形成比较和压力。应按角色决定可见范围:成员看到相关项目与团队计划,管理者看到必要的负荷信息,财务或审计人员在授权范围内查看成本记录。
透明度还包括解释用途。若数据会进入薪酬、绩效或纪律处理,必须明确告知并做好制度审查;若主要用于计划和流程改进,也应说明这一边界。用途不透明会放大员工对填报的防备,影响数据可信度。
4. 过程考核与结果考核,不应由工时数据单独承担
对交付稳定、重复度高的工作,工时偏差可以作为流程改善信号之一;对创新、研发和复杂协作工作,单靠工时无法判断贡献。此时应结合交付质量、目标达成、风险控制和知识沉淀等信息。把工时放在证据组合中,才能降低单一数字造成的误判。
如果组织确实需要用工时数据辅助绩效,应当先验证数据质量,明确例外情形,提供员工解释和更正渠道,并防止管理者把填报差异当作能力差异。制度一旦直接绑定奖惩,数据采集就更需要审慎治理。
5. 统一系统与分散工具,取决于流程复杂度和集成成本
统一平台可以降低数据分散和重复录入,适合多团队、多项目、需要跨部门分析的组织;分散工具更灵活,适合流程简单、协作范围小的团队。平台化也会带来配置、权限、培训、迁移和维护成本,不应只比较功能清单。
选型可围绕一个真实工作场景验证:新任务如何进入计划、估算如何审批、变化如何留下痕迹、实际投入如何汇总、管理者能否看出负荷冲突、员工能否低成本完成记录。若演示只能展示漂亮报表,却无法讲清数据如何产生,就不足以证明系统适配。
九、制度落地检查清单与常见问题
1. 制度发布前,至少核对这八项内容
- 工时的定义是否明确,计划、实际和出勤时间是否区分。
- 管理目标是否明确,主要服务排期、成本、资源平衡还是流程改进。
- 不同工作类型是否有适当估算方法和记录口径。
- 计划基线是否保留,变更是否有原因、时间和责任人。
- 团队容量是否扣除会议、支持、休假等实际占用。
- 偏差规则是否结合比例与绝对差值,并按任务类型解释。
- 数据权限、用途、更正机制和保留边界是否说明。
- 试运行计划、反馈渠道和制度修订责任人是否明确。
这份清单不是让企业一次性把所有规则写得复杂,而是用来检查关键风险是否被考虑。制度越简单,越需要把定义写清楚;制度越细,越需要证明每个字段确实有决策用途。
2. 计划工时和标准工时有什么区别
计划工时通常是针对具体任务、项目和执行条件形成的预估,允许根据新信息更新;标准工时则往往是对重复工作形成的参考基准,可用于成本、报价或产能测算。两者可以互相参考,但不应混为一谈。将标准工时机械套到所有个体和复杂任务上,会忽略环境差异。
3. 实际工时没有达到计划,是效率高还是记录不完整
仅凭差值不能判断。应检查任务范围是否变化、质量是否达标、是否有工作遗漏、是否发生延期或返工、相关工作是否转移给其他成员。若交付质量与范围符合预期,且记录完整,才可能说明估算偏保守或流程效率改善;若数据缺失,不能将低实际投入直接解释为效率提升。
4. 计划工时需要员工审批吗
不一定。估算责任应与岗位分工匹配。任务负责人可以提出估算,项目负责人检查范围和依赖,团队主管协调能力,成本负责人按财务规则审核计费归属。把每条小任务都送多级审批会制造等待;高风险、高成本或跨团队承诺则可以设置更严格的确认机制。
5. 应该每天填,还是每周填
取决于任务切换频率、结算要求和记忆误差风险。需要较准确客户计费的团队,可能适合每日记录;任务稳定、只用于团队级容量管理的团队,可以尝试每周记录。企业应通过试点比较迟填比例、修改次数、员工反馈和数据完整性,找到足够准确且可持续的频率。
6. 计划工时适合直接用于绩效排名吗
通常不建议直接用于排名。任务难度、范围变化、依赖条件和质量要求都不相同,工时数字缺少足够上下文。若用于绩效辅助,应作为经过核验的过程证据之一,并与结果质量、目标完成、协作贡献和工作复杂度结合,而不是按“计划与实际差值”简单排序。
十、结尾:先让计划变得可解释,再追求预测更准确
计划工时管理的独特价值,不是把工作换算成更精确的数字,而是让组织看见承诺如何形成、偏差如何出现、容量如何被占用,以及下一次计划该怎么改变。一个不完美但能持续校正的估算体系,通常比一套看似精密、却依赖员工月底补填的制度更有用。
如果你正在从零设计制度,可以先用一个团队、一个完整周期试运行:统一核心术语,建立任务级基线,保留变更理由,记录支持工作,按类型复盘偏差。周期结束后删掉无用字段,修正容量假设,再决定是否扩展到更多团队或引入管理平台。
下一步不必先问“员工每天填几小时”,而应先问:我们最需要用工时数据做出哪一个决策?把这个问题回答清楚,再设计最小必要的流程、指标和权限边界,计划工时才会从一张统计表变成可用于排期、协作和组织学习的管理工具。
常见问题解答(FAQ)
1. 企业如何制定科学的计划工时管理制度?
我负责企业的项目管理工作,最近发现不同部门对计划工时的理解完全不同,有人按任务实际需要填写,有人直接参考历史项目,还有人为了让计划看起来合理而压低工时。我想建立一套既能统一标准、又不会增加员工填报负担的计划工时管理制度,但不知道应该从哪些环节入手,才能避免制度流于形式。
制定计划工时管理制度,关键不是要求所有员工填写统一的数字,而是建立从任务拆解、工时估算、审批确认到偏差复盘的完整流程。建议企业先明确三个定义:计划工时是完成任务的预估投入时间,实际工时是实际投入的工作时间,剩余工时是任务完成前预计还需要投入的时间。三者用途不同,不能混为一谈。
制度设计可以分为五个步骤:第一,明确工时统计范围,规定哪些工作需要记录,例如需求分析、开发、测试、评审和返工;第二,统一估算单位,建议以小时为基础,并明确是否包含沟通、等待和跨部门协调时间;第三,建立任务拆解规则,将大型工作拆分为可估算、可验收的具体任务;
第四,设置确认机制,由执行人估算、负责人审核,对高风险或跨部门任务进行共同评估;第五,定期分析计划与实际之间的差异,持续修正估算方法。举例来说,一个开发任务预计需要12小时,可以拆分为需求确认2小时、编码6小时、测试2小时、修复与交付2小时。这里的数字只是示例,企业应根据自身历史数据调整。
制度是否有效,最终要看计划能否用于排期、资源配置和风险预警,而不是看工时表是否填写完整。
2. 计划工时应该由员工填写,还是由管理者统一制定?
我们公司正在推行工时管理,管理者希望统一安排每项任务需要多少小时,员工却认为只有实际执行的人才知道工作难度。我担心完全让员工自己估算会出现标准不一的问题,而由管理者直接规定又容易脱离实际。有没有一种兼顾执行经验、管理要求和估算准确性的办法?
更合理的方式是由执行人提供专业估算、任务负责人审核假设、管理者负责资源和目标约束,而不是让任何一方单独决定全部计划工时。执行人通常最了解技术复杂度和潜在风险,负责人更了解交付范围、依赖关系及验收标准,管理者则需要判断人员容量、优先级和业务期限。建议采用分层确认机制:常规任务由执行人估算、负责人抽查;
跨部门任务由相关人员共同评估;涉及重大交付或高不确定性的任务,则通过拆分任务、识别风险和估算区间进行评审。例如,某项功能开发初步估算为16小时,但依赖外部接口,执行人可以给出16至24小时的区间,并说明接口文档不完整是主要风险。
管理者不应为了满足排期而直接把24小时改成16小时,而应选择缩小交付范围、调整期限或增加资源。为了检验估算质量,可以按任务类型比较计划工时与实际工时的偏差,但不宜直接以偏差大小给员工排名或扣分,否则员工容易倾向于高估工时、隐瞒风险或拆分出大量无意义任务。
计划工时管理的目标是提高决策质量,而不是把估算变成服从性考核。
3. 计划工时与实际工时偏差过大,企业应该如何处理?
我在查看项目工时记录时发现,有些任务计划8小时,最后却用了16小时;也有些任务计划20小时,只花了10小时就完成。管理层希望通过工时数据判断团队效率,但我不确定这些差异究竟代表估算不准确、工作效率低,还是任务本身发生了变化。如果只看计划和实际的数字,会不会得出错误的管理结论?
计划工时与实际工时存在偏差并不必然意味着执行效率低,首先需要区分估算误差、需求变化、外部等待、技术风险、返工和资源中断等原因。企业可以使用偏差率进行初步分析,计算公式为(实际工时-计划工时)÷计划工时×100%。例如,计划工时为8小时、实际工时为16小时,偏差率为100%;
计划工时为20小时、实际工时为10小时,偏差率为-50%。但这个指标只能描述差异,不能独立解释原因。建议建立偏差复盘流程:任务完成后记录计划值和实际值,超出预设阈值时补充原因分类,再按任务类型、项目阶段和团队汇总趋势。
比如连续多个版本的测试任务都比计划多出约30%,应检查测试范围是否经常变更、环境准备时间是否漏算,以及缺陷修复是否被重复计入其他任务。如果偏差来自新增需求,应保留原始计划并记录变更后的计划,避免事后覆盖原值导致数据失真。如果偏差来自系统性漏算,则应修订估算规则。
企业还应同时观察交付质量、延期情况和需求变更率,避免把单纯缩短工时误认为效率提升。只有将偏差与具体原因联系起来,工时数据才真正具有管理价值。
4. 企业如何利用计划工时进行项目排期、人员配置和绩效管理?
我们已经要求团队填写计划工时,但这些数据大多停留在表格里,管理者仍然依靠经验安排项目,临近交付时才发现人员不够或者任务相互冲突。我希望把计划工时真正用于项目排期和人员配置,同时也想知道工时数据能否用于绩效评价,避免投入大量精力统计后却没有实际收益。
计划工时应当首先服务于项目可行性判断和人员容量管理,其次才是绩效分析。排期时,企业需要将任务计划工时与人员可用工时结合起来,而不是简单地把所有人的工作小时数相加。例如,一名员工每周名义工作40小时,但还需要参加会议、处理支持请求和完成日常事务,实际可分配给项目任务的时间可能只有28小时。
这个28小时只是示例,应通过企业自己的记录验证。若团队一周有140小时的可用项目容量,而已承诺任务需要160小时,就应提前调整优先级、交付范围或资源配置,而不是默认团队可以通过加班消化缺口。
管理者可以在项目看板或工时计划表中同时查看任务负责人、计划工时、开始与结束日期、依赖关系和风险状态,并在需求变化时重新评估资源冲突。绩效管理方面,不建议直接使用工时投入量或计划偏差率评价个人贡献,因为高工时可能源于复杂任务、外部阻塞或返工,而低工时也可能来自经验积累和流程改善。
更稳妥的做法是结合交付结果、质量、任务复杂度、协作表现和风险处理情况进行综合判断。企业还可以先选择一个项目试运行四至六周,比较实施前后的延期率、计划偏差、返工工时和资源冲突次数,再决定是否扩大范围。这样的试点比一次性推行复杂的工时考核制度更容易发现问题,也更能验证管理投入是否值得。
核心关键词
文章包含AI辅助创作:工时管理计划工时全流程:企业管理者制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571238
