工时表里写着“本周投入 40 小时”,不代表这 40 小时真实、合理,也不代表项目因此更接近交付。管理者真正需要审核的,不是员工有没有把数字填满,而是这些记录能否解释工作去向、暴露计划偏差,并支持下一步决策。工时审核最佳实践的核心,是把“填表,核对,追问,调整”连成闭环:用清晰口径降低填报成本,用抽样和异常规则发现问题,再把审核结果用于项目估算、资源配置和流程改善,而不是把工时变成监控人的尺子。
一、先讲结论:审核工时不是查数字,而是查管理假设
1. 审核对象应是工作事实,不是员工态度
管理者看到工时记录后,容易先问“为什么有人填得少”“为什么这个人总是加班”。这类问题把记录直接解释成态度,却跳过了任务边界、工作方式和系统口径。工时偏差可能来自需求反复、环境等待、临时支持、会议过多,也可能来自记录不及时。先区分原因,再讨论责任,才有机会得到可行动的结论。
我建议把一次审核拆成三个问题:记录是否完整,工作是否能对应到任务或活动,偏差是否需要处理。第一项是数据质量,第二项是可解释性,第三项才是管理判断。三者不能互相替代:记录齐全不等于投入合理;投入合理也不代表项目计划准确。
2. 先定义“什么算工时”,再规定如何填
同一家公司里,员工可能把需求澄清记在项目上,管理者却期待它记在公共支持;有人把会议记为工作,有人只记实际产出;有人每天分段登记,有人周五一次补录。口径不一致时,报表看起来精确,实际却不可比。上线审核规则之前,应先统一计量对象和归属规则。
- 项目工作:能够对应到项目目标、交付物或明确任务的投入。
- 运营与支持:故障处理、客户支持、日常维护等持续性工作,宜单独归类,不应全部塞入项目任务。
- 管理与协作:评审、计划、跨团队协调等活动。是否计入项目,应按组织的核算与分析目的统一规定。
- 缺勤与非工作时间:休假、病假、法定休息等应按考勤或人事制度管理,不宜用项目工时填补。
工时记录与考勤、薪酬、绩效之间的关系尤其需要提前说明。项目工时通常用于理解工作投入和成本,不应未经制度设计就被当作出勤证明或绩效排名依据。涉及劳动时间、加班、休息休假和工资支付的管理,应结合适用法律法规、劳动合同、集体合同及企业制度核验;不要仅凭项目报表直接作出人事结论。
3. 把审核定义成“异常处理流程”
有效审核不是每条记录都由主管逐项盖章,而是让正常记录低成本通过,让异常记录进入解释和处理流程。建议把审核动作分成自动校验、员工自查、主管抽查和问题闭环四层。主管的时间应集中在无法由规则判断的异常上,例如任务归属冲突、连续超计划投入和大量无法解释的临时工作。
以下数据仅为流程设计示意,不是行业统计,也不代表某企业的实际成效。它展示的是一种可检验的目标:通过口径、校验和异常聚焦,减少无效审核时间,同时保留识别重大偏差的能力。

4. 审核的最终产物应是管理动作
如果审核结束只留下“已通过”,那么这道流程很可能没有发挥管理价值。审核结果至少要能回答:计划与实际的差异在哪里、偏差原因是什么、由谁采取什么动作、何时复查。问题可能是任务估算不准,也可能是依赖团队迟迟未交付,或高优先级支持工作挤占计划。不同原因对应不同动作,不能一律要求员工“下周多填详细一点”。
可执行的审核闭环是:记录事实,识别差异,确认原因,决定动作,回看效果。审核的质量不取决于驳回多少条记录,而取决于是否让计划、资源或协作方式变得更准确。
二、背景和真实场景:为什么工时数据常常“看起来完整,却无法使用”
1. 多项目并行,让“时间归属”变成判断题
在 100 人以上、项目并行较多的组织里,员工一天可能先参加项目评审,再处理线上故障,随后支持销售验证,最后完成计划内任务。若系统要求每段时间必须归入一个项目,员工只能猜哪一个最合适。最后报表有数字,却把支持、协调和返工误算成了计划任务投入。
这类问题在矩阵组织中更明显。员工可能同时接受职能经理和项目负责人的安排;项目经理希望看到交付投入,职能经理关注团队容量,财务关注成本归集。若没有共同的分类规则,同一段工作会被不同角色用不同口径解释,审批争议就会不断发生。
2. 工时登记越晚,记忆误差越难避免
当填报被集中推迟到周末或月底,员工要回忆几天前做过什么、每件事花了多久。会议、切换任务、临时沟通等碎片工作最容易被漏掉,或被粗略并入某个大任务。管理者看到的是整齐的周报,数据背后却可能混有估算、补录和默认分配。
这并不意味着员工故意失真。许多时候,填报入口离工作现场太远,任务名称难以辨认,或者组织没有说明“近似记录可以接受到什么程度”。如果流程只强调必须按时提交,却不改善记录条件,管理者得到的可能是更及时的形式数据,而不是更可信的事实。
3. 业务变化快时,计划差异往往比实际时长更重要
临时需求、优先级调整和依赖阻塞都会改变投入。一个任务实际耗时超过估算,可能是估算本身偏乐观,也可能是验收标准变化,或者等待外部输入。单独看“实际 30 小时、预计 20 小时”无法判断管理动作。需要同时保留任务范围、计划版本、变更时间、阻塞信息和交付结果,才能解释差异发生在哪里。
审核时我会先追问“估算基线有没有变化”,而不是立刻追问“谁超时了”。如果项目中途变更了范围,却仍拿最初估算比较实际投入,偏差比例会放大,进而误导资源判断。工时数据必须和需求变更、任务状态及交付记录共同阅读。
4. 管理者要区分四种不同数据用途
| 数据用途 | 核心问题 | 适合观察的粒度 | 常见误用 |
|---|---|---|---|
| 项目估算与复盘 | 类似工作今后需要多少投入 | 任务类型、阶段、项目 | 把单个项目的偏差当作个人效率定论 |
| 资源容量规划 | 团队能否承接新工作 | 团队、周期、工作类别 | 把所有可用工时都视为可分配产能 |
| 成本归集 | 投入应归属于哪个成本对象 | 项目、客户、成本中心 | 使用未经统一确认的任务标签直接核算 |
| 出勤和薪酬管理 | 是否符合企业制度与法律要求 | 依正式制度和考勤规则确定 | 用项目填报替代考勤、加班审批与工资核算 |
这四类用途可以共享部分基础信息,但不能因为用了同一套工具就混成一个结论。建议在制度中写明数据用途、可见范围、保留方式、审核责任以及员工如何提出异议。涉及个人信息的收集和使用,还应按适用的个人信息保护要求,遵循目的明确、最小必要和权限控制等原则。
三、常见误区:看似严格,实际上会降低数据质量
1. 误区一:要求每天必须填满固定时长
每天的工作时间、休假安排和岗位性质并不完全相同。若规则要求每人每天都填满同一个数字,员工可能把培训、等待、协调、休假或无法归属的工作硬塞进任务。表面上缺口消失了,实际分类错误增加。
更好的做法是明确应填范围与例外处理:哪些活动要登记,哪些按考勤或其他流程管理,何种情况下允许标记待归属。管理者关注连续缺失和异常模式,而不是为了让总数相等而要求员工填入不真实的任务。
2. 误区二:把加班时长直接等同于贡献
工时长短只能描述投入,不直接说明产出质量、价值和效率。长时间可能源于任务复杂、突发故障或流程阻塞,也可能来自估算不准和反复返工;短时间可能是熟练高效,也可能代表遗漏、低质量交付或工作没有被记录。仅凭工时给员工排高低,会鼓励延长记录、回避协作和选择容易计时的任务。
审核应该将工时与交付质量、目标完成情况、任务复杂度和工作环境结合。对于管理人员,更应审视计划是否合理、任务是否过载、依赖是否清楚,而不是把团队的持续加班当成资源充足的证据。
3. 误区三:每条记录都由主管手工审批
逐条审批容易制造队列,尤其当主管要审核几十人、每人多个任务时。审批动作通常会退化成快速点击,异常也未必因此被发现。员工等待审批,月底统计延后,管理者反而更难及时纠正问题。
建议把审核权限分层:员工先自查,系统进行基础校验,主管处理高风险异常,项目负责人确认跨项目归属争议。低风险、规则清晰的记录可以批量通过;存在显著偏差或无法解释的记录再进入人工复核。审核频率也应根据业务节奏设定,而不是所有组织都机械采用同一周期。
4. 误区四:工时越细,管理越精确
把一天切成五分钟片段,可能提高记录颗粒度,却不一定提高决策质量。员工需要频繁切换填写,记录成本上升,精确数字反而可能只是对模糊记忆的精确表达。对许多项目管理场景而言,能够稳定区分任务类别和实际投入,比追求分钟级精度更有价值。
粒度应由使用目的决定。若需要成本结算或合规核算,应按相应流程和制度要求设定;若目的是估算复盘,可以采用足够支持比较的任务级或半日级记录,并在规则中说明取整方式。不要要求项目记录承担它不适合承担的所有管理功能。
5. 误区五:把驳回率当作审核质量
驳回多,不代表审核更严格。有时只是任务分类混乱、填报说明不足或审批人标准不一致。若员工多次重复提交,系统记录会增加,但数据质量未必提高。管理者应同时看一次通过率、补充说明时长、重复退回次数和异常最终处置情况。
审核意见应指出具体问题和修改方式。例如,“该条记录无法对应当前项目任务,请确认属于支持工作还是项目交付;如为支持工作,请选择支持分类并补充事项。”比“请完善工时”更有效,也更容易形成一致口径。
6. 误区六:把工时记录当作个人监控工具
如果员工不知道谁能看数据、数据用于什么、保留多久,却看到管理者用单周工时排名,信任很快会下降。员工会把记录当成防御材料,而不是项目事实。即使系统提供精细报表,组织得到的也可能是为了通过审核而优化的表面数字。
透明规则不是软性补充,而是数据质量的前提。上线前要说明收集目的、使用边界、角色权限、异常复核方式和纠错渠道。只有管理者承诺不把单一工时指标用于未经说明的绩效结论,员工才更愿意报告真实偏差。
四、专业判断逻辑:一条记录是否需要复核,怎样判断
1. 先确认记录是否具备基本可解释性
我会先看四个字段:时间范围、任务或活动、投入时长、记录人。对项目型工作,还应保留项目归属、任务状态及必要说明。字段不全不一定意味着记录不真实,但意味着后续无法验证或复用。对于高影响项目,建议增加计划版本、任务变更和阻塞原因等上下文,避免把所有偏差压缩成一个时长数字。
审核时不要把“描述写得长”当成质量高。好的说明通常短而可核验:完成了什么、遇到什么阻塞、发生了何种变更。若一条记录必须写一段长文才能解释,可能是任务拆分或分类规则存在问题。
2. 再判断偏差属于哪一种类型
| 偏差类型 | 典型信号 | 优先核查内容 | 适合的处理动作 |
|---|---|---|---|
| 记录缺失 | 某周期未提交或出现长时间空白 | 休假、填报入口、任务分类是否清楚 | 提醒补录,修正流程或规则 |
| 归属异常 | 大量投入集中在通用任务或错误项目 | 任务是否存在、归属规则是否一致 | 调整类别,明确跨项目分摊原则 |
| 计划偏差 | 实际投入持续显著偏离估算 | 范围变更、估算假设、依赖和返工 | 复盘估算、更新基线或处理阻塞 |
| 容量风险 | 多个周期持续超负荷或关键人集中承接 | 优先级、团队容量、交接与备份 | 调整排期、减范围或补充资源 |
| 疑似数据异常 | 重复时段、整齐复制、明显不符合工作情境 | 记录生成方式、补录情况和具体任务事实 | 私下核实事实,避免先入为主地定性 |
3. 用风险分层替代统一阈值
不存在适用于所有岗位和项目的统一“超时比例”。一次偏差对短任务可能很大,对长期维护工作却未必有意义;团队在探索性研发阶段的估算误差,也不能直接照搬到重复性运营工作。更稳妥的做法是同时考虑偏差幅度、持续周期、任务重要性和业务后果。
例如,可把规则设成提示而非自动定责:单个任务偏差超过项目约定的容忍范围时要求补充原因;连续多个周期超出团队自己的历史波动范围时升级为容量复核;若涉及关键交付或合规风险,则即使偏差不大也立即确认。阈值应由团队用历史数据试运行,再按误报和漏报情况调整。
4. 先问“偏差由什么造成”,再问“谁来处理”
一个可复用的追问顺序是:实际工作是否发生;任务范围是否变化;投入是否被重复或错归属;是否存在等待、返工或临时支持;估算的前提是否仍成立;下一周期是否要改变计划。这个顺序从事实走向原因,再走向动作,可以减少把复杂问题过早归因给个人。
主管可以用简短而中性的提问:“这项任务比计划多了 8 小时,期间范围或依赖发生过变化吗?如果下次再做,哪一个前提需要调整?”这样的问法有助于复盘工作系统。相反,“为什么你又超时”会让员工先为自己辩护,难以得到真实信息。
5. 把数据质量和业务结果分开评价
工时记录质量可以观察及时率、字段完整率、归属准确率和抽样复核差错率;业务结果则观察交付、质量、成本、周期和风险。两组指标互相有关,但不能合并成一个简单的个人评分。记录规范,是让业务判断有依据的条件,不是业务价值本身。
如果组织需要把工时用于成本核算,应建立更严格的分类、复核和版本管理机制;如果只是项目复盘,则应优先控制填报负担并保障可比较性。先确定决策问题,再设计字段和审核动作,通常比先买工具、后找用途更省成本。
五、案例与数据观察:从“周五补表”改成“异常优先处理”
1. 一个适合复用的模拟案例
以下是一个明确标注的情景模拟,用于说明审核流程如何设计,不代表真实客户案例,也不是行业平均水平。设想一支 160 人的产品研发组织,分属 12 个团队,多个项目并行,员工每周提交投入记录。原流程由主管逐条审批,常见问题是周末集中补录、支持工作归属不一、项目负责人月底才发现估算偏差。
管理团队没有先增加审批层级,而是先做三件事:统一项目、支持、管理协作等类别;要求员工在工作发生后尽量及时记录,允许按组织设定的合理粒度登记;将缺失、重复时段、异常归属和偏差较大的任务标记为待关注。主管只处理待关注项,并在复核时记录原因类别。
试运行的目标不是追求“所有记录百分之百精确”,而是验证流程是否能以可接受成本发现重要问题。每两周抽查一部分记录,对照任务状态、评审纪要和交付变更;若某项规则频繁误报,就修改条件,而不是让员工承担无限解释义务。
2. 先量化审核成本,再谈自动化收益

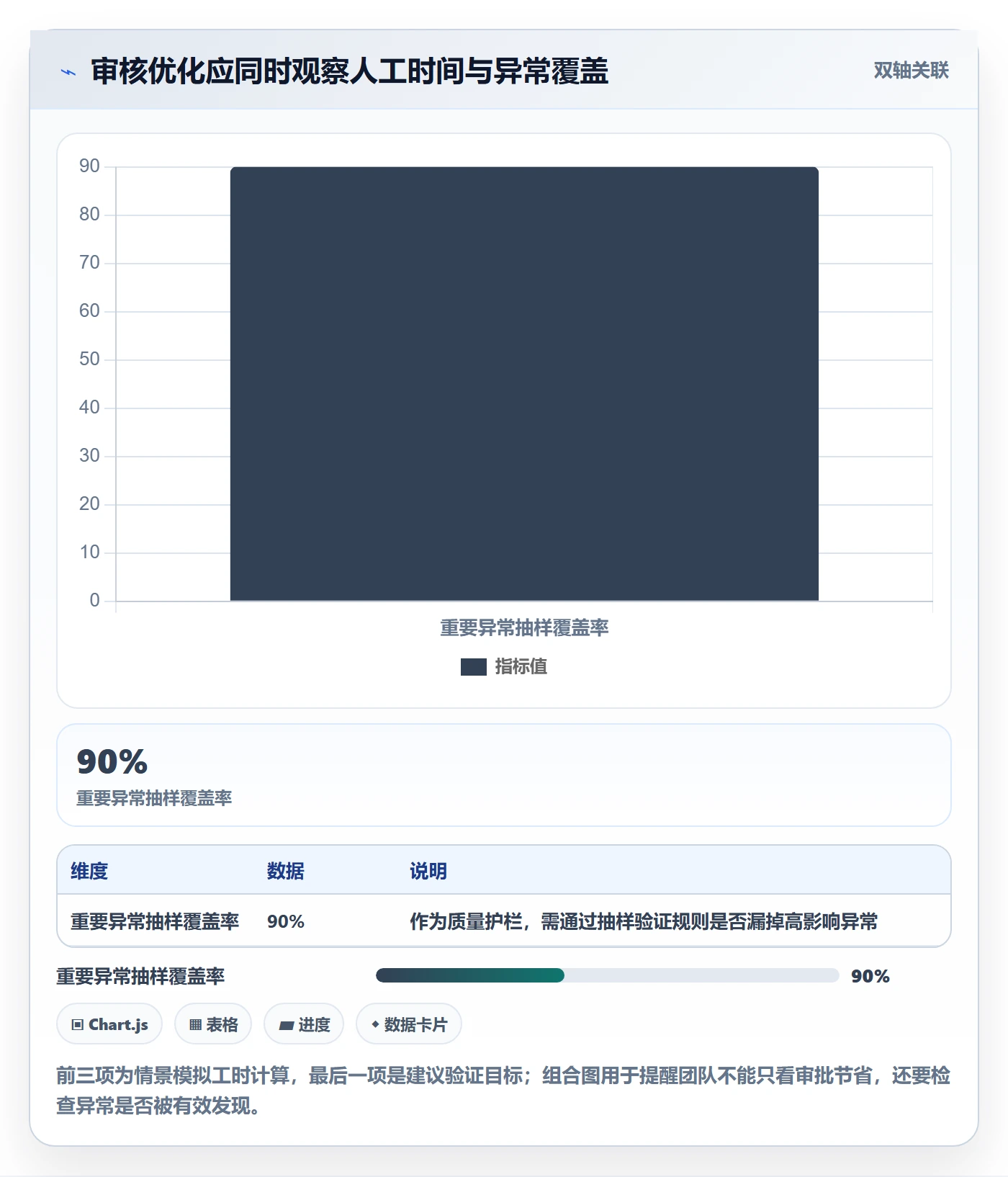

假设试点前每周有 800 条记录,主管平均每条花 30 秒浏览,另需处理 70 条争议记录,每条平均花 4 分钟沟通。按情景推演,单纯浏览约需 6.7 小时,争议沟通约需 4.7 小时,合计约 11.4 小时。若校验规则把人工关注量收敛到 25 条,同时把每条问题的平均沟通降至 3 分钟,示意复核时间约为 1.25 小时;但还要加上规则维护、员工说明和系统配置成本,不能只比较审批耗时。
这个计算展示的是测算方法,不是工具上线效果承诺。真实评估需要记录基线、观察周期、样本范围和例外情况。若流程简化后错过了重要归属错误,单看节省的审核时间就是不完整的收益评估。

3. 用原因分类建立可行动的复盘数据
试点期间,可把复核原因控制在少量、可执行的类别中,例如任务范围变化、依赖等待、临时支持、返工、估算不足、归属错误和补录遗漏。分类不要一开始拆得过细,否则员工难以选择,管理者也难以比较。每月检查“其他”占比,若持续偏高,再决定是否需要新增分类。

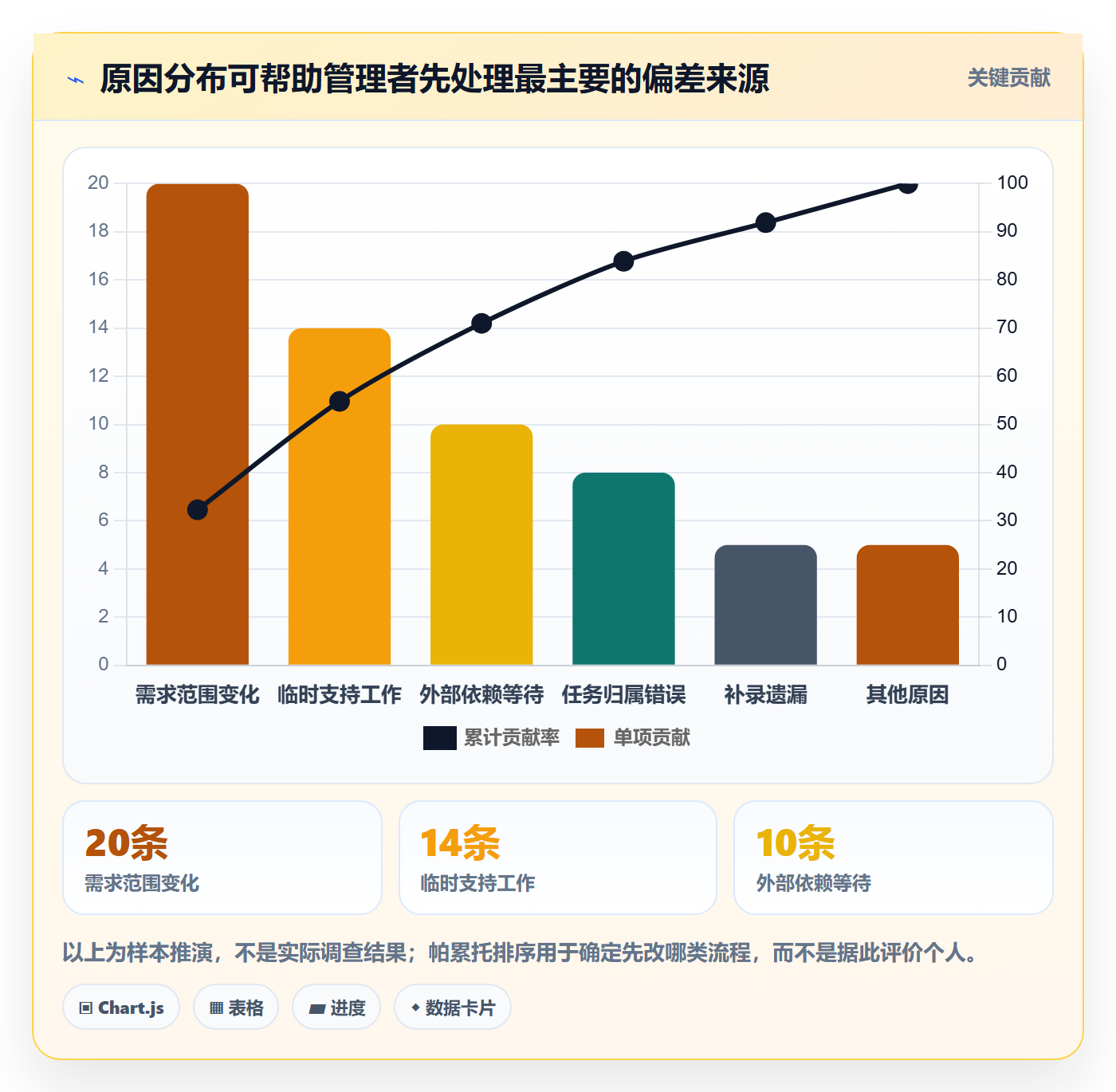

假设一个月抽查 60 条待关注记录,情景模拟中发现:20 条来自范围变化,14 条来自临时支持,10 条来自依赖等待,8 条属于任务归属错误,5 条是补录遗漏,3 条是其他。此时最有价值的管理动作可能不是要求更多说明,而是先检查需求变更和支持工作是否有独立入口。

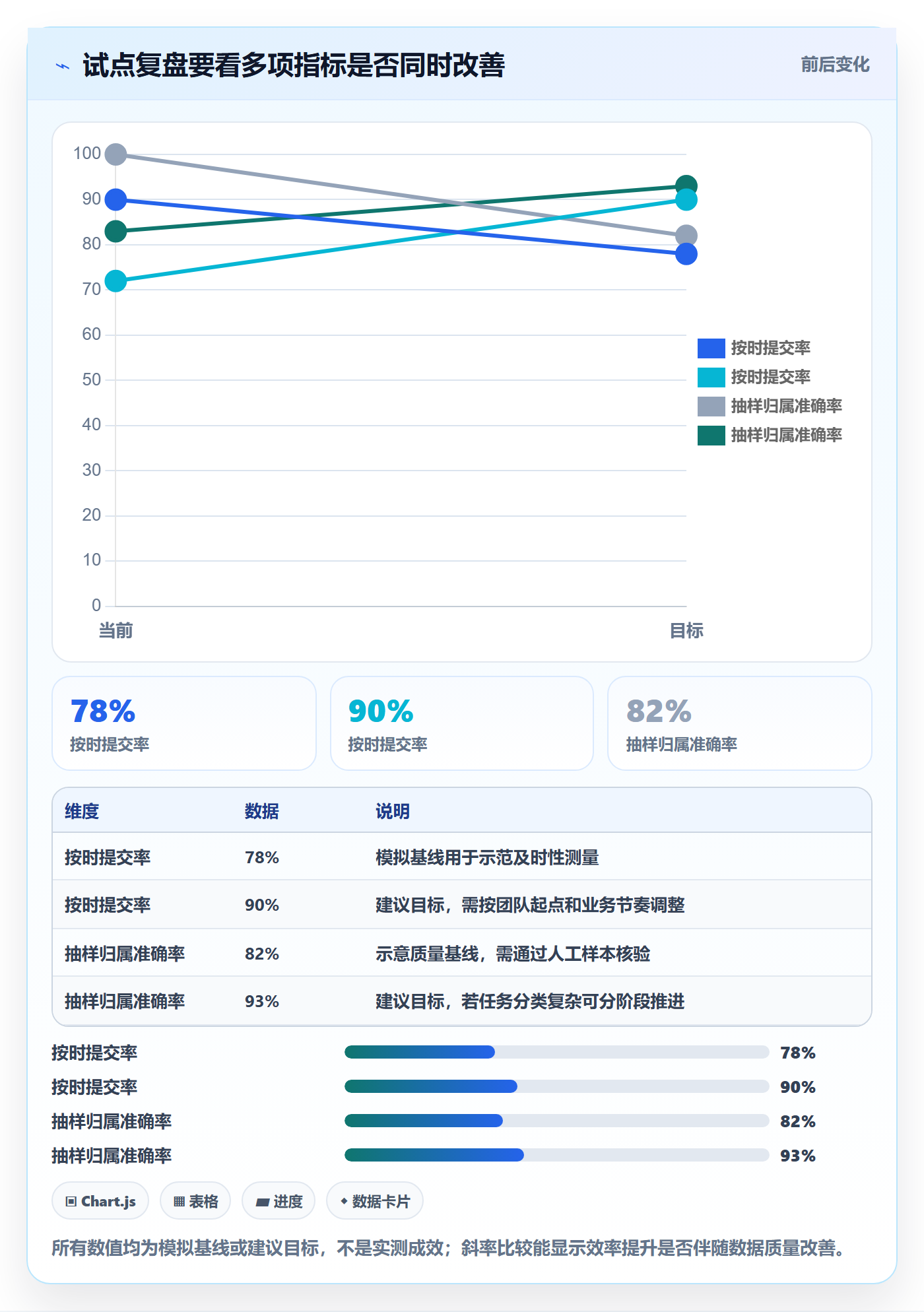

4. 用前后对比检验流程,而不是用印象判断
如果试点后员工觉得“填报麻烦少了”,这是一条有用反馈,但还不足以证明审核更好。建议同时比较提交及时率、分类一致率、人工复核时间、问题闭环率和异常漏检率。指标至少覆盖效率、质量和业务解释力,避免流程只在一端优化。
比较前后数据时,要尽量保持统计口径一致。若试点期间项目数量、团队规模或业务阶段变化明显,应分团队或分工作类型观察,并记录异常因素。否则,工时填报改善可能只是因为当月工作更稳定,而不是审核规则有效。

5. 用管理平台承接流程,但不要把工具当成规则本身
当团队规模扩大、项目和任务较多时,单靠电子表格容易遇到权限、版本、提醒、关联和报表维护问题。可以评估能否将工时与项目、任务、人员角色和审批流程关联,让员工在工作上下文中记录,负责人在同一处查看偏差与原因。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,管理者可以重点评估项目任务关联、工时记录入口、权限配置、流程提醒、统计维度和数据导出能力是否满足组织需求。具体能力、配置方式、部署形态和适用边界应以供应方当前资料和企业实际验证为准,不应仅凭产品介绍推断效果。工具能承载规则,但不能替管理者决定哪些工作该计入、哪些偏差需要升级。
选型时建议拿真实场景做小范围验证:让不同角色分别完成填报、审核、跨项目查看和异常追踪;再检查权限是否符合最小必要原则、导出数据是否便于复盘、字段调整是否需要高昂维护成本。若只是把旧表格原样搬进新平台,填报负担和分类混乱通常不会自动消失。
六、落地方法:从制度、流程到工具逐步建立审核闭环
1. 第一步:明确用途、范围和不适用场景
在设计表单之前,先由项目管理、业务负责人、人力资源、财务或信息安全等相关角色共同确认工时数据要解决什么问题。是改进项目估算、分析团队容量、归集客户成本,还是处理其他业务需求?不同用途要求不同字段和精度,不能把所有部门的要求不加区分地叠加给员工。
制度中应明确不适用场景。例如,工时记录不能代替正式考勤制度,不能自动证明加班已经审批,也不能未经授权成为个人绩效唯一依据。出现争议时,员工应知道向谁说明、如何更正,主管也应知道哪些问题须交由人力、财务或法务角色处理。
2. 第二步:建立简单、稳定的分类字典
分类名称要贴近员工实际工作,不要设计成只有管理者懂的财务术语。建议保持一级分类少而清楚,必要时用二级分类区分项目交付、支持维护、会议协作和培训等活动。每个分类都应给出正例和反例,避免“其他”变成默认选项。
维护分类时,指定责任人和变更周期。新增类别要说明原因、使用范围、开始时间和旧记录是否需要迁移。若不同团队确实需要不同细分,可以保留组织共用的一级口径,再在团队层增加必要字段,避免全公司统一到无法使用,或各团队完全各自为政。
3. 第三步:选择能支持决策的记录粒度
记录精度应由工作特征和决策风险决定。重复、可估算的工作可以采用较粗粒度;跨多个任务、需要成本归集或涉及合同约定的工作,可能需要更细规则。关键是让员工知道最小记录单位、是否允许合并相似活动、如何处理短时沟通,以及估算和补录应如何标记。
试点时可以比较两种粒度:一种让员工按任务登记,另一种按半日或工作类别汇总。观察填报耗时、任务可追溯程度和主管发现偏差的能力。若更细粒度只增加负担,却没有改变决策,就没有必要把它强制推广到所有岗位。
4. 第四步:配置有解释力的校验规则
基础规则可以检查必填字段、日期范围、重复时段、超出组织设定范围的时长、无效任务和周期缺失。业务规则可以标记持续超计划、任务已关闭却仍有大量新投入、支持工作长期归入单一项目等情形。规则应明确触发原因,并提示下一步操作,而不是只显示一个红色警告。
不要一开始设置过多阈值。先用历史数据回放,检查每条规则会产生多少提示、其中多少真正需要处理。若一条规则频繁误报,员工会开始忽略所有提示。保留规则版本和修改记录,方便解释某周期为何被标记,也便于回滚不合适的配置。
5. 第五步:给员工、主管和项目负责人不同责任
- 员工:按约定周期记录事实,选择匹配分类,发现错误及时更正;遇到无法判断的事项使用待确认类别,而不是猜测归属。
- 直属主管:核对异常模式和团队容量,避免重复审核正常记录;遇到持续超负荷,应推动资源或优先级调整。
- 项目负责人:确认任务范围、估算基线、项目归属和变更背景;把偏差用于更新计划,而不是要求员工单方面吸收范围变化。
- 流程负责人:维护分类字典、权限、规则和培训材料,定期检查误报、漏报与记录负担。
- 相关职能角色:对成本、考勤、隐私或合规问题提供专业解释,避免项目管理流程越权承担其他制度职责。
6. 第六步:按风险设定周期和抽样方式
并非每个组织都要每日审核。工作变化快、风险高的项目可以更频繁地查看异常;任务稳定、记录主要用于月度复盘的团队,可以采用周期性抽样。无论周期如何,都应避免等到项目结束才发现估算和归属问题,因为那时很多上下文已难以还原。
抽样应兼顾随机样本和风险样本。随机抽样帮助观察整体记录质量,风险抽样集中检查高额投入、频繁更正、跨项目归属和连续偏差。只看被规则标记的记录,无法发现规则从未识别的盲点;只看随机样本,又可能错过少数高影响事件。
7. 第七步:规定问题闭环的最小信息
每个需要处理的异常,至少应记录问题类型、核实事实、处理决定、责任人和复查时间。若发现是口径问题,应修改说明并通知相关团队;若是估算偏差,应更新计划基线或补充估算假设;若是依赖问题,应指向依赖责任和解决期限。对已解决的问题进行关闭,避免报表里长期挂着无人负责的异常。
复盘时可关注从发现到闭环的时间,以及同类问题是否重复出现。若同一类异常连续数月出现,说明管理动作没有触及根因。比如“临时支持”反复占用项目计划,可能需要重新安排支持轮值,而不是反复要求员工调整记录类别。
七、不同情况下的行动建议:不要用一套审核办法套所有团队
1. 小团队、项目少:先把口径讲清楚
人数较少、负责人了解日常工作的团队,往往不需要复杂审批链。可以采用轻量记录和定期复盘:统一类别、每周自查、主管抽样核对,重点分析估算偏差和未计划工作。过度设计角色权限和多层审批,会让管理成本超过数据价值。
小团队也不应依赖“大家都知道”。人员变动、项目增加或跨团队协作出现后,口头规则很快就会失效。用一页说明写清楚何时填、怎么归类、异常找谁,通常比增加复杂表单更有用。
2. 100 人以上、多项目并行:先解决统一口径与权限
规模扩大后,负责人通常无法记住每个人每周的工作细节,跨项目投入也更难靠口头核对。此时应建立共同分类、角色权限、规则版本和数据责任人,并评估平台是否能将记录与项目任务关联。重点不是把所有人纳入同一审批链,而是让团队之间可以比较、让权限符合职责、让异常可以追踪。
上线时可以选择两个到三个差异明显的团队试点:例如稳定交付团队、支持维护团队和探索型项目团队。若三种场景都能用同一套分类表达清楚,说明规则具备一定通用性;若某一类团队只能大量选择“其他”,就应先调整分类或设计例外机制,而不是要求员工勉强适配。
3. 外包、客户项目或成本核算要求较高:加强可追溯性
当工时影响客户结算、合同成本或内部成本分摊时,记录的归属、修改历史和确认责任就更重要。应明确哪些工作可以计入、是否允许多人共享任务、跨项目投入如何分摊、补录如何标记、谁有权批准更正。具体核算规则应与财务制度、合同条款和相关要求一致。
这类场景不宜仅凭主管对员工熟悉程度确认记录。可将任务、客户、成本对象和审批记录关联,保留必要的变更轨迹,并对例外记录做复核。与此同时,要控制收集范围,只保留完成核算和管理目的所需的信息,不因追求审计痕迹而无限扩大员工监控。
4. 研发、创意或探索型工作:记录投入与学习,不假装估算精确
探索型任务的不确定性高,提前给出精确工时承诺往往不现实。审核重点可以放在研究问题、阶段目标、已验证假设和下一步决策上。记录投入有助于复盘探索成本,但不能单独判断研究是否成功;没有形成预期成果,也可能带来重要的排除结论。
可以把探索活动与交付型工作分开分析,按阶段回看计划是否合理、评审是否及时、投入是否帮助组织作出更好决策。如果把探索任务强行拆到与重复性开发同样细,得到的可能只是更多形式记录,而不是更好的风险控制。
5. 维护和支持工作占比高:给不可预测工作留出空间
支持团队常被计划系统低估,因为故障、客户问题和紧急请求不完全可预测。若每个周期都按满负荷排计划,实际工时就会持续“超出”,而这并不一定意味着团队效率低。管理者应查看未计划工作占比、响应类别和重复问题来源,并预留容量用于突发需求。
如果临时工作长期挤占项目投入,可考虑建立轮值机制、设置明确的支持入口、减少重复故障或调整服务级别承诺。工时审核在此处的价值,是让不可见工作变得可讨论,而不是把所有临时事项强制归入正在延期的项目。
6. 员工对填报抵触:先降低成本、说明边界
抵触可能来自入口难用、分类难选、记录要求过细,也可能是员工担心数据被用于不透明的绩效判断。不要只通过培训反复强调“按时提交”。先让员工现场完成一次填报,观察是否需要在多个系统间切换、任务名称是否找得到、常见例外是否有明确选项。
如果真正问题是信任,应由管理层公开数据用途、可见范围、保存规则和申诉渠道,并用一致行动证明承诺。若员工补充说明后仍被随意改写,或者同一规则对不同人执行不一,抵触就不是培训可以解决的问题。
八、不同情况下的取舍:精度、负担、透明度与控制之间如何平衡
1. 精确度与填报成本的取舍
更细的记录能提高某些核算场景的可追溯性,但会增加切换和维护成本。更粗的记录容易执行,却可能掩盖任务之间的差异。决策方法不是问“哪种粒度最精确”,而是问“精度提升能否改变实际决策”。若管理者不会依据分钟级差异调整成本或计划,就不应要求员工付出分钟级填报成本。
建议对不同工作类型设置不同的最低必要粒度,并定期评估。若某类工作因为细分过多导致“其他”比例上升,可能说明规则超过了员工可辨识范围。记录细节应该是为判断服务,而不是为了制造看似精密的报表。
2. 及时性与事后修正的取舍
尽量接近工作发生时记录,通常比月末回忆更可靠,但并非每个岗位都能实时填写。频繁中断工作也会造成效率损失。组织可以规定合理的提交周期,同时允许补录和更正,并将补录原因与记录时间区分开来。
审核关注点应是补录是否频繁、是否影响判断、是否存在系统性原因。若团队在同一类忙碌时期总是延迟,应该考虑优化入口或缩短记录步骤,而不是简单提高催交频率。迟交需要管理,但不能自动等同于数据造假。
3. 统一口径与团队灵活性的取舍
统一分类让跨团队比较成为可能,但过度统一可能抹平工作性质差异。完全由团队自定义又会导致汇总不可比。实践中可以采取“共同一级口径、有限二级扩展”的方式:组织统一项目、支持、运营等基本维度,团队在必要时增加工作类别,并明确映射关系。
是否允许例外,要看例外能否被解释和治理。合理例外应有负责人、适用范围和定期复核时间;没有责任人的例外字段,通常会逐步变成新的无效分类。统一不是让所有工作看起来一样,而是确保同名数据具有相近含义。
4. 自动化与人工判断的取舍
自动规则擅长发现可描述的异常,例如缺失字段、重复时段和超出范围的记录;它不擅长理解需求变更是否合理、某次探索是否必要,或跨团队等待是否属于关键路径。把所有判断都自动化,会制造误报;把所有事情交给人工,又会消耗大量管理时间。
比较稳妥的分工是:机器负责筛查和提示,人负责核实语境与决定动作。规则触发时提供原因说明和修正入口,管理者保留人工覆盖能力并记录理由。每次覆盖都可以成为校准规则的材料,而不是简单视为员工或主管不遵守制度。
5. 透明度与隐私保护的取舍
项目负责人需要了解项目投入,员工不应因此暴露所有与管理目的无关的个人信息。权限设计应按职责分层:团队成员查看必要的任务信息,项目负责人查看项目维度,职能管理者查看团队容量,敏感的薪酬或人事信息由有权角色处理。跨部门共享之前,先确认用途、必要范围和责任主体。
透明并不等于人人可见。组织应说明谁能看哪些数据、是否用于绩效或成本核算、数据如何更正以及何时删除或归档。规则公开、权限克制,通常比一味追求完全开放或完全封闭更能建立信任。
九、管理者可直接采用的审核清单与常见问题
1. 每个周期的审核清单
- 确认记录周期、统计口径和团队例外是否一致。
- 查看缺失、重复时段、无效任务和异常归属等基础校验结果。
- 优先复核高影响项目、连续偏差和跨团队争议,不逐条机械点击。
- 询问任务范围、依赖、返工和临时支持是否发生变化。
- 把问题归类为记录、分类、估算、容量、依赖或制度问题。
- 为需要处理的问题指定责任人、动作和复查日期。
- 检查同类问题是否重复出现,必要时调整规则、计划或资源。
- 记录规则误报和漏报,定期更新校验条件与员工说明。
2. 常见问题:工时审核多久做一次比较合适
没有适用于所有团队的固定频率。重点是审核周期要短于管理者还能可靠核实上下文的时间。项目变化快、外部依赖多的团队可以更频繁地查看异常;工作稳定、记录主要服务于阶段复盘的团队可以采用较低频率。无论选择何种周期,都应确保重大异常能及时升级。
3. 常见问题:记录偏差多大才需要员工说明
应结合任务类型、历史波动、计划基线和业务风险设定,而不是照搬某个统一百分比。短任务对少量时间变化很敏感,长期任务的绝对偏差则可能更值得关注。建议先用历史样本试运行阈值,检查误报比例与重要异常漏检情况,再由业务负责人批准正式规则。
4. 常见问题:员工少填或迟填,应该直接扣绩效吗
不建议仅凭一次迟交或某个周期缺失直接作出绩效结论。先确认员工是否理解规则、入口是否可用、工作安排是否允许及时记录,以及是否存在休假或系统故障。若组织要将记录规范纳入岗位要求,应提前通过正式制度说明适用范围、评价方式和纠错流程,并与工作结果分开评估。
5. 常见问题:实际工时超过估算,是否说明估算人不合格
不能直接得出这个结论。估算误差可能来自任务范围变化、隐性依赖、质量返工、环境等待或探索性工作。复盘时应看多次同类任务的偏差分布和当时的估算假设,而不是以单个结果追责。若同类任务长期偏差,团队应更新估算模型、拆分方式或计划缓冲。
6. 常见问题:是否需要让员工填到每一分钟
只有当业务、合同或正式核算制度确实需要相应精度时,才考虑更细粒度,并且应验证填报成本和记录可信度。多数项目复盘不需要虚假的分钟级精确。按任务或适当时间段记录,并保留必要说明,往往更适合支持估算、容量和偏差分析。
7. 常见问题:能否用工时判断哪个团队效率最高
不能只用总工时或单位工时做排名。团队承担的任务复杂度、质量要求、支持负担、技术债和依赖条件可能不同。若要比较,应先明确可比的工作类型和结果口径,再结合交付质量、周期、返工和风险等指标,并解释差异边界。排行榜容易制造错误激励,不宜把不可比的投入直接转化为高低名次。
8. 常见问题:上线工时管理平台前最重要的准备是什么
先确认流程和数据用途,再检查任务分类、权限责任、异常处理和员工更正方式。随后用真实工作场景验证记录、审批、报表和导出是否匹配需求。工具选型要比较总拥有成本,包括配置、培训、规则维护、数据迁移和后续治理,而不只是看功能清单或演示页面。
十、结语:把工时变成改进系统的证据,而不是审判个人的数字
工时审核最容易走偏的地方,是管理者把可量化的投入当成可直接比较的贡献。工时能告诉我们某类工作占用了多少时间,却不能单独回答这段时间是否创造了价值、计划是否合理、交付是否达标。真正专业的审核,要把记录放回任务、范围、依赖、质量和组织安排中解释。
下一步可以从一个团队、一个周期开始:写清工时用途和分类口径,选取少量高价值异常规则,记录人工审核成本与抽样质量,再根据误报、漏报和员工反馈调整。若数据不能改变计划、资源或流程,就重新审视这条数据是否值得收集。
我的判断是,成熟的工时管理不是让每个人解释每一分钟,而是让组织能解释为什么时间被这样使用,并据此改进下一次安排。当审核从追求整齐数字转向发现工作系统中的偏差,工时才真正成为管理决策的证据。
常见问题解答(FAQ)
1. 工时审核应该审核什么,怎样避免变成逐条挑错?
我负责团队管理后发现,工时表填得很细,审核却常常卡在“这个任务怎么用了这么久”。我想知道审核到底该看哪些信息,才能识别风险,又不把管理变成逐条质疑员工?
先审核信息是否足以支持管理决策,而不是先判断员工填得是否“合理”。建议重点看三项:记录是否关联到具体任务或工作类别,投入时间是否与任务进展大致匹配,异常是否有可追溯的说明。比如某任务连续三天都有工时、但状态和交付物完全没变化,值得询问;单日投入偏高却伴随明确的联调记录和问题清单,则不宜仅凭时长判错。
可以把缺少任务关联、重复填报、超出团队约定上限等设为规则提醒,审核人只处理例外。这样比要求每条记录都写长篇说明更有效,也能减少为了通过审核而补造细节的情况。
2. 工时审核频率怎么定,才能兼顾准确性和员工负担?
我担心月底集中审核会让员工和主管都要返工,也担心每天审核又把团队拖进流程里。有没有一种频率,既能及时发现漏填和错填,又不会让记录工时占掉太多工作时间?
通常可从“员工及时记录、主管周期审核、月底关账复核”三层安排,而不是把所有检查压到月底。团队可以先试行每个工作日用几分钟补记,主管每周集中处理异常,月底只复核未处理项和汇总口径。试运行四周后,观察逾期提交率、退回率和每人补录耗时;例如把补录耗时控制在每天约五分钟以内,可作为初始目标,但应按岗位调整。
若月底退回集中出现,优先查明是任务分类难懂、记录入口不便,还是审批时限不清,而不是直接增加审批层级。
3. 员工工时和项目进度对不上时,管理者应该怎么处理?
我遇到过工时持续增加,但任务进度看起来没怎么变化的情况,不确定这是估算失准、任务拆分不合理,还是确实存在执行问题。管理者应该先问什么,才能把问题查清而不是让员工觉得被追责?
先把工时与任务范围、交付物、阻塞记录放在一起看,不要用单一的“完成百分比”判定效率。可以先问:“这段时间主要处理了哪些工作?有没有等待、返工或临时支持?任务范围是否发生变化?”如果出现连续多个周期投入明显高于原估算、交付物没有相应变化,再检查需求变更、依赖等待、技能匹配和任务拆分。
判断时应区分个人可控投入与外部阻塞;否则团队可能为了让数字好看而少报工时,反而失去改进估算和排期的依据。
4. 工时审核结果可以用于绩效考核吗,怎样避免误用?
我想用工时数据了解项目成本和团队负荷,但也担心把投入时长直接和绩效挂钩后,大家会倾向于多报工时或挑容易计时的任务。工时数据适合用于哪些管理判断,又有哪些结论不能单独从它得出?
工时适合用于成本核算、负荷趋势、计划偏差和流程瓶颈分析,不适合单独作为个人绩效结论。相同的投入时长可能对应不同难度、质量和协作价值;若只奖励工时多或工时少,都会诱导失真。建议将工时与交付质量、任务难度、返工情况、协作贡献及实际阻塞结合,并明确数据用途和访问范围。
管理者还应抽查记录口径是否一致,例如会议、支持和返工是否按统一规则归类。发现异常时先核实业务背景,再讨论改进措施,避免把审核变成未经解释的排名。
核心关键词
文章包含AI辅助创作:工时审核最佳实践:企业管理者工时管理实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/571015
读者评论
我们之前周末集中补工时,月底看起来都填满了,但临时支持和会议经常被算进项目任务。改成当天简单登记后,分类清楚了些,不过还得先把支持工作的归属规则讲明白。
我比较认同工时不能直接当绩效指标。项目范围变更后仍拿最初估算比较,容易把偏差归到执行人身上。实际审核时,变更记录和阻塞原因是否完整,确实决定了数据有没有参考价值。
抽样审核适合记录量大的团队,但异常规则需要定期调整。岗位和项目阶段不同,统一阈值可能误报;另外员工能否查看、纠正自己的记录,也会影响大家愿不愿意认真填。
