不少管理层第一次看到“计划工时”报表,会先问:为什么团队填报了这么多小时,项目还是延期?这通常不是员工少报或多报的问题,而是计划工时、实际工时、工作范围和交付结果没有放进同一套管理逻辑。计划工时管理的关键,不是把每个人的时间填满,而是让承诺、执行、偏差和决策形成闭环。
一、先讲核心结论:计划工时不是考勤表,而是经营协同机制
1. 工时数字必须能回答管理问题
我判断一套计划工时流程是否有用,通常不先看字段齐不齐,而是先看管理者能否用它回答四个问题:当前范围对应多少工作量,团队可投入多少有效产能,偏差发生在哪个环节,接下来应该改变什么决策。如果工时系统只能给出“某人填了多少小时”,却无法解释范围、资源和交付之间的关系,那么它只是记录工具,不是管理机制。
计划工时是对未来工作量的估算,实际工时是执行过程中的投入记录。二者都不是绩效结果本身。交付质量、完成时间、返工情况、客户验收和工作范围变化,才构成判断项目表现的上下文。单看工时,容易把投入误当产出;把工时放回工作范围和交付结果中,才有管理价值。
2. 管理层看趋势,团队看任务,财务看成本
同一份工时数据,对不同角色应该有不同用途。管理层需要看项目组合层面的产能缺口、延期风险和资源冲突;项目负责人需要看任务估算与实际投入的差异;团队成员需要知道任务边界、优先级和记录规则;财务或经营分析人员则可能需要用工时估算内部成本。
如果把同一张明细表直接发给所有人,往往会出现两种结果:管理层被细节淹没,执行人员却不知道这些数字将如何使用。因此,规范的核心不是增加报表,而是规定每个角色在什么时点录入什么信息、谁负责校准、谁有权据此调整计划。
3. 先统一口径,再谈工具自动化
我建议先统一“计划工时”的定义:它究竟是单项任务的预计投入、某人某周期的预留时间,还是整个项目的劳动量预算。三者用途不同,不能混为一个字段。若一项工作预计需要 16 小时,计划工时通常指完成该项工作的预计投入;若同一员工一周被安排 32 小时,则这是资源分配,不代表该员工承诺在 32 小时内完成全部任务。
在口径没有统一前,系统自动汇总只会更快地放大误差。工具可以帮助追踪计划、实际和变更,但不能替代管理层对估算边界、审批责任和决策规则的约定。
二、背景和真实场景:工时管理失灵通常发生在交接处
1. 一个常见的跨部门协作场景
以下案例是为了说明管理逻辑而构造的情景推演,不代表某家企业的真实经营数据。一家约 160 人的软件企业同时推进 6 个客户项目和 2 个内部产品迭代。项目经理按里程碑排计划,研发负责人按人员排资源,业务负责人则不断补充需求。各方都觉得自己已经“报过工时”,但每周例会上仍无法回答:本周新增范围占用了多少产能,哪些项目正在挤占关键岗位。
问题的根源不是缺少填报,而是三个时间概念被混在一起:任务估算、周期承诺和实际投入。项目经理把任务预计投入当成个人周产能;团队成员把会议、支持和返工排除在任务之外;管理层看到的是月度汇总,却看不到范围变化发生的时间点。最终,表格中的小时数彼此可加,含义却不可比。
2. 计划与实际之间至少要保留四类信息
想要解释偏差,记录不能只有“预计 8 小时、实际 12 小时”。至少还要保留任务边界、工作类型、责任角色和变更原因。预计工时增加,可能是早期估算偏低;实际工时增加,可能是需求扩张、技术风险、质量返工或外部等待。没有原因分类,管理层只能看到偏差,无法判断该修估算、改范围还是补资源。
在我设计工时流程时,会特别检查“不可直接归因”的时间是否被遗漏。例如代码评审、客户沟通、部署支持、故障响应和跨团队协调。若这些工作在日常发生,却没有合适的记录入口,最终报表会系统性低估维护和协作成本,导致下一轮计划继续偏紧。
3. 计划工时管理不是把每周排满
对知识工作而言,日历上的全部可用时间不等于可用于项目任务的时间。例会、招聘面试、技术支持、休假、培训和突发事件都会占用容量。团队若按每人每周 40 小时安排可交付任务,实际执行中很容易把正常协作误判成“效率低”。
更稳健的做法是先确定可计划产能,再安排任务。对于工作节奏稳定的团队,可从历史数据估计每周可投入项目工作的时间;对于变动较大的团队,应设置容量区间,并保留应对未知工作的缓冲。这里的数字应通过本企业实际记录校准,而不是直接复制行业平均值。
三、常见误区:数字看起来精确,不代表管理判断准确
1. 误区一:把计划工时当作员工必须耗尽的额度
如果任务计划 20 小时,员工提前 15 小时完成,管理者却追问剩下的 5 小时去了哪里,团队会很快学会“把估算写得保守”。计划工时是预测,不是配额。提前完成可能意味着估算准确、能力提升、任务简单,也可能意味着范围缩水。判断时应看交付标准是否满足,而不是要求实际投入机械地贴合预测。
反过来,实际工时超过计划也不能自动等同于低效。需求在执行中扩大、基础设施不稳定、依赖团队延迟、验收标准改变,都可能造成合理偏差。管理者应先区分可控与不可控因素,再讨论责任和改进。
2. 误区二:用工时填报完整度代替项目健康度
填报率适合检查流程是否执行,不适合直接评价项目是否成功。一个团队可以每天按时填报,却仍然低估任务、漏记返工,或在范围频繁变化时继续沿用旧计划。反之,某个短周期任务填报不完整,也不必然说明项目失控。
我会把填报完整度看作数据质量指标,把计划偏差、交付稳定性、返工比例和范围变化看作项目分析指标。它们应该并列观察,而不是相互替代。
3. 误区三:用个人工时排名推动效率
按个人实际工时排名,往往会奖励长时间记录,而不是高质量交付;按计划达成率排名,则可能诱导团队压低估算或拆分任务以贴近计划。对于跨职能工作,单个人工时更不能完整反映成果,因为设计、研发、测试、产品和运维可能共同影响同一个交付结果。
个人工时适合用于理解容量、工作分布和异常负荷,不宜在没有情境说明的情况下直接成为个人绩效结论。若企业确实需要评估个人贡献,应结合责任范围、交付质量、复杂度、协作影响和长期结果,而不是只按小时数排序。
4. 误区四:所有任务都要求同等精度
估算精度需要成本。把一个 30 分钟的小改动拆成多个审批节点,产生的管理成本可能大于信息收益。反过来,对高风险、跨团队、成本占比较高的工作只填一个总数,也无法支撑决策。
建议按任务风险和可逆性设置估算粒度:范围清楚、周期短、成本低的任务采用轻量估算;依赖多、成本高、变更代价大的工作则增加拆解、复核和风险区间。规范的目标是让估算投入与决策风险相匹配。
四、专业判断逻辑:从估算到决策,建立可追溯的闭环
1. 先定义统计对象和时间边界
计划工时必须说明统计对象。通常可按项目、工作包、任务或工作类型记录。若一个任务跨越多个周期,需明确计划工时是一次性总量,还是每个周期的剩余估算。实际工时则要规定记录周期、归属日期和是否包含会议、支持及返工。
我建议在流程文件中写清以下口径:工时单位采用小时还是人天;一天折算多少小时;工时按发生日还是填报日归集;跨项目支持如何分摊;范围变更后旧计划如何保留;取消任务是否保留原记录。没有这些规则,月报之间就可能因为算法不同而失去可比性。
2. 估算应从工作分解开始,而不是从人员可用时间倒推
管理者常见的捷径是先看到团队有 200 小时可用,再把待办事项塞满 200 小时。这样做容易把容量当作工作量依据。更合理的顺序是先明确交付范围,再拆解工作包和依赖,估算每项工作的投入,最后与资源容量比对,发现无法承诺的部分。
对于不确定性较高的工作,我会避免只给一个看似精确的点值。例如可以记录乐观、最可能和悲观估算,或用区间表示。点估算便于汇总,区间更适合表达风险;若管理系统只能保存单值,也应在备注或风险记录中保留假设条件。
3. 建立计划基线,区分原始承诺与当前预测
计划如果可以随时覆盖,就无法解释项目为什么偏离。至少要保留两个视角:批准时的基线计划,以及根据当前事实更新的预测。基线用于复盘承诺与结果,当前预测用于资源和经营决策。二者用途不同,不应互相覆盖。
每次变更都要记录变更时间、原因、影响范围、工时影响和批准人。这样,管理层可以区分“计划本来就不合理”和“计划形成后环境发生变化”。如果没有版本记录,项目延期后各方容易凭记忆争论,最终无法沉淀估算经验。
4. 让偏差进入原因分析,而不是只进入红色预警
偏差率的计算方式可以是“实际工时减计划工时,再除以计划工时”。但当计划工时很小或为零时,比例会失真。因此报表需要同时呈现绝对差值和比例,并设置最低样本门槛。一个 1 小时任务多投入 1 小时,偏差率是 100%;一个 100 小时任务多投入 10 小时,偏差率只有 10%,二者的经营含义并不相同。
原因分类应便于行动,而不是追求分类数量。建议至少区分:需求或范围变更、估算遗漏、技术不确定性、外部依赖、返工质量、人员中断、突发支持、等待与协调。每类原因都要关联可采取的动作,否则分类只会增加填报负担。
5. 关键指标需要相互制衡
如果只追求估算准确率,团队可能减少对未知工作的承诺;如果只追求工时利用率,团队可能没有时间处理维护和学习;如果只追求按期交付,质量问题可能被推到后续周期。因此我不建议用单一指标考核工时管理。
可将指标分成四组:预测质量、执行状态、交付结果和组织负荷。预测质量看估算偏差及其趋势;执行状态看已投入工时与剩余工作量;交付结果看范围完成、验收和返工;组织负荷看关键岗位容量、加班和支持工作占比。指标之间出现冲突时,冲突本身就是需要管理层解释的信号。
| 指标 | 建议口径 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 计划偏差率 | 实际投入与基线计划的差额除以基线计划 | 估算是否持续偏高或偏低 | 偏差高不必然等于执行低效 |
| 预测偏差 | 当前完工预测与批准基线的差额 | 项目是否需要调整范围或资源 | 不能把不断更新的预测当成原始承诺 |
| 返工工时占比 | 返工投入除以项目实际投入 | 质量问题是否在吞噬产能 | 返工定义不统一时不可横向比较 |
| 计划负荷率 | 已承诺计划工时除以可计划产能 | 团队是否超额承诺或保留不足 | 接近满载不代表效率更高 |
| 非计划工作占比 | 未纳入基线的支持与突发投入除以总投入 | 计划为何频繁被打断 | 占比高可能来自职责边界不清,不应只归咎个人 |
6. 协同规则要落实到责任人和决策时点
流程应明确谁提出估算、谁校准、谁批准基线、谁确认实际记录、谁处理偏差。项目经理可以组织估算,但技术负责人应对技术拆解负责;团队成员能提供执行反馈,但管理层需要对范围和资源冲突作出取舍。若所有人都能修改计划,却没有人负责版本管理,数据很快就会失去审计价值。
决策时点也要明确。比如,新增需求达到某个约定的工时或周期影响后,必须重新评估范围;关键岗位负荷持续超过容量区间时,需在项目组合层面调整优先级;偏差连续多个周期同方向扩大时,应复盘估算模型,而不是只催团队加快速度。
五、案例与数据观察:用一组模拟数据看清偏差是怎样形成的
1. 示例:同样是超计划,原因可能完全不同
以下为情景模拟数据,用于演示分析方法,不是行业统计或真实客户案例。某项目最初批准 1,200 小时计划,经过 12 周执行后,实际投入 1,080 小时,剩余工作预测为 260 小时。若管理层只看已投入工时,会认为项目只用了计划的 90%;但把剩余工作纳入后,完工预测为 1,340 小时,预计超基线约 11.7%。

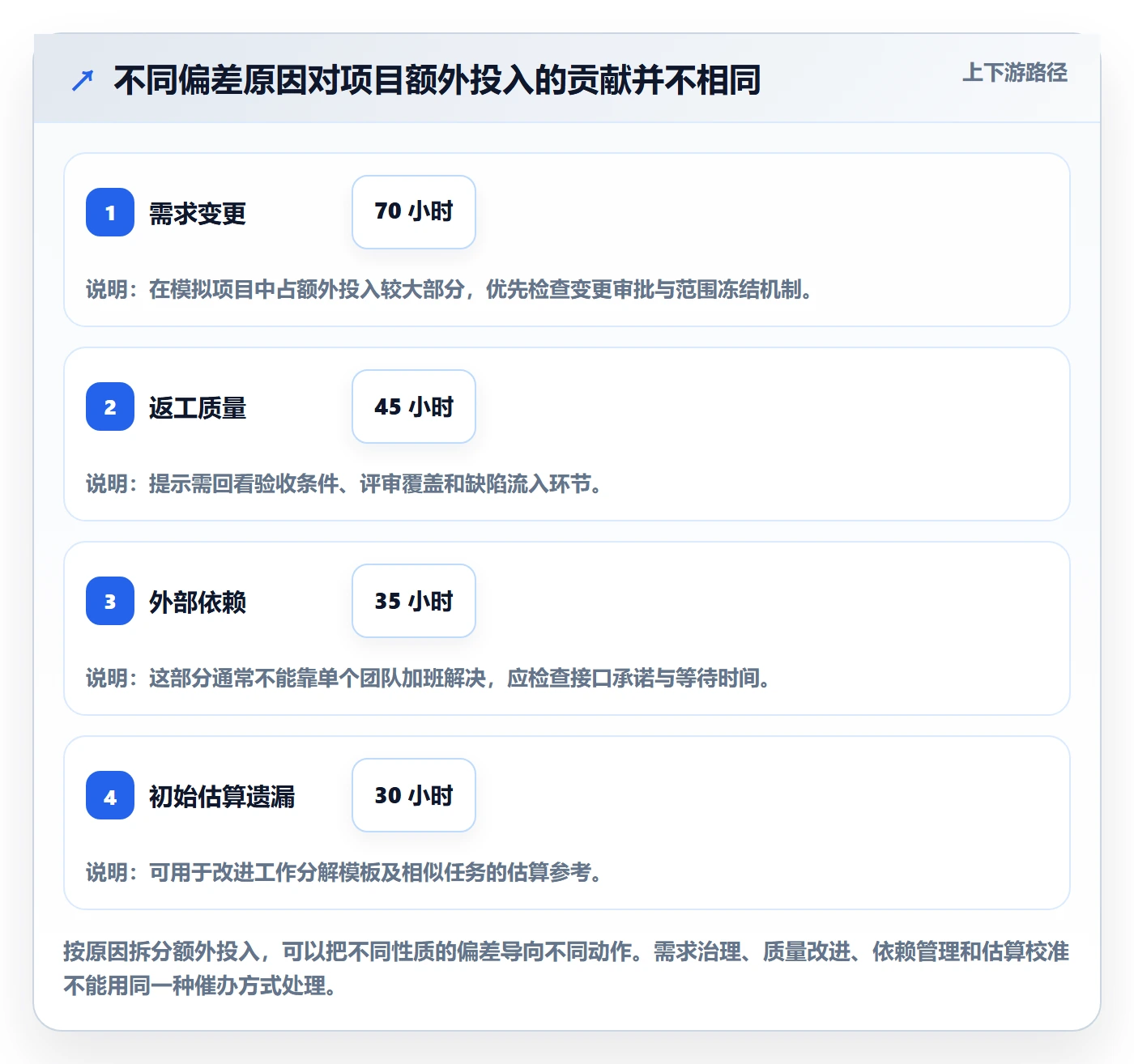

团队进一步将已记录偏差归因:需求变更 70 小时、返工 45 小时、外部依赖等待与协调 35 小时、初始估算遗漏 30 小时。这个拆分并不意味着每一小时都能精确归因,而是让讨论从“谁超时了”转向“哪类工作正在改变成本预测”。

2. 查看偏差时,先看绝对值,再看分布
如果所有偏差都集中在一个工作包,管理者可以追踪具体原因;如果偏差分散在多个工作包且方向一致,可能是估算模型系统性偏低;如果只有某个角色偏差突出,还需要检查任务分配、依赖和工作类型是否可比。单个总数无法显示这种结构。
因此,我通常将项目偏差拆到工作包和原因类别,同时保留时间趋势。项目一开始估算偏差较大并不罕见,重点是随着执行数据积累,滚动预测是否变得更稳定。如果每个周期都在大幅改写计划,却没有改善预测能力,说明问题不只是任务估算,而可能是范围治理或协作机制失效。

3. 记录完整度提升不等于预测质量自动提升
假设一个组织把工时记录完整度从 72% 提升到 94%,这能提高数据可见性,却不能直接证明项目预测更准确。若任务范围仍不清楚、变更不留记录、剩余工作量没有定期更新,新增的数据只会让偏差看起来更精确。
建议把数据质量和预测质量分开观察:数据质量检查记录及时率、任务归属准确率和原因分类完整率;预测质量检查完工预测的稳定性、工作包偏差和交付结果。两类指标同时改善,才说明流程真正成熟。

4. 用同一组指标追踪管理动作,而非追求漂亮报表
如果原因分析发现非计划支持占比持续上升,下一步不是要求项目经理把这些小时隐藏在其他任务中,而是要判断支持是否属于固定职责、是否需要设置服务容量,或者是否应建立轮值机制。如果返工占比上升,就要回看缺陷来源、验收标准和评审流程。每个指标都应对应至少一种可执行的管理动作。
我也会设置“停止解释”的条件:若连续多个周期的指标已经稳定,且没有重大范围变化,就不必为每个小幅波动召开专项会议;若数据质量低于最低门槛,则先修复口径和记录流程,不宜急着据此处罚或重新分配人员。
六、可执行流程:把计划、填报、复核和调整连成闭环
1. 需求进入时:先定范围和验收边界
估算前应明确要交付什么、不包含什么、如何验收、依赖哪些团队。范围边界越模糊,估算就越像猜测。若需求还处于探索阶段,应标记为初步估算并注明假设,不要把它包装成确定承诺。
对于新增或变更需求,应记录提出时间、业务理由、预期价值和对既有承诺的影响。变更并非一定要拒绝,但必须让决策者看到它会占用什么资源、推迟什么工作或增加多少不确定性。
2. 计划形成时:拆工作包、估产能、保留缓冲
工作分解需要足以支持责任分配和进度跟踪,但不必把所有工作拆成极小颗粒。若一项任务持续数周、无法中途检查,应进一步拆分;若任务很短且边界清楚,则可保持轻量。不同团队可用历史同类工作校准颗粒度。
产能估算要扣除已知休假、固定会议、支持职责和其他已承诺工作。对高变动团队,可采用情景区间,例如保守、常态和乐观容量,而非只给一个满载数值。缓冲不是“偷懒”,而是对需求波动和工作中断的显性安排。
3. 执行过程中:及时记录,避免周期末回忆
实际工时最好按短周期记录,而不是月底凭记忆补填。记录粒度应服务于复盘:能看出工作属于哪个任务、什么类型、是否发生变更即可。填报规则过细,会让团队把时间花在维护表格上;规则过粗,又无法定位偏差来源。
对频繁发生的会议、支持或维护工作,可设置统一类别,避免每次临时寻找归属。对跨项目工作,应有明确分摊规则;无法准确分摊时,宁可记录为共享支持,也不要随意平均到各项目,制造虚假的精确度。
4. 周期复核:看剩余工作,而不只看已消耗工时
每周或每个迭代结束时,项目负责人应更新剩余工作预测、范围变化、依赖状态和关键风险。已投入工时说明过去发生了什么,剩余工作说明未来可能发生什么。管理决策通常更依赖后者。
复核会议的重点不是逐条追问个人用了多少小时,而是确认三个事项:预测是否改变,改变原因是什么,需要谁做什么决定。若团队只能报告“本周完成了多少小时”,却无法说明尚余工作和交付状态,会议还没有进入有效管理阶段。
5. 月度或里程碑复盘:把偏差转成组织学习
阶段复盘应对比基线和实际结果,识别偏差模式,并更新估算参考。复盘不是把偏差都归结为“估算不准”,而是要问:哪些工作类型经常漏算?哪些需求变更未经过决策?哪些外部依赖造成等待?哪些任务拆分方式让风险暴露太晚?
每个复盘结论都应带责任人和后续验证时间。例如,若集成测试经常超出计划,就调整测试工作包定义,并在下一周期验证偏差是否收敛。没有验证周期的经验总结,很容易变成会议纪要中的口号。
6. 管理层决策:从项目级报表上升到组合级取舍
项目层面可以看到某个团队的偏差,管理层还需要看多个项目争用同一关键角色的情况。一个项目延迟可能不是团队能力问题,而是多个高优先级项目同时占用同一位架构师或测试负责人。此时真正的决策是调整优先级、延后范围或补充资源,而不是要求每个项目都“想办法按期完成”。
在中大型组织中,像 PingCode 这类面向企业协作和项目管理的平台,可以用于汇总任务、计划和执行信息,帮助不同角色在统一上下文中查看工作进展。是否采用某个平台,应以工作流适配、权限治理、数据口径和集成成本为判断依据;工具本身不会自动解决范围冲突或估算偏差。
七、管理层工时管理协同:让各角色在同一套规则下做不同决策
1. 管理层:关注组合风险,不逐条审批小时数
管理层应优先关注项目组合的资源缺口、关键岗位负荷、预测变化和高风险工作。若所有任务都需要高层审批工时,流程会形成瓶颈;若管理层完全不参与资源取舍,多个团队又可能各自承诺同一份产能。
建议管理层设定决策阈值,而非介入每个细节。例如,涉及重大范围变更、影响关键里程碑、占用稀缺技能或导致项目成本明显上升时升级决策。具体阈值需结合组织规模和项目价值设置,不宜照搬固定比例。
2. 项目负责人:对计划版本和预测解释负责
项目负责人需要维护基线、更新预测、识别依赖和推动偏差处理。其职责不是保证所有估算永不变化,而是确保每次变化可解释、可追溯,并及时暴露需要决策的事项。对超计划的工作,应说明原因、影响和建议,而不只是修改数字。
3. 专业负责人:对估算假设和技术风险负责
专业负责人应参与工作拆解,指出技术复杂度、质量要求和依赖风险。对于陌生技术或未验证方案,应该把探索工作与正式交付分开记录。若探索被藏在普通开发任务里,后续团队就难以判断时间究竟花在实现、调研还是返工。
4. 执行成员:记录事实,及时反馈边界变化
团队成员最了解任务执行中出现的阻塞、需求变化和实际工作类型。记录应尽量反映事实,而不是迎合计划。若任务边界变化,应及时反馈并关联变更;如果实际工作无法归入现有任务,也应暴露分类缺口,而不是为了填完表格随便选择一个类别。
5. 财务、人力与项目办公室:先对齐口径,再共享报表
财务可能关心成本核算,人力可能关心容量和负荷,项目办公室可能关心交付预测。若各部门分别定义“人天”“有效工时”和“项目投入”,数据在跨部门汇总时会发生冲突。应建立一份口径字典,说明单位换算、成本归属、共享工作处理和数据访问边界。
八、不同情况下的行动建议与取舍
1. 项目成熟、需求稳定:提高估算复用,减少重复审批
对于重复性高、范围稳定的工作,可以使用历史任务类型、标准工作包和区间估算作为参考。这样能降低估算成本,并帮助管理者识别异常。前提是相似任务真的相似:技术栈、质量标准、团队熟悉度和外部依赖都应大致可比。
取舍是,模板提升速度,却可能掩盖特殊情境。遇到新依赖、重大架构变化或质量标准提高时,应允许团队偏离历史基准,并要求说明原因,而不是强制套用平均值。
2. 项目处于探索期:管理不确定性,不承诺伪精确数字
当需求和技术路径都不清楚时,先安排有边界的探索工作,设定时间盒和阶段性决策点。探索结束后,再基于验证结果更新计划。此时把整个项目估成精确到小时,通常只会产生虚假的确定感。
取舍是,探索阶段的产出不一定是可直接交付的功能,而是降低不确定性的证据。管理层需要接受“先投入有限成本换取更可靠的后续估算”,而不是要求团队在信息不足时给出不可更改的承诺。
3. 团队经常被突发工作打断:显性化服务容量
对运维、客户支持、平台保障等团队,不宜把全部产能都分配给计划项目。可以单独设定支持容量、轮值安排或待命工作类别,并观察实际波动。这样既能避免突发工作被误认为项目执行偏差,也能为下一周期容量规划提供依据。
取舍是,预留容量可能让项目计划表面上少承诺一些工作;但如果突发工作长期稳定存在,把它留在计划之外只会让项目不断延期。预留多少应基于历史波动和业务服务水平,而不是凭管理者印象。
4. 跨部门依赖多:把等待时间和投入时间分开看
如果团队经常因为审批、接口或数据提供而等待,应区分实际劳动投入与日历等待时间。等待可能没有产生大量工时,却会拖延交付;只看工时不会反映这种进度风险。项目计划需要同时追踪工作投入、依赖承诺和等待时长。
取舍是增加了依赖状态维护,但能让管理层识别真正的瓶颈。若组织当前还没有成熟的依赖管理机制,可以先只追踪影响里程碑的关键依赖,不必把每一个轻微协作请求都纳入正式审批。
5. 团队规模较小:采用轻量流程,避免治理成本反噬
小团队可以用简化字段和短周期复核完成管理:任务、计划投入、实际投入、剩余工作、偏差原因、变更状态通常已足够。不要在团队尚未形成稳定工作方式前,引入复杂的多层审批、精细成本分摊和大量原因代码。
取舍是轻量流程的分析深度有限,但能够降低执行摩擦。随着项目数量、跨团队依赖和资源争用增加,再逐步扩展审批、权限、报表和组合视图,而不是一开始就建设重型制度。
6. 中大型组织:优先解决跨项目口径和权限治理
当组织超过百人,多个项目共享资源、工具和流程差异会迅速放大。此时需要明确统一数据口径、项目组合视图、角色权限和变更审计,同时保留团队在工作分解上的合理差异。像 PingCode 这样的项目管理平台可以承载跨团队协作数据,但实际落地仍需要业务负责人确认指标定义、管理员维护权限模型、项目负责人承担基线管理。
取舍是统一标准会降低局部灵活性,过度统一又会把不同业务硬塞进同一流程。建议统一指标定义、关键审批和版本规则,让任务模板、估算方法和复盘节奏按业务类型分层配置。
九、工具与落地:先把规则做成流程,再决定自动化深度
1. 选择工具时,先问数据能否贯通
计划工时可能分散在项目计划、任务管理、工时记录、财务系统和人力资源数据中。评估工具时,我会检查任务和工时能否关联,基线是否可追溯,变更是否保留历史,角色权限是否满足组织要求,报表能否按项目和工作类型汇总。
如果需要手工在多个系统之间反复复制,数据延迟和口径漂移会逐渐增加。反过来,自动集成也不是越多越好:在流程定义不稳定时,大量自动化会把错误口径固化到系统里。更稳妥的顺序是先用小范围验证流程,再自动化重复且稳定的步骤。
2. 对 PingCode 的使用边界应保持清醒
对于 100 人以上、项目多、角色复杂的组织,PingCode 可作为项目任务和协作信息的管理载体之一,帮助团队把任务、负责人、计划与执行状态放在关联上下文中。选型时应重点验证它是否适合现有工作流、权限模型、数据分析要求和系统集成方式,而不是只看功能清单。
平台无法代替管理层决定项目优先级,也不能自动判断某项偏差是合理范围变化还是执行问题。若业务没有约定谁维护基线、谁批准变更、实际工时如何归类,再完整的系统配置也只会让不同部门更快地产生不同版本的数据。
3. 建议采用分阶段落地,而不是全员一次切换
第一阶段,选择一个项目类型和一支团队,统一计划、实际、变更、剩余工作和偏差原因的定义。第二阶段,用真实周期验证填报负担和报表可解释性。第三阶段,再扩展到共享资源和项目组合视角,并建立权限、集成和管理层决策规则。
试点结束时,不只问“大家是否按时填了”,还要检查:管理者能否解释预测变化;团队是否知道何时需要变更审批;数据是否发现了原来不可见的支持负荷;流程成本是否低于带来的决策价值。若这些问题没有改善,应先调整规则,而不是急着推广更多团队。
十、落地检查清单与管理层决策要点
1. 建立流程前,逐项确认基本规则
- 计划工时的统计对象、单位和时间边界是否统一。
- 实际工时是否覆盖会议、支持、返工和跨团队协作等重要工作。
- 原始基线和当前预测是否分开保存,变更是否可追溯。
- 估算责任、复核责任、批准责任和数据维护责任是否明确。
- 偏差原因分类是否足以导向行动,是否避免过度细分。
- 项目组合层面是否能识别共享资源冲突和关键岗位风险。
- 指标是否同时覆盖预测质量、执行状态、交付结果和组织负荷。
2. 管理层看到异常时,按顺序追问
- 异常是投入增加、剩余工作增加、范围变化,还是记录口径变化?
- 偏差集中在单一任务、单一角色、单一项目,还是多个项目共同出现?
- 原因属于估算、质量、依赖、范围还是突发支持?现有证据是什么?
- 团队能通过调整执行方式解决,还是需要管理层改变优先级和范围?
- 采取行动后,用哪个指标、在哪个周期验证效果?
3. 哪些情况下不宜直接用工时数据作出惩罚性决定
当记录口径刚上线、历史数据不可比、项目范围频繁变化、工作类型差异明显,或缺少可验证的交付结果时,不宜把工时偏差直接用于个人惩罚。此时更适合用于流程诊断和估算校准。随着定义稳定、数据质量经过验证,才可以在明确边界下纳入经营分析,但仍应避免把工时当成个人价值的单一代理指标。
如果有明显异常负荷、持续加班或关键岗位过度集中,管理层应优先关注组织风险和工作设计,而不是把超时记录解释成奉献程度。长期过载会增加疲劳、缺陷和人员流失风险,短期看似提高产出,长期可能侵蚀团队交付能力。
十一、结论:真正要管理的不是小时,而是承诺如何变成结果
1. 计划工时管理的价值在于减少无效争论
一套成熟的流程,不是让管理层掌握每个人每小时在做什么,而是让组织能更早发现承诺与产能不匹配,能解释计划为何改变,也能把资源调整放在延期变成事实之前。它把讨论从“谁的工时不对”转向“范围、估算、依赖和容量中哪个环节需要改变”。
我更看重的不是计划与实际永远一致,而是偏差出现后组织能否迅速找到原因、作出取舍,并在下一次计划中变得更准确。工时是输入信号,不是最终成绩;管理的目标,是用这些信号改善交付决策,而不是制造更精细的填报负担。
2. 下一步从一张口径表和一个试点开始
如果企业还没有成熟流程,我建议先做两件事:写出一页计划工时口径表,明确计划、实际、变更、剩余工作和非计划工作;再选一个项目试点,跑完一个完整周期,验证数据是否能解释预测变化。不要急着先买复杂工具,也不要一开始就把指标用于绩效排名。
当团队能稳定回答“原计划是什么、现在预测是什么、差异来自哪里、需要谁作出什么决策”,计划工时才真正从记录动作变成管理能力。此后再按组织规模扩展自动化、项目组合分析和成本视角,流程才有可能持续有效,而不是停留在一份看起来完整的制度文件里。
常见问题解答(FAQ)
1. 计划工时应该按什么流程制定,才能避免变成拍脑袋填数?
我负责安排项目时,常遇到管理层要求先报工时、执行团队却还没拆清任务的情况。最后数字看起来完整,实际一开工就不断改,我想知道怎样制定计划,才能让估算有依据、后续也能复盘?
先拆工作,再估工时,最后汇总成计划。可按“目标与范围确认,任务拆分,责任人估算,团队校准,管理层审批,执行中更新,阶段复盘”推进。任务至少拆到能明确交付物、负责人和验收条件的粒度;如果一项任务跨越数周且包含多个不同结果,通常应继续拆分。
估算时同时记录假设,例如依赖何时到位、评审轮次、是否包含测试与返工,避免只留一个孤立数字。管理层审核的重点不应是把总工时压低,而应检查范围遗漏、资源冲突和风险缓冲是否合理。
2. 计划工时和实际工时应该如何协同管理,才不会让填报变成形式主义?
我担心团队每天填工时会增加负担,也担心不填就看不到项目偏差。以前见过计划数和实际数都有,但没人用它们调整安排;我想知道哪些更新规则既能保持数据可信,又不会把工时管理变成盯人?
把工时记录用于判断工作与计划的偏差,而不是直接评价个人效率。建议在任务层记录剩余工时,并设定固定更新频率:短周期项目可每周更新,跨团队或风险较高的阶段可在关键节点复核。实际工时用于回看已投入,剩余工时用于预测还要投入多少,两者不能互相替代。
出现明显偏差时,先核对范围变化、等待依赖、返工和估算假设,再决定是否调整计划。若只要求填报、不依据数据处理阻塞或变更,团队很快会把记录当作合规动作。
3. 管理层看哪些工时指标,才能判断项目是否需要干预?
我看到过只汇报计划工时和实际工时的项目,但两个数字接近也不代表项目一定健康。我想知道管理层应该关注哪些指标,怎样从指标里分辨是估算不准、范围膨胀,还是资源确实不够?
建议把指标组合起来看,而不是用单一偏差下结论。至少跟踪计划工时、已投入工时、剩余工时、完工比例、需求或任务变更量,以及关键依赖的等待时间。比如一个阶段计划投入 200 小时,已投入 120 小时,团队却只确认完成约 40%,这值得检查剩余工作、返工和范围变化;但它本身不能证明个人效率低。
管理层可按任务或阶段观察偏差趋势,并要求负责人说明偏差原因、影响和纠正措施。指标用于触发讨论和决策,不宜脱离任务难度与质量要求排名个人。
4. 计划工时里要不要预留缓冲,缓冲比例应该怎么定?
我在排期时经常遇到两种意见:一方认为加缓冲就是故意报高,另一方认为不留余量必然延期。我想知道缓冲应放在哪里、如何说明依据,才能既不把不确定性藏起来,也不让预留工时被随意消耗?
缓冲应对应可说明的不确定性,而不是统一给所有任务加一个看似精确的比例。先区分已知工作量与风险:明确的开发、评审和测试任务进入计划;需求未定、外部接口不稳定等风险,则单独记录触发条件、责任人和可能影响。可用历史项目数据估计同类风险的实际影响;
没有可靠历史数据时,先以小范围试点记录估算与实际差异,再逐步校准。缓冲由项目负责人管理,使用时注明原因并同步预测变化。若缓冲被提前摊进每个任务,管理层就难以判断风险是否发生,团队也无法从偏差中改进估算。
核心关键词
文章包含AI辅助创作:计划工时流程与规范:管理层工时管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/570779
读者评论
我们之前也遇到过计划工时和实际投入对不上的情况,后来发现不少时间花在临时支持和需求调整上。把这些原因单独记录确实有帮助,不过分类太细也会增加填报负担,实际落地时还是要控制好粒度。
比较认同计划工时不能直接用于评价个人效率。研发任务的不确定性比较大,提前完成或超出预估都需要结合交付质量判断。想进一步了解的是,文中提到的偏差分析周期应该如何确定,按周复盘还是按里程碑复盘更适合不同规模的项目?
基线和当前预测分开记录这个思路比较实用,尤其适合需求经常变化的项目。不过,工时数据能否真正用于资源决策,还取决于负责人是否及时更新范围和剩余工作量。如果只是要求团队持续填表,却没有相应的调整机制,最后可能还是多了一项行政工作。
