工时统计表看起来很完整,不等于管理层已经看清了项目风险。我见过一种典型情况:月末报表显示团队投入了数千小时,项目负责人却说不清其中多少用于计划内交付、多少消耗在返工和等待上;财务按人天核算成本,业务按里程碑判断进度,两边数字都“正确”,结论却互相矛盾。工时管理真正要解决的,不是把每个人的时间填满,而是让投入、产出、偏差和责任能沿着同一条链路被核验、解释并用于决策。

工时管理工时统计全流程:管理层风险控制与一文讲清

一、先讲核心结论:工时是管理信号,不是绩效分数

1. 管理层真正要看的不是“报了多少小时”

如果把工时管理简化成“员工填表、主管审批、月底汇总”,组织得到的通常只是时间记录,而不是管理信息。一个月累计 1,000 小时,既可能代表团队稳定交付,也可能意味着需求反复、等待过多或人力配置失衡。数字本身没有解释力,只有与项目、任务、阶段、预算和产出对应之后,才可能支持判断。

我建议管理层把工时数据拆成四个问题来读:投入是否发生在正确的工作上;计划与实际偏差出在哪里;偏差是一次性事件还是持续趋势;组织是否需要改变优先级、资源配置或交付方式。工时统计的价值,不在于证明员工忙不忙,而在于说明组织的时间资源流向了什么,以及这种流向是否合理。

2. 先建立一条可追溯的管理链路

一套可用的流程,至少要能从项目计划一路追到实际投入,再从异常投入回到管理动作。管理层查看汇总结果时,应该能下钻到部门、项目、阶段、任务和时间记录;反过来,一条具体工时记录也要能说明它属于哪个业务目标,为什么发生,由谁确认。

我把这条链路概括为“目标,预算,任务,记录,校验,分析,决策”。其中任何一环缺失,都会让报表出现断点:没有目标,无法判断投入是否有价值;没有预算,无法识别超支;没有任务,记录难以验证;没有校验,数据容易失真;没有决策,统计只是归档。

  • 目标:说明项目或团队要交付什么。
  • 预算:设定可以投入的工时、人天或成本上限。
  • 任务:把目标拆到能估算、能验收的工作单元。
  • 记录:按统一规则登记实际投入及必要说明。
  • 校验:检查完整性、合理性、重复性和归属关系。
  • 分析:解释偏差、趋势、成本及产能风险。
  • 决策:调整范围、排期、人员、预算或流程。

3. 先看偏差,再看总量

总工时适合回答“投入规模有多大”,偏差更适合回答“管理上发生了什么”。计划 400 小时、实际 420 小时,超出 5%,可能只是估算误差;计划 400 小时、实际 600 小时,即使最终交付完成,也要追问额外的 200 小时被什么消耗。反之,实际工时低于计划也未必是好消息,可能源于工作未完成、记录不完整或质量要求降低。

所以,管理层不应把“工时越低越好”当成默认原则。更稳妥的判断是:在交付范围和质量可比的前提下,观察投入是否可预测、偏差是否可解释、重复性浪费是否下降。没有范围和质量口径的工时效率比较,往往是在比较不同的工作。

工时管理工时统计全流程:管理层风险控制与一文讲清

二、背景和真实场景:为什么月底汇总常常来不及

1. 多项目并行时,投入最容易被“摊薄”

在中大型组织里,一个人同时参与多个项目、维护工作和临时支持很常见。员工可能上午处理客户问题,下午参加项目评审,晚上补做计划任务。如果只在月底回忆填报,时间容易被归到熟悉的项目、最新的任务或笼统的“日常工作”。总数看起来齐全,细分归属却失真。

这种误差不是简单的“员工不认真”。记忆会优先保留高强度事件,零碎切换和短时沟通很容易被漏掉;如果任务分类复杂,填报成本会上升;如果填报结果被直接用于个人评价,员工还会自然地规避不利分类。流程设计若忽略这些行为,单靠提醒和制度很难修复数据质量。

2. 管理问题通常先出现在分类口径,而不是报表样式

不同团队可能把同一类工作记在不同地方。例如,缺陷修复有人计入研发任务,有人计入维护;需求澄清有人计入项目投入,有人记作会议;内部协作有人按具体事项登记,有人归入行政支持。分类规则不一致时,部门间的比较会失去意义,时间趋势也会被口径变化污染。

因此我通常先问三个问题,再看系统能不能做图:一个工时记录最少要关联哪些对象;哪些工作允许归入非项目类别;同一任务跨天或跨人时如何登记。只有这些规则说得清楚,报表维度才有稳定含义。功能很多、口径不统一,往往只会把混乱展示得更漂亮。

3. 统计延迟会削弱纠偏能力

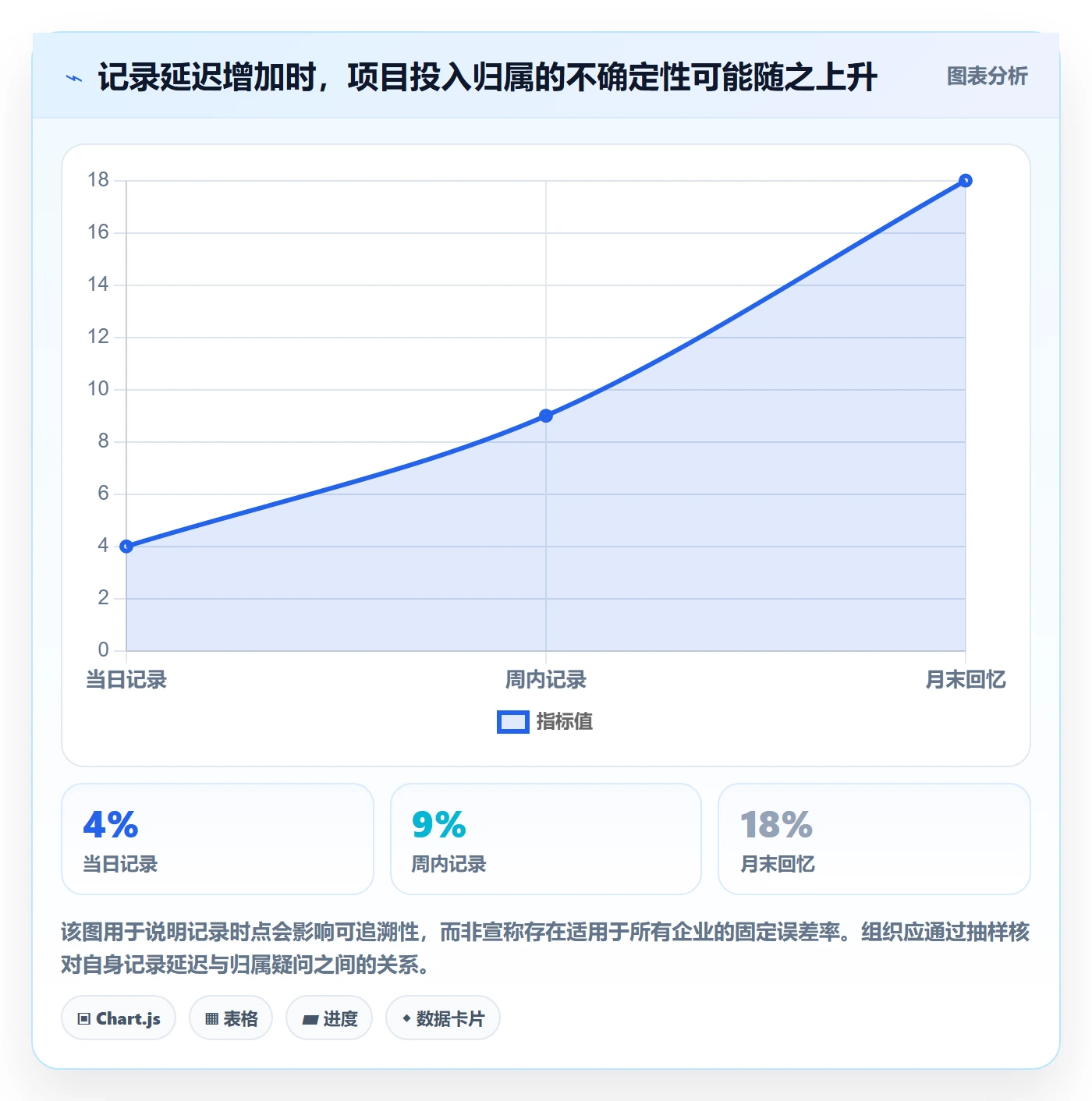

如果项目超支只有到月底才被发现,管理者可能已经错过调整范围、协调人手或与客户重新确认优先级的窗口。工时越接近发生时间记录,越容易准确归属;异常越早暴露,越有机会以较低成本纠偏。这里的关键不是要求所有组织都实时录入,而是为风险较高、预算较紧的工作设置更短的反馈周期。

我更倾向于按风险分层安排频率:关键项目每周检查一次计划与实际偏差;稳定运行的常规团队按月汇总;紧急支持或高波动工作则单独记录原因与响应时间。这样做比全员一律高频填报更可持续,也能把管理注意力放在需要早发现的地方。

工时管理工时统计全流程:管理层风险控制与一文讲清

三、常见误区:看似管得更细,可能反而更不可信

1. 把工时长短直接等同于贡献大小

一个人记录了 50 小时,不代表他创造的价值一定高于记录 35 小时的人。工作复杂度、角色责任、交付质量、协作影响和任务难度都可能不同。若把工时总量直接绑定绩效排名,员工会把注意力转向“如何让记录看起来足够多”,而不是如何更快、更稳地完成重要工作。

工时可以作为负荷、预算和项目成本的证据之一,但不能独立充当绩效结论。较稳妥的组合是同时看交付结果、质量、计划兑现、问题处理和协作贡献,并明确不同岗位的评价口径。若管理目的只是预算预测,就不应在制度上把它包装成个人效率评分。

2. 追求分钟级精确,却没有定义允许的记录粒度

记录到分钟,看起来比按半小时或按小时更精确,但精度不等于准确度。人很难准确回忆一次任务究竟花了 17 分钟还是 23 分钟;强制细分过多,会提高操作成本,也容易产生伪精确。记录粒度应该服务于决策:项目成本分析可能按半小时或小时足够,服务响应则可能需要精确到开始和结束时间。

更重要的是,组织要明确会议、沟通、等待、返工、培训和管理工作的归属规则。若这类时间被排除,必须说明用途;若纳入,也要防止重复登记。对日常填报而言,一套易理解、稳定执行的规则,通常比表面精细但无人能坚持的规则更有价值。

3. 用“填报率 100%”代替数据质量检查

填报率只说明记录是否提交,不说明记录是否真实、完整或分类正确。100% 的提交率可能伴随大量重复时间、长期固定时长、缺少任务归属或月底集中补录。只追求提交动作,会把管理目标缩窄成“按时点按钮”。

我会把数据质量拆成至少四项:完整率、及时率、可归属率和异常率。完整率看应填记录是否提交;及时率看距工作发生的时间;可归属率看是否关联有效项目或类别;异常率看重复、超长、负值或连续模式等需要复核的记录。不同指标需配合抽样复核,不能仅凭系统自动校验下结论。

4. 把“其他”作为永久解决方案

临时工作、跨部门支持和突发事件确实难以预先归类,因此保留“其他”是合理的;但如果它长期占据较高比例,就说明分类体系没有跟上真实工作。管理者应定期检查“其他”里的高频事项,判断是否需要新增类别、建立支持任务,或明确这类工作是否应计入项目预算。

反过来,分类也不宜无限增加。类别越细,填报和维护越复杂,员工越容易选错。实际操作中,先建立少量稳定的大类,再观察一个季度的“其他”样本,只有当某类工作重复出现、管理上需要单独分析时,再新增细分维度。

5. 把工具上线当成流程设计完成

系统可以帮助关联任务、执行校验、汇总数据和记录审批,但无法替组织决定哪些时间算项目成本、偏差由谁解释、异常何时升级。上线后如果规则仍不清楚,员工会按各自理解操作,管理者则会在多个报表之间寻找“最顺眼”的数字。

工具评估要回到业务流程:能否连接项目和任务;是否支持不同角色的查看权限;记录修改是否留痕;能否按组织现有口径汇总;历史数据能否导出和复核。对于百人以上、项目并行较多的组织,可以把 PingCode 作为工时与项目任务协同场景中的候选平台之一评估,但应先验证流程适配、权限模型和统计口径,不应只看功能清单或演示效果。

四、专业判断逻辑:如何让一条工时记录值得相信

1. 先定义记录对象,再定义填报动作

工时记录至少要回答:谁在什么日期,为哪个项目或工作类别,在什么任务上投入了多少时间,是否需要补充说明。对不同业务,字段可以不同,但核心对象要保持稳定。字段过多会增加填报负担,字段过少则可能无法支撑成本、负荷和偏差分析。

我通常建议从“最小可用记录”开始:人员、日期、时长、任务或类别、说明。若需要做项目成本分析,再关联项目和阶段;若需要追踪支持负荷,再细分服务类型;若需要财务核算,再通过角色费率或成本中心映射金额。先确认每个字段会影响什么决策,再决定是否要求员工填写。

2. 区分计划工时、估算工时与实际工时

这三种数字经常被混在一起。计划工时是管理基准,表达团队预期投入;估算工时是执行前对任务工作量的判断;实际工时是发生后的记录。三者用途不同:估算用于拆解和排期,计划用于预算与承诺,实际用于复盘和预测。若把估算直接当成预算,或者用实际值回填计划,就会失去比较基准。

一个可复盘的项目,至少要保留“最初基线”和“当前预测”两套视角。需求变更后,可以更新剩余工作预测,但不要覆盖最初计划;否则管理层无法区分初始估算偏差与范围变化的影响。对于成熟度较低的团队,先把变更原因写清楚,比急着追求估算准确率更重要。

3. 用偏差率定位问题,但不要孤立使用一个阈值

常见计算方法是:工时偏差率等于(实际工时减计划工时)除以计划工时。计划 200 小时、实际 230 小时,偏差率为 15%。这个数可以用于发现需要解释的项目,但不能自动判定项目失败。若项目范围扩大、人员更换或质量要求提升,偏差可能有合理原因;若计划基准本身明显失真,偏差率也会误导。

所以我建议将偏差率与阶段、变更记录、交付完成度和质量信号一起看。初期可以将 10% 设为“提醒复核”的建议阈值,将 20% 设为“要求说明”的建议阈值;它们只是示意性的管理起点,需要根据项目类型、任务规模和历史波动校准。小任务上几个小时的差异可能导致比例很高,不宜机械套用。

4. 设定人工校验与自动校验的边界

系统适合识别规则明确的异常,例如同一人在同一天累计时长超过合理上限、同一时段重复记录、任务已关闭却继续登记,或者工时没有关联有效对象。人工更适合判断业务语境,例如任务范围变化是否合理、突发支持是否有价值、返工是否源于需求遗漏还是执行问题。

自动规则应尽可能用于“提示”和“拦截明显错误”,而不是替代管理者解释所有偏差。对于可能是例外的情况,提供补充说明和审批路径;对重复出现的例外,再由管理者评估是否要修改规则。长期靠人手逐条审核全部记录,成本高且容易疲劳;完全依赖自动校验,则可能把合理例外也挡在流程之外。

5. 将权限与用途讲清楚,降低数据防御行为

员工会根据数据用途调整填报行为。如果组织一边说工时用于项目预测,一边把总工时直接用于排名,数据就会变得更像绩效表达,而不是事实记录。管理层应公开说明谁能看明细、谁看汇总、数据保留多久、修改记录如何留痕,以及哪些决策不能单凭工时作出。

对于涉及个人信息和劳动管理的制度安排,组织还应结合当地法律法规、劳动合同和内部制度评估,并遵循必要、适度、透明的原则。本文不构成法律意见。重要的是,采集范围和管理用途相匹配,避免采集了大量细节却没有明确合法目的,也避免员工不知道数据如何被使用。

工时管理工时统计全流程:管理层风险控制与一文讲清

五、案例与数据观察:一次项目超支如何被拆解

1. 案例设定:报表上的 18% 超支只是起点

下面是一个用于说明分析方法的情景模拟,不代表某家企业的真实经营数据。某中型产品团队有 12 人,负责一个计划工期 8 周的功能项目。原计划投入 960 小时,项目结束时统计到 1,133 小时,超出 173 小时,偏差率约为 18%。如果只看总数,结论可能是“团队估算不准”或“执行效率低”。

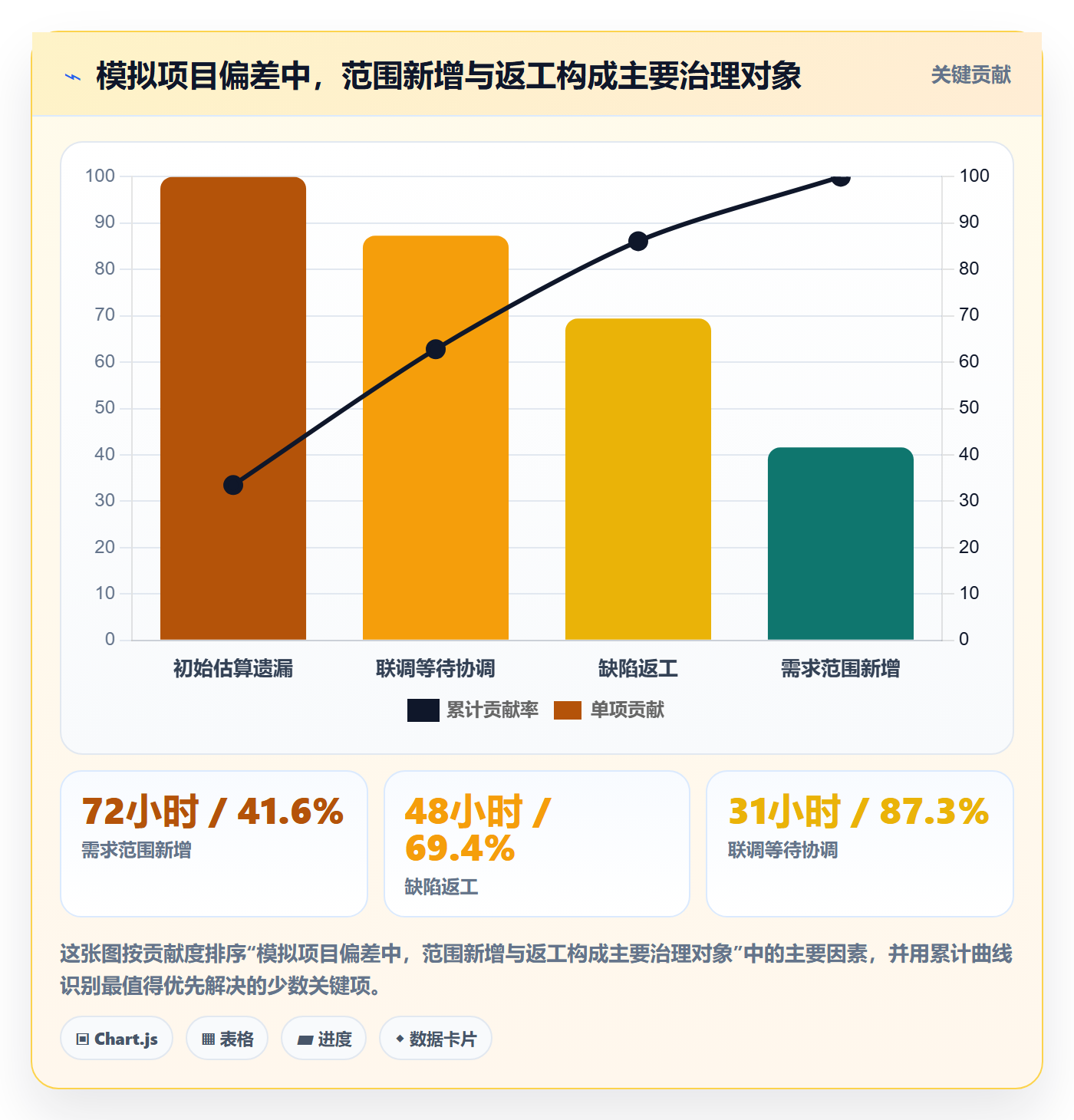

我会先把 173 小时按工作类型和阶段拆开,而不是马上追责。经由任务记录、需求变更单和迭代复盘交叉核对,模拟发现:范围新增占 72 小时,缺陷返工占 48 小时,跨系统联调等待及协调占 31 小时,原估算遗漏占 22 小时。不同原因对应的管理动作完全不同。

2. 偏差分解:同样是超时,治理手段不能一样

偏差来源 模拟工时 占总偏差比例 管理解释 优先动作
需求范围新增 72 小时 41.6% 需求变更未同步调整预算与交付承诺 设置变更评估和基线更新机制
缺陷返工 48 小时 27.7% 验收标准或质量检查点不足 回看缺陷类型、测试覆盖和评审环节
联调等待与协调 31 小时 17.9% 跨团队依赖和环境准备造成等待 提前确认接口人、环境和依赖时间
初始估算遗漏 22 小时 12.7% 任务拆分或历史参照不足 补齐任务清单,校准同类工作估算

这个拆分带来一个重要判断:最多的偏差来自范围新增,并非团队在原范围内普遍低效。如果管理者只下达“下个月每人减少工时”的要求,既不能阻止范围失控,也可能压低必要的质量投入。更有效的做法是把变更成本显示出来,让决策者看到每一次范围调整对预算、排期和资源的影响。

工时管理工时统计全流程:管理层风险控制与一文讲清

3. 追到过程节点,而不是止步于原因标签

“需求变更”仍然太笼统。下一步应确认变更来自客户新增要求、内部策略调整、前期遗漏,还是验收标准不清。若属于外部新增,重点是范围评估和商业确认;若属于需求遗漏,重点是需求澄清与评审;若属于策略调整,则要确认管理层是否有主动批准的资源预算。

返工也要细分。若多数缺陷集中在接口契约,可能需要前置技术评审;若集中在边界场景,可能是测试设计不足;若是多次修改同一需求,可能问题出在业务确认不充分。工时数据只能指出时间消耗的分布,具体因果仍需结合缺陷、变更、任务评论和交付记录核验。

4. 用历史数据改进预测,而不是制造精确幻觉

积累三到六个月后,团队可以按工作类别观察实际工时分布,例如同类需求的中位数、四分位区间、返工比例和跨团队等待时间。中位数通常比平均值更不容易被少数超大任务拉偏;四分位区间则能呈现任务复杂度差异。历史数据可以帮助下一次估算,但不应被当成对未来的保证。

如果某类任务样本很少,或者期间发生了工具、人员结构、架构和流程变化,就要标注可比性限制。数据积累不是越久越好,关键在于分类口径是否稳定、样本是否足够、外部条件是否相近。缺少这些条件时,用“估算区间”比报一个看似精确的小时数更诚实。

六、全流程落地:从制度设计到月度复盘

1. 准备阶段:确定目的、范围和责任人

正式要求员工填报前,先写清楚工时管理服务于什么:项目预算控制、客户成本核算、资源规划、服务负荷分析,还是多项目产能管理。不同目标需要不同字段和统计周期。如果组织还不能说明工时数据会影响什么决策,就应先做小范围试点,而不是一次性把制度扩展到所有部门。

同时明确责任分工。员工负责及时记录事实;项目负责人负责确认任务归属和偏差原因;部门负责人负责资源与优先级判断;财务或运营角色负责成本口径与汇总规则;系统管理员负责权限、配置和审计记录。一个人可以兼任多个角色,但职责必须清楚。

2. 设计阶段:制定少而稳定的分类规则

分类结构建议先围绕业务管理需要设计,而非照搬组织架构。常见一级类别可以包括项目交付、产品维护、客户支持、内部建设、培训与管理等;是否进一步细分,要看组织是否需要据此做预算、排期或负荷决策。

为减少误选,每个类别都应提供简短定义和例子。例如“客户支持”是否包含内部复现、现场会议和问题复盘;“项目交付”是否包含评审和上线准备。边界不清的类别,最好用实际案例共同校准。规则应允许特例说明,但不能让例外变成绕开分类的常态。

3. 试点阶段:覆盖不同工作模式

试点不宜只挑最配合、任务最单一的团队。至少应覆盖一个项目型团队、一个维护或支持团队,以及一个需要跨部门协作的团队。这样才能检验分类是否通用、填报负担是否合理、系统能否支持不同节奏。

试点期间关注四类结果:员工完成记录所需时间;负责人审核所需时间;记录归属疑问的比例;数据是否真的改变了排期或资源决策。若填报耗时明显增加,却没有产生更好的预算预测或风险识别,应优先简化流程,而不是要求员工“再适应一下”。

4. 日常阶段:把记录嵌入工作节奏

很多组织把工时填报设计成月底任务,随后不得不靠集中提醒和补录维持完整率。我更建议让记录靠近工作发生时间:每日短时补录,或在任务状态变更、迭代回顾等已有工作节点完成登记。具体频率要看团队工作性质,不能机械要求每个人每天多次操作。

如果员工需要在多个系统间切换,填报流程应尽量减少重复录入。项目、任务、人员和日期等信息能自动带出时,不应要求再次手工填写;任务关闭后继续填报时,可以提示确认。减少摩擦不仅是体验优化,也是降低错填和漏填的质量控制手段。

5. 校验阶段:先查异常,再抽查合理性

建议把校验分为自动筛查和抽样复核。自动筛查用于发现缺项、重复、日期冲突、超长时段、无效任务关联等明确异常;抽样复核则检查记录是否能与任务进展、会议安排、变更单或交付物对应。异常记录进入说明或修正流程,并保留修改前后的信息。

抽样比例可以按风险调整。试点初期可以提高抽查比例,帮助发现分类误解;规则稳定后,按异常程度和项目风险抽取样本。若某个团队连续出现同类问题,优先判断规则是否难懂、流程是否不适配,再判断是否属于执行责任。把所有数据问题都归因于员工粗心,是组织停止学习的一种方式。

6. 分析阶段:把汇总表变成管理对话

月度或迭代复盘不应只展示“谁报了多少小时”。至少可以包括计划与实际差异、各阶段投入构成、范围变更造成的新增投入、返工投入、支持工作占比、未归属记录和异常处理情况。每张报表都要标出统计周期、口径、基线和数据更新时间。

分析会上,负责人应说明三个方面:偏差发生在哪里;哪些因素属于不可控或已批准变化;下一个周期会采取什么动作。对于没有足够证据解释的差异,可以标注“待核实”,不要用看似明确的标签覆盖事实。可信的管理报告允许保留不确定性。

7. 决策阶段:每个主要发现都对应一个动作

如果发现维护工作长期挤占项目投入,可能需要调整排班或设立轮值机制;如果多个项目同时超出预算,应检查优先级、共享资源和计划假设;如果大量时间消耗在跨团队等待,应该改进依赖管理,而不是只给执行团队增加人手。

每项行动应有负责人、完成期限和复核指标。例如“减少返工”过于抽象,可以改成“下一迭代对高频缺陷类型增加评审检查点,并观察每百小时返工投入”。行动不一定立刻减少工时,但必须能被验证;否则下次复盘时无法判断措施是否有效。

工时管理工时统计全流程:管理层风险控制与一文讲清

七、不同情况下的行动建议:先解决最影响决策的问题

1. 组织规模较小、项目数量有限

小团队通常不需要一开始就引入复杂的成本模型。先统一项目、任务和非项目工作分类,明确记录周期与负责人,每周或每月做一次计划实际对照。表格也可以作为起点,但要保留版本、修改责任和统计口径,避免多人各自维护一份文件。

当手工汇总开始频繁出错,或负责人每月花大量时间核对重复数据,再评估自动化工具。此时最重要的不是功能数量,而是能否导入任务、减少重复录入、保留修改记录和导出明细。小团队可以用低成本方式先验证管理逻辑,再决定是否扩大系统投入。

2. 百人以上、多项目并行的组织

团队规模扩大后,工时分类、权限和汇总口径很容易出现分叉。建议建立统一的基础数据标准,同时允许部门在有限范围内增加本地分类。项目负责人、部门负责人和财务角色需要看到不同层级的信息,个人明细不必向所有人开放。

这类组织适合评估与项目任务协同较紧密的平台,例如以 PingCode 作为候选方案之一,重点测试任务关联、跨项目统计、权限、审批留痕和报表导出。试点时不要只验证“能不能填”,还要用一条真实项目链路测试:项目计划如何建立、任务如何分配、工时如何记录、偏差如何解释、历史数据如何复核。

3. 以客户项目核算或服务交付为主

若工时要用于客户成本核算,必须先统一可计费与不可计费时间的定义,明确会议、售前支持、内部培训、返工和客户变更分别如何处理。还要确保工时与合同范围、服务单或交付里程碑能对应,否则计费争议会在月底集中暴露。

此类场景需要将操作便利性与证据完整度平衡。记录说明要足以支持客户审阅,但不应要求员工写冗长日志。可以针对需要对外核算的工作增加审批与附件要求,对内部工作采用更轻量的记录方式,避免全体工时都按最高审计成本管理。

4. 以研发、产品或内部项目为主

这类团队的工时更适合用于理解投入构成、排期预测和重复性工作,不宜直接转换为个人产能排名。需求变更、缺陷返工、技术债、评审和协作往往共同影响交付,单纯按功能点或任务数量比较,很容易忽略任务复杂度差异。

建议把工时与迭代目标、缺陷趋势、需求变更和版本交付一起看。管理者可以观察维护与新功能投入的比例是否长期偏离战略目标,也可以识别某类工作是否持续低估。若团队对填报普遍抵触,应先检查数据用途和字段负担,而不是立刻增加审批层级。

5. 项目波动大、需求变化频繁

高变化项目的固定基线很快会失效,但这不意味着无需记录计划。保留最初基线和每次变更后的预测,可以区分“原计划估算偏差”与“新增范围投入”。每次重大调整都记录原因、批准人、影响范围和资源变化,才能复盘决策过程。

对这类项目,周度复盘通常比月末总账更有用。若偏差持续扩大,管理者应及时选择缩小范围、延长周期、增加资源或降低优先级,而不是等到交付前再试图通过加班补齐计划。工时提供的是趋势信号,取舍仍要由业务责任人作出。

八、不同情况下的取舍:管理精度、员工负担与决策价值

1. 记录越细,信息越多,但维护成本也越高

细到具体任务的记录有利于项目成本分析和复盘,但要求任务拆分足够清楚;按大类记录更轻量,却难以解释细节。两者没有绝对优劣,取决于管理问题。如果组织只需了解项目与维护工作的投入比例,就没必要强迫员工把每次短沟通拆成独立记录。

决策标准可以是:某个细分数据是否会改变预算、排期、流程或资源安排。如果答案是否定的,增加这个字段的价值有限。如果答案是肯定的,再考虑记录成本是否可接受,以及系统能否自动带出信息。数据采集不是越多越好,关键是边际决策价值。

2. 高频记录更及时,低频记录更省事

每日记录通常更利于准确归属,但可能打断工作;每周记录相对平衡,适合任务切换较频繁但工作节奏稳定的团队;月末集中补录成本最低,却更依赖记忆,也更难及时纠偏。可以按工作风险和项目周期混合设计,而不是强求全组织用一种频率。

例如,预算紧、依赖多的关键项目按周复核;固定维护工作每周登记、按月分析;突发事件在处理后尽快登记并注明原因。频率本身不是管理成熟度,能否在风险扩大前发现问题,才是判断有效性的关键。

3. 统一标准有利于比较,局部灵活有利于贴近业务

组织完全统一分类,容易形成横向可比性,但可能不适合差异很大的部门;允许部门各自定义,则更贴近实际,却会让集团层面的汇总变得困难。较可行的做法是建立统一的基础分类和编码,部门只在明确授权范围内增加子类,并规定新增类别的适用条件和负责人。

口径变更需要保留版本。若某月新增“客户支持”子类,历史数据是否回溯、跨期比较如何处理,应在报表中标记。否则指标变化可能只是分类方式改变,而不是业务本身发生变化。要让数据可比较,规则也必须可追溯。

4. 审批强度应与风险相匹配

所有记录逐条审批,可能提升形式上的控制感,却会增加负责人负担,也容易让审批变成机械点击;完全不审批,则可能让明显错归和项目超支长期无人解释。建议把审批资源集中在高风险场景,例如超预算项目、对外计费工时、异常时长和关键里程碑前后的投入变化。

普通记录可用规则校验和抽样复核;高风险记录需要负责人说明或审批。审批的目标是补足业务判断,不是重复确认员工提交动作。组织还应定期检查审批意见是否真正解决问题,若大多数意见只是“已阅”,就该重新设计审批规则。

5. 工具能力越强,治理规则越需要克制

自动汇总、提醒、权限和流程配置能够降低重复劳动,但也可能让组织更容易增加必填字段、审批节点和监控维度。每增加一项记录要求,都应评估它对用户负担、数据质量和决策的影响。自动化不是把所有想管理的内容都数字化,而是减少有明确规则的重复工作。

选型时可以用真实场景做验证:一个跨部门项目怎样拆任务;项目变更后原计划如何保留;员工补录是否留痕;异常记录如何处理;管理者能否查看偏差原因而非只有总数;数据能否按需要导出。若工具只能展示结果,却无法追到任务和调整过程,管理层获得的仍是一个更精美的黑箱。

九、管理层风险控制:把工时信号转化为预警机制

1. 建立分级预警,而不是所有异常都升级

预警规则可以按项目风险分级。轻微偏差进入负责人复核;连续两期偏差扩大,要求部门负责人说明资源和范围变化;超过预算上限或影响关键交付时,提交管理层决策。阈值应按项目规模、阶段和历史波动设定,不宜只用一个百分比覆盖所有工作。

预警还应区分数据异常和业务风险。数据异常是记录重复、归属缺失或时间冲突;业务风险是剩余预算不足、关键任务投入持续增加或支持工作挤占交付。前者需要修复记录,后者需要改变计划或资源安排。两种问题混在一起,容易让管理会议花大量时间讨论填表错误。

2. 关注趋势组合,而不是孤立红灯

单周工时上升可能由上线冲刺造成,单次返工也可能是偶发事件;但如果投入增加、缺陷增加、剩余任务不降、预算消耗加快同时出现,项目风险就更值得关注。组合信号可以降低被单一指标误导的概率,也能让管理层更早讨论是否需要调整交付策略。

建议对关键项目同时观察投入速度、计划完成度、范围变更频率、返工投入和未完成任务数量。具体指标应由项目类型决定,不必追求一张仪表盘包含所有内容。能触发清晰行动的少数指标,通常比无人使用的复杂指标体系更可靠。

3. 把预测与问责分开

预测的目的是及早识别资源和交付风险,问责则涉及责任判断,两者不应混为一谈。若员工担心如实记录超支会立刻被处罚,组织可能会失去最有价值的风险信号。管理层需要鼓励提前暴露问题,同时对隐瞒、篡改和长期不遵守规则的行为保留适当治理机制。

对于合理偏差,讨论应聚焦原因和调整方案;对于未审批的范围变化,核查决策链路;对于重复低估,改进估算方法或评审流程;对于异常填报,先核实事实再处理。这样才能把数据用于学习和控制,而不是只用于寻找责任人。

4. 为审计和复盘保留证据链

关键项目至少应保留计划基线、变更记录、任务分解、工时修改历史、审批意见和阶段复盘结论。对外结算、重大投资或合规要求较高的场景,还需明确数据保留期限、访问权限和导出责任。保留证据链不是为了增加档案,而是让未来能解释决策当时依据了什么。

系统记录应尽量包含修改前后值、修改人、时间和原因。若组织无法追踪记录变更,月底汇总即便准确,也难以在审计或争议时复原过程。数据治理和流程治理相互依赖,不能只关注工时表本身。

十、落地检查清单与最后建议

1. 上线前先回答十个问题

  • 工时数据主要支持哪些决策,哪些决策明确不能单独依靠工时?
  • 计划、估算和实际工时是否分开管理,原始基线是否保留?
  • 每条记录至少需要关联哪些对象,哪些字段可以自动带出?
  • 项目工作、支持工作、返工、会议和培训的分类边界是否清楚?
  • 填报频率是否与项目风险和工作节奏相匹配?
  • 哪些异常由系统提示,哪些必须由业务负责人解释?
  • 员工、项目负责人、部门负责人和财务角色分别能看什么?
  • 记录修改是否留痕,汇总口径是否有版本管理?
  • 管理报表是否能从总量下钻到任务、阶段和原因?
  • 复盘发现是否有责任人、完成期限和复核指标?

如果其中多个问题没有明确答案,就先不要把重点放在自动化配置上。用小范围试点验证规则,通常比一次性推广后再修补更省成本。试点成功的标准也不应只是填报率达标,而应包括数据能否解释偏差、管理者是否据此采取行动、员工负担是否可接受。

2. 管理层可以从三个动作开始

第一,选一个预算压力较大或跨部门依赖明显的项目,整理其计划工时、实际投入和变更记录,先验证数据链路是否完整。不要先做全组织排名,先看一个项目能否讲清楚投入差异。

第二,抽取最近一个月的工时记录,检查记录延迟、无归属记录、重复项、“其他”类别和集中补录情况。抽样时记录发现的问题及修复成本,形成组织自己的数据质量基线。这个基线比套用外部所谓行业标准更适合指导改进。

第三,召开一次只讨论原因和行动的复盘会。把偏差分为范围变化、估算不足、返工、等待和记录口径问题,分别指定后续措施。下个月再看措施是否改变了相关指标,而不是只检查大家有没有继续填表。

3. 最终判断:好的工时管理让问题更早出现,而非让报表更整齐

我对工时管理的判断标准很简单:它是否让管理者比过去更早看见资源风险,是否让团队更容易解释投入差异,是否让组织能把异常转化为具体调整。如果系统只让记录更密、审批更多、图表更丰富,却没有改变排期、预算或流程,那它做成的是记录工程,不是管理改进。

工时数据也不是关于人的完整故事。它记录了时间,却未必能完整表达工作难度、创造性、协作价值和质量影响。管理者要把它当作证据之一,和任务、交付、质量、变更及人员反馈交叉验证。最值得追求的不是每个人的时间都被精确标记,而是组织能够用可信的数据,把时间投入与业务结果联系起来,并在偏差变成损失之前作出选择。

下一步,先挑一个真实项目,明确计划基线、记录口径、异常规则和复盘责任人,连续观察一个周期。若能回答“投入去了哪里、偏差为什么发生、下一步改变什么”,再逐步扩大范围;若回答不了,就先修规则和流程,而不是继续加字段、加审批或加报表。

常见问题解答(FAQ)

1. 工时统计全流程应该从哪一步开始?

我想把团队的工时统计做起来,但现在需求、任务和填报规则都不统一。是先选工具,还是先定流程?如果顺序错了,后面会不会只是把混乱搬到系统里?

先定统计目的和口径,再配置工具。建议先明确工时用于项目成本核算、资源规划还是客户结算,因为不同用途对精度和审批要求不同;随后统一任务归属、填报周期、最小记录单位和修改权限。一个可执行的起点是选一个项目试跑两周:员工按天记录,负责人每周核对任务归属与异常,再根据实际情况调整规则。

工具能降低录入和汇总成本,却不能替团队决定“什么算有效工时”。

2. 管理层怎样识别工时数据里的风险,而不是只看总工时?

我每周能看到各项目投入了多少小时,但总数高低似乎说明不了问题。怎样从数据里发现延期、超支或资源挤占的信号?我担心只盯着填报率,最后得到一堆合规但没用的数字。

把工时与计划、交付和变更记录放在一起看,而不是孤立看总量。管理层可重点检查三类信号:实际工时持续超过估算且范围没有变化;关键任务投入下降但里程碑仍未完成;少数人员长期同时承担多个高优先级任务。

比如某任务估算40小时,实际累计56小时且完成度仍低于一半,应先核对需求变更、阻塞和估算假设,再决定是否调整范围或资源。单个偏差不等于失控,连续数周出现同方向偏差才更值得升级处理。

3. 工时填报精度应该要求到什么程度?

我不确定工时应该按小时、半小时还是更细的单位记录。要求太粗,成本分析可能失真;要求太细,团队又会把时间花在填表上。有没有适合多数团队的判断方法?

记录精度应由决策用途决定,而不是越细越好。若主要用于团队容量和项目趋势分析,按半小时或一小时记录通常已够;若涉及合同结算或审计,则应按合同、财务制度和审批流程确定更严格口径。试运行时可以抽查一周:如果细分记录带来的决策差异很小,却明显增加补录和修正,就应降低粒度。

还要区分实际投入与估算工时,不能把估算值当成已发生工时。

4. 发现漏填或异常工时后,管理者应该怎么处理?

我发现有同事经常周末一次性补填,或者某些任务的工时明显偏高。直接退回会不会让大家觉得是在追责?我想让数据更可信,但也不希望团队为了过审随便填一个数字。

先核事实和原因,再处理责任,不要仅凭单条异常下结论。可以设定每周固定检查:查看迟填比例、短时间集中补录、同一任务工时突增以及缺少任务关联的记录;发现异常后请填报者补充背景,并由负责人核对任务状态、会议记录或交付变更。若是规则不清导致的重复问题,应修订口径并说明示例;

若反复出现且影响结算或决策,再按团队制度升级处理。目标是让记录可解释、可追溯,而不是把工时数字变成个人绩效的唯一依据。

核心关键词

读者评论

程
程远

我们之前也遇到过月底集中补工时的情况,最后只能靠项目负责人回忆核对。后来改成每周简单确认一次,遗漏确实少了一些,不过分类口径不统一的问题还是存在,感觉这比报表做得多漂亮更值得先解决。

贺
贺晓彤

从管理角度看,工时偏差确实有参考价值,但不太赞成直接用固定比例判断项目风险。不同任务的规模和不确定性差别很大,小任务超出一点就可能偏差很高,最好结合需求变更、交付进度和返工情况一起分析。

史
史知夏

工具能不能落地,关键还是看员工愿不愿意持续使用。字段太多、审批太繁琐,最后很容易变成月底补数据。我们更需要的是简单的记录方式、清楚的分类规则,以及异常出现后有人跟进,而不是单纯追求填报率。

文章包含AI辅助创作:工时管理工时统计全流程:管理层风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/570642

赞 (0)
飞飞飞飞
剩余工时怎么做?管理层风险控制:工时管理从0到1
上一篇 1小时前
工时管理如何做好计划工时?管理层风险控制与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
