实际工时管理方法大全:管理层工时管理效率提升落地清单

实际工时管理最容易出现的反常识现象是:团队把填报率从 70% 提到 98%,管理层却仍然不知道项目为什么延期、预算为什么超支、关键人员为什么长期超负荷。问题通常不在员工少填了几小时,而在于组织把“记录时间”误当成了“管理时间”。我建议先把实际工时定义为可用于解释交付、成本与产能的经营数据,再决定记录什么、由谁确认、多久复盘;否则越精细的填报,越可能只是制造更精细的噪声。

一、核心结论:工时管理不是盯人,而是让资源决策有依据

1. 先区分记录、核算和管理

实际工时管理至少包含三个层次。记录层回答“时间花在哪里”;核算层回答“这些投入对应多少成本、预算和交付”;管理层回答“下一轮资源应该怎样配置”。不少组织只建了第一层,却用填报率、迟交率考核团队,当然无法得到更好的项目决策。

我判断一套机制是否有效,通常不先看系统里有多少字段,而先问管理层能不能用它回答三个问题:哪个工作包正在偏离计划?偏离是范围变化、估算误差还是资源受限?下一步应该减范围、调资源还是调整日期?如果报表无法支撑这三类判断,管理层看到的往往只是已发生时间的汇总。

实际工时的价值,不是把过去记得更完整,而是让未来的计划更可信。因此,管理目标应从“每个人每天填满八小时”转向“项目、职能和经营决策所需的数据可信且及时”。

2. 管理层应先确定四类使用场景

不同场景需要的工时颗粒度并不一样。项目成本核算需要工作包和角色口径;产品研发需要区分功能、缺陷、技术债和支持工作;咨询交付可能需要客户、合同与可计费状态;组织产能规划则更关注角色负荷、可用工时和跨项目冲突。

使用场景 管理问题 建议颗粒度 主要责任人
项目预算控制 投入是否偏离预算,偏差来自哪里 项目、阶段、工作包、角色 项目经理与财务
研发效率分析 交付、缺陷、支持和技术债如何分布 产品或项目、工作类型、迭代 研发负责人
客户计费与交付 哪些时间可计费,哪些属于内部投入 客户、合同、任务、计费属性 交付负责人
组织产能规划 关键角色是否超负荷,是否存在闲置或冲突 角色、团队、周期、项目组合 部门负责人

这里有一个容易忽略的边界:工时数据能说明投入,却不能单独证明产出质量。两个人各投入 40 小时,可能一个完成了高价值交付,另一个主要在等待决策。必须把工时与范围变更、交付结果、缺陷、等待时间等信息联系起来,才有解释力。

3. 用最小可用口径启动,而不是追求全量精细

初期字段越多,越容易引发填报摩擦和错误分类。我通常建议先保留项目或业务对象、工作项、工作类型、实际时长、填报人、日期、审核状态这几项;客户、成本中心、可计费标记等字段,只有在确实要用来做决策或结算时再加入。

可以先采用 15 分钟或 30 分钟为最小记录单位,但不要把它误解为“每 15 分钟都要记一次”。对多数知识工作团队,按工作块记录更现实:例如上午集中处理某个需求 2 小时,下午参加项目评审 1 小时。粒度要足以回答管理问题,又不能细到让记录本身侵占工作。

实际工时管理方法大全:管理层工时管理效率提升落地清单

二、真实场景:为什么工时表填满了,项目仍然失控

1. 典型场景:月末集中补录,数字完整但过程不可追溯

设想一个 120 人左右的研发组织,多个项目并行,成员每周需要登记工作时间。前几周填报率不高,月末主管要求补齐;员工根据日历、任务记忆和会议记录估算,最终大部分人都提交了完整工时。表面看数据齐了,实际却很难判断某项需求的投入是在开发、评审、返工还是等待外部确认。

这是一个用于推演流程风险的情景案例,不代表某家企业的真实统计。其关键问题不是“员工是否认真”,而是管理机制让补录成为常态:没有明确的记录截止时间,没有清晰的工作分类,没有异常提醒,也没有规定主管该如何处理偏差。结果是台账看似完整,证据链却在月末被记忆替代。

当管理层用这种数据比较团队效率时,容易把“善于补录”误判为“项目执行更规范”;当项目经理用月度合计分析延期原因时,又难以分辨计划外支持、范围变更和估算偏差。工时的时间距离越长,记录越容易从事实退化为估算。

2. 项目延期通常是多因素叠加,而非单纯工时不够

在复盘项目偏差时,我会把实际投入与四类上下文一起看:计划基线、需求变更、阻塞等待、人员可用性。只看投入增加,可能把合理的范围扩展当成执行低效;只看实际工时低于预算,也可能忽略任务尚未完成或工作被转移到别的项目。

例如,一个工作包预算 80 人时,最终投入 110 人时。多出的 30 人时可能来自需求新增 12 人时、返工 8 人时、环境故障等待与恢复 6 人时、估算误差 4 人时。若只给团队贴上“超时”标签,就会错过最能改善下一轮计划的原因信息。

偏差来源 常见表现 工时数据应怎样补充 管理动作
范围扩展 需求或验收标准发生变化 标记变更单及生效日期 重新估算并调整预算或日期
估算误差 任务边界清晰但实际投入持续偏高 保留计划与实际的任务级对照 按工作类型校准估算方法
阻塞等待 任务挂起、依赖未到位、环境不可用 单独记录等待或阻塞类别及时间段 处理依赖关系,不把等待算成个人低效
资源冲突 关键人员在多个项目之间频繁切换 按人员、角色和周期查看分配负荷 降低并行任务或调整项目顺序
返工与缺陷 相同工作多次修改或重复验证 关联缺陷、返工任务和原因 改进评审、测试或需求澄清机制

3. 数据延迟会改变管理者能做的事情

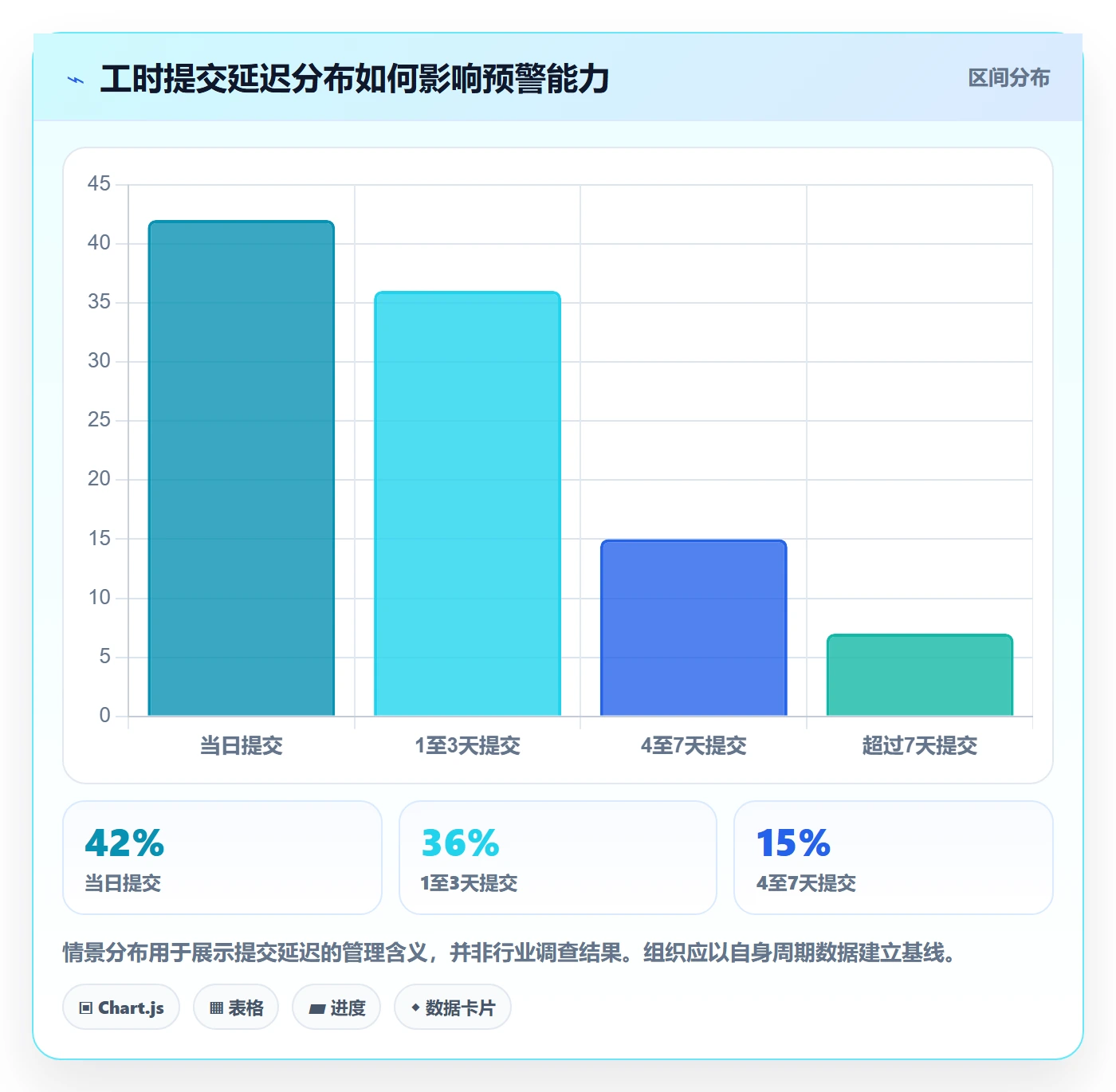

如果工时两周后才录入,适合做月末核算,却不适合当作项目风险预警。管理者需要的不是无限实时,而是与决策周期匹配:团队周计划按周查看,短周期迭代可以按日或每两三天确认,财务结算按规定周期锁定。越是用于及时调度的指标,越需要缩短数据延迟。

可用一个简单的运营指标检查时效:记录延迟中位数,即工作发生日期到提交日期的中位天数。相比平均值,中位数不容易被少数极端补录拉高或拉低。还应同时看第 90 百分位延迟,识别一部分成员长期拖到周期末才提交的情况。

实际工时管理方法大全:管理层工时管理效率提升落地清单

三、常见误区:看起来严谨,实际上会伤害数据质量

1. 把“填满标准工时”当成管理目标

有些团队要求每天必须把标准工作时长全部分配到项目或任务上。这种规定可能让报表整齐,却把培训、休假、内部协作、行政事务、空档和等待都挤进虚构的项目时间。时间无法被合理分类时,员工就会选一个最接近的任务,结果是完成率提高,分类真实性下降。

更合理的做法是区分可用工作时间、非工作时间和未分配时间。休假、法定假日、培训或内部职责应有相应类别;没有分配到项目的时间,不应被强行摊派。管理者要调查的是长期、集中且有业务影响的未分配时间,而不是追求每个人每天都没有空白。

2. 把高工时等同于高贡献

工时是投入指标,不是价值指标。加班较多可能说明业务关键、计划过紧、返工严重、角色配置不足,也可能说明任务估算不准。若直接用工时排名,团队会学会优化数字:把简单工作记得更细,把复杂工作报得更保守,甚至避免帮助他人,以免时间被分走。

判断贡献时,应把实际投入与交付物、质量、响应价值和角色职责结合起来。对研发团队,可以观察功能交付、缺陷逃逸、返工比例、阻塞时长;对项目交付团队,可以看验收、客户反馈、毛利和范围变更。没有上下文的个人工时排名,通常既不公平,也不利于组织学习。

3. 过度细分工作类型,导致分类口径失控

如果工作类型多到几十种,员工在填报时需要反复判断“需求澄清”应该归到产品分析还是项目沟通。不同人做出不同选择,管理者看到的分类差异就可能只是命名差异。字段越多并不自动代表分析越精确,分类规则的一致性才决定数据能否横向比较。

启动时可先使用少量互斥、可理解的类别,例如交付建设、缺陷与返工、支持与维护、评审与协作、学习与内部事务。每个类别都应配一个正例和反例。只有当某个分类连续几个周期都被用于不同决策,且差异足以改变行动时,才有必要进一步拆分。

4. 只追求自动化,却没有统一业务规则

系统可以自动带出项目、任务、人员和工作日历,但无法替管理层决定什么是可计费时间、什么算返工、跨项目支持应归属哪里。若规则没有先定,自动化只会更快地产生不一致数据。上线前必须明确字段定义、归属原则、补录时限、审核权限、锁定机制和异常处理办法。

对于 100 人以上、跨团队和多项目并行的组织,工时数据往往要与项目计划、任务、资源和预算信息连接。以 PingCode 这类面向中大型组织的项目管理平台为例,平台的作用应放在业务对象关联与协作流转上:工时能对应任务或项目,审批能跟随职责链,报表能按团队和周期汇总。平台能力本身不能替代口径治理,字段和权限设计仍需由组织负责。

5. 把工时审批做成逐条签字的形式主义

如果主管必须逐条查看每位员工每天的每一笔记录,人数增长后审批会变成瓶颈。审批越迟,数据越失去时效;主管为了清空待办,也可能只做机械通过。更好的方式是按风险分级:正常记录批量确认,异常记录重点核查,关键项目或结算数据执行更严格的审核。

  • 低风险:记录在工作日内提交,项目与任务有效,工时未超过设定阈值,可由主管批量确认。
  • 中风险:出现长时间未提交、跨项目重复分配或工作类型异常,需要补充说明后确认。
  • 高风险:涉及客户结算、预算超限、周期锁定后的修改或大额调整,应保留审批理由与审计记录。

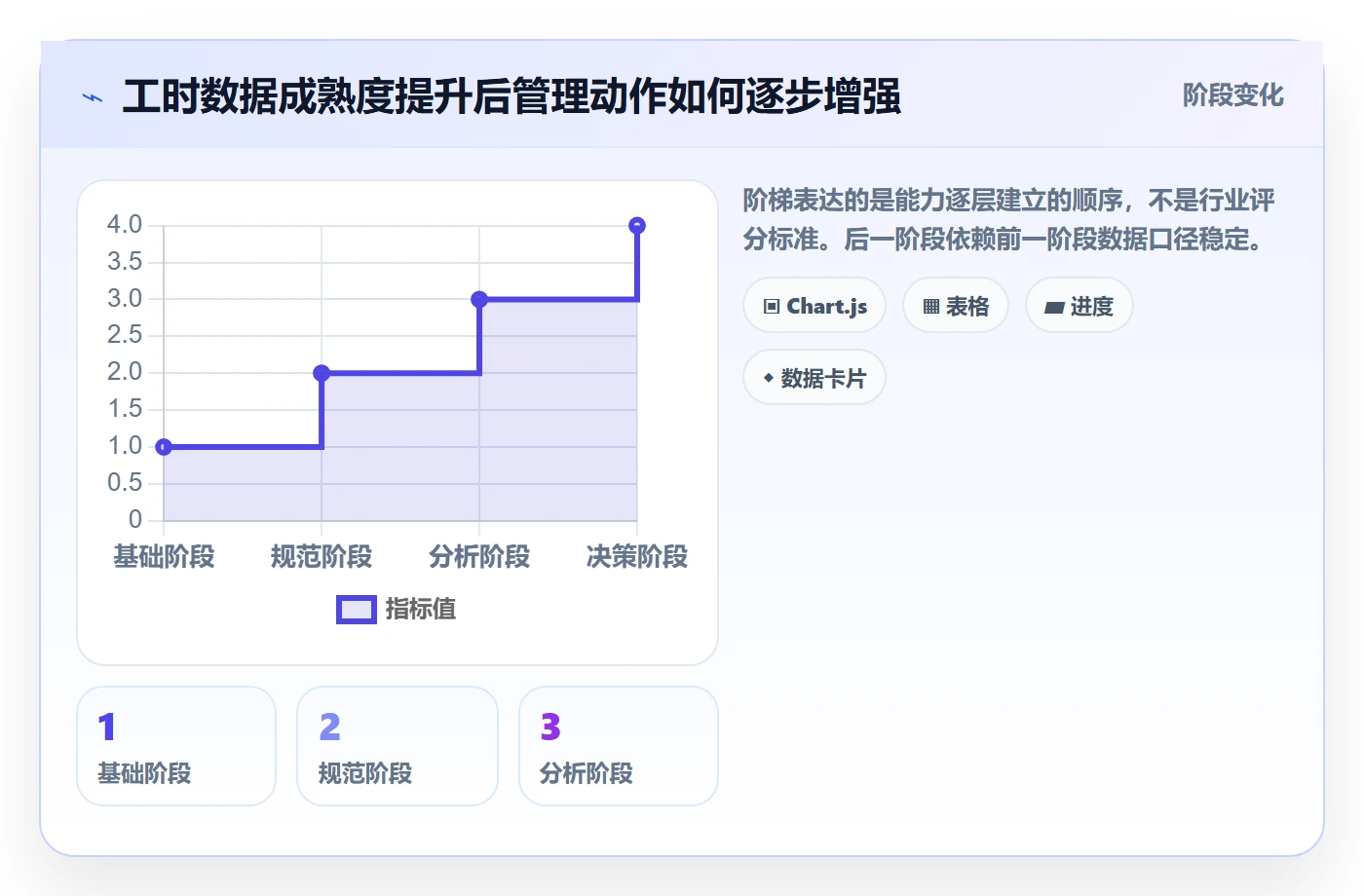

四、专业判断逻辑:从数据可信到管理动作的六步闭环

1. 第一步:把决策问题写成可验证的问题

不要从“我们要做工时系统”开始,而要先写清楚希望改善的决策。例如:“每周识别关键角色在未来两周的超负荷风险”“月末解释项目实际投入相对预算的偏差”“区分客户计费工时与内部交付投入”。问题需要包含对象、时间范围、判断标准和决策动作。

可以用一页纸记录每个问题:谁使用、什么时候使用、需要什么数据、看到异常后采取什么行动、行动是否有负责人。若某项报表没有明确使用者和后续动作,就不应在首期加入。这样能避免把数据采集变成无边界工程。

2. 第二步:建立工时口径字典

口径字典至少要定义项目、工作项、工作类型、实际工时、计划工时、可计费属性、非工作日、补录和修改。定义必须能指导具体选择,而不是只给一个抽象名词。例如,“返工”应说明哪些情况属于原任务修正,哪些情况应新建缺陷或变更任务。

每个字段建议写四项:业务定义、填写规则、允许值、常见错误。对容易混淆的字段,增加正反例。一个团队如果无法在两分钟内解释“等待客户反馈”和“客户沟通”如何区分,就不宜立刻依赖该分类做绩效或成本判断。

3. 第三步:确定计划基线和实际数据的对应关系

计划工时与实际工时必须对应到同一层级。若计划按工作包估算,实际却只按项目总计,就无法解释具体偏差;若计划按个人小时安排,但实际按团队汇总,则很难追踪资源冲突。管理层应先确定主要分析层级,再决定任务结构,避免项目中途改变颗粒度。

基线也不是永久不变的数字。需求范围、优先级或资源方案发生正式变化时,应保留原始基线和变更后的预测值,而不是覆盖旧计划。保留版本,才能分辨“最初估算不准”和“后来业务改变”这两类完全不同的问题。

4. 第四步:制定可执行的记录节奏

工时记录节奏要适应工作性质。对任务切换较多的交付团队,可要求每日或隔日记录;对以长周期研发为主的团队,可按工作块或每周至少两次确认;对严格按合同结算的服务团队,则需要满足合同与财务流程的留痕要求。重点不是全员统一到某个时间点,而是让记录延迟符合用途。

我更愿意把“周内及时率”和“记录延迟中位数”作为流程观察指标,而不是只看月末填报率。月末填报率能说明表格最终是否填完,却无法说明管理者在项目偏离时是否有机会采取行动。

5. 第五步:使用异常规则减少机械审核

异常规则应结合角色和组织规模设定,不宜照搬一个通用阈值。可以关注单日工时明显超出常态、同一时段记录重叠、项目任务已关闭仍持续填报、计划用尽但工作未完成、周期结束后修改等情况。异常只是触发检查的信号,不应自动等同于违规。

处理异常时,要求说明业务原因,并把解决结果归类。一个月内反复出现的异常,可能不是个人操作问题,而是项目层级、计划方法或系统流程设计不合理。异常记录的价值在于帮助组织识别模式,而不是累积处罚材料。

6. 第六步:让复盘结果回到估算和资源计划

工时管理的闭环在复盘,而非报表发布。每个周期至少应回答:计划和实际差异多大?差异主要由什么驱动?哪些角色长期超负荷?哪些类别的投入持续增加?下一周期要调整什么?如果这些结论从未改变项目安排、估算方法或依赖管理,说明数据流程还没有真正进入经营决策。

团队层面的历史数据适合校准估算区间,不适合做机械配额。比如某类工作过去多个周期通常落在 20 至 30 人时,下一轮可以据此给出区间和风险提示;不能因为平均值是 24 人时,就把所有类似任务强制压到 24 人时。

实际工时管理方法大全:管理层工时管理效率提升落地清单

五、案例与数据观察:把“超时”拆成可行动的原因

1. 情景案例:研发项目工作包投入偏差的拆解

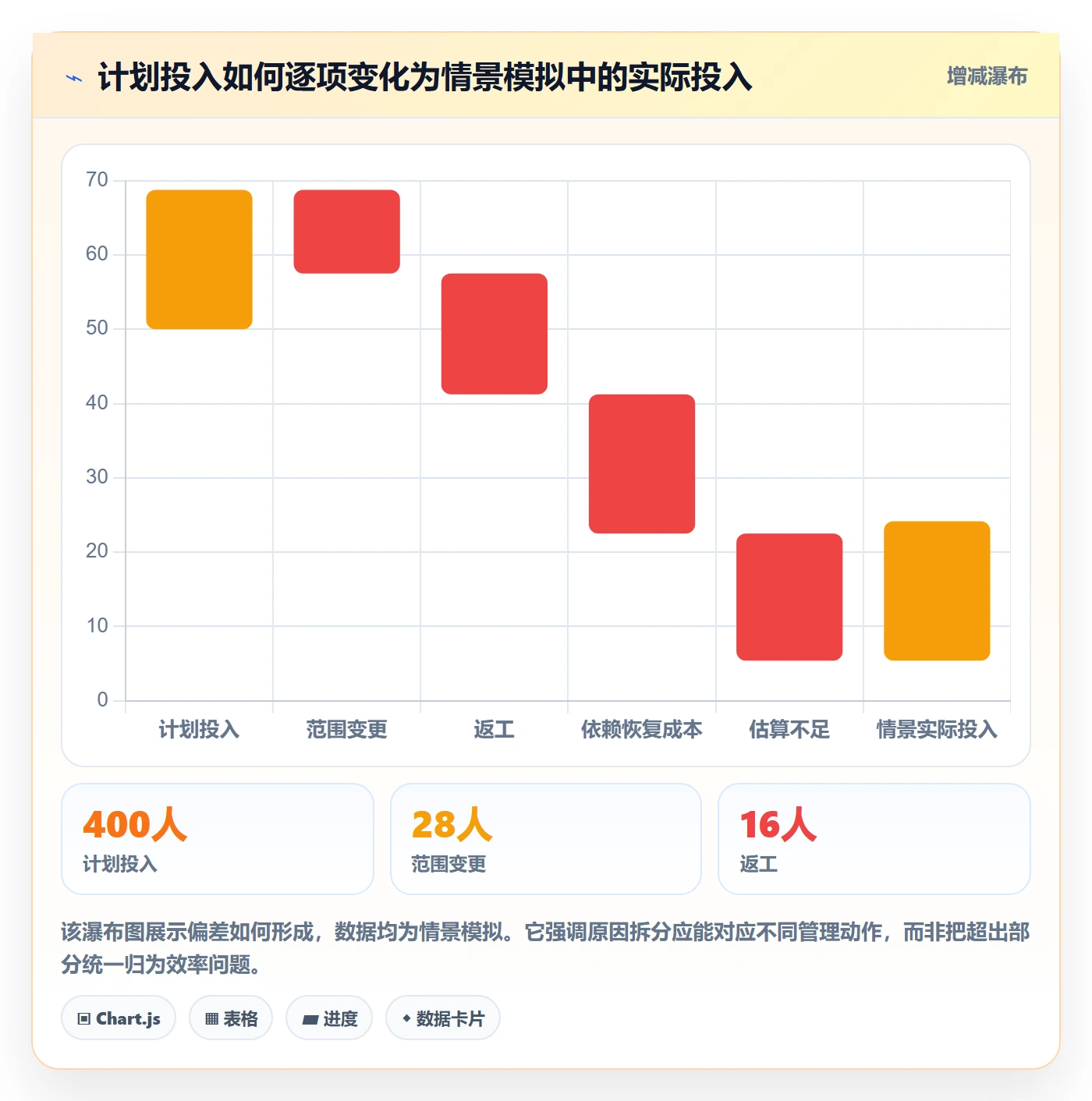

以下为明确标注的情景模拟,用来说明管理分析方法,不代表真实企业审计数据。某研发团队计划在一个迭代内完成 10 个工作包,预算合计 400 人时;周期结束时记录 468 人时,表面超出 68 人时,偏差率为 17%。如果会议只讨论“团队为什么多用了 68 小时”,讨论很容易落到个人解释上。

进一步把记录和变更、缺陷、等待原因关联后,情景数据可以拆成:范围变更 28 人时、返工 16 人时、外部依赖等待后的恢复成本 10 人时、原始估算不足 14 人时。此时管理动作不再是统一要求“下次少用 17%”,而是分别治理需求变更、质量返工、依赖等待和估算方法。

偏差来源 情景模拟投入 占超出部分比例 更适合的行动
范围变更 28 人时 41.2% 建立变更确认与预算重估机制
返工 16 人时 23.5% 检查需求澄清、评审和测试环节
依赖阻塞 10 人时 14.7% 前置依赖确认并明确升级路径
估算不足 14 人时 20.6% 按任务类型回看估算假设和历史区间
合计 68 人时 100% 分原因制定动作,而非统一压缩工时

这个案例要说明的不是哪一类原因一定占比最高,而是管理层需要一个能容纳“投入为何增加”的分类框架。若组织没有记录变更、返工和阻塞的业务背景,就无法从实际工时本身倒推出原因,强行归因只会产生看似确定的故事。

实际工时管理方法大全:管理层工时管理效率提升落地清单

2. 资源负荷观察:总工时正常,不代表角色安排合理

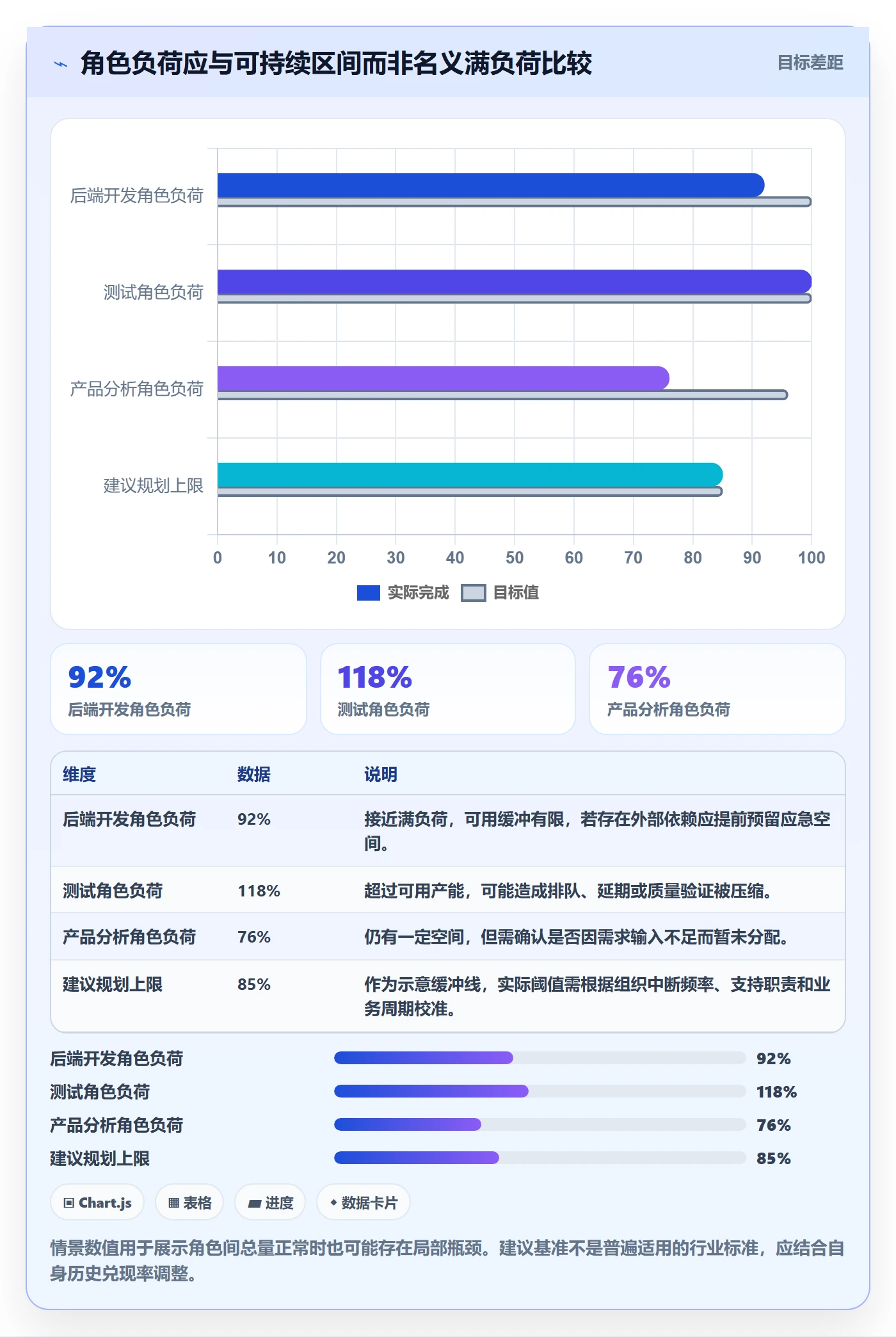

一个项目组合可能总预算没有超出,但测试、架构或产品分析等稀缺角色已经连续数周超负荷;另一边,某些工作尚未启动,成员表面上有空余时间。只看全组织工时总和会掩盖瓶颈。管理者应按角色、团队和周期观察计划负荷,并把会议、支持、休假等不可直接用于项目的时间从可用产能中扣除。

产能规划可用一个简化口径:周期可用工时减去已承诺的非项目职责,再与已分配项目工作比较。这里的可用工时应基于日历和实际组织规则,不应把每个人的名义工作时长全都当作可交付时间。长期把理论满负荷作为计划目标,往往会让任何突发事项都变成延期。

实际工时管理方法大全:管理层工时管理效率提升落地清单

3. 观察指标要同时包含质量、时效、偏差和负荷

只看填报率会诱导组织追求“提交完成”;只看预算偏差会忽略范围变化;只看利用率又会鼓励把时间塞满。比较稳健的仪表盘至少包含四组指标:数据质量、提交时效、计划兑现、资源负荷。每组指标都要明确口径、负责人和复盘频率。

  • 数据质量:必填字段完整率、无效任务比例、周期锁定后修改次数。
  • 提交时效:提交延迟中位数、按期提交率、超期记录占比。
  • 计划兑现:工作包计划与实际偏差、范围变更投入占比、未完成任务的剩余预测。
  • 资源负荷:角色计划负荷、跨项目切换次数、关键角色连续超负荷周期。

这些指标不是为了做更多报表,而是让指标之间互相制约。例如,按期提交率上升,但无效任务比例也上升,说明及时性可能以分类质量为代价;利用率很高,但交付兑现率下降,说明满负荷并没有转化为更稳定的产出。

六、落地清单:按 30、60、90 天推进,而不是一次性铺满

1. 前 30 天:定义规则并选一个业务单元试运行

第一阶段的目标不是覆盖全公司,而是验证口径能否被真实使用。挑选一个项目组合相对稳定、负责人愿意参与复盘的团队,包含项目经理、财务或运营、业务负责人和一线成员共同确认规则。过于特殊、流程尚未成型的团队不适合做第一个试点。

  1. 写明三个以内的管理决策问题,避免首期目标无限扩张。
  2. 定义项目、工作项、工作类型、计划与实际工时的口径。
  3. 明确每日、每周或每周期的记录节奏与补录时限。
  4. 设置简单异常规则,并说明异常只是核查提示。
  5. 选定数据责任人,负责口径答疑、数据检查和问题收集。
  6. 记录试点前的基线,如提交延迟、预算偏差解释率和审批积压。

试点期间每周留出 20 至 30 分钟复盘操作摩擦:最难选的字段是什么?哪些任务无法关联?主管审批卡在哪里?如果同一个字段在一周内被多个成员问到,应优先修规则,而不是继续培训员工记住不清楚的定义。

2. 第 31 至 60 天:把记录接入计划与审核流程

第二阶段要从“能填”走向“能解释”。将实际工时与任务、计划、变更、缺陷或阻塞信息建立关联,逐步形成偏差复盘。主管重点看异常、未完成工作和超预算预测,不需要把每一条正常记录都当成审计项目。

如果使用项目管理平台,优先梳理项目、任务、人员、权限和审批之间的关联,确认一条工时记录能回到相应业务对象。不要先追求复杂的跨系统集成;先验证核心数据能否按团队、项目、工作类型和周期稳定汇总。

3. 第 61 至 90 天:用历史数据调整决策,而非制造新考核

第三阶段评估机制是否改变了计划质量和资源安排。可以检查偏差是否更容易解释、关键角色冲突是否更早暴露、月末人工汇总时间是否下降。若某些指标没有引发任何管理动作,应考虑删掉或重新定义,而不是因为已经投入开发就继续保留。

建议把试点前后变化分开看,并记录组织规模、项目类型和工作复杂度等背景。单一团队前后对比受业务变化影响很大,不能直接宣称改善完全由系统或流程导致。更可靠的做法是同时看过程指标和结果指标,并用访谈补充解释。

阶段 负责人 主要交付物 是否进入下一阶段的判断
前 30 天 业务负责人、项目管理负责人 口径字典、试点范围、基线和异常规则 成员能理解字段,主管能按规则处理例外
第 31 至 60 天 项目经理、数据或系统管理员 计划与实际关联、周度复盘机制 偏差能初步分类,数据延迟和审批积压可见
第 61 至 90 天 管理层、财务或运营 试点评估、估算校准、扩展建议 至少有一项实际决策因数据而调整

七、不同组织情况下的行动建议与取舍

1. 小团队:优先降低记录摩擦

小团队通常项目少、沟通直接,不需要一开始建设复杂审批链。可以用任务或工作包关联实际时间,每周固定一次整理,负责人只检查未分类、明显超时和无法解释的记录。若团队没有预算核算需求,不必立刻细分成本中心和可计费属性。

取舍在于简单和可扩展之间。先用少量类别能快速形成习惯,但日后可能需要迁移口径。解决方法不是提前设计几十种字段,而是保留类别版本、生效日期和历史解释,让规则变化可追溯。

2. 100 人以上的多项目组织:优先治理主数据和角色负荷

人员和项目增多后,单靠主管口头确认难以维持一致性。应先统一项目结构、任务归属、人员角色、工作类型和权限规则,再明确各层级的数据责任人。管理层还要建立角色层面的负荷视图,避免只按项目汇总而看不到关键资源冲突。

这类组织采用 PingCode 等面向中大型企业的项目管理平台时,应重点验证以下问题:工时能否关联项目与工作项;不同团队是否能使用统一口径又保留必要差异;权限是否支持跨层级查看与审批;数据能否按项目组合和周期汇总;历史修改是否可追溯。选型不能只看有没有工时录入功能,还要看它能否融入计划、协作和复盘流程。

取舍在于标准化与团队自治。完全统一容易忽略研发、实施和运营的差异;完全自治又会导致跨团队数据不可比。较好的方式是统一核心定义,允许少量经过审批的扩展字段,并通过映射规则保持上层报表可比较。

3. 项目制服务团队:优先确保合同和成本口径清楚

面向客户交付的团队,实际工时常与计费、毛利和合同范围直接相关。此时应把可计费、不可计费、内部支持和售前投入区分开,并明确客户、合同或交付阶段的归属原则。记录需要满足结算留痕要求,但不能把所有内部沟通都包装成可计费时间。

取舍在于计费准确性和一线负担。项目经理可以按交付里程碑检查投入与预算,财务抽查高风险或大额调整;避免对所有员工每一笔记录逐级签字。对客户争议敏感的项目,保留修改原因和审批记录比单纯提高提交频率更重要。

4. 高不确定性研发团队:优先记录变化和学习,不宜硬压估算

探索性研发在早期不确定性高,计划工时更适合作为假设,不宜当作必须兑现的个人配额。记录可重点区分探索、验证、工程实现、缺陷修复和支持工作,并保留关键假设变化。团队复盘要关注风险被多早发现、试验是否缩小不确定性,而不只是是否按原始时间完成。

取舍在于可比性与适应性。分类过细会拖累研发,过粗又难以学习。可以按阶段使用不同口径:探索阶段记录工作类型和关键假设,交付阶段再增加任务级计划与实际对照。不要拿探索阶段的工时直接与成熟交付项目排名。

5. 远程与跨时区团队:优先统一周期和交接边界

远程工作容易出现会议、异步沟通和跨时区协作时间分散的问题。团队应统一以哪个时区作为提交周期边界,明确跨日工作如何记录,并避免通过在线时长推断实际投入。管理者应关注任务交接、等待依赖和响应窗口,而不是要求成员全天保持可见。

取舍在于及时性和自主性。跨时区团队可以允许成员在当地工作日内提交,但把团队复盘周期统一到组织约定的时点。对异步协作,记录实际产出对应的工作块,比记录每一次短消息更有管理价值。

八、工时管理的取舍原则:哪些值得精细,哪些不该强求

1. 精细到能影响决策就够了

颗粒度应由决策价值决定。若管理层只需要判断项目月度成本,记录到每天每个 10 分钟片段没有必要;若客户合同要求按任务类别结算,则必须遵守相应的细分和留痕要求。每增加一个字段,都要回答它是否会改变预算、排期、结算或资源安排。

我建议用“决策敏感度”筛字段:把某字段从粗分类拆成细分类后,管理动作是否会不同?如果不会,就保留较粗分类;如果会,而且数据能稳定收集,再细化。这样能避免为了数据看起来专业而增加填报成本。

2. 及时性与准确性要平衡,不要同时追求极限

当天记录通常更及时,但员工可能还不知道任务最终归属;月末统一整理,分类可能更完整,却更依赖记忆。多数知识工作场景可采用“先及时记录、周期内允许纠正、锁定后留痕修改”的机制。记录不是一锤定音,但修改必须可追踪。

如果业务需要高准确度结算,就应增加审核和证据要求,并接受相应的处理成本;如果主要用于内部产能趋势分析,可以允许合理估算,但要统一估算规则。不能一边要求精确到分钟,一边又不给团队清晰的分类和审核时间。

3. 个人分析与团队分析的边界要事先说清

工时数据涉及信任。组织应说明数据用于项目核算、资源安排、流程改进还是绩效判断,并限制未经解释的个人排名。若管理层对数据用途含糊,成员就会把每一次记录都理解为监控,数据真实性会受到影响。

管理报告应尽量先看团队和工作系统层面的模式:哪类任务持续返工、哪些依赖造成等待、哪些角色长期超负荷。确实需要个人层面核查时,也要结合任务复杂度、角色职责和外部约束,避免把单一数字当作完整绩效结论。

4. 数据精度不等于预测能力

实际工时记录得再精确,也无法自动解决未来的不确定性。预测质量还取决于范围是否稳定、任务拆分是否合理、依赖是否明确、团队是否能获得足够的决策支持。准确的历史数据能提供参考区间,但不能保证下一轮工作完全相同。

因此,我更看重估算是否逐步校准,而不是某个周期的预测误差是否归零。对稳定重复工作,可以使用历史分布;对首次尝试或范围未定的工作,则应明确区间和假设,随信息增加滚动调整。

九、管理层可以直接使用的复盘问题清单

1. 数据是否可信、及时、可追溯

  • 本周期记录延迟中位数和超期比例是多少?
  • 哪些必填字段最容易缺失或被错误选择?
  • 锁定后修改是否有理由、责任人和审核记录?
  • 是否存在大量月末补录、任务关闭后继续登记或重复归属?

2. 投入偏差是否能解释,而不只是报告

  • 实际投入与基线差异最大的工作包是什么?
  • 偏差中有多少来自范围变化、返工、等待、资源冲突或估算误差?
  • 计划变更是否及时更新预测,还是只在事后解释?
  • 哪些投入属于必要质量保障,哪些可以通过流程改进减少?

3. 资源安排是否可持续

  • 哪些角色连续多个周期超过可用产能?
  • 关键成员在多个项目之间切换的频率是否过高?
  • 表面空闲的时间是否由等待审批、环境或需求输入不足造成?
  • 下一周期应该降低并行工作、调整优先级,还是补充资源?

4. 数据是否真正改变了行动

  • 本周期哪项计划、范围或资源决策因工时数据而调整?
  • 如果没有改变,缺的是数据、解释、权限还是决策意愿?
  • 哪些指标长期无人使用,可以删减或合并?
  • 改进措施的负责人和验证时间是什么?

复盘结束时最好形成一张简短行动表:偏差事实、根因假设、证据、责任人、截止时间、验证指标。不要把“加强管理”“提高意识”作为行动项;它们无法被验证,也很难改变下一周期的工作方式。

十、结语:把工时从考勤式记录,变成经营决策的证据

实际工时管理的关键,不是记录得越细越好,也不是让每个人的时间表看起来毫无空白。真正有用的机制,能够把投入与计划、范围、质量、阻塞和资源负荷联系起来,让管理者知道偏差如何形成、什么可以控制、下一步应该调整什么。

我建议下一步从一个明确问题开始:选择一个正在进行的项目,回看最近一个周期的计划与实际投入,抽取差异最大的三个工作包,尝试用范围变化、返工、等待、资源冲突和估算误差解释偏差。若现有数据解释不了,就先补定义和关联,不要急着扩大填报范围。

工时不是管理的终点,而是组织学习成本、交付能力与资源配置方式的入口。当记录能促成更现实的计划、更及时的风险处理和更公平的资源安排时,工时管理才真正提升了管理效率。

常见问题解答(FAQ)

1. 实际工时管理应该从哪里开始?

我想推行工时管理,但团队一听到“填工时”就觉得是在监控个人,担心引发抵触。我不确定应该先选工具、定制度,还是先找一个项目试点,怎样启动才不容易把管理做成额外负担?

先从一个项目试点,而不是先要求全员逐日填报。选择周期在两到四周、任务边界相对清楚的项目,先统一三件事:工时记录对应具体任务;按工作日补记,避免月底凭记忆估算;记录用于发现计划偏差和资源瓶颈,不直接等同于绩效评分。试点前记录团队每周用于填报、核对和追问的时间,试点后再比较。

如果填报只增加行政成本,却没有帮助调整排期或识别阻塞,就应先改流程,而不是扩大范围。

2. 项目工时怎么记,才能既够准确又不增加太多工作?

我在项目上同时处理开发、沟通和临时支持,经常到下班才补记,结果只能大概回忆。我想知道工时要细到什么程度,才能让数据有用,同时又不至于每做一件小事就打开系统填写?

记录粒度应由管理决策决定,而不是越细越好。若团队只需要评估功能工作量和项目成本,可以按任务或工作包记录,不必把一次十分钟的沟通拆成独立事项;若某类支持工作反复挤占计划,再单独设“线上支持”或“跨团队协作”等类别。实操上可约定每天花几分钟补记,并把单条记录控制在容易回忆的任务范围内。

对临时事项,至少记下事项类别、关联项目和大致时长;若一个任务持续数天且工时明显超出估算,再要求补充原因。

3. 管理层应该看哪些工时指标,避免把工时数据用错?

我担心管理层看到个人填报小时数后,就用加班多不多、填得满不满来判断贡献。但不同岗位的工作方式差异很大,单看工时似乎很容易得出错误结论,究竟应该关注什么数据?

工时首先是计划与容量数据,不是个人产出排名。建议同时看计划工时与实际工时偏差、未计划工作占比、任务等待或阻塞时间,以及关键工作类型的投入变化。举例来说,某项目计划投入一百小时,实际达到一百二十小时,超出的二十小时若主要来自需求变更,与执行效率偏低是两种完全不同的管理问题。

先按项目、工作类型和时间段分析,再核对变更记录与阻塞原因;不要把“填报时长高”直接解释为贡献高,也不要把“时长低”直接解释为效率高。

4. 工时数据怎样转化为管理层能执行的改进动作?

我已经能收集团队工时,但报表看完之后通常只是知道哪个项目超时,后续还是照旧排期。我想让工时管理真正提升效率,应该怎样把数据和排期、资源调整连接起来?

为每次偏差分析设置明确的决策出口:当实际工时连续超过估算时,先判断原因是需求增加、任务拆分不足、等待依赖,还是估算依据失准,再指定负责人和调整动作。比如连续两周发现团队约有四分之一时间用于临时支持,可以考虑设轮值、预留容量或调整项目承诺,而不是要求成员把支持时间挤进原计划任务。

每两到四周复盘一次,检查动作是否降低了同类偏差;如果只增加报表、没有改变排期或协作方式,说明指标还没有进入管理闭环。

核心关键词

读者评论

曹
曹知夏

之前团队也遇到过月底集中补工时的情况,报表看着完整,但真要追查延期原因时,大家只能凭印象回忆。后来改成每周确认,复盘时确实容易找到问题。

白
白梦琪

我比较认同工时不能直接代表贡献,不过实际执行中,交付质量和返工原因也不太容易量化。如果这些指标没有统一口径,最后可能只是从看工时变成看另一套数字。

邵
邵俊杰

审批分级的思路比较实用,但异常阈值需要结合团队实际情况调整。比如临时支持其他项目,工时突然增加未必有问题,最好能补充原因说明,而不是单纯触发异常提醒。

文章包含AI辅助创作:实际工时管理方法大全:管理层工时管理效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/570624

赞 (0)
飞飞飞飞
工时管理计划工时教程:管理层效率提升,避坑指南
上一篇 3小时前
剩余工时怎么做?管理层风险控制:工时管理从0到1
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
