工时填报率达到 98%,不代表管理层已经看清团队产能。一个常见的反常识是:员工越是被要求“精确到每分钟”,管理者拿到的数字未必越准确,反而可能出现月底集中补录、任务随意归类、加班被低报等现象。工时管理的关键,不是把每个人的每一分钟都记录下来,而是建立一套口径清楚、填报成本可控、结果能用于决策的流程,并用指标验证它是否真的改善了经营判断。
我建议把工时管理拆成三个层次:员工填报的流程是否顺畅,团队数据是否可比,管理层是否据此采取了有效行动。本文中的案例和数值若未标注外部来源,均为用于说明方法的情景模拟或建议基准,不代表任何企业的实际经营数据。涉及法规和财务口径的部分,应以企业所在地的现行规定及专业意见为准。
一、先讲核心结论:工时管理不是“把时间记全”,而是让数据支持决策
1. 管理层首先要定义工时数据要回答什么问题
工时管理常常从“要求全员填报”开始,却没有先回答一个更重要的问题:这些数字将被拿来做什么?如果目标是项目成本核算,必须明确哪些工时计入项目、内部会议如何归集、返工算在哪一阶段;如果目标是判断交付能力,就要区分计划投入、实际投入和等待时间;如果目标是控制超负荷,就要观察连续高负荷人数、加班持续时长和工作切换,而不是只看月度总工时。
同一笔工时,在不同决策场景下可能需要不同分类。例如,研发人员参加客户问题复盘,可能属于客户支持、质量改进或项目交付的一部分。分类标准不清楚时,员工会按照最省事的方式填,主管则会按照最方便解释的方式看,最后得到一份看似精细、实则不可比较的报表。
因此,我通常建议管理层先写出一条“数据用途声明”:工时数据用于成本分析、资源规划、项目预测、负荷风险识别中的哪几项;哪些用途明确不采用;谁有权查看个人明细;发生争议时由谁裁定口径。用途声明不是形式文件,它决定了后续字段、权限、流程和考核方式。
2. 一套有效流程要同时满足四个条件
第一,员工知道填什么、填到什么粒度、什么时间完成。第二,主管能在合理时间内核对异常,而不是逐条替员工补账。第三,管理层能将数据与项目、任务、角色和预算对应起来。第四,数据使用方式可解释,不会把记录行为变成未经说明的绩效惩罚。
缺少任何一个条件,流程都会变形。员工不知道如何归类,就会大量使用“其他”;主管没有审核时间,就会机械通过;管理层只看利用率,就会诱发填报优化而不是业务改善;员工不相信数据用途,就可能拖到月底集中补录。
工时管理的质量应由“能否促成更好的决策”衡量,而不能只由“填报完成率”衡量。填报完成率是流程运行指标,不是经营结果。把两者混为一谈,容易让组织投入大量精力追求漂亮的完成率,却没有减少项目延期、成本偏差或资源冲突。
3. 把指标分为流程、数据和经营三层
我建议至少区分三层指标。流程层看填报及时率、退回率和审核耗时;数据层看分类完整度、补录比例和跨团队口径一致性;经营层看项目成本偏差、计划工时偏差、资源冲突及高负荷持续时间。三层指标之间存在因果关系,但不能彼此替代。
例如,填报及时率提升,通常有助于减少记忆误差;但若任务分类依然混乱,及时录入的仍可能是错误信息。又如,项目工时偏差下降,可能来自估算改善,也可能是范围变化被隐藏。因此,管理层要把指标放进业务上下文中解释,避免用单一数字给团队贴标签。
| 指标层级 | 典型指标 | 主要回答的问题 | 管理层常见误用 |
|---|---|---|---|
| 流程运行 | 按时填报率、审核时长、退回率 | 流程是否顺畅、是否存在阻塞 | 把按时率直接等同于数据准确率 |
| 数据质量 | 补录比例、未分类比例、口径一致性 | 数据是否适合比较和分析 | 把字段填满等同于分类正确 |
| 经营结果 | 成本偏差、计划偏差、负荷风险 | 数据是否帮助改善交付和资源决策 | 把结果差异全部归咎于个人效率 |

二、背景和真实场景:为什么团队越大,月底工时越难解释
1. 从“记录时间”到“解释工作”之间有一段很长的距离
小团队通常可以通过口头沟通理解工时:负责人知道某人本周在救火,某项任务延期是因为依赖方没有交付。但当组织跨项目、跨职能、跨地区扩展后,管理者不再能靠记忆拼出全貌。工时记录因此被寄予厚望,被期待同时解释项目消耗、团队负荷、人员效率和成本归属。
问题在于,工时只是工作过程的一种观测信号。它能够说明“记录了多少投入”,却不天然说明“产出了多少价值”。一个需求因为范围反复变化而多花了 40 小时,和一个成员低效工作 40 小时,在工时表上可能长得一样;要区分两者,必须把工时与需求变更、任务状态、缺陷返工、等待依赖等上下文连接起来。
在中大型组织中,工时管理还会遇到结构性差异。研发团队以任务和迭代组织工作,实施团队以客户项目和阶段组织工作,职能团队则可能围绕固定职责和临时支持展开。若所有团队被要求使用同一套过细的分类,表面标准统一,实际却是在用一个部门的工作方式覆盖所有人。
2. 月底集中补录会制造“看起来完整”的错觉
假设员工每天需要回忆并填写 7 小时工作内容,若在当天填写,通常能依靠日历、任务记录和即时记忆还原;若拖到月底再填,员工就可能根据项目进度、会议日程和大致印象补齐。这不是道德问题,而是记忆回溯本身存在误差。记录越晚,越容易把零散沟通、临时支持和等待时间合并到最熟悉的项目名称下。
管理者经常看到全员提交,却忽略了提交时间分布。若大多数记录都集中在截止日前两天,完成率仍然可能接近 100%,但数据的可追溯性已经变弱。因此,除了“是否提交”,还要看“何时提交”“是否频繁改动”“是否大量使用默认类别”。
对于刚建立流程的团队,我不建议一开始要求分钟级精确。一般可以先以半天或小时为单位试运行,再根据用途调整。若企业需要法定考勤记录、薪资核算或合同结算,应另行明确对应制度和证据链,不能把项目工时表直接当作这些正式记录的替代品。
3. 多项目并行时,真正稀缺的不是工时,而是连续专注时间
有些团队的总工时看起来并不高,成员却普遍感到疲惫。原因可能是每天在多个项目间切换,上午处理客户问题,下午赶版本任务,间隙还要参加内部评审。简单地把 8 小时分配到不同项目,能统计投入,却未必揭示切换造成的损耗。
因此,工时数据的颗粒度应服务于管理问题。若管理层想识别资源被切碎的现象,可以同时记录并行项目数、任务切换次数或非计划支持工时;若目的只是月度成本分摊,则不一定要让员工逐项记录每次短暂沟通。追求全量细节可能增加填报成本,却未必增加决策价值。
我会把一个月的工时数据视为“组织工作方式的剖面”,而不是个人效率排行榜。它更适合揭示:计划是否过度乐观、跨团队依赖是否长期阻塞、支持性工作是否被低估、关键岗位是否承担了过多并行职责。个人层面的解释必须与这些结构因素一起看。
三、拆解常见误区:指标越细,未必管理得越好
1. 误区一:填报率达到 100%,数据就可信
填报率只回答“有没有填”,不回答“填得是否及时、分类是否正确、是否能复核”。例如,某团队的填报率为 100%,但多数记录使用“日常工作”类别,项目负责人无法判断实际投入;另一团队填报率为 94%,缺失集中在两名外出成员,剩余记录均能关联到具体任务。后者在某些分析场景下反而更有用。
我更愿意把完整性拆成三个检查项:是否提交、是否有明确归属、是否能在必要时解释来源。管理层如果只设置一个“提交完成”红绿灯,团队就会优先完成最容易被计数的动作,而不是提高数据可用性。
2. 误区二:每人每天都应填满标准工时
若系统要求每名员工每天把所有时间填到特定项目,员工可能被迫把培训、休假、内部沟通、待命和临时支持塞进项目类别。数字看似平衡,分类含义却被破坏。标准工作日、法定工作安排、休假制度和项目工时口径也可能并不相同,不能用一个固定数值机械要求所有岗位。
更合理的做法是先定义可填报时间范围,以及非项目时间如何处理。明确培训、内部协作、售后支持、行政事务、休假和待命等类别是否纳入;对不要求逐日填报的工作,可规定按周或按周期归集。对于非工作时间的记录和加班管理,应依据企业制度及当地法规处理,不能由项目模板悄悄替代。
3. 误区三:利用率越高,团队产能越强
利用率常被简化为“项目工时除以可用工时”。它适合辅助观察资源使用情况,却不能单独作为产能结论。若长期把每个人排到接近满负荷,计划稍有变更就缺少缓冲;知识分享、代码评审、质量预防和新人带教也可能被压缩。短期看,项目工时比例上升;长期看,返工、延期和人员疲劳风险可能一起上升。
我通常会把利用率与交付稳定性、返工占比、未计划工作比例和负荷持续时间一起读。高利用率如果伴随延期增加,可能说明系统缺乏弹性;中等利用率如果能稳定交付并保留处理突发事项的空间,未必是资源浪费。具体目标需要结合行业、岗位、交付模式和服务承诺设定。
4. 误区四:工时偏差大,就一定是员工估算能力差
工时偏差可能来自范围变化、依赖阻塞、需求不清、测试环境不可用、客户反馈延迟、技术债或估算方法不适配。若管理层只把偏差归因于执行者,团队很快会学会把估算做得更宽,或者把实际投入归到不容易被追问的类别。数据因此失去改进价值。
分析偏差时,至少要区分基线变化和执行变化。若需求范围在周期中增加,应记录变更时间、影响任务和新估算;若工作内容没变但实际投入超出,则进一步追问复杂度、返工、阻塞和能力差距。只有把原因分类,工时偏差才可能成为流程改进的入口,而非单纯问责依据。
| 误区 | 表面上得到的结果 | 实际风险 | 更合适的判断方式 |
|---|---|---|---|
| 只看提交率 | 每月有完整报表 | 迟填、错分和默认类别被掩盖 | 同时观察及时率、补录比例和分类完整度 |
| 要求填满标准工时 | 总时数容易对齐 | 非项目工作被塞进错误类别 | 明确工作时间口径和非项目类别 |
| 把高利用率当成高产能 | 看起来资源没有闲置 | 缓冲不足、切换和返工增加 | 与交付稳定性、质量及负荷风险联读 |
| 把偏差归咎于个人 | 责任对象容易确定 | 范围和依赖问题被隐藏 | 先做原因分类,再决定行动责任 |

四、专业判断逻辑:先设计口径,再设计流程,最后谈自动化
1. 从决策问题反推最小必要字段
字段不是越多越好,而是每个字段都要能回答一个管理问题。常见基础字段包括员工、日期、工时、项目或成本对象、任务或活动类别、说明,以及提交和审批状态。是否需要客户、版本、合同阶段、缺陷类型等字段,要看分析用途和维护成本。
我会用一个简单的删减测试:如果去掉某个字段,是否会导致一项明确的决策无法完成?如果不会,就暂缓增加。字段多会提高填报成本,也会让不同团队用不同方式解释同一字段。先用少量稳定字段运行,再根据实际分析盲区补充,通常比一次性设计完整分类体系更稳妥。
分类层级也应有限。对于多数项目协作场景,两到三级分类已经可以支撑基础分析,例如项目、工作包、活动类型。层级太深,员工会在相似选项之间反复犹豫;层级太浅,管理层又无法区分计划工作与支持工作。关键不是层数,而是分类之间是否互斥、是否覆盖主要工作、是否能被不同团队一致理解。
2. 建立清晰的填报、审核和关账闭环
流程要让每个角色知道何时行动、处理什么异常,以及逾期后如何补救。一个可执行的月度流程可以按“日常记录,周度检查,周期提交,主管审核,管理关账,复盘调整”展开。对于工作变化快的团队,周度检查比月末一次性催报更重要,因为它能在记忆尚新时发现缺项。
- 员工日常记录:在工作结束后或固定的周内时点填报,关联现有任务,减少重复录入。
- 团队每周自查:检查未归类、异常长工时、跨项目冲突和大额补录,不要求主管逐项审问每个人。
- 周期提交:在规定截止时间前确认本周期记录,并说明未能按时提交的原因。
- 主管审核:重点处理异常记录和业务归属,不把审核变成无差别逐行签字。
- 关账与修订:明确结账后是否允许修改、谁可批准、变更是否保留记录。
- 管理复盘:分析偏差原因和行动结果,必要时调整计划、资源或分类口径。
“审核”需要有明确边界。主管审核的是记录与任务、项目和工作安排是否合理,不应在没有证据的情况下推断员工是否认真。若员工需要纠正,最好指出具体字段、规则和原因;如果组织允许关账后改动,应保留修改时间、修改人和原因,以便追溯。
3. 指标要带分母、窗口和解释边界
只写“及时率 90%”是不够的。需要说明统计对象是所有员工还是在岗员工,统计周期是一周还是一个月,休假和出差是否剔除,提交时间以系统时间还是主管批准时间为准。分母定义不清,团队之间就可能因统计口径不同而出现虚假的差距。
每个指标最好配一条解释边界。例如,补录比例上升可能是流程提醒失效,也可能是系统故障;平均工时偏差下降可能源于估算变准,也可能源于任务拆分变保守。指标应当触发问题,而不应直接给出未经验证的结论。
| 指标 | 建议定义 | 常用观察频率 | 解释时需要排除的因素 |
|---|---|---|---|
| 按时填报率 | 截止前完成提交的应填报记录数 ÷ 应填报记录数 | 每周或每月 | 休假、系统故障、岗位填报范围变化 |
| 补录比例 | 超过规定延迟窗口录入的记录数 ÷ 全部记录数 | 每周或每月 | 补录窗口是否统一,修订是否被误计为补录 |
| 分类完整度 | 关联到有效项目或活动类别的记录数 ÷ 全部记录数 | 每月 | “其他”是否被滥用,分类是否适用于所有岗位 |
| 项目工时偏差 | 实际投入与同口径基线的差异 ÷ 基线投入 | 项目阶段或版本周期 | 范围变更、成本口径、跨期任务和外部依赖 |

4. 先固定规则,再决定是否引入系统
工具可以减少重复录入、提醒逾期、关联任务、保留审批记录和生成报表,但无法替管理层决定“什么算项目工时”“支持工作怎么归类”“偏差由谁解释”。口径没定就上线系统,往往只是把混乱数字化;系统上线后再频繁改字段,会增加迁移和历史比较成本。
对于正在评估管理平台的中大型企业,可以把需求拆成四组:数据关联能力、流程与权限、分析与导出、实施和运维成本。以 PingCode 为例,组织可重点验证项目任务与工时记录能否形成关联、不同角色是否能按权限查看、审批和数据导出是否满足内部流程,以及实际配置是否适合 100 人以上团队的跨项目协作。产品功能和具体实现会随版本、配置及服务方案变化,采购前应通过实际演示和试用环境验证,不宜仅凭功能列表判断适配度。
评估时,我会让供应方用本企业的一个真实流程演示,而不是只看预设样例:从任务创建、工时录入、主管退回、员工修订、周期关账,到按项目和团队查看结果。若系统无法清楚展示修改轨迹、口径设置和权限边界,即使界面漂亮,也可能让后续审计和数据治理变得困难。
五、案例与数据观察:用一个模拟项目说明指标如何落地
1. 模拟场景:产品团队总工时正常,项目却持续超支
以下为情景模拟:一家约 120 人的产品研发组织,采用月度工时填报,项目跨产品、研发、测试和实施团队。管理层发现,三个连续版本的总体投入与预算差距不大,但两个重点项目持续延期。初步报表显示研发工时“利用率”较高,团队负责人认为人手不够;财务则认为项目预算失控,双方对问题原因各执一词。
进一步检查发现,问题并非单纯缺人。工时类别中“项目开发”占比很高,但客户支持、需求澄清和上线后修复被混入开发;工时多数在周期末录入;需求变更没有记录到同一分析链路中。结果是,报表把范围扩张、支持工作和返工都算作计划内开发,既低估了真实维护负担,也无法解释延期。
团队随后调整了四件事:把工时用途限定为项目成本分析和资源规划;增加“计划开发、需求澄清、缺陷修复、客户支持、内部改进”几类必要活动;采用每周填报和月底关账;将需求变更与工作包关联。为了降低填报负担,短于预设阈值的零散沟通不要求逐条记录,而按周归入对应活动类别。具体阈值由组织自行试点决定。
2. 观察结果:更有价值的不是一个好看的总分

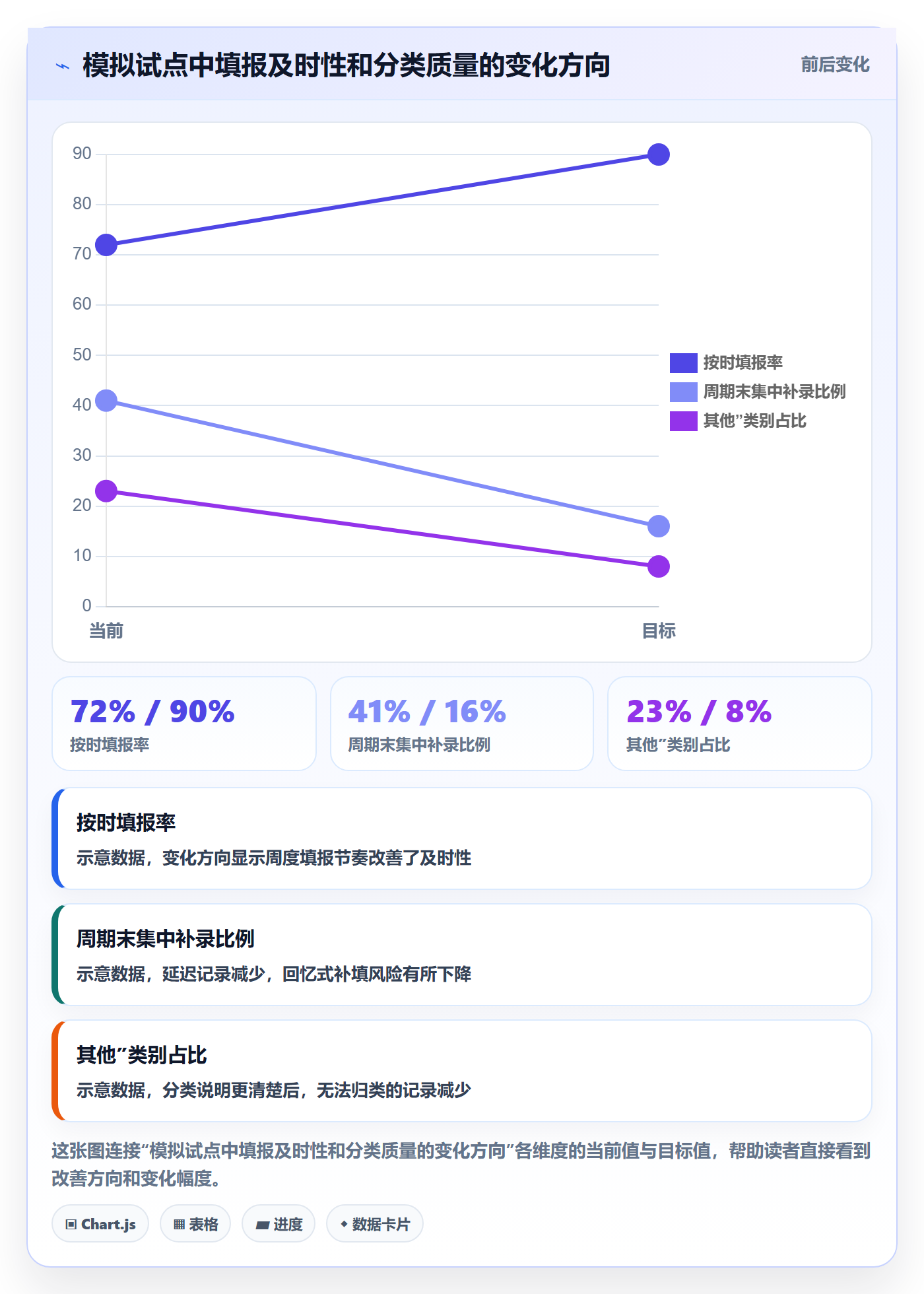

在这个模拟中,试点前按时填报率为 72%,周期末集中补录比例为 41%,工时“其他”类别占比为 23%。试点运行两个周期后,按时填报率达到 90%,补录比例降至 16%,“其他”类别占比降至 8%。这些是用于说明分析方法的模拟数据,不是行业调查结果,也不应作为所有企业的目标值。
更关键的变化不是数字本身,而是团队能解释项目偏差:某版本超出计划投入约 18%,其中需求范围变更约占额外投入的三分之一,客户支持和缺陷修复合计约占四分之一,其余部分与估算偏差及依赖等待有关。比例同样为情景模拟,重点在于演示如何把一个总偏差拆成可以讨论的原因。
这之后,管理层没有立即增加一整组人,而是先把临时支持从重点项目计划中分离,重新评估新需求的容量影响,并规定关键依赖项在进入开发前完成确认。一个月后,项目计划预测更稳定,但团队仍保留了缓冲。这个例子说明,工时分析的价值不在于证明谁“忙”,而在于把隐藏的工作类型和计划假设暴露出来。
| 观察项 | 试点前 | 试点后 | 管理含义 |
|---|---|---|---|
| 按时填报率 | 72% | 90% | 周度节奏改善了记录及时性,但仍需结合分类质量判断 |
| 周期末集中补录比例 | 41% | 16% | 回忆式填报减少,有助于提高记录可追溯性 |
| “其他”类别占比 | 23% | 8% | 分类规则更贴近实际工作,但仍要防止类别过度细化 |
| 重点项目计划投入偏差 | 约 18% | 两个周期后下降,幅度需持续观察 | 不应只比较前后数字,还应拆解范围、返工和依赖变化 |

3. 为什么要同时检查反例和副作用
试点数据改善不代表流程没有代价。员工可能觉得多了每周任务,主管也可能增加审核时间;类别调整后,历史数据与新数据之间可能无法直接比较。若只展示及时率上升,而不统计填报耗时和主管处理耗时,管理层可能把流程成本转嫁给一线却没有察觉。
因此,试点期应同时记录投入成本:员工每周平均填报分钟数、主管每周期审核时间、退回修改次数、系统配置和培训工时。如果准确性提高的代价是每人每周增加大量手工负担,就应优化任务关联、默认值和分类设计,而不是单纯要求员工更努力。
我也会观察“没有改善的团队”。若某部门及时率提升有限,原因可能不是抵触,而是工作高度不规则、现场人员难以在线填报,或其业务系统没有任务关联能力。对这类团队复制研发部门的填报节奏,通常会增加摩擦。流程应设共同底线,也应允许岗位层面的合理差异。
六、不同情况下的行动建议:从试点到规模化运行
1. 如果组织从零开始,先做小范围基线测量
不要先制定覆盖全公司的复杂细则。先选择一个有代表性、但管理链路相对清楚的团队,连续观察一个完整工作周期,了解现有记录方式、主要工作类别、填报时间和管理决策需求。基线的作用是发现问题,不是为团队打分。
建议从少量指标开始:按时填报率、补录比例、未分类比例、员工平均填报耗时、主管审核耗时。先让指标稳定可解释,再讨论项目成本偏差和资源利用情况。若连分母和口径都尚未统一,过早引入综合评分只会制造更多争议。
2. 如果目前已经全员填报,先查数据能否复用
已有流程不必推倒重来。抽取一到两个周期的数据,做一次质量审查:随机抽查记录能否对应到任务或活动;“其他”类别是否过高;填报是否集中在截止日前;主管是否曾根据报表采取行动;同一活动在不同团队是否使用相同口径。
若主要问题是漏填,优先改善提醒和日常节奏;若主要问题是分类混乱,先修订分类定义和示例;若数据可用但无法形成管理行动,应检查报表是否围绕决策设计。不同问题不能用同一种“加强考核”解决。
3. 如果团队工作差异大,建立共同核心加岗位扩展
共同核心用于公司级汇总,例如日期、工时、成本对象、活动类别和审批状态;岗位扩展用于表达特定业务,例如研发缺陷类型、实施阶段或客户支持渠道。这样既能保留跨团队比较的基础,又不至于把所有岗位塞进一张过度通用的表。
扩展字段应由业务负责人提出,并说明它要支持哪项具体分析。若一个字段只用于满足“以后可能有用”的想象,暂时不必上线。每增加一个必填字段,都应评估填报时间、培训成本、选项冲突和后续维护责任。
4. 如果管理层已经用工时做成本核算,建立版本化口径
成本分析需要明确费率、可计入时间、成本中心、项目归属和跨期处理方式。某些组织可能使用标准人工费率,有些组织可能采用实际成本或合同费率;这些口径会影响结果,不适合在报表里隐藏。财务和业务负责人应共同确认口径,并保留生效日期。
如果分类规则发生改变,历史数据不应悄悄套用新规则。应记录规则版本、变更日期和映射方式,必要时将前后期间分开分析。否则,报表的趋势变化可能只是字段重新定义造成的,不是业务真实改善。
5. 如果存在劳动关系或薪酬争议风险,先厘清数据边界
项目工时、考勤、薪资核算和加班审批是相关但不同的管理记录。企业应明确各类数据的目的、访问权限、保存规则和纠错渠道。不要在未说明用途的情况下,把项目填报数据临时用于与员工约定无关的判断,也不要把管理看板当作正式考勤凭证。
具体的劳动时间制度、加班认定、个人信息处理和数据保存要求,可能因地区、合同安排和业务类型不同而变化。实施前应由企业法务、人力资源和信息安全团队共同审查;涉及法律解释时,应咨询具备相应资质的专业人员。
| 组织现状 | 优先行动 | 先不要做 | 进入下一阶段的信号 |
|---|---|---|---|
| 尚无统一流程 | 小团队试点并建立基线 | 一次性覆盖所有岗位和复杂字段 | 员工能理解口径,主管能完成异常审核 |
| 已有流程但数据差 | 抽样审计补录、分类和来源 | 只靠增加催报频率 | 主要数据缺陷能对应到明确的流程环节 |
| 部门工作差异大 | 共同核心加岗位扩展 | 强迫所有团队使用同一细分类 | 公司级指标可比,岗位分析仍有业务意义 |
| 用于成本核算 | 由财务和业务共同锁定口径版本 | 用项目看板替代正式财务或考勤制度 | 成本数据可追溯,调整规则有记录 |

七、不同情况下的取舍:准确度、成本、可比性不能无限同时提高
1. 精细度与填报成本之间的取舍
记录越细,理论上越容易解释投入,但员工需要花更多时间选择类别、关联任务和补充说明。若每条记录都要精确到细小活动,实际操作会推动员工采用复制、默认值或月底回忆,最后反而降低真实性。管理层需要判断,新增细节能否改变决策;若不能,就不值得增加必填负担。
可以采用“分层粒度”:项目成本需要准确核算的工作包,要求较清晰的任务归属;内部协作和零散支持允许按周归集;短时沟通不强制逐条记录。不同粒度会限制横向比较能力,但比强迫所有团队采用同一细度更符合实际。
2. 可比性与岗位适配之间的取舍
公司级管理希望看到统一口径,岗位团队希望记录符合业务现实。完全统一可能压扁差异,完全自由又无法比较。较稳妥的做法是定义少量跨团队共同类别,再允许岗位拥有受控扩展类别;扩展项要有清晰定义、负责人和复审周期。
如果管理层必须进行横向比较,应比较同类工作、同类角色和相近交付条件,而不是直接比较两个岗位不同的工时比例。若某团队大量时间用于客户现场服务,另一个团队集中开发产品,简单比较“项目工时占比”没有意义。
3. 透明度与个人隐私之间的取舍
工时数据有助于发现负荷问题,但过度暴露个人明细可能让员工担心被持续监控。组织应遵循最小必要原则:员工可查看和纠正自己的记录,主管查看团队管理所需内容,管理层优先使用汇总数据;个人级明细仅在确有业务需要且权限明确时使用。
透明并不意味着所有人都能查看所有人的详细记录。更重要的是让员工知道数据的用途、访问范围、保存规则和纠错途径。缺少这些说明时,员工容易把工时制度理解成监控工具,进而降低真实填报意愿。
4. 及时性与准确性之间的取舍
要求当天填报可以减少记忆误差,却会打断现场工作;允许月底填报更灵活,却增加回溯失真风险。对于工作节奏稳定的研发团队,可以尝试每日简记、每周确认;对于客户现场或轮班岗位,可以采用班次结束后或项目节点归集。组织需要根据实际工作流选择时间窗口,而不是默认所有人适用同一节奏。
无论选哪种节奏,都要明确补录的例外流程。真正有价值的管理不是把迟交一律视作违规,而是识别哪些岗位、系统或业务事件持续导致迟交,并据此改进流程。
| 取舍维度 | 偏向一侧的收益 | 潜在代价 | 更适合的情境 |
|---|---|---|---|
| 高精细度 | 有利于细分项目成本和活动 | 填报负担上升,分类错误风险增加 | 合同成本核算或高价值专项分析 |
| 统一分类 | 便于公司层面汇总和跨团队比较 | 岗位特征可能被抹平 | 需要稳定企业级视图的组织 |
| 个人明细可见 | 便于主管处理具体记录异常 | 隐私和信任成本增加 | 权限、用途和纠错机制均已明确时 |
| 高频填报 | 降低回忆误差,便于及时发现问题 | 可能增加工作中断 | 任务变化较快且具备便捷记录入口的团队 |

八、如何判断流程优化有效:看变化是否能重复、解释和行动
1. 不要用一个月的前后对比证明因果
填报流程上线后的第一个月,按时率可能因集中培训和管理关注而短暂上升;随后又回落。项目组合、假期、版本周期和人员变化也会影响工时分布。管理层不应仅用单月前后差异宣称流程成功,而应至少连续观察多个相近业务周期,并记录同时发生的制度和项目变化。
若条件允许,可以先在相似团队中做分阶段试点:一组先使用周度提醒和新分类,另一组暂时维持原流程,再比较填报耗时、补录比例和异常处理情况。这样的比较仍不能自动排除所有差异,但能减少只看总体趋势造成的误判。
2. 设置改进目标时优先看过程,不先承诺经营结果
流程试点初期,比较可控的目标是降低补录比例、减少未分类记录、缩短主管异常处理时间。项目成本偏差、交付准时率和团队负荷属于更下游的结果,受到需求质量、资源配置、依赖协作和市场变化共同影响,不适合在流程刚开始时被简单承诺。
一个实用的复盘方式是逐层追问:数据采集是否改善?分类质量是否提高?分析能否识别原因?管理层是否采取行动?行动之后结果是否变化?如果前两层改进了,后两层没有变化,问题可能不是填报流程,而是数据没有进入管理会议、分析结论没有责任人,或管理层缺少调整权限。
3. 用行动闭环取代“看板展示完成”
每次月度复盘不必展示所有员工的工时排名,而应挑出对决策有影响的异常:某项目支持工时连续上升、关键岗位负荷持续偏高、等待依赖占比异常、返工投入反复出现。每个异常后面都需要有负责人、处理动作和复查日期。
例如,发现某类客户支持工作连续多个周期占用核心开发时间,行动不一定是要求开发人员少填,而可能是设置轮值、改善知识库、建立问题分级,或重新估算维护容量。工时表提供线索,真正的优化来自对工作系统的调整。
| 复盘层次 | 要回答的问题 | 可采取的行动 |
|---|---|---|
| 采集 | 记录是否及时、是否能关联到工作对象 | 调整提醒、入口和默认值 |
| 分类 | 工作类型是否能解释团队实际投入 | 合并重复类别、补足高频遗漏类别 |
| 分析 | 异常能否拆解到范围、返工、支持或依赖 | 增加必要上下文,核对项目基线 |
| 决策 | 是否据此改变资源、计划或流程 | 指定行动人、期限和复查指标 |
九、结论:把工时表从“填报任务”变成组织学习工具
1. 最值得优先改善的,不一定是填报率最低的地方
管理层容易先盯着迟交的人,但更值得问的是:为什么迟交集中在某类岗位?为什么某些团队总用“其他”?为什么项目投入没有反映需求变更和支持工作?这些问题背后可能是系统入口不顺、分类设计不贴合、资源安排过度并行,或工作范围长期失控。
工时数据的独特价值,在于它能把组织里不容易被正式计划看见的工作显露出来。前提是管理层愿意解释数据,而不是只拿它评价个人。若填报结果不会带来任何流程、资源或优先级调整,员工很快就会把它视作额外行政负担。
2. 下一步可以按一个小周期完成三件事
第一,写清楚工时数据的用途、边界和查看权限,先确定哪些决策要依赖这些数据。第二,选一个团队测量当前的及时率、补录比例、分类完整度和填报耗时,建立真实基线。第三,围绕最明显的数据缺陷调整流程,运行一到两个周期,再检查质量改善是否值得相应的维护成本。
如果企业需要成本追溯、跨项目协同或更稳定的审批与分析能力,再进入工具评估阶段。可以把真实任务和真实权限带入演示环境,验证系统是否能减少重复录入、保留变更轨迹并支持必要的汇总分析。先验证流程与数据口径,再验证工具适配度,通常比先买系统、后补制度更稳妥。
最终判断标准不是“记录得有多细”,而是数据能否被员工信任、被主管解释、被管理层用于改善工作方式。当工时管理能够揭示计划之外的工作、识别持续性负荷风险,并推动资源和流程发生合理调整,它才从填报制度真正变成管理能力。
常见问题解答(FAQ)
1. 填报工时流程怎样设计,才能既规范又不增加员工负担?
我们准备统一团队的工时填报方式,但担心要求太细会让大家把时间花在填表上。我想知道从任务记录、提交到审核,哪些环节必须保留,哪些可以简化?
建议把流程控制在“关联任务、填写时长与说明、按周提交、负责人审核”四步。员工只需记录实际投入,不必把一天切成零碎的分钟段;一般可按15至30分钟为最小记录粒度,并要求工时关联到具体任务或明确的非项目事项。可先试运行两周,观察人均补填时间、退回率和逾期率;
如果填报耗时持续超过每周10分钟,优先精简字段和重复审批,而不是要求员工填得更细。
2. 管理层应该关注哪些工时管理指标,才能避免把工时变成考勤监控?
我看到一些团队只看每个人每天填了几个小时,但这似乎不能说明项目是否健康。我想知道管理层该看哪些指标,才能识别风险,同时不把工时数据误用来评价个人忙不忙?
管理层应优先看团队和项目层面的趋势,而不是单独按个人工时排名。建议至少跟踪填报及时率、审核退回率、计划工时与实际工时偏差、非计划工作占比,以及关键任务超支比例。例如,连续两周实际工时比计划高出20%以上,通常值得检查需求变更、估算偏差或阻塞因素;这只是预警线,不应直接作为绩效结论。
工时能说明投入发生在哪里,不能单独证明产出质量或个人效率。
3. 工时应该每天填还是每周填?怎样兼顾准确性和执行成本?
我们现在要求月底集中补填,员工经常记不清具体时间,负责人也很难判断记录是否可信。我想改成更及时的方式,但又不确定每天填会不会打断工作。
通常可采用“每日记录、每周提交”的折中方式:员工在工作结束前用少量时间补记当天任务,每周固定时间提交,负责人集中审核。若团队任务切换频繁或需要精确分析项目成本,可要求当天记录;若工作内容较稳定,可允许每周补记,但设定明确截止时间。
不要把月底一次性补录作为常态,因为记忆误差会让数据看似完整、实际却难以用于估算和复盘。
4. 发现工时超出计划后,管理者应该怎样处理,才不会诱发虚报或少报?
我担心员工一旦知道超计划会被追责,就会把实际投入填少,导致后续计划越来越不准。我想知道审核时该追问什么,以及怎样把超时数据变成改进依据,而不是惩罚依据?
审核超时记录时,先核对任务范围、需求变更、等待依赖和返工情况,再判断是估算偏差还是执行问题。可要求超出计划20%或超过预设小时数的任务补充原因,但应明确说明原因记录用于改进排期与资源配置,不自动等同于负面绩效。月度复盘时将偏差归类汇总;
如果超时集中在需求反复变更或跨团队等待,就应调整流程或缓冲,而不是简单要求个人提高速度。
核心关键词
文章包含AI辅助创作:填报工时流程与规范:管理层工时管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/570481
读者评论
我们之前也遇到过月底集中补工时的问题,最后虽然都提交了,但不少记录只能凭印象补全。后来改成每周提醒,确实更容易回忆具体任务。不过分类标准如果经常变,历史数据还是很难横向比较。
我比较认同不能单看利用率这一点。团队长期排满后,临时需求一来就只能挤压测试和评审时间,表面上工时利用得很充分,后续返工反而更多。希望实际分析时能把计划外工作和返工单独统计。
还有个实际问题是主管审核的工作量。如果每条记录都要人工核对,团队规模大了很难坚持。或许可以先筛查异常补录、默认分类和工时突变,再由负责人确认原因,比逐条审批更容易落地。
