工时审核最佳实践:实施团队工时管理协同管理,常见问题

工时审核最常见的失效方式,不是员工少填了几小时,而是团队把“填报完整”误当成“数据可信”:有人周五一次性补齐一周工时,有人把等待客户确认的时间记进实施,有人为了满足项目预算把实际投入摊到其他任务。表面上审批率很高,项目毛利、资源负荷和交付预测却仍然失真。我的判断是,工时审核首先是一套协同机制,其次才是表单和审批流;审核如果只盯数字、不追业务证据,流程越严,抵触和补录越多。

一、先讲核心结论:审核的目标不是“管住工时”

1. 把工时数据当成经营信号,而非考勤替代品

实施团队记录工时,至少承担四种用途:核算项目成本、判断交付进度、识别资源瓶颈、复盘估算偏差。不同用途对数据精度的要求并不相同。成本核算关注工时归属和成本单价,排期关注未来可用容量,客户结算关注合同口径,团队复盘则更关心工作类型和阻塞原因。

因此,我不建议一开始就要求所有人把每一分钟都分配到任务。对多数实施团队而言,稳定记录半小时或一小时粒度,远比追求分钟级精确更有价值。若填报精度超过实际工作可辨认的程度,产生的只是虚假精确,而不是更可靠的管理信息。

审核的正确目标,是让团队在合理成本内持续产出可解释、可追溯、可用于决策的数据。管理者要能回答“这段投入为什么发生、归属哪个项目、是否符合当前计划”,而不是只问“数字有没有填满”。

2. 将流程拆成三道关口

我通常把工时治理拆成“记录、校验、使用”三道关口。记录解决“谁在什么时候做了什么”;校验解决“归属、状态、数量是否合理”;使用解决“数据是否真的改变了排期、预算或复盘决策”。只设置审批,不建设前后两道关口,流程往往会退化为负责人点一下通过。

  • 记录:员工在任务或工作类型上记录实际投入,保留必要的说明。
  • 校验:系统规则先检查缺项、重复、超时和异常归属,主管处理需要判断的例外。
  • 使用:项目经理将审核结果用于预测剩余工作量、分析偏差和调整资源,而不是只导出月报存档。

三道关口各自有明确责任:员工对事实负责,项目负责人对项目归属和交付解释负责,职能主管对资源安排与团队规则负责。财务或运营人员负责口径一致和汇总质量,不应替一线猜测工作内容。

3. 先明确“不审什么”

任何审核规则都应写清边界。未经约定,不能把合理的探索、客户等待、内部协同一律认定为低效;也不能因为某人连续几周填报偏少,就直接推断其工作投入不足。工时是观察工作过程的一种数据,不是单独的人效结论。

审核通常不应判断员工“忙不忙”,而应判断记录是否符合约定的项目、任务、工作类型和时间口径。若组织准备依据工时评价个人绩效,必须另外说明指标定义、场景限制和校准方式,避免员工为了看起来更忙而制造无效记录。

二、背景和真实场景:实施团队为什么特别容易填得多、看得少

1. 实施工作不是一条连续的任务流水线

实施顾问一天里可能同时处理需求澄清、数据核验、方案配置、远程会议、客户培训、问题排查和内部交接。工作被会议、消息和客户响应切碎,且不少活动没有天然对应的任务卡片。等到周五再回忆,员工记得“做了很多”,却不一定能准确还原每段时间属于哪个项目。

这也是为什么“每天填一次”通常比“月底补一次”更可信。及时记录减少了记忆回溯,但如果系统需要反复切换页面、查找项目、填写过多字段,员工仍会拖延。流程设计必须同时减少遗忘和降低记录摩擦。

2. 同一段时间可能有多个合理归属

例如,顾问为客户排查数据异常,过程中发现是产品缺陷,随后与研发沟通、复测并向客户解释。这段投入既可以被理解为项目交付,也可能被归为产品问题处理。若组织没有明确成本归属规则,员工和主管就会各自选择最熟悉的分类,导致同类工作在不同项目之间口径不一。

我建议把“工作发生在哪里”和“成本最终归到哪里”分开定义。前者是员工实际参与的项目或任务,后者是组织的核算规则。必要时可记录一个主归属,再由运营或项目管理角色按规则调整成本口径,并保留调整原因,避免让员工承担复杂的财务判断。

3. 客户侧等待也会消耗真实容量

实施项目中常见等待客户提供数据、确认方案、开放权限或安排关键人员。员工未必持续操作,但等待会影响排期,甚至造成重新准备、重复会议和跨团队协调。如果制度只承认“手上正在操作”的时间,管理报表就会低估交付阻塞的真实成本。

这不代表所有等待时间都应记为可结算工时。关键是将“投入时间”和“阻塞时长”分开:前者记录实际工作,后者记录任务被卡住多久。一个项目可能只有两小时实际跟进,却因客户审批停滞五个工作日。混为一谈,会让工时既不能解释成本,也不能解释进度。

4. 项目规模越大,口径不一致越容易被放大

在十几人的小团队里,负责人可能凭经验知道每个项目发生了什么;当团队扩大到跨城市、跨产品线、多个交付阶段并行时,口头同步就不够用了。相同的工作类型被不同负责人命名,任务状态定义不一致,审批习惯也会分化,最终形成“系统里有数据,但横向不能比较”的局面。

对于 100 人以上、项目并行较多的中大型组织,工具的价值不仅是收集工时,还包括将项目、任务、人员、审批和报表放在同一套可追踪关系里。以 PingCode 为例,评估时应重点看它能否承接团队现有的项目与任务结构、是否支持权限和审批配置、能否让工时回到项目分析中使用。选择工具的依据应是流程适配,而不是功能清单越长越好。

工时审核最佳实践:实施团队工时管理协同管理,常见问题

三、常见误区:看起来严格,结果却更难用

1. 误区一:把填报率当成数据质量

填报率只能说明有多少人提交了记录,不能证明记录符合实际。若员工为了按时提交而统一填成每天八小时,团队可能得到漂亮的完成率,却失去区分客户交付、内部会议和返工的能力。

我会把“提交率”和“可用率”分开观察。提交率看记录是否存在,可用率看记录能否支撑项目成本、工作类型分析或容量判断。可用率需要抽样核对,不能只看系统是否存在必填字段。

2. 误区二:要求所有工时都必须对应任务

任务化有助于追踪,但并非所有实施工作都值得事先拆成细任务。临时客户咨询、跨项目问题排查和短时协调,若每次都要先建任务,建任务的管理成本可能高于工作本身。员工会转而挂到一个长期存在的“其他”任务上,形式上满足要求,信息上却更空泛。

更稳妥的做法是设置少量受控的临时工作类别,并规定使用条件、说明要求和周期性复核。频繁出现的临时事项再转化为标准任务类型。分类应当随着真实工作演进,而不是要求员工为系统分类制造工作。

3. 误区三:审批人逐条审核,才叫负责

如果团队每人每天填多条记录,主管逐条查看每个描述,很快就会面对高频、低价值的点击工作。忙碌时审批会被批量通过,真正需要判断的异常反而被淹没。审批链条越长,也不一定越可信:多人重复确认同一字段,只会增加等待。

审批应采用“规则筛查加例外审核”。常规记录通过基本校验后快速流转;超出计划、跨项目异常、缺少说明或发生调整的记录才进入人工复核。这样既保留责任,也把主管时间留给判断。

4. 误区四:将工时偏差直接解释为员工效率差

实际工时超过估算,可能是估算偏乐观、需求发生变化、数据质量差、客户响应慢、团队经验不足,也可能是确实出现了执行效率问题。没有结合范围变更、阻塞、返工和任务复杂度,单看偏差不能做公平归因。

同样,工时低于估算也不必然是高效。它可能意味着工作被遗漏、质量检查不足,或者员工没有记录隐性协作。工时偏差是一条调查线索,不是绩效结论。项目复盘应先找原因,再决定估算模型、协作方式或人员安排是否需要调整。

5. 误区五:分类越细,分析越精确

分类数量增加,会提高选择难度,还会让相近类别产生边界争议。若员工无法在十秒内判断“客户协调”和“项目沟通”的区别,就会形成随意选择。看似丰富的分类维度,实际可能降低跨团队一致性。

我建议从少数对决策有用的维度开始:项目、工作类型、是否可结算、是否计划内,以及必要时的阻塞原因。每增加一个字段,都要能回答“这个字段将改变哪项决策”。不能影响排期、核算或复盘的字段,优先不采集。

工时审核最佳实践:实施团队工时管理协同管理,常见问题

四、专业判断逻辑:什么该审、谁来审、何时审

1. 先定口径,再谈系统配置

在上线或调整流程前,我会先组织项目负责人、交付人员、财务或运营角色对齐几个问题:什么算实际投入,内部会议怎么记录,跨项目支持如何归属,客户等待是否记工时,休假和培训是否进入项目统计,哪些工时可对客户结算。

这些问题没有放之四海皆准的答案,但必须有本组织的答案。规则应当用一页纸说清楚,并通过真实案例验证。例如,顾问为两个项目参加一场内部方案评审,工时按参会人数分摊、归到主项目,还是放入部门公共成本?先约定,后配置,能避免系统上线后反复改口径。

2. 用风险分层决定审核强度

不是所有记录都值得同等强度地审核。固定周期、稳定项目、重复性工作可以依靠规则校验;新项目、客户争议、预算接近上限或人员投入异常,则应提高人工复核力度。审核强度随风险变化,比全员一律严审更合理。

记录类型 建议校验方式 人工介入条件 主要责任人
常规任务投入 检查日期、项目、任务和时长是否齐全 连续缺项或明显超出任务计划 直属主管或项目负责人
临时支持与跨项目投入 要求说明支持对象及原因 归属争议、重复计入或占比异常 项目负责人协调
可结算工时 对照合同口径和客户确认要求 涉及争议、超合同范围或缺少凭证 交付负责人及商务角色
月末调整记录 保留原值、调整值、操作者和原因 调整金额或时长超过组织设定阈值 审批人及数据管理员

3. 把异常规则设计成“可解释”而非“自动定罪”

规则可以提示单日时长过高、同一时段重复记录、工时记在已关闭任务、任务投入远超计划,或者连续多日没有记录。但系统提示只能说明“需要确认”,不能直接判定错误。特殊项目、紧急上线和跨时区协作都可能产生合理例外。

每条异常提示最好配套三个信息:触发原因、可接受的解释方式、后续动作。比如“任务投入超计划 30%”可以提示负责人检查需求变更、估算偏差或工作遗漏,并允许填写原因后关闭异常,而不是只弹出红色警告。

4. 设定少而清楚的审核责任

员工负责及时、真实地记录;项目负责人负责判断项目归属、任务合理性和偏差原因;职能主管负责处理容量冲突和跨项目资源;财务或运营负责统一核算口径、抽样检查与汇总规则。审批人不应替员工补写工作事实,也不应因自己无法判断而默认拒绝。

如果项目负责人同时是资源主管,角色可以合并,但职责仍要区分:项目维度确认“投入是否属于本项目”,团队维度确认“分配是否合理”。在大型组织中,可把常规批准授权给项目负责人,把政策例外和成本口径调整留给更高层级。

5. 用分层指标避免单一数字误导

我建议至少同时查看四类指标:及时性、完整性、异常质量、业务使用。及时性看是否按周期记录,完整性看关键字段是否可解释,异常质量看发现和关闭情况,业务使用看记录是否进入成本、预测和复盘。它们共同构成工时治理的健康度,单独的提交率不能代表整体成熟度。

同时要区分“工时数据指标”和“业务结果指标”。前者例如按日记录率、待审时长、调整比例;后者例如预算偏差、交付延期、返工占比。前者帮助发现流程问题,后者帮助评估经营结果,两者有联系,但不能直接画等号。

工时审核最佳实践:实施团队工时管理协同管理,常见问题

五、案例与数据观察:一次“审批率很好看”的流程复盘

1. 案例背景:月末提交齐全,预测仍然失准

以下为一个经过匿名化处理的情景案例,数字用于说明分析方法,不代表行业统计。某软件实施团队约 120 人,同时推进多个客户项目。原有流程要求周末前补齐工时,项目负责人在下周初审批。一个季度内,系统显示月度提交率稳定在 96% 以上,但项目预测经常在临近验收时才发现投入超出原计划。

我们抽查记录后发现,问题并非员工完全不填,而是三类记录混在一起:一部分工作在周末回忆补录;一部分跨项目协助挂在主项目;还有一部分客户等待被记成了实际操作工时。审批人看到总时长合理、说明又比较笼统,就快速通过。高提交率掩盖了低解释力。

2. 复盘过程:先抽样,不先加审批

团队没有立即增加一层审批,而是从近期项目中抽取记录,按日期、任务、工作类型和说明检查可追溯性。抽样时不问“这人是不是填错了”,而是问“一个不了解背景的项目负责人能否根据记录还原工作发生了什么”。

  1. 先按项目抽取不同阶段的记录,避免只看单一交付环节。
  2. 对照会议纪要、任务变更、客户问题记录,检查高投入和异常任务。
  3. 标注问题属于及时性、分类、归属、估算还是审批规则。
  4. 与一线成员和审批人分别访谈,确认问题是流程摩擦还是规则理解不同。
  5. 只调整能够影响决策的字段和规则,再观察一个完整周期。

这种抽样方法的好处,是能避免把流程缺陷误判成个人失误。若记录普遍在周末补齐,重点应是减少日常记录摩擦;若同一类工作被多种方式归类,重点应是统一口径;若异常反复通过但没有说明,才需要调整审批责任。

3. 改动方式:将“填报压力”改成“过程提示”

团队把周末集中补录改为工作日结束前的轻量提醒,并将常见活动整理成少数清晰类别。临时跨项目支持要求填写支持对象和原因,但不强迫员工先创建复杂任务。客户等待单独记录阻塞起止和责任方,实际跟进投入则仍按真实时间填写。

项目负责人不再逐条打开所有记录,而是优先检查三类情况:明显超出估算的任务、跨项目占比较高的成员、月末手工调整。系统规则负责指出可能异常,负责人确认原因后关闭提示。每月运营角色抽样检查少量记录,观察规则是否误报或漏报。

4. 结果观察:改善的是可解释性,不是单纯的填报速度

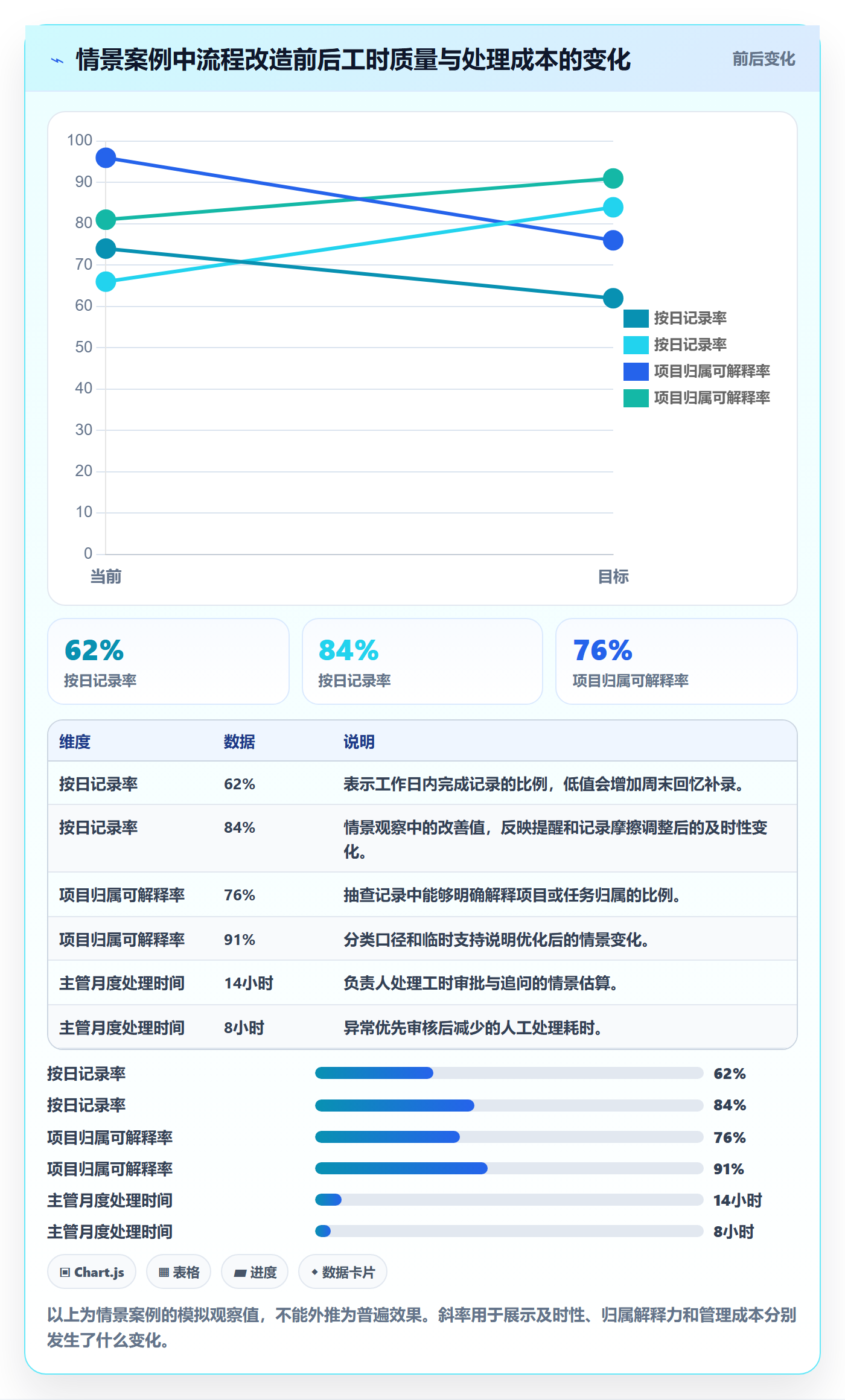

在这个情景复盘中,团队设定了一个两个月观察窗口。示意数据表明,按日记录率从 62% 提升至 84%,项目归属可解释率从 76% 提升至 91%,主管月度处理时间从 14 小时降至 8 小时。与此同时,记录总量没有被作为成功指标,因为流程变化的目标是提升质量,而不是让报表数字更大。

更重要的变化是复盘讨论的内容。项目负责人开始能区分需求变化、客户等待和内部返工,不再只用“实际工时超了”作为结论。团队也能将下一轮估算的调整落到具体工作类型,而不是简单地给整体工期增加一个缓冲比例。

工时审核最佳实践:实施团队工时管理协同管理,常见问题

5. 怎样判断结果是否真的改善

不能仅凭某个月数据好看就宣布项目成功。至少要看两个到三个完整周期,并排除季节性、项目阶段和团队规模变化的影响。比如上线初期项目任务拆得更细,填报量可能增加;年末项目集中验收,工时分布也会自然变化。

我会将流程指标与业务结果并排观察:记录是否及时、异常是否闭环、项目成本偏差是否更早暴露、预测更新是否更及时。若前几项改善而预算偏差没有变化,可能说明问题在估算或范围管理,而不是工时审核本身。

六、落地实施:按团队成熟度安排行动

1. 处于起步阶段:先把规则压到最少

如果团队目前依靠表格或聊天记录收集工时,不宜一开始就设计复杂审批矩阵。先确定记录周期、最小时间粒度、项目归属、常见工作类型、异常处理人。每个字段都要解释用途,让员工知道填写后会怎样被使用。

起步阶段可以先用一个团队、一个项目周期试运行。不要同时改变绩效考核、项目估算、客户结算和资源排期,否则很难识别到底是哪项变化带来影响。试运行重点看员工是否理解规则、主管是否能处理异常、数据是否能进入复盘。

2. 处于扩张阶段:统一口径,建立跨项目可比性

当项目和负责人增多,团队常见的瓶颈是同名不同义、同义不同名。此时应建立统一的工作类型说明、项目归属规则和例外处理机制。统一不等于每个团队都必须完全一样,可以保留少量业务特有分类,但要标明适用范围,并确保核心字段能够横向汇总。

可以由项目管理办公室、交付运营或指定的数据负责人维护分类字典,定期检查“其他”“临时支持”等类别是否异常膨胀。若某个兜底类别长期占比过高,说明分类设计没有覆盖真实工作,不能简单要求员工少选“其他”。

3. 处于规模化阶段:让项目、资源与工时形成闭环

对 100 人以上、多项目并行的团队,单靠工时表很难实现稳定治理。工时需要关联项目阶段、任务、负责人和计划投入,异常需要明确处理路径,管理者还要能从汇总视图下钻到记录依据。若系统之间依赖大量手动复制,数据延迟和口径漂移会逐渐抵消工具收益。

这时评估 PingCode 或其他项目管理平台,重点不应只是“能否填工时”。我会验证四件事:项目任务关系是否能映射现有交付流程;人员和权限能否覆盖多团队协作;审批和异常处理能否保留操作痕迹;报表是否支持从项目成本回到具体任务。若现有系统已经稳定支持这些环节,未必需要为了统一而重建;若数据长期散落且无法追溯,才值得评估整合。

4. 试点的具体步骤

  1. 选试点范围:选择项目类型相对典型、负责人愿意参与、近期有完整交付周期的团队。
  2. 写出最小规则:明确时间粒度、记录周期、分类口径、审批责任和调整留痕要求。
  3. 用真实例子演练:演练跨项目协助、客户等待、临时问题、内部培训和返工等边界场景。
  4. 设定基线:记录现有补录比例、审批耗时、异常处理时间和项目预测偏差,注明统计口径。
  5. 运行一个周期:每周收集误报、漏报和员工疑问,不在试点中途随意新增字段。
  6. 复盘后再扩围:确认规则可解释、管理成本可接受,再推广到相邻团队。

试点的核心产物不应只是“系统已上线”,而应包括一份口径说明、一张异常处理责任表、一组基线指标和一份例外案例库。后续新员工培训和项目负责人交接都可以直接使用这些材料。

七、不同情况下的取舍:没有一套审核强度适用于所有项目

1. 固定范围、成熟交付:效率优先

对于范围稳定、任务重复、客户协作模式成熟的项目,可降低人工逐条审批比例,更多依赖规则校验和抽样复核。重点看任务投入是否偏离基线、是否出现异常返工,以及项目总成本是否接近预算。

这种方式的收益是审批周期短、主管负担低;代价是对少量特殊情形的即时发现能力较弱。因此仍要保留抽样和异常升级机制,不能把“自动通过”误解成“无需治理”。

2. 新项目或高不确定性项目:解释优先

项目启动初期需求、数据和客户决策路径都不稳定,工时偏差并不罕见。此时应提高对工作类型、范围变化和阻塞原因的记录要求,但不一定提高对每条记录的审批层级。团队更需要知道偏差从哪里来,而不是让每个人多等一轮批准。

随着项目进入稳定交付阶段,可以逐步减少说明负担,把治理重心从“为什么发生”转向“是否符合计划”。审核口径应随项目阶段变化,而不是从立项到验收一成不变。

3. 涉及客户结算:证据链优先

若工时用于客户结算,必须区分内部管理记录和对外结算口径。合同可能规定最小计费单位、客户确认方式、可计费活动范围和审批要求。内部真实投入不一定全部可计费,客户可接受的计费记录也不应倒推员工实际做了多久。

此类场景应保留原始记录、修改痕迹、客户确认材料和结算转换规则。任何调整都应能说明是谁在何时基于什么依据修改,避免月底为了对齐合同而直接覆盖原始数据。

4. 跨团队支持频繁:归属弹性优先

如果专家常常同时支持多个项目,强制每个人只挂在一个项目下,会掩盖资源实际分散情况;但按分钟切割每一次咨询,又会制造高昂的记录成本。较好的折中是为短时支持设置可追溯类别,为持续支持建立明确任务或服务项,并定期由项目负责人确认归属。

支持团队还应记录请求方、支持对象和问题类型。这样,管理者能识别是某个项目偶发求助,还是某一产品模块长期消耗专家容量。前者需要项目协调,后者可能需要产品质量或知识沉淀方面的改进。

5. 团队对监控有顾虑:透明度优先

若成员担心工时数据被用于监控或排名,增加字段和提醒通常会进一步降低信任。管理者应说明数据用途、可见范围、保留周期、纠错渠道,以及哪些决定不会仅凭工时作出。员工能够更正记录,也能看到规则如何处理异常,数据才更可能接近事实。

如果组织确实需要将工时用于成本核算或绩效分析,应提前说明口径和适用边界。不能在收集时承诺“只用于项目管理”,之后又将原始工时直接用于个人排名。用途变化需要重新沟通和治理。

工时审核最佳实践:实施团队工时管理协同管理,常见问题

八、常见问题:实施团队最容易卡住的细节

1. 工时应该每天填,还是每周填?

如果工作被频繁打断、项目数量多,建议每日记录或在工作日结束前更新。若工作高度重复、系统切换成本较高,可以采用每周汇总,但最好保留每天的基本分布,避免周末一次性回忆。无论周期如何,都应监测补录比例,而不是只检查是否按时提交。

2. 会议时间要不要记录?

应记录与项目交付、客户协调或问题解决直接相关的会议,并采用一致口径。纯粹的部门例会、培训和内部管理会议是否进入项目工时,要由组织统一规定。若会议占用容量但不属于具体客户项目,可以记入内部工作类别,避免把真实投入隐去或错误摊入客户项目。

3. 临时工作没有任务,能否先填再补?

可以,但应有受控的临时工作类别和说明要求。若每次短时协助都必须先创建任务,记录成本会过高;若长期允许写“其他”,数据又无法分析。建议按工作频率设阈值:偶发事项先用临时类别,重复出现的事项再升级为标准任务类型。

4. 工时超过估算,应该拒绝审批吗?

不应仅因超出估算就拒绝。先判断是范围变化、低估、返工、阻塞还是记录错误。若记录事实可信,超支本身应进入项目风险处理,而不是通过拒绝工时把问题藏起来。需要调整记录时,必须说明调整依据并保留原始值。

5. 怎样避免审批人只点通过?

减少需要逐条审核的记录,把异常筛查做在前面;同时要求审批人定期抽查说明质量,并对异常关闭原因做复核。审批责任应由判断任务归属和项目情况的人承担,而不是把流程层级堆高。若审批人持续机械通过,应先检查任务负荷和规则设计,再判断是否需要培训或调整职责。

6. 工时数据能不能直接做个人绩效排名?

不建议把工时总量直接作为个人绩效排名依据。不同角色、项目阶段、客户环境和任务复杂度差异很大,投入多可能意味着工作范围更重,也可能意味着返工更多。绩效评估应结合交付质量、目标完成、协作贡献和具体岗位责任,工时更多适合用于解释投入结构与资源配置。

7. 上了项目管理平台,工时问题就会自然解决吗?

不会。工具可以减少重复录入、关联任务和项目、触发异常提示、保留审核记录,但不能替组织定义什么算可结算工时、谁负责跨项目归属,也不能替负责人判断超支原因。选工具之前先把规则和场景说清楚,才能判断功能是否匹配。

九、结语:好的审核让问题更早暴露,而不是让数字更整齐

实施团队工时治理的关键,不是把审批链拉长,也不是让每个人把时间切得越来越细,而是让记录贴近真实工作,让异常能被解释,让数据能进入排期、成本和复盘。工时审核最有价值的结果,不是一张填满的表,而是团队更早知道哪里正在偏离计划、偏离的原因是什么、下一步该由谁处理。

下一步可以从一个正在交付的项目开始:抽查一周记录,标出补录、归属不清、等待混记和超计划未解释的样本;与一线员工、项目负责人和运营角色对齐最小口径;再用一个完整周期验证记录及时性、异常闭环率和主管处理耗时。先让数据可解释,再扩大覆盖范围,通常比一开始追求全组织一次上线更稳妥。

常见问题解答(FAQ)

1. 工时审核应该由谁负责,才能避免互相推诿?

我们团队现在是员工填报、直属负责人审核,但跨部门项目经常出现负责人不清楚实际工作内容的情况。工时一旦被退回,员工、项目经理和部门主管就会来回确认,我想知道审核职责怎么划分更合理。

建议把审核拆成“事实确认”和“管理确认”,不要让一个人同时承担所有判断。项目负责人确认工时对应的任务、投入日期和工作内容是否真实;部门负责人关注人员投入是否符合部门安排;财务或运营角色只处理计费、成本归集等规则问题。

比如一名设计人员为跨部门项目投入 6 小时,项目负责人核对任务记录,部门负责人确认资源安排,没必要让财务重新判断工作是否发生。审核责任应写进流程,并为每个项目指定主审核人和替补人。

2. 工时应该按天填报,还是每周集中补录?

我以前习惯周五一次性补一周工时,结果常常记不清周二到底是在开会、改方案还是处理线上问题。团队有人觉得每天填太麻烦,也有人担心频繁填报会变成形式主义,想知道什么频率更可执行。

优先采用每日简短记录、每周集中审核,而不是等到月底回忆。填报时只要求关联任务、日期、耗时和一句工作说明;例如当天处理了 3 个任务,可分别记录 2 小时、3 小时和 1 小时,不必写成长篇日报。对于高变动的研发、交付团队,建议次日中午前补齐前一日记录;

对工作节奏稳定的团队,可允许每周补录,但设定截止时间。试运行两周后,比较逾期率和退回率:若逾期主要来自操作负担,应简化字段;若主要来自遗忘,应加提醒,而不是增加审批层级。

3. 审核时怎样判断工时异常,而不是只靠主观感觉?

我发现有些人每天都填满 8 小时,也有人同一个任务连续几天记录相同耗时。只看数字,我分不清这是工作稳定、任务估算不准,还是记录习惯有问题,想找一套不容易误伤员工的检查办法。

把异常提示当作核查线索,而不是自动退回的理由。可以先设置几类低成本规则:单日填报超过团队约定上限、同一任务连续多日记录且说明重复、任务已关闭后仍有工时、实际投入持续偏离估算。举例来说,某任务估算 10 小时,累计记录达到 18 小时,可触发项目负责人确认范围变化或返工原因;

不能仅凭超出 80% 就认定填报错误。试运行时记录每类提醒的实际误报比例,若某规则触发 20 次却只有 2 次需要修正,就应调整阈值或改成月度趋势提示。

4. 工时被退回后,怎样减少反复修改和团队抵触?

我们有过工时被退回只收到一句“描述不清”,员工不知道该补什么,只能反复猜审核人的标准。时间久了,大家会觉得审核是在挑错,而不是帮助项目管理,我想知道怎样把退回流程做得更清楚。

退回理由应指出缺失信息和下一步动作,避免只给结论。可以约定三类标准原因:任务关联不明确、耗时与工作说明不匹配、日期或项目归属有误,并要求审核人附上具体问题,例如“请说明这 4 小时对应的交付物或处理事项”。同时保留修改记录,区分员工修正填报错误与项目范围变化,后者不应归责于个人。

上线初期可抽查最近 30 条退回记录,统计重复退回和平均处理时长;如果重复退回偏多,通常先改审核说明或填报字段,比单纯要求员工更仔细更有效。

核心关键词

读者评论

卢
卢宇轩

我们之前也遇到过月底集中补工时的问题,后来改成每天简单记录,确实更容易回忆清楚。不过临时沟通到底归哪个项目,还是经常有争议,感觉这类规则需要结合实际案例定下来。

徐
徐若宁

比较认同把实际投入和客户等待时间分开记录。我们有些项目看起来进度落后,其实是卡在客户确认上,如果只看工时,很难定位问题。不过阻塞原因由谁维护、多久更新一次,也需要明确。

金
金嘉禾

从管理角度看,异常筛查比逐条审批更省精力,但规则设置不好也容易误报。想了解一下,团队刚开始推行时,怎么避免员工觉得工时记录是在监控个人,而不是帮助项目复盘?

文章包含AI辅助创作:工时审核最佳实践:实施团队工时管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/570128

赞 (0)
飞飞飞飞
工时管理实际工时全流程:实施团队协同管理与一文讲清
上一篇 1小时前
剩余工时实操方法:实施团队提升工时管理效率的协同管理方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
