工时审核最容易犯的错误,是把“填了多少小时”当成“审核有没有做好”。在一个模拟的 12 人实施团队月度复盘中,团队提交了 1,920 小时,初审发现 17% 的记录存在项目归属不清、任务描述过泛或日期错位;逐条退回并没有让数据更可信,反而让审核者花了近 14 小时补问背景。我的结论是:工时审核不是核对数字,而是验证工作事实、项目归属和管理用途是否一致。要从 0 到 1 建立工时管理,应先明确记录规则,再设计分层校验、异常处理和反馈闭环,最后才考虑用工具自动化。
一、先讲结论:工时审核要审事实,不是审人
1. 审核的目标是让数据可解释
一条可用的工时记录,至少要回答四个问题:谁做了什么、为哪个项目或工作类型投入、投入发生在什么时间、这项投入能否由任务或交付物解释。只记录“某人工作 8 小时”,没有项目、任务和工作结果,既不能支持项目成本核算,也不能帮助团队判断工作负载。
我建议把工时审核定义为一项数据质量检查,而不是个人勤奋程度检查。审核的对象是记录与业务事实之间的关系:任务是否真实存在、项目归属是否合理、工时是否落在允许范围、描述是否足以让他人理解。它不应被用来猜测一个人是否努力,更不能仅凭工时长短推断绩效。
这一边界很重要。若员工认为“少报会被认为不努力,多报会被认为低效”,数据就会向迎合管理者的方向变形。管理者最后得到的不是实际投入,而是一组经过自我保护加工的数字。审核越严,数据反而越可能失真。
2. 先约定记录口径,再谈审核规则
很多团队以为问题出在审核人不认真,实际原因往往是规则没说清楚。有人把会议算进项目,有人记到内部管理;有人按实际投入记,有人按整小时估算;有人把跨项目支持记在主项目,有人拆开记录。口径不统一,审核者只能凭个人习惯退回。
我通常先让团队写下四类约定:什么工作需要记录、什么工作不需要记录、时间如何切分、无法判断归属时如何处理。规则不必一开始就覆盖所有边缘情况,但必须能指导大多数日常记录,并给例外留出明确出口。
| 规则项 | 建议起步口径 | 为什么要先定 |
|---|---|---|
| 记录范围 | 项目交付、售前支持、内部事务、培训与休假等按组织要求分类 | 明确分子和分母,避免不同人只记录“客户项目”或只记录“忙碌时间” |
| 记录粒度 | 以实际工作片段为单位,不要求把一天切成大量碎片 | 粒度过粗难以解释,过细会增加填报成本并诱发估算 |
| 提交时点 | 每日记录或每周固定时间提交,尽量不跨太长记忆窗口 | 减少周末集中回忆造成的日期、任务和时长偏差 |
| 例外归属 | 无法确定项目时先进入待确认类别,由负责人补充归属 | 避免为了让总数好看而随意塞进某个项目 |
3. 建立“记录,校验,解释,修正”的闭环
从 0 到 1 的工时管理,不应从一套复杂审批链开始。我更推荐四步闭环:员工记录工作事实,系统或规则做基础校验,负责人只处理有意义的异常,团队根据月度数据调整资源和流程。审核的价值不在于每条记录都经过多级签字,而在于错误能被发现、解释、纠正,且同类问题不会反复发生。
- 记录:要求填报者选择项目或工作类别,关联任务或补充清晰描述,并记录日期与投入时长。
- 校验:检查必填项、日期范围、重复记录、时长边界、项目状态及任务归属。
- 解释:把需要判断的异常交给最接近业务事实的人,而不是一律交给行政人员。
- 修正:保留修改原因与处理状态,定期分析退回原因,更新规则或培训内容。
当团队人数少、项目简单时,表格加固定复核时间也能起步;当项目多、角色复杂、需要跨项目核算时,才有必要把规则和工作流放进管理平台。工具解决的是执行成本,不会自动创造统一口径。

二、从真实场景看:为什么团队有工时,却看不清投入
1. 实施团队的工作天然跨项目、跨阶段
实施团队的时间并不只花在上线配置上。需求澄清、环境准备、数据迁移、客户培训、验收支持、缺陷复现、内部方案评审和突发问题处理,都可能发生在同一周。若只按“项目实施”一个大类记录,管理者只能看到团队很忙,却无法判断忙在交付、返工还是协调。
这类团队还有明显的阶段差异。项目启动期会增加调研和环境准备,联调期可能出现密集的问题定位,验收期则会出现材料整理、客户培训和缺陷收敛。把不同阶段的工时直接横向比较,会忽略工作内容与交付条件的差异。
因此,我不会一开始就问“每个人每天是否填满 8 小时”,而会先问:项目投入是否能映射到阶段、任务和交付物?团队是否把跨项目支持、内部协作和等待时间隐藏在少数大类里?这些问题比个人日工时是否相等更能揭示管理盲点。
2. 月末补填会制造看似完整的假数据
工时记录有明显的记忆衰减效应。员工如果每天或隔天记录,通常还能回忆当天做过的任务;若拖到周五甚至月底集中补填,容易把几个相似工作合并,把短会遗漏,把支持性工作记到最熟悉的项目上。记录数量可能齐全,细节却难以验证。
这不是单纯的态度问题。实施顾问一天可能在客户现场、线上会议和内部沟通之间切换,任务记录散落在日历、即时消息和项目任务里。没有低摩擦的记录入口,靠月底记忆补齐,是流程设计把误差推给了填报者。
我会把填报及时性单独作为数据质量指标看待,而不把它误当成绩效指标。及时提交率下降,首先意味着记录流程或工作节奏有阻力;只有在排除出差、现场网络、休假等客观因素后,才适合进一步讨论执行责任。
3. 项目负责人和职能负责人需要的答案不同
项目负责人关心的是当前项目的投入、剩余工作和范围变化;部门负责人关心的是资源容量、跨项目冲突和能力结构;财务或运营人员可能关注成本归集与核算口径。若所有人共用一张“月度工时总表”,就会出现字段太少无法解释、字段太多没人维护的问题。
我会先把管理问题写成问题句,再决定需要哪些数据。例如,“某项目为何超出计划”需要项目阶段、工作类型、计划投入与实际投入;“某角色是否成为瓶颈”需要角色、并行项目数、等待或支持工作占比;“哪些项目估算偏差较大”需要按同一口径累计的计划与实际数据。
没有明确决策问题的字段,往往只是未来可能用到的负担。从 0 到 1 阶段,先满足两三类高频决策,比一次性收集几十种信息更稳妥。

三、常见误区:看起来严格,实际上损害数据质量
1. 误区一:每天必须刚好填满标准工时
把标准工时当作每日填报目标,容易让记录变成“凑数”。员工会把零散沟通估成整数小时,或把休息、等待和临时支持塞进项目任务。总时长看起来整齐,实际工作结构却被抹平了。
标准工作时间可以用于容量规划或考勤政策,但不能直接充当实际投入的校验答案。实际工时可能因现场工作、培训、休假、会议和临时事件而变化。审核者应检查差异是否有解释,而不是要求每个人每天得到相同数字。
2. 误区二:记录越细,管理越准确
要求员工每隔十分钟记录一次,通常只会增加切换和维护成本。实施工作包含大量短时沟通,过细拆分会让填报者不断判断“这 12 分钟算哪个任务”,最终产生大量近似估值。记录精度的上限,受业务事实可追溯程度约束,不由字段数量决定。
更合理的粒度应与决策用途匹配。如果管理者只按项目阶段看投入,按半小时或更大的有效工作片段记录可能足够;若某类服务按工单核算,则需要关联工单;若需要成本分摊,可能需要更严格的项目和工作类别编码。粒度越细,越要证明它能带来相称的决策价值。
3. 误区三:审核通过率高,就代表数据可信
高通过率可能代表填报质量高,也可能代表审核者只是快速点击通过。低通过率也未必说明团队差,可能是规则刚上线、分类设计不清,或系统没有给出可选的正确归属。单看通过率,无法区分质量改善与审核放水。
我会同时看退回原因、二次修改率、待确认记录比例和审核耗时。若通过率提高,但项目归属错误率没有下降,说明审核标准可能变松;若退回率较高,主要集中在某个字段,说明应先优化字段提示或分类,而不是给员工做一轮泛化培训。
4. 误区四:把长工时当成高产出,把短工时当成低贡献
工时是投入数据,不是产出数据。一个资深顾问可能用较少时间解决复杂配置问题;一个新人则可能需要更多时间熟悉环境。高工时可能意味着项目复杂、范围变化、返工或估算不足,也可能只是记录习惯更完整。没有任务难度、交付结果和阶段背景,时长本身不能说明效率。
尤其要避免直接用工时排名个人。排名会诱导员工把时间记在可见项目上、减少不易量化的协作工作,或者延长估算时长。团队最终优化的不是交付,而是数字的外观。工时数据更适合用于工作负载、项目估算、成本归集和流程诊断,不适合单独承担绩效评价。
5. 误区五:所有异常都交给经理审批
经理审批并不等于有效审核。如果审核人不了解任务背景,只能检查总时长和字段是否为空,真正的归属问题仍然留在数据里。多级审批还会延长反馈周期,让员工在问题发生几天后才知道该如何修正。
审核应尽可能靠近事实发生处。任务负责人判断任务归属,项目负责人判断项目和阶段,部门运营人员维护规则与分类,管理者只处理资源冲突、项目范围变化等需要决策的异常。把所有问题放进一个审批队列,既浪费专业时间,也会制造瓶颈。

四、专业判断逻辑:先分层,再校验,再追问
1. 建立三层校验,避免把判断和机械检查混在一起
工时审核可以拆成完整性、合理性和业务一致性三层。完整性适合机器或表单规则处理;合理性需要结合团队约定;业务一致性则需要熟悉项目的人判断。若把三层全部交给经理逐条看,审核成本会很高;若三层都交给系统,系统又无法理解业务背景。
| 校验层次 | 典型检查项 | 推荐责任方 | 处理方式 |
|---|---|---|---|
| 完整性 | 日期、项目、工作类别、时长、说明是否填写 | 表单或系统规则 | 缺项时即时提示,不必进入人工审批 |
| 合理性 | 单日总时长、日期冲突、重复记录、任务关闭后新增投入 | 系统预警加团队规则 | 可自动拦截明显错误,边界情况允许说明后提交 |
| 业务一致性 | 任务是否匹配描述、投入是否属于项目、异常是否有背景 | 任务负责人或项目负责人 | 只审核异常和高风险记录,必要时追问事实 |
2. 按风险分流,不要逐条消耗同一种审核力度
并非每条记录都需要同等强度的人工检查。可以先根据风险分类:低风险记录通过规则校验后直接汇总;中风险记录进入抽查;高风险记录由负责人确认。这样做的重点不是减少责任,而是把有限的审核时间用于可能影响项目结论的记录。
低风险通常包括字段齐全、关联有效任务、时长处于团队常见范围且没有重复冲突的记录。中风险可以包括描述较短、属于跨项目支持、任务已关闭后补录等情况。高风险则包括同一时段重复计入多个项目、单日投入明显超过约定上限、项目总投入突然大幅偏离计划等。
风险阈值要根据组织规模和工作方式校准,不要照搬固定数字。一个以现场服务为主的团队,单日时长波动可能比远程研发团队更大;一个长期项目的累计投入,也不能用短周期项目的边界判断。
3. 追问时围绕事实,不要用暗示性问题逼答案
低质量追问会让员工感到是在被质疑。例如“你为什么填这么多”“你是不是把时间算错了”,会促使对方为记录辩护。更有效的问法是指出冲突并询问事实:“这条记录与当天另一个项目的时间段重叠,是否为跨项目会议?若是,请说明两个项目的时间如何拆分。”
审核评论应该能帮助填报者完成修改。写明字段、冲突点和需要补充的证据,比只写“请修改”有效得多。审核者也应允许合理例外:如果现场突发问题确实导致投入偏高,目标是补充背景并形成可追踪记录,而不是把真实异常改成平滑数字。
4. 把审核结果转换成规则改进,而不是重复训人
如果同一类错误在多个团队反复发生,先检查表单和分类设计。比如“客户支持”类别过宽,员工不知道应选项目任务还是支持工单;这种情况每周提醒一次,仍然会重复出现。将类别定义、示例和默认归属补充清楚,通常比增加审批层级更有效。
我建议建立退回原因字典,至少记录原因类型、涉及项目或类别、修改次数和处理耗时。每月回看前几位原因,并追问:这是个人不熟悉、规则存在歧义、输入入口不方便,还是业务流程本身缺少任务记录?不同原因对应不同改进动作,不能一律归因于“员工不认真”。

五、从 0 到 1 的落地方案:先跑通最小闭环
1. 第一步:写出工时数据要支持的三个决策
启动前先找项目负责人、团队管理者和负责数据汇总的人各谈一次,收集当前最难回答的问题。问题最好能被工时数据帮助回答,例如“哪些项目持续超出估算”“售后支持是否挤压新项目交付”“哪类工作在项目计划里经常被低估”。如果没有具体决策问题,就不应先扩充字段。
建议把需求收敛到三类:项目投入和估算偏差、人员负载与并行冲突、工作类型与交付阶段分布。三类需求已经足以验证记录模型。如果管理者提出几十种分析维度,可先列入后续候选,不必第一阶段一次性上线。
2. 第二步:定义最小数据字段
最小字段应支持解释和归属,而不只是汇总数字。常见起步字段包括人员、日期、项目或工作类别、关联任务、投入时长、简短工作说明、记录状态。若项目阶段对决策重要,再加入阶段字段;若没有稳定的阶段定义,就先不要强制要求填报者自行判断阶段。
工作说明不需要写成日报,但应比“跟进”“沟通”“处理事项”多一点信息。一个实用格式是“动作+对象+结果或目的”,例如“核对客户主数据字段映射,确认 6 个字段需要转换”。这类描述既不要求长篇叙述,也能让审核者判断任务关系。
3. 第三步:设计分类,而不是堆叠下拉选项
分类设计要在可分析和可填写之间取平衡。分类太少,所有工作都被塞进“其他”;分类太多,员工需要花时间猜哪个选项最准确。第一版建议先覆盖主要交付工作、支持工作、内部协作和非项目时间,并用简短说明解释边界。
同一层级的分类应尽量互斥。例如“客户会议”既可能是项目交付,也可能是售前支持,单独设成工作类别会与项目归属交叉。可以让项目或工作流承担“归属”,让工作类型承担“做了什么”,避免把两个维度混在同一个下拉列表里。
4. 第四步:用两周试点验证规则
我不建议首月就要求全组织按最终规则运行。选一个业务相对典型、负责人愿意参与的实施小组做两周试点,观察记录耗时、漏填字段、退回原因和跨项目归属问题。试点不是为了证明工具好用,而是找出规则是否能在真实工作节奏里被执行。
试点期间应保留问题清单,并区分“规则不清”“表单不便”“数据来源缺失”和“团队尚未形成习惯”。例如员工经常不知道关联哪个任务,可能不是填报态度问题,而是项目任务没有及时拆分;如果任务列表长期过期,工时工具只能暴露项目管理的上游缺口。
5. 第五步:确定审核节奏和责任边界
审核节奏应尽量靠近记录发生时间。可以每日提醒、每周由项目负责人处理异常、每月由运营人员检查趋势。这里的每日提醒是为了降低遗忘,不代表每天逐条审批。若所有记录都要经理当日签字,团队很容易将注意力转向审批等待。
责任边界可以写成一张简单表:填报者负责真实性和及时性,任务负责人负责任务关系,项目负责人负责项目归属和异常解释,运营或部门管理者负责口径、规则与汇总,管理者负责根据数据做资源决策。谁能回答事实问题,谁就应承担相应的判断责任。
6. 第六步:用月度复盘检查数据是否产生决策价值
第一个月结束时,不要只看填报率和审核率。选一到两个实际问题,用数据完成一次复盘:项目估算偏差是否能解释?跨项目冲突是否被发现?支持工作是否有稳定归属?若这些问题仍然无法回答,应先修正字段和流程,而不是继续加更多报表。
从管理闭环角度看,最好的工时制度不是填报最完整的制度,而是能让团队基于同一口径讨论问题、采取行动并在下个月验证结果的制度。若数据没有改变任何计划、资源分配或流程决策,团队会很快把填报视为行政负担。
- 第 1 周:访谈关键角色,明确决策问题与记录范围。
- 第 2 周:定义字段、分类、边界规则和异常处理方式。
- 第 3 至 4 周:在一个团队内试点,收集退回原因和填报负担。
- 第 5 周:修改规则,补充示例与责任分工。
- 第 2 个月:扩大使用范围,开始做项目和工作类型复盘。

六、案例与数据观察:用一组模拟月度数据定位问题
1. 样本设定与数据边界
下面用一个情景模拟案例说明分析方法,不代表某个真实企业的经营数据,也不应作为行业基准。假设一家 120 人以上的企业服务组织,实施团队有 12 人,月度提交工时 1,920 小时,涉及 8 个并行项目。团队刚开始记录工时,前两个月采用统一表格,第三个月调整分类和审核流程。
试点前,团队将大部分工作记为项目交付,支持、内部协作和返工缺少稳定分类。管理者看得到项目总投入,却看不出计划偏差来自需求扩张、配置返工还是客户培训增加。试点的目标不是压低工时,而是把投入结构变得可解释。
2. 试点前后要对比的不是单一通过率

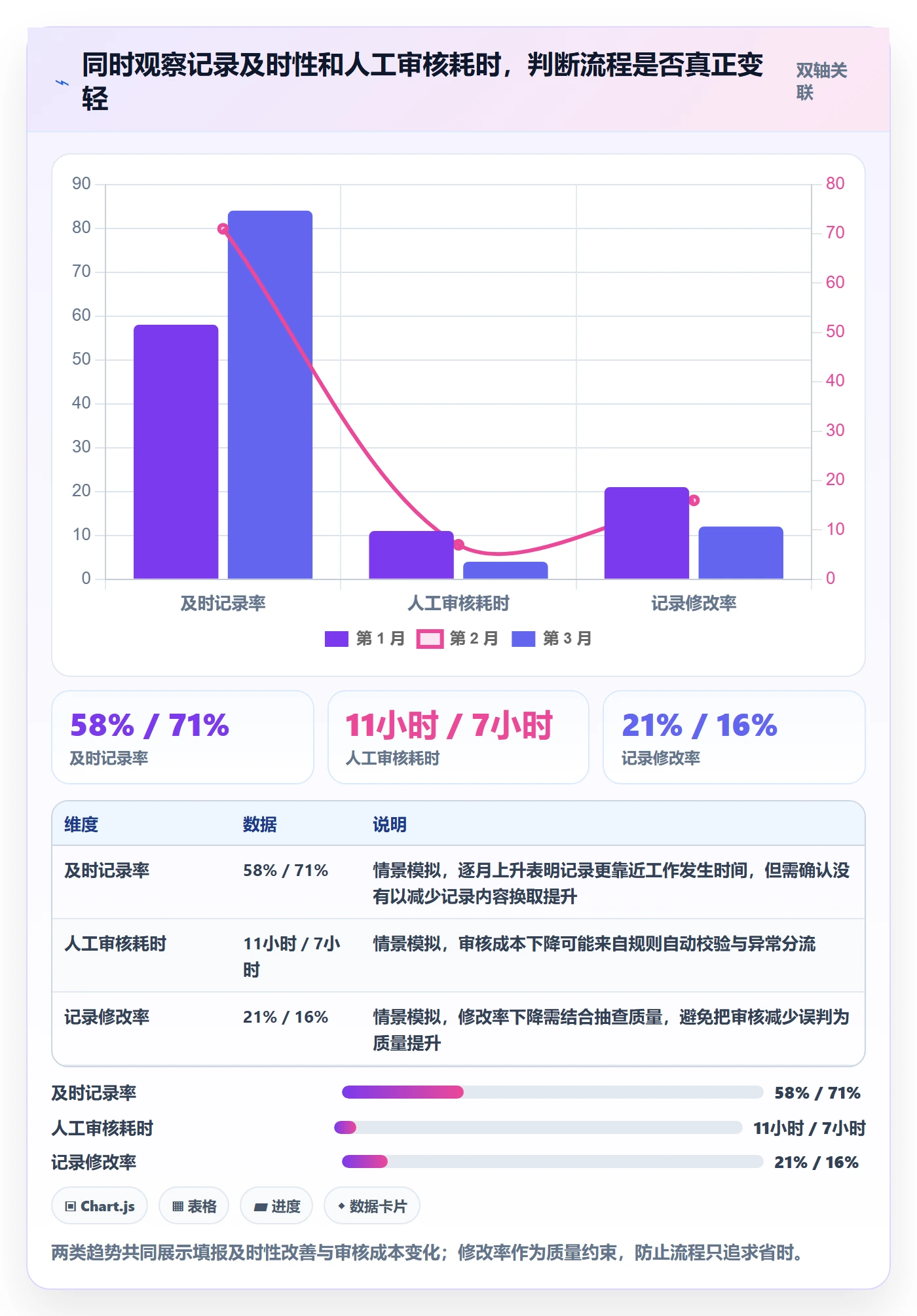

我们设置四类观察项:记录及时性、字段完整性、退回比例和月度汇总耗时。试点前后的示意数据如下。它们用于展示如何设计复盘,不构成真实效果承诺;真实团队应记录自己的基线,并明确统计周期和样本范围。
| 观察项 | 试点前 | 试点后 | 解读重点 |
|---|---|---|---|
| 每周内完成记录的比例 | 58% | 84% | 检查记录是否从月底回忆转向近实时补充 |
| 必填字段完整率 | 76% | 94% | 反映输入规则和表单提示是否清楚 |
| 人工退回记录比例 | 22% | 11% | 应结合退回原因看,不能单独解读为审核质量 |
| 月度汇总耗时 | 9 小时 | 3.5 小时 | 衡量汇总自动化与数据结构改善带来的管理成本变化 |
这组数据里,退回比例下降并不是唯一成功标准。更重要的是及时记录比例提高、字段完整率上升,同时汇总耗时减少。若退回比例下降而完整率也下降,就可能是审核放松;若完整率提高但汇总依然耗时很长,则可能是数据口径仍不一致,或报表需要重复人工清洗。
3. 从退回原因反推上游流程问题
假设试点前的退回原因中,“任务描述过泛”占 34%,“项目归属错误”占 27%。团队先不增加审批人,而是做了两项改动:在描述字段旁提供动作示例;把跨项目支持单列为待确认状态,由项目负责人每周统一分派。两周后,这两类退回减少,说明问题主要来自输入设计和归属路径,而非填报者普遍不配合。
这个判断不能只靠退回数量。还要抽取修改前后的记录看是否真的可解释。例如“处理问题”改成“复现客户测试环境中的登录异常并提交定位结果”,描述质量确实变好;但若员工只是把“处理问题”改成“处理项目问题一小时”,文字变长却没有增加信息,规则仍未解决。
4. 用投入结构解释项目偏差

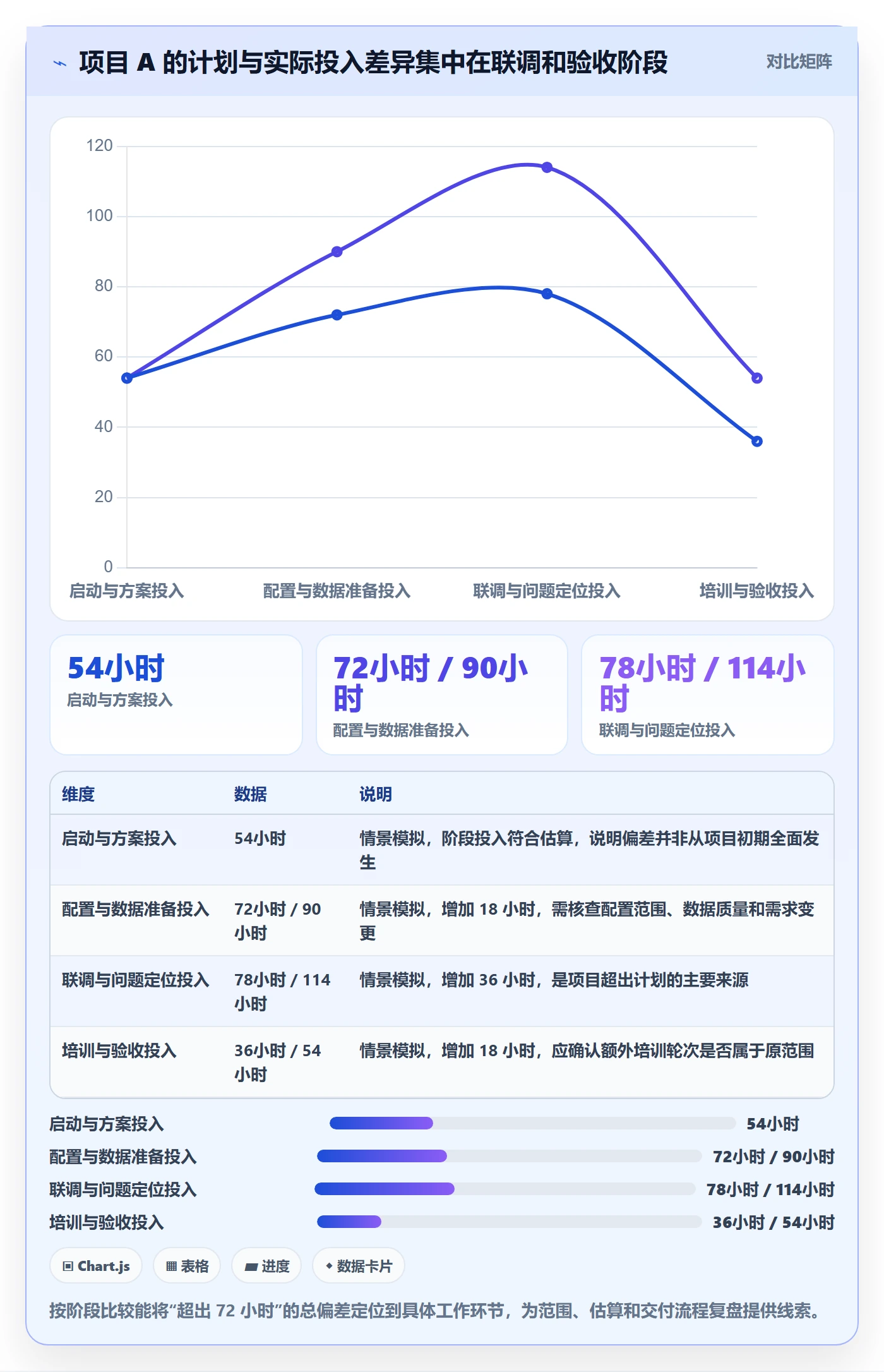

在模拟案例中,项目 A 的计划投入为 240 小时,实际记录为 312 小时。若只看总数,结论可能是团队效率低。进一步按阶段拆分后发现:启动与方案投入基本符合预期,配置阶段比计划多 18 小时,联调阶段多 36 小时,培训与验收多 18 小时。
再结合项目记录发现,客户在联调中新增两项数据校验要求,验收阶段多安排了三轮培训。此时管理结论不应是“要求团队缩短工时”,而是检查变更确认是否及时、估算是否包含培训轮次,以及后续项目能否把新增要求纳入风险预留。工时数据只有和范围变化、交付阶段与项目记录一起看,才能成为原因分析的入口。

5. 人均工时分布要与任务类型一起看
如果 12 人中有两名顾问的记录明显高于团队均值,不应马上认定其负载过重,也不能据此评判效率。先看他们是否承担关键客户、跨项目救火、复杂迁移或新人指导;再看其投入是否集中在不可复制的工作上。如果高工时长期集中于同一角色,才需要进一步评估知识单点风险和资源配置。
同时,低工时也需要上下文。某人当月可能有休假、培训、售前支持,或只参与项目部分阶段。把人均工时当作排名,会将不同工作安排压成一个数字。更有用的管理问题是:哪个角色持续成为多个项目的共同瓶颈?哪些工作因为缺少标准方案反复消耗资深人员?
七、审核指标怎么选:从填报质量走向管理价值
1. 数据质量指标回答“记录能不能信”
数据质量指标适合用来判断规则是否执行、记录是否可用。建议从及时率、字段完整率、归属确认率、重复冲突率和修订率开始。每个指标都要定义分母和统计周期,否则不同报表会得到不同结论。
- 及时率:在约定周期内完成记录的条目数,占应记录条目数的比例。
- 字段完整率:必填字段满足规则的记录数,占提交记录总数的比例。
- 归属确认率:项目或工作类别已明确、无需待确认的记录数,占提交记录总数的比例。
- 冲突率:存在重复时间段、日期异常或项目状态冲突的记录数,占提交记录总数的比例。
- 修订率:经过审核后发生修改的记录数,占已审核记录总数的比例;应结合原因解读。
2. 管理价值指标回答“数据是否改变决策”
数据质量合格,不代表数据有管理价值。管理价值可以从计划偏差、角色负载、返工投入、支持工作占比和估算误差等方向观察。关键不是把这些指标做成更大的仪表盘,而是看每项指标是否对应一个可采取的动作。
例如计划偏差持续偏高,行动可能是调整估算模板或范围确认流程;返工投入增加,行动可能是加强需求澄清或测试准备;支持工作占比上升,行动可能是重新安排项目容量或设立稳定支持队列。指标没有负责人和后续行动,最终会变成一张定期查看但无人负责的图。
3. 为指标设定解释条件,而非只设目标值
工时管理不适合把单个指标简单设成“越高越好”或“越低越好”。记录及时率高是好事,但不能因此要求员工在客户现场频繁填表;退回率低可能说明数据更规范,也可能是审核放松;项目投入偏差小可能代表估算精准,也可能是范围变更没有记录。
我会在指标旁边写清楚统计口径、适用范围和需要共同查看的指标。例如项目计划偏差要同时看项目阶段、范围变更和数据完整度;人均投入要同时看休假、角色和项目并行数。对管理者来说,指标解释条件比多一个小数位更重要。

八、不同组织情况下的行动建议与取舍
1. 小团队或项目数量少:先用轻量规则
如果团队人数较少、项目归属简单、管理者能直接了解工作内容,优先采用轻量方案。使用固定字段的表格或现有项目工具,按周记录、按周复核,重点保证项目、类别、时长和描述一致。小团队不需要为了“看起来规范”建立多级审批。
轻量方案的取舍是自动化程度较低,跨项目汇总和历史分析可能需要手工整理。但它的优势是启动快、调整成本低。若当前最重要的问题是建立共同口径,而不是自动核算,人工试跑反而能更快暴露分类缺陷。
2. 多项目并行团队:优先处理归属和容量冲突
当一个人同时服务多个项目,最大的风险通常不是漏填字段,而是项目之间的时间归属冲突和资源计划失真。此时应明确跨项目支持怎么拆分、临时任务如何归属、项目负责人何时确认,并用团队视图查看角色负载和并行项目数量。
这类团队需要权衡填报精度与执行负担。若每次短会都必须精确拆到分钟,员工会更倾向估算;若所有支持工作都记到主项目,项目成本会偏差。可以将高价值、可归属的支持按项目记录,把极短且不可稳定拆分的协作纳入约定类别,并在分析时明确边界。
3. 强交付、强核算场景:提高记录可追溯性
若组织需要按项目核算成本、评估服务毛利或对外说明投入,应提高任务、项目和记录之间的可追溯性。每条重要投入最好能关联任务、工单、阶段或交付物,异常修改保留原因,项目负责人定期确认范围变更。
这里的取舍是数据要求更高,培训和治理成本也更大。不要把“可审计”误解为“所有员工每天写长篇工作日志”。可以对高成本项目、固定服务包或风险较高的项目提高记录要求,对内部低风险协作保持更轻的粒度。
4. 组织规模扩大:再考虑流程平台化
当组织超过百人、项目并行增加、跨部门协作频繁时,单张表格可能无法稳定管理权限、分类、审核状态和汇总口径。此时可以评估现有项目管理平台是否支持任务关联、工时记录、审批规则、项目报表和权限控制。以 PingCode 为例,中大型企业和 100 人以上组织在评估时,应重点看它能否把工时记录放进实际项目工作流,而不只是提供一个独立填报页。
选工具时,我会先拿真实的三条流程做验证:一条常规任务、一条跨项目支持、一条发生变更的高风险记录。检查从任务创建、工时填报、异常提醒、负责人确认到月度汇总能否贯通,并观察员工完成一条记录需要多少步骤。演示环境中能点通,不等于真实工作中不会增加摩擦。
工具选型也要比较迁移成本、权限管理、历史数据导入、报表维护和员工培训。若当前项目任务本身不完整,先投入时间建设任务管理和分类规则,可能比更换工具更能改善数据质量。平台只能固化已经想清楚的管理逻辑,不能替团队决定什么才算有效工时。
5. 绩效评价诉求强:先划清用途边界
如果组织希望用工时数据参与绩效评价,应先评估行为影响。明确哪些情境下工时可以作为参考,哪些情况不能单独用于评价,如何处理项目难度、客户环境、角色差异、休假与支持工作。若团队无法解释这些差异,就不应把工时长短直接转换成个人排名。
更稳妥的做法是让工时作为工作背景数据,与交付质量、任务复杂度、客户结果和团队协作共同讨论。即使绩效制度需要参考投入,也要避免把记录完整度等同于产出。记录完整度反映的是数据管理行为,不代表个人创造的业务价值。
| 组织情境 | 优先目标 | 推荐做法 | 主要取舍 |
|---|---|---|---|
| 小团队、少量项目 | 统一口径 | 轻量表单、每周复核、月度复盘 | 自动化较少,但调整快 |
| 多人、多项目并行 | 归属清楚、资源可见 | 关联任务、支持工作单列、异常分流 | 分类治理需要持续投入 |
| 项目成本核算要求高 | 数据可追溯 | 保留修改原因,关联交付与阶段 | 记录和审核负担增加 |
| 百人以上复杂组织 | 规则一致、跨团队汇总 | 评估平台化流程与权限能力 | 需承担配置、迁移和培训成本 |
| 计划用于绩效参考 | 防止错误激励 | 建立用途边界,结合质量与难度解释 | 分析复杂度提高,不能只看单一数值 |
九、工时管理落地时的审核清单
1. 审核者每周检查什么
- 记录是否覆盖约定的工作范围,是否出现某类工作长期缺失。
- 项目归属是否与任务、客户、阶段或交付物一致。
- 是否存在同一时间段重复记入多个项目的情况。
- 任务描述是否足以让其他人理解工作动作与目的。
- 日期和时长是否与休假、会议、现场安排或任务状态明显冲突。
- 异常是否有说明、处理责任人和关闭状态。
- 同类退回原因是否集中于某个分类、项目或表单字段。
2. 管理者每月复盘什么
- 实际投入与计划差异主要落在哪些项目阶段,而不是只看项目总数。
- 返工、支持和内部协作是否有稳定记录口径。
- 关键角色是否同时承担过多项目,是否出现资源冲突或单点依赖。
- 工时变化是否能由范围变更、客户环境、任务复杂度或交付阶段解释。
- 审核和汇总耗时是否持续下降,是否以牺牲记录质量为代价。
- 本月数据是否引发了一个具体行动,以及下月如何验证行动效果。
3. 什么时候应该退回,什么时候应该保留并备注
明显的事实错误应退回,例如时间重复、项目选择错误、日期与休假冲突且无法解释、任务已经关闭却新增大量投入且没有背景。退回时指出冲突和需要修正的字段,避免只给出模糊意见。
业务上合理但不常见的情况,未必需要退回。例如客户现场突发问题导致当日投入较高,或者项目范围变化后新增了临时任务。只要归属和背景能够说明,可保留记录并添加备注,同时进入项目风险或变更复盘。
这一区分体现了审核的核心判断:错误需要更正,异常需要解释,变化需要被管理。把异常一律改成“符合常态”的数字,会让数据失去预警能力。
十、结语:先让工时可解释,再追求精细化
1. 工时审核的成熟度不等于审批层级
工时管理从 0 到 1,最容易被误导的方向,是把流程做得越来越重,却没有让数据更能解释业务。真正成熟的制度,往往是填报者知道怎么记、负责人知道该查什么、管理者知道如何用数据做决定,并且异常能够回到流程改进中。
因此,我会用三个问题检验一套工时机制:这条记录能否说明投入对应的工作事实?审核结果能否帮助发现项目或流程问题?团队是否能根据分析采取行动并验证效果?若三个问题都答不上来,先别增加字段和审批节点,回到记录口径和决策用途重新设计。
2. 下一步从一周试点开始
如果团队现在还没有统一做法,下一步不必先选复杂工具。选一个典型项目,写下需要记录的工作范围、最小字段、描述示例、常见异常和审核责任人;连续试行一到两周,统计填报耗时、退回原因、未确认归属和汇总成本,再决定是否扩大范围。
如果现有记录已经存在,但无法支持管理,就先抽样检查 30 到 50 条记录,逐条判断是否能回答“谁做了什么、为哪个项目、为何需要这段投入”。把不能解释的原因分为字段缺失、规则歧义、任务不完整和真实异常,再针对占比最高的一类改流程。
我的独特判断是:工时管理的第一目标不是把每一分钟都记下来,而是让重要投入留下足以复核的上下文。能解释的数据,才可能成为项目估算、资源规划和交付改进的依据;无法解释的数据,即使精确到分钟,也只是更精细的猜测。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时审核怎么做?实施团队数据分析:工时管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/570053
读者评论
之前团队也遇到过月底集中补工时的问题,最后只能靠员工回忆来补齐,项目归属和具体任务经常对不上。个人觉得先把记录入口和分类规则简化,比一开始就增加审批层级更有用。
比较认同工时不能直接代表绩效,不过实际落地时,管理者往往还是会拿工时做横向比较。除了明确审核规则,怎么避免数据被用于不合适的考核场景,也值得进一步讨论。
分层校验的思路比较实用,尤其是把重复记录、日期冲突交给系统处理,可以减少人工核对。不过不同项目的工作方式差异很大,异常阈值最好允许按团队实际情况调整,否则容易出现误报。
