工时管理如何做好工时?实施团队风险控制与操作步骤

工时表上每个人每天都填满 8 小时,项目却仍然延期、预算不断追加、月底还要花两天核对数据,这通常不是员工不会填表,而是团队把工时管理做成了“月底补数字”。要把工时管好,关键不在于记录得多细,而在于让工时能够及时对应到任务、产出、成本和风险,并且不诱导员工虚报。本文从实施团队的实际工作链路出发,拆解工时口径、录入流程、审核机制、风险信号和系统落地方法;文中的量化案例均为情景模拟,不代表行业普遍统计。

一、先讲结论:工时管理要管的是偏差,不是人的每一分钟

1. 工时管理的目标不是把每分钟都记下来

我判断一套工时管理机制是否有效,首先不看它能不能记录到 15 分钟,而看管理者能不能据此回答四个问题:项目投入是否偏离计划、偏差发生在哪类工作、剩余工作是否仍能按期完成、当前数据是否足以支持下一步决策。

如果系统只留下“某员工周二工作 8 小时”,却无法说明这 8 小时分别投入到需求澄清、开发、返工还是客户支持,这条记录对项目管理的价值很有限。反过来,哪怕团队只按半天记录,只要任务、工作类型、项目和产出关联清楚,通常也足以识别重要趋势。

工时管理的核心不是监督工作时长,而是建立投入与工作结果之间可复核的联系。对实施团队来说,工时尤其重要,因为客户现场、远程支持、内部协调、方案调整和缺陷修复很容易混在一起,最终让项目看起来“人一直在忙”,却说不清成本为什么超了。

2. 先区分四种容易混用的工时

落地前,我会要求团队先把“工时”拆成明确口径。否则,项目经理、实施顾问、财务和客户经理虽然在看同一张报表,实际谈的可能是不同数据。

  • 计划工时:在排期或估算阶段,对某项工作预留的时间,用于安排资源和预测成本。
  • 实际工时:员工实际投入并按规则记录的时间,用于观察真实投入和工作分布。
  • 可计费工时:依照合同约定,可向客户收费或纳入结算的时间;它不必等于全部实际工时。
  • 非项目工时:培训、内部会议、公共事务、休假等不能直接归入客户交付任务的时间。

这四类数据不能在没有解释的情况下相互替代。一个项目实际投入 400 小时,其中只有 320 小时符合合同计费规则,并不代表另外 80 小时都是浪费;它们可能来自内部质量保障、项目管理,或未纳入报价范围的客户支持。要先确认分类,再讨论责任。

3. 设定最小可执行粒度,而不是追求最细颗粒度

对大多数知识工作,我建议先从 30 分钟或 1 小时的记录粒度试运行,而不是要求员工精准记录每一次短暂切换。粒度越细,记录负担和误差通常越大:员工可能花更多时间补录分类,却没有得到同等价值的管理信息。

粒度要根据用途调整。若要核算按小时结算的驻场服务,可以用 15 或 30 分钟为单位,并事先规定会议、等待和跨任务处理的记法;若主要用于项目趋势和容量预测,半天或整天的归集往往更容易坚持。关键是同一口径在团队内一致,而不是所有团队都照搬同一标准。

工时管理如何做好工时?实施团队风险控制与操作步骤

4. 把管理目标写成可观察的决策问题

“提高工时管理水平”无法直接指导系统配置。更有用的目标是:每周识别超过估算 20% 的任务;每月解释客户项目中非计划投入的主要来源;在版本承诺前发现关键岗位容量不足;或在续约前核对服务合同的消耗与剩余额度。

目标不同,字段、审批和报表就不同。若管理层只需要容量预测,就不必强制员工填写复杂的成本科目;若财务需要合同对账,就必须规定哪些工作类型可计费、哪些需要客户确认。先明确决策,再设计记录规则,能避免做出一套“字段很多、没人会看”的表单。

二、真实工作场景:实施团队的工时为什么特别容易失真

1. 交付工作常常不发生在正式任务里

实施项目的工作并非都沿着“接到任务,执行,提交结果”这条直线进行。顾问可能在客户会议前整理资料,会议后补充纪要;工程师可能协助客户排查环境问题,但问题最后不属于原定交付范围;项目经理还要处理升级沟通、跨团队协调和验收材料。

如果系统只允许把工时记在开发任务或实施任务上,员工就会把无法归类的时间塞进最接近的任务,或者干脆不记。月底看到的不是事实,而是记录规则塑造出来的结果。实施团队尤其需要为“客户沟通、现场等待、问题诊断、返工、内部协作”设定合适去向。

2. 一类常见偏差:在不同项目之间来回切换

假设一名顾问上午参加项目甲的需求会,午后帮助项目乙处理上线故障,傍晚又参加公司内部培训。如果团队要求“每天只填一个主项目”,那么项目乙的紧急支持和培训时间就会被错误归入项目甲。

这种偏差会沿着管理链条放大:项目甲显得超支,项目乙显得成本过低,培训投入从报表上消失,最终形成错误的人员配置判断。处理方法不是要求员工写更长的备注,而是允许把一天分配到多个工作对象,并设定最小记录粒度和“无法归属”的处理流程。

3. 另一类偏差:未计划工作挤占了计划工作

项目计划通常会列出需求实施、配置、测试和上线,但真实执行中还会出现数据清洗、客户权限等待、接口联调、环境修复和临时培训。如果团队把这些时间统一归入“实施”,管理者就看不见计划外工作持续侵占交付容量。

我会特别关注“计划外投入占比”,但不会把它单独作为员工绩效指标。它更适合用于判断范围管理、需求澄清、客户配合和方案成熟度。占比上升可能意味着范围变更,也可能意味着前期估算缺少必要活动;单凭一个比例无法归责。

4. 工时数据失真往往来自流程设计,而不只是态度

员工迟交或漏填,确实可能是习惯问题,但也可能是入口太分散、任务名称看不懂、移动端操作不便、审批积压,或公司直到月底才要求补录。若团队把全部问题解释成“员工不配合”,往往只会增加催填频次,不会提升数据质量。

识别原因时,我会把偏差拆成三类:记录缺失,有投入却没有记录;归属错误,工时记了但挂错项目或任务;口径错误,员工记录与合同、财务或管理报表定义不同。三类问题需要不同的修复动作,不能用一条“按时填报”解决。

工时管理如何做好工时?实施团队风险控制与操作步骤

5. 什么时候需要更高精度的记录

并非所有工作都值得同样精细的核算。出现以下情况时,提升记录精度通常有明确收益:合同按人天或小时结算;多个项目共享稀缺专家;项目频繁发生范围争议;内部毛利分析依赖工作类型;或客户需要对驻场服务进行逐项确认。

如果项目是固定价格、工作内容高度重复、团队规模较小,且管理目标只是判断大致容量,那么过细追踪可能增加行政成本。此时更值得做的是按阶段或工作包记录,辅以偏差原因分类,而不是把每个短任务都拆成独立条目。

三、常见误区:看上去严格,实际上会把数据越管越坏

1. 把填报率当作工时数据质量

填报率只能说明有多少人提交了记录,不能证明记录准确。假设团队连续四周都达到 98% 的提交率,但员工为了赶截止时间,把整周工时统一挂在一个“大任务”上,管理者仍然无法据此判断任务成本和风险。

我会至少同时看三个维度:提交及时率、归属完整率、抽样可解释率。抽样可解释率可以通过每月随机抽取若干条记录,核对其任务、工作类型、时间段和交付痕迹是否一致。抽样并非审讯,而是检查分类规则是否清楚、记录入口是否合理。

2. 用工时排名评价个人努力程度

工时高不等于贡献高,工时低也不等于效率高。高工时可能代表承担复杂任务,也可能代表返工过多;低工时可能来自高效复用,也可能因为记录遗漏。把工时排名直接用于奖惩,会让员工倾向于延长记录时间、避免承担难以量化的协作工作,甚至把实际工作包装成可见任务。

如果确实需要分析个人负荷,我会把工时与任务难度、交付质量、返工、协作和岗位职责一起看。工时更适合作为容量和成本信息,而不是单独充当绩效结论。特别是跨岗位比较时,不能拿实施顾问、开发工程师和项目经理的绝对工时直接排序。

3. 把所有超时都归为员工估算不准

任务超出估算,可能是估算偏差,也可能是需求变更、客户输入延迟、环境不稳定、依赖方未就绪、验收标准反复调整,或测试发现缺陷。若复盘只问“为什么没有按时完成”,团队得到的常常是防御性解释,而不是能改善下一次计划的信息。

更好的方式是把超时原因分成少量、可行动的类别,并允许备注补充特殊情况。分类过多会增加填报负担,分类过少又无法采取行动。对中型团队,我通常会先用 6 至 10 个主要原因试行,再根据季度复盘合并或拆分。

4. 月底集中补录,误以为只是行政动作

时间记忆会衰减,尤其是频繁切换任务的岗位。月底补录时,员工可能记得做过客户上线,却想不起上线前后各用了多少时间;也可能把多次问题处理合并成一次,导致时间分布和事件先后都失真。

因此,填报节奏最好靠近工作发生时间。日记适合工作切换频繁、合同结算要求严格的团队;周记适合任务较稳定、记录负担需要控制的团队。无论采用哪种方式,都应设置逾期提醒和补录说明,但不宜把迟交自动等同于不诚信。

5. 字段越多,数据越专业

一条工时如果必须选项目、阶段、子阶段、客户、合同、地点、工作类型、计费规则、成本中心、风险标签和交付物,员工很可能开始猜选项。复杂字段还会形成“看似结构化、实际随机选择”的数据。

我会区分必填字段和分析字段。必填字段只保留支持关键决策所需的信息,例如人员、日期、项目或工作对象、投入时长、工作类型。其他信息能从项目、任务或合同关联得到,就尽量自动带出,不要重复让员工录入。

6. 只做审批,不做异常复盘

审批的作用是检查合理性与合规性,不是证明工时已经被管理。若审批人只点击通过,长期偏差、同一任务反复超时、某客户支持不断挤占计划工作等信号仍然会被埋在报表中。

审批需要分层:直属负责人看工作归属与异常说明,项目负责人看计划偏差和项目预算,财务或运营看计费规则与结算口径。并非每条记录都要走多级审批;更有效的办法是常规记录轻审批,超阈值记录触发复核。

工时管理如何做好工时?实施团队风险控制与操作步骤

四、专业判断逻辑:从业务问题反推字段、规则和报表

1. 先确认工时数据将被谁用来做什么决定

我通常先组织一次短工作坊,邀请项目经理、实施负责人、财务或运营代表共同回答:哪些决策必须依赖工时?多久需要一次?错误数据会造成什么损失?谁有权解释和修正?如果这些问题没有答案,系统配置就容易变成照抄旧表格。

可将用途分成四层:团队容量管理、项目成本控制、合同结算、组织效率分析。每一层都需要不同的精度和权限。例如,容量预测关注未来几周可用人天;合同结算关注可计费规则和客户确认;组织分析关注岗位组合和重复工作,而不是某个员工某一天的分钟数。

2. 建立稳定的分类维度,但控制分类数量

分类体系至少要能区分项目或工作对象、工作阶段、工作类型和计费属性。实际字段如何组合,取决于团队的合同和管理口径。建议从“能回答核心决策”的最小集合起步,再根据真实报表需求扩展。

分类维度 回答的问题 常见取值示例 容易出现的风险
项目或工作对象 时间投入到了哪里 客户项目、内部建设、公共支持 项目名称重复、历史项目无法选择
阶段 项目的哪个阶段占用资源 调研、配置、联调、验收、运维 阶段定义重叠,员工按个人理解选择
工作类型 具体做了哪类工作 实施、沟通、排障、培训、返工 类别过细,或者把工作结果误当工作类型
计费属性 能否按合同计费或结算 可计费、不可计费、待客户确认 把内部管理标签直接当作合同依据
偏差原因 为什么投入超出计划 范围变更、依赖延迟、返工、估算偏差 分类变成追责工具,员工不愿如实填写

工作类型与交付物需要分开。比如“客户培训”是工作类型,“培训材料”是产出;“缺陷排查”是工作类型,“缺陷单”是记录载体。混淆两者,会造成报表维度难以维护,也容易让员工为了选择字段而重复创建任务。

3. 设计能处理跨项目与非项目工作的规则

团队必须提前回答几个不太显眼的问题:同一天能否同时记录多个项目?内部会议归入哪个类别?临时支持没有任务时怎么办?休假与培训是否计入可用容量?项目关闭后,补录工时由谁处理?这些规则不明确,员工就会自行发明口径。

我建议至少配置一个受控的“待归属”或“临时支持”入口,但设置负责人定期清理。它是错误收集点,不是永久垃圾桶。超过约定期限仍未关联到项目或工作类别的记录,应进入复核队列,避免未知投入长期留在组织报表里。

4. 以阈值触发复核,而不是每条记录都走重审批

审批流程应当与风险相称。常规记录通过字段校验即可;涉及大幅超出估算、跨月补录、合同边界不清、项目预算接近上限或异常高的返工投入时,再触发人工复核。这样既能降低管理成本,也能让审批人的注意力集中在真正需要判断的条目上。

阈值不要直接从其他组织复制。可以先用一个季度的历史数据找出团队的常见波动范围,再设试运行阈值。例如,任务实际投入超过计划 20% 时提示复核,超过 40% 时要求填写原因并由项目负责人确认。阈值的作用是提醒,不是自动判定工作做错了。

5. 用时间逻辑检查数据,而不是只检查总数

系统校验可以拦截明显异常,例如同一员工同一天记录超过可用工时、日期晚于提交日期过多、已关闭项目仍出现新工时、同一任务在多人之间出现不合理重复分配等。校验规则应允许说明合理例外,避免把正常加班、跨时区支持或夜间上线简单判错。

项目级校验则可以关注估算消耗比例、已完成工作比例、剩余工作量和预算余量之间是否出现明显背离。比如工时已消耗 85%,关键任务却仅完成一半,这比单独看“本月用了多少小时”更值得管理者追问。

工时管理如何做好工时?实施团队风险控制与操作步骤

6. 报表要能从总量下钻到可执行原因

一个总工时数字不能支持行动。项目负责人需要从项目总量下钻到阶段、工作类型、任务和偏差原因;部门负责人需要对比项目组合、岗位容量和计划外支持;财务或运营则需要查看可计费、不可计费和待确认投入。

每张报表最好绑定一个明确动作。例如“本周偏差最大任务”用于安排复估;“客户待确认工时”用于推进确认;“返工工时趋势”用于质量复盘;“未来四周容量缺口”用于人员调度。没有后续动作的报表,很容易变成月会里看一眼就被遗忘的数字。

五、具体案例:用一组情景数据看见超支是怎样形成的

1. 案例背景与数据边界

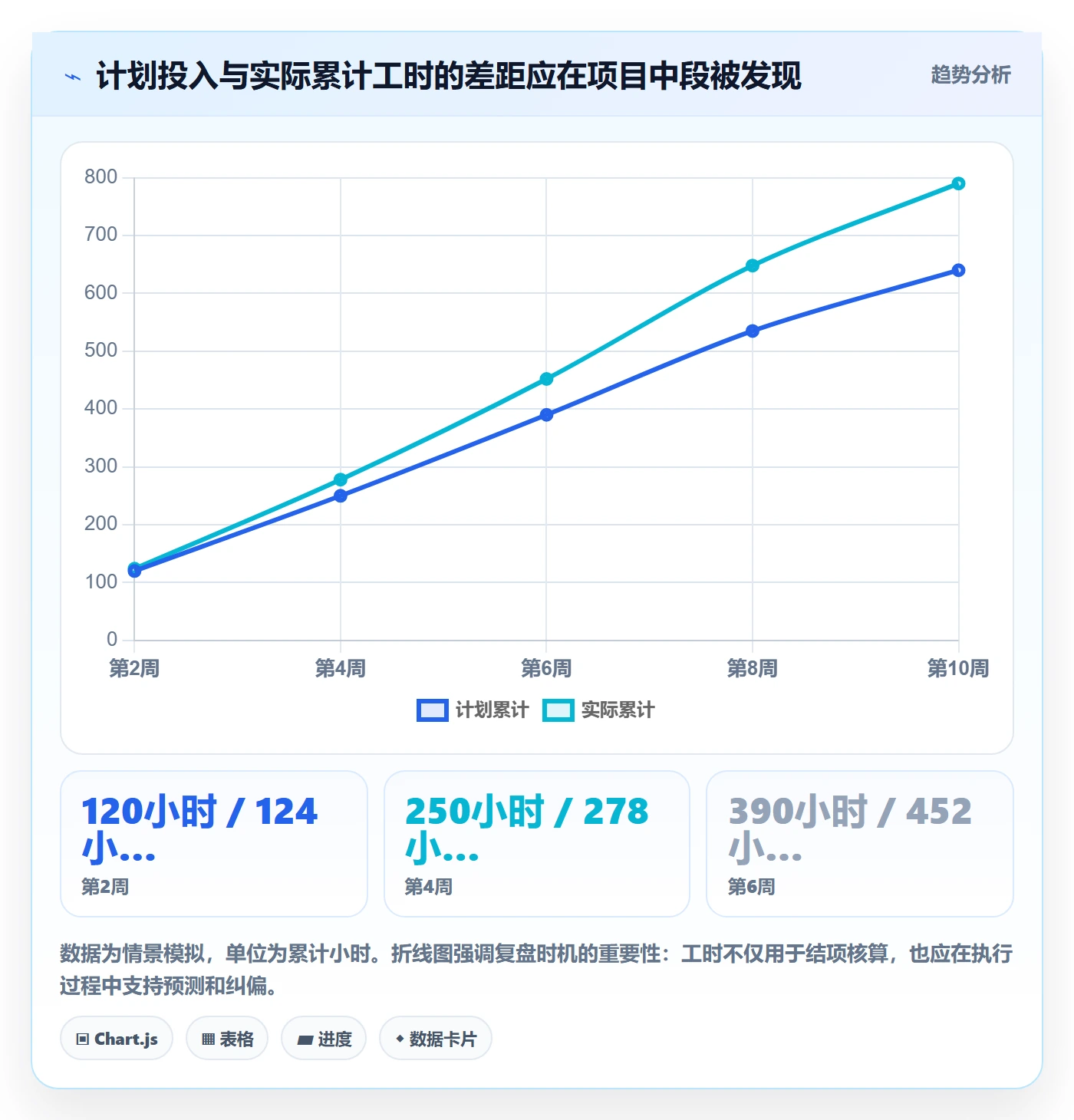

下面是一组中型实施项目的情景模拟:团队 8 人,项目计划总投入 640 小时,实施周期 10 周。项目结束时,实际记录为 790 小时,超出计划 150 小时,偏差约为 23%。这组数据用于展示分析方法,不代表真实客户案例,也不应被当作行业基准。

若项目经理只看到“超了 150 小时”,最容易采取的动作是要求团队下次估算得更准。但这样的结论过早,因为偏差可能来自报价漏项、范围扩大、重复返工、外部等待,或工时分类不清。必须先把额外投入拆开。

2. 把 150 小时差额拆成可行动的来源

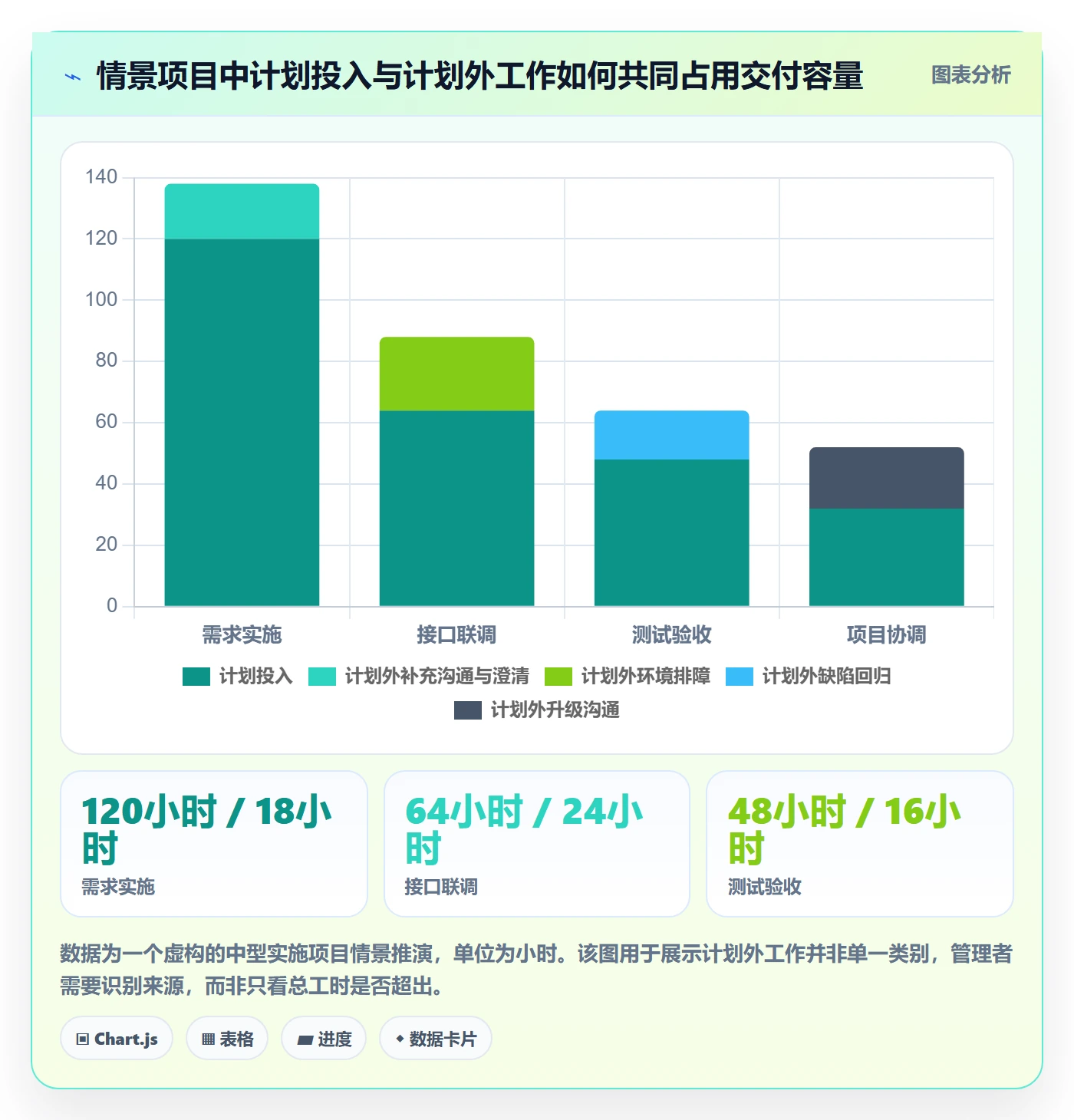

情景复盘后,团队将 150 小时差额按主因归类:需求补充与变更 46 小时,客户环境与数据问题 38 小时,缺陷返工 31 小时,跨团队协调 21 小时,估算偏差 14 小时。分类后,最大的两项并非“员工执行慢”,而是需求范围与客户环境准备。

这个拆分并不意味着责任已经确定。比如“客户环境与数据问题”还要进一步检查合同是否明确前置条件、计划是否安排环境验证、客户是否收到准备清单。分类的价值是把讨论从“谁拖慢项目”转向“哪一个控制点没有提前建立”。

超出计划的原因 情景工时 占额外投入比例 可采取的控制动作
需求补充与变更 46小时 约31% 建立变更确认、影响评估和基线更新机制
客户环境与数据问题 38小时 约25% 在实施前完成环境与数据准备检查
缺陷返工 31小时 约21% 按问题类型区分配置错误、需求理解和产品缺陷
跨团队协调 21小时 约14% 指定接口人并记录依赖项、响应时间和升级路径
估算偏差 14小时 约9% 将实际工时回写到相似任务的估算基线

3. 用连续记录发现问题出现的时间

总量能说明“多花了多少”,但不能说明什么时候开始偏离。情景项目在第 4 周首次出现计划外投入明显上升,原因是接口联调提前启动,而客户测试环境尚未完成准备。若工时只在月底补录,团队可能到第 8 周才看见累计差额,此时排期和合同沟通的空间已经变小。

因此,我更看重工时数据的时间颗粒与复盘节奏。项目执行期间,每周至少检查一次关键工作包;高风险上线阶段可以按天检查。若项目周期很长,也可按里程碑检查,但前提是团队不会因此错过重要变更和资源冲突。

工时管理如何做好工时?实施团队风险控制与操作步骤

4. 追问数据背后的因果链,而不是只认分类结果

团队进一步核对后发现,环境问题造成的 38 小时里,有 20 小时来自等待客户开放权限,10 小时来自数据格式不一致,8 小时来自内部排障。此时不同子项需要不同控制办法:客户权限等待要进入依赖清单,数据格式问题要提前验证,内部排障则需要判断是否缺少标准化操作手册。

需求补充的 46 小时也不能简单全部归为“范围变更”。其中一部分是合同范围内的细化,一部分确实新增了接口字段,另有部分是原需求说明不够清楚。正确做法是把这几类分开,分别改进需求澄清、变更审批和估算基线,否则下一项目仍然会重复发生。

5. 如果采用项目管理平台,配置重点应放在哪里

以 PingCode 为例,对于 100 人以上、项目并行较多的中大型组织,工时机制不应只依赖一张独立填报表。更稳妥的设计是让工时关联项目、任务和计划,再通过权限、字段和报表规则体现组织口径;具体能力、版本和集成范围应以实际产品配置为准,不能把软件功能当作流程设计的替代品。

我会先验证四件事:员工能否从任务直接记录时间;项目负责人能否查看估算与实际投入偏差;不同角色能否看到适合自己的数据;历史记录能否追溯修改人、修改时间和原因。若这些流程走不通,即使报表样式丰富,数据也很难成为可审计的管理依据。

平台配置还要考虑组织规模。人数超过 100 人后,项目命名、角色权限、跨部门支持和统计口径很容易出现分叉。此时需要有明确的数据负责人,管理分类字典、历史项目状态、字段变更和报表定义。工具只能承载规则,不能替代规则所有者。

六、实施步骤:从试点到稳定运行的八个动作

1. 盘点现有用途与数据问题

先收集当前表格、审批流程和报表,明确它们分别服务于什么用途。不要急着把旧字段全部搬进新系统。逐项标记哪些字段有真实使用者、哪些字段从未被分析、哪些数据每月需要人工合并。

盘点期间可以访谈不同角色:员工最怕哪种记录负担,项目经理最需要哪类偏差信息,财务如何判断计费边界,业务负责人又需要什么容量预测。访谈的目的不是收集所有人的字段愿望,而是找出跨角色都认可的必要口径。

2. 选取代表性试点,而不是挑最简单项目

试点项目应有一定复杂度,至少能覆盖多角色协作、阶段转换、客户沟通和计划外工作。只挑一个任务稳定、人员固定的项目,系统看起来可能运行顺利,却无法暴露跨项目分配、合同分类和补录审批等真实问题。

但试点也不宜一开始就选最紧急、风险最高的项目。合适的做法是选择一个有负责人、有基本计划、愿意参与复盘的项目,并同时纳入一类内部工作或公共支持场景,验证非项目工时是否有合理去处。

3. 写出一页纸的工时口径说明

口径说明不必成为厚重制度文件,但必须回答员工每天会遇到的问题:最小记录粒度是多少、每天还是每周填、会议如何归属、跨项目时间怎么拆、补录如何备注、哪些时间属于可计费、遇到找不到任务时怎么办。

说明中还要写清纠错方式。员工发现项目选错,是否可以自行修改?审批后如何修正?超过月结日期如何处理?没有纠错机制的系统会让错误数据长期固化,员工也可能为了避免麻烦而不再报告异常。

4. 配置最小字段与自动关联

先配置支撑核心决策的字段,并尽量从项目、任务、人员和合同信息中自动带出。不要要求员工在多个页面重复输入项目名称、客户名称和所属部门。重复录入不仅浪费时间,还会形成拼写差异和统计孤岛。

若项目类型差异很大,可以为不同业务线使用不同模板,但要尽量保持关键字段的定义一致。否则组织级报表会出现“同名字段、不同含义”的问题,跨项目比较看似方便,实际并不可比。

5. 明确录入、审核、修正和汇总责任

必须有人负责每个环节。员工负责按周期提交并选择正确任务;项目负责人负责检查异常和工作归属;数据或运营负责人负责维护分类和统计规则;财务负责确认结算口径。职责分清后,错误不会因为“以为别人会处理”而持续存在。

责任并不意味着所有问题都向员工追责。若一个选项长期无人使用、员工频繁选错,应优先判断定义是否含糊、入口是否难找,或分类是否已经过期。数据治理的目的,是让事实更可信,而不是把表单变成问责清单。

6. 先运行两到四周,再评估规则是否合适

试运行阶段应记录实际填报耗时、逾期比例、常见错误、补录原因和审批耗时。可在第 2 周做一次轻量复盘,第 4 周再决定是否调整字段或粒度。不要因为试点首周出现问题就继续增加字段,先确认问题属于培训、流程、权限还是配置。

建议给试点建立问题台账:问题描述、影响范围、证据、责任角色、修复动作和验证日期。每次只改一到两项关键规则,观察变化后再继续调整,避免一次改动太多而无法判断哪项有效。

7. 把提醒、校验和异常队列自动化

自动提醒适合解决忘记提交和异常待处理;自动校验适合拦截重复记录、缺字段和超出规则范围的录入。自动化不应对所有偏差直接给出“违规”结论,而应将记录送入可解释的复核队列。

例如,任务工时超过估算 20% 时提醒项目负责人;跨月补录时要求填写原因;预算接近上限时通知项目经理和运营;待确认计费工时超过约定时限时提醒客户负责人。每个自动化规则都应有明确接收人和处理时限,否则通知只会变成更多无人处理的消息。

8. 用周期复盘把工时转化为改进动作

月度复盘不必讨论每个人的时间明细,而应聚焦项目差异、计划外工作、返工来源、容量冲突和合同边界。每次会议至少形成一个可执行动作,并指定负责人、截止时间和验证方式。

例如,若多项目都出现客户环境等待,就在项目启动检查表中增加环境验收;若需求补充反复发生,就修改需求确认模板;若返工主要来自配置遗漏,就更新实施清单。工时数据若没有改变下一次工作的方式,管理闭环就还没有完成。

  1. 第1周:盘点用途、访谈角色、确定试点范围。
  2. 第2周:统一分类口径,配置最小字段和记录规则。
  3. 第3至4周:在代表性项目运行,记录负担、异常和用户反馈。
  4. 第5周:修订规则,明确责任人和审批阈值。
  5. 第6周起:扩展到相近项目,每月复核分类、报表与行动闭环。

工时管理如何做好工时?实施团队风险控制与操作步骤

七、风险控制:工时记录会带来哪些管理风险,如何提前设防

1. 过度监控风险:把工时数据误用为个人监视

如果员工认为每条工时都会被拿来评判“是否足够忙”,他们会更关注如何让记录看起来合理,而不是如何真实描述工作。尤其是知识工作,会议准备、思考、协助同事和问题定位可能没有显眼产出,容易被低估或被错误归类。

因此,制度应明确工时数据的使用边界:用于项目成本、容量和工作流程分析,不单独作为个人绩效结论。若组织确需将其用于人员评价,应事先说明评价模型、可申诉流程和其他证据来源,避免把单一时间指标变成隐性排名。

2. 隐私与权限风险:并非所有人都应看到所有明细

工时记录可能反映客户名称、内部项目、支持事项和人员安排。系统需要遵循最小权限原则:员工查看自己的记录,项目负责人查看负责项目所需信息,部门负责人查看团队汇总,财务查看结算相关信息,系统管理人员只在维护需要的范围内处理数据。

还要规定数据保留期限、导出权限和审计记录。员工修改已审批记录时,应保留修改前后内容、修改人、时间和原因。权限设计不能只问“谁能看”,还要问“谁能改、谁能导出、谁能批准更改后的口径”。

3. 激励扭曲风险:指标一旦绑定奖励,就会改变记录行为

如果奖励依据是可计费工时,员工可能优先投入可收费任务,减少内部质量工作;若依据是任务完成速度,员工可能避开高不确定性工作;若依据是填报完整率,则可能出现形式上完整、实质上归属模糊的记录。

不是不能使用指标,而是应明确指标的适用边界,并检查它会诱导什么行为。工时数据更适合与交付结果、质量、范围控制和客户反馈组合分析。任何单项指标都应有反向检查,例如可计费工时增加时,返工和客户投诉是否同时上升。

4. 结算争议风险:内部分类不等于合同条款

组织内部把某类工作标成“可计费”,不代表客户认可该费用。合同、工作说明、客户确认记录和工时数据必须相互一致。若合同没有约定等待、培训、差旅或变更处理方式,内部报表不能替代双方的书面确认。

当工时用于客户结算时,应把内部管理记录与对外确认过程分开:内部记录支持成本和过程管理,对外账单需要满足合同约定与证据要求。遇到争议,优先核查合同边界和客户确认,不宜只拿系统截图作为唯一依据。

5. 数据质量风险:历史口径变化会破坏趋势比较

团队可能在年中调整工作分类、记录粒度或审批规则。如果不记录变更时间与定义,前后报表就可能无法直接比较。比如原来把客户培训记入实施,后来单列培训,培训工时看起来突然上升,实际上只是分类改变。

每次修改分类字典或统计规则,都应标注生效日期,并评估是否需要回溯旧数据。不能回溯时,报表应明确指出口径变化,避免把管理规则变化误读成业务趋势变化。

6. 纠偏机制:发现异常后先验证,再处理

异常值不等于错误值。某位顾问连续两周记录较高工时,可能是上线窗口,也可能是加班记录口径不清;某任务工时远超估算,可能是系统漏记了需求变更。管理者应先核对任务记录、交付物、排期和沟通纪要,再决定是修数据、调计划还是升级风险。

我倾向于建立“发现,核实,解释,行动,复验”的闭环。发现异常后给责任人留出解释空间;确认后采取可执行动作;下一周期复查问题是否减少。若只通知“数据异常,请修改”,团队可能把数字改得更整齐,却没有解决项目问题。

八、不同情况下的行动建议与取舍

1. 小团队、项目少:优先保持规则简单

若团队人数少、项目并行有限、工作类型相似,可采用每周记录、半天或 1 小时粒度,并用少量分类跟踪项目、工作阶段和计划外投入。管理者每周检查一次异常,无需一开始建设复杂审批链。

此类团队的主要风险不是缺少大型报表,而是规则过多导致员工不愿填。先把“记到哪里、何时提交、超出计划如何说明”讲清楚,比购买复杂系统或追求精密成本模型更重要。

2. 中大型组织、多项目并行:优先统一口径与治理责任

当组织超过 100 人、多个业务线共享资源时,工时错误往往来自口径分裂:同一类工作被不同部门采用不同名称,同一任务在项目和运营系统中重复存在,管理层拿到的数据无法横向比较。

此时应设立跨部门的数据治理责任人,统一关键维度、维护项目状态、审批分类变更,并定义报表口径。可以允许业务线存在少量扩展字段,但必须保留统一主分类,避免每个团队都建立一套无法合并的数据语言。

3. 按人天或小时结算:提升证据和确认链路

这类团队需要关注记录及时性、客户确认、合同映射和修改审计。项目成员应在接近工作发生的时间记录;项目负责人按周期审核;客户确认要能关联到工作说明或结算周期。出现跨月补录时,要有原因和审批。

取舍在于更精细的记录能降低结算争议,却会提高操作负担。应把高风险、可计费工作记录得更细,对内部管理和非计费活动采用适当粒度,并在合同与实施方案阶段明确需要哪些证据,避免交付结束后才补造流程。

4. 固定价格项目:重点分析偏差和返工,不要把计费比例当核心

固定价格项目的主要管理价值,在于比较实际投入与预算、发现工作包估算偏差、识别计划外支持和返工。由于收入不随实际工时线性变化,单纯提高可计费工时占比通常不能解决毛利问题。

这类团队应重点维护计划基线、范围变更记录和任务级偏差原因。若记录资源有限,可优先跟踪关键阶段和高风险任务,而不是把每一个短暂沟通都拆分成独立工时项。

5. 客户支持与运维占比较高:把中断工作单独识别

支持型团队的工作经常由事件触发,计划日程容易被突发问题打断。建议按服务请求、事件级别或客户类别关联工时,并区分响应、诊断、修复、复盘等工作。这样才能看出究竟是高频小问题消耗容量,还是少数重大事件占用大部分时间。

取舍上,不必为所有微小事件建立复杂任务,但必须保留能定位主要成本来源的记录。如果事件数量特别大,可从工单与工时系统联动,减少手工重复输入;仍需抽样确认自动关联是否准确。

6. 工作高度不确定:接受估算区间,重视滚动预测

探索性项目、复杂集成和新业务实施很难在开始时给出精确工时。此时强行设置单一数字,容易让估算看似确定、执行中却不断被修订。可以采用区间估算,并在每个关键里程碑更新剩余工作量。

管理者要区分“估算不确定”和“记录不可靠”。前者可以通过范围、情景和风险储备表达;后者则需要改进记录口径。不要因为项目本身不确定,就放弃记录实际投入;也不要因为实际工时有偏差,就把早期估算伪装成精确承诺。

7. 比较三种管理方式的适用边界

管理方式 优势 代价 更适合的情况
月底集中汇总 日常操作少,启动门槛低 记忆误差大,难以提前预警 工作稳定、只需粗略月度分配的内部事务
每日轻量记录 靠近工作发生时间,偏差较容易解释 需要养成习惯并优化录入入口 多项目切换、客户支持或按周期结算的团队
任务级实时记录 便于查看关键任务成本和阶段趋势 字段与维护负担较高,需稳定任务结构 项目成本分析要求高、任务拆分成熟的团队

8. 用成本收益判断是否值得进一步细化

记录精度提高后,团队要问:新增的信息能否改变资源安排、合同结算、估算基线或质量改进?如果每月多花 20 小时维护分类,却没有任何决策因此变化,那么这套精细度可能不值得保留。

可以用一个简单的管理原则判断:只有当新增记录能帮助减少更大的浪费、风险或争议时,才增加记录成本。例如,为定位高额返工而区分缺陷类型可能值得;为了知道某次短会议精确持续了 17 还是 21 分钟,通常不值得。

工时管理如何做好工时?实施团队风险控制与操作步骤

九、管理者每周可以直接使用的检查清单

1. 检查提交是否及时且可解释

每周检查时,不要只看有没有提交。随机抽取几条记录,确认它们是否能回答“做了什么、归属哪里、为何需要这段时间”。如果员工普遍无法回答,问题可能出在分类定义或记录入口,而不是抽样对象个人。

  • 本周是否有逾期未提交或集中补录?
  • 是否存在同一员工工时重复、漏记或明显超出可用时间?
  • 是否有较多工时挂在“其他”“临时支持”或已关闭项目上?
  • 抽样记录能否与任务状态、交付物或工作说明相互验证?

2. 检查项目偏差是否改变了交付预测

如果项目工时偏差上升,管理者需要检查剩余工作量、关键依赖、计划完成比例和可用资源,而不只是要求团队解释已经发生的投入。复盘要尽量在仍有调整空间时进行,避免结项后才发现项目早已失去预算和排期控制。

  • 实际工时是否比计划增长更快?
  • 计划外投入集中在哪个阶段和工作类型?
  • 是否有关键依赖未就绪或客户输入延迟?
  • 剩余工作量和新预测日期是否已更新?
  • 是否需要调整范围、资源、里程碑或客户预期?

3. 检查工时机制有没有产生新的管理负担

工时制度本身也需要被管理。观察员工录入用时、审批积压、重复字段、频繁退回和报表维护时间。如果团队为了填报投入大量时间,且数据仍无法解释偏差,就应先简化规则,再考虑扩大覆盖范围。

尤其要留意“看起来规范、操作却很绕”的流程:员工要在多个系统重复输入同一任务,项目经理在表格里重新汇总,财务又手工转换结算口径。这样的流程即使每一步都有人负责,整体仍可能消耗大量非交付时间。

十、结尾:让工时成为项目预警器,而不是月底补账表

1. 独特观点:工时管理的价值在于提早改变选择

我认为工时管理最容易被忽略的一点是:数据并不因为“被记录”就自动有价值。真正有用的记录,能让团队更早发现估算偏差、客户依赖、返工成本和资源冲突,并且在问题扩大之前调整范围、计划或人员安排。

如果管理者只能在项目结束后回答“总共用了多少小时”,工时管理仍停留在核算层面;如果项目进行中就能回答“偏差从哪里开始、剩余风险是什么、下一步该改什么”,它才成为风险控制工具。

2. 下一步怎么做

不要一开始就追求全组织、全岗位、全流程同时上线。先挑一个代表性项目,明确一个最重要的管理问题,选定最小记录粒度和必要分类,运行两到四周,再根据真实填报耗时、异常类型和复盘效果调整规则。

完成试点后,重点验证三件事:数据是否更接近工作发生时间;异常是否能追溯到可行动的原因;管理者是否因此做出更早、更好的决策。若这三件事没有改善,先简化规则并修复流程,不要用更多字段和更严厉的催填来掩盖机制问题。

工时管理做得好,不是每个人都填得更细,而是团队能更早看见成本偏差,更准确地解释工作投入,并把一次项目的经验带到下一次估算、交付和合同管理中。

常见问题解答(FAQ)

1. 实施团队如何确定工时填报粒度,既能用于管理又不增加负担?

我们团队现在要求每天填工时,但有人按半天填,有人细到十几分钟,最后数据很难比较。我担心粒度太粗看不出风险,太细又会让成员把时间花在填表上,应该怎么定?

先按管理决策需要确定粒度,而不是追求记录得越细越好。若团队要识别任务偏差、评估迭代容量,通常可从“任务级、按天记录、以半小时或一小时为最小单位”试运行;会议、沟通等零散活动可以合并到明确的类别,不必逐条记几分钟。可先选一个两周周期试填,检查成员平均每天填报耗时、未填率和无法归类的工时比例。

如果填报持续超过几分钟,或大量记录都落在“其他”,说明字段或粒度设计得过细、分类不清。工时用于发现工作分布和估算偏差,不宜直接把记录精度等同于绩效准确度。

2. 工时管理实施时,怎样避免成员为了考核而虚报或凑满工时?

我准备在团队里推工时填报,但担心大家会把八小时平均摊到任务上,数据看起来完整,实际却不能反映工作情况。有没有办法既提高真实性,又不让填报变成监控?

关键是先明确工时数据的用途,并把填报结果用于计划校准、负荷识别和流程改进,而不是单独作为个人绩效排名。操作上可要求记录对应任务、日期和实际投入,允许出现低于或高于计划的情况;主管重点复核异常模式,例如连续多日整齐填满、任务已完成却持续追加工时,或工时长期集中在无法说明的类别。

复核应采用抽样沟通而非逐分钟追问,并保留修改原因。若团队认为偏差会带来惩罚,成员就更可能修饰数据;因此应先用一个迭代周期验证记录规则,公开说明数据边界,再讨论是否扩大应用。

3. 实施团队怎样用工时偏差提前发现项目风险?

我看到项目计划工时和实际工时经常不一致,但通常到延期时才有人关注。我想知道偏差达到什么程度才值得介入,以及应该先查任务估算、需求变化还是人员负荷?

不要只看累计工时超出百分比,还要结合任务进度、变更和剩余工作量。可在试点中设一个提醒规则:任务实际投入达到估算的约七成、完成度仍明显偏低时,负责人检查是否存在阻塞、返工或范围扩张;这个阈值是团队的管理触发点,不是通用标准,应根据历史数据调整。

排查顺序可以是:确认需求和验收范围是否变化,再核对任务是否被拆分、等待或返工,最后检查估算假设和成员并行负荷。记录“偏差原因”和“下一步动作”,比只标红超支更有用,也能避免把复杂任务的正常波动误判成个人效率问题。

4. 工时管理从试点到正式运行,具体操作步骤和风险控制怎么安排?

我所在团队准备上线工时管理,担心一次性要求所有人填报会引起抵触,也怕数据收上来后没人分析。我想要一套能逐步落地的流程,最好能判断试点是否值得扩大。

建议分四步推进。第一步明确用途、范围和口径,规定哪些工作需要记录、如何处理会议与支持工作、谁能查看数据;第二步选一个项目或小组试行两周,培训时用真实任务演示填报和修正;第三步每周检查漏填率、填报耗时、任务估算偏差及异常原因,不把单周波动直接用于个人评价;

第四步在复盘会上删减无用字段、修正规则,再决定扩大范围。可把“多数记录能对应到具体工作、漏填逐步下降、每周能形成至少一项可执行改进”作为试点价值信号。主要风险是口径不一致、分类过多和数据被误用于考核,应分别通过示例模板、精简分类及明确访问和使用规则控制。

核心关键词

读者评论

肖
肖宁

我们团队以前也试过按15分钟填工时,结果大家花在选分类上的时间比记录本身还多。后来改成半小时,并统一客户沟通、返工和等待的归类,数据反而更稳定。实际落地时,移动端是否顺手、任务名称是否清楚,比制度写得多细更影响执行。

夏
夏思妍

从财务和合同结算角度看,实际工时与可计费工时分开很有必要,尤其是固定价格项目。不过“客户支持”或环境排障能否计费,往往还要看合同条款和客户确认流程。建议系统里保留客户确认状态,否则月底对账仍可能需要人工反复核对。

彭
彭清越

比较认同不把工时直接用于个人排名。我们曾经只看超时比例,后来发现很多异常来自需求变更和客户等待。现在会把超时原因、返工次数和交付结果一起复盘,但仍有个问题:不同项目的阈值如何校准,不能所有任务都按20%统一判断。

文章包含AI辅助创作:工时管理如何做好工时?实施团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/570024

赞 (0)
飞飞飞飞

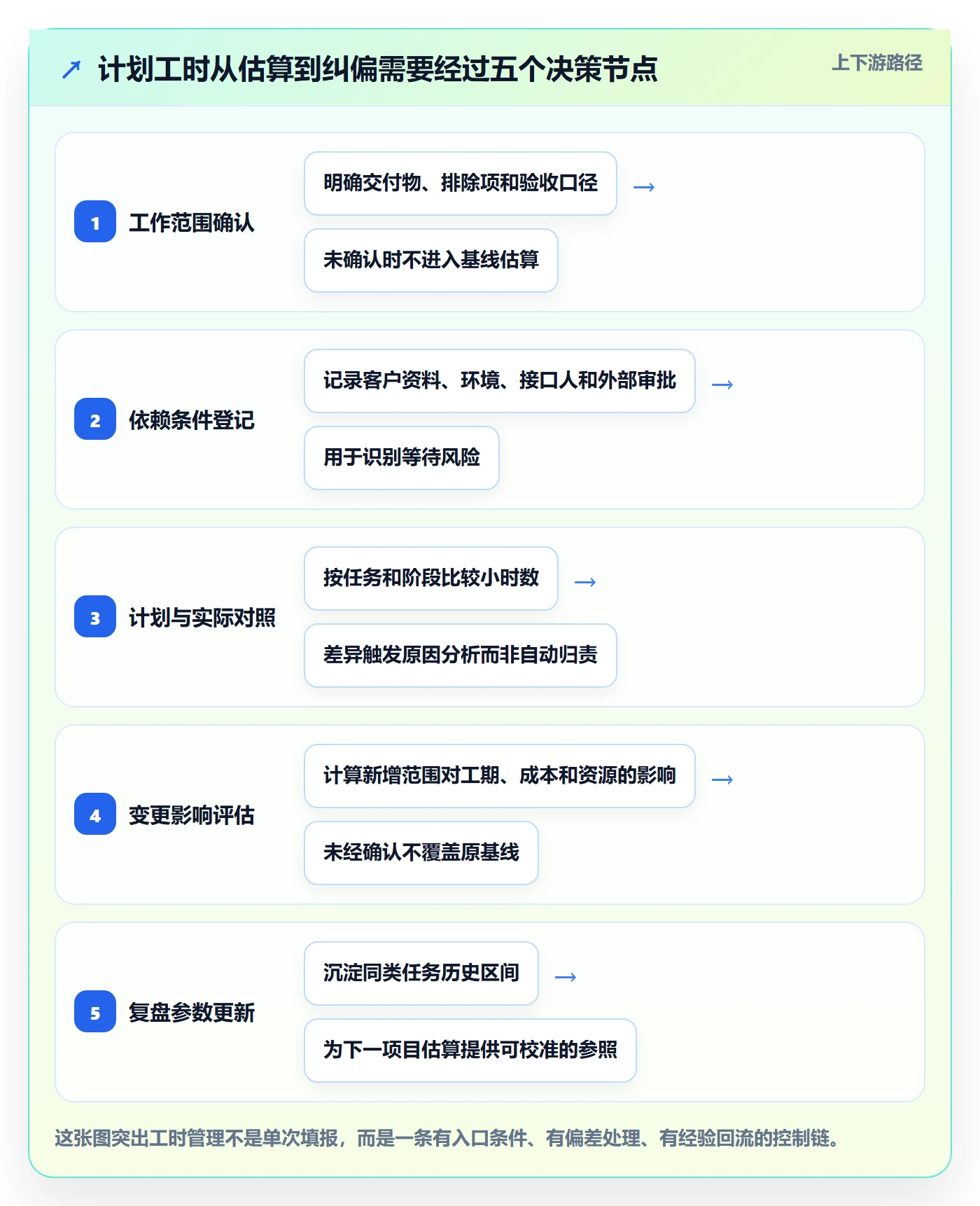

计划工时落地方案:实施团队开展工时管理的风险控制案例解析
上一篇 3小时前
剩余工时管理方法大全:实施团队工时管理风险控制落地清单
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
