工时管理如何做好剩余工时?实施团队效率提升与操作步骤

剩余工时不是“项目总工时减去已花工时”这么简单。实施团队里最常见的偏差是:系统里每项任务都填了剩余 2 小时,项目总体看起来很健康;到了上线前一周,却发现接口联调、客户确认、数据迁移和返工仍堆在一起。真正有用的剩余工时,必须回答三个问题:还要做什么、估算基于什么、什么变化会让估算失效。本文按实施项目的实际工作链路,拆解剩余工时的口径、更新步骤、管理节奏和工具配置,并用明确标注的情景模拟说明如何把估算转化为可执行的交付判断。

一、先讲核心结论:剩余工时要估“完成还需多少”,不能估“还剩多少预算”

1. 剩余工时的定义必须统一

我建议把剩余工时定义为:从当前时点开始,把任务按已确认范围完成,预计还需要投入的有效工作时间。它不是任务原始估算的余额,也不是员工本周还能工作的小时数,更不是项目预算尚未消耗的部分。

如果某项配置任务最初估算 8 小时,已经登记投入 6 小时,但还剩下配置、验证和客户复核,团队判断还需 5 小时,那么剩余工时应填 5 小时,而不是 2 小时。前者是当前预测,后者只是原始估算减去已登记投入的算术结果。

这一区别看起来细小,实际会改变项目判断。剩余工时是“向前看”的预测;已登记工时是“向后看”的事实。把两者混成一个数字,管理者就会把偏差当成进度,把预算余额误当成完工概率。

2. 管理重点是预测可信度,不是数字看起来稳定

剩余工时每次变化,不一定代表团队失控。需求新增、客户资料延迟、环境不稳定、测试缺陷增加,都可能让剩余工作上升。反过来,数字一直不变,也不一定说明项目稳定,可能只是团队没有及时更新。

我会同时关注三个信号:估算有没有工作拆分支撑,变化有没有原因,变化有没有触发决策。一个从 20 小时升到 30 小时、原因清楚且已采取措施的预测,通常比连续三周保持 20 小时、最后突然暴增更有管理价值。

3. 最小可用机制是“任务粒度、更新时间、变化原因”三件事

不必一开始就搭建复杂工时体系。先规定任务拆分原则、更新频率和变化记录,再判断是否需要更细的审批、报表和自动化。建议团队优先做到以下三点:

  • 拆到可估:任务通常控制在半天到 3 个工作日;超出范围时,先拆分阶段或交付物。
  • 按节奏更新:实施人员至少每周更新一次;临近里程碑、上线或高风险联调时,按日检查关键任务。
  • 解释显著变化:变化超过团队设定的阈值,例如 20% 或 4 小时,就写明原因、影响和下一步动作。阈值是管理约定,不是行业定律。
管理对象 核心问题 建议看什么 不应直接推导什么
单项任务 按当前信息完成还要多久 剩余工时、验收条件、阻塞因素 员工效率高低
项目阶段 阶段工作是否能按窗口完成 剩余工时、依赖关系、关键路径 把工时直接当成日历天数
项目组合 团队资源是否能覆盖承诺 角色负荷、技能匹配、可用容量 把全员工时简单相加后当作可用产能

二、背景和真实场景:实施项目为什么总在后半程“突然变重”

1. 实施工作有大量可见度低的尾项

实施项目的工作不只包括安装、配置和开发,还包括客户访谈、数据核验、权限确认、接口联调、培训、验收材料、上线观察和问题闭环。前几类任务容易被写进计划,后几类工作常被笼统地放进“收尾”或“支持”里,结果是看板上的任务已经接近完成,团队实际投入却没有同步下降。

尤其在多系统对接项目中,接口开发完成不等于联调完成。还要等客户提供样例数据,核对字段口径,处理异常返回,复测权限和网络,确认失败补偿方案。每个环节都可能只需几个小时,但依赖多、等待多、返工路径长,最终形成一批不容易在早期估准的尾部工作。

2. “任务已完成”与“工作已结束”不是一回事

任务状态通常是一个离散标签,剩余工时则是对未来工作量的估计。若团队把“开发完成”作为任务关闭条件,而实际还需要代码评审、部署验证和客户确认,那么系统会出现状态已完成、工时仍在投入的矛盾。

我通常要求每项任务写清楚完成定义。例如,“完成接口开发”要说明是否包含自测、异常处理、代码评审和联调;“完成培训”要说明是否包含培训材料、参训记录和问题答疑。没有完成定义,剩余工时只能靠个人理解,无法横向比较。

3. 等待时间和工作时间要分开记录

客户迟迟不提供数据,可能使任务延后两天,但并不代表团队投入了 16 小时。把等待时间写成剩余工时,会夸大工作量;完全不记录等待,又会低估日历风险。我的做法是将两者分开:剩余工时记录实际工作投入,阻塞项记录等待对象、开始时间、承诺时间和对关键路径的影响。

这一区分对于排期特别重要。项目团队可以通过增加人手压缩部分工作时间,却很难让客户更快完成审批,也无法靠多安排工程师消除外部系统的停机窗口。工时估算回答“要做多少工作”,排期还要回答“何时具备条件”。

4. 组织规模越大,口径不一致的成本越高

超过 100 人的组织里,实施顾问、产品、研发、测试、客户成功和项目经理往往分属不同团队。若各自理解的“剩余工时”不同,项目汇总数字就会失真:有人只填个人编码时间,有人包含沟通,有人把等待也算进去,还有人把风险缓冲直接摊入每个任务。

以 PingCode 这类面向中大型组织的项目管理平台为例,工具可以承载任务、负责人、计划、工时记录和报表,但系统字段本身不会自动统一业务口径。上线前应先约定任务完成定义、工时单位、更新责任和偏差阈值,再配置字段与视图;否则只是把原有分歧更快地汇总出来。

三、常见误区:哪些做法会让剩余工时失去预测价值

1. 用“原估算减已耗工时”自动计算剩余量

这种算法隐含一个假设:工作按原计划匀速推进,而且没有新增、返工、效率变化或未知工作。实施项目很少长期满足这个假设。任务已经投入 10 小时,不代表只剩原估算的减法结果;如果关键接口还未验证,未来工作甚至可能比最初估算更多。

更合理的方式是保留三个字段:原始估算、已登记工时、当前剩余工时。原始估算用于复盘偏差,已登记工时用于核算实际投入,当前剩余工时用于预测。三者可以相互分析,但不能互相代替。

2. 为了“看起来正常”而压低剩余工时

有些团队担心报高工时会被质疑能力或进度,于是把剩余量填得偏低。短期看,项目状态更漂亮;但当缺口在上线前暴露,管理层失去调人、减范围或调整日期的窗口。剩余工时不是绩效分数,压低它不会让工作自动消失。

如果组织把估算偏差直接用于个人排名,填报者就会有动机保护数字。要降低这种行为,绩效讨论应区分“估算质量”和“执行结果”,并看工作复杂度、需求变化、外部依赖及风险处理,而不是只比较谁填的小时少。

3. 把工时填报频率误当成管理质量

要求每天多次更新,不一定带来更准确的预测。任务没有实质变化却反复改数字,只会增加操作负担。相反,风险较高的任务若连续几天没有更新,团队可能错过调整窗口。

更新频率应与变化速度匹配:稳定的文档整理任务可每周更新;正在联调、处理高优缺陷或临近上线的工作,需要更密集地检查。关键不是“填得多”,而是重要变化能否在决策仍来得及的时候被看见。

4. 把“有工时记录”误认为“有估算依据”

事后登记了 40 小时,只能说明记录系统里有 40 小时数据,并不自动证明后续任务应估 40 小时。不同客户环境、数据质量、集成复杂度和团队熟练度会造成明显差异。历史数据只有按工作类型、复杂度和条件分组后,才适合成为估算参考。

如果一个数据迁移任务曾投入 60 小时,却没有记录数据量、字段质量、清洗规则和客户配合情况,那么这个历史数字很难直接复用。把它当作基准,可能让新项目偏差更大,而不是更小。

5. 把剩余工时直接换算成完工日期

剩余 40 小时不等于两个人五天后完成。两个人可能不具备同一技能,也可能被其他项目占用;任务之间还可能存在串行依赖;客户确认和上线窗口也未必能压缩。工时是投入量,工期是日历跨度,二者之间还隔着资源可用性、协作损耗和等待时间。

误区 表面现象 主要风险 修正动作
自动减法 剩余量随投入自然下降 新增工作和返工没有进入预测 由负责人重新估计剩余工作
压低数字 状态长期呈现绿色 风险暴露时间被推迟 将估算与个人绩效排名脱钩
只看汇总 项目总工时有数 无法定位哪个阶段和角色超载 按工作包、角色、依赖拆分查看
工时等于工期 用总小时直接推算日期 忽略串行关系和等待窗口 与资源计划、关键路径联合判断

四、专业判断逻辑:如何判断一个剩余工时数字是否可信

1. 先看任务是否小到可以估,而不是先看估算方法多复杂

如果任务名称是“完成系统上线”,估出 120 小时并不会让预测更可靠,因为它包含环境检查、数据迁移、权限验证、培训、切换、观察和应急处理等不同工作。应先按交付物或可验证步骤拆分,再估每项工作。

我倾向于把“可独立验收、由明确角色负责、完成条件可描述”作为拆分标准。半天到 3 个工作日通常便于校准,但这只是团队的操作建议,不应机械执行。高度重复的批量配置可以更大;跨团队、高不确定性的探索任务则应更小,并设置阶段性检查点。

2. 用“已完成、剩余工作、未知事项”三栏拆解预测

任务估算时,不要只问负责人“还要几小时”。我会让他说明已经完成什么、接下来要做什么、有哪些未知条件。这样可以把数字对应到可检查的工作,而不是只留下一个没有依据的单值。

  • 已完成:已经通过验收的交付,不包括“基本完成”“正在等反馈”等模糊描述。
  • 明确剩余:能够列出步骤和交付物的工作,例如补充校验、部署脚本、异常场景回归。
  • 未知事项:尚未验证的条件,例如客户数据结构、接口限流规则或历史数据异常率。

对于未知事项,不应悄悄藏进一个精确数字。可采用区间估算,或单独建立调查任务。探索完成后,再更新实施任务的剩余量。这样管理者能够区分“工作量大”和“信息不足”两种完全不同的问题。

3. 估算可采用三点法,但要把假设写出来

对不确定度较高的任务,可分别估算乐观值、最可能值和悲观值。常见的加权算法是:预计工时等于(乐观值加 4 倍最可能值加悲观值)除以 6。它适合帮助团队讨论范围,不是对实际结果的保证。

例如,接口联调在环境正常时可能需要 6 小时,最可能需要 10 小时,若认证或数据异常需要处理则可能达到 22 小时,按三点法得到约 11.3 小时。这个数字仍要配上假设:测试环境可用、客户提供样例、接口文档与实际行为基本一致。假设不成立时,估算需要重开。

4. 将工作量、风险储备和等待时间分开

风险储备可以存在,但不应不加区分地揉进每一项任务。若所有任务都多报 20%,项目经理无法看出哪部分是明确工作、哪部分是风险预留;如果所有任务都不留缓冲,任何小偏差又都会变成“计划失误”。

更透明的做法是分别记录基础工作量、已识别风险储备和外部等待。基础工作量表示当前可识别的实施工作;风险储备对应具体不确定性与触发条件;等待时间影响日历排期,但通常不计入实际投入小时。不同组织可以选择集中管理储备或分阶段授权,但口径必须一致。

5. 用偏差看系统性问题,不用单个任务给个人贴标签

单项任务偏差很容易受偶发条件影响。判断估算是否改善,应按相似任务类别汇总,例如数据迁移、接口联调、配置实施、培训验收,并观察一段时间内的预测偏差。可使用偏差率:(最终实际工时-基线估算)÷基线估算;但需明确分母是初始估算还是某次更新后的估算,不能在报表里混用。

另一项有用的指标是剩余工时稳定性:观察某个工作包的预测在不同周次的变化,以及变化是否集中在临近交付时。连续几周预测剧烈变动,可能说明拆分过粗、依赖未识别或业务口径不清;数字稳定但最终大幅超出,则可能说明团队倾向于延迟暴露风险。

五、具体案例与数据观察:把“项目还剩多少小时”拆成可管理的工作包

1. 情景模拟:一个 12 周的业务系统实施项目

以下案例为情景模拟,用于说明计算与管理逻辑,不代表某个企业的实测结果。假设项目计划周期为 12 周,团队包含项目经理、实施顾问、集成工程师、测试人员和客户业务代表,范围包括需求确认、基础配置、数据迁移、接口联调、培训和上线支持。

项目进入第 8 周时,管理层看到总体完成率约为 72%,剩余工时汇总为 310 小时。若只看项目总数,很难判断这 310 小时是否可控。我会把它按工作包、负责人角色、风险和依赖拆开,检查剩余量是否对应到可验收的具体事项。

工作包 初始估算 已登记工时 当前剩余工时 观察重点
需求确认与方案评审 96 小时 90 小时 12 小时 客户尚有 2 项口径待确认
基础配置与权限 140 小时 118 小时 30 小时 新增角色和权限复核
数据迁移与核验 120 小时 92 小时 74 小时 清洗规则未完全确定
接口开发与联调 160 小时 121 小时 103 小时 客户测试环境有间歇性不可用
测试、培训与验收 100 小时 46 小时 91 小时 缺陷回归与验收材料尚未启动

表中已登记与剩余工时并不要求相加等于初始估算,因为项目范围、估算和实际条件可能已经变化。这里最值得追问的不是总量,而是两个事实:数据迁移和接口联调的剩余量明显高于预期;测试、培训与验收虽然尚未大量投入,却保留了较高工作量。后者不是“进度落后”的证据,而是需要确认其工作是否已拆分、启动条件是否具备。

2. 先看工时构成,再看总量变化

在这个模拟项目中,若 310 小时中有 177 小时落在数据迁移与接口联调,项目经理应优先检查数据质量、环境可用性和接口依赖,而不是要求所有人统一加班。若压缩培训和验收时间来覆盖技术尾项,可能只是把风险转移到上线后。

可以把 310 小时进一步标注为:明确工作 220 小时、条件性工作 54 小时、风险储备 36 小时。条件性工作需要等待验证结果后确认;储备要对应已识别风险,例如数据异常比例高于约定阈值。若风险没有触发,储备不应自动变成实际投入。

工时管理如何做好剩余工时?实施团队效率提升与操作步骤

3. 预测变化要同时记录原因和动作

假设接口联调剩余工时在三周内从 68 小时升到 103 小时,单看上升的 35 小时会令人紧张,但还不足以指导行动。进一步记录发现:测试环境不可用累计 2 个工作日,字段映射新增 3 项,异常重试规则需要补测。此时,实际需要分别处理环境协调、范围确认和测试补充,而不是简单要求工程师提高效率。

我会把每次显著变化写成一条短记录:变化前预测、变化后预测、原因分类、影响工作包、负责人和下一检查时间。原因分类可包括范围变化、返工、外部依赖、估算修正、技能或资源变化。这个记录不必写成冗长周报,重点是让下一次项目评审能够追溯为什么数字变了。

4. 项目报表要显示趋势,不能只显示当前余额

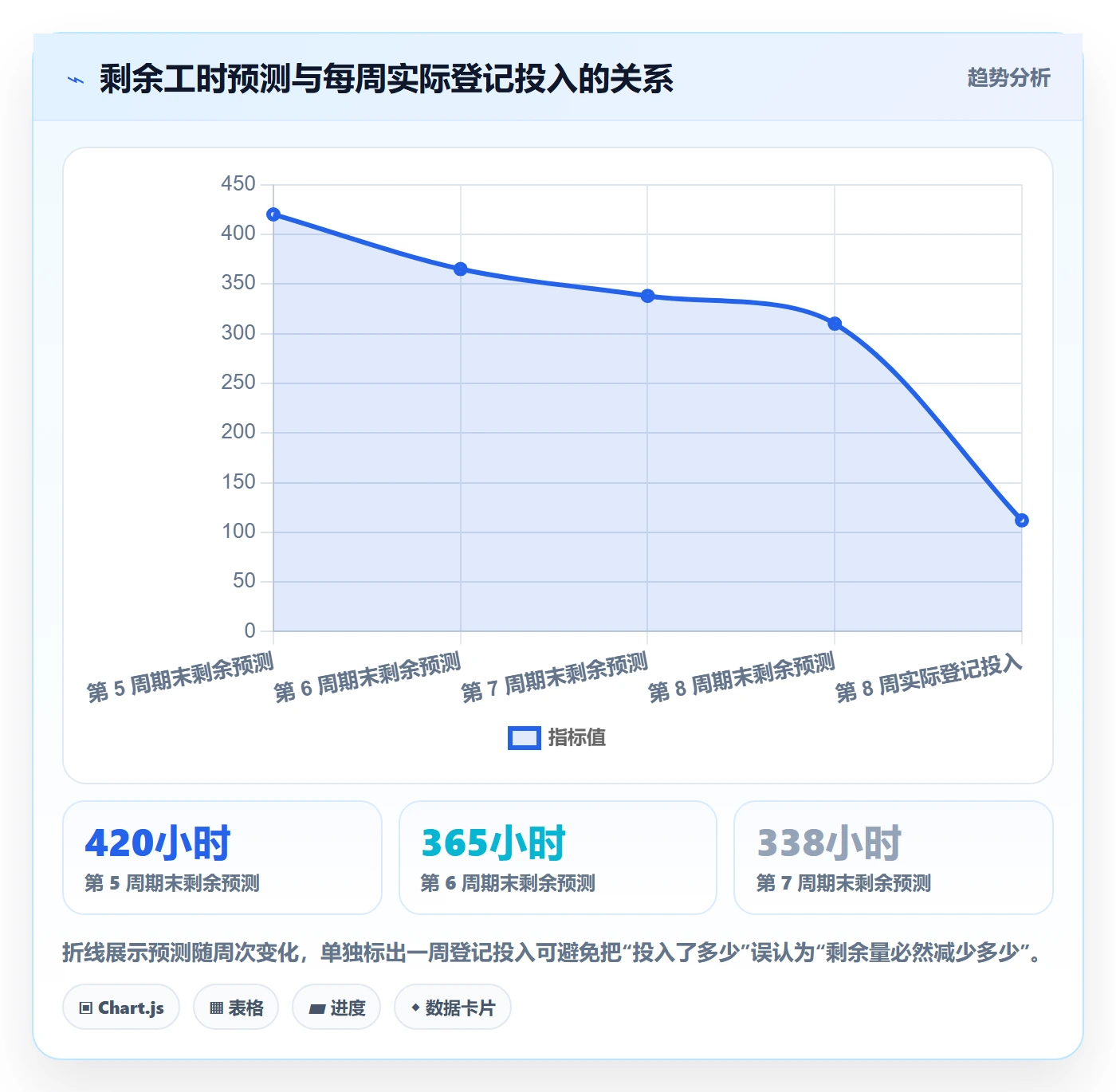

只展示“当前剩余 310 小时”,管理者无法知道项目是在逐步收敛,还是在不断吸收新工作。建议至少按周保留:期初剩余预测、期末剩余预测、本周新增工作、本周关闭工作和预测变化原因。这里的“新增”与“关闭”应按任务状态和范围定义计算,避免把工时登记量直接当成工作完成量。

工时管理如何做好剩余工时?实施团队效率提升与操作步骤

5. 预测偏差要按任务类型复盘

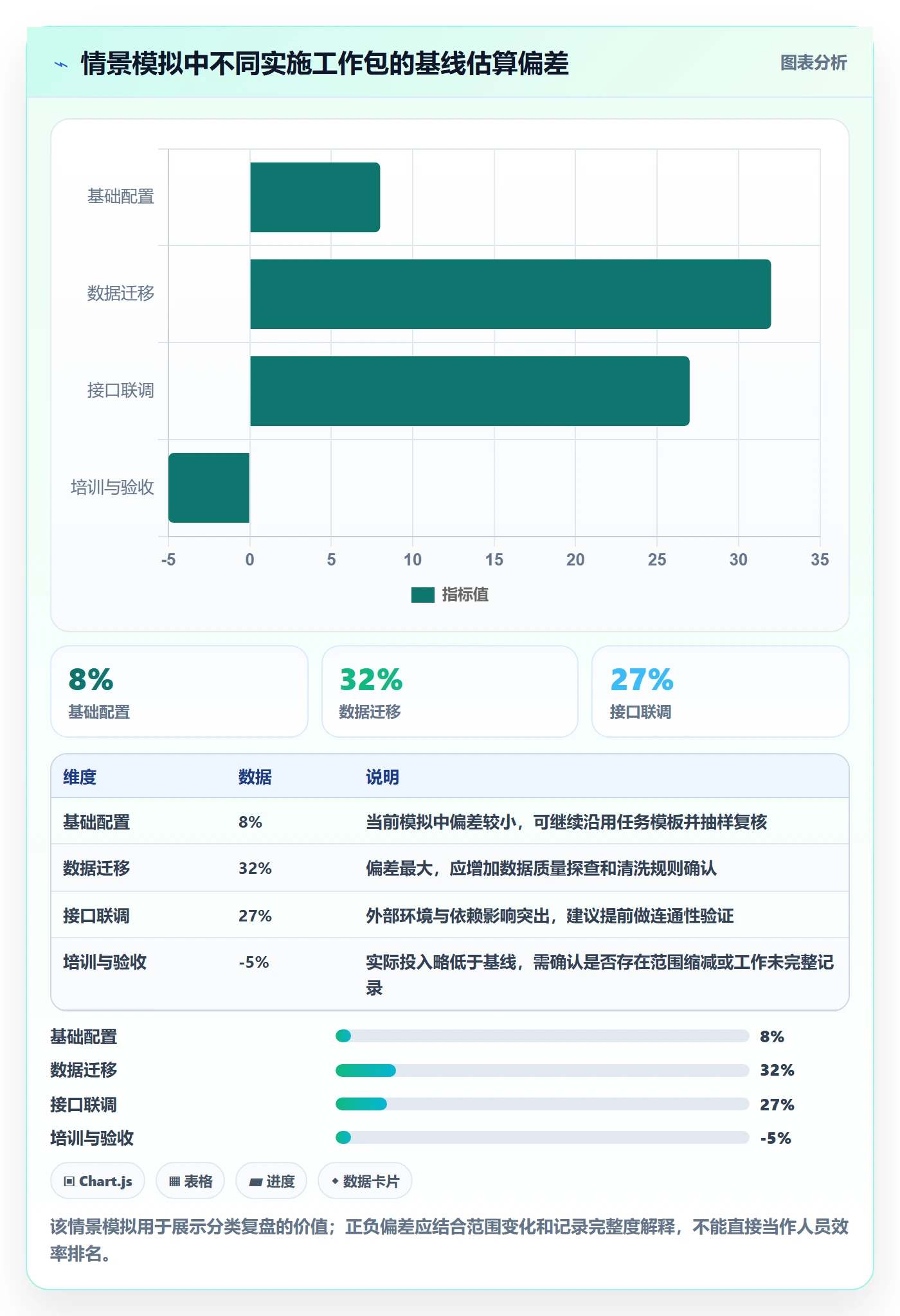

假设项目结束后,配置类任务平均比基线高 8%,数据迁移高 32%,接口联调高 27%,培训和验收低 5%。这组情景模拟数据会提示:团队可能并不是整体不会估算,而是低估了数据质量处理和外部接口协调;培训任务则可能拆分得更完整,或者交付标准较稳定。

下一轮项目可以把迁移与联调任务设为更早的验证点,增加样例数据检查、接口连通性测试和第三方响应确认。不要把 32% 机械地应用到所有迁移任务;应先分析数据量、清洗复杂度、字段映射、历史异常和客户参与度。历史数字要带条件,才是经验;不带条件的平均值只是看似精确的锚点。

工时管理如何做好剩余工时?实施团队效率提升与操作步骤

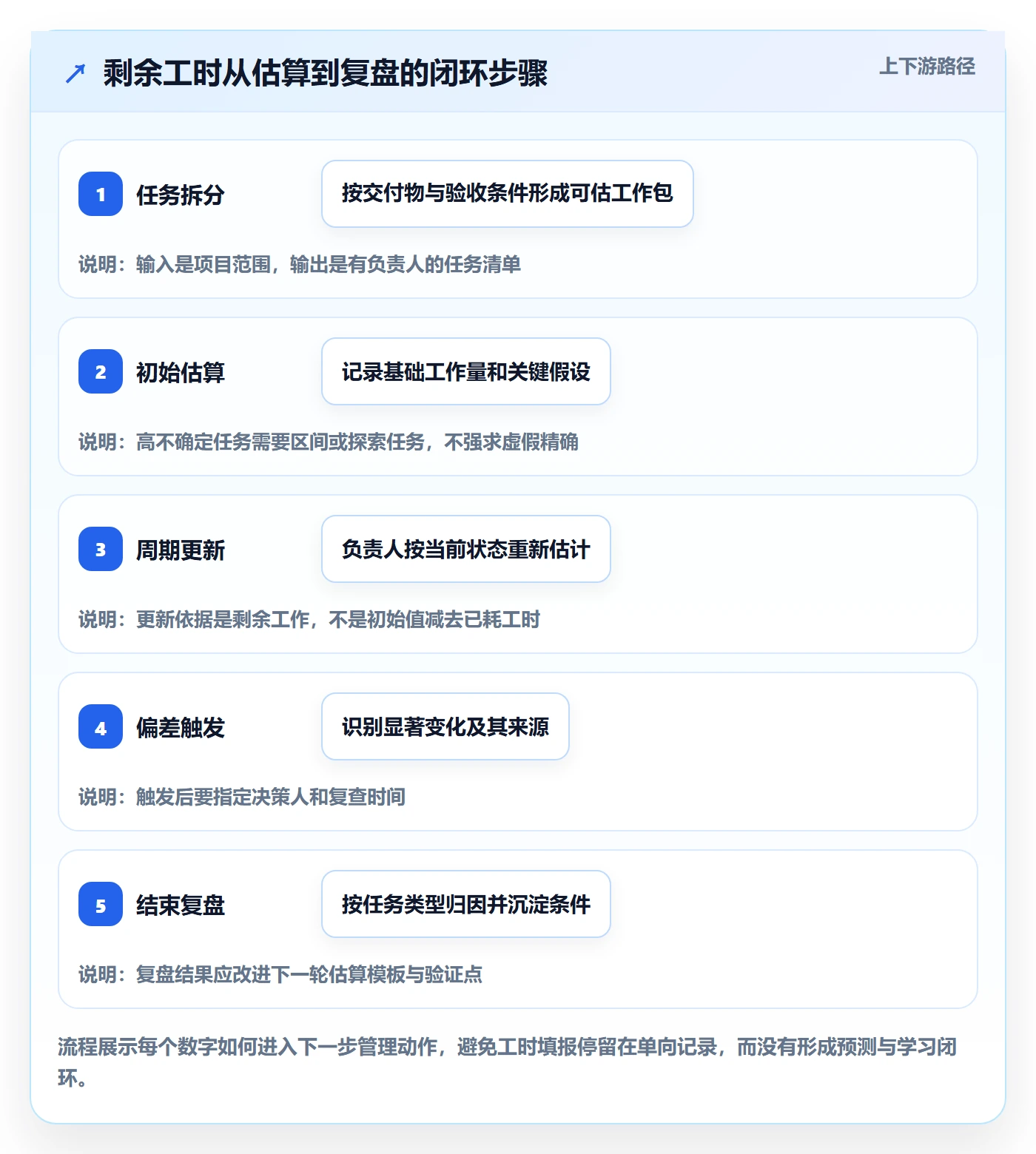

六、可执行的操作步骤:从任务创建到每周预测更新

1. 第一步:确定估算口径和边界

在工具中建立字段之前,先用一页说明统一口径。明确工时单位是小时还是人天,沟通、评审、测试是否计入,等待是否单独记录,缺陷返工如何归属,以及跨项目支持怎样登记。若这些问题留给每个团队自行决定,跨项目汇总必然需要大量人工解释。

我建议把“有效工作时间”作为核心口径,同时允许组织按需要登记会议、沟通和支持活动,但必须标记类别。无论采用哪种口径,都应能回答:这个数字包含什么,不包含什么,谁负责更新,什么情况下需要重估。

2. 第二步:按交付物和验收条件拆任务

任务名称应能让不在现场的成员理解具体工作。与其写“处理数据问题”,不如拆成“核验客户主数据字段映射”“确认重复记录清理规则”“执行首批迁移并抽样复核”。任务最好有负责人、验收条件、前置依赖和预计完成窗口。

任务过大时,负责人很难判断已完成比例,也难以发现偏差来自哪里。任务过小时,更新成本会超过管理收益。可先将预计超过 3 个工作日的任务拉出来检查,判断是否可以按阶段拆分;对可重复批量操作则保留合理聚合,避免为了细而细。

3. 第三步:建立初始估算与不确定性说明

初始估算应在范围和假设基本明确后形成。对低不确定性、重复性较强的工作,可以参考同类任务历史数据;对新客户、新接口或数据条件未知的工作,可以用区间或三点法,并将高风险假设写入任务说明。

不要为了给客户一个单一数字,就假装不确定性不存在。项目计划可以对外呈现承诺值,但内部应保留基础估算、风险范围和假设条件。这样范围变化或外部条件不成立时,团队能解释预测为何调整,而不是被迫将所有偏差都归咎于执行效率。

4. 第四步:安排负责人按固定节奏更新剩余工时

每次更新前,负责人应重新回答“按当前已知情况,完成还需要多少投入”,而不是把上次数字机械地减去本周工时。已完成任务的剩余工时应为 0;仍有未验收内容的任务,即使状态接近完成,也应保留相应剩余量。

建议在周会前一天更新,会议中只讨论显著变化、关键依赖和需要决策的风险。对于上线前的高风险任务,可增加每日短检查,但不要求所有稳定任务同步提高频率。工具提醒可以减少遗漏,却不能代替负责人判断。

5. 第五步:区分预测变化与范围变化

新增需求不能混在原任务的剩余工时里。应创建新任务,标明来源、提出时间、批准人和对范围、日期、预算的影响;如果原有任务的做法改变,则记录变更原因并更新剩余预测。这样可以分别回答:原承诺还要多少工作,新范围增加了什么。

当客户提出“顺便加一个字段”或“验收时再补一份报表”时,团队应先判断这是已约定范围的澄清,还是新增交付。若不做边界判断,所有新增工作都会进入原任务,最终复盘时无法区分估算偏差和范围扩张。

6. 第六步:结合资源容量和关键路径做排期判断

剩余工时需要与角色容量一起看。假设还有 80 小时的集成工作,不代表任意两名成员都能完成;如果只有一名具备权限的集成工程师,每周可投入 20 小时,那么最短也要跨越多个工作周,还要考虑评审和依赖。资源计划应按技能、在岗时间、其他项目承诺和并行限制核实。

可将“需求工作量”与“可用容量”并列展示:工作量告诉团队需要多少投入,容量告诉团队可提供多少投入。若工作量高于容量,应尽早做范围、日期、资源或质量标准的选择,而不是把差额隐藏在个人加班中。

7. 第七步:为变化设置触发规则和责任人

不同组织可设置不同阈值。比如单任务剩余量增加超过 20%,或关键路径任务增加超过 4 小时,就要求负责人说明原因;项目总体预测变化超过 10%,由项目经理组织评估范围与日期影响。这些是建议基准,团队应按项目规模、任务粒度和管理成本校准。

触发规则要绑定动作。如果变化达到阈值,却没有指定谁确认、谁决定、何时复查,阈值只是报表上的红色提示。责任人可以是任务负责人、项目经理、交付负责人或业务决策人,取决于变化源头;外部依赖问题通常不应只由实施人员承担闭环责任。

8. 第八步:项目结束后做轻量复盘,改进下一次估算

复盘不需要把所有小时逐条争论。先选择偏差最大的 3 至 5 个工作包,确认偏差来自估算、范围、执行、返工、等待还是数据缺失。将能够复用的结论写成估算卡片,例如“接口联调前先验证测试环境与认证方式”,而不是只写“下次要留更多时间”。

估算卡片要包含适用条件、排除项和参考样本数。只有一个项目的经验可以形成待验证假设,不宜直接成为组织级标准;当多个相似项目反复验证后,再更新模板和基准区间。

工时管理如何做好剩余工时?实施团队效率提升与操作步骤

七、工具与报表设计:让管理者看到该看的信息

1. 最小字段集应服务于预测,而不是堆字段

初期建议包含任务名称、负责人、工作包、状态、原始估算、已登记工时、当前剩余工时、开始与计划完成日期、依赖项、风险标记和变化原因。根据组织需要,再加入客户、阶段、角色、需求变更编号或工时类别。

字段太少会无法追踪原因;字段太多则容易造成填报疲劳。上线前可做一次任务样例演练:给实施人员一条任务,观察他们能否在 1 分钟内知道该填什么、何时更新、出现变化写在哪里。若需要口头解释十分钟,说明口径或界面仍需简化。

2. 视图要对应不同决策场景

  • 项目经理视图:按工作包显示剩余工时、趋势、关键依赖和风险变化。
  • 资源负责人视图:按角色和人员查看未来可用容量与已承诺工作。
  • 交付负责人视图:查看多个项目的关键里程碑、超载角色和需升级事项。
  • 实施人员视图:优先显示本人待办、验收条件、阻塞项和更新入口。
  • 管理层视图:展示项目预测区间、重大变化原因和需要决策的取舍,不展示大量任务明细。

以 PingCode 为例,可以围绕项目、工作项、负责人和工时信息建立不同视图或报表,让实施团队、项目经理和管理层使用同一份底层数据。但报表设计应从会议决策反推:如果周会上要决定是否调整上线范围,仪表盘就应展示未关闭的关键工作、风险影响和可替代方案,而不只是展示一个漂亮的总体完成率。

3. 优先监控四类指标

指标 计算或观察方式 能回答的问题 使用边界
剩余工时变化率 本期预测与上期预测比较 预测是否持续调整,变化发生在哪些工作包 要结合范围变化和估算修正解释
基线偏差率 最终实际与选定基线估算比较 哪类任务需要改善拆分或前置验证 不能跨不同口径直接比较
阻塞时间 记录阻塞开始、解除和影响对象 项目延迟有多少来自等待条件 阻塞时间不等同于投入工时
角色容量覆盖率 计划工作量除以可用容量 当前承诺是否超出可用技能资源 容量应扣除请假、支持和其他项目承诺

4. 用区间和风险分层改善精确度错觉

对复杂项目,单一的“预计 42 小时”容易制造不真实的确定感。可以按团队成熟度展示一个基准预测和风险范围,例如基础剩余 42 小时,若环境重置或数据返工触发,额外可能需要 8 至 16 小时。这里的区间必须有明确来源和触发条件,而不是把所有任务的数字随意放大。

管理层不一定需要查看每个任务的悲观估算,但项目经理应能追溯区间由哪些风险构成。若风险实现,额外工作转为具体任务并更新预测;若未实现,风险储备释放。这样的机制比“所有任务都加 20%”更透明,也更有利于跨项目复盘。

八、不同情况下的行动建议:不要用同一套频率管理所有项目

1. 小团队、项目少、任务变化不频繁

如果团队人数较少、项目并行数量有限,优先用简化表格或现有任务系统即可。核心是负责人每周更新剩余量,项目经理检查关键任务和阻塞项,并为明显变化保留原因。此时不需要先搭建复杂的资源预测模型。

当项目超过团队可凭记忆管理的范围,或同一角色频繁在多个客户项目间切换,再升级到结构化视图和容量分析。工具升级的触发条件应是管理成本已经出现,而不是为了追求系统功能完整。

2. 100 人以上、多项目并行的实施组织

中大型组织需要统一词汇、角色和报表口径,否则组合层面的数字不可比。建议设立数据责任人,维护工作包分类、任务模板和指标定义;项目经理负责项目内预测,资源负责人负责容量,交付管理角色负责跨项目冲突和升级机制。

这类团队使用 PingCode 等项目管理平台时,重点不是把所有项目塞进同一张表,而是建立统一底层分类,同时允许不同实施方法保留必要差异。标准化的是关键字段和统计口径,不是强迫所有客户项目使用完全相同的流程。

3. 固定价或强约束交付项目

固定价项目更需要区分合同范围内工作、已批准变更和内部风险储备。剩余工时上升时,不能只问“能否加人”,还要判断是否属于范围偏差、交付方法变化或低效返工。对外沟通应以范围、里程碑和变更流程为依据,内部则保留足够细的预测信息。

如果合同承诺日期已无法覆盖当前预测,应尽早准备决策选项:削减低优先级范围、调整上线分批、增加特定技能资源,或变更日期。越晚讨论,选择空间越小,最后往往只剩加班这一种成本高且风险大的方案。

4. 需求持续变化或探索性较强的项目

需求还在探索时,不要把远期任务伪装成稳定的确定工时。优先估算近一两个阶段,安排短周期验证,再依据反馈更新后续预测。对未知问题单独建立调查任务,设定时间盒和产出标准,例如在 2 天内验证接口认证、形成风险结论和下一步方案。

探索任务的完成标准不是“把所有不确定性消灭”,而是降低到足以做下一步决策的程度。若调查后仍不确定,要把残余风险写清楚,避免用一次估算会议制造虚假的确定性。

5. 临近上线或验收窗口

临近上线时,重点应从普通任务填报转向关键路径、缺陷等级、切换步骤、回退方案和客户确认。每日检查只针对会影响上线的工作;其他低优先级事项可以进入上线后清单,前提是业务和客户明确接受。

剩余工时即使下降,也不能单独作为上线依据。上线判断还应考虑未关闭缺陷的影响、数据校验结果、权限验证、备份和回退演练、客户签字以及支持资源。小时数是风险证据之一,不是放行标准。

九、不同情况下的取舍:工时管理不是把所有不确定性都消除

1. 精细度与填报成本之间的取舍

任务越细,越容易定位偏差;但颗粒度过细,人员会花大量时间维护状态。判断是否继续拆分,可以问两个问题:拆开后能否形成不同责任、不同验收或不同决策?拆开后管理者会采取不同动作吗?如果答案都是否,通常没有必要再拆。

对于团队,合理的颗粒度不是一个固定数字,而是能够在需要调整时快速找到原因,同时不让管理成本吞掉交付时间。可以对大任务做抽样复核,观察是否有“已完成 90% 很久”“剩余 1 小时连续填三周”等信号,再调整拆分标准。

2. 单点承诺与区间预测之间的取舍

客户合同、预算和里程碑可能需要单点承诺;项目内部预测却更适合保留区间和风险条件。两者并不冲突:对外的承诺需要说明前提,对内的计划需要呈现不确定性。只给区间可能让决策显得犹豫,只给单点又容易掩盖风险。

成熟做法是明确主预测、风险上界和触发条件。例如,当前计划需要 40 小时;若客户数据清洗异常超过约定比例,可能增加 12 小时;若环境按期开放,则风险项不触发。这样管理层知道承诺依据,也知道什么时候必须重新评估。

3. 集中留风险储备与分散到任务之间的取舍

集中储备更容易让管理层看到风险总量,也便于项目经理按需授权;分散储备更接近执行人员的工作预期,减少每次调整的审批摩擦。两种方法都可用,问题在于是否重复计入:若每个任务已包含悲观估算,项目层又加一笔同类储备,就会双重缓冲。

选择时应结合组织的预算和审批机制。项目变更频繁、风险集中且需要集中决策的团队,可以采用集中管理;任务风险分布广、现场负责人有授权的团队,可以在任务层记录风险区间。无论哪种方式,都要注明储备的归属、触发条件和释放规则。

4. 强制更新与信任机制之间的取舍

没有最低要求,数据会逐渐过期;只靠强制考核,又会让填报成为形式。较稳妥的做法是明确最低更新频率和关键任务触发条件,同时让团队知道预测变化用于资源和范围决策,而非自动评价个人。

项目经理可以抽查估算依据,讨论“工作发生了什么”,而不是追问“为什么你比别人慢”。如果发现连续低估,先检查任务拆分、需求稳定性、外部依赖和技能匹配,再判断是否需要辅导或调整估算方法。管理透明度和心理安全并不削弱问责,反而让坏消息更早出现。

十、落地检查清单:用两周验证机制是否真正有效

1. 第一周:统一口径并选一个项目试运行

先选一个工作量中等、团队愿意配合的实施项目,统一剩余工时定义,检查任务粒度,补齐完成条件和依赖。选项目不宜只挑最简单的样板项目,否则机制遇到真实变化时仍未验证;也不宜一开始就覆盖全部复杂项目,容易把口径问题和工具问题混在一起。

第一周重点观察填报能否完成、任务是否可估、显著变化能否解释。若多个成员对同一任务的剩余工时差异很大,不必立即取平均值;先让他们各自说明工作范围、假设和未完成项,差异本身可能暴露任务定义不清。

2. 第二周:用预测变化开一次决策会

第二周不要只检查数据齐不齐,而要选出变化最大的任务,判断变化是否导致范围、资源、日期或验收标准需要调整。如果会议结束后没有任何行动,报表可能仍停留在监控层面;如果每个小变化都升级决策,则阈值设得过低,团队会被噪声淹没。

试运行后收集三类反馈:哪些字段没人理解,哪些更新动作重复,哪些风险虽然出现却没有进入报表。根据反馈修订口径和视图,再逐步扩展到其他项目。工具配置应跟随已验证的业务动作,不要先做大规模字段建设,再要求现场团队适应。

3. 检查机制是否有效的四个问题

  • 项目负责人能否在几分钟内指出剩余工时最多的工作包及其原因?
  • 重要预测变化能否追溯到需求、返工、依赖、估算修正或资源变化?
  • 团队能否区分工作投入、日历等待和风险储备?
  • 当工作量超过可用容量时,管理层能否选择范围、日期、资源或质量边界,而不是只要求加班?

如果四个问题中有两个以上无法回答,优先改进工作定义和更新责任,而不是继续增加图表。剩余工时管理的成熟度,最终体现在团队能否更早识别选择题,并在仍有选择时采取行动。

十一、结语:剩余工时的价值,在于把意外变成更早的选择

1. 不追求数字永远不变,追求变化足够早、足够可解释

剩余工时做得好,不是每个项目从启动到验收都按照最初估算平滑下降,而是预测会随着证据更新,风险在影响里程碑之前被看见。数字增加不自动代表团队失败,数字稳定也不自动代表交付安全。

真正有用的管理链条是:把任务拆到可估,依据当前信息重新预测,记录变化原因,识别外部依赖,再把预测与角色容量和关键路径一起讨论。缺少其中任何一环,工时数字都可能只剩下汇报用途。

2. 下一步从一个工作包开始

本周就可以挑选一个正在实施的工作包,检查三件事:是否有明确验收条件,负责人能否独立列出剩余工作,最近一次预测变化是否留下原因和动作。若做不到,先补任务定义;若做得到,再将该工作包纳入每周预测和容量检查。

我的核心判断是:剩余工时不是一项填报纪律,而是一种组织面对不确定性的沟通机制。让它可信的关键,不是把每个小时算得更漂亮,而是让每个数字都能追溯到工作、假设、依赖和决策。团队越早做到这一点,越有机会在交付风险变成客户事故之前,主动调整范围、资源和节奏。

常见问题解答(FAQ)

1. 工时管理中,剩余工时应该如何估算才能更准确?

我负责一个实施项目,团队每天都在填报工时,但到了项目中后期,剩余工时还是经常估不准。有些任务原本只需要两天,实际却拖了一周,团队成员也习惯把剩余工时填成最初预估的数字。我想知道,剩余工时到底应该依据什么来计算,才能真正反映项目还需要投入多少人力?

剩余工时不应该简单等于最初预估工时减去已消耗工时,而应该根据任务当前的实际进展、未完成工作量和已暴露的风险重新估算。以一个原计划投入40小时的系统实施任务为例,如果已经消耗30小时,但需求配置只完成了一半,剩余工作还包括配置验证、异常处理和用户验收,那么直接按40减30得出10小时显然不可靠。

更合理的做法是将任务拆成可验收的工作项,分别估算每项尚需投入的时间,再汇总得到剩余工时。具体操作时,可以让负责人在每次进度更新时回答三个问题:已经完成了哪些可验证的交付物、还剩哪些工作、当前有哪些因素可能增加投入。

对于不确定性较高的工作,可以同时给出乐观、正常和保守三种估算,例如分别为8小时、12小时和18小时,并以12小时作为当前计划值,保留风险区间供项目经理判断。这里的关键不是追求每次估算都精确到小时,而是确保估算能够随实际情况变化。

管理者还应对比历史估算与最终实际工时,分析偏差是否来自需求变更、环境问题、返工或任务拆分不足,逐步建立符合团队自身交付特点的估算依据。

2. 剩余工时应该由项目经理统一填写,还是由具体执行人员估算?

我们团队目前的剩余工时主要由项目经理根据任务进度统一调整,但项目经理不一定了解每个技术细节,估出来的数字经常和执行人员的判断不一致。如果完全交给成员填写,又担心有人为了避免被追问而少报工时。我想找到一种既能提高估算准确性,又不会让工时管理变成相互推责的协作方式。

更合理的分工是由实际执行人员负责提供任务级剩余工时估算,由任务负责人解释依据,项目经理负责检查逻辑、识别风险并汇总项目整体预测。执行人员通常最清楚当前技术障碍和剩余操作步骤,因此不宜由项目经理脱离实际工作直接代填。

与此同时,执行人员的估算也需要建立在可核查的任务范围和交付标准上,避免只凭主观感觉填写。实际操作中,可以要求每个任务在更新剩余工时时同步记录当前完成状态、下一步工作和主要阻塞因素;当估算出现明显变化时,再补充原因。

例如,某实施顾问原先估计接口联调还需6小时,测试后发现第三方接口存在兼容问题,重新估算为14小时,这不一定代表执行效率下降,而可能是风险信息变得更充分。项目经理应关注估算变化是否有合理依据,而不是把剩余工时增加直接视为个人表现不佳。

团队还可以每周抽查已完成任务的估算值与实际投入,识别持续低估或高估的情况。这样既能保留一线人员对工作量的判断权,也能通过统一口径和复盘机制提升数据可信度。

3. 剩余工时和已消耗工时有什么区别?两者应该如何结合使用?

我在看项目管理报表时,经常看到已消耗工时、剩余工时和任务完成率三个指标,但它们之间的关系并不总是清楚。有些任务消耗了很多工时,完成率却不高;另一些任务只投入少量时间,就显示快要完成了。我应该如何结合这些指标判断项目是否存在延期风险,而不是只看某一个数字?

已消耗工时反映截至当前已经投入的时间,剩余工时反映从现在开始完成当前工作范围预计还需要投入的时间,两者相加可以形成当前工作范围下的预计总投入。

假设一个实施任务最初计划为80小时,目前已经消耗50小时,执行人员重新评估后认为还需要45小时,那么预计总投入就是95小时,比原计划多15小时,工时超支预测为18.75%。但这并不意味着项目一定延期,因为工时投入与日历时间不是同一个概念,任务能否并行、人员是否可用以及前后置依赖都会影响实际交付日期。

判断风险时,应同时检查任务完成率、剩余工时变化趋势、关键路径和资源负荷。如果工时持续增加但可验收成果没有同步增加,可能意味着存在返工、需求不清或技术障碍;如果剩余工时增加是因为新增了经过确认的需求,则应进一步区分范围变化与执行偏差。

建议在某项目管理工具中设置统一的工时统计口径,并按周记录计划工时、已消耗工时、当前剩余工时和偏差原因。需要注意,完成率应根据实际交付物或验收标准判断,而不能简单使用已消耗工时除以原计划工时来代替,否则容易出现投入很多时间却误判为进度正常的情况。

4. 实施团队如何通过剩余工时管理提升效率,而不是增加填报负担?

我希望通过工时管理提升实施团队效率,但目前团队成员觉得每天更新工时、填写任务进展和解释偏差占用了不少时间,甚至出现了为了完成填报而随意填写剩余工时的情况。我不希望管理制度越来越复杂,却没有真正改善项目交付。我应该从哪些操作步骤入手,才能让剩余工时数据真正帮助团队减少延期和返工?

提升效率的关键不是要求成员填更多字段,而是让剩余工时数据直接服务于任务安排、风险预警和资源调度。可以先从四个步骤实施:第一,统一任务拆分粒度,将工作拆成能够在短周期内完成并验证结果的事项,避免把需求调研、环境配置、数据迁移和验收全部放在一个大任务中。

第二,建立固定更新节奏,例如每天结束前更新当天实际投入与剩余工时;对于持续数天的任务,至少在关键节点或风险发生时重新估算。第三,设置偏差触发规则,例如剩余工时较上次估算增加20%以上,或任务连续两个工作日没有可验证进展时,要求负责人说明原因并判断是否需要升级处理。

20%只是可供试运行的管理阈值,团队应根据任务规模和历史偏差调整,不能机械套用。第四,每周复盘估算与实际投入之间的差异,将偏差归类为需求变更、等待外部依赖、技术难题、返工或估算不足,并为高频问题制定改进措施。

举例来说,如果连续三周发现环境配置任务普遍低估,就应检查环境准备清单、权限审批和部署验证流程,而不是单纯要求员工提高速度。为了避免填报负担,可以让某项目管理平台自动汇总已登记工时、任务状态和剩余工时变化,仅在出现异常时提醒负责人处理。

衡量改进是否有效,应观察延期率、返工工时占比、估算偏差和工时填报耗时等指标是否改善,而不能仅以工时填写完整率作为效率提升的证明。

核心关键词

读者评论

向
向明远

我们之前也遇到过类似情况,前期任务完成率看着不错,临近上线才发现数据核对和客户确认还要花不少时间。把剩余工时和等待时间分开记录,这一点比较实用,不过实际执行中还得明确谁来更新,否则很容易变成项目经理一个人维护数据。

赵
赵可欣

三点估算法适合用在接口联调这类不确定性比较高的工作上,但我觉得历史工时也不能直接照搬。不同客户的配合程度、数据质量差异很大,最好记录当时的条件,后续估算才有参考价值。

谭
谭梦琪

工时管理最难的可能不是系统怎么配置,而是团队是否愿意如实报出增加的工作量。如果估算偏差总被拿来评价个人表现,大家自然会倾向于少报。想让数据真正帮助排期,管理方式和填报规则需要一起调整。

文章包含AI辅助创作:工时管理如何做好剩余工时?实施团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569873

赞 (0)
飞飞飞飞
实际工时落地方案:实施团队开展工时管理的制度设计案例解析
上一篇 40分钟前
实际工时最佳实践:实施团队工时管理效率提升,常见问题
