工时制度最容易失败的地方,不是员工不愿意填,而是填完以后没人能说清楚这些数字究竟代表什么:是实际投入、项目预算消耗、客户可计费时间,还是为了满足审批而补录的时长?我在梳理实施团队工时流程时,反复看到同一种情况:系统里每个人都有工时,项目经理却仍然不知道项目为什么延期,财务也无法判断哪些时间可以向客户结算。解决办法不是把审核层级加到更多,而是先定义工时的用途、证据和责任,再设计一条与风险相匹配的审核链。
一、先讲核心结论:工时审核不是查勤,而是治理资源数据
1. 先明确这套制度要回答什么问题
工时审核管理的目标,不应停留在“每个人每天有没有填满八小时”。一套有效制度至少要回答四类经营问题:项目实际消耗了多少人力,偏差发生在哪个阶段,客户结算依据是否充分,以及未来排期是否建立在可信的产能估算上。
如果制度只要求员工填写时长,却没有项目、任务、工作类型、日期和结果等必要信息,最后得到的只是看似整齐的数字。反过来,如果字段过多、审核过细,员工会把大量时间花在解释工作,而不是完成工作。制度设计的核心不是收集最多数据,而是以最低记录成本,获得足够用于判断的数据。
2. 把四种不同的“工时”分开管理
我通常建议先区分四种口径。第一种是实际投入工时,用于了解工作消耗;第二种是可计费工时,用于合同履约与客户结算;第三种是项目核算工时,用于预算和成本分析;第四种是出勤时间,用于考勤管理。它们可能有关联,但不应默认相等。
例如,工程师在客户现场工作八小时,其中一小时用于内部安全培训、一小时等待客户提供权限,那么这八小时可以是出勤时间,也属于实际投入,但未必都能计入客户可计费工时。若系统只有一个“工时”字段,审核人很容易把不同用途混为一谈,随后在成本分析或结算时出现争议。
3. 用三条底线判断制度是否可落地
- 可解释:任意一笔工时都能追溯到日期、人员、项目或内部工作、任务类型和简要结果。
- 可校验:审核人能依据任务记录、交付物、现场记录或沟通结果做判断,而不是凭印象打回。
- 可使用:工时数据能进入项目偏差、资源配置、结算核验或复盘,而不是只用于月末汇总。
如果某个字段不会被任何管理动作使用,就要认真考虑是否需要收集。如果某项审核要求没有明确证据来源,审核人就只能凭主观判断执行。制度写得越复杂,越需要解释其业务价值,否则复杂度只会转化为抵触和绕行。
4. 用适度控制替代逐笔挑错
实施团队的工作有较强的不确定性:现场条件会变化,问题定位时间难以事先准确预估,客户等待和内部协调也可能占用真实工作时间。对每一笔时长都要求精确到分钟,往往不是更准确,而是让记录看起来更精细。
更稳妥的方式是把控制分为三层:员工自检完整性,项目负责人核验业务合理性,财务或运营抽查计费与成本口径。高金额、高风险、超预算、跨项目集中补录等情形再触发加强审核。正常记录走轻流程,异常记录接受深审核。
| 管理问题 | 推荐口径 | 主要责任人 | 对应管理动作 |
|---|---|---|---|
| 员工投入了多少时间 | 实际投入工时 | 员工、项目负责人 | 项目进度与资源负荷分析 |
| 哪些时间可向客户结算 | 可计费工时 | 项目负责人、财务 | 合同条款核对与账单确认 |
| 项目成本是否偏离预算 | 项目核算工时 | 项目负责人、经营分析人员 | 预算偏差与变更评估 |
| 人员是否符合出勤要求 | 考勤记录 | 员工、HR | 考勤制度处理 |
二、背景和真实场景:实施团队为什么特别容易出现工时争议
1. 工作成果常常不等于可见产物
实施顾问的一天可能包括需求澄清、数据核验、环境排障、客户培训、跨部门协调和现场等待。与开发团队的代码提交相比,其中一些工作没有容易量化的产物,却并不意味着没有价值。若审核规则只认可“形成文档”或“关闭任务”,排障、协调和等待就容易被迫归入笼统类别。
问题在于,笼统记录确实会降低填写成本,却也会降低分析能力。“项目支持八小时”无法说明支持了什么;“客户环境排障三小时,定位到证书配置问题,待客户补充权限”则能为后续估算、客户沟通和项目复盘提供信息。制度要做的不是要求每个人写长篇日报,而是定义最小充分证据。
2. 客户现场工作会同时牵涉多个口径
一个典型场景是顾问到客户现场处理问题:上午按计划完成配置,下午因客户网络权限未开通而等待,晚上又参与内部复盘。员工真实投入可能是八小时,合同可能规定只有实际交付的六小时可计费,项目预算却要承担完整的人力成本。
如果团队把“是否计费”当成“是否真实工作”的判断依据,员工会担心如实记录反而造成自己或项目被追责;如果把所有工时都记成可计费,又会造成结算风险。因而,记录事实与判断结算资格必须分开:员工记录实际发生,项目和财务按合同及审批规则判定可计费性。
3. 多项目并行让“每天八小时”变成错误的校验方式
实施人员常同时支持多个客户项目、内部产品反馈和售前工作。某一天的投入可能分布在三个项目与一项内部任务上。如果制度要求每天必须完整落到单一项目,或者把“填满八小时”作为审核标准,员工就会倾向于把零碎工作塞进最熟悉、最容易通过的项目代码。
更有用的校验不是机械要求每人每天某个固定数字,而是检查“申报工时是否与该团队适用的出勤、请假、排班及工作安排口径冲突”。差异首先应触发澄清,不应自动等同于违规。调休、差旅、培训、公共假期和跨时区协作,都可能改变日常模式。
4. 管理者往往在月末才发现数据失真
如果审核周期按月运行,项目负责人通常在结算、资源复盘或成本归集时才发现工时缺失和分类混乱。此时员工已经很难还原几周前的零散工作,审核人也容易用“先通过再说”处理积压。于是数据越晚核验,越难核验;越难核验,越容易形成默认通过。
对实施团队而言,按周提交、按工作日提醒、项目负责人短周期审核,通常比月末集中催填更能保留上下文。例外并非绝对不能月度结算,而是必须在每周保留记录与初核动作,让月末审核聚焦对账和异常,不再承担从零补记的任务。
5. 先观察失真的来源,再决定系统功能
在流程诊断中,我会把缺失工时拆成三类:未记录、晚记录和错分类。三者成因不同。未记录可能是入口太复杂或边界不清;晚记录可能是提醒节奏与项目现场节奏不匹配;错分类则常见于任务分类不够用、项目代码难找,或员工不知道是否可计费。
这一区分很关键。对未记录增加处罚,不会自动修复项目分类;对错分类增加审批人,也未必能减少误填。管理者应先找出主要失真类型,再决定改流程、改字段、加提示,还是调整责任分工。

三、常见误区:看起来严谨,实际会把数据越管越差
1. 把工时表当作考勤表
工时回答的是“工作投入如何分布”,考勤回答的是“出勤是否符合制度”。两者可能需要核对,但不应互相代替。员工在公司待了八小时,不代表八小时都投入某个客户项目;员工记录了六小时项目工作,也不能仅凭这一条断定其缺勤。
若组织决定把工时纳入考勤管理,必须先讲清楚法律政策、内部制度、异常处理与申诉渠道,并由适当的HR或法务角色审核相关要求。工时表不宜在没有明确告知的情况下,被悄悄用于绩效惩罚或出勤认定。
2. 以“每天必须填满固定时长”代替业务核验
固定时长规则简单易执行,却会产生填平数字的激励。员工可能把午间等待、临时沟通、学习培训甚至无法归属的零散事项凑进项目任务,最终每个人的工时表都整齐,却不再能反映项目真实消耗。
我更倾向于设置“完整性规则”和“业务解释规则”两种校验。完整性规则检查是否提交、日期是否合理、请假与出勤状态是否冲突;业务解释规则检查某项任务的投入是否明显超出估算、是否跨越项目边界、是否超过授权额度。后者应看上下文,而不是只看是否达到固定数字。
3. 让每一笔工时都经过多级人工审批
多级审批看起来降低风险,但如果审批人只能看到日期和小时数,没有任务描述、交付记录或预算信息,他实际上无法完成有意义的判断。审批层级越多,越容易形成串行等待和责任稀释:每个人都点了通过,却没有人真正验证。
更实用的做法是划清核验责任。员工对真实性负责,项目负责人对项目归属和合理性负责,财务对合同结算和计费规则负责,运营或管理层对总体数据质量负责。只有风险升级时才增加审批人,例如金额超限、超过预算、长期补录或客户争议工时。
4. 把“非计费”误解成“没有价值”
实施团队有大量非计费活动,包括内部培训、产品反馈、售前支持、跨项目协作、组织改进和部分客户等待。把这些时间从记录里剔除,可能短期让可计费率看起来更高,但会低估组织成本,也让管理者误判真实产能。
非计费不是无价值的同义词。它意味着此项工作是否能按合同向特定客户收取费用,需要另行判断。是否记录、如何归类,应该由管理口径决定;是否结算,则由合同条款与商业政策决定。
5. 用利用率单一指标排名个人
可计费利用率适合观察一段时间内团队的工作结构,却不适合脱离岗位、项目阶段、交付质量和客户复杂度直接排名个人。售前顾问、实施负责人、技术专家和新人承担的非计费职责不同;项目处于启动、上线还是稳定运维阶段,也会改变可计费比例。
如果组织把个人利用率直接等同于绩效,员工会倾向于选择容易计费的任务、避免内部协作,甚至重新分类工时。利用率因此可能上升,团队交付能力却下降。指标一旦成为奖惩目标,就必须同时评估它诱发的行为偏差。
6. 用过细的分类制造“精确错觉”
把任务类型拆成几十个选项,未必比十个清晰类别更准确。员工在相似选项之间犹豫,项目经理又可能按个人习惯解释分类,最终产生跨团队不可比的数据。分类颗粒度应由管理用途决定,而不是由系统能添加多少字段决定。
我建议从少量稳定类别开始,先能区分客户交付、客户沟通、内部协作、售前支持、培训学习、差旅等待和休假等主要用途,再通过季度复盘决定是否细分。若某个类别长期占比很低、不会触发管理决策,就没有必要继续拆分。
四、专业判断逻辑:从数据用途倒推审核规则
1. 先做“数据用途,字段,证据”映射
制度设计前,我会先列出组织真正要做的决策,再为每项决策确定最低数据要求。项目预算控制可能需要项目、阶段、任务、人员、日期、实际工时和预算额度;客户结算可能还需计费状态、合同口径、客户确认或交付凭据;容量规划则需要团队、岗位、可用时间、休假和内部职责占用。
字段不是越多越好。对于暂时没有管理动作的数据,先不采集或只做低成本记录;对于一旦缺失就影响结算或合规的数据,则要设置必填与证据要求。把字段与用途连起来,能减少“为了将来可能有用”而无限加字段的冲动。
| 决策用途 | 建议必需信息 | 可能的证据 | 不建议的替代品 |
|---|---|---|---|
| 项目偏差分析 | 项目、阶段、任务、人员、日期、工时 | 任务进展、变更记录、交付物 | 仅看人员总工时 |
| 客户结算核验 | 计费状态、合同口径、服务日期、工时 | 客户确认、工单、服务记录 | 把实际投入自动视为可计费 |
| 资源规划 | 人员、岗位、项目计划、可用容量 | 排期、请假、已承诺任务 | 只依据过去利用率排未来工作 |
| 考勤管理 | 适用的出勤规则与考勤记录 | 考勤系统或经批准的证明 | 直接用项目工时推断出勤 |
2. 定义最小可审核记录
一条工时记录通常至少应能回答:谁在什么日期,为哪个项目或内部事项,处理什么工作,投入了多少时间,是否计费,当前进展或结果是什么。并非每条记录都要附文件,但审核人应能在合理时间内通过任务、工单、交付物或沟通记录进行核对。
描述应能帮助下一位读者理解工作,而不是追求文字长度。比如,“处理客户问题”信息不足;“核对客户测试环境接口权限,定位为账号角色缺失,已提交权限申请”就有清晰动作和结果。遇到尚未解决的事项,可注明阻塞原因和下一步,不要为了获得审批而把未完成事项写成已完成。
3. 把真实性、合理性、可计费性分成三类审核
真实性审核关注工作是否发生,是否有对应人员、任务或记录;合理性审核关注投入时间是否与工作复杂度、项目阶段和历史经验相符;可计费性审核关注合同是否允许收费、客户是否确认、计费单位和上限是否符合约定。
三类审核不能简单合并。某项投入可能真实但不合理,可能合理但不符合计费条件,也可能满足合同口径但缺少足够证据。分别标注状态,能够让问题回到应负责的环节,而不是让员工和项目经理围绕一个“通过或驳回”反复争执。
4. 建立风险分级,而不是平均用力
低风险记录可以进行抽样或批量审核;中风险记录要求项目负责人补充说明;高风险记录则应暂停进入结算或成本确认,待证据补齐后处理。风险等级可以由组织自行设定,常见触发条件包括明显超预算、跨月集中补录、同一任务反复修改、项目代码与实际客户不符、计费工时缺少客户依据。
阈值不宜照搬其他企业。项目周期、合同结构、服务费率和客户管理方式不同,适用阈值也会不同。可以先用一至两个周期做基线观察,统计正常波动范围,再把超过经验区间的情况作为提醒,而不是直接判定异常。
5. 选择审核节奏时同时衡量延迟和成本
每日审核能快速纠错,但会增加管理负担,且工作现场变化较快;每周审核通常兼顾记忆新鲜度和管理成本;月度审核适合核算汇总,却容易错过纠错窗口。对于有客户结算、里程碑付款或人员成本压力的团队,审核节奏应与业务风险相匹配。
一个可执行的起点是:员工按周提交,项目负责人在下一个工作周期内处理,财务按结算周期复核可计费数据。若团队人数较少、任务变化频繁,可以先采用周核验;若记录量巨大,则可按风险抽查,但必须监控抽查发现率和纠错成本。

6. 设计可申诉、可更正、可追溯的闭环
审核不是单向裁决。被打回的记录应说明原因、需要补充的信息和完成时限;员工可以补充说明,项目负责人也可以修正分类。系统或流程应保留原值、修改人、修改时间与理由,避免覆盖后无法还原。
若审核人和记录人对“等待是否可计费”“内部协作归哪个项目”等问题反复争论,通常不是某个员工不配合,而是口径没有定义。争议应进入规则维护机制,由项目、财务、运营等相关角色定期讨论并发布统一解释,而不是每次临时处理。
五、具体案例与数据观察:一次四周试运行如何定位流程问题
1. 说明案例边界,避免把示例当成行业结论
下面的案例是便于制度设计的匿名情景推演,并非某家企业的公开统计,也不代表行业平均水平。假设一家有一百二十人的实施组织,分为五个交付小组,同时承接多个客户项目;当前员工月底补录,项目经理集中审批,财务再按结算周期抽查。
组织从四周抽取一批记录进行复盘,重点看提交时效、记录完整性、分类一致性、审核积压与补录比例。示例结果的价值不是证明某个工具能把指标提升到固定数字,而是展示如何把“感觉数据不可信”拆成可测量的问题。
2. 先记录试运行前的基线
在情景基线中,按周提交比例为百分之六十二,记录描述完整率为百分之七十一,项目负责人七天内完成审核的比例为百分之五十八。财务抽查时发现,部分可计费记录缺少客户确认信息;另有一批跨项目协作工时被统一记入主项目。
这些数字不应直接用来评价个人。它们首先说明流程存在三个风险:记录延迟可能导致上下文损失,项目分类缺少一致规则,可计费依据没有被前置收集。若只按“谁填得慢”处罚,最重要的业务原因仍然没有解决。
3. 试运行期间只改三件事
第一,把提交频率从月底集中改为每周提交,并保留月末结算校验;第二,将必填信息限制在日期、项目或事项、工作类型、时长、简要结果及计费状态;第三,定义“客户等待、内部协作、售前支持、培训学习”的统一归类说明。
项目负责人不再逐字润色记录,而是优先查看缺字段、长时间投入、预算超限和计费证据不全的记录。财务只核验与合同和账单有关的部分,不承担判断工程师工作是否真实发生的全部责任。这样既让责任归位,也减少不必要的串行审批。
4. 对比试运行前后的观察指标
在这组情景推演数据中,四周后按周提交比例达到百分之八十八,记录描述完整率达到百分之八十六,项目负责人七天内审核比例达到百分之八十三。财务抽查发现的计费证据缺失仍然存在,但问题从“记录不清、无法判断”逐步转向“合同条款与客户确认规则需澄清”。
这类变化说明,流程优化并非只看某个数字是否上升。数据可读性改善后,组织才有能力发现更深层的合同和交付问题。若只盯按时提交率,可能会漏掉实际投入是否合理、结算是否有依据等更重要的判断。

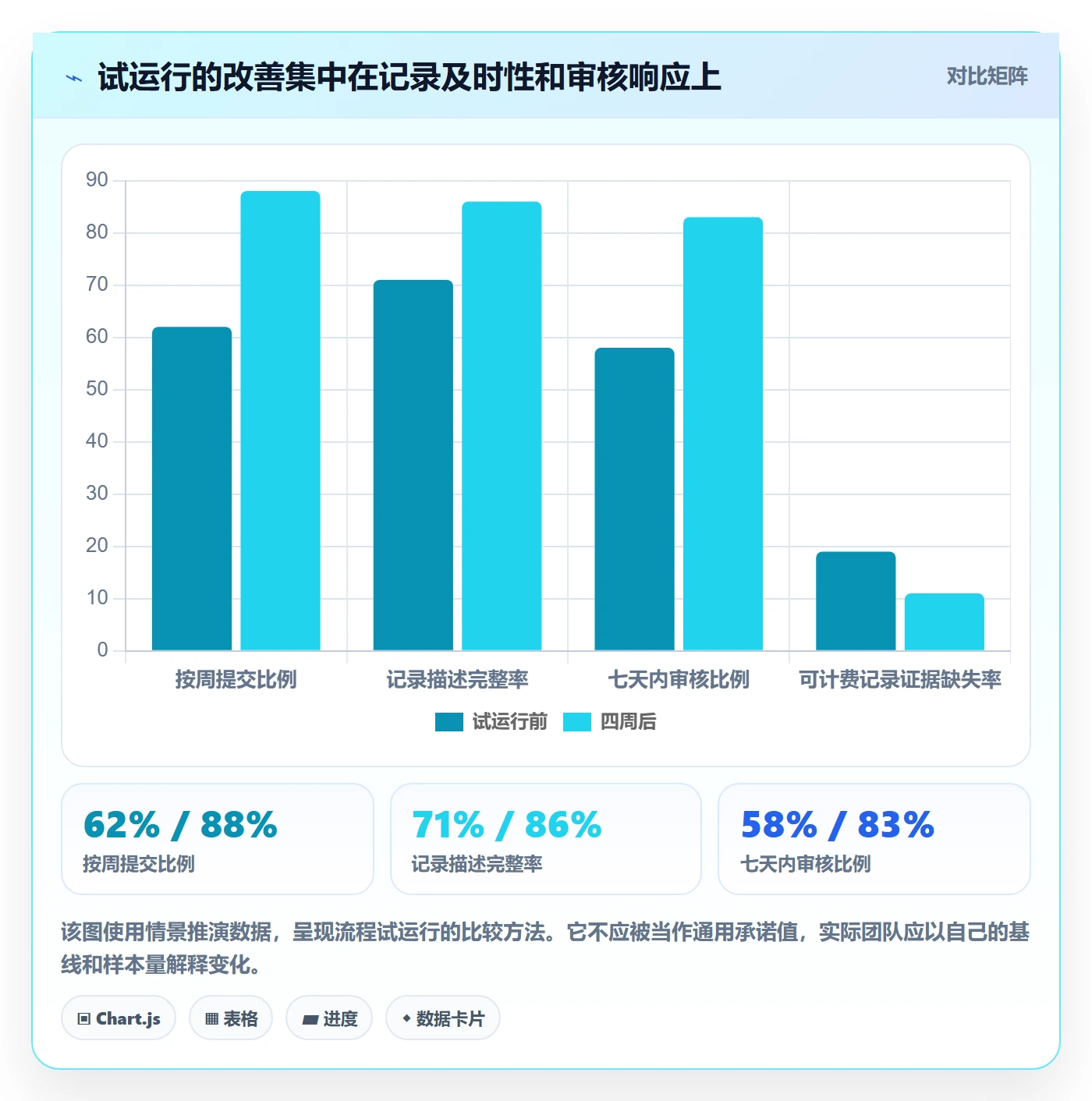

| 观察指标 | 试运行前 | 四周后情景值 | 需要进一步观察的内容 |
|---|---|---|---|
| 按周提交比例 | 62% | 88% | 节假日、出差和高强度现场周是否仍能维持 |
| 记录描述完整率 | 71% | 86% | 完整描述是否同时具备可核验信息 |
| 七天内审核比例 | 58% | 83% | 审核时长是否挤占项目交付工作 |
| 可计费记录证据缺失率 | 情景值 19% | 情景值 11% | 合同口径与客户确认流程是否仍有歧义 |

5. 计算管理收益时,不要只算“节省了几小时”
工时流程的价值至少包括三部分:减少追补和重复审核的管理时间,降低项目成本与结算数据的错误概率,以及让资源预估更接近真实工作结构。某些收益不会在一个月内反映为明显的财务节省,却能减少项目后期的预算意外和客户争议。
例如,同一个项目阶段连续几周出现实际投入高于估算,管理者可以提前调整范围、人员或交付承诺;如果差异只在项目结束后才被看到,团队可能已经错过变更沟通窗口。工时数据的关键价值,是让管理动作发生得更早,而非让报表变得更漂亮。
6. 用样本量和口径保护数据结论
试运行样本必须注明覆盖人数、项目数量、周期、统计口径及是否排除休假和特殊任务。如果前后两期项目结构完全不同,提交率变化可能来自项目节奏,而不全是流程改造。若只抽查少量高风险记录,也不能把抽查发现率当成全体错误率。
对外或对管理层汇报时,应区分“实际观察值”“情景模拟值”和“建议目标”。真实观察值应能追溯来源;情景模拟值用于说明分析路径;建议目标是管理者设定的期望。三者混写,会让看似精确的图表失去可信度。
六、实施团队工时制度设计落地清单
1. 第一阶段:确定管理边界
制度启动前,先找项目交付、财务、人力资源、运营和一线代表开一次边界会议。会议目标不是讨论系统页面,而是确认要解决的问题、工时口径、数据用途、审核责任与争议升级路径。
- 明确实际投入、可计费工时、项目成本工时和考勤记录是否分开。
- 列出哪些岗位必须填报,哪些岗位采用不同规则或豁免条件。
- 说明工时数据用于什么决策,是否关联绩效、奖金或考勤,以及关联前需要哪些制度审查。
- 确定休假、差旅、培训、客户等待、内部会议和售前工作的归类方式。
- 指定制度所有者,负责解释口径、处理争议和维护版本。
2. 第二阶段:设计分类和字段
分类设计要让员工容易选,让管理者看得懂,也要能支撑统计。可先设“客户交付、客户沟通、内部协作、售前支持、产品反馈、培训学习、差旅等待、休假及其他”这类一级类别,再视分析需要决定是否细分。
字段设计可从最小必需集开始:日期、人员、项目或内部事项、任务或工作类型、投入时长、结果或状态、计费标记。合同编号、客户确认、里程碑、预算编码等只在相应业务需要时出现,不宜要求所有岗位填写所有字段。
3. 第三阶段:定义审核规则和服务时限
审核规则应写成能执行的判断条件,而不是“合理即可”“请认真审核”这类抽象要求。比如,“长时间投入需补充阶段进展或阻塞原因”“可计费记录缺少合同要求的确认信息时,暂不进入结算汇总”“跨项目协作按实际受益项目或组织定义的内部类别归属”。
同时,给审核人设定处理时限和积压提醒。员工按周提交后,项目负责人应在约定周期内审核;财务复核聚焦结算风险;超期未处理的记录应进入升级队列,而不是一直停留在“待审核”。具体天数应按组织结算节奏与项目分布设定。
4. 第四阶段:先小范围试点,再逐步扩展
试点应选择工作类型具有代表性、但管理者愿意投入时间的一组团队。不要只挑管理最成熟的团队,也不要一开始覆盖所有地区和合同模式。试点范围可以包含一个现场交付团队、一个远程支持团队和一个项目周期较长的团队,以便观察差异。
- 试点前采集至少一个可比较周期的基线,并写清统计口径。
- 向员工演示怎样填一条真实记录,尤其讲清客户等待、内部协作和非计费工作的处理。
- 运行数周后收集打回原因、补录原因、审核耗时和员工疑问。
- 修正字段和口径后再扩大范围,避免把试点中的临时说明误当成最终制度。
- 上线后保留版本记录,让新员工和项目经理能查到当前有效规则。
5. 第五阶段:建立异常清单与月度复盘
月度复盘不必检查每条记录,可以先看异常分布:缺失记录集中在哪些团队,晚提交与出差是否相关,某一类任务是否长期被错误归类,哪些合同项目缺少客户确认,哪些项目持续偏离预算。
复盘结果要对应实际动作。若某团队经常晚提交,先观察现场工作节奏与提醒方式;若项目编码长期选错,优化项目列表和搜索;若可计费争议集中在等待时间,交由合同和项目负责人澄清。只公布“本月完成率”而不处理原因,复盘就会变成仪式。
6. 第六阶段:选择支持工具时看流程闭环
小团队可以先用共享表格和明确的责任说明验证口径;当项目、人员、合同和审批关系变复杂,或者组织人数超过一百人、多团队协作频繁时,再评估是否需要统一平台管理。工具应支持权限、项目与任务关联、异常提醒、版本追踪、导出核算和审计留痕。
在企业级项目协作场景中,PingCode 可作为项目、任务和协作信息的承载工具之一。评估时不应先问“有没有工时模块”,而应验证工时记录能否关联真实任务,审批人能否看到必要上下文,财务是否能按合同口径筛选,管理员是否能控制权限和追溯修改。对超过一百人的组织而言,跨项目、跨团队和权限治理通常比单纯增加填报功能更重要。
如果计划将项目管理工具与考勤、财务或客户服务系统集成,应先明确数据主责:哪个系统维护人员和组织,哪个系统维护项目与任务,哪个系统作为合同结算依据。接口打通不能解决口径冲突,反而会把错误数据更快地传递到更多系统。
7. 可直接用于启动会议的落地清单
- 我们为什么收集工时?每项用途对应什么管理动作?
- 实际投入、可计费、项目成本与考勤是否被明确区分?
- 员工填写一条记录需要多久?哪些字段可以删减?
- 常见工作类型是否有明确归类示例?
- 项目经理审核时能看到足够的任务和交付上下文吗?
- 财务审核的是计费规则,还是被迫承担业务真实性判断?
- 异常记录如何补充、申诉、更正和留痕?
- 试点期间要衡量哪些指标,如何避免把情景目标当成真实结果?
七、不同情况下的行动建议与取舍
1. 小团队:先把规则写清楚,不要先买复杂系统
十几人的团队通常可以先用轻量表单或共享表格,重点是统一项目代码、任务分类、提交周期和审核责任。此时最值得投资的是一页清楚的口径说明和一套例子,而不是复杂审批流。
取舍是:轻量方式部署快、改动灵活,但权限、留痕和汇总能力有限;若涉及客户结算或多人并行修改,必须补充版本管理和访问控制。出现大量重复录入、月末对账困难或项目编码频繁出错时,再考虑升级流程或工具。
2. 一百人以上、多项目并行:优先统一数据结构和权限
中大型组织最容易出现同一工时在不同团队有不同解释,或员工因项目归属不清而重复填报。优先统一主数据、分类字典、角色权限和跨项目协作规则,再按合同类型和团队特征设置合理的流程差异。
取舍是:统一口径会降低组织横向比较的成本,却可能让特殊团队感到不够灵活。解决办法不是完全统一或完全放任,而是设定一套共同核心字段,并允许少量经审批的扩展字段,且扩展字段必须有明确用途和负责人。
3. 客户按工时结算:证据链和合同口径优先
对工时计费项目,应在员工填报时就记录客户、服务日期、工作类型、计费状态及合同要求的证明信息。若客户需要签字、服务单或工单确认,就应把收集动作嵌入交付过程,而不是等到开票时再追问。
取舍是:证据要求越完整,结算风险越低,但填报负担也会增加。可以按合同和风险分层:高金额、争议频繁或审核要求严格的项目采用逐笔证据;低风险、固定服务包项目则按合同约定进行汇总核验。
4. 项目范围变化频繁:把变更和工时分析连在一起
若实际投入持续高于估算,不要立刻归因为效率低。先检查范围变化、需求返工、客户等待、技术复杂度、团队熟练度和估算质量。工时记录应能关联变更事项或阻塞原因,这样项目经理才有证据决定是否调整计划、预算或合同范围。
取舍是:要求每笔投入都关联精细的变更单会增加记录成本,但完全不记录原因又会让偏差无法解释。可从显著偏差和高成本事项开始要求关联,逐步判断哪些类型值得固化成标准字段。
5. 远程和多时区团队:按交付节奏设提交窗口
跨时区协作不宜强迫所有人按同一当地时间截止。可以统一以组织时区定义周期边界,同时为异地员工提供合理宽限,并确保任务日期、工作日期和提交时间能够区分。审核人也应了解跨时区交接造成的等待不一定是员工效率问题。
取舍是:宽限提高可执行性,却可能增加财务关账前的等待;固定截止便于汇总,却可能让现场团队频繁补录。可采用“周内提交、月底锁定、例外申请补正”的方式,并提前公布结算节点。
6. 工时数据已用于绩效:先校准解释,再谈奖惩
如果组织要把利用率、预算偏差或交付工时纳入绩效,必须校准岗位差异、项目阶段、工作复杂度和团队责任。指标还应允许员工说明特殊项目背景,并通过多指标避免鼓励只追求可计费时长的行为。
取舍是:完全不用于绩效,可能削弱管理者维护数据质量的动力;直接用单一数字排名,又会诱发分类操纵和任务选择偏差。更稳妥的做法是先把指标用于团队复盘和预测,确认数据稳定、口径一致后,再评估是否进入正式绩效体系。
八、衡量制度是否有效:看质量、时效和决策结果
1. 建立少而有用的指标组
有效的工时制度不需要几十个仪表盘指标。建议先跟踪按期提交率、记录完整率、审核及时率、异常更正率、计费证据缺失率、预算偏差解释率和管理处理耗时。指标必须写清分子、分母、统计周期和排除条件。
例如,“按期提交率”可以定义为在截止时间前完成提交的应提交人员比例;“计费证据缺失率”可以定义为抽查中缺少合同要求证据的可计费记录数占抽查记录数。定义不清时,不同部门即使都报告百分比,也可能在描述不同问题。
2. 不要把填报率当成数据质量
按期提交率高,只能证明员工按时提交,不代表项目归类准确、时间合理或证据充分。完整率高,也不表示描述内容能被第三方验证。需要结合抽查、纠错记录、项目偏差和结算差异判断数据是否真的可用。
可采用小样本定期抽查:随机抽一部分记录核对任务和结果,再对高风险记录追加检查。随机抽查能观察整体质量,高风险抽查能降低经营损失;两者统计意义不同,应分别报告,不能混成一个“准确率”。
3. 用管理决策验证数据价值
制度上线几个月后,管理层应问:是否更早发现项目偏差?资源规划是否更接近真实情况?结算争议是否减少?追补工时和人工对账是否下降?若这些问题没有改善,即使填报率很高,也说明数据用途或审核设计仍未闭环。
若工时数据被用于排期预测,还应把预测与实际结果比较。一次估算差异不能证明预测失效,但持续观察同类任务的估算误差,可以帮助团队调整标准工作量、识别高风险项目,并避免把个体差异误判为普遍规律。
4. 处理好数据隐私和管理透明度
工时数据涉及员工工作行为,组织应明确收集范围、访问角色、保留期限和用途。主管能看到什么、财务能看到什么、客户是否能看到汇总数据,都应有权限规则。仅因技术上能够记录更细信息,并不代表组织就有必要收集。
透明度尤其重要。员工应知道哪些数据会被分析、哪些不会用于评价、异常如何复核、错误如何更正。若员工担心每一分钟都会被监控,记录质量往往会下降,最终只剩合规表面和缺乏信任的管理关系。
九、结语:先让工时可解释,再让它可比较、可决策
我对工时制度的判断标准很简单:一个不了解现场的项目经理,能否看懂记录并追问正确的问题;一位员工,能否在不写长篇日报的情况下如实说明工作;财务能否按合同区分投入与结算;组织能否从异常中找到流程原因,而不是只找到一个被问责的人。
实施团队的工时管理,不是把时间切得越细越好,也不是把审核人加得越多越安全。更可靠的顺序是:先定义用途,再确定口径;先收集最小充分信息,再按风险审核;先用试点验证,再扩大推广;最后通过项目偏差、结算质量和资源决策检验数据价值。
下一步可以从一件小事开始:抽取最近一个项目周期的工时记录,匿名检查漏记、晚记、错分类和计费证据缺失各占多少。用真实问题重写字段说明和审核规则,再挑选一个交付团队试运行。若记录变得更容易解释、异常更早暴露、管理动作更及时,制度才真正开始发挥作用。
常见问题解答(FAQ)
1. 工时审核制度应该从哪些规则开始设计?
我们团队准备补上工时管理制度,但担心规则写得太细,员工每天都在填表,主管也要花很多时间审批。有没有一套能先跑起来、再逐步完善的设计顺序?
先定用途,再定字段和审批链。若工时主要用于项目成本核算,至少要记录日期、项目或任务、投入时长、工作说明和填报人;若还用于考勤或薪酬,则必须另外明确与考勤记录、加班审批的关系,不能把项目工时直接当成出勤凭证。
建议先选一个团队试运行两周:每日填报、次日中午前提交、直属负责人每周审核一次,逾期或超出项目预算的记录进入例外队列。规则先写清“谁填、何时填、谁审、退回后多久修正”,比一开始规定大量细枝末节更容易落地。
2. 工时审核怎样减少主管逐条检查的负担?
我发现主管逐条核对每个人的每条记录,很容易变成只点通过;但完全交给员工自报,又怕项目数据失真。审核时究竟应该重点看什么,才能兼顾效率和可信度?
把审核从“检查每一行”改成“先看异常、再抽查正常记录”。可优先筛查单日工时明显过长、周累计超过团队约定上限、同一时段重复填报、任务已关闭仍有投入、连续多天填报完全相同等情况。举例来说,团队可先把单日超过10小时、单周超过50小时设为提示阈值,但这些只是需要核实的信号,不应自动等同于违规。
主管每周先处理异常记录,再随机抽查约5%至10%的普通记录;退回时写明缺少的依据和修改期限,避免只写“请补充”导致来回沟通。
3. 工时数据不准确,应该怎样处理才不会变成惩罚性考核?
我们担心员工为了让数据好看而少报,或者把零碎时间随手摊到项目上。工时数据如果同时影响绩效,大家可能更不愿意如实填写,我该怎么区分纠错和问责?
先把数据质量问题与绩效评价拆开处理。漏填、分类错误、记忆偏差通常先按更正流程处理;重复出现且经过提醒仍拒绝修正,才升级为管理问题。可要求员工在发现错误后两个工作日内补充说明,主管保留原记录、修改时间和原因,避免直接覆盖造成审计断点。
还应按月比较项目计划工时与实际工时:若多个项目持续偏差,先检查任务拆分、需求变更和估算方法,而不是先认定员工填报不诚实。工时数据适合发现流程和容量问题,不宜单独作为个人绩效结论。
4. 工时审核落地后,怎样判断制度真的有效?
制度上线后,填报率看起来不错,但我不确定数据是否真的能支持排期和成本判断。除了统计提交人数,还有哪些指标能看出流程是在改善,还是只是增加了行政工作?
至少连续观察四周,并同时看及时性、审核质量和业务可用性。可追踪按时提交率、一次审核通过率、退回后平均修正时长、异常记录占比,以及项目实际工时与阶段计划的偏差;例如按时提交率上升但退回率也持续偏高,通常说明填报口径不清,而不一定是员工态度问题。
每周抽取一两个项目,把工时记录与任务完成、变更记录对照,确认数据能解释工作去向。若填报耗时增加、主管审核积压,却没有改善排期或成本预测,就应减少字段、自动带入项目任务,或重新设计审核触发条件。
核心关键词
文章包含AI辅助创作:工时审核管理方法大全:实施团队工时管理制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569863
读者评论
我们之前也要求每天填满工时,结果月底看起来数据很完整,但项目超时的原因还是说不清。后来把客户等待和内部协调单独分类,复盘时确实更容易找到问题,不过分类太细也会增加填写负担。
比较认同实际投入和可计费工时分开审核,尤其是客户现场工作,很多时间确实花在排障和等待上。想知道如果客户不愿意确认服务记录,哪些证据可以作为结算依据,实际执行中还是要结合合同约定。
按周提交比月底集中补录靠谱,但前提是审核人能及时处理。我们遇到过负责人积压审批,员工提交了也只能一直等。除了设置提交提醒,是否还应该明确审核时限和超时后的处理规则?
