实施团队的剩余工时,经常出现一种看似矛盾的情况:项目计划里还剩 80 小时,团队却已经连续两周加班;另一边,任务列表显示工时所剩无几,交付物却迟迟没有达到验收标准。问题通常不在“大家不会填数字”,而在于剩余工时被误当成实际工时、绩效分数或承诺日期的替代品。我的核心判断是:剩余工时管理的价值,不是把每个人的工作精确到小时,而是尽早暴露交付风险,让团队能调整范围、资源和优先级。
一、先讲核心结论:剩余工时是预测,不是考核分数
1. 先把三个容易混淆的概念分开
实施团队管理工时,至少要区分三种数据:实际工时、剩余工时和估算工时。实际工时描述已经投入多少;剩余工时回答“从现在到达到约定完成标准,还要投入多少”;估算工时则是开始执行前对工作量的判断。三者可以相互校验,但不能彼此替代。
例如,一个接口配置任务原先估算 16 小时,已经投入 12 小时。若目前还没通过联调,剩余工时不应机械填写 4 小时,而应重新估计剩下的配置、排错、联调和验收工作。如果判断还需 10 小时,那么原估算偏差应被记录下来,而不是通过少填剩余工时掩盖。
我建议把剩余工时定义为:在当前已知条件下,完成任务剩余工作的预测投入。它不是“原计划减去已经花掉的时间”,也不是“为了让项目看上去正常而填的数字”。
2. 管理目标是预测偏差,不是追求填报精确
小时级的数字容易制造精确感,却未必真的准确。对于跨系统实施、数据迁移、客户验收等不确定性较高的工作,填 7.5 小时不一定比填 8 小时更可靠。管理者应该关注估算是否随着新信息及时修正、风险是否提前暴露、项目决策是否因此改变。
因此,我通常建议同时观察三类结果:任务预测偏差、风险暴露提前量和计划变更频次。若团队把剩余工时填得很整齐,但延期风险依旧到最后一周才暴露,这套流程没有实现管理目标。
| 管理数据 | 回答的问题 | 不适合的用法 |
|---|---|---|
| 实际工时 | 已经投入了多少时间 | 直接作为个人效率排名 |
| 剩余工时 | 完成当前范围还需要多少投入 | 作为员工承诺的固定工期 |
| 估算工时 | 启动前预期的工作量是多少 | 当作项目结束后不可更改的标准答案 |
| 日历工期 | 从开始到完成经过了多少时间 | 与实际工时直接画等号 |

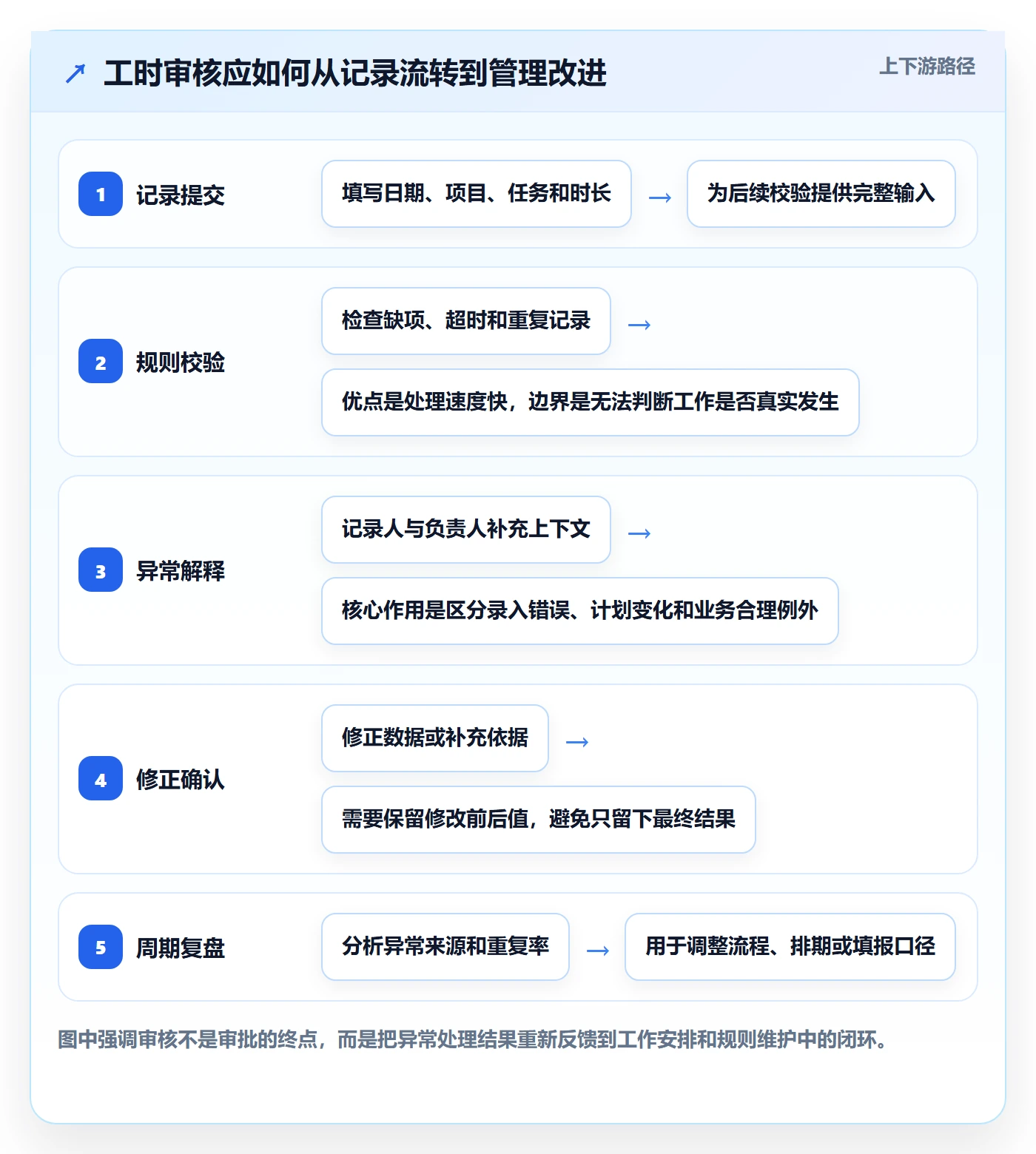

3. 先建立预测闭环,再谈系统自动化
一套可运行的流程至少包括四个动作:开始前明确交付边界;执行中记录实际投入和剩余预测;出现新情况时更新工作拆分和假设;在例会中据此做范围、人员或日期决策。缺少最后一步,填报就会变成数据采集,而非管理。
如果团队正在使用 PingCode 或其他项目管理平台,我会优先核对平台里的任务状态、工时记录、负责人、计划日期和交付物是否能形成同一条追踪链。工具能帮助沉淀记录、提醒更新和汇总趋势,但不能替团队定义“完成”的含义,也无法替负责人判断客户需求是否变更。

二、背景和真实场景:实施项目为什么特别容易误判
1. 实施工作不是一串稳定、可重复的工单
软件实施往往同时包含需求澄清、环境准备、配置开发、数据迁移、集成联调、用户培训和验收支持。每一类工作的可预测性不同:标准配置可能很熟悉,历史数据清洗可能要等客户确认,接口联调则可能受第三方系统和网络环境影响。

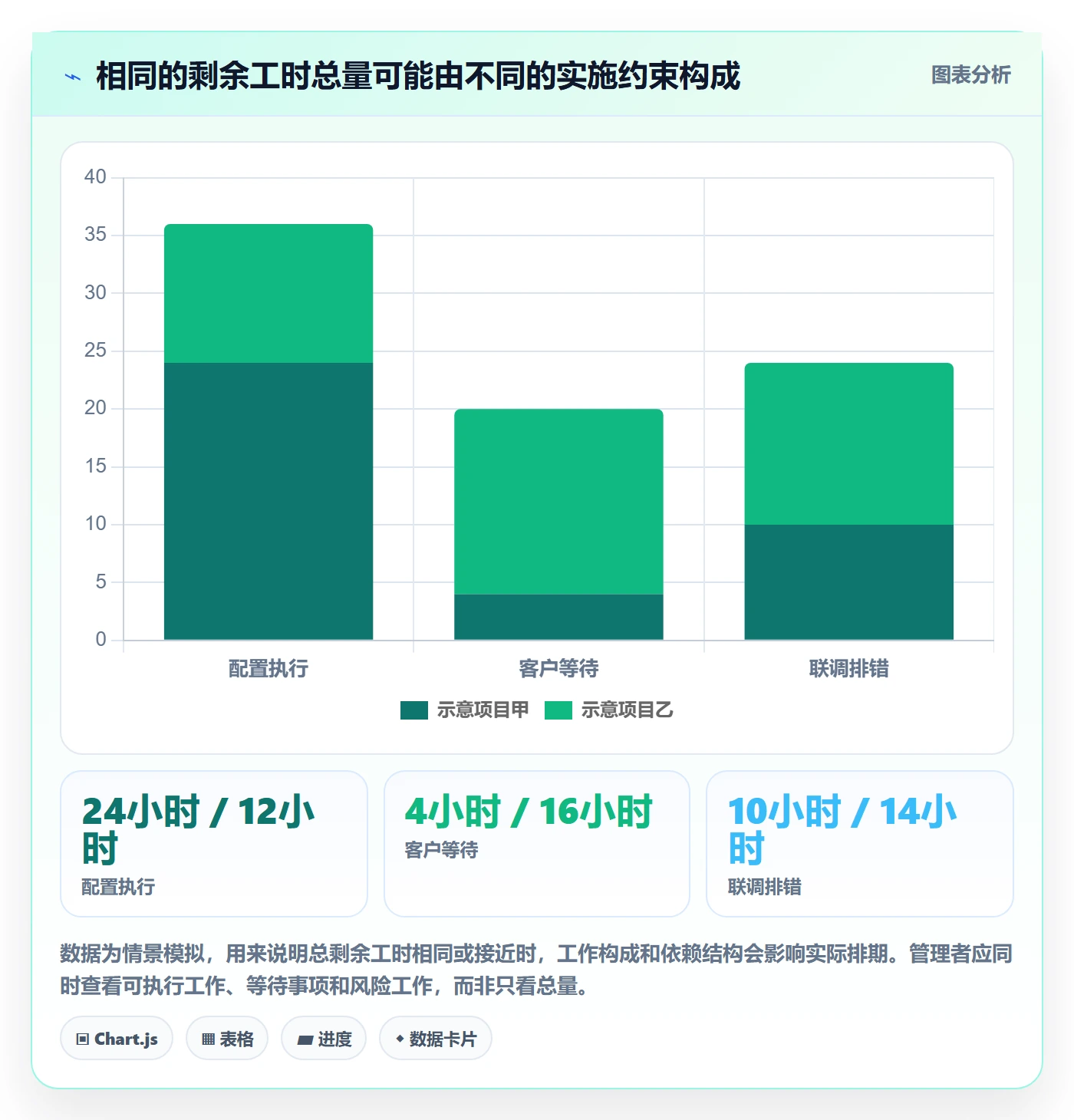

因此,同样是“剩余 20 小时”,它可能代表 20 小时可连续执行的配置,也可能代表 8 小时实际操作、6 小时等待客户提供数据、6 小时存在较大不确定性的联调。只看汇总数字,无法判断团队是否真的能按期完成。
2. 工作量、等待时间和日历日期不是一回事
实施团队容易把人力投入和日历工期混在一起。一个人还需投入 6 小时,不代表任务明天就能完成:他可能要等客户开放权限、等接口文档、等业务负责人确认字段,也可能同时承担其他项目工作。
我会把等待依赖单独标记,而不是把等待的整段日历时间塞进工时。工时回答“需要投入多少劳动”,依赖和排期回答“何时能投入、何时具备完成条件”。两者同时管理,计划才有解释力。
3. 多项目并行会让剩余工时的时间分布失真
某顾问在三个客户项目中分别有 12、18、10 小时剩余工时,合计 40 小时,但这 40 小时未必能在一周内完成。项目 A 可能要求本周参加客户现场会议,项目 B 需要先完成一轮数据核验,项目 C 则受版本发布窗口限制。
因此,团队负责人除了看剩余总量,还要看任务的优先级、可执行窗口、关键依赖和人员负荷。总工时是需求量,日历排期是供给约束;二者不能用一个数字代替。
4. 预测误差往往来自工作拆分与信息变化
如果任务写成“完成客户系统上线”,剩余工时很难估,因为这个任务混合了环境准备、配置、测试、培训和验收。如果拆成可验证的交付节点,团队就能逐步更新各部分预测,发现偏差是由新增范围、返工、等待还是技术问题造成。
拆分并非越细越好。拆到每一个点击操作,会增加记录负担;只保留一个月级别的大任务,又无法定位偏差。对多数实施团队,我建议把任务拆到能够在一次或数次工作会话中交付、检查或明确阻塞的粒度。

三、常见误区:数字看起来完整,预测却不可信
1. 把剩余工时写成原估算减去已投入
这是最常见的机械算法:原估算 20 小时,已经投入 14 小时,于是剩余填 6 小时。它隐含了一个错误前提,实际工作一定按原先设想线性推进。实施工作经常在投入一半后才发现数据异常、权限缺失或验收口径不同,剩余预测必须根据新事实重估。
更好的做法是保留原始估算,同时更新当前剩余预测。原始估算用于复盘判断;最新剩余工时用于管理未来。若只保留一个数字,团队就无法区分“初始判断偏差”和“执行过程中发生了变化”。
2. 把填报数字当成个人承诺
当负责人把剩余工时直接与个人绩效、加班审批或责任追究绑定,成员会自然倾向于填低风险数字,或把不确定性藏进任务备注。表面上看,预测越来越乐观;实际上,风险信息更晚、更难出现。
我的判断是,工时数据适合用于团队容量和项目预测,不适合脱离任务难度、工作质量、客户依赖和角色差异,直接进行个人效率排名。否则团队会优化数字,而不是优化交付。
3. 把实际工时越少当成越高效
少填实际工时有时是记录习惯问题,有时是多人协作没有明确归属,还有时是团队把非项目工作排除在外。若只用“投入越少越好”评价,成员可能不记录排错、沟通和知识转移,管理者便看不到项目的真实成本。
实际工时本身不直接证明效率。只有结合交付质量、任务复杂度、返工率和外部等待,才可能帮助发现流程问题。例如,一类任务工时上升但返工率下降,可能是团队增加了必要的前置验证,不能简单判定为效率退步。
4. 每天要求更新每个微小任务
过度频繁的录入会把团队时间转移到维护表格上,也容易造成虚假精确。顾问一天中参加客户会议、处理问题和切换项目,如果要求每小时都更新剩余工时,最后得到的可能是大量补录和估算修饰。
更新频率应该跟工作变化速度匹配。关键路径任务、临近验收任务或高风险任务可以高频检查;稳定、低风险的工作则不必每天重复确认。重点是出现会影响预测的新信息时更新,而不是为了打卡而更新。
5. 把等待时间算进个人剩余工时
等待客户交付数据 3 天,不等于顾问还需要投入 24 小时。若把等待日历时间写成工时,容量评估会被夸大;若完全不记录等待,计划风险又会被隐藏。建议分别记录劳动投入、阻塞原因、等待责任方和预期解除时间。
6. 用团队平均值掩盖关键任务风险
项目总剩余工时下降,不代表项目风险下降。如果大部分常规配置已经完成,但核心接口仍有 30 小时不确定工作,平均进度可能很好看,关键路径却仍然危险。汇总值用于看趋势,风险任务必须单独呈现。
| 误区 | 表面表现 | 更可能造成的后果 | 纠正方向 |
|---|---|---|---|
| 剩余等于估算减已投入 | 数字稳定、计算方便 | 新发现的工作量被隐藏 | 原始估算与当前预测分开保存 |
| 剩余数字绑定个人考核 | 报表看似乐观 | 风险被延迟暴露 | 用数据支持决策,不做简单排名 |
| 等待时间计入工时 | 任务看起来消耗很高 | 人力容量失真 | 将投入、等待和日历工期分开记录 |
| 只看项目总量 | 整体趋势正常 | 关键路径风险被平均值稀释 | 单独查看高风险与关键依赖任务 |
四、专业判断逻辑:什么情况下应该相信剩余工时
1. 先问清楚预测对象是什么
看到“剩余 12 小时”,我不会立即判断项目可控,而会先问:这个数字对应什么交付物?验收标准是什么?是否包含测试、返工和文档?是否把客户反馈时间算进去?如果这些边界不清,数字再精确也没有可比性。
一个可用的预测对象应当有明确的完成条件。例如,“完成字段映射并通过样例数据验证”比“处理数据迁移”更可检查。任务边界越清楚,剩余预测越容易被不同角色理解和复核。
2. 再看不确定性,而不是只看点估算
成熟团队不必假装所有任务都能精确到一个小时。对低不确定性任务,可以使用单点预测;对依赖外部系统、数据质量或客户决策的任务,可以记录区间或情景,例如“预计 12 小时,若接口文档与实际一致;若字段需重映射,可能增至 20 小时”。
区间不是逃避责任,而是把假设讲清楚。管理者需要知道数字背后的条件,才能决定是否增加验证、提前升级风险或调整上线范围。
3. 用预测变化解释新信息
如果某任务剩余工时从 8 小时升到 18 小时,不应只要求负责人“把数字改回来”。应该问:新增工作是什么?哪条假设被推翻?有无范围变更?是否发生返工?这类解释能帮助项目经理判断变化是正常学习成本,还是流程缺陷或需求治理失效。
我会将变化记录与事件关联,而不是只保存当前值。比如客户确认了新的权限规则、测试发现历史数据编码不一致、第三方系统更换了接口字段。这样复盘时才能判断误差来源,并改善下一次估算。
4. 关注偏差的方向、幅度和持续性
一次预测上调可能是合理的新信息;连续多个周期低估同类任务,则可能说明估算方法或任务拆分存在系统偏差。反过来,长期高估也可能是风险缓冲被重复计算、任务完成标准不清,或资源被其他项目频繁打断。

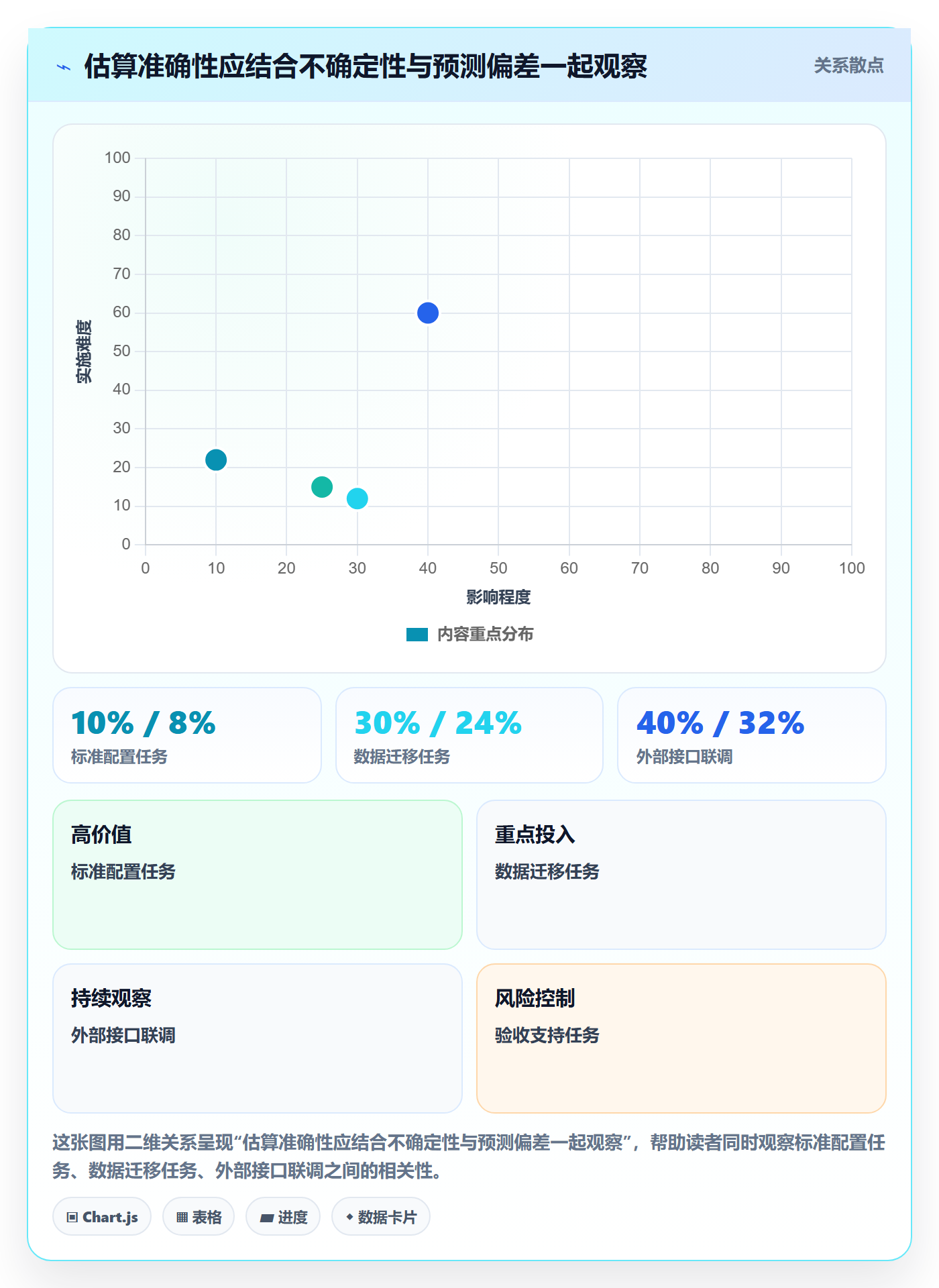

因此,我建议不要只看一个项目的平均误差。可以分任务类别观察估算偏差,如数据迁移、接口联调、培训支持和客户验收。只有类别足够相近,历史数据才有参考价值。
5. 区分预测风险与团队表现
剩余工时增加,可能源于范围扩大、外部依赖、质量问题或初始估算不足。它首先是项目风险信号,不自动等同于某个人表现差。负责人应先判断可控因素和不可控因素,再确定行动,而不是先找一个人解释数字。

五、具体案例与数据观察:从总量报表转向可解释预测
1. 案例背景:上线前四周,数字正常但交付风险升高
下面是一组情景模拟案例,用来展示诊断方法,不代表任何企业的真实统计。一支 8 人实施团队同时服务一个多部门客户,计划在四周后完成首批上线。团队看板显示项目还有 240 小时工作量,按当前容量计算似乎可完成。
但进一步拆分后发现,240 小时中有 92 小时依赖客户补齐主数据,46 小时集中在核心接口联调,另有 32 小时用于培训、验收材料和上线支持。看板只展示总量,没有展示客户等待和关键路径,于是团队误以为“还有足够人天”。
2. 第一次诊断:把工时总量换成任务构成
项目经理将剩余工作拆为可执行配置、数据清理、接口联调、客户等待、培训验收五类,并分别标记负责人、依赖和完成条件。拆分后发现,团队本周可立即推进的工作只有 118 小时,其余工作受客户数据和接口窗口限制。
这一步没有让总剩余工时减少,却改变了决策:项目经理不再按总量安排加班,而是先推动客户确认数据责任人、约定接口联调窗口,并把可独立完成的培训材料提前准备。
3. 第二次诊断:记录预测变化的原因
接口联调最初估算 30 小时,第一周已投入 18 小时,最初剩余预测为 12 小时。测试时发现第三方系统返回字段与文档不一致,团队重新评估还需 26 小时,并将新增工作拆成映射调整、异常处理、回归测试三项。
如果团队只保留“剩余 26 小时”,管理者看不到变化原因;如果要求负责人仍填 12 小时,报表则会掩盖风险。把偏差与接口文档不一致关联后,项目组能选择升级第三方支持、削减非关键字段范围,或调整上线节奏。
4. 观察指标:不要只问总工时是否下降

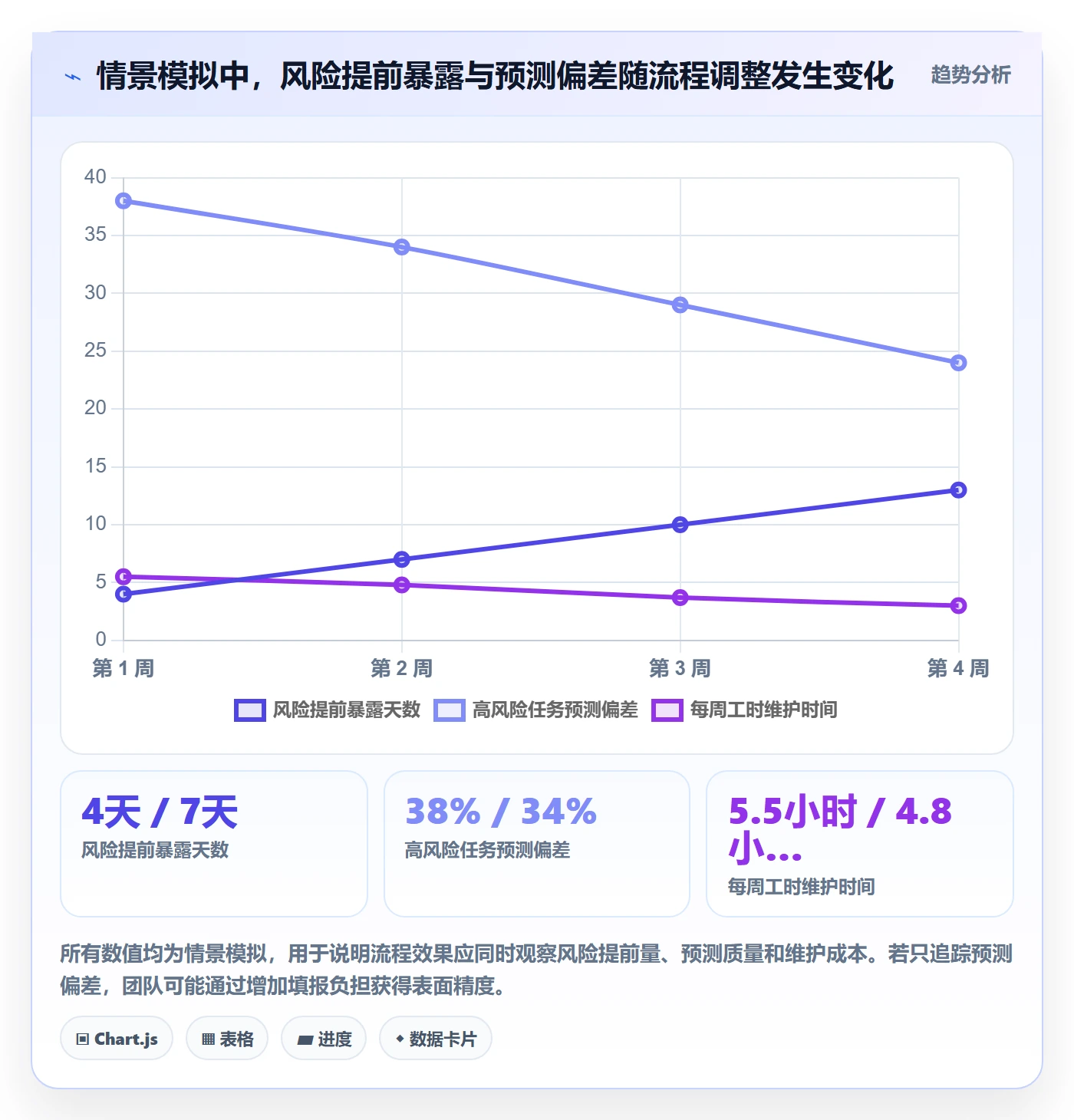

为了判断流程是否变得可管理,项目组观察了四周内的预测变化提前量、阻塞任务占比、关键任务预测偏差和每周填报维护时间。下表是情景模拟,用于说明如何设计观察口径,不应作为行业基准或外部承诺。
| 观察指标 | 流程调整前 | 流程调整后 | 解读 |
|---|---|---|---|
| 重大延期风险提前暴露时间 | 平均 4 天 | 平均 13 天 | 风险暴露更早,留给范围和资源调整的时间增加 |
| 高风险任务预测偏差 | 约 38% | 约 24% | 拆分任务和记录假设后,预测有所改善,但仍存在外部依赖误差 |
| 每周工时维护时间 | 约 5.5 小时 | 约 3 小时 | 减少重复汇总后,团队将更多时间用于处理阻塞 |
| 客户依赖未指定责任人的事项 | 11 项 | 3 项 | 依赖责任人明确,有助于区分等待与团队内部工作 |
5. 案例的关键不是“数字变好看”
这个案例中最重要的变化不是剩余工时下降,而是团队知道了哪些工作能立即做、哪些任务会影响关键路径、哪些预测依赖客户行动。工时总量甚至可能因为发现遗漏而上升,但风险更早暴露,反而提升了项目的可控性。
如果使用 PingCode 或其他管理平台承载这类流程,我会把任务、负责人、状态、实际记录、最新剩余预测和依赖事项放在可追踪的工作项关系中,并验证报表能否按任务类别与风险状态筛选。具体字段和自动化能力应按实际版本与配置确认,不应假设平台会自动理解业务边界。

六、实施流程优化:从规则、节奏到系统落地
1. 第一步:定义工时记录的用途与边界
启动流程优化前,先明确团队为何记录工时。常见目的包括项目容量预测、成本核算、合同范围管理和资源规划。一个字段承担太多目的,容易产生冲突:项目预测希望尽早暴露不确定性,个人考核却可能鼓励填报稳定、偏低的数字。
我建议先确定主用途,再决定粒度和周期。若主要用于项目风险管理,应重点关注任务剩余预测、依赖和变化原因;若用于成本核算,还要明确可计入的工作类型、非项目时间处理方式和审批要求。
2. 第二步:制定统一但不过度复杂的任务拆分规则
任务拆分的目标不是把每个动作都变成工单,而是让团队能在下一次检查时判断进展。对于一项跨多周的工作,可以按可验收阶段拆分;对于一天内可完成的明确任务,不必继续切成更小步骤。
一个实用检查方法是问:“如果这个任务卡住,负责人能否在十分钟内说清楚卡在哪、还差什么、需要谁支持?”如果不能,通常需要继续拆分或补充依赖信息。
3. 第三步:规定更新触发条件,而非只规定更新时间
固定节奏能形成习惯,但仅规定“每周五更新”不足以保证数据及时。更有效的规则是:任务状态变化、出现新范围、依赖时间改变、测试发现返工、预计完成日期受到影响时,必须更新剩余预测或说明原因。
团队可将每周例会作为统一检查点,同时允许重大变化随时更新。低风险任务不需要每天追问;高风险任务则应按关键节点检查。频率应由风险决定,而非所有任务一刀切。
4. 第四步:让例会围绕决策,而不是逐项念数字
工时例会如果变成逐人报数,很快会让团队厌烦。更好的议程是先看预测变化最大的任务,再看阻塞和关键路径,最后确认责任人、行动与完成时间。例会结束时应产生决定,而不只是更新后的表格。
- 筛选剩余预测上升、完成日期推迟或长期无更新的任务。
- 确认变化原因属于范围、依赖、返工、资源切换还是估算修正。
- 判断问题能否通过内部调整解决,是否需要客户或管理层决策。
- 记录行动负责人和下一次检查时间,并同步更新风险说明。
5. 第五步:把工具配置建立在最小可行流程上
刚开始不要急着堆叠自动化规则。先确认任务类型、工时字段、状态流转、负责人和依赖关系能被团队稳定使用,再考虑自动提醒、汇总视图和项目报表。流程尚未稳定时,复杂配置只会把错误规则自动化。
在 PingCode 或类似项目管理平台中,可以先试点一个项目:设置适合业务的工作项类型,明确估算与实际记录的含义,建立高风险任务视图,并检查团队能否用该视图回答“接下来两周最可能影响交付的事项是什么”。若答不出来,应先改数据结构,而不是继续增加报表。
6. 第六步:用复盘更新估算基准,而不是追责个体
项目结束后,将原始估算、实际投入、最后一次剩余预测和变化原因放在一起复盘。关注相似任务是否反复低估、某类依赖是否常常延迟、返工是否来自需求澄清不足,以及记录成本是否超过数据价值。
基准数据应按任务类型、团队经验和项目环境分层。某团队的接口联调平均投入,不一定适用于另一个技术栈或客户成熟度不同的项目。样本不足时,应把数据当作参考范围,而不是承诺标准。

七、不同情况下的行动建议:不要用同一套规则管所有项目
1. 新团队或首次实施:先建立可理解的基线
新团队缺少相似项目历史,最容易把估算误差误认为执行问题。起步阶段应优先统一任务定义、完成标准和记录口径,选择少量任务类别积累样本。第一次不必追求高精度,重点是让团队能说明预测为什么变化。
建议每周检查一次高风险工作,项目结束后复盘实际投入与初始假设。至少积累几个可比项目后,再考虑建立内部估算区间。不要从少数个案推导出普遍标准。
2. 低风险、重复性工作:降低维护成本
对于步骤稳定、验收明确、依赖少的重复性工作,更新频率可以降低,任务也不必拆得过细。若一类任务长期波动很小,可以用团队历史范围辅助排期,但仍要为环境差异和突发问题保留判断空间。
这类工作适合通过模板提高一致性,但不适合为了展示管理精细度而强制记录到分钟。管理成本超过预测价值时,记录方式就应该简化。
3. 高风险或新技术工作:使用区间和阶段性验证
首次接触的接口、复杂数据迁移、性能调优和客户流程重构,通常应采用区间预测,先安排小规模验证任务。验证结果出来后再更新后续工作量,而不是一开始就给出看似精确的总估算。
如果项目日期固定,应明确可调整的范围和质量边界。管理者需要尽早知道“日期不变时可以删减什么”“范围不变时需要增加多少资源”“风险无法消除时有哪些回退方案”。
4. 客户依赖较强:把责任和等待单独纳入计划
客户提供数据、账号、审批和业务确认等事项,应指定客户侧责任人、要求时间和升级路径。实施团队的工作量预测不应替代客户行动计划。遇到依赖延误,要明确它影响的是劳动投入、日历日期,还是两者都受影响。
若客户无法给出确定日期,可通过情景计划管理:按按期提供、延迟一周、资料不完整三种情况分别评估影响。这样比把全部不确定性压进一个剩余工时数字更有决策价值。
5. 多项目并行:按可用容量而非名义工时排期
一个顾问每周名义上有 40 小时,并不代表 40 小时都能投入客户交付。内部会议、售前支持、知识共享、请假和项目切换都会占用容量。团队应使用实际可用工时做排期,并显式管理跨项目冲突。
如果个人的剩余任务分散在多个项目,负责人应检查连续工作时间和关键技能瓶颈。把 40 小时分散在五个项目,往往比集中完成两个项目造成更多切换成本;这类问题不是简单增加工时就能解决。
6. 固定上线日期:把范围优先级与风险缓冲讲清楚
上线日期不可变时,剩余工时管理的重点应从“能否做完所有工作”转向“哪些工作是上线必要条件、哪些可以后续完成”。由业务、技术和客户共同确认最低可交付范围,并定义未完成项对安全、数据和运营的影响。
不要把缓冲隐藏在每个任务的剩余预测里。可以单独呈现风险储备和决策条件,避免缓冲被误认为可随意消耗的闲置容量。发生重大变化时,明确谁有权批准范围调整。
八、不同情况下的取舍:流程越严谨,不代表越有效
1. 记录粒度与维护成本之间的取舍
记录到任务级有利于解释差异,但拆分太细会让顾问花更多时间维护数据。记录到项目级虽然简单,却难以识别关键工作和返工原因。我的建议是从“能支持一次具体决策的最小粒度”开始:如果细分后不会改变排期、范围或风险判断,就没有必要继续细化。
2. 单点预测与区间预测之间的取舍
单点数字便于汇总、排期和预算沟通,但容易掩盖不确定性;区间更诚实,却会增加解释成本,也可能让管理者觉得缺少承诺。低风险任务适合单点预测,高风险任务适合区间加假设,关键是让数据形式匹配风险水平。
3. 高频更新与低干扰之间的取舍
高频更新能更快发现变化,却增加维护负担;低频更新较轻量,却可能让项目在两次检查之间错过预警。可以采用分级频率:关键路径和高风险任务密集检查,普通任务按周检查,稳定任务只在状态或假设发生变化时更新。
4. 工时透明与心理安全之间的取舍
透明记录能提高资源规划能力,但若数据直接用于惩罚,团队会降低信息质量。管理层既需要可见性,也要明确数据的使用边界:哪些用于项目预测,哪些用于成本核算,哪些不会单独用于个人绩效判断。
这并不意味着放弃责任管理。持续不更新、隐瞒阻塞或反复不说明预测变化,仍应作为协作流程问题处理;但不能把一次合理的预测上调直接等同于能力不足。
5. 自动化与人工判断之间的取舍
自动化适合处理重复提醒、数据汇总、状态筛选和异常提示;人工判断适合解释范围变化、依赖质量和风险可接受性。把所有规则自动化容易造成“系统显示正常,所以项目正常”的错觉。
更稳妥的做法是让系统负责发现需要关注的信号,由项目负责人解释并做决策。例如,任务剩余预测连续两次增加,可以触发检查;但是否调整范围,仍需要结合客户价值和上线风险判断。
| 管理情境 | 优先选择 | 主要收益 | 主要代价 |
|---|---|---|---|
| 稳定重复任务 | 较粗粒度、低频更新 | 维护成本低,便于快速排期 | 难以发现单项异常细节 |
| 高不确定任务 | 阶段拆分、区间预测、频繁复核 | 及时暴露假设变化与技术风险 | 沟通和维护成本较高 |
| 客户依赖密集项目 | 工时与等待事项分开管理 | 明确责任边界和日历影响 | 需要客户侧持续配合 |
| 固定日期上线 | 范围分级、情景计划、风险缓冲 | 把日期约束转化为明确取舍 | 需要业务方及时做优先级决策 |
九、常见问题:实施团队最容易问到的工时管理问题
1. 剩余工时应该每天更新吗
不必一刀切。高风险任务、关键路径工作和临近验收事项,适合在关键变化后及时更新;稳定任务可以按周检查。是否更新的判断标准不是“今天有没有填”,而是任务的剩余预测、完成条件或依赖是否发生变化。
2. 原估算错了,应该直接改掉吗
不建议覆盖原始估算。原始估算是复盘材料,当前剩余预测是管理未来的材料。保留两者及其变化原因,才能判断是初始假设不足、需求新增、执行返工还是外部条件变化。只有一个可编辑数字,历史就会消失。
3. 剩余工时增加,是否说明项目管理失败
不一定。新发现的信息导致预测上调,可能反而说明团队终于看到了真实工作量。真正需要关注的是:变化是否及时暴露、原因是否能解释、是否有人负责处理,以及项目是否因此调整计划。
4. 任务已经投入的时间超过原估算,怎么办
先停止机械沿用原估算,重新确认任务边界和当前剩余工作。然后判断超出部分来自范围变化、返工、技术未知、等待切换还是估算失准。如果任务本身已经完成,记录实际投入和原因即可;不要为了把数字拉回计划而少记投入。
5. 怎样处理无法精确估算的探索性任务
把探索工作拆成有时间上限的验证阶段,并定义阶段产出,例如确认技术可行性、取得性能数据或验证关键字段。到达检查点后,根据结果重新估算后续方案。探索阶段的目标是降低不确定性,不是承诺一次估出完整交付工作量。
6. 应不应该把会议和沟通计入工时
取决于记录用途。如果要核算项目成本或评估交付容量,项目相关的需求澄清、客户沟通和问题协调通常应该有一致口径;如果只跟踪开发操作时间,则应明确排除规则。最重要的是同类工作采用同一标准,避免不同项目的数据不可比较。
7. 如何识别“填报很勤快但数据没用”的情况
检查报表是否能回答具体问题:哪些任务的预测变化最大、主要阻塞来自哪里、下周资源是否够用、哪些风险需要客户决策。如果每周都收集数据,却只能展示总工时和人员排名,说明流程没有把记录连接到项目行动。
8. 多人协作时,剩余工时应该填在任务还是个人名下
任务是交付对象,人员是容量来源,两者需要关联但不应混为一个字段。任务层面的剩余预测描述完成交付还需多少劳动;个人分配描述这些劳动由谁、何时承担。多人并行时应避免把每个人的预测重复相加,或把任务总量误认为某一个人的承诺。
9. 项目管理平台能不能自动计算真实剩余工时
平台可以汇总已记录工时、展示历史变化、生成提醒或按条件筛选任务,但“真实剩余工作”仍需要团队根据当前信息判断。自动计算“原估算减已投入”只是一种公式,不等于预测。如果采用 PingCode 等平台,建议先验证字段定义、报表口径和权限配置,再将结果用于排期或成本决策。
10. 工时填报准确率应该达到多少
不存在适用于所有实施任务的统一准确率。标准配置、重复迁移和首次接口开发的波动不同,组织成熟度和客户配合程度也不同。与其追求一个看似权威的百分比,不如按任务类型建立内部基线,并记录样本数量、统计周期和误差定义。
十、结尾:让剩余工时成为团队的预警器,而不是计分板
实施团队优化工时管理,最容易走偏的地方,是把“更多数据”误当成“更强管理”。真正有效的流程不要求每个人把未来预测到小时,而是让任务边界清晰、预测变化有依据、客户依赖可追踪、风险能提前进入决策。
我认为,剩余工时最值得保留的不是一个漂亮的总数,而是数字背后的解释:还要做什么,为什么可能变多,谁能解除阻塞,若时间不够该删减什么。能够回答这些问题,预测才对项目有用。
下一步可以从一个在执行中的实施项目开始:挑出 10 个关键任务,分别记录当前剩余预测、完成标准、依赖事项和主要假设;一周后对比变化,并在例会上为每个变化确定行动。先跑通这个小闭环,再决定是否扩大到全团队、增加自动化或建立估算基准。流程优化的成败,不看字段有多少,而看团队能否更早做出更好的取舍。
常见问题解答(FAQ)
1. 剩余工时应该按什么频率更新?
我在团队里经常看到大家只在周会前集中填一次剩余工时,平时任务已经延期,数据却还显示正常。我想知道每天更新是不是更准确,还是会增加不必要的填报负担?
建议按任务周期和变化速度确定频率,而不是要求所有人机械地每天填报。对一至三天就可能发生明显变化的任务,可在每日站会前更新;对周期较长、进展稳定的任务,至少在每周计划或评审时更新。判断频率是否合适,可以观察更新后是否改变了排期、资源分配或风险处理:如果连续几周填报数据都没有触发任何决策,频率可能过高;
如果延期经常到周会才暴露,频率则可能过低。
2. 剩余工时估算应该填“还要投入的时间”还是“距离完成还剩多久”?
我发现团队成员对剩余工时的理解不一致:有人填自己还要实际工作几个小时,有人填任务预计几天后结束。我担心这两种口径混在一起后,项目计划看起来精确,实际上无法比较。
剩余工时应表示完成任务还需要投入的有效工作时间,不是日历时间。比如开发还需投入6小时,但任务等待外部接口确认,预计三个工作日后才能结束,那么剩余工时仍记6小时,同时将等待和预计完成时间作为阻塞或排期信息单独记录。实施时应在团队规则中明确口径,并用一两个真实任务演示;
若排期需要考虑等待、审批或人员不可用,应结合日历和依赖关系计算,不能把这些因素直接混进剩余工时。
3. 任务进行中发现剩余工时增加,应该改数字还是保留原估算?
我担心修改剩余工时会让项目看起来像是不断失控,也担心保留最初估算会让风险被掩盖。遇到需求变更、技术难点或返工时,我该如何记录,才能既反映现实又看出偏差原因?
应更新当前剩余工时,同时保留初始估算或历史变更记录,并简要注明原因。举例来说,任务初始估算为12小时,完成一半后发现兼容性问题,剩余工作从6小时调整为10小时;此时保留12小时作为基线、更新剩余10小时,并标记新增问题,比只改一个数字更利于复盘。
分析时区分需求变更、估算遗漏、返工和外部依赖,避免把所有偏差都归结为个人效率。若剩余工时频繁大幅上调,应检查任务是否拆得过大、验收条件是否模糊,或是否缺少前置技术验证。
4. 怎样用剩余工时优化团队流程,而不是把它变成员工考核指标?
我想通过剩余工时尽早发现项目风险,但又怕团队为了避免被追责而少报、晚报,最后数据失去参考价值。有没有办法判断这套管理流程是在帮助交付,还是只是在增加填表和监督?
把剩余工时用于预测工作量、识别阻塞和调整优先级,不要直接用个人工时偏差评定绩效。可以先连续观察三至四周,跟踪三个指标:任务剩余工时更新是否及时、延期风险是否提前暴露、阻塞出现后多久得到处理。
比如团队一周计划投入约200小时,若未完成任务的剩余工时持续累积,应先检查需求插入、依赖等待和任务拆分,而不是直接认定成员效率低。若填报耗时明显增加,却没有改善风险发现或排期决策,就应减少字段、合并更新节点或调整看板规则。
核心关键词
文章包含AI辅助创作:剩余工时最佳实践:实施团队工时管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569758
读者评论
我们以前也把剩余工时按“原估算减已投入”来填,联调阶段经常突然超出。后来保留初始估算、单独更新当前预测,复盘时确实更容易看出偏差来自哪里。
等待客户确认和实际操作工时分开记录很有必要。不过多项目并行时,光知道还要投入多少,仍难判断哪天能完成;最好把可执行窗口和关键依赖也放进排期。
同意工时不适合直接做个人排名。实际推进时,团队还需要有明确的更新触发条件,比如范围变化、测试失败或依赖延期,否则“按新信息更新”容易变成各自理解。
