工时统计管理方法大全:实施团队工时管理实操方法落地清单

工时统计管理方法大全的关键,不是把每个人每天填了几小时记录得更细,而是让团队能解释:时间投向了什么、计划为什么偏离、偏差会影响什么决策。实施团队如果只用打卡和月底补填来统计工时,表格可能很完整,项目成本、交付风险和人员负荷却仍然看不清。本文给出一套从口径定义、记录设计、数据核验到复盘应用的落地清单,并用明确标注的情景模拟说明怎样判断方法是否有效。

一、先讲结论:工时管理首先是决策系统

1. 先决定要用工时回答什么问题

我通常把工时管理拆成三层:记录层回答“时间花在哪里”;分析层回答“计划与实际为何不同”;决策层回答“要不要调整范围、排期、人员或报价”。如果团队只做第一层,工时表越细,填报负担越高,却不一定带来更好的管理结果。

在实施项目中,工时数据至少应服务于一种明确用途:项目成本核算、阶段进度判断、资源负荷管理、服务合同结算,或持续改进。用途不同,采集粒度和核验强度也不同。需要估算项目成本,就不能把客户项目、内部支持和培训时间混成一类;只想识别团队是否长期过载,则没有必要要求员工把每段十分钟的工作都拆出来。

我的判断原则是:先选决策,再定字段;先保证数据可用,再追求数据精细。对大多数实施团队,按项目、阶段、工作类型、负责人和日期记录,已经能支持第一轮分析。等团队证明这些数据确实改变了排期或资源决策,再增加更细的分类。

2. 把“填了多少小时”与“管理是否有效”分开

工时完整率高,并不等于估算准确;工时与计划接近,也不等于项目健康。团队可能为了让偏差好看而事后调整计划,也可能把等待、返工和沟通时间记到宽泛类别中。判断管理效果,至少需要同时看数据质量、计划偏差、返工占比和负荷变化。

实践中,我会先用四个问题检查一个工时制度是否值得继续:员工能否在三分钟左右完成当天记录?项目经理能否说清楚偏差的主要原因?管理者是否据此做过排期或资源调整?团队是否能看到记录数据如何用于改进,而不是只用于追责?如果四个问题都答不上来,问题往往不在员工“不配合”,而在制度没有设计出可见的价值。

3. 管理目标不同,精度要求也不同

管理目标 建议记录粒度 优先分析内容 常见误用
项目成本估算 按项目、阶段、工作类型,通常以半小时或一小时为单位 实际工时与估算工时、返工与变更 用员工工时直接推断个人效率
资源与排期管理 按项目、任务或阶段,按日或周汇总 个人负荷、关键角色瓶颈、等待时间 把排期表中的计划时长当作已投入时长
合同服务结算 依合同口径记录可计费工时和非计费工时 可计费比例、审批记录、客户确认 把全部工作时间都算作客户可计费时间
团队改进 按阶段与工作类型,不必追求分钟级 返工、支持、会议和等待的结构变化 只盯总工时,不查原因

上表中的时间粒度是起步建议,不是行业统一标准。若合同约定按十五分钟计费,结算口径应服从合同;若团队只需要判断每周负荷,按天记录通常更易坚持。把所有团队都强行统一到最细粒度,往往会提高记录成本,却没有增加相同程度的决策价值。

工时统计管理方法大全:实施团队工时管理实操方法落地清单

二、实施团队为什么容易把工时统计做成负担

1. 项目工作并非只有“执行任务”

实施团队的时间通常分布在需求澄清、环境准备、配置开发、数据迁移、测试、培训、上线支持、客户沟通和内部协调之间。一个看起来简单的实施任务,可能因为客户资料未准备好而等待两天,也可能因需求边界变化而返工三次。如果统计口径只设“实施工作”,数据就无法解释计划为何偏离。

不少团队还同时承担售前支持、内部培训、故障响应和项目复盘。若这些时间不单列,项目成本容易被低估;若所有时间都要求填写到具体任务,又会让员工为了找到合适选项而花更多时间。分类设计要在“能解释主要差异”和“员工找得到入口”之间平衡。

2. 记录制度会被团队的实际行为检验

制度发布时,大家通常会表示理解;真正的压力测试发生在忙碌的上线周、连续出差和多人并行项目时。若记录必须等月底补填,员工要回忆数周前做过什么,数据通常会向容易记住的项目集中。若分类过多,员工会选择最宽泛的选项;若主管只在月底追问缺失记录,填报就容易变成合规动作。

因此,判断制度是否可执行,我更愿意观察实际工作流:员工能否在任务完成、阶段切换或每日收工时顺手记录?项目经理能否在每周例会上发现明显异常?财务或运营能否追溯批准过的工时?如果三个角色都需要另做一份表,团队很快就会形成多套口径。

3. 精细化并不自动带来准确性

按五分钟记录听起来精确,但人们并不会因此准确回忆当天每一段工作的边界。短时切换、即时咨询和临时故障处理难以稳定归类;记录粒度过细时,员工可能把时间写得更整齐,却不代表更接近事实。

对于管理决策而言,持续一致的近似值往往比偶尔精确、经常漏报的数据更有用。例如每周稳定记录阶段投入、返工时间与客户等待时间,可以帮助团队识别流程瓶颈;逐分钟追踪所有沟通活动,则可能带来大量噪声和抵触。

4. 常见误区与纠正方法

误区 为什么会失效 更稳妥的做法
把填报率当作唯一目标 完整记录可能仍然分类错误,无法支持决策 同时抽查分类准确性与偏差解释质量
把计划工时直接当成实际工时 计划是预估,实际投入需要独立记录 保留基线估算、批准后的变更和实际记录
把工时数据直接用于个人排名 角色难度、任务类型、客户条件差异会扭曲对比 先用于项目和流程分析,个人反馈结合工作背景
所有非执行时间都算浪费 培训、评审、支持和沟通可能是交付必要环节 区分必要协作、等待、返工和管理活动
月底一次性补填 记忆偏差会让项目归属和时间长度失真 日常轻量记录,周内校正,月底封账

纠偏时不要先问“谁没有填”,而要先看“哪些工作无法被现有分类准确表达”。如果高比例记录落入“其他”,这是分类设计的信号;如果员工集中在月底补录,这是流程和提醒机制的问题;如果项目经理无法解释偏差,则是复盘机制缺失。

工时统计管理方法大全:实施团队工时管理实操方法落地清单

三、专业判断逻辑:先定口径,再判断偏差

1. 明确工时的定义与边界

实施团队首先要写清楚“工时”指什么。是实际工作时间,还是计划投入?是否包括午休、通勤、待命和出差路程?客户沟通、内部会议、培训、故障响应分别记到哪里?没有这些约定,不同项目经理会用不同方式理解同一个数字。

比较稳妥的做法是把字段含义写成简短规则,并附上正反例。例如:“客户培训计入培训阶段;为培训准备材料计入培训准备;因客户环境未就绪而无法继续工作,记录到等待原因,不计入实际执行任务。”具体分类可以因组织调整,但边界必须一致。

2. 建立最小可用分类,而不是先做完整字典

初始分类可包括项目或内部事项、项目阶段、工作类型、日期、负责人、实际时长、是否可计费、偏差原因。对很多团队来说,工作类型先控制在六至十类更容易执行,例如需求澄清、配置开发、数据处理、测试验收、培训上线、客户支持、会议协调、返工和内部改进。

分类不应只按部门职责设计,还要能对应管理动作。比如“客户等待”如果长期增加,就需要检查客户准备清单与项目启动条件;“返工”增加,就要检查需求确认、验收标准或质量控制;“内部协调”增加,则可能需要检查依赖关系和决策链条。

3. 把估算、基线、变更和实际分开

一个项目的工时至少有四种容易混淆的数:初始估算、批准后的计划基线、变更后的最新预测、已经发生的实际工时。若团队只保留一个“计划工时”字段,范围变化后就无法判断原估算是否准确,还是项目中途发生了工作量变化。

我建议任何影响交付范围或资源安排的变化,都保留变更时间、变化原因和批准人。项目经理可以据此回答:“偏差来自估算不足、需求新增、人员等待,还是质量返工?”这比单纯比较计划与实际更能支持复盘。

4. 用偏差分解替代简单的超支结论

项目总工时超出计划,只是一个结果,不是原因。复盘时至少应分成范围变化、估算误差、返工、客户等待、技术风险、资源切换和计划外支持。每一种原因对应的行动不同:范围变化需要变更流程,估算误差需要修正历史基准,返工需要改进质量,等待则需要客户准备条件和依赖管理。

可以设置一个轻量偏差阈值作为调查触发器,例如阶段实际工时比批准基线高出百分之十五时,要求项目经理写出主要原因。这个百分比只是组织可调整的建议基准,并非普适行业标准。高风险项目可使用更低阈值,探索性项目则应允许更大的合理波动。

5. 统一核验规则,避免“数字看着合理”

数据核验不等于逐条审问员工。更有效的检查包括:同一人同一天记录是否明显超过可工作时长;阶段记录是否早于项目启动或晚于项目结束;实际工时是否长期精确等于估算;项目完结后是否仍有大量未分类记录;可计费工时是否有合同依据和审批状态。

异常只代表需要进一步理解,不意味着员工造假。项目经理应先核对任务记录、会议安排、客户沟通和变更单,再与记录者确认。若数据错误来自系统选项不清,应先修正流程,不应把制度问题归结为个人态度。

6. 观察指标组合,不用一个数字下结论

建议至少搭配四类指标:记录质量、交付偏差、时间结构和负荷风险。记录质量看及时率和分类准确率;交付偏差看阶段实际对计划及其原因;时间结构看返工、等待、支持和可计费投入;负荷风险看关键人员的并行项目数、连续高负荷周数和未安排缓冲。

利用率尤其需要谨慎。利用率高可能说明团队资源紧张,也可能是口径把内部支持或必要学习排除在外;利用率低可能是需求不足,也可能是团队为突发问题保留了合理缓冲。它可以提示问题,但不能脱离交付质量、响应风险和未来需求单独设成考核目标。

工时统计管理方法大全:实施团队工时管理实操方法落地清单

四、落地清单:从制度设计到团队习惯

1. 试点前:先确定范围和责任人

不要一开始就要求所有部门、所有项目同时切换。挑选一个项目周期清楚、团队规模适中、项目经理愿意复盘的实施项目做试点。试点重点不是证明工具功能齐全,而是检验分类是否够用、记录是否顺手、数据能否回答真实问题。

明确三类责任:员工负责及时记录并修正错误;项目经理负责周度核验和偏差解释;运营、财务或管理者负责维护口径、权限和汇总规则。没有责任边界时,员工以为项目经理会补,项目经理以为运营会查,月底就会出现数据无人负责的情况。

2. 试点前:设计一页口径说明

口径说明不必写成几十页制度,但必须可查、可理解。至少说明记录对象、时间粒度、项目与阶段定义、非项目时间处理、可计费规则、补录期限、审批人和异常处理方式。为容易混淆的分类给出正例与反例,减少“我以为这样记”的分歧。

建议让实际填报者参与试填,而不是只由管理者设计字段。找一位项目经理、一位实施顾问和一位承担支持工作的成员,用真实任务走一遍。若试填时频繁询问“这段时间归哪里”,说明分类需要简化或补充示例。

3. 第一个月:以稳定记录为目标

启动初期不建议把工时数据立即用于个人绩效排名。第一个月的重点应是验证填报负担、分类理解和周度核验能力。可以设立提醒,让员工在每日结束前记录;项目经理每周用十五至三十分钟处理缺失与异常;月末再做一次分类口径修订。

补录要允许,但应记录补录日期或标记迟交。管理者需要看到记录时效变化,而不是假设所有记录都在工作发生时完成。对出差、紧急故障或连续上线的团队,可以设置合理补录窗口,并在项目结束前完成确认。

4. 第二个月:先看结构变化,不急着下绩效结论

第二个月可分析各阶段实际投入、返工占比、等待时间和估算偏差。比较时要控制项目类型和范围差异,不能把复杂迁移项目与标准配置项目的绝对工时直接排名。若项目样本少,应把结论称为初步观察,而非组织规律。

每次复盘最好只挑一到两个可行动的问题。例如某项目客户等待时间高,就检查启动条件和资料清单;返工集中在验收前,就检查需求确认与阶段评审;内部协调过多,就检查决策权限和跨团队依赖。改进动作要有负责人、截止日期和下次验证指标。

5. 第三个月:决定扩大、调整或暂停

试点结束时,不要只问“大家有没有填”。应综合评估记录及时性、分类准确性、填报耗时、项目经理解释偏差的能力、实际管理动作,以及团队对数据用途的理解。若记录增加了大量行政负担,却没有影响资源安排或项目复盘,就应先缩减字段或重设目标。

如果试点有效,再扩大到相似类型的项目;若不同业务线的合同口径、阶段结构差异很大,可以保留统一的核心字段,再允许少量业务专属分类。强行让所有项目共享完全相同的细分类,容易让标准化变成误分类。

6. 每周、每月、每阶段各自检查什么

频率 检查事项 负责人 产出
每日或次日 员工补齐当天记录,确认项目和工作类型 记录者 可追溯的日常记录
每周 查看缺失、异常时长、任务状态与工时不一致 项目经理 待确认事项与短期排期调整
阶段结束 对比估算、基线、变更和实际投入 项目经理及相关负责人 阶段偏差解释与改进措施
每月 检查分类使用、返工与等待结构、记录负担 运营或管理者 口径修订和跨项目观察
项目结束 整理估算偏差、客户条件、风险和经验基准 交付负责人 下一次估算与启动清单

工时统计管理方法大全:实施团队工时管理实操方法落地清单

五、案例推演:怎样从偏差数字找到可执行原因

1. 场景设定与口径说明

以下是一个用于演示分析方法的情景模拟,不代表某企业的真实经营数据。假设一支实施团队完成一个中型项目,批准基线为 600 人时,项目结束时记录的实际投入为 720 人时,偏差为 120 人时,即比基线高百分之二十。

如果管理者只得出“项目超支百分之二十”,就无法判断下一次该多配人、改估算模型、加强客户准备,还是控制需求变更。我们先把超出部分按原因分类,再检查每类原因是否有证据、负责人和可改变的流程。

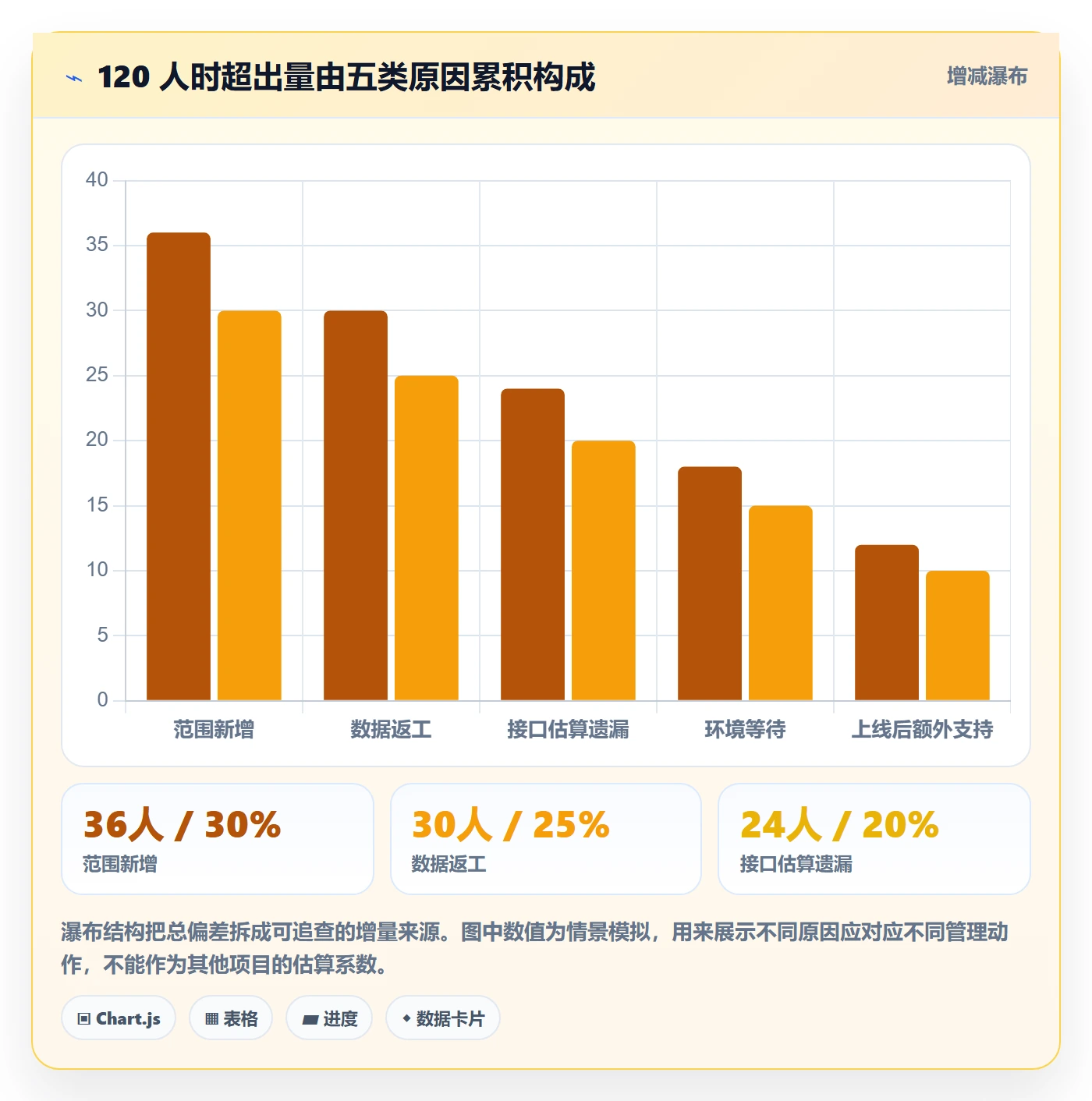

偏差来源 模拟工时 占超出工时比例 需核对的证据
客户范围新增 36 人时 30% 变更单、会议纪要、验收范围版本
数据质量问题导致返工 30 人时 25% 数据校验记录、返工任务、客户资料提交时间
估算遗漏的接口工作 24 人时 20% 技术评审记录、接口清单、估算假设
环境与账号等待 18 人时 15% 环境准备清单、阻塞时间、升级记录
上线后额外支持 12 人时 10% 支持工单、服务范围、问题分类

2. 从分解结果推导管理动作

范围新增占偏差三成,优先动作不是简单“以后估算多留余量”,而是检查需求冻结点、变更审批和报价机制。若变更经过批准,就应调整项目预测和合同范围;若没有批准,则需要明确授权边界,避免额外工作悄悄变成默认服务。

数据返工占四分之一,说明项目启动前的资料校验可能比增加实施人手更有效。团队可以把数据模板、必填规则和样例放进启动包,并在正式迁移前安排一次小批量验证。衡量改进时,不只看总工时,还要看返工人时是否下降、首次校验通过率是否提高。

接口工作估算遗漏,反映估算基准可能没有覆盖关键技术依赖。下一轮估算前,应增加接口数量、复杂度、认证方式和测试环境等问题。等待时间则要求把客户准备条件纳入项目计划,并设置阻塞升级路径,而不是让实施顾问在任务里持续记录“处理中”。

额外支持只有十二人时,比例虽较小,却可能揭示服务边界模糊。若它属于合同内上线支持,就应纳入基线;若属于范围外请求,则要有记录和审批;若是产品缺陷,则应进入问题管理,而不是长期藏在项目工时里。

工时统计管理方法大全:实施团队工时管理实操方法落地清单

3. 把一次复盘变成下一次的估算改进

项目结束后,团队可以将可复用信息写入估算基准,但不要把这个项目的 720 人时直接复制给下一个项目。应分别记录项目规模、接口复杂度、迁移数据质量、客户准备情况、变更次数和上线支持范围,找到哪些条件与偏差相关。

样本少时,先建立“条件,结果”的案例库,不必急着做复杂预测模型。积累多个相似项目后,再比较中位数、区间和异常值。若项目类型差异很大,简单平均数容易误导;按复杂度分层的历史区间,通常比一个看似精确的单点估算更适合项目决策。

六、不同组织与项目阶段的行动建议

1. 小型团队:先用轻量规则跑通闭环

团队规模较小、项目并行数不多时,可以从共享表格或现有任务系统开始,不必先采购复杂软件。关键字段控制在能回答项目成本与偏差问题的范围内,并指定一个人维护分类和周度检查。比起增加审批层级,保持口径一致和及时复盘更重要。

小团队尤其要防止负责人既设计制度又单方面解释数据。建议把分类示例公开,允许团队提出“当前分类无法表达”的情况,每月集中调整一次。这样既能维持标准,又不会让特殊工作长期挤进“其他”。

2. 中大型组织:统一核心口径,保留业务差异

当项目多、区域多、角色多时,手工汇总会增加版本冲突、重复录入和权限管理成本。组织可以统一项目、阶段、工作类型、工时状态和变更标记等核心数据,再通过配置承载不同业务线的扩展分类。统一的目标应是跨项目可比,而不是每个岗位填写完全相同的字段。

以 PingCode 为例,超过一百人的组织可把任务、项目计划、实际工时记录和变更信息放到相互关联的工作流中,再按组织权限汇总项目和团队视图。它适合用于说明“数据应尽量在工作发生处产生”的设计思路;是否采用该类平台,还需根据权限治理、现有系统集成、部署要求和实施成本评估,不能仅因具备工时功能就判断适配。

平台实施时,我会优先验证三个问题:员工能否从任务上下文直接记录;项目经理能否同时查看计划、实际和变更;管理者能否按角色获取汇总而不暴露不必要的个人明细。若系统要求员工在任务工具、工时表和财务表重复录入,应先解决数据流问题,否则工具上线只会把低效流程数字化。

3. 固定范围项目:重点盯基线与变更

范围相对固定、验收条件清晰的项目,应在启动时建立阶段基线和关键假设。工时偏差达到预设阈值时,要求说明是估算误差、执行效率、客户依赖还是范围变化。变更必须留痕,否则实际工时高于计划时,团队无法区分管理失误与工作范围扩大。

4. 探索性项目:用区间预测代替僵硬承诺

需求尚未稳定、技术不确定性较高的项目,不适合把早期估算包装成精确承诺。可以按阶段滚动预测,记录假设与置信程度,例如给出低、中、高三种投入情景,并在探索阶段结束后重估。工时统计的重点是缩小不确定性,而不是证明最初的数字没有错。

5. 运维与长期支持:把响应、预防和改进分开

长期服务团队的工时结构与交付项目不同。故障响应、例行维护、问题复发治理、客户咨询和内部自动化不应全部塞进“支持”。区分这些类型后,团队能判断是突发需求增加、历史问题复发,还是预防性工作投入不足。

对于按服务时段承诺响应的团队,还要将排班覆盖和实际处理工时分开。待命时间不必自动等同于有效处理时间,但其人力成本和保障价值需要在服务模型中体现。若只按已处理工时衡量投入,容易低估保障资源,导致实际值守能力不足。

6. 高度合规场景:先满足追溯与权限要求

涉及合同审计、监管要求或严格成本分摊的场景,需要保留记录创建时间、修改历史、审批人和更正原因。工时记录与财务结算、客户验收之间应有可追溯关联。权限设计应遵循必要原则:员工能修正自己的记录,项目负责人能审核项目数据,财务或审计角色按职责查看汇总与凭证。

七、工具、考核与团队信任:关键在制度边界

1. 什么情况下需要管理平台

若团队只有少量项目、每月统计时间不长,简单表格可能已经够用。随着项目数量、角色和合同复杂度增加,当同一份数据要在排期、交付、成本和结算之间反复搬运,或不同部门出现多个版本时,才需要评估专门的平台能力。

选型不要只看能否录入工时,还要检查:能否关联任务与项目阶段;能否保留计划、实际和变更历史;能否设置可计费属性和审批;能否按角色汇总;能否导出或集成财务数据;能否提供审计日志;使用体验是否足以支撑日常记录。最好拿一个真实项目跑完整流程,而非只看产品演示。

团队状态 适合的起步方案 升级信号
项目少、口径简单 共享表格加固定模板 重复录入、版本冲突、月底整理耗时持续增加
项目并行、任务关系复杂 任务与工时关联的项目管理平台 计划和实际无法对照,变更无法追溯
需要合同结算或审计 具备审批、历史记录和权限控制的系统 客户对账争议增加,无法证明记录来源
跨部门成本分析 核心口径统一并能汇总的系统组合 不同业务线数据定义不一致,汇总结果不可比

2. 工时数据不应直接变成个人绩效排名

同样投入八小时,可能是完成标准配置、排查复杂故障,也可能是等待客户环境或参与必要培训。只按工时多少排名,会诱导员工把更多时间记到容易归属的任务上,甚至减少主动协助、知识共享和质量检查。

若组织确实需要把工时纳入绩效讨论,应把它放在更完整的工作背景中:角色职责、任务难度、交付质量、客户反馈、返工情况、团队协作与可控程度。工时数据适合发现值得讨论的异常,不适合单独充当价值判断。

3. 说明数据用途,降低“被监控”的误解

团队抵触记录时,管理者需要说明哪些角色可以看数据、数据用于什么、不用于什么、谁能更正、如何处理争议。承诺“不会用于个人排名”只有在制度和权限设计确实做到时才有意义;若管理者一边宣传用于项目改进,一边私下用记录做未说明的个人比较,信任很快就会丧失。

更有效的方式是公开展示数据带来的改进:例如通过返工记录修订客户资料清单,通过等待数据调整项目启动条件,通过负荷分析提前安排替补。员工看到记录能减少重复劳动、避免不合理加班,才更可能把它当作工作工具,而不是额外监控。

4. 保护隐私与最小化采集

工时管理应收集完成业务目的所需的数据,不要以“以后可能有用”为理由记录与项目决策无关的个人活动细节。保留期限、访问权限、导出权限和更正机制应有明确规则。对涉及个人敏感信息的场景,应由组织相关专业人员评估合规要求。

八、工时统计落地清单:上线前、运行中、复盘后

1. 上线前检查清单

  • 已写清工时管理要支持的决策,例如估算、成本、资源或服务结算。
  • 已区分估算、批准基线、变更预测和实际工时。
  • 已定义项目、阶段、工作类型、可计费属性和非项目时间口径。
  • 分类数量能够被实际填报者快速理解,并有易混淆情况的正反例。
  • 已指定记录者、项目经理、数据维护者和审批者的责任。
  • 已确定记录频率、补录窗口、异常处理和数据更正方式。
  • 已评估现有工具能否减少重复录入,并能保留必要追溯信息。
  • 已向团队说明数据用途、访问范围和不适用的用途。

2. 运行中检查清单

  • 员工能否在工作发生后及时记录,而非依赖月底回忆。
  • 项目经理每周是否查看缺失、异常归属和阶段偏差。
  • “其他”类别是否持续增长,是否说明分类无法表达实际工作。
  • 计划变化后,原始基线和变更记录是否仍然保留。
  • 返工、等待、客户支持和内部协调是否能被分别识别。
  • 高负荷人员是否存在连续多周超载或关键角色单点依赖。
  • 发现异常后是否先核对证据和背景,而非直接推断个人问题。

3. 阶段复盘检查清单

  • 偏差是否拆分为范围变化、估算误差、返工、等待和其他主要原因。
  • 每一类主要偏差是否有任务、变更、沟通或审批记录支持。
  • 复盘是否提出明确措施、负责人、完成时间和下次验证指标。
  • 历史工时是否按项目复杂度和客户条件分层,而非简单求平均。
  • 改进结果是否被写回估算假设、启动条件和交付模板。
  • 数据采集成本是否仍与决策价值相称,是否需要删减无用字段。

工时统计管理方法大全:实施团队工时管理实操方法落地清单

九、不同情况下的取舍:没有一种口径适合所有团队

1. 追求精细度还是坚持可持续记录

当管理目标是合同结算、成本分摊或审计追踪时,需要更严格的字段、审批和历史记录;当目标只是了解项目阶段投入与负荷趋势,较粗粒度可能更适合。精细度提高会增加记录和审核成本,只有新增信息能改变决策时,才值得增加字段。

2. 统一标准还是允许业务差异

统一口径能让跨项目数据可比,但统一得过度会掩盖不同交付模式的真实差异。我的建议是核心字段统一,业务特有信息通过受控扩展表达。若两种工作类型的管理目的和成本规则完全不同,就不要为了报表好看而强行合并。

3. 追求高利用率还是保留缓冲

把人员安排得越满,短期表面利用率可能越高,但突发故障、客户延误和关键角色缺席会更容易引发连锁延期。需要稳定响应的团队应为服务保障和不确定性留出缓冲,并以交付稳定性、超时风险和客户响应要求综合评估资源配置。

4. 统一绩效指标还是尊重角色差异

如果组织希望比较不同团队,先检查工作内容和可控条件是否相近。对售前支持、实施交付、技术运维和内部平台团队使用同一套工时排名,通常会把职责差异误判为效率差异。可以统一数据定义,但评价框架应结合角色目标。

5. 手工表格还是专用平台

表格透明、启动快、变更灵活,适合小规模试点;缺点是关联关系、权限、历史修改和跨表汇总容易失控。专用平台可减少数据割裂、支持流程关联,但也带来配置、培训、集成和治理成本。先算清楚当前每月的整理、纠错和对账成本,再决定是否升级,避免为了功能丰富而引入新的管理负担。

6. 统一审批还是按风险分层

每条记录都经过多级审批,可能让数据录入变慢,管理者也会被大量低风险事项淹没。若主要目的是项目成本分析,可以采用项目经理周期性核验;若涉及对外结算或审计,再对可计费工时、重大更正和超阈值记录增加审批。审批强度应与业务风险匹配。

十、结语:让工时数据回答问题,而不是制造更多问题

工时统计管理真正的价值,不在于把人的一天切得越来越碎,而在于把交付中的不确定性变得可解释。团队看见哪些时间用于交付、哪些用于返工、哪些耗在等待,才有机会改进估算、客户准备、范围控制和资源安排。

我的建议是从一个项目开始,先定义要解决的一个管理问题,再设定最小字段和周度核验动作。连续运行一个周期后,检查数据是否促成过具体决策;如果没有,就删掉无用记录或改变分析方式。有效的工时制度不是最复杂的制度,而是团队愿意持续执行、管理者能够据此行动、员工也看得到改进结果的制度。

下一步可以这样做:选定一个试点项目,列出当前最难回答的三个工时问题;为每个问题确定必要字段和证据来源;试运行四周后,按“记录负担、数据可信度、管理动作、改进结果”四项复盘。这比先追求全员填报率、再期待报表自动产生答案,更容易把工时管理真正落到交付现场。

常见问题解答(FAQ)

1. 团队工时管理应该先统计到什么粒度?

我想把团队工时统计做起来,但不确定该要求大家记到任务、子任务还是更细的操作。记得太粗,数据似乎没法分析;记得太细,又担心填报负担太重,最后大家随便填。

建议先记到“可验收的任务”这一层,而不是每个操作步骤。一个实用判断标准是:任务负责人能否说明产出了什么,以及谁可以确认完成。如果一项任务通常持续数小时到数天、交付结果明确,就适合作为工时记录对象;如果任务跨越数周且包含设计、开发、测试等不同工作,应拆分成可独立验收的子任务。

试运行时可观察填报耗时和漏报情况:若员工每天需要花十分钟以上补记,优先检查任务拆分和记录流程,而不是继续增加字段。

2. 工时应该每天填,还是每周集中补录?

我所在的团队目前习惯周五统一补工时,大家觉得省事,但我怀疑很多时间已经记不准了。每天填写会不会打断工作?有没有折中的安排?

更稳妥的做法是每天用简短方式记录、每周集中核对,而不是把回忆和填报都压到周末。人对零碎工作的回忆容易遗漏,尤其是临时沟通、故障处理和需求澄清;但如果每次切换任务都要打开复杂表单,记录本身也会制造负担。可以把记录压缩到“任务、日期、时长、备注”四项,安排在下班前或任务结束时补记,每周由负责人检查异常。

比如一个人一周预计投入40小时,却只记录了24小时,先确认是否有未建任务或休假,再判断是否漏填,不能直接把差额当成低效。

3. 怎么避免工时统计变成监控员工的工具?

我担心一旦开始统计工时,管理者就会拿记录时长评价谁干得快、谁干得慢。团队里还有不少沟通、排查和协作工作,很难精确对应到一个人的产出,应该怎样设置规则?

在启动前先明确工时数据用于什么决策,例如估算项目成本、识别排期过载、改善资源分配;不要把单周总时长直接当作个人绩效结论。工时是投入记录,不是产出质量的替代指标。分析时应结合任务完成情况、缺陷返工、需求变更和工作复杂度:同样花8小时,处理线上事故和完成常规配置的价值与不确定性并不相同。

建议先以团队或项目为单位看趋势,试运行一个月后再复盘规则,并让成员能看到数据用途和纠错方式,这比单纯要求“填准确”更能减少抵触。

4. 工时记录和计划工时差异很大时,应该怎样处理?

我做项目时经常遇到计划8小时、实际却用了14小时的任务。过去我们只把它记成超时,下一次排期也没有变得更准,我想知道差异应该怎么分析才有用。

不要只看超出的6小时,先把差异拆成可解释的原因:需求变化、技术不确定性、等待外部反馈、返工、任务估算偏差,或临时支持其他事项。比如连续三周多个开发任务都比计划多出约30%,这更可能是估算口径或任务边界有系统性问题;如果超时集中在某个依赖审批的环节,则应调整流程或预留等待时间。

复盘时记录“原估算、实际工时、差异原因、下次调整”,并区分可控与不可控因素。工时偏差的价值不在于追责,而在于让下一轮计划建立在真实历史数据上。

核心关键词

读者评论

唐
唐宁

我们试过按半小时记录,最后发现真正有用的是把返工和客户等待分开。分类一开始设得太多,大家反而经常选“其他”,建议先小范围跑几周再调整。

黎
黎云舟

文中把估算、基线、变更和实际投入分开,这点对复盘很重要。想请教一下,项目规模较小、变更又比较频繁时,怎么控制记录成本,同时保留足够的变更依据?

胡
胡悦

利用率确实不适合单独考核。我们遇到过员工为了提高利用率,把支持和内部协作也尽量归到客户项目里,数字好看了,成本判断却失真。除了抽查分类,还需要让记录结果能追溯到具体任务。

文章包含AI辅助创作:工时统计管理方法大全:实施团队工时管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569726

赞 (0)
飞飞飞飞
工时管理工时审核教程:实施团队实操方法,避坑指南
上一篇 2小时前
工时管理计划工时全流程:实施团队流程优化与一文讲清
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
