填报工时落地方案:实施团队开展工时管理的入门指南案例解析
实施团队推行工时填报,最常见的失败不是员工不会填,而是表格里多出了“计划工时、实际工时、差异原因”三列,项目经理却仍然说不清:本周为什么延期、下个项目该怎么估。工时管理真正的起点,不是要求所有人每天多填几行,而是先确定这些数据要帮助团队做出什么决策,再把填报动作嵌进项目日常。
一、先讲核心结论:工时管理不是考勤,而是项目经营的观测系统
1. 先问“要用数据做什么”,再问“填报字段有哪些”
我在设计实施团队的工时方案时,会先把需求拆成三个问题:管理者要判断什么,执行者需要记录什么,团队之后准备怎样调整。比如,管理者可能想知道某项目是否超出预算,实施人员需要记录工作落在哪个项目和任务上,团队则需要把实际消耗反馈到后续估算。
如果这些问题没有答案,填报就会退化成“每天填满八小时”。这个数字看上去整齐,却无法区分客户现场实施、内部方案评审、缺陷返工和等待客户资料等工作。数据看似完整,决策价值却很低。
我的判断是:工时填报的最小闭环必须包括记录、核对、分析和行动。只做记录不做分析,员工会觉得是在增加行政负担;只看结果不回到任务和原因,管理者也无法采取有效措施。
2. 工时数据至少服务于四类决策
实施团队的工时数据通常不是为了单一用途。它至少可以支持项目成本控制、人员容量规划、交付效率改进和经验估算。不同用途对颗粒度和准确性的要求不同,不能用一套字段、一个审核强度同时满足所有目标。
- 项目成本控制:实际投入是否接近预算,超出预算的工作发生在哪里。
- 人员容量规划:未来几周谁有可用时间,关键岗位是否出现过载或闲置。
- 交付效率改进:哪些环节反复等待、返工或被临时需求打断。
- 估算校准:类似规模、类似复杂度的项目,实际投入与原计划差异有多大。
我不建议把工时管理的成功标准设为“填报率达到百分之百”。填报率只能说明记录动作是否发生,不能说明任务分类是否一致、数据是否可追溯,更不能证明管理者使用了这些信息。
3. 入门阶段先建立“够用且可行动”的数据
对首次开展工时管理的团队,我通常建议先记录日期、人员、项目、任务、工作类型、实际耗时和必要说明。计划工时可以保留,但要明确它是估算还是承诺;差异原因不必每条都强制填写,而应在超出阈值或发生返工时要求补充。
字段少,不代表管理粗糙。相反,字段过多往往会迫使员工猜分类,最后形成大量形式正确、含义不一致的数据。先把少数关键字段定义清楚,通常比一次性设计完整的管理体系更有效。

二、背景和真实场景:实施团队为什么比一般职能团队更难记工时
1. 工作在项目、客户和内部事务之间频繁切换
实施人员一天内可能先远程排查客户环境,再参加项目例会,随后准备培训材料,下午处理一个紧急配置问题,最后还要协助售前答疑。若只要求按项目汇总,很容易把会议、等待、内部协作都塞进“项目支持”,导致项目实际消耗被低估。
这种切换还会造成记忆偏差。员工往往能记住刚刚完成的任务,却很难准确回忆三天前被临时打断的四十分钟。要求员工月底一次性补整月记录,填报速度也许很快,但准确性通常更难保证。
2. 实施工作有大量“看不见的交付成本”
客户交付不只包含配置、开发和培训,还包括需求澄清、环境检查、数据准备、问题定位、方案沟通、内部交接以及返工。很多项目的延期不是某一个大型任务超时,而是多个小环节反复等待和重做。
如果系统只记录“实施工作”一个大类,就无法分辨是客户资料迟迟未到,还是内部需求评审不充分;如果细到每一个动作,又会让员工花大量时间选择分类。合理的方案不是追求最细颗粒度,而是把能够影响决策的工作拆出来。
3. 工时数据容易被误读为个人绩效排名
工时数据天然带有敏感性。员工看到管理者按填报时长比较个人,可能会把“多填”理解成“贡献更大”,甚至主动把会议、沟通和等待时间都记在项目上。由此得到的不是效率,而是记录行为的竞赛。
我会在启动前明确工时数据的边界:它首先用于项目和流程分析,不直接等同于个人价值、工作强度或绩效结果。若组织确实要把它作为绩效参考,需要另行说明评价规则、校正条件和员工申诉机制,不能在试点结束后突然改变用途。
4. 先划定试点范围,避免一上来覆盖全组织
我建议先选一个交付类型相对稳定、项目负责人愿意参与复盘的团队试点。不要只挑最顺利的项目,也不要一开始就覆盖所有业务线。较有价值的试点,应包含常规项目和至少一种复杂情况,例如客户侧资源受限、需求经常变更或存在跨部门依赖。
试点的目的不是证明某个工具好不好,而是验证分类口径、填报节奏、审核动作和复盘机制是否能在真实工作中运行。若流程本身不成立,扩大工具覆盖只会更快地放大问题。
5. 用 PingCode 举例时,先看流程适配而不是功能清单
对于中大型企业及 100 人以上组织,如果团队已经用项目管理平台维护项目、任务和交付状态,可以把工时管理纳入整体项目协作流程评估。以 PingCode 为例,评估重点不应停留在“是否能填工时”,而应进一步确认:工时能否关联实际任务,项目负责人能否按项目查看消耗,员工是否能在现有工作路径中完成记录。
我会把选型核对拆成流程问题,而不是先做功能打分:团队如何建项目,任务如何分配,实际工时在哪里记录,谁检查异常,管理者如何看预算偏差。具体能力、配置方式和适用范围应以厂商当前产品资料及实际演示为准,不能仅凭产品名称推定一定适配。

三、拆解常见误区:哪些做法会让工时数据越记越不可信
1. 误区一:把“每天八小时”当成填报目标
如果制度要求每个人每天必须填满固定时长,员工就会把零碎时间补齐,管理者则容易把完整记录误认为真实投入。实际上,工时记录需要反映实际发生的工作,而不是替考勤系统补数据。
对缺少记录的情况,应先检查任务安排、填报入口、分类定义和提醒节奏,再判断是执行习惯问题还是流程设计问题。把每一个缺口都归咎于员工态度,通常解决不了持续漏填。
2. 误区二:要求员工精确记录到分钟
对大多数实施项目而言,要求员工记录每项工作精确到一分钟,带来的准确性提升往往不足以抵消操作成本。实际工作会被会议、即时沟通和临时问题切碎,精确数字容易制造一种虚假的客观感。
更可行的做法是根据用途确定最小粒度。例如,团队主要做容量规划,可以按半小时或一小时记录;需要分析固定范围内的成本偏差,可以按任务和工作类型记录实际时间,并对超出计划的部分补充原因。粒度越细,越需要更清楚地解释为什么值得记录。
3. 误区三:项目、任务和工作类型全部自由填写
自由输入看起来灵活,实际会产生“客户A升级”“A客户升级项目”“客户A-版本升级”等多套名称。报表最后需要人工合并,汇总规则也会随着整理人员改变。
项目和工作类型应使用受控选项;任务则应尽量关联团队已经维护的任务。确实存在无法归入现有项的工作时,可以提供有限的“临时支持”类别,并要求负责人定期清理,而不是把所有分类都开放给自由文本。
4. 误区四:把没有客户现场产出的时间视为浪费
实施团队的内部评审、知识沉淀、培训准备和技术预研,可能没有立刻形成客户可见的交付物,但它们能降低后续项目的返工概率。若强行把这些时间分摊到某个客户项目,项目成本会失真;若完全不记录,组织又会误以为团队有更多可用容量。
我的处理方式是把项目性投入与团队性投入分开。是否计入项目成本要由财务或经营口径决定,但管理分析至少应能识别这些时间属于客户项目、内部运营还是能力建设。
5. 误区五:只看填报完整率,不看异常结构

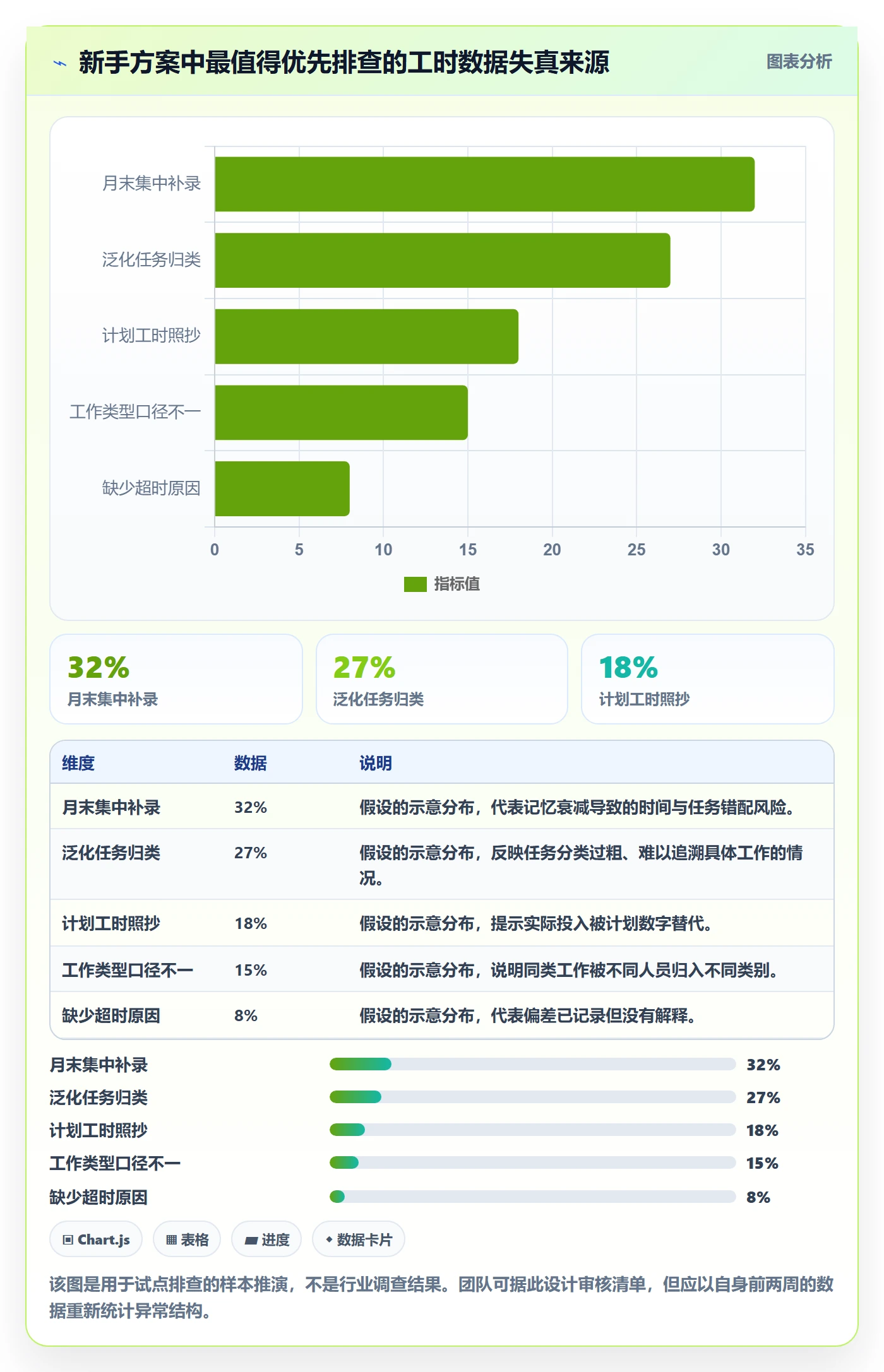

完整率只能回答“有没有记录”,无法回答“记录是否合理”。一个团队可能百分之百填报,却有大量工时集中在泛化任务、月底集中补录,或者所有项目的实际投入都恰好与计划完全一致。
因此,检查指标要组合使用:提交及时性、任务关联率、分类集中度、计划与实际偏差、异常记录比例,以及异常之后是否采取行动。单项指标都可能被误读,组合观察才更有意义。
6. 误区六:把工时偏差直接归因于个人效率
计划投入与实际投入出现差异,可能来自估算偏差、客户需求改变、环境问题、跨团队等待、人员经验差异或返工。把偏差直接归结为执行者速度慢,既不公平,也会让后续记录趋于保守或失真。
我更愿意先问“差异发生在哪个环节,为什么发生,团队能否控制”,再讨论个人的工作方式。只有把可控因素、外部约束和估算误差分开,工时复盘才有改进意义。
7. 误区七:上线工具就等于完成管理变革
工具能降低数据录入和汇总成本,却不能替代分类规则、管理责任和复盘节奏。若任务没有负责人、项目没有预算基线、异常无人处理,即使数据自动汇总,也只是把无效流程电子化。
工具评估应从一个完整场景开始:员工能否低成本记录,负责人能否及时识别异常,管理者能否在项目节点采取行动。界面和报表是条件,不是结果。

四、专业判断逻辑:怎样设计一套能被团队持续使用的方案
1. 先确定工时管理的使用边界
方案启动前,我会把用途写成一页说明,讲清楚数据要支持哪些决策、暂时不用于哪些判断、谁可以查看、异常记录会怎样处理。尤其要说明工时不能单独代表员工绩效,也不能用记录时长替代交付质量、客户反馈和任务复杂度。
边界越模糊,团队越容易把填报理解为监控。用途越透明,员工越能判断应该如何记录,也更愿意指出分类设计中的问题。
2. 定义项目、任务和工作类型三层口径
项目回答“这段工作归属于哪个交付或经营事项”,任务回答“具体做了什么”,工作类型回答“这类工作属于什么性质”。三层信息各有用途,不应该用一个复杂的任务名称同时承载项目、阶段、工种和原因。
| 数据层 | 建议口径 | 需要避免的问题 | 主要用途 |
|---|---|---|---|
| 项目 | 使用统一项目编号或项目名称 | 同一项目出现多个简称 | 项目成本与容量汇总 |
| 任务 | 关联明确的交付事项或内部工作 | 长期使用“其他”“日常支持” | 识别工作落点与偏差原因 |
| 工作类型 | 控制在少数稳定类别 | 类别过多或定义重叠 | 分析交付结构与隐性成本 |
| 耗时 | 按团队约定的最小粒度记录实际投入 | 按计划工时倒填实际工时 | 预算对比、估算校准 |
| 说明 | 对超阈值、返工、等待等情形补充原因 | 每条记录都要求写长说明 | 解释差异并指向改进动作 |

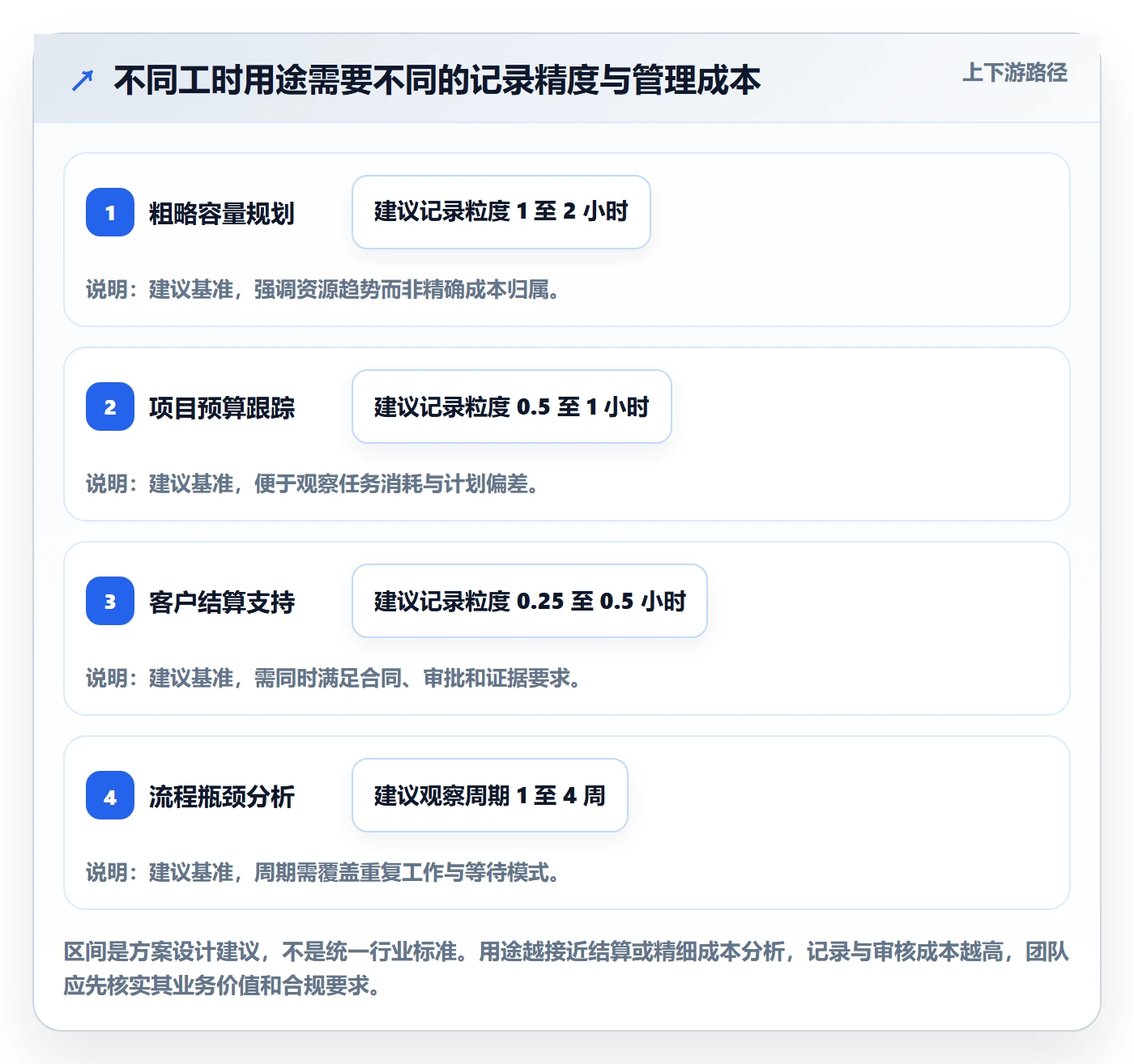

3. 选择与用途相匹配的记录粒度
记录颗粒度不是越细越好,而是要和决策周期匹配。若团队只在月度层面做粗略容量规划,按天记录到任务大类可能已经足够;若项目预算紧、工作类型复杂,管理者可能需要看到任务级消耗和异常原因。
可以用一个简单原则判断:如果把两个类别合并后,管理者仍会做出相同决策,就不必拆得更细;如果合并后无法区分不同的改进措施,就应保留区分。
4. 让审核关注异常,而不是逐条审批所有记录
逐条审核每一笔工时,会把管理者变成录入质检员,也可能拖慢正常工作。更有效的做法是设置异常规则,例如同一任务连续多日投入显著超出估算、同一项目短期内出现集中返工、月底补录比例过高,或大量时间落入模糊类别。
异常规则应先从少量、易解释的条件开始。上线初期可以人工查看样例,了解正常波动区间,再逐步调整阈值。没有观察过团队基线之前,直接设置严格红线,容易把正常差异误报为问题。
5. 设计固定的复盘节奏和责任人
每周或每个项目里程碑安排一次短复盘,重点讨论偏差最大的项目、工作类型和等待环节。复盘不需要把全体人员叫来逐项解释,通常由项目负责人先筛选异常,相关人员围绕事实补充原因,再由负责人确定跟进动作。
每个发现都要落到行动上,例如调整估算模板、提前申请客户权限、明确需求冻结时间或补充实施知识库。如果连续几次复盘都只形成“加强管理”的结论,没有负责人和截止时间,工时数据就没有形成闭环。
6. 为数据质量建立分层检查,而不是单一分数

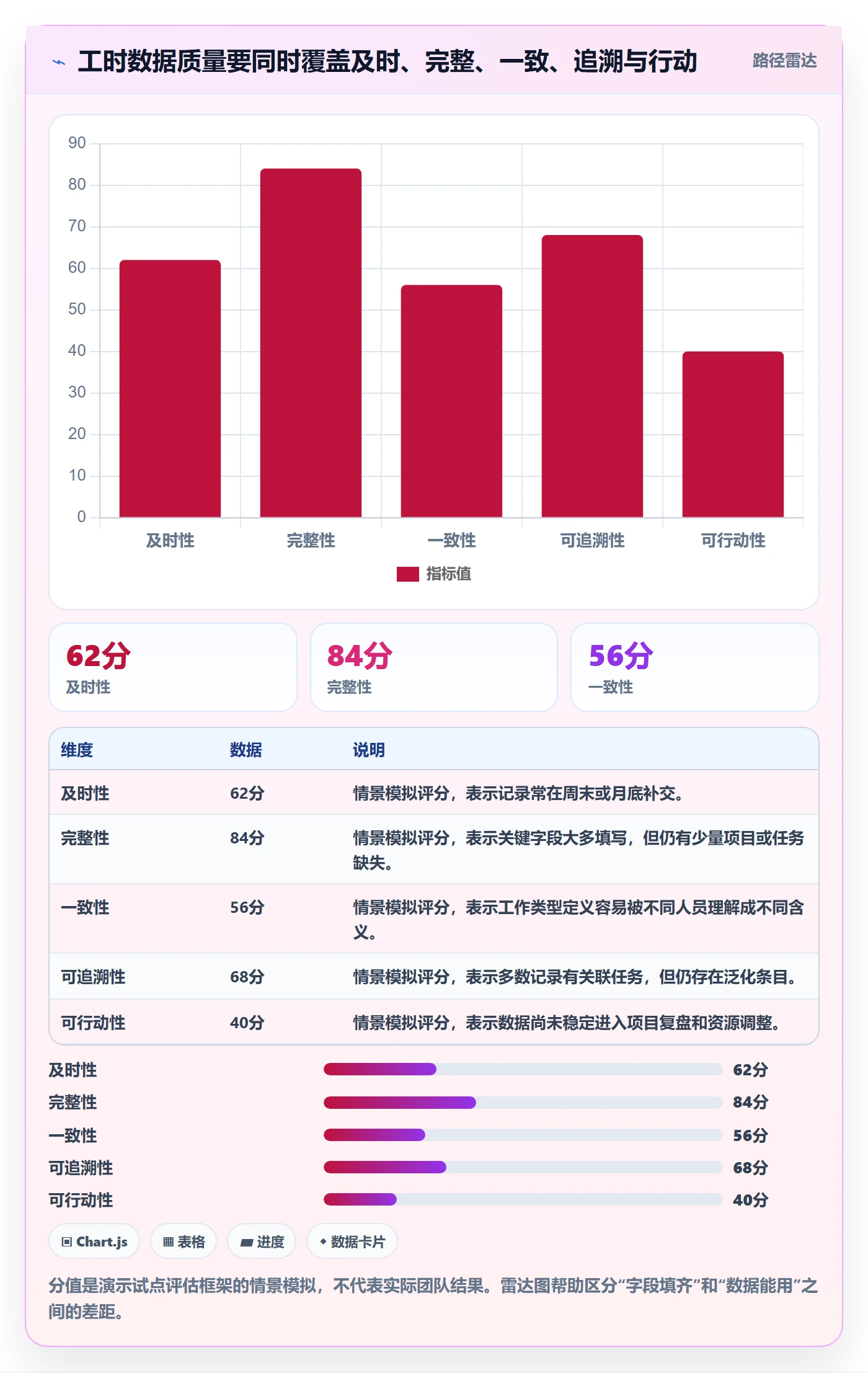

数据质量至少可分为及时、完整、一致、可追溯和可行动五层。及时性看记录是否按约定周期提交;完整性看关键字段是否缺失;一致性看同类事项是否按统一规则分类;可追溯性看记录能否关联到项目和任务;可行动性看数据是否进入了决策。
我不建议把这五层加权成一个漂亮的总分后就结束。总分可能掩盖“记录很及时但分类乱”的结构性问题。负责人应看短板发生在哪一层,再选择对应改进措施。

五、案例与数据观察:一个实施团队如何从月底补录走向周度复盘
1. 案例口径:以下是情景模拟,不是某企业公开实测
为避免把示例误读为可验证的企业实测数据,下面使用一个情景模拟案例。假设某软件实施团队有 24 名成员,分为项目交付、技术支持和项目管理三类角色,同时运行 8 个客户项目,部分人员需要跨项目协作。
团队原先使用共享表格月底补录工时。负责人能看到项目总投入,却很难分辨投入来自方案设计、客户沟通还是问题返工。两个规模相近的项目都超出计划,但一个主要因为客户资料晚到,另一个主要因为需求反复确认,原来的汇总表无法解释差异。
2. 第一步:把模糊分类缩减成团队都能解释的口径
试点组先将工作类型整理为六类:需求与方案、环境与配置、培训与交付、问题处理与返工、客户沟通与协调、内部运营与能力建设。每类都提供正例和反例,特别说明“客户沟通”不等于所有会议,“问题处理”也不包括尚未开始的需求变更讨论。
这一步的重点不是追求分类体系完美,而是减少同一行为在不同人手里的命名差异。团队保留“其他”作为临时兜底项,但约定每周查看其占比;如果某类其他事项反复出现,就决定是否新增稳定类别。
3. 第二步:把填报从月底集中补录改为每周短周期记录
团队不要求员工把每个动作即时记到分钟,而是约定在任务结束或当天工作结束前补录,最迟每周完成核对。周五由项目负责人查看未提交记录和高偏差任务,遇到跨项目支持时再由相关人员确认归属。
采用周度节奏的原因是降低记忆负担,而不是单纯加大催办力度。记录时间和工作发生时间相隔越久,任务归属越容易靠猜;及时记录能让异常更早被项目负责人看见。
4. 第三步:用阈值筛选值得讨论的偏差
试点期间,团队把“实际工时明显高于计划”“连续出现同类返工”“等待外部输入超过约定时间”作为人工复盘触发条件。阈值先作为讨论线,而不是惩罚线。例如,实际投入超过计划的 20% 只表示需要解释,不自动意味着任务执行不合格。
复盘时,项目负责人将偏差分成计划估算、需求变化、客户依赖、技术风险和内部返工五类。若偏差来自客户迟交资料,行动可能是调整后续计划并提前设置资料清单;若来自需求澄清不足,行动则可能是完善启动阶段的确认流程。
5. 模拟结果:先看过程指标,再看经营结果

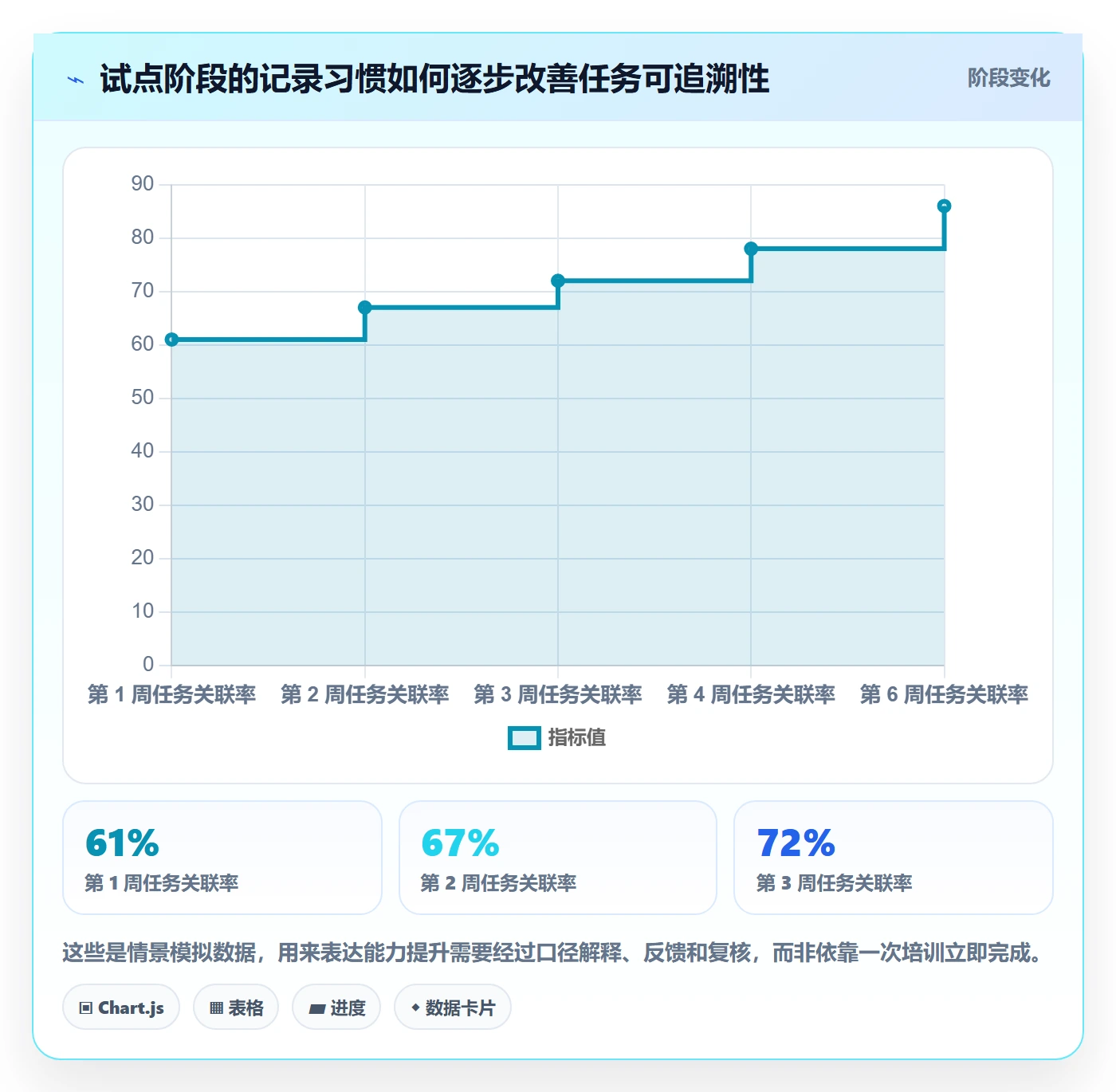

以下结果仅用于展示一种合理的观察方式,属于情景模拟,不是行业基准。假设试点运行六周后,按周记录比例从 54% 上升到 81%,任务关联率从 61% 上升到 86%,而“其他”类别占比从 23% 降到 11%。这些变化说明数据结构更清楚,但仍不能单独证明项目利润或交付质量已经改善。
更值得关注的是,复盘能否改变下一步行动。假设团队发现多个项目都因客户测试账号开通晚于计划而等待,项目负责人便可以把权限准备检查提前到启动阶段。只有这种跨项目重复问题被识别并减少,工时管理才真正开始产生组织层面的收益。
| 观察指标 | 试点前模拟值 | 六周后模拟值 | 可以说明什么 | 不能单独说明什么 |
|---|---|---|---|---|
| 按周完成记录比例 | 54% | 81% | 记录周期缩短,信息更接近工作发生时间 | 不能证明记录内容完全准确 |
| 任务关联率 | 61% | 86% | 更多记录能追溯到具体工作事项 | 不能证明任务拆分一定合理 |
| 其他类别占比 | 23% | 11% | 分类定义和任务关联有所改善 | 不能证明其他类别已经没有滥用 |
| 异常进入复盘比例 | 18% | 57% | 更多偏差被负责人讨论并解释 | 不能证明所有行动都已完成 |
| 重复等待问题数 | 每月 7 次 | 每月 4 次 | 模拟显示部分流程问题可能得到改善 | 不能排除项目组合和客户差异的影响 |
6. 关键观察:工时管理先改善的是解释能力
很多团队期待上线后立刻减少项目总工时,但这不是最稳妥的第一阶段目标。初期记录更完整,团队反而可能发现原先被忽略的支持工作和返工,导致“报出来的工时增加”。这不一定表示效率变差,有时只是过去的消耗终于被看见。
我会优先观察三个变化:管理者是否能解释项目偏差,团队是否能识别跨项目重复问题,后续估算是否开始参考真实历史。若这三项没有改善,就算填报率上涨,也只是把数据收集做得更勤快。

六、实施步骤:从试点到稳定运行的九十天安排
1. 第一阶段:两周内完成目标、口径和基线准备
开始前先访谈项目负责人、实施成员、财务或经营分析人员,确认工时数据分别用于哪些场景。访谈不必做成大型调研,重点询问目前最难回答的经营问题、现有项目任务结构和员工最不愿意填的字段。
接下来选出一组试点项目,整理项目命名、任务规则和工作类型,保留一份字段说明及填写示例。建议用真实工作场景做演练:同一场客户会议、一次返工处理和一项内部培训,分别应该记录到哪里,为什么。
2. 第二阶段:四周试运行,重点验证流程摩擦
试运行时先选择较轻的审核方式,项目负责人每周核对异常和缺失,不对每条记录进行长篇审批。团队应记录员工遇到的问题,包括找不到项目、任务边界模糊、跨项目工时难分、填报入口不便等。
每周只调整少量规则,避免今天改字段、明天改流程、下周改阈值,导致团队无法判断哪种变化真正有效。试点期间可设一个固定反馈窗口,收集分类冲突和重复出现的“其他”事项,再由负责人统一决策。
3. 第三阶段:两到四周形成稳定复盘闭环
当记录流程相对稳定后,才适合把工时偏差纳入项目复盘。复盘应先选一个具体问题,沿着“计划是什么,实际发生了什么,差异由什么造成,下次调整什么”推进,而不是从单个人的记录开始追责。
同时建立行动清单,写明问题、负责人、截止时间和验证方式。例如,若客户测试环境准备常常延迟,下一项目启动时应检查环境清单是否提前完成,而不是仅在会议纪要里写“加强沟通”。
4. 第四阶段:决定是否扩大范围,而不是默认全面铺开
试点结束后,管理者要评估分类稳定性、员工操作负担、数据使用情况和管理行动闭环。只有在主要字段能够被一致解释、负责人能按节奏复盘、工具流程没有造成明显重复录入后,才考虑扩大到其他团队。
不同交付模式可能需要不同配置。固定实施包、定制开发项目和长期运维服务的工作结构差异很大,强行使用同一套分类和偏差阈值,容易让数据失去可比性。可统一基础定义,同时允许业务线保留少量扩展类别。
5. 明确角色分工,避免“人人负责”等于无人负责
- 实施人员:在约定周期内记录实际工作,遇到分类不清及时反馈。
- 项目负责人:检查项目级缺失和异常,解释偏差并提出后续动作。
- 团队管理者:识别跨项目共性问题,决定是否调整流程、容量或资源。
- 经营或财务角色:定义成本核算口径,避免把管理分析数据直接等同于财务确认数据。
- 系统管理员:维护项目、任务和权限结构,减少重复项目及无效选项。

七、不同情况下的行动建议:不要让所有团队照搬同一套规则
1. 团队规模小、项目少:先用轻量规则验证价值
如果团队人数不多,项目数量也少,可以从统一项目名称、任务关联和周度汇总开始,不必先引入复杂审批链。管理者应重点确认每一周的数据是否帮助解决了具体问题,例如跨项目资源冲突或某类任务反复超时。
小团队的优势是沟通快,缺点是容易依赖负责人记忆。建议把分类说明和例外处理写下来,避免人员变化后,只有一个人知道“这类工作应该记在哪里”。
2. 多项目并行、跨团队协作:先治理项目与任务结构
当员工经常在多个项目之间切换时,工时管理最大的风险不是缺少工时字段,而是项目、任务和负责人信息不完整。此时应先清理重复项目、关闭已结束项目、明确跨团队支持如何归属,再设计报表。
若跨团队工作无法准确划分,可约定按主要受益项目记录,或归入统一的内部支持事项,并在说明中标记受支持团队。关键是口径稳定且便于复盘,不要让每个人根据个人理解自行分摊。
3. 固定服务包或标准化实施:重点校准估算模板
交付流程较标准的团队,适合按实施阶段或交付任务积累历史数据,例如准备、配置、迁移、培训、验收。持续几个项目之后,可以比较同一类工作在不同规模、不同复杂度下的投入差异,并调整估算模板。
这里要避免只看平均值。少数高复杂项目可能拉高均值,建议同时看中位数、区间和异常原因。相似项目的样本太少时,历史数据只作为估算参考,不宜直接变成硬性承诺。
4. 定制化项目或需求变化频繁:重点记录变更和等待
高度定制的项目,工作范围会随着客户反馈不断变化。团队应区分原始范围内工作、已确认变更和未定范围的探索,至少让管理者看出计划变化发生在何时、由什么事件触发。
这类项目若只按任务填总工时,事后很难判断预算超支来自执行效率还是范围扩展。可以将变更评审、客户确认和外部依赖设置为独立任务或工作类型,但不应把每次沟通都拆成细碎条目。
5. 现场交付与远程支持混合:保留交付方式这一分析维度
现场工作与远程支持可能有不同的准备成本、交通成本、沟通节奏和问题解决方式。团队可以在项目或任务属性中保留交付方式,以便分析不同模式的成本差异,但不要让员工为每条记录重复填写已经存在的项目信息。
如果出差或现场时间需要用于费用报销、考勤或客户结算,应先确认各系统的责任边界。工时管理可以提供项目投入视角,但不能替代组织对出勤、费用和合同结算的正式口径。
6. 管理层要求快速看到产能:先说明“产能”怎么算
可用产能不是合同工时减去已填工时这么简单。假期、培训、内部协作、会议、待命、跨项目支持和工作优先级都会影响可分配时间。若没有统一分母,团队间的“利用率”就不可直接比较。
建议先定义观察周期、可用时间口径、内部工作是否计入分子,以及哪些角色不适合使用同一指标。产能数据适合辅助资源规划,不宜把接近百分之百的利用率当作健康目标,因为它可能让团队失去处理突发问题的缓冲。
八、不同情况下的取舍:在准确、低成本和可比较之间做选择
1. 即时记录与每日汇总:选取决于切换频率和记忆成本
| 方式 | 优势 | 代价 | 更适合的情形 |
|---|---|---|---|
| 即时记录 | 时间与任务关系更清晰,适合突发工作追溯 | 频繁打断手头工作,员工可能觉得操作繁琐 | 工作切换频繁且项目成本控制要求较高 |
| 每日汇总 | 可减少频繁操作,较符合多数团队的日常节奏 | 需要依赖当天回忆,临时事项可能被遗漏 | 项目任务相对稳定、记录粒度不需要精确到分钟 |
| 每周补记 | 安排灵活,容易启动试点 | 记忆偏差与任务归属错误更明显 | 仅用于低风险的粗略容量观察,不适合精细成本分析 |
我的默认建议是日内记录、周度核对,而不是月底集中补录。若员工每天频繁跨项目,适合在任务结束时做简短记录;若工作相对连续,可以在当天结束时汇总。无论选择哪种方式,都要把“允许的最迟记录时间”写清楚。
2. 任务级与项目级:精度提升必须值得维护成本
项目级记录操作简单,适合只看项目总投入的初期阶段,但无法解释项目内部哪些任务超支。任务级记录更有助于估算和流程改进,却依赖清晰的任务拆分和稳定的任务命名。
如果团队的任务经常在执行中重组,过细关联会导致员工反复改记录;如果任务结构已经明确,则应尽量关联任务。实务上可以采用“关键任务到任务级、零散支持到受控工作类型”的折中方式。
3. 强审批与异常审核:审核力度要与风险匹配
强审批能够提高管理者对单条记录的可见度,但审批量很大时容易形成积压,也会削弱负责人对真正异常的关注。异常审核则更省时间,但需要先有较稳定的基线和合理的识别规则。
刚开始时可以采用抽样检查与异常复核并行:抽样用来验证口径,异常复核用来处理明显偏差。团队熟悉规则后,再减少常规抽样、增加针对性检查,而不是无限增加审批层级。
4. 统一分类与业务线自定义:在横向可比和灵活性间取平衡
全部统一有利于集团层面的汇总,但不同业务线可能把同一名称用于不同工作;完全自定义则会破坏横向比较。更合理的做法是设置组织级基础类别,同时允许业务线增加少量扩展项,并明确扩展项如何映射到基础类别。
每次新增类别都应回答三个问题:它是否对应一个不同的管理动作,现有类别为什么不足,后续谁维护定义。如果只是为了让某个项目的报表看起来更细,通常不值得新增字段。
5. 用工时评价个人与用工时改善系统:优先建立组织层面的可信度
把工时用于个人绩效,能提供一定的工作投入线索,但会受到任务难度、经验、等待和协作方式影响。只按时长比较,容易奖励记录更多的人,也容易压低复杂工作和知识沉淀的价值。
在团队尚未建立可信口径前,我倾向于先把工时用于项目成本、资源容量和流程改进。若之后纳入个人评价,应与交付质量、职责范围、客户反馈和任务复杂度共同判断,并公开校正规则。

九、常见工具与制度配合:先验证闭环,再讨论系统选型
1. 选型前先画出一条员工真实操作路径
我建议用一张流程图或清单描述:员工从哪里进入项目,如何找到任务,怎样记录耗时,负责人在哪里查看异常,管理者如何查看趋势。凡是需要员工在多个系统间重复录入同一信息的环节,都应作为试点风险记录下来。
团队可以用实际任务做演示,而不是让供应商只展示预设报表。挑一项跨项目支持、一项返工任务和一项内部工作,观察系统能否保持项目归属清晰、记录动作简洁、后续查询可追溯。
2. 评估管理平台时,重点核对这些问题
- 工时记录是否能与实际项目、任务建立稳定关联?
- 项目负责人能否按角色查看项目消耗和异常,而不必依赖人工拼表?
- 团队能否控制项目、任务和工作类型的命名口径?
- 跨项目支持、内部工作和无法归属事项是否有明确处理方式?
- 记录调整后是否保留必要的变更信息和权限控制?
- 现有项目流程是否需要大幅重建,迁移与培训成本是多少?
对于中大型组织,可将 PingCode 纳入候选评估范围,但应结合实际项目流程、权限要求和当前产品能力逐项验证。产品名称本身不能替代试点,管理平台是否适合,最终看它能否让记录、核对、分析和行动形成闭环。
3. 工具报表不要一开始做得太多
入门阶段建议先准备三类视图:项目计划与实际投入对比、人员跨项目投入概览、工作类型及异常原因分布。若团队还没有稳定的任务关联和分类口径,再精细的图表也只会放大不一致。
每张报表都应有明确的使用者和固定讨论场景。例如,项目负责人每周看偏差,团队管理者每月看容量与重复问题,经营角色按既定口径查看成本。没有使用场景的报表应先不做,避免让员工为了填满报表而额外维护字段。
4. 把“系统记录”和“经营口径”分开定义
项目管理中的实际工时可以用于日常调度、过程复盘和估算优化;财务成本可能还涉及薪酬分摊、外包费用、加班规则、合同边界和会计政策。两者可能使用相同的工时输入,却不一定采用相同的计算方法。
上线前应由业务与财务确认数据如何流转、哪些字段可以用于成本分析、是否存在审批或保留期限要求。不要把管理报表直接当作正式结算依据,也不要在缺少授权和说明的情况下扩大数据使用范围。
十、管理者检查清单与持续改进:别把试点停在上线当天
1. 每周核对五个问题
- 记录是否在约定时间内完成,而不是月底集中补录?
- 主要项目和任务是否能被不同人员用同一规则理解?
- “其他”或泛化类别是否持续占据较高比例?
- 计划与实际出现较大差异的工作是否说明了原因?
- 上周发现的问题是否有人负责跟进并验证结果?
2. 每月复盘四类信息
月度复盘不必逐条检查员工记录,可以聚焦项目组合、估算误差、等待依赖和重复返工。将差异按原因分类后,观察哪些是偶发事件,哪些在多个项目反复发生。反复出现的问题比单个项目的高工时更值得优先投入管理精力。
复盘时也要观察反例:有没有记录很多但项目状态仍然失控的情况?有没有实际工时偏低、但质量返工明显上升的情况?这些反例有助于发现工时指标被孤立使用的问题。
3. 设置停用或调整规则,避免分类体系无限增长
每季度检查一次分类和任务模板,删除长期无人使用的类别,合并含义重叠的选项,重新解释争议较多的定义。新增分类必须能改变某个管理判断,否则就把细节放在说明字段或任务描述中。
制度也应允许迭代。若试点显示员工操作负担明显高于预期,应该先重新评估记录粒度和用途,而不是继续加提醒、加审批。管理动作需要承担一部分设计责任,不能把流程成本全部转嫁给填报者。
4. 数据不足时,主动标注不确定性
项目样本少、任务分类刚调整、团队发生人员变化时,工时统计的可比性会下降。此时应把数据作为线索,而非确定结论,并说明统计周期、样本范围和口径变化。
例如,某季度项目平均投入上升,可能来自复杂项目占比变高,而不是同类项目效率下降。先按交付类型、项目规模和变更情况分组,再做比较,才不至于把项目组合变化误判为执行问题。
十一、结语:工时管理的价值不在“记得多”,而在“少重复犯错”
实施团队开展工时管理,真正需要解决的不是如何让每个人每天填满固定时长,而是如何看清工作消耗、解释项目偏差,并把发现的问题转化为下一次交付的改进。工时记录只是输入,任务关联、口径一致、异常复盘和行动验证才构成管理闭环。
我的建议是从一个团队、几类关键工作和一个明确决策开始:先统一项目与任务口径,采用低负担的记录粒度,按周核对异常,再用项目复盘检验数据是否真的改变了行动。若数据没有改变估算、资源安排或交付流程,就先不要扩大填报范围。
下一步可以做三件事:选定一个有代表性的试点团队;写清楚工时数据要支持的两到三个决策;用两周时间测试分类、填报节奏和负责人复核流程。试点结束后,先评估数据是否可信、管理成本是否可接受,再决定是否推广。
常见问题解答(FAQ)
1. 实施团队应该从哪些工时开始填报?
我们团队既做客户现场实施,也要处理远程配置、内部培训和临时支持,我不确定是不是每件事都要记工时。填得太细怕大家抵触,填得太粗又看不出项目到底消耗在哪里,入门阶段应该怎么划范围?
入门时不建议追求“所有时间都记录”,而应先覆盖能影响项目成本和交付判断的工作。可以从客户项目中的需求调研、方案与配置、数据迁移、培训、上线支持、问题处理这几类开始;通勤、午休等非工作时间不计,内部会议和行政事务可暂时归入“内部支持”,不必一开始拆成十几种类别。
比如试运行前,先用两周观察填报结果:如果超过一成工时落入“其他”,说明分类不够贴合实际;如果员工需要反复猜选项,则说明分类过细。这里的比例是管理上的排查信号,不是通用标准。判断范围是否合适,关键看项目负责人能否据此回答“主要时间花在哪里、哪些工作超出原计划”。
2. 实施工时应该按天填,还是按任务完成后补填?
我经常遇到实施人员当天在客户现场忙到很晚,回去后就忘了细节;但要求边做边填,又担心打断沟通。我想知道怎样安排填报频率,既减少遗漏,又不让记录变成额外负担?
优先采用“当天简记、每周核对”,不要把工时全部留到项目结束后回忆补录。可以让成员在当天收工前记录日期、项目、任务、工作类型和耗时,遇到现场连续工作时先记几个时间段,晚些时候再补充任务归属。项目负责人每周抽查异常项,例如单日长时间集中在一个任务、连续多天没有记录、填报时间明显晚于工作日期。
实践中,补录越晚,越容易把支持、沟通和返工混在一起,数据看似完整,解释价值却下降。若团队暂时无法做到每天填报,可设定每周固定截止时间,并保留修改原因;不要仅用“填报及时率”考核个人,否则容易诱发赶时间填数。
3. 实施工时如何区分计划工作、客户新增需求和返工?
我们有些项目经常临时加需求,实施同事也会因为配置错误或需求理解偏差重复处理。我担心这些时间都记在原任务下,最后看不出项目为什么超时,也无法判断是范围变化还是执行问题,应该怎么设计记录方式?
不要只按“做了什么”分类,还要保留“为什么发生”的信息。建议任务归属保持稳定,同时增加工作原因选项,例如计划内、客户新增、缺陷修复、内部返工、现场支持;如果新增需求已经确认变更,可单独建立任务或变更记录,并关联对应工时。
举例来说,某项目计划配置 24 小时,实际配置及相关处理共 36 小时,其中 7 小时用于客户新增、5 小时用于返工,剩余部分才适合用来分析原计划偏差。这个拆分不能直接证明谁的责任,却能帮助复盘:新增需求是否及时走变更,返工是否集中在某类交付环节。类别应控制在团队能稳定区分的范围内;
遇到边界不清的情况,先约定判定规则,再分析数据。
4. 怎样用工时数据判断项目风险,而不是只统计投入总量?
我看到项目累计工时超过预算时,第一反应是项目快超支了,但有时只是关键阶段投入集中,交付仍然正常。我想知道除了总工时,还该看哪些信号,才能更早发现实施项目的风险?
把累计工时与任务进度、剩余工作和变更情况放在一起看,比单独盯总量更可靠。每周可以检查三项:已耗工时占预算比例、已完成工作占比、未完成任务及其预计投入。例如预算 100 小时,已填报 70 小时,但核心配置只完成约一半,且新增需求尚未确认,这比“已用 70 小时”本身更值得预警。
再看工时集中度:如果大量时间持续落在问题处理或返工,应该检查需求确认、环境准备和交付质量,而不是简单要求成员加快填报。数据只能提示调查方向,不能单凭工时判定效率高低;项目难度、客户响应和现场条件都可能改变投入。建议先连续记录数周,确认口径稳定后再设团队自己的预警阈值。
核心关键词
文章包含AI辅助创作:填报工时落地方案:实施团队开展工时管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569626
读者评论
我们团队试过按天填工时,最大问题不是没人填,而是项目、售前支持和内部协作经常混在一起。后来改成关联任务、月底只核对异常,数据确实更容易复盘,但分类口径仍需要负责人定期清理。
我比较认同不要把工时直接当个人绩效。实施工作里等待客户资料、反复沟通也会占时间,如果只看谁填得多,反而可能鼓励把零碎时间都算进项目。更关键的是异常发生后有没有改进动作。
文章提到先做小范围试点很实际。不过试点时最好同时记录填报耗时和管理者实际使用报表的频率,否则上线后可能发现数据虽然完整,却没人愿意花时间维护预算基线和任务分类。
