剩余工时看起来只是“任务还要做多久”,却经常在迭代中变成一项被反复修改、没人真正相信的数字:开发填了 8 小时,测试按 16 小时排期,项目经理又把它折算成“本周可以上线”。如果团队没有统一剩余工时的定义、更新时点和异常处理规则,这个数字不仅不能预测交付,还会制造虚假的确定性。我的判断是:剩余工时管理的目标不是让估算越来越精确,而是让团队尽早看见计划与现实的偏差,并据此调整范围、资源或承诺。
一、先讲核心结论:剩余工时不是考勤,也不是承诺书
1. 先统一“剩余工时”到底指什么
剩余工时,是在某个观察时点,对一项工作从现在到完成还需要投入的有效工作时间估计。它不是任务最初估算值,也不是已经花掉的时间,更不是员工当天还剩多少可工作时间。
例如,一个接口开发任务原估 16 小时,已经投入 10 小时,但联调后发现还需要处理重试逻辑、补充测试并修改文档。此时剩余工时应按当前已知工作重新估计,可能是 12 小时,而不是机械地计算成“16 减 10 等于 6 小时”。
最重要的规范是:剩余工时按“此刻还要做多少”估算,不按原计划倒减。团队如果坚持用初始估算减去已耗工时,数字会在需求变化、返工和等待中持续失真。
2. 管理剩余工时,管理的是预测质量
我建议把剩余工时用于回答三个管理问题:当前工作量是否正在偏离计划;偏差来自范围变化、技术不确定性还是协作等待;团队是否需要调整交付范围、人员安排或时间承诺。它不适合直接回答“某个人效率高不高”。
一个人登记 6 小时,不等于他只工作了 6 小时;一个任务剩余 20 小时,也不等于执行者能力不足。跨团队依赖、环境不可用、需求澄清、代码评审和线上问题,都可能让任务进度停滞。若把剩余工时直接用于个人排名,团队通常会先学会保护数字,而不是改善交付。
3. 规范的目标是及时暴露偏差,而非消灭偏差
任何估算都带有不确定性。需求刚进入迭代时,团队可能只能给出区间;开发完成一半后,剩余工作才逐渐清晰。流程的价值在于让估算随着信息增加而更新,而不是要求每次都猜中最终耗时。
实践中,我会优先检查三件事:任务是否拆到足以估算,剩余工时是否有明确更新触发点,异常变化是否能找到原因。只看最终误差而不看信息是否及时更新,容易把复杂工作的不确定性误判成执行问题。

二、背景和真实场景:为什么“填了数字”不等于有了管理
1. 迭代会上最常见的预测落差
设想一个 8 人研发小组,负责两周迭代。周一计划会上,团队把 34 个任务放入迭代,合计初始估算 420 小时。周三站会时,任务状态大多显示“进行中”,看板上没有明显阻塞;到第二周周四,测试才发现多个接口缺少异常处理,最终有 9 个任务无法按原计划验收。
复盘时,团队发现问题不是“工时填得少”这么简单:部分任务的剩余工时一周没有更新;两个任务在需求澄清后增加了验收范围,却没有重新估算;另有一项工作实际上卡在外部环境,执行人仍被要求继续报剩余开发时间。看板展示了状态,却没展示预测变化背后的原因。
这类场景提醒我:工时管理的关键不是让每个人更频繁地填表,而是让每一次数字变化都能对应到工作事实。没有原因记录的数字变化,不足以支持决策。
2. 多团队协作时,剩余工时会被错误地当作排期依据
当一个版本涉及研发、测试、产品和运维时,任务总剩余工时并不等于日历时间。开发 16 小时、测试 8 小时,不能简单推导为 24 小时后交付,因为测试可能要等构建包,开发也可能同时处理其他优先级任务。
因此,管理者需要分开看“工作量”和“等待时间”。前者回答还要投入多少人时,后者回答工作何时具备继续推进的条件。只记录剩余工时而不记录阻塞起止时间,会让管理者误以为加人就能解决所有延期。
3. 中大型组织更需要统一口径,而不是更重的填报
对于 100 人以上的组织,团队之间常有不同的任务粒度、估算习惯和发布节奏。一个团队把 1 小时作为最小单位,另一个团队只估人天;有人把代码评审算进开发任务,有人单独建评审任务。即使系统里数字完整,横向汇总也可能没有可比性。
使用 PingCode 这类研发管理平台时,重点不应只是“是否能录入工时”,而应先确认任务、迭代、缺陷、依赖和统计口径能否衔接。平台可以承载流程和数据,但无法替团队决定哪些工作必须拆分、异常如何解释、什么场景不适合进行横向比较。
工具解决的是记录和汇总的摩擦,管理规则解决的是数字的含义。如果规则含糊,报表越完整,误读可能越严重。
三、常见误区:数字看上去更精细,判断却可能更差
1. 误区一:初始估算减去已耗工时,就是剩余工时
这种算法只有在范围稳定、工作可预测、估算质量较高且没有返工的情况下才勉强适用。实际研发工作往往会出现新增边界条件、测试反馈、依赖等待和方案调整,因此“原估算减已耗”很容易生成看似客观、实际过期的数字。
例如,初始估算 20 小时,已投入 12 小时。若开发发现原方案不能满足并发要求,剩下的工作可能还要 18 小时。此时剩余工时应更新为 18 小时,同时说明技术方案变化,而不是维持 8 小时以免看起来“超支”。
2. 误区二:剩余工时越少,任务就越接近完成
一项任务从 40 小时降到 5 小时,不一定说明它进入收尾阶段。若测试用例尚未执行、评审尚未完成、发布条件尚未验证,任务可能仍有较高的交付风险。单一数字不表达工作阶段,也不表达验收质量。
我通常会同时查看剩余工时、任务状态、完成条件和阻塞信息。若工作量下降,但验收条件仍未满足,数字变化就不能被视为进度改善。
3. 误区三:为了精确,要求每日多次更新
频繁填报有成本。工程师一天内可能多次切换任务,如果每次上下文转换都要求更新工时,团队会把时间花在维护数据上;更糟的是,更新动作变成例行点击,数字看似新鲜,却没有重新评估工作内容。
更新频率应与决策节奏匹配。对两周迭代,通常在工作发生重大变化、日常站会前或固定的每日截止时间更新即可。若任务持续数天且风险高,可以提高检查频率;简单、稳定的任务则不需要机械地逐小时刷新。
4. 误区四:用工时偏差给个人排效率名次
估算偏差同时受任务难度、需求清晰度、外部依赖和缺陷返工影响。把个人工时偏差做成排行榜,会鼓励员工低报初始估算、推迟暴露风险或把工作拆成更容易“按时完成”的小任务。
若确实要研究个体层面的流程负担,应先做自愿、用途透明的工作分析,并结合任务类型、复杂度和协作等待进行解释。未经校正的个人耗时对比,不能作为绩效结论。
5. 误区五:剩余工时为零,就代表工作完成
“零小时”可能表示任务已完成,也可能表示填报者不再更新、工作被搁置或还没确认验收。团队应把零剩余和完成状态分开:只有满足完成定义、验收通过并完成必要交接,任务才能关闭。
对于代码类工作,完成条件可包含代码合并、自动化测试通过、必要的评审意见处理和文档更新。不同工作类型需要不同完成条件,不能仅凭数字归零判断交付。
四、专业判断逻辑:把数字变成可行动的信息
1. 先确定估算对象,再讨论更新频率
剩余工时应对应明确、可验收的工作对象。任务若同时包括需求澄清、编码、评审、联调和发布,执行中很难判断哪一部分消耗增加,也很难知道下一步应该找谁处理。
拆分不是越细越好。任务小到每个操作步骤都独立建项,会增加维护负担;任务大到跨多周、跨多个角色,则难以预测。我的建议是让一个工作项能够在一个短周期内推进,并且有清楚的完成条件。若一个任务预计超过 2 至 3 个工作日,或包含明显不同的工作阶段,应评估是否拆分。

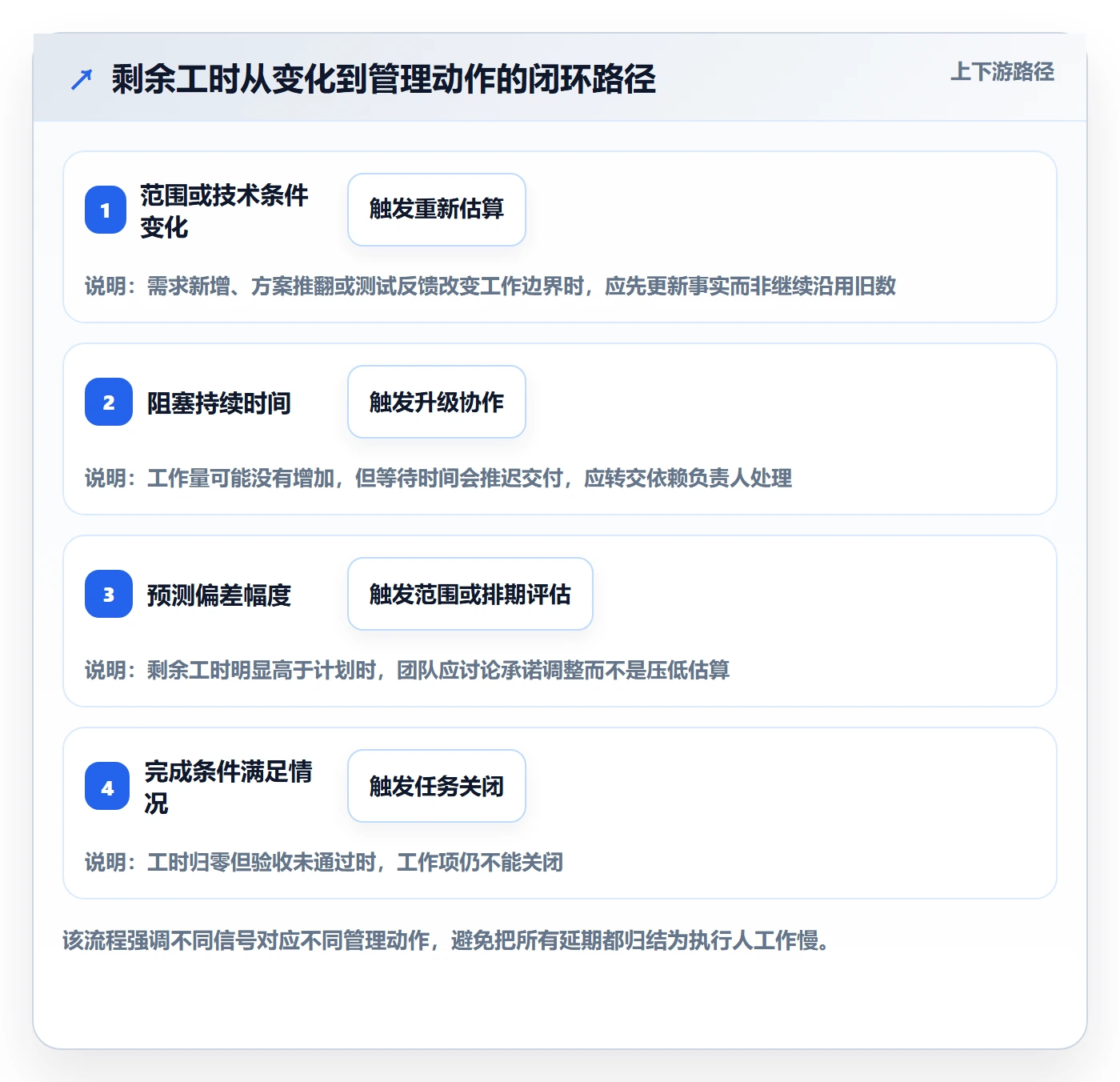

2. 建立“估算,更新,解释,决策”闭环
- 估算:进入迭代前,依据明确范围和完成标准估算初始工作量。信息不足时记录区间或风险,不要假装精确。
- 更新:在约定时点,以及发生范围变更、技术路径改变、阻塞或返工时,重新估计剩余工作。
- 解释:记录变化原因,例如新增验收条件、依赖未就绪、缺陷返工或方案验证失败。
- 决策:根据变化判断调整范围、顺序、资源或交付日期,而不是要求执行者把数字改回计划值。
- 复盘:迭代结束后分析系统性偏差,改进拆分、需求澄清和依赖管理,不把复盘变成追责会。
闭环中最容易缺失的是“解释”和“决策”。有了变化记录却没有后续动作,团队只是更清楚地看见问题;有了异常处理规则,数据才真正进入管理。
3. 用区间和置信度表达不确定性
对早期需求,可使用“最可能 12 小时,合理范围 8 至 20 小时”这类表达。它比“13.5 小时”诚实,也更适合风险讨论。随着设计、接口和验收条件确定,再逐渐缩小区间。
若系统只能录入单个数字,可以将其作为当前最可能值,同时用风险等级或备注表达不确定性。不要把小数点后两位误认为精度;估算精度来自信息和方法,而不是数字位数。
4. 区分工作量偏差和日历进度偏差
假设剩余工作为 24 人时,团队可用容量为每天 6 人时,理想情况下需要 4 个工作日。但如果工作必须先后完成、人员被其他任务占用,或者依赖方三天后才提供环境,日历时间会更长。
因此,工时报告至少要和可用容量、依赖状态、任务优先级一起看。多人并行也不一定缩短周期:任务之间存在协调成本时,增加人手可能反而增加沟通和集成负担。
5. 设定异常阈值,但把阈值当作提醒而不是判决
可用初始估算与累计剩余工时的变化作为预警信号。例如,任务累计剩余工时超过初始估算的 125%,或任务连续两个工作日没有变化且仍未完成,就触发负责人查看原因。
阈值需要按任务类型和团队历史校准。高不确定性的探索任务可能经常超过初始估算;重复性维护任务的偏差则可能更值得关注。超阈值的意义是“需要理解”,不是“有人做错了”。

6. 指标要少而有用,先确定每个指标服务的决策
建议从少数指标开始,而不是一开始就搭建几十个看板。对团队负责人,首先关注预测偏差、剩余工时更新及时率和阻塞时长;对研发管理者,关注跨迭代的工作量变化和计划完成情况;对执行者,则需要清晰任务、合理优先级和快速解除阻塞。
| 指标 | 计算或观察口径 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 剩余工时更新及时率 | 在约定更新窗口内完成更新的工作项数 ÷ 应更新工作项数 | 团队是否及时维护预测信息 | 更新率高不代表估算准确 |
| 预测偏差率 | 周期内实际投入与周期内预测值的偏差 ÷ 预测值 | 预测对团队计划有多大参考价值 | 需求变更必须单独标记,否则偏差会被错误归因 |
| 阻塞时长 | 工作项处于阻塞状态的累计时间 | 交付延迟是否来自等待和依赖 | 阻塞时间减少不一定表示总工作量减少 |
| 范围变更工作量占比 | 周期内新增或调整的工作量 ÷ 周期总工作量 | 计划是否受到需求波动影响 | 不能把合理的需求调整一律看作浪费 |
| 未完成工作滚动率 | 从一个周期带入下个周期的工作项数 ÷ 周期内承诺工作项数 | 承诺范围是否与可用容量匹配 | 应按任务类型和外部依赖解释 |

五、可执行的剩余工时流程与规范
1. 计划阶段:让估算建立在可理解的范围上
计划会议前,产品或需求负责人应提供目标、范围边界和验收条件。研发、测试及相关角色共同识别技术未知点和外部依赖。若关键条件尚未确认,应先把澄清或验证工作作为独立任务,而不是把不确定性藏在开发估算里。
初始估算要说明包含哪些工作。比如“接口开发 16 小时”是否含代码评审、单元测试、联调和文档?团队不必强制所有工作都拆成单独任务,但必须使用统一口径,否则同一个数字在不同人手里代表不同范围。
2. 开始执行:记录初始值、责任角色和完成条件
任务进入执行时,至少需要保留初始估算、当前剩余工时、责任角色、状态、完成条件和相关依赖。初始值要保留,不能被后续更新覆盖,否则团队无法复盘预测变化。
初始估算不宜被理解为个人承诺。它是团队基于当前信息作出的计划判断。若需求或技术条件变化,估算应随之更新,并保留变更原因。
3. 日常更新:规定时间、触发事件和最小必要内容
可以采用“每日一次加事件触发”的方式:执行者在每日站会前更新当前剩余工时;若当天发生范围变化、方案推翻、阻塞或新增返工,随时更新并注明原因。对于稳定且周期较长的工作,团队也可以采用每两天或每周更新,但要确保更新频率足以支持管理决策。
每次更新至少回答两个问题:现在还要做什么;与上次估算相比,发生了什么变化。若数字没有变化,也不必为了制造活动痕迹而改动数值,但可以确认任务仍在推进且没有新风险。
4. 发生阻塞:不要把等待伪装成剩余工作
任务被阻塞时,应标明阻塞原因、开始时间、责任方和下一步行动。若工程师还需要投入 3 小时完成修复,但必须等待测试环境两天,剩余工时仍可记为 3 小时,同时把环境等待记录为日历风险。
这一区分能避免两种错误:把等待时间加进执行人的工作量,导致工时膨胀;或者只看工作量,误以为任务很快可以交付。管理者要同时关注“还需多少投入”和“什么时候可以继续”。
5. 范围变化:分开记录原范围和新增范围
需求变更时,不要只把剩余工时整体调大。应尽可能记录新增内容、被替代的内容和由此产生的返工。若一项任务原估 10 小时,新增验收逻辑预计需要 6 小时,则应让计划方看见这 6 小时来自范围变化,而不是把总偏差简单解释成估算失败。
对小团队而言,变更记录可以很轻量:任务备注、变更标签和一条说明就够。对中大型组织,适合把变更关联到需求或缺陷,以便版本复盘时能追踪因果。
6. 完成和关闭:工时归零、状态完成、验收通过是三件事
执行者认为不再需要投入时,可以将剩余工时更新为零;但工作项只有满足完成定义后才能关闭。测试未通过、代码尚未合并或文档仍需补充时,任务仍然处于进行中或待验收状态。
团队应明确谁有权关闭任务、哪些验收结果需要记录,以及跨角色工作如何交接。若关闭规则含糊,报表会出现“已完成但仍在修”“工时为零却长期挂起”等冲突数据。
7. 迭代复盘:找出可以改变的系统原因
复盘时不要只比较估算与实际耗时,而应按任务类别、变更类型和依赖情况拆分。开发任务、探索任务、缺陷修复和环境配置的波动机制不同,混在一起算平均偏差,容易掩盖真正可改进的环节。
每轮复盘最好只选一到两个改进动作,例如提前确认接口契约、减少过大的工作项、缩短测试环境申请时间。若一次复盘列出十项行动,却没有负责人和检查时间,下一轮通常很难验证改善是否有效。

六、案例与数据观察:用一个迭代复盘说明怎么判断
1. 案例设定:两个看起来相似的延期,根因却不同
以下案例为匿名化情景模拟,用于展示分析方法,不代表特定企业的真实统计。某团队有 8 名研发与测试人员,在一个两周迭代中计划完成 30 个工作项。迭代中有 7 项未按计划完成,其中 3 项受到需求范围调整影响,2 项等待测试环境,1 项因缺陷返工,1 项的初始拆分过大,直到后期才暴露子任务。
如果团队只看“7 项延期”,很容易得到“计划能力不足”这个过于笼统的结论。但拆分后,前两类问题需要不同治理:范围调整要改善变更评估,环境等待要改善依赖准备,返工则需要检查早期验证和质量门槛。
2. 用迭代预测偏差看趋势,不用单一任务判个人
假设迭代开始时,团队估算剩余工作总量为 320 小时;迭代中段依据新信息调整为 356 小时;最终实际投入 372 小时。若只拿 372 与最初 320 比,偏差约为 16.3%。但这 52 小时增量中,若有 24 小时来自明确的需求变更,剩下的偏差才更接近团队原计划预测的问题。
这并不意味着需求变更可以从交付风险中“扣掉”。它仍然消耗容量并影响承诺,只是归因要分开:一部分是外部范围变化,一部分可能是估算偏差或返工。正确的分类有助于选择改进动作。
3. 看更新及时率与预测误差的组合,而不是追单项指标
如果更新及时率很高、预测误差仍大,可能说明团队及时记录了变化,但需求、技术或依赖的不确定性仍然很高;若更新及时率低、误差也低,可能只是当前任务简单,不能证明流程成熟;若两者都差,才更值得优先检查任务拆分、更新责任和变更流程。
这也是我反对把单一指标设为硬目标的原因。数据需要组合解释,尤其要关注同一团队在多个迭代中的变化,而不是拿不同团队的一个月数据横向排位。

4. 判断是否改善,要追踪结果而非只看填报率
管理流程上线后,及时率上升只是过程信号。更重要的是,团队是否更早发现延期风险、未完成工作是否减少、阻塞是否缩短、临时加班是否下降,以及业务方是否更少在最后时刻才得知交付范围变化。
观察周期不宜太短。一个迭代可能恰好遇到大量线上问题或人员休假,导致指标剧烈波动。建议至少看连续 3 至 6 个周期,并按工作类型分类,同时记录人员休假、重大变更和系统故障等特殊因素。

七、不同组织阶段的行动建议:按管理复杂度逐步加规则
1. 小团队:先做到口径一致和风险可见
人数较少、协作链路短的团队,不必一开始就建立复杂审批。先统一剩余工时定义、更新频率和阻塞标记,再选取少量指标观察两三个迭代。团队成员之间可以直接讨论变化原因,工具配置应尽量轻。
若任务通常在一天内完成,记录到小时可能增加维护成本。可以按半天或工作日估算,并在短任务中使用任务数量、完成条件和缺陷情况辅助管理。精细度应服务于决策,而不是成为管理本身。
2. 多团队组织:先统一术语,再统一报表
跨团队汇总前,先统一“实际投入”“剩余工时”“阻塞时间”“完成状态”和“范围变更”的定义。不同团队可以保留适合自己的估算习惯,但跨团队的公共指标必须有共同口径。
建议先选择一个产品线或一个迭代群试点,检查任务层级、权限、状态流转和报表能否支持日常协作。用 PingCode 这类管理平台时,也应先做字段和流程设计,再导入历史数据;否则历史数据格式不一,报表看起来连续,实际不可比。
3. 高不确定性项目:把估算区间与验证任务放在前面
新技术、复杂迁移和探索性项目往往无法在早期给出稳定单点估算。团队可先把工作拆成“验证未知”“形成方案”“实现路径”和“验收交付”等阶段,分别估算,并在每个阶段结束后重新预测。
这类项目不适合把早期数字当作最终承诺。管理者需要关注关键假设是否被验证、风险是否下降,以及下一阶段的资源需求是否改变。把不确定性说清楚,比报出一个漂亮但没有依据的数字更有管理价值。
4. 维护与线上响应团队:分离计划工作和突发工作
维护团队经常被线上事件打断。若将突发修复直接混入原计划任务,计划工作会持续“超时”,但无法看清容量究竟被什么占用。建议分别记录计划内工作、缺陷修复、紧急事件和支持请求,并设置合理的缓冲容量。
缓冲不是闲置资源,而是对不可预测工作的一种容量安排。若团队连续数个周期的突发工作都明显超过缓冲,应重新评估支持机制、系统稳定性或人员配置,而不是反复要求原计划照常完成。
5. 外包或跨组织协作:把工时和交付验收分开约定
跨组织项目中,工时可能关系到预算或合同结算,但工时记录仍不等于成果验收。双方应先明确哪些工作可计入、如何处理等待、返工和范围变更,以及工时记录由谁确认。
若费用依据工时计算,过程透明和记录可追溯尤其重要;若合同以里程碑交付为主,则应避免过度要求逐项工时填报,除非这些数据确实用于容量或变更判断。管理规则应与合作机制一致。
八、不同情况下的取舍:流程越严不一定越成熟
1. 精细记录与低管理成本之间的取舍
按 15 分钟记录,能更细致地描述工作分布,但也会增加切换和维护成本。按半天记录,维护轻但不适合精细成本核算。团队应先问:记录结果要支持什么决策?若只用于迭代预测,小时级或半天级精度通常比分钟级更合理。
如果团队为填报工时花费的时间已经影响开发和测试,应该减少字段或降低频率,而不是继续增加提醒。数据采集成本本身也要被纳入流程评估。
2. 单点估算与区间估算之间的取舍
单点估算易于汇总,适合范围稳定、周期短的工作;区间估算更诚实地表达不确定性,适合探索任务和需求尚未冻结的阶段。团队可以在计划层面使用区间,在系统字段中保留最可能值,并用风险标签补足上下界。
如果管理系统只能容纳单个数字,不能因此放弃不确定性沟通。数字负责汇总,备注或风险字段负责解释,两者缺一不可。
3. 个人记录与团队预测之间的取舍
若目标是成本核算,个人工时记录可能是必要的,但用途、权限、保留周期和纠错机制必须清楚。若目标是迭代预测,团队层面的剩余工作和任务状态通常更重要,个人逐小时登记未必带来同等价值。
我的建议是把用途分开:财务结算需要的实际工时,使用独立口径;研发交付需要的剩余工时,服务于计划预测。把两者混在一列里,常会造成“这小时是投入记录还是未来预测”的语义混乱。
4. 自动化提醒与人工判断之间的取舍
自动提醒适合推动固定动作,例如迭代中任务连续两天未更新、剩余工时突然增加或阻塞超过约定时限。自动化不适合替代根因判断,更不能看到偏差就自动通知绩效负责人。
规则要设置明确的接收人和处理时限。如果提醒无人负责,消息越多,团队越容易忽略真正重要的风险。先用少量高价值规则试运行,再按误报率和处理效果调整。
5. 横向对标与本团队趋势之间的取舍
不同团队的任务类型、发布周期、系统复杂度和人员构成都不同。横向比较工时偏差,必须先确认口径和样本是否可比。即使口径一致,排名也未必能告诉管理者如何改进。
对大多数研发团队,优先关注本团队连续多个周期的趋势更有价值。横向对标可用于发现异常差异和提出问题,不宜直接转化为效率结论或绩效名次。

九、落地检查清单:上线前先把规则说清楚
1. 定义和范围检查
- 团队是否区分初始估算、实际投入和当前剩余工时?
- 剩余工时是否包含评审、测试、联调和文档等约定工作?
- 任务是否有可验证的完成条件,过大的工作项是否需要拆分?
- 不同工作类型是否需要采用不同估算方式?
2. 更新和异常检查
- 团队是否约定每日、每周或迭代内的更新时点?
- 范围变更、阻塞、返工和技术路径变化是否会触发重新估算?
- 剩余工时发生明显变化时,是否要求记录原因?
- 阻塞时间是否与执行工作量分开统计?
3. 数据使用检查
- 每个指标是否对应明确的管理决策?
- 报表是否区分不同任务类型和范围变更?
- 个人工时数据的用途、查看权限和保留周期是否透明?
- 团队是否避免以单一偏差指标给个人做效率排名?
4. 工具与试点检查
选择工具或配置现有平台时,建议按真实工作流验证:从需求进入、任务拆分、工时更新、阻塞升级到验收关闭,完整走通一遍。不要只看演示页面是否有工时字段,还要确认数据能否按迭代、任务类型和团队维度查询,历史变更能否追踪,权限是否符合实际协作需要。
试点至少覆盖一个完整迭代,并记录填报所需时间、漏更新情况、异常原因分类质量和管理动作是否及时。若系统数据很完整,但会议仍靠人工重新整理,说明流程或配置还没有真正进入团队工作节奏。
十、总结:用剩余工时看清变化,而不是给人贴标签
剩余工时管理最容易走偏的地方,是把“可量化”误认为“可精确”,再把预测数字误当成个人承诺。研发工作的不确定性不会因为表单更严格而消失;团队真正能改善的,是信息何时出现、偏差如何解释、依赖如何处理,以及计划是否及时调整。
我建议团队先从三条规则开始:统一剩余工时定义;在固定时点和关键变化发生时更新;把范围变化、阻塞和返工分别记录。运行几个周期后,再根据实际决策需要增加指标和自动提醒。
下一步可以这样做:选一个迭代,抽取 10 至 20 个有代表性的工作项,检查它们的初始估算、剩余工时变化、阻塞时间和最终结果。不要急着评判谁估得准,先找出哪些信息总是出现得太晚。能让风险更早暴露、让调整更有依据的流程,才是研发团队真正需要的工时规范。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:剩余工时流程与规范:研发团队工时管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569557
读者评论
我们之前把剩余工时按初始估算倒减,遇到返工时数字就失真。改成按当前工作重新评估后,排期讨论确实更有用;但更新原因也得简单好填,否则备注很容易流于形式。
阻塞时长和剩余工作量分开看这点很实用。我们有些任务工时并不多,却卡在环境或外部接口上好几天,单看工时容易误以为加人就能解决。
任务拆分到什么粒度,团队里一直不太好统一。超过两三天作为拆分提醒可以试试,但探索性工作常常边验证边变化,硬拆得太细反而增加维护成本。
