研发团队的工时表看起来常常很完整:每个人每天都有记录,每个项目每周都能汇总,月末也能按时提交。可一旦管理者追问“这 40 小时里,哪些投入形成了可交付成果,哪些是返工、等待或跨项目支持”,表格往往答不上来。填报工时管理的关键不是把时间记满,而是让记录能够解释工作、支持决策,并且不把估算误当成事实。
一、先讲核心结论:工时管理不是盯人,而是管理工作流
1. 工时记录的价值在于形成可验证的决策依据
我判断一套工时管理是否有效,通常先看三个问题:记录能不能对应到具体工作,汇总能不能解释项目变化,异常能不能找到责任流程。如果只能看到“某人本周填了 40 小时”,却无法识别工作对象、投入阶段和变化原因,那么这套机制最多是考勤式统计,不是研发管理。
一条有用的工时记录至少应回答:谁在什么时间段,为哪个项目或工作事项投入了多少时间,工作属于什么类型,最终产生了什么结果或状态变化。并非每条都要写成长篇日报,但必须有足够信息让本人、项目负责人和财务或管理者在不同场景下读懂。
核心原则是“记录工作,不给人贴效率标签”。工时不能单独证明一个人是否努力,也不能直接等同于产出。它更适合解释资源分配、估算偏差、需求变更、等待与返工,以及项目成本结构。
2. 先定用途,再决定记录粒度
工时制度容易失败,常见原因不是员工不配合,而是管理者没有说明数据用途。同一份数据可能被用于项目成本核算、迭代计划、客户结算、资源预测或合规审计;不同用途需要的粒度、审批方式和保留周期并不相同。
| 管理用途 | 适合的记录粒度 | 主要使用者 | 不适合的做法 |
|---|---|---|---|
| 研发计划与资源预测 | 按工作项或任务,通常以半天或小时记录 | 项目经理、技术负责人 | 拿单日工时给个人排名 |
| 项目成本归集 | 按项目、成本类别和期间归集 | 项目管理、财务、部门负责人 | 只记录项目总数,不区分返工和支持 |
| 客户结算或合同核算 | 按合同约定的任务、角色和时间单位记录 | 交付负责人、财务、客户接口人 | 事后补填且没有审批和变更留痕 |
| 合规或审计追溯 | 按制度规定的项目、活动和审批链记录 | 内控、审计、管理层 | 修改记录不留原因和操作者信息 |
在中大型研发组织里,工时平台通常要与项目、需求、缺陷、迭代和组织权限建立关联。以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,是否适合承载工时管理,不能只看有没有填报入口,还要看它能否把工时关联到研发工作项、支持权限隔离与审批、提供可追溯的修改记录,并与组织现有流程衔接。工具能承载制度,但不能替管理者定义制度。
3. 工时管理应同时控制数据质量与行为风险
完整的工时流程至少有四类控制:填报前定义口径,填报时约束字段,填报后校验异常,汇总后用于分析和复盘。只做其中一环,容易出现“数字齐了、含义乱了”的情况。
我建议把工时治理的目标写成可检查的规则,例如按期提交率、关联工作项比例、异常更正时长、审批退回率和跨项目投入占比。不要把“每个人每天必须填满八小时”当作唯一目标,因为这会诱导虚构、拆分或把会议等非研发活动塞进项目任务。

二、背景和真实场景:为什么工时表越完整,管理者有时越看不懂
1. 研发工作天然存在难以切割的投入
研发任务并不总是以整齐的功能开发为单位发生。工程师可能上午排查线上问题,下午参加方案评审,随后帮助另一个团队定位接口故障;同一个需求也可能经历编码、联调、测试、等待环境、返工和发布观察。若系统只允许把时间填到一个项目,真实投入就会被压平。
最容易被漏掉的往往不是开发时间,而是分散在多个工作对象上的支持时间:代码评审、技术咨询、故障响应、环境维护、跨团队协作和知识传递。这些事情未必都需要按分钟追踪,但如果长期没有归属,项目成本会显得偏低,平台或基础设施团队也会显得“没有产出”。
2. 月末补填会把记忆误差伪装成精确数据
研发人员在月底回忆四周前的工作,常会根据任务重要性、日历会议或自己记得最清楚的项目进行分配。结果可能是总工时恰好合计为规定时数,单项记录却不再反映实际发生顺序。数字精确到 0.5 小时,不代表记忆也精确到 0.5 小时。
在流程诊断中,我会把“记录延迟”视为数据质量变量,而不是纪律问题。越长的回忆间隔,越难区分开发、等待、评审和返工;但如果要求实时逐分钟填报,又会造成频繁切换和认知负担。较实用的折中通常是日末或次日补齐,周内由系统提醒,周期结束前进行集中核对。
3. 团队规模越大,口径不一致造成的误差越明显
五人小组可以靠口头约定“支持工作都记在平台维护”,但当团队扩展到多个产品线、多个交付项目和共享基础设施团队时,不同负责人对“项目投入”“内部支持”“缺陷修复”的理解可能完全不同。表面上所有人都使用同一张表,实质上每个部门都在执行自己的分类规则。
因此,规模化之后,工时治理的重点会从“提醒大家填”转向“统一对象、分类、权限、审批和变更口径”。面向百人以上组织的研发平台,需要关注跨项目视图、组织权限、批量规则和审计留痕;小团队则可能通过简单表格和每周复盘就能解决问题。不要为了流程完整而把轻量团队改造成审批工厂。
4. 工时数据会反过来塑造团队行为
只要数据与绩效、奖金或人员评价直接绑定,员工就会研究规则并调整行为。这不一定是恶意,而是管理制度产生的激励效应:如果填报时间越多越显得忙,任务就会被拆得更细;如果客户项目的工时更受重视,内部质量工作就可能被挤到“其他”;如果不允许记录等待,等待就会被伪装成执行时间。
我会在制度上线前明确告知:工时数据用于哪些决策、不用于哪些判断、谁可以查看、修改如何留痕、争议如何纠正。特别要避免把单一工时指标直接转换成个人效率排名。工时可以提示管理问题,却不能替代代码质量、交付价值、风险承担和协作贡献的综合评价。

三、常见误区:看似严格的制度,可能制造更差的数据
1. 把八小时填满,当成管理质量
要求员工每天必须将规定时数全部分配到项目,看上去便于核算,实际上容易把休息、会议、学习、支持和临时中断隐去。更糟的是,管理者看到所有人都“满载”,会误以为资源没有余量,随后继续承诺新需求,直到延期和加班才暴露容量不足。
可行的方式是区分工作日容量、实际投入和可分配项目工时。团队先定义标准工作时间,再明确休假、法定假日、培训、会议、故障值守等是否进入特定类别。汇总时允许存在未分配或非项目时间,并要求解释异常,而不是迫使每一小时都挂到业务项目上。
2. 把工时总量当成产出或效率
两位工程师投入 20 小时,可能分别完成一个稳定功能和一个复杂故障定位;工时相同,结果与风险并不相同。反过来,某人投入时间较少,也可能是复用成熟组件、提前澄清需求或快速解决问题的结果。工时只能描述投入,不足以单独解释产出质量。
较合理的分析方法是把工时与交付对象、缺陷、变更、等待、返工、上线结果和需求变化结合起来。比如某项目工时增加 30%,应继续追问增加部分来自新增范围、估算偏差、技术债务还是生产问题。没有上下文的工时差异,不能直接得出个人效率结论。
3. 分类越细越科学
把工作类型细分到数十个选项,初看像是精细化管理,实际会增加选择成本和分类争议。员工可能花时间猜“技术评审”与“方案讨论”该选哪个,经理则在不同团队之间得到不可比的数据。分类的粒度应由决策需要决定,不应由字段数量证明管理成熟度。
我通常建议从少量稳定维度开始:项目或产品、工作项、工作类别、投入时长、期间和必要说明。只有当某个区分会影响资源决策、成本结算或风险治理时,才增加分类。若连续两个周期无法根据某个分类采取行动,就要考虑合并或删除。
4. 审批层级越多,数据越可信
多层审批不一定能提升真实性,反而可能让负责人为了赶截止日期批量通过。真正有价值的审批不是“看过一个数字”,而是验证记录是否属于正确项目、是否与工作项状态相符、是否存在异常变更、是否符合合同或内部口径。
将审批改成风险导向更有效:正常记录自动通过或由直属负责人抽查;跨项目大幅调整、超出计划投入、月末集中补填、客户结算记录和超期修改则进入强化审核。审批人应能看到变化原因和关联证据,而不是只看到一个需要点击通过的数字。
5. 用高频提醒替代流程设计
每天发多次提醒只能提高短期提交率,不能解决字段不清、项目入口难找、任务状态过期、移动端不好用等根因。持续提醒还会形成“通知疲劳”,最后被用户整体忽略。若漏填集中在某一团队或某类工作,应先查工作流,而不是立刻加大提醒频率。
| 表面症状 | 可能根因 | 优先调整 |
|---|---|---|
| 月底集中补填 | 任务入口分散、日常记录成本高、截止时间不清 | 缩短记录路径,设置日末或次日提醒,允许批量关联 |
| 大量时间归入“其他” | 工作分类覆盖不足,内部支持没有归属 | 建立共享支持类工作项,保留少量通用分类 |
| 同一工作被多个项目重复计入 | 跨项目规则不清,缺少主责项目或分摊规则 | 定义归属优先级,必要时按比例分摊并保留依据 |
| 审批总是批量通过 | 审核工作量超过管理者承载能力 | 自动校验常规记录,按金额、偏差和风险分层抽查 |
四、专业判断逻辑:怎样设计一套既能管风险又不压垮研发的机制
1. 从决策问题倒推字段,而不是从表单倒推制度
设计表单前,我会先列出组织最需要回答的决策问题。例如项目为什么超预算、共享团队被哪些产品占用、需求变更带来多少额外投入、客户结算是否可追溯、团队未来两个月是否有容量。每个字段都应能对应至少一个决策问题,不能对应的字段就要说明保留理由。
字段建议分成必填、条件必填和自动带入三类。项目、日期、工时、工作项通常属于必填;返工原因、变更编号、客户工作单等可以在特定情形下要求;人员、组织、任务状态和项目归属则尽可能从系统上下文带入,减少重复输入与人为错误。
2. 先建立工作对象体系,再谈工时分类
如果项目、需求、缺陷和运维事项没有明确的归属,员工只能把时间塞进一个模糊类别。建议建立一个可维护的工作对象树:产品或项目作为上层归属,需求、缺陷、技术任务、支持事项作为工作项,最后再通过少量类别描述投入性质。
共享工作也需要显式对象。例如架构治理、安全整改、内部平台维护、技术支持和团队培训,可以分别建立可追踪的公共工作项。它们不是“非产出时间”,而是组织能力、风险控制和长期维护成本的一部分。
3. 定义可操作的时间单位和异常阈值
记录单位不是越精确越好。对大多数知识型研发工作,以 0.5 小时或 1 小时为最小单位通常更易执行;客户按合同计费、实验室测试或值守场景可能有不同要求。应在制度中说明四舍五入方式、跨日工作、短时支持和休息时间的处理方式。
异常阈值需要按业务情境调整,而不是一条规则套所有团队。比如单日出现超长工时、连续多天填报同一任务、月末集中修改、工时超过任务剩余估算,均可触发提醒或复核。阈值只是发现线索的机制,不是自动判定违规的证据。
| 控制规则 | 建议触发条件 | 后续动作 | 使用边界 |
|---|---|---|---|
| 迟交提醒 | 超过团队约定的日或周截止时间 | 提醒本人补齐,并记录迟交原因 | 不要把一次迟交直接作为绩效结论 |
| 超长投入复核 | 单日或单周投入明显超过个人标准容量 | 核对加班、值守、时区或录入错误 | 先确认工时口径,不假定记录不实 |
| 任务偏差检查 | 累计工时超过估算或剩余估算 | 更新预测,说明新增范围或技术原因 | 估算本身可能错误,不以超额等同失职 |
| 集中修改检查 | 周期结束后批量新增或改写记录 | 要求变更理由和负责人确认 | 允许纠错,但保留前后值与操作者 |
4. 让审批跟风险走,而不是跟组织层级走
普通研发记录由直接负责人抽查,涉及客户账单、跨部门成本分摊、重大预算偏差或结算关闭的记录再进入更严格审批。审批流程要区分“内容正确”“归属正确”“金额或结算符合约定”三种责任,避免一个人被要求对所有问题兜底。
记录更正应保留原值、修改值、修改时间、操作者和原因。一个健康的系统允许修正错误,也允许管理者看到修正轨迹。若只能删除后重填,审计链条容易断裂;若任何修改都要走长审批,则真实错误可能被拖到周期结束仍未处理。
5. 把数据质量做成可抽样验证的指标
至少要跟踪提交及时性、工作项关联率、分类完整率、审批退回率、集中补填比例和修改后通过率。指标需要有明确口径,例如“及时提交”按工作日还是自然日计算,“关联率”是否排除休假和公共事项,“退回率”按记录数还是提交人数计算。
我不建议追求所有指标长期达到 100%。合理的目标应结合业务约束设定:例如关联率逐月提升、异常修正时间缩短,或者集中补填比例下降。过度追求满分可能让团队通过拆分记录、减少更正或把异常藏起来来优化数字。
五、具体案例与数据观察:用一个研发组织的工时治理改造来推演
1. 案例背景:数字齐全,但成本解释不了
以下是为了说明方法而构造的情景案例,不代表真实企业统计。某研发组织约 180 人,包含三个产品团队、一个基础设施团队和客户交付团队。此前按周提交工时,项目负责人月底统一审批;所有记录必须覆盖规定工时,公共支持被归入“其他”。管理层发现项目成本偏差,却无法判断是需求扩张、线上故障还是开发估算失准造成。
抽样检查 12 周记录后,团队发现三个典型信号:部分成员在周末一次性补齐整周记录;同一类技术支持被不同团队填入不同项目;任务工时超过初始估算后,没有同步更新预测。问题不在于某个人是否认真,而在于工作对象与管理规则不能解释真实投入。
2. 改造动作:先减少歧义,再增加控制
团队没有一开始就上线复杂审批,而是先统一项目、需求、缺陷和公共支持事项的归属规则,将“其他”拆成少量确实需要管理的类别。随后把周提交调整为日末或次日记录、周五校验,要求月末更正写明原因,并为跨项目支持建立共享工作项。
第二阶段才增加异常规则:任务工时持续超过预测、周期末集中补填、项目投入显著偏离计划时,提醒负责人检查。对于普通记录采用抽查,客户结算和预算关闭记录单独审批。这样做是为了把管理者注意力放在高风险变化,而不是让每条常规记录排队等待。

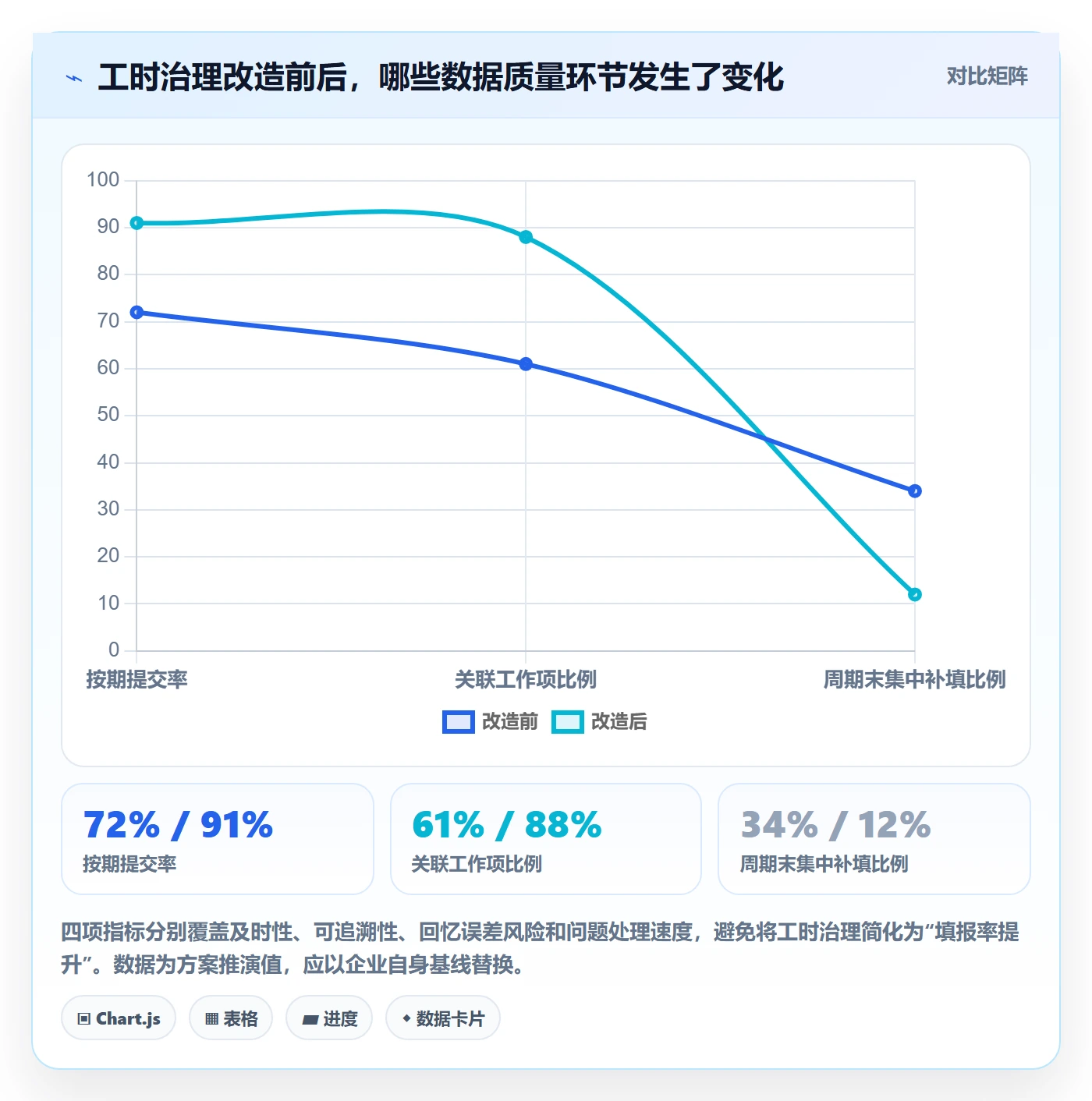

3. 情景模拟:改造效果应看多个指标,不看单一提交率
下表中的数值为情景模拟,用于展示一组相互关联的观察指标。实际组织应先选取自己的基线,用相同口径比较至少两个完整周期。若仅看按时提交率,团队可能很快改善;但只有当工作项关联率提高、补填比例下降、超估算项目能及时解释,数据才真正更适合管理决策。
| 观察指标 | 改造前情景值 | 改造后情景值 | 解释方式 |
|---|---|---|---|
| 按期提交率 | 72% | 91% | 说明记录习惯改善,但不能单独证明内容准确 |
| 关联工作项比例 | 61% | 88% | 更多记录可追溯到具体需求、缺陷或支持事项 |
| 周期末集中补填比例 | 34% | 12% | 回忆性填报减少,分类判断更接近工作发生时点 |
| 异常记录平均闭环时间 | 6.5 个工作日 | 2.2 个工作日 | 负责人更早处理偏差,减少月底集中核账 |
| “其他”类别占比 | 19% | 7% | 公共支持有了明确归属,但仍需防止类别继续膨胀 |

4. 观察结果时,必须防止把相关性解释成因果
如果上线提醒后按期提交率提高,不能直接断言提醒是唯一原因。同期可能还发生了主管宣导、迭代节奏变化、工具入口调整或组织考核变化。更稳妥的验证方式是记录流程变更时间,比较改造前后同类团队,并抽样复核记录与任务系统中的实际活动是否一致。
还应同时观察副作用:记录时间是否明显增加,审批人是否承受额外负担,公共支持是否被不合理归集,成员是否感到数据被用于监控。如果主要指标改善却伴随虚构记录和信任下降,制度的净收益可能为负。
5. 从工时偏差走向项目解释,而不是追责捷径
当某需求的实际投入超过估算,建议按顺序核查:需求范围是否变更,技术方案是否发生变化,依赖是否等待,缺陷或返工是否增加,环境与发布是否造成额外工作,初始估算是否存在系统性偏差。完成这些核查后,才讨论责任和改进措施。
如果工时长期集中在返工,可能需要改进需求澄清、测试覆盖或代码评审;如果等待时间占比高,可能是环境、审批或跨团队依赖的问题;如果公共支持持续挤占产品开发容量,则要重新规划共享团队服务边界。工时数据最有价值的时刻,不是证明谁忙,而是揭示工作系统在哪里消耗了容量。

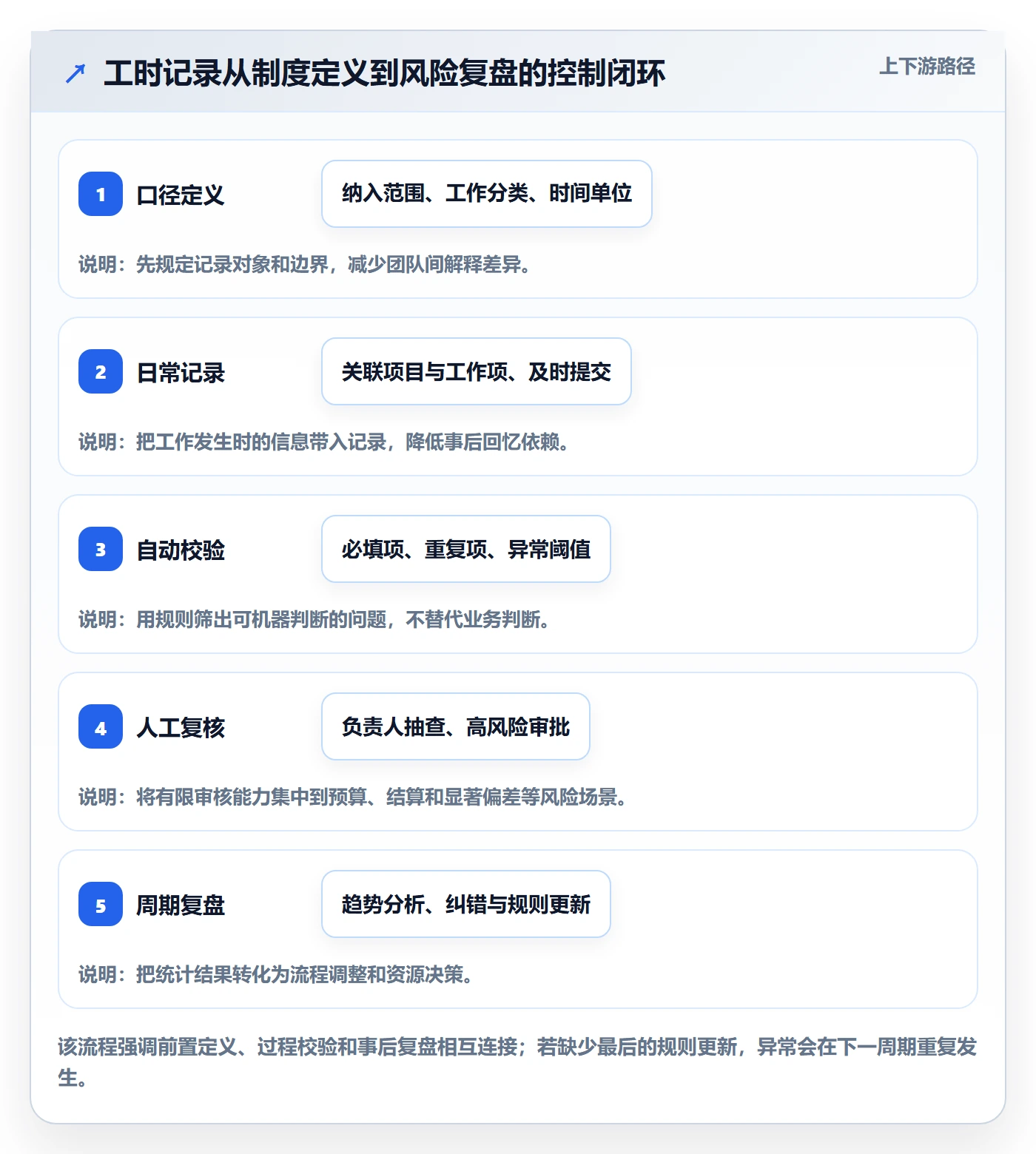

六、全流程落地:从制度设计到月度复盘的风险控制闭环
1. 第一阶段:定义范围、用途和责任边界
上线前先确认哪些人员、项目和工作类型纳入记录,哪些场景只做总量统计,哪些涉及结算或审计。对不纳入的情形也要写清楚,例如休假是否填报、培训是否计入部门容量、紧急值守如何记录、跨时区工作如何归属。
同时明确角色责任:填报者负责及时、真实地记录;项目负责人负责归属和偏差解释;部门负责人负责容量与资源决策;财务或内控人员负责其授权范围内的结算和审计。责任边界不清,会让审核层层转发,却没有人真正判断。
2. 第二阶段:配置数据模型和最小可用流程
建立项目、产品、工作项、活动类别、人员组织和时间周期之间的关联。字段应尽量从项目与任务上下文自动带入。若采用研发管理平台,应先验证现有工作项模型是否能覆盖运维、技术债务、评审、支持和管理性工作,而不是只验证普通功能开发流程。
首轮流程保持简单:本人记录、系统校验、负责人抽查、周期汇总、异常复盘。不要一上来就把每条记录经过多人逐级签字。先用一两个周期找出字段歧义、入口问题和异常类型,再根据风险增加控制。
3. 第三阶段:安排短周期试运行
选择工作类型相对清晰、负责人愿意参与的团队试点,覆盖至少一种产品开发、一类跨团队支持和一种交付或维护场景。试点重点不是证明制度“完全正确”,而是尽早暴露工作项找不到、分类冲突、手机端难用、权限过宽或审批责任不清等问题。
每周抽样检查一小部分记录,不需要全面审计。检查时对照任务状态、提交时间、缺陷或变更记录,判断数据是否能解释工作。发现问题后先区分规则问题、工具问题和个别录入错误,分别处理,不要把所有问题都归结为员工执行不到位。
4. 第四阶段:设置异常检测与纠错机制
异常规则应提示“需要核查”,不要自动给员工定性。可以关注超长工时、周期末批量补填、重复记录、缺少工作对象、跨项目分摊异常、实际工时与剩余估算长期不匹配等情况。对每种异常设置处理时限和负责人,避免通知发出后没人跟进。
纠错时保留记录版本和原因。若是分类口径误解,应修改说明或培训;若是系统配置错误,应修复字段映射;若是工作范围变化,应同步更新计划;若存在反复不遵守制度,再按组织规则处理。把原因分类,才能避免同一问题月月出现。
5. 第五阶段:周期复盘与资源决策
月度或迭代复盘不应只展示人员工时排名,而应围绕项目和组织问题展开:计划与实际投入差异、需求变更占比、返工与故障投入、共享团队容量、未分配工作和记录异常趋势。每项发现都要配上后续动作、负责人和复查时间。
对项目经理而言,偏差分析帮助更新预测;对部门负责人而言,跨项目投入帮助识别资源瓶颈;对管理层而言,长期趋势可以支持产品组合和招聘决策。数据的用途越重大,口径说明和审计链条就越重要,不能拿不同定义的团队直接横向比较。

6. 风险控制要覆盖权限、隐私和数据保留
工时记录可能涉及个人工作节奏、客户项目和组织成本,访问权限应按职责配置。普通成员可以查看自己的记录和必要的团队汇总;项目负责人查看所负责项目;财务、审计等角色按业务需要访问。不要默认所有人都能查看全组织个人明细。
制度应说明数据保存多久、谁能导出、导出是否留痕、离职后如何处理、错误记录如何更正。若工时数据用于薪酬、绩效或合同结算,必须提前清楚告知,并建立申诉和复核流程。工具层面的权限设置不能替代组织的数据治理责任。

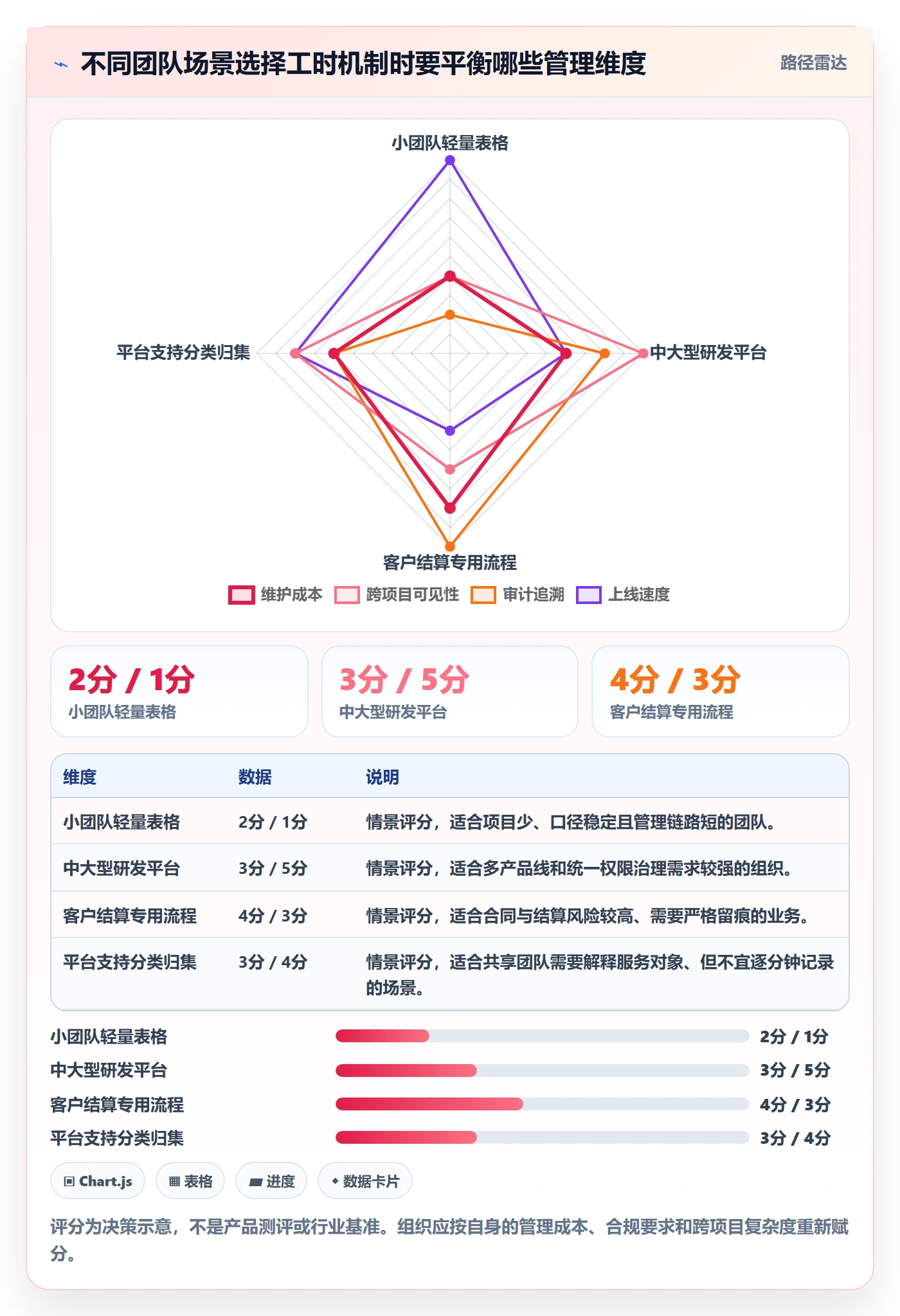

七、不同情况下的行动建议:按团队规模、业务目标和风险等级选择做法
1. 小团队:先建立共同语言,不急着做复杂系统
十人以内、项目较少的团队,可以从每周记录和短会复盘开始。使用简单表格或现有项目工具,把项目、工作项、时间、类别和结果状态记录清楚即可。重点是定义“支持工作记在哪里”和“需求变化如何更新估算”,而不是购买功能最多的平台。
若团队出现多个项目同时争用人员、月末无法解释成本或客户结算争议,再考虑增加审批、权限和自动校验。对小团队而言,制度成本本身就是成本;流程不能比它解决的问题更昂贵。
2. 百人以上组织:优先治理口径、权限和跨团队归集
规模扩大后,靠口头共识很难维持一致。应建立统一的数据字典、项目编码规则、共享支持事项和权限模型,并设立流程负责人维护口径。不同业务线可以保留少量差异,但核心字段和统计定义必须一致,否则汇总后的报表只是看似统一。
如果组织正在评估研发管理平台,例如考虑 PingCode 这类服务中大型企业及百人以上组织的产品,应以真实流程做验证:能否关联需求、缺陷和迭代,能否区分组织与项目权限,能否查看修改历史,能否处理跨项目分摊,能否导出审计所需数据。试用时用一条真实异常路径走完,不要只演示正常填报界面。
3. 项目制或客户交付团队:把合同口径和内部管理口径分开
客户结算要求可能细到角色、任务、费率和工作日,而内部资源管理更关心返工、等待和非计费支持。两套口径不一定要分成两套系统,但数据模型必须能区分“可结算投入”和“实际投入”,并明确谁批准客户可见记录。
对于客户争议较大的项目,记录应尽可能接近工作发生时点,并在周期内确认。不能等到结算前再让员工回忆数周前的工作。与此同时,内部管理不能为了提高可计费比例,把真实的内部协调或质量投入隐藏起来,否则项目利润看起来更好,交付风险却被推迟暴露。
4. 平台与基础设施团队:明确服务对象和共享成本分摊
平台团队经常同时支持多个产品线,单纯按人头平均分摊成本,可能与实际使用情况差异很大;要求每次短暂咨询都精确计时,又会显著增加记录负担。可以按工作类型设置不同方法:重大项目按工作项记录,日常小额支持按工单或周度类别汇总,值守和故障按事件记录。
分摊规则应根据管理用途选择。若目的是容量规划,关注支持请求数量、响应时间和投入趋势可能比精确成本更有用;若目的是项目成本核算,则需要更清晰的归属依据。不能为了一个会计口径,要求所有技术协作都产生不成比例的录入工作。
5. 高频故障或高合规环境:增加事件级追溯,但保留纠错空间
对金融、医疗、关键基础设施或生产故障频发团队,故障处理、值守、变更审批和复盘通常需要更强的可追溯性。建议将事件编号、变更单、责任角色和时间窗口关联起来,记录参与人员和投入类别,并把记录与事件复盘连接。
高风险不等于所有人必须实时逐分钟填报。若工作需要连续专注,可先通过事件工单记录起止时间和参与角色,再由负责人确认分摊。紧急处置后允许补充,但要标注原因和批准人,避免“及时性”要求反过来妨碍安全处置。

八、取舍与边界:工时管理能解决什么,不能解决什么
1. 精细记录与研发专注之间要取得平衡
记录越细,理论上越容易归集成本,但实际录入和切换成本也越高。若工程师每天需要多次中断工作去填写时间,数据采集本身可能吞噬被测量的工作时间。组织应评估记录的边际价值:多记一个字段,是否真的改变项目预测、合同核算或风险判断。
实务上可采用分层粒度:普通工作按半天或小时归集,高风险事件按工单记录,客户结算项目按合同粒度要求,短时支持按周或工单汇总。只在有决策价值的地方追求精度,是比“所有人统一精确到 15 分钟”更稳妥的治理方式。
2. 统一口径与团队自主性之间需要边界
全组织统一字段有利于汇总,但产品研发、平台维护、客户交付和研究探索的工作模式确实不同。可统一核心维度和指标定义,同时允许团队在类别细节上保留少量扩展,并要求扩展值映射到共同的上层类别。
完全统一会造成不适配,完全自治则导致数据无法比较。较好的做法是把必须统一的内容控制在最小集合:项目归属、人员、期间、工时、核心工作类别和审批轨迹;其余字段按业务用途逐步增加。
3. 自动校验与人工判断不能互相替代
系统适合检查缺字段、重复记录、超过阈值和日期不匹配等明确规则,但不适合仅凭数字判断工作是否合理。某个任务工时高,可能因为技术难度、历史债务或需求反复;某个任务工时低,也可能因为复用或风险提前化解。
因此,自动化应承担筛查和提醒,管理者承担解释和决策。出现异常时,先要求补充上下文,再决定是否调整估算、范围、资源或审批。把规则引擎当作裁判,容易把管理问题变成机械处分。
4. 工时透明与员工隐私之间需要清楚约定
项目负责人需要了解项目投入,但未必需要掌握每位员工所有工作细节;管理层需要看容量趋势,也未必需要查看个体逐日记录。权限设计应遵循最小必要原则,并把数据访问范围写进制度。
如果组织要将工时用于绩效、薪酬或纪律管理,必须提前说明使用场景、判断标准和纠错渠道。员工若认为制度暗中改变用途,记录质量和组织信任都会受影响。透明不只是让数据可见,也包括让规则可理解、可质疑、可修正。
5. 数据准确与决策有用不是一回事
一条记录即使填写完全准确,也可能对决策没有价值;一组按统一口径汇总的近似数据,也可能足以提示容量瓶颈。组织应区分财务核算所需精度、项目管理所需趋势和人员安排所需容量估算,不要要求一种记录同时满足所有目的。
这也是为什么我不把“工时填报率 100%”视为终点。更重要的是,数据能否让团队提前发现需求变化、减少不可见支持、改善估算,或识别长期过载。如果指标再漂亮也没有触发任何改进,它只是更整齐的存档。
九、结尾:下一步从一次小范围诊断开始
1. 先检查当前记录能否回答五个问题
不要先急着换工具或增加审批。先抽取最近一个完整周期的记录,检查它能否回答:投入对应什么工作,项目偏差来自哪里,共享支持花在哪里,记录修改是否可追溯,管理者据此采取了什么行动。如果这五个问题大多答不出,优先修复口径与工作对象,而不是催得更勤。
2. 用两个周期验证改动,不追求一次建成
第一周期统一分类、简化入口、建立共享工作项;第二周期再加入异常阈值、抽查与复盘。每次只改变少量规则,记录改动时间和观察指标,避免同时上线许多制度,最后无法判断哪一项真正有效。
下一步可以这样做:选一个项目或团队,整理现有工作类别,抽样核对工时与任务记录,统计周期末补填、缺少关联对象和异常更正情况;随后与团队一起删掉无决策价值的字段,补上缺失的工作对象,并明确数据用途与访问权限。
3. 用管理问题定义成功,而不是用表格完整度定义成功
我对工时管理的最终判断很明确:它不是为了让每个人看起来都很忙,而是为了让组织知道容量花在哪里、风险何时出现、项目为何偏离计划。有效机制不一定字段最多、审批最多,也不一定每分钟都被记录;它应当以合理成本提供足够可信的证据,让团队更早做出资源、范围和质量决策。
工时数据的价值,不在于把过去记录得多精确,而在于让下一次计划更可信、风险更早暴露、团队少做无谓返工。如果一套制度做不到这一点,就该回到用途、口径和行为激励重新设计。
常见问题解答(FAQ)
1. 研发团队填报工时,按天填还是按周填更合适?
我们团队以前要求每天填,结果不少人到下班前才凭印象补录,任务名称和耗时经常对不上。改成每周填又担心记忆误差,我想知道怎样选,才能兼顾数据质量和研发效率?
优先按天记录、每周核对,不建议把首次填报拖到周末。工时记录越晚,越容易把评审、沟通和返工合并成模糊数字;但要求员工频繁切换系统,也会增加抵触。可以在每天收工前留出3至5分钟,记录当天实际投入的任务,每周由负责人检查异常。
比如某任务计划投入6小时,实际记录却连续多天为0,或单日填报超过12小时,就先核实是否漏记、任务拆分不合理或存在加班,而不是直接认定员工填错。填报频率的判断标准是:团队能否在下一次工作日开始前,准确说清昨天的时间去了哪里。
2. 研发工时应该记录到什么粒度,才不会变成形式主义?
我不确定工时要细到具体代码改动,还是只记录到项目和任务就够了。粒度太粗看不出延期原因,粒度太细又像是在统计每个人敲了多少行代码,最后大家可能只顾填表。
建议记录到可验收的工作项,而不是代码行、点击次数或每个微小动作。一个可用的任务通常能在数小时至数天内完成,并能说明产出,例如“完成登录接口联调”,而不是笼统写“开发”,也不必拆成“打开代码、修改第几行”。实践中可先选一个迭代试行:若大量记录都落在“其他”或“日常工作”,说明分类不足;
若成员每天要为十几个碎片任务逐项填报,则拆分过细。会议、排障、评审和返工应保留独立类别,因为它们往往能解释计划偏差;工时数据用于改善估算和流程,不宜单独作为个人绩效结论。
3. 工时记录和风险控制要怎样衔接,才能提前发现延期?
我们项目里工时通常是月底汇总,发现超支时已经来不及调整。我想知道,团队该看哪些信号判断风险,避免把填报变成事后统计?
把工时记录与任务进度、剩余工作量放在同一张检查表里,每周至少看一次趋势。可重点核对计划投入、累计实际投入、任务完成比例和剩余估算:例如任务已消耗计划工时的80%,但验收完成度只有40%,就应追问阻塞、需求变化或估算失准,而不是简单要求成员加快。
连续两次周检出现偏差,或关键任务的实际投入明显超过估算时,应更新交付预测、明确风险负责人,并记录缓解动作及复查日期。工时本身不能证明项目健康;它只有和可验证的交付进展对照,才能成为预警信号。
4. 如何减少工时填报中的漏报、补报和数据失真?
我担心团队为了满足填报要求,月底集中补一批看起来完整的数据,报表虽然齐了,却无法用于复盘。我想知道,怎样设计流程既能发现异常,也不让员工觉得是在被监控?
先把规则、用途和纠错方式说清楚,再用轻量校验代替逐人追责。建议统一项目与任务分类,允许记录短时沟通和支持工作,并设置每日提醒、每周确认及修改留痕;异常可包括连续多日零工时、同一任务投入远超估算、填报总时长与工作日明显不符。
发现异常时先让填报者补充背景,例如临时线上故障或需求返工,再由负责人判断是否需要调整计划。试运行时可以追踪两个指标:按时填报率和抽样核对差异率;如果按时率提高但差异率也上升,说明流程可能只改善了表面合规。工时数据用于项目估算、容量规划和流程改进,不应未经解释就直接转化为个人排名。
核心关键词
文章包含AI辅助创作:填报工时管理指南:研发团队如何做好工时管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569264
读者评论
我们团队以前总在月底补填,项目工时看着齐,事后却很难分清返工和等待。改成次日记录后好一些,不过跨项目支持仍然容易漏,可能还得设公共工作项。
赞同工时不能直接拿来排个人效率。想补充一点:如果数据会影响绩效,即使制度写明不用来排名,员工也未必放心,最好把查看权限和实际使用案例讲清楚。
分类不宜过细这点很实际。我们曾把评审、联调、排障拆成很多选项,最后大家选法不一,汇总反而更难。想了解文中建议的抽查比例,通常怎么定才不会变成额外负担?
