研发团队做工时审核,最常见的误判不是“有人少填了两小时”,而是把工时表当成效率仪表盘:填报很齐,项目却延期;审批很快,返工却没人记录;月末账面上每个人都接近满负荷,团队还是说不清时间到底花在了哪里。工时管理真正要解决的,是让投入、工作项、交付结果和管理决策之间形成可核验的链路,而不是把每一天切成更多格子。
一、先讲核心结论:工时审核要审核证据链,不是审核“人”
1. 工时审核的目标是发现管理信号
我判断一套工时管理做得是否有效,不先看填报率,而看审核之后能不能回答三个问题:项目投入与计划偏差在哪里;哪些工作被反复打断或返工;团队是否存在长期超负荷、低负荷或资源错配。
工时数据本身不是工作成果,也不是绩效结论。它是团队对时间投入的记录,必须和任务、缺陷、评审、发布、支持等业务证据结合,才有解释价值。只看总时长,很容易把“填得多”误解成“产出高”。
审核的基本原则是核对合理性、完整性和可追溯性,不对每一分钟进行侦查式验证。对管理者而言,工时表最值得关注的不是某一天多出 30 分钟,而是某类工作连续数周偏离预期,且找不到对应的任务或结果。

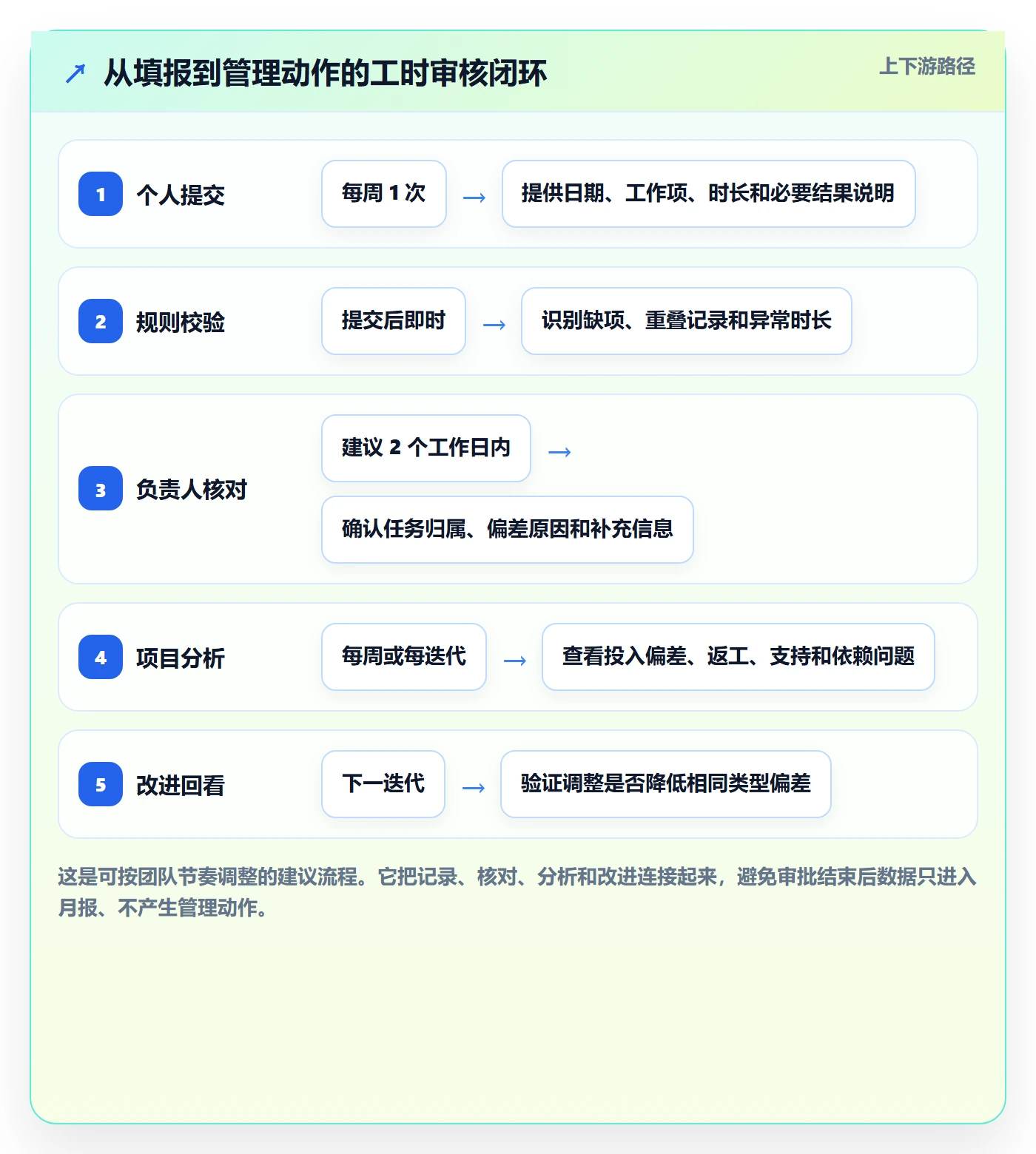

2. 把审核分成三层,避免一个审批人包办所有判断
我建议把审核拆成填报校验、工作真实性核对和管理分析。第一层由规则或系统处理明显缺项;第二层由任务负责人确认工作归属与描述;第三层由项目负责人或团队负责人查看趋势、偏差和风险。三层分别回答“有没有填”“填得是否对应工作”“这些投入说明什么”。
| 审核层级 | 主要检查内容 | 不应承担的职责 | 建议责任人 |
|---|---|---|---|
| 填报校验 | 日期、人员、项目、任务、时长、必填字段是否完整 | 评价员工态度或绩效 | 系统规则或运营管理员 |
| 工作核对 | 任务是否存在,描述能否解释投入,时间是否与工作状态相符 | 要求逐分钟举证 | 任务负责人、技术负责人 |
| 管理分析 | 计划偏差、返工、打断、支持负担、资源冲突 | 用单一工时指标排名 | 项目负责人、研发经理 |
3. 先把管理目的说清,再决定填报颗粒度
如果目的是项目成本核算,必须明确项目、任务类型和归集口径;如果目的是资源规划,重点是团队容量、投入分布和不可计划工作;如果目的是审计或客户交付证明,则还要规定证据保留、修改记录和审批权限。不同目的需要不同字段,不能把所有信息都堆进一张表。
一个实用的底线是:填报单元要足以解释工作,又不能细到让记录本身挤占研发时间。许多团队按半天或按任务记录,就能支持计划复盘;只有明确的合同、成本或合规要求,才值得把颗粒度进一步细化。

二、背景和真实场景:为什么研发工时总在月底变成“补作业”
1. 研发工作的时间分布天然不均匀
研发人员的工作常被会议、代码评审、线上问题、环境故障和临时需求打断。一个开发者上午可能处理功能开发,下午先排查线上告警,再参加跨团队评审,最后修复测试发现的问题。若系统只允许把时间记到“功能开发”或“缺陷修复”,日常真实工作就会被迫塞进不准确的类别。
我更愿意把工时填报看作一次低成本的工作分类,而不是精密计时。对一个月的团队管理而言,重要的是区分计划内交付、缺陷与返工、支持与维护、沟通协调、技术债和学习探索;通常不需要精确知道每一次切换具体用了几分钟。
2. 月末集中填报会放大记忆偏差
人对近期事件的记忆往往比两周前的工作更清晰。月末一次性补填,容易出现取整、套用相似描述、把零散时间归到主项目等情况。数据看起来完整,实际却失去了区分项目投入和工作类型的能力。
这不是简单的员工自律问题。如果流程默认月底填报,表单又要求回忆几十条工作,管理者就把记忆成本和错误风险转嫁给填报人。改善方式应先从缩短补填周期、减少必填字段、建立清楚的任务归属开始,而不是先增加处罚。
3. 项目负责人关心偏差,研发人员关心记录成本
负责人希望知道计划和实际投入的差异,研发人员则担心填报变成额外行政工作,甚至担心工时被直接用于个人排名。两边的顾虑都合理。流程设计若只满足管理报表,团队会倾向于形式填报;若完全不做审核,项目投入又会失去参考意义。
在面向中大型企业、百人以上组织的管理实践里,工具的价值往往不在于字段数量,而在于权限、项目结构、审批链和统计口径能否保持一致。以 PingCode 这类研发管理平台为例,适合重点评估任务关联、工时记录、角色权限、变更留痕和跨项目汇总是否能配合组织的流程,而不是只问“能不能填工时”。具体能力应以实际产品配置和试用验证为准。
4. 先分清数据用途,才能谈透明与信任
工时用于项目成本核算,不等于可直接用于个人绩效;用于资源规划,也不等于可以据此比较不同职能的效率。产品经理、测试工程师、后端开发和运维人员的工作结构不同,单位工时对应的产出不可简单横向比较。
我建议在上线前公开回答四个问题:谁能看到个人记录;数据用于哪些决策;哪些用途被明确禁止;员工如何纠正误归属或错误时长。把用途说清楚,往往比在制度里重复强调“如实填报”更能提升数据质量。

三、常见误区:看起来严格,实际上会把数据越管越假
1. 误区一:把满填报率当成高质量
填报率只说明记录提交了多少,不说明记录是否准确、是否有业务归属,也不说明数据是否能支持决策。员工每周提交了 100% 的工时,但工作描述只有“开发”“沟通”“处理问题”,审核者仍无法判断投入去了哪里。
更合理的质量指标至少有三层:提交及时率、可追溯率、异常闭环率。团队可以先把及时率做到稳定,再检查任务关联和描述质量,最后观察发现的问题是否推动了计划或流程调整。
2. 误区二:每条记录都要求写成长篇日报
长描述不等于强证据。审核者需要的是能识别工作对象、动作和结果的信息,例如“为支付回调增加重复请求保护,关联缺陷任务并完成测试验证”。这比“今天完成大量代码开发及相关沟通”更有用,也不必写成一篇工作总结。
建议采用结构化简述:做了什么、对应哪个任务或工作类型、形成什么结果。对常规任务,只要关联工作项并写清关键结果即可;对临时支持或无法关联任务的工作,再补充原因和处理对象。
3. 误区三:把工时偏差直接认定为员工效率低
计划工时和实际工时不一致,可能来自估算偏差、需求变更、依赖等待、测试环境故障、评审延迟或返工。把偏差直接归因于个人,会让团队更愿意压低记录或修改估算,而不是暴露真正的流程问题。
偏差首先是一个调查入口。审核者应先问:范围是否变化;是否发生计划外支持;依赖是否按时到位;验收标准是否清晰;同类任务是否反复低估。只有排除了工作环境和计划因素,才适合进一步讨论个人执行问题。
4. 误区四:用“坐满八小时”推断实际贡献
合同工时、实际投入和有效产出是三个不同概念。工时记录不能证明工作质量,也不能替代交付验收。把时长当成贡献,会对复杂问题解决、架构治理和高质量评审产生错误激励,还可能让团队把无效加班误当成敬业。
尤其要避免在排行榜中按个人总工时排序。若确实需要看个人负荷,应结合任务数量、角色、值班安排、休假、计划外工作和产出质量,并优先用于识别过载,而不是给员工贴上高效或低效标签。
5. 误区五:所有角色采用同一套类别
“开发、测试、会议”对某些团队够用,对另一些团队却不够。测试团队可能需要区分自动化建设、测试执行和缺陷复测;运维团队需要区分例行维护、事件响应和平台建设;产品岗位需要区分需求澄清、用户研究和交付协调。
类别过少,无法解释投入;类别过多,填报者会犹豫并频繁选错。我通常建议从能支持一个具体决策的问题出发增加类别。若一个类别既没人能稳定使用,也从未进入管理分析,就应考虑合并或删除。
| 错误做法 | 表面效果 | 隐藏代价 | 更稳妥的替代方式 |
|---|---|---|---|
| 只盯提交率 | 报表看起来完整 | 无效描述、错误归属仍大量存在 | 同时看及时率、可追溯率和异常闭环 |
| 按个人总时长排名 | 容易生成榜单 | 鼓励加班和虚报,忽略角色差异 | 先看团队容量和负荷分布 |
| 逐条要求长篇说明 | 记录内容变多 | 填报时间上升,描述质量未必提升 | 任务关联加简短结果描述 |
| 所有偏差都找个人原因 | 问责路径简单 | 计划、依赖和返工问题被隐藏 | 先查范围、依赖、打断和验收标准 |

四、专业判断逻辑:怎样区分合理偏差、记录问题和管理问题

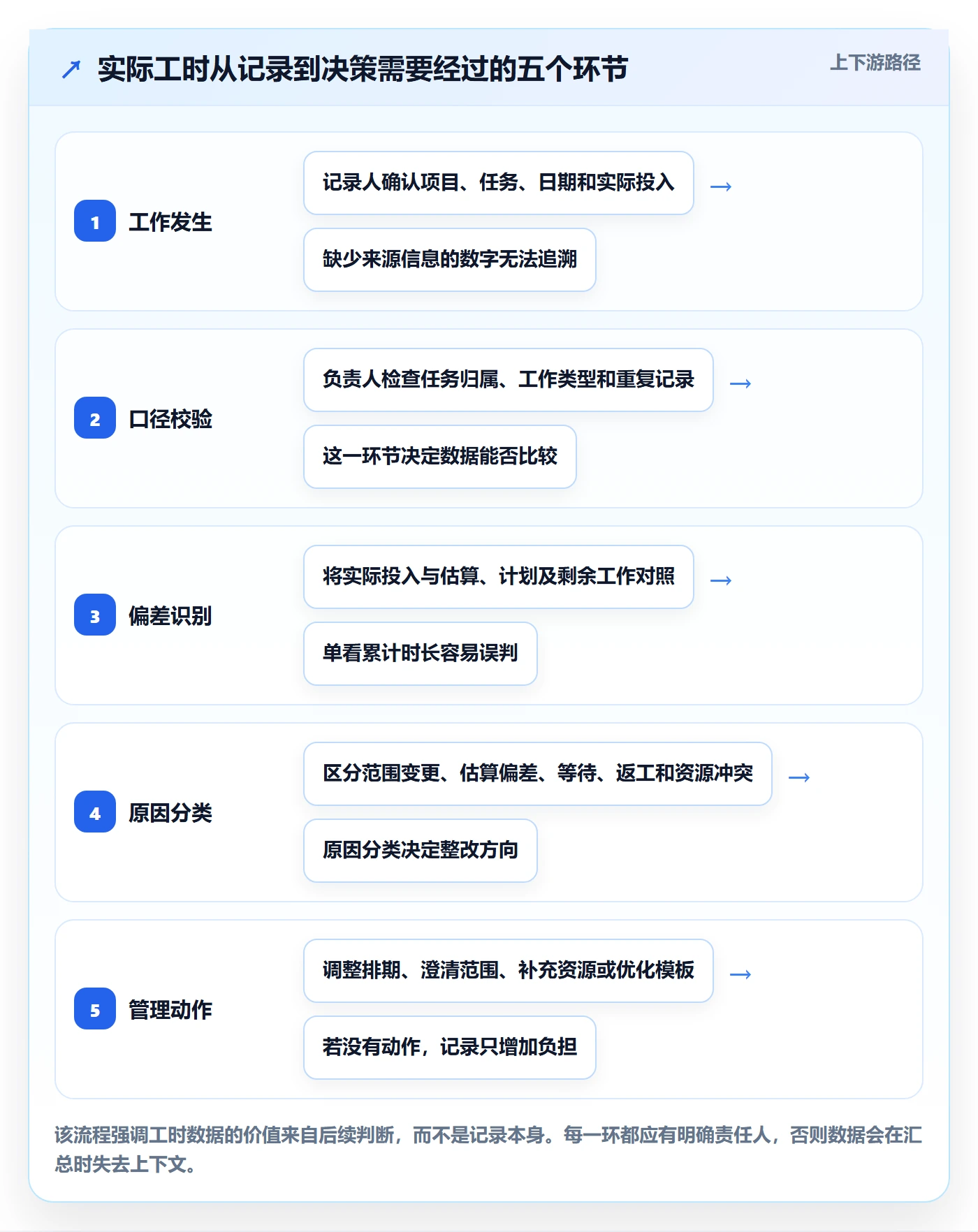

1. 先判断“能否追溯”,再判断“是否合理”
审核单条工时,我会按顺序检查:是否有明确日期和人员;是否关联项目或工作类型;是否有对应任务、事件或结果;时长是否符合工作情境;是否存在重复、冲突或明显异常。前两项属于基本完整性,后几项才涉及业务合理性。
如果一条记录无法关联任何任务,也未说明是会议、支持、学习或维护,先退回补充信息;如果记录有清楚的工作对象和结果,只是时间高于预估,应进一步核实范围变化和障碍,而不是立即判为错误。
2. 把计划偏差拆成可解释的原因
建议团队使用统一的偏差标签,例如需求变更、依赖等待、返工、线上支持、估算偏差、环境问题和验收延迟。标签不宜太多,开始阶段控制在 6 至 8 类,确保每类都有明确定义和例子。
记录偏差原因不是为了给偏差找借口,而是让复盘能落到可行动的问题上。若“依赖等待”连续出现,就要检查跨团队交付协议;若“返工”占比高,就该看需求和验收质量;若“线上支持”频繁挤占迭代计划,就需要调整值班容量或维护预算。
3. 设置异常阈值时,要区分提示和判定
阈值适合用来提示人工复核,不适合自动定罪。例如某人一天记录超过合同工作时间、一个任务实际投入达到估算的两倍、同一时段出现重叠记录,都可以触发提醒。触发后要先核对日期、时区、任务拆分和补录情况。
我倾向于让规则分为三级:低风险提示用于个人自查;中风险退回补充说明;高风险由负责人核对并留下处理记录。阈值应根据团队的工作节奏试运行后调整,不能把一条普遍阈值强行套给所有角色。
4. 区分“工时审核”与“绩效评估”
工时审核确认投入记录的完整性和归属,绩效评估则要综合目标完成、质量、协作、专业能力和团队影响。两者可以共享部分上下文,但不能把“加班多”或“工时填得满”直接转成绩效加分。
如果组织决定将工时用于成本核算或项目收益分析,应明确其用途边界、访问权限和保存周期。个人记录一旦进入不同用途的分析,最好保留统计口径说明,避免同一数字在不同报表里被解释成不一样的结论。
5. 评估系统时,检查数据链路而不是只看审批按钮
选择管理工具时,我会重点核对几个实际流程:任务能否关联工时;工时更正是否留痕;审批能否按项目或角色配置;跨项目汇总是否保持口径统一;导出数据是否能追溯到原始记录;权限是否可以按组织需要控制。
对百人以上、多项目并行的团队,还要模拟组织调整、项目移交、离职交接和跨部门协作。演示环境里能填一条记录,不代表月末可以稳定处理数千条记录,更不代表权限和统计口径能适配真实组织。

五、案例与数据观察:一支 24 人研发团队怎样减少月底返工
1. 案例边界和数据口径
下面是一组为说明方法而构造的情景模拟,不是某家企业的真实披露,也不是行业基准。团队有 24 人,包含开发、测试和运维,按两周迭代推进。实施前,成员多在月末补录,负责人逐条审批,但审批意见集中在“请补充说明”。
团队观察了连续 8 周的流程记录:每月约 480 条工时记录,月末最后两天提交的记录约占 42%;平均每人每月用于补录和解释的时间约 55 分钟;任务关联率约 68%;项目负责人每月花 11 小时处理退回、追问和汇总。以上数值仅用于展示一种常见问题结构,不能直接外推到其他团队。
2. 第一步:重新定义记录最小单元
团队先把类别收敛为五类:计划交付、缺陷与返工、支持与维护、协作会议、技术改进。记录必须关联一个工作项;无法关联时,允许选择“临时工作”,但需写清触发原因和处理结果。
他们没有强制每 15 分钟填一次,而是要求每周记录一次,工作项结束或发生明显工作类型变化时及时更新。这样减少了回忆负担,也保留了足够的分类信息。对线上事件则采用事件编号归集,避免多个人分别用不同描述记录同一问题。
3. 第二步:把审核从逐条问责改成异常优先
负责人不再对每条常规记录重复确认,而是先看缺项、无任务关联、时长冲突和计划偏差。常规任务满足规则后批量通过;异常项要求补充原因;项目层面每周检查偏差类型和工作结构。
这个变化很重要:审批工作量没有因为减少检查而失控,反而从重复确认转向少量高价值核对。对高风险记录保留人工判断,对低风险记录交给规则处理,审核者因此能把时间用在分析“为什么返工增加”而不是反复确认“这条任务存在”。
4. 第三步:把投入偏差连接到迭代复盘
第二个月,团队发现一项计划投入 40 小时的功能实际记录为 58 小时。若只看超出 45%,很容易得出估算不准的结论。进一步拆分后,额外投入中有 8 小时来自验收标准补充后的返工,6 小时来自外部接口联调等待,4 小时来自一次线上支持。
负责人据此把后续行动分开:需求评审增加接口边界清单;跨团队计划里增加联调缓冲;值班支持单独归集,不再直接挤占功能开发估算。工时数据没有替代复盘,但帮助团队用事实定位了偏差来源。
5. 前后对比:更重要的是解释能力提升
在这组模拟案例里,流程调整 8 周后,任务关联率从 68% 提高到 91%;月底最后两天提交的记录比例从 42% 降到 14%;负责人每月审核和汇总时间从 11 小时降到 6 小时;异常工时的平均补充闭环时间从 4.2 个工作日降到 1.6 个工作日。
这些变化不应被解读为研发效率提高了某个百分比。能确定的是数据更及时、更容易追溯,管理者更快看见了偏差原因。是否真正提升交付效率,还需要继续观察缺陷率、计划完成情况、返工投入和线上事件等结果指标。
| 观察项 | 调整前 | 调整后 | 解释边界 |
|---|---|---|---|
| 任务关联率 | 68% | 91% | 反映记录可追溯性,不直接代表产出质量 |
| 月底两天提交占比 | 42% | 14% | 反映填报时点变化,不等于记忆偏差完全消失 |
| 负责人月度审核汇总时间 | 11 小时 | 6 小时 | 反映流程负担下降,仍需监测异常处理质量 |
| 异常记录平均闭环时间 | 4.2 个工作日 | 1.6 个工作日 | 反映问题响应更快,不等于偏差已经消除 |

6. 案例里的关键判断:少填不等于少管理
这个案例的核心不是增加了更多字段,而是减少了无效记录和低价值审批。团队只保留能支持判断的类别,让任务关联承担主要证据功能,再把管理者注意力集中到异常和趋势上。
如果调整后提交率上升,但任务关联率不变,说明提醒有效、数据质量未必提高;如果关联率上升但异常闭环时间不变,说明审核流程仍有瓶颈;如果审核耗时下降、返工却持续增加,就要检查规则是否过度自动通过。每一个指标都需要配套解释,不能只看一个好看的数字。
六、落地教程:从口径、流程到试运行逐步实施
1. 先写一页工时管理口径说明
正式配置系统前,先用一页纸说明工时的用途、记录对象、分类定义、审核责任和更正规则。最好用真实的边界案例测试定义,例如代码评审算协作还是项目交付;线上告警算支持还是缺陷;等待外部依赖是否记录;休假和培训是否纳入项目容量。
如果不同负责人对同一个案例给出不同归属,说明口径还不够清楚。先解决定义分歧,再上线表单,否则系统只会更快地收集互相矛盾的数据。
2. 配置最少但够用的字段
基础字段通常包括人员、日期、项目或工作类型、任务、时长和简短说明。可以按需增加偏差原因、是否计划内、事件编号等字段,但每新增一个字段都要问:它会触发什么具体决策?如果没有明确答案,就先不加。
描述字段可以提供例句而非强制长文本。例如,“完成了什么工作,产生什么结果,若为临时事项说明触发原因”。对有明确任务的记录,系统自动带出任务标题通常比重复手写更有效。
3. 设定工作节奏与截止时间
适合多数研发团队的起点是每周填报、每周审核、每个迭代复盘。若项目按月结算,仍可每周记录,月末只做汇总和异常核对。填报截止时间应避开高峰交付节点,并设置清晰的补录窗口和更正方式。
如果团队工作节奏变化很大,可以先试运行两种频率:日常轻量更新与每周集中确认。观察成员填报耗时、遗漏率和补录率,再决定最终安排。不要仅凭管理者偏好选择“每天”或“月底”。
4. 建立退回和更正规则
退回理由要具体,例如“请补充对应工作项”或“请确认该时段是否与另一条记录重叠”,不要只写“信息不完整”。填报人需要能看到哪项不符合口径,也需要有修改后重新提交的路径。
已审批记录如需修改,应保留修改前后的值、修改人、时间和原因。对已结账周期的改动,还要明确由谁批准。没有留痕的修改会破坏审计可信度,也让后续复盘无法判断数据为何变化。
5. 先试点,再决定推广
试点不宜只找流程最简单的团队。可以选择一个开发团队、一个测试或运维团队,让不同工作结构暴露分类定义和权限问题。试点周期至少覆盖两个迭代或一个完整结算周期,才能观察一次性培训效果之外的真实使用情况。
- 第一周:定义口径。收集常见工作场景,确认工作类别、任务关联和偏差原因。
- 第二周:配置与演练。让填报人和审核人用历史案例试填,记录容易选错的字段。
- 接下来两个迭代:试运行。每周检查填报耗时、关联率、退回原因和异常处理周期。
- 试点结束:复盘取舍。删除没人使用的字段,修订争议最大的分类,再决定是否扩大范围。
6. 用工具验证流程,不要让流程迁就演示
工具评估时,建议准备一组实际场景进行演示:员工同时参与两个项目;一条工时被退回后修改;线上事件由多人共同处理;人员转组后历史记录仍需保留;项目负责人只能查看授权范围;管理者需要导出某一迭代的汇总并追溯到原始工作项。
如果正在评估 PingCode 等研发管理平台,可安排研发、项目管理、财务或运营、安全管理等角色共同验收。重点观察真实工作流能否连通,而不是只让供应方演示录入页面。涉及权限、报表、集成和数据保留的能力,应在合同及配置方案中逐项确认。

七、不同团队的行动建议:不要把一种审核强度套给所有人
1. 小团队或刚开始管理项目投入
若团队规模较小、项目数量有限,先用简单分类和每周记录即可。重点是建立任务关联习惯,收集一到两个迭代,观察计划外支持和返工是否被低估。不必一开始就搭建复杂审批链,也不必按小时细分工作类别。
建议先回答一个问题:工时数据将帮助团队改进哪项决策?若答案只是“管理层想看”,应先澄清用途;若目的是发现维护负担挤占新功能,就优先把支持与计划交付区分开。
2. 多项目并行、资源经常冲突的团队
重点放在人员容量、项目投入和跨项目切换。要确保项目和工作项结构一致,明确共享工作如何分摊,避免同一段时间被重复归集。管理者可以看团队层面的计划投入和实际投入,再和迭代目标、依赖风险结合。
这类团队通常需要项目负责人及时核对,而不是月末统一审批。若同一成员每周在多个项目间切换,应该优先处理工作优先级和资源承诺,而不是要求成员提供更细的时间解释。
3. 有客户结算、合同或审计要求的团队
对外部结算或审计场景,记录的时间、项目、工作类型、修改历史和审批链要有统一规则。系统权限和数据留存需要由业务、财务、法务或信息安全相关人员共同确认,避免研发团队单独决定证据要求。
对外口径要比内部复盘更严格,但也要区分可计费工时与实际投入。内部培训、返工、待命和非项目支持是否计费,必须依据合同和组织政策定义,不能由填报人自行推断。
4. 运维、平台或高频支持团队
这类团队的工作经常由事件触发,按常规任务填报容易漏掉突发投入。建议使用事件编号、值班周期和服务类型归集,并统计事件处理、例行维护、平台建设和技术债治理的结构。
审核时要特别关注重复事件和长期救火。如果支持工时长期占据高比例,可能意味着系统稳定性、容量规划或产品质量存在结构性问题。不能只要求运维人员把事件记录得更细,而不调整事件源头和服务安排。
5. 远程协作或跨时区团队
跨时区记录要统一日期边界和时区展示,避免一项夜间工作在不同报表中落入不同日期。异步协作和等待反馈也要有明确的归属规则,不要把“等待”机械地记录为持续投入。
建议审核工作结果、任务状态和必要的协作证据,而不是依赖在线状态或键盘活动等监控数据。此类监控难以解释复杂研发工作,还会增加信任成本。
6. 个人记录异常频繁的团队成员
先一对一核对原因,按顺序检查任务拆分、临时支持、工作分配、填报理解、系统操作和实际负荷。若是系统或口径问题,应修复流程;若是工作结构导致过载,应调整优先级;若多次培训和澄清后仍存在不实记录,再按组织纪律流程处理。
不要在公开会议上展示个人异常榜单。公开羞辱会让员工更谨慎地暴露问题,长期结果通常是数据更整齐、问题更隐蔽。
八、不同情况下的取舍:精度、成本、透明度与信任无法同时无限提高
1. 记录精度和填报成本之间的取舍
越细的时间单位,越容易得到表面上的精确数字,但填报、审核和纠错成本也随之上升。对项目成本、合同交付有强要求时,可以采用较细颗粒度;对团队资源规划,按半天或按工作项记录通常更经济。
我的判断方法是先估算数据精度每提高一级,实际能改善什么决策。如果无法说明更细数据会改变预算、排期或合同处理,就不值得把细粒度当成管理先进性的标志。
2. 自动规则和人工判断之间的取舍
自动规则适合发现缺项、重叠、异常时长和超期记录;人工判断适合解释计划外工作、跨项目投入和复杂偏差。把所有记录交给人工,成本高且口径不稳定;把所有异常自动拒绝,又会误伤正常工作场景。
因此,建议让规则负责筛查,让负责人负责解释,让项目复盘负责改进。规则触发最好产生“待核实”状态,而不是直接给出“错误”结论。
3. 个人透明和数据最小化之间的取舍
为了项目追溯,负责人可能需要看到工作项和投入;为了员工隐私与信任,组织又不应无限扩大个人数据访问范围。可按职责分层授权:项目负责人看项目范围,团队负责人看团队负荷,系统管理员处理配置,其他角色只看必要汇总。
对个人数据的使用,应当有明确目的和访问记录。管理透明并不等于所有人都能看到所有人的每条记录,公开统计口径和决策规则,往往比公开个人明细更有助于建立信任。
4. 审核速度和记录质量之间的取舍
审批速度太慢,填报会积压,月末数据失去时效;审核过快且不看异常,又可能让错归属长期进入报表。可以用分层处理:规则通过的常规记录批量处理,异常记录进入人工队列,并设置处理时限。
审核时限应结合团队节奏,而不是追求所有组织使用同一个数字。关键是让提交者知道何时能得到反馈,审核者知道哪些事项需要优先处理。
5. 统一口径和角色差异之间的取舍
完全统一有利于跨团队汇总,却可能抹掉不同岗位的工作结构;每个团队都自定义,又会造成横向数据不可比。较稳妥的做法是统一核心维度,例如计划交付、维护支持、缺陷返工和协作,再允许团队增加少量扩展类别。
跨团队比较时,应优先比较工作结构和趋势,不要直接比较个人的单位工时产出。只有任务定义、质量标准、角色范围和统计周期足够一致,横向指标才有解释基础。
| 管理目标 | 更值得优先保障 | 可以适度放松 | 不建议牺牲 |
|---|---|---|---|
| 项目资源规划 | 项目归属、计划偏差、工作结构 | 分钟级精度 | 数据用途边界和团队信任 |
| 客户结算或审计 | 时间口径、修改留痕、审批链 | 内部分析类别的灵活性 | 证据完整性与权限控制 |
| 降低管理负担 | 异常优先、规则校验、批量处理 | 逐条人工确认 | 高风险记录复核能力 |
| 分析返工与支持成本 | 工作类型、事件归集、原因标签 | 个人排名 | 偏差原因的可解释性 |
九、结尾:先让数据可信,再让数据参与决策
1. 真正有效的工时审核,不以“管得严”为目标
工时管理的难点不在于让每个人填满表格,而在于让团队能够把投入和工作结果放在同一个语境里讨论。审核做得好,能更早发现计划外支持、返工、依赖等待和资源冲突;做得不好,就会把管理成本变成更多填表、更长说明和更多互不信任。
我最看重的不是工时数字有多精确,而是团队能否解释数字从哪里来、哪些数据不完整、偏差为何发生,以及下一步会怎样改变工作方式。可信、可追溯、能推动行动的数据,比看起来精确但没人敢用的数据更有价值。
2. 下一步可以从一个迭代开始
如果准备启动或优化工时审核,不妨先选一个团队和一个迭代,完成四件事:写清数据用途;把工作类别缩减到可解释的范围;要求工时关联任务或明确工作类型;每周复盘一种最常见的偏差原因。
一个迭代结束后,比较填报耗时、任务关联率、异常闭环时间和返工投入,再决定要不要调整字段、审批频率或系统配置。不要先追求全组织一次性上线,也不要把试点中出现的偏差当成失败。它们恰恰是口径和流程需要被修正的证据。
如果团队只能记住一句话,我建议记住:审核工时不是为了证明每个人有多忙,而是为了让组织更早看见时间被什么消耗,并据此做出更好的计划。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时管理工时审核教程:研发团队效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569232
读者评论
我们团队以前也是月底集中补填,后来改成每周简单记录,任务归属确实清楚了一些。不过临时会议和线上支持经常打断工作,怎么分类才能既不漏记又不让填表变复杂,还需要结合团队实际试。
把工时偏差先当作排查线索,而不是直接归因于个人,这点比较实用。我们项目延期时常见的问题是需求变更和依赖等待,但如果没有统一的原因标签,复盘时很难看出是不是反复发生。
工时数据和绩效分开使用很重要。即使记录能关联任务,也未必能体现代码质量、评审贡献或问题解决难度;如果组织确实要做成本分析,最好提前说明谁能查看、数据保留多久。
