需求池上线三个月,条目从几十条涨到几百条,产品经理却仍然靠私聊、表格和会议决定先做什么,这不是需求不够规范,而是需求池只收集了意见,没有建立决策机制。对企业管理者来说,需求池落地的关键不是把所有想法放进一个系统,而是让每条需求都能回答四个问题:谁提出、解决什么问题、值得投入多少、何时复盘。
一、先讲核心结论:需求池不是收件箱,而是资源配置机制
1. 先定义需求池要解决的经营问题
我判断一个需求池有没有价值,不先看字段数量,也不先看有没有可视化看板,而是看管理层能否据此做出可解释的取舍。一个能用的需求池,至少要把需求从提出、澄清、评估、排序、承诺、交付到结果复盘串起来。
需求池的管理对象也不只是“功能点”。它要承接客户反馈、销售承诺、内部效率改进、合规要求、技术治理和战略项目等不同来源。它们的价值尺度不同,不能放在一张表里用同一个“紧急程度”字段决定优先级。
我的核心判断是:需求池的第一目标不是让需求透明,而是让资源分配透明。透明只是手段;如果需求虽然都看得见,最终仍由谁声音大、谁离决策者近来决定,管理方式并没有改变。
2. 把成功标准设在决策质量,而不是需求数量
常见的建设目标是“完成需求录入”“统一需求入口”或“上线管理平台”。这些目标只能证明工具被启用,不能证明管理改善。更好的指标应覆盖输入质量、决策速度、交付结果和反馈闭环。
| 管理环节 | 建议观察的指标 | 指标回答的问题 |
|---|---|---|
| 输入质量 | 需求补充完整率、重复需求占比 | 进入评估环节的信息是否够用 |
| 决策效率 | 从提交到首次结论的中位天数、超期待评估数 | 管理流程是否形成稳定节奏 |
| 资源分配 | 战略需求投入占比、临时插单占比 | 实际投入是否符合经营重点 |
| 交付效果 | 目标指标达成率、上线后使用情况 | 完成的需求是否产生预期价值 |
建议先选三至五个指标建立基线,不要一开始就做复杂绩效体系。尤其要区分“按期交付率”和“需求价值实现率”:前者是交付管理指标,后者才接近经营结果。按期交付不代表做对了事情。
二、背景和真实场景:需求为什么会在企业里失控
1. 多部门组织的难点不是需求多,而是语境不同
在中大型组织里,同一句“希望增加批量导出”,可能来自客户交付受阻、销售演示需要、运营统计费时,也可能是内部审计要求。表面上是一个功能请求,背后却有不同的用户、风险和收益。只记录功能名称,就会把这些需求误认为同一件事。
另一个典型场景是多个渠道同时收需求:客户成功在群里记,销售放进客户跟进表,产品经理记在个人文档,研发在缺陷列表里收到临时请求。到了季度规划时,团队看到的是几份互不相通的清单,无法回答哪些是真正重复、哪些已经承诺、哪些属于合规底线。
2. 需求池堵塞通常是入口、评估和承诺三处断裂
入口断裂意味着提出者不知道去哪儿提交,管理者收到的材料缺少背景。评估断裂意味着每个部门用自己的标准判定价值,优先级无法横向比较。承诺断裂则意味着需求被标记为“已排期”后,提出者误以为已经确定交付,而团队实际上只是把它放进候选列表。
我建议把“收到”“待澄清”“待评估”“候选”“已承诺”“已交付”“已验证”分成不同状态。尤其要把“候选”和“已承诺”明确区分:前者表示值得进入规划比较,后者表示团队已经为交付投入容量。
3. 先做场景分层,再确定统一入口
统一入口不等于所有需求走同一张表。外部客户反馈、内部改进、技术债、合规事项可以进入同一管理体系,但需要通过类别、风险等级和评估模板区分。入口统一的是“可追踪性”,不是把所有判断规则压成一个模板。
- 客户问题:记录受影响客户、使用场景、问题频率、替代方案及续约或交付影响。
- 内部效率:记录当前人工步骤、发生频率、单次耗时和受影响岗位。
- 合规与安全:记录义务来源、截止时间、未处理后果和责任人。
- 技术治理:记录故障、变更速度、维护成本或未来交付风险,避免只写“需要重构”。
这种分类能减少一种常见争论:团队把“有截止日期的合规要求”和“可能提升体验的便利功能”放在同一尺度上比较。前者通常需要先判断是否存在不可延期的约束,再讨论实现路径;不能简单因为它的商业收益分数较低就排到队尾。
三、常见误区:看起来在管需求,实际上在积累债务
1. 误区一:把需求池做成许愿墙
只要员工能提交,条目就不断增加,但没有责任人、澄清时限和关闭规则。久而久之,提出者不再相信提交会有回应,产品团队也不再相信池里的内容有参考价值。需求池越大,信息噪音越高。
我的做法是设定“首次响应”而非“必定解决”的服务承诺。例如,普通需求在五个工作日内获得分类或补充信息请求;紧急安全事件走单独通道。时间是建议基准,不是行业统计结论,企业应按团队规模和业务节奏调整。
2. 误区二:用一个分数制造客观假象
有些团队把客户数、收入、战略价值、开发成本和紧急程度都填进公式,得出一个看似精确的优先级分数。问题在于,输入往往是主观估计,数字的小数位不会让判断变得客观。一个“8.6分”的需求,不一定比“8.2分”更值得做。
评分可以帮助讨论,却不应替代讨论。我倾向于先设门槛,再做相对排序:合规和安全义务先识别硬约束;战略项目看目标贡献和依赖关系;普通优化再用价值、覆盖面、时效性与成本比较。
3. 误区三:把“客户提出”当成“客户价值已证实”
客户反馈是重要信号,但单个客户的表达不等于普遍需求。需要进一步确认:提出者是实际使用者还是采购方?问题是否反复发生?用户是否已经用人工绕过?若不解决,会造成流失、成本、风险还是不便?
不要只统计提出需求的客户数。对高价值客户的单次请求,也要记录其合同影响和替代方案;对大量相似反馈,则要合并到共同的问题陈述,而不是简单把每条反馈各算一票。
4. 误区四:把软件上线当作流程落地
平台可以记录字段、状态、权限和变更,但不能替企业决定谁有权承诺交付、什么情形可以插单、业务负责人何时参与评估。若治理规则没有定,工具只会更快地复制原有混乱。
选型时应把流程适配、数据权限、历史迁移、部署要求和跨团队协作放在同一张评估清单里。对于流程复杂、组织规模较大的企业,是否支持私有化部署、历史数据平滑迁移以及与现有研发链路衔接,都可能是决定性条件,而不是上线后的补充项。
四、专业判断逻辑:如何决定一条需求值不值得做
1. 先做准入判断,别急着打分
每条需求先过四个问题:它描述的是问题还是解决方案?有没有明确受影响对象?是否已有重复条目?是否属于紧急风险或硬性义务?这一步的目的不是否决需求,而是避免把信息不足的描述直接塞进规划会议。
需求描述可以用一个简洁结构:目标用户在什么情境下遇到什么阻碍,当前如何处理,造成什么影响,希望达到什么可观察的结果。比如,“增加批量导出”是方案;“财务人员每月需逐条导出约三百笔记录,核对过程约耗费两个人时,容易漏项”才是可评估的问题描述。这里的数字应来自实际观察,不应为了完整而编造。
2. 将硬约束与可比较价值分开
我建议把需求分成两条判断路径。第一条识别不可忽略的约束:法规、安全、合同承诺、重大故障和关键依赖。第二条比较可选择的投资:客户体验、收入机会、运营效率、战略探索和技术改善。两条路径最终都要进入资源讨论,但不应用同一个分数掩盖性质差异。
| 判断维度 | 需要验证的证据 | 常见误判 |
|---|---|---|
| 影响范围 | 用户数量、发生频率、关键岗位覆盖 | 把“很多人可能需要”当成实际使用证据 |
| 业务结果 | 收入、留存、成本、风险或周期变化 | 只写“提升体验”,没有可观察结果 |
| 时效与窗口 | 合同节点、业务季节性、依赖项目时间 | 所有提出者都把需求标为紧急 |
| 实施成本 | 研发、测试、迁移、培训与运维投入 | 只估编码时间,不估上线和维护成本 |
| 不做的代价 | 继续人工处理、流失风险、事故概率 | 只计算做的收益,不核算维持现状的代价 |
3. 用“证据等级”表达不确定性
需求评估不可能一开始就拥有完整数据。与其给出虚假的精确预测,不如标记证据等级。比如,A级是已有日志或财务记录支持;B级是多名用户访谈和重复案例支持;C级是单一客户或内部判断;D级是未经验证的设想。等级不是价值排名,而是提醒决策者还缺什么信息。
当一条需求价值可能很高但证据等级较低时,合理动作往往不是直接开发,而是安排访谈、原型测试、数据埋点或小范围试点。这样把“是否值得投入”拆成两个问题:是否值得验证,以及验证后是否值得规模化投入。
4. 排序要看组合,而不只看单条需求
需求按价值从高到低排列,并不一定形成最好的季度计划。一个团队还要考虑关键依赖、能力结构、技术风险和容量结构。如果所有高分项目都依赖同一支小团队,表面上的排序无法转化成可交付计划。
季度规划可以把容量分为业务承诺、战略投入、维护与风险治理、临时缓冲等部分。具体比例不应照抄统一模板。成熟团队可以用历史实际投入反推容量;数据不足的团队先观察四至八周,记录插单、故障处理和非计划工作,再确定比例。
五、具体案例与数据观察:一个跨部门需求池如何从清单变成决策工具
1. 场景说明:先把示例与真实统计分开
以下为便于落地讨论的情景模拟,不是某家企业的公开业绩,也不代表行业平均值。假设一家约二百人的软件服务企业,产品、研发、销售、交付和客户成功都能提出需求。实施前,需求分散在多个表格和群聊中,规划会反复讨论“谁先提”“客户是不是大客户”,却缺少统一证据。
团队先抽取最近两个季度的需求记录,按相似问题合并,再将状态统一为待补充、待评估、候选、已承诺、交付中、已验证和关闭。清理时没有把旧条目全部删掉,而是保留提出渠道、最近更新时间和关闭原因,便于识别长期无人确认的“沉睡需求”。
2. 试运行的关键动作:用代表性样本检验规则

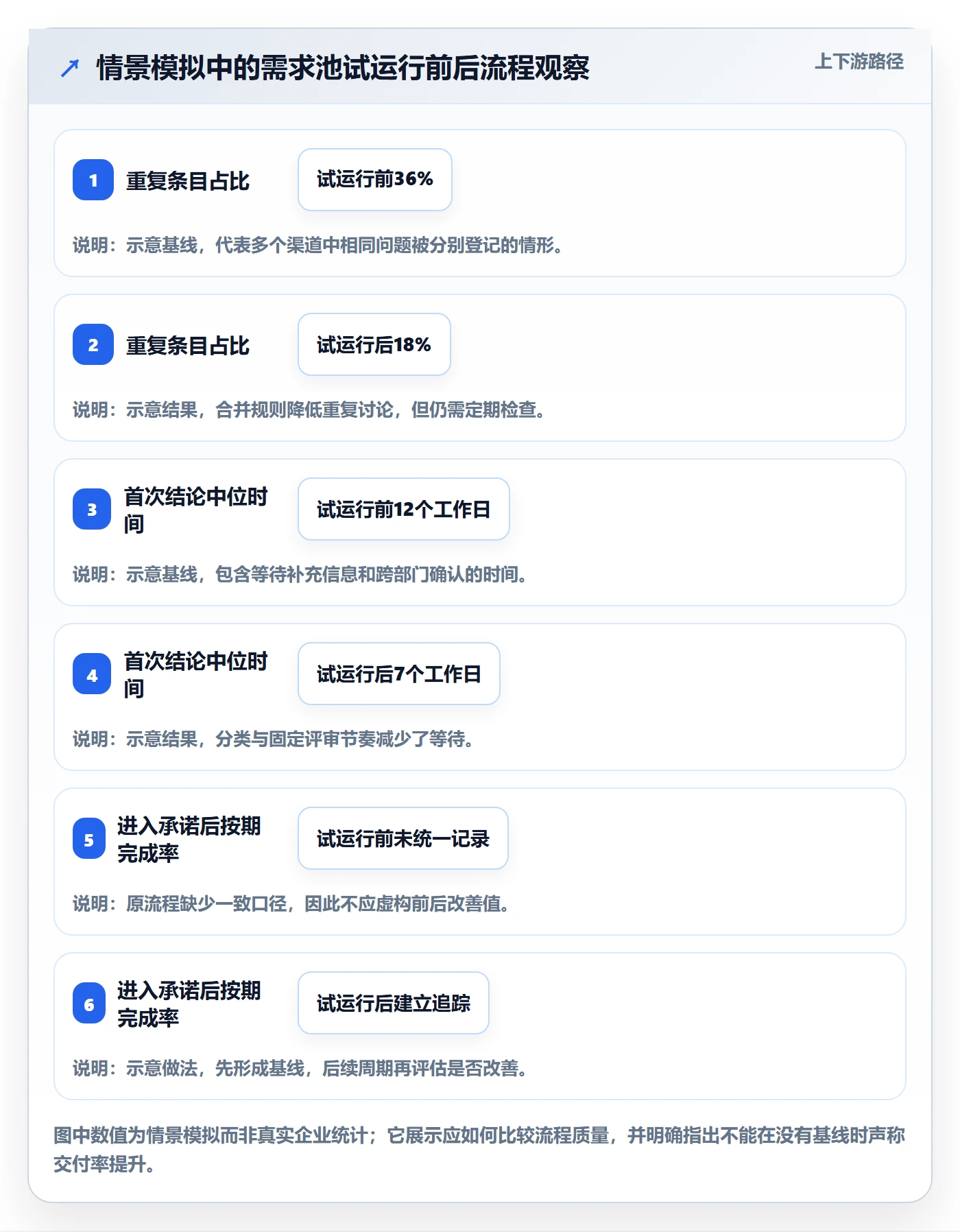

第一轮没有追求把所有历史需求整理得一尘不染,而是选取约六十条代表性需求,覆盖客户反馈、内部效率、技术治理和合规事项。这个数量是情景设定,目的在于让跨部门评审能处理得完,并观察分类规则是否适用。
团队邀请产品、研发、交付、销售和合规代表参加双周评审。需求负责人会先讲问题和证据,研发代表估算成本区间,业务代表说明影响,主持人记录分歧和缺失信息。没有足够依据的条目不强行排序,而是进入验证队列。
模拟观察的变化不是“需求被更快开发”,而是决策过程更可追溯:讨论前,重复条目先被合并;会议中,合规硬约束和商业机会分开处理;会议后,提出者能看到结论、责任人和下一步。首轮之后,团队发现最耗时的不是打分,而是补齐用户场景和成本估算。

3. 示例需求如何比较:批量导出与操作审计
假设池中有两条需求。第一条是客户提出批量导出,当前有多个客户用人工方式处理;第二条是操作审计记录改进,客户日常反馈不强烈,但交付与合规团队认为它关系到审查效率。若只按“提出客户数量”排序,第二条容易被低估;若只按“风险”排序,又可能把所有技术治理都无限前置。
团队先分别确认目标:批量导出的验证重点是人工处理耗时和适用客户范围;审计记录的验证重点是审查所需信息是否完整、当前补证成本和义务期限。随后把两项需求放进不同判断路径:前者作为可比较的效率投资,后者先判断是否存在硬性约束,再比较实现方式和截止窗口。
| 模拟项目 | 价值证据 | 成本与风险 | 合理下一步 |
|---|---|---|---|
| 批量导出 | 记录受影响客户、每月处理频率及人工耗时 | 评估权限、数据量和导出安全要求 | 先做小范围原型,观察任务完成时间变化 |
| 操作审计 | 检查审查缺失项、补证次数和相关期限 | 评估日志留存、查询性能与权限边界 | 先确认义务和风险,再比较最小合规实现 |
这个比较没有预设哪一项一定胜出。它的价值在于把“谁声音更大”变成“哪些证据足以支持投入”。如果批量导出只能证明少数用户觉得方便,团队可能先做原型;如果审计改进涉及明确期限,就应优先保证风险可控,同时把范围限制在满足要求所需的最小方案。
4. 用结果指标验证,而不是以“上线”作为终点
批量导出上线后,团队应比较使用前后的任务完成时间、失败率和支持请求;审计改进则观察审查准备时间、缺项数量和补证次数。若上线后使用率低,可能是需求判断错了,也可能是入口难找、培训不足或目标用户并未参与设计,不能只用“功能已交付”结案。
对于没有历史基线的团队,可以先选一组代表性用户,记录上线前的任务时长和失败情况,再在上线后按相同口径复测。样本不必假装具有统计显著性,但必须明确样本范围、测量时间和外部变化,否则前后对比容易把季节性或人员变化误当成功能效果。

六、落地步骤:从试点到组织级运行
1. 第一步:明确边界和决策权
试点开始前,管理者要先回答三件事:哪些类型的需求进入池,谁负责澄清,谁能批准容量投入。建议指定流程负责人维护规则,需求负责人对内容完整性负责,业务负责人对收益和风险证据负责,研发或交付代表对成本与依赖负责。
决策权不清时,会议容易变成“大家都能提意见,但没人能确认结论”。因此,每个评审事项都要有明确的决策人或授权机制,并记录未决原因、补充责任人和复议时间。
2. 第二步:设计最小可用字段
字段过少,无法评估;字段过多,提交者会填不动。第一阶段只保留能影响决策的核心字段,其他信息通过分类模板或后续澄清补充。避免为了将来可能发生的分析,提前要求所有人填写复杂的业务指标。
- 需求标题与问题描述。
- 提出部门、需求负责人和目标用户。
- 业务场景、发生频率及当前替代做法。
- 预期结果、证据来源和证据等级。
- 需求类别、风险等级、截止时间及其依据。
- 评估结论、成本区间、依赖项和下一步。
- 交付后验证指标、数据来源和复盘日期。
3. 第三步:建立固定节奏和快速通道
需求评审不要只在年度规划时发生。双周或每月的固定节奏适合处理澄清、分类和新候选;季度规划适合结合容量、依赖和经营目标做承诺。对于安全故障和明确的合规期限,设置快速通道,但快速通道必须留下理由、批准人和对原计划的影响。
插单治理尤其重要。每次插入新任务,都要记录被挤出的工作、影响的交付节点和批准依据。这样管理者才看得到临时需求的真实成本,而不会把“临时”误当作不占容量。
4. 第四步:先试点一个业务域,再逐步扩展
首个试点应选择需求类型足够典型、负责人愿意参与、且问题范围可控的团队。不要一上来要求全公司切换全部历史流程。先跑完至少一个评审周期和一次交付后复盘,再判断字段、状态与角色是否有效。
扩展时按组织差异调整模板,而不是复制同一套字段到所有部门。销售团队可能更关注客户与承诺风险,技术治理团队需要维护成本和故障关联,合规事项则需要来源、期限和审查证据。共同的状态体系可以保持一致,评估模板应允许差异。

七、工具选择与系统治理:看流程能否跑通,不看功能清单长短
1. 先用业务场景做选型测试
需求管理工具选型时,演示环境里“能不能建需求”几乎没有区分度。真正需要验证的是:同一条客户反馈能否关联到问题、计划和交付;不同权限能否看到合适的信息;评审结论能否追踪;历史数据迁移后,附件、状态、责任人和关联关系是否仍可用。
我会要求候选方案用企业自己的三类样本完成演示:一条普通优化、一条有外部期限的高风险事项、一条需要跨团队依赖的需求。每条都要从提交走到结论,再展示如何追踪交付结果。这样比听供应商逐项介绍功能更能暴露流程断点。
2. 企业级部署要同时核对安全与维护成本
对于百人以上、团队协作链路较长的组织,部署方式、权限隔离、审计能力、数据备份、集成方式和运维责任都值得在采购前验证。私有化部署可能满足部分企业对数据边界和环境控制的要求,但也会带来升级、容量、监控、备份和故障响应责任,不能只比较授权费用。
如果组织需要从既有系统迁移,重点核验的不只是需求标题和正文,还包括历史评论、附件、状态流转、用户映射、关联关系和权限。所谓平滑迁移,应以抽样验收结果来判断:业务人员能否找到历史依据,管理员能否追溯关键变更,原有标识是否保留。
3. 以 PingCode 为例,评估的是适配条件而非一句结论
如果企业正在评估 PingCode,可以把它作为中大型企业和一百人以上组织需求管理场景的候选方案之一,按本地流程验证需求、研发协作、权限和数据治理是否匹配。具体能力、版本范围、部署条件和迁移支持应以供应商当前产品说明、合同和技术验证为准,不应只凭宣传语作决定。
若组织的硬性条件包括私有化部署、从既有 Jira 环境迁移,或寻找国产化替代方案,应把这些条件写成验收用例,而不是先得出“适合”或“唯一选择”的结论。迁移测试要抽取代表性项目,校验字段映射、历史数据完整性、权限边界、用户培训成本和回退方案。真正可行的替代,是业务链路迁得过去、团队愿意用、后续维护负担也可承受。
评估时至少安排一次管理员验证和一次一线用户试用。管理员检查配置、迁移、权限与备份;产品、研发和业务人员分别完成提交、评审、追踪和复盘任务。若关键流程必须依赖大量定制开发才能实现,要将开发、升级兼容和长期维护成本纳入总拥有成本。

八、不同情况下的行动建议与取舍
1. 需求量不大,但经常漏接
如果团队每月只有几十条需求,主要痛点是信息散落、提出者等不到回复,可以先建立统一入口、责任人和首次响应时限,不必立刻引入复杂评分模型。此时最重要的改善是可追踪,而不是计算优先级。
取舍上,可以接受短期内仍由少数负责人人工评审,但要保留结论、关闭原因和反馈时间。等需求规模或跨团队依赖增加后,再增加细分评估模板。
2. 需求很多,规划会议总是超时
会议超时通常不是因为评审人数不够,而是需求在会前没有澄清。可将会议拆成异步补充、预评审和决策会:会前处理重复项和信息缺口,会上只讨论存在争议或需要资源取舍的事项。
此时不应追求每条需求都在会上获得完整辩论。低价值、证据不足的事项可以退回补充;明显重复的条目合并;影响范围和成本相近的需求按主题讨论。决策时间应留给真正影响容量和经营方向的选择。
3. 合规、安全或客户承诺压力高
将风险事项从普通需求排序中单独识别,要求填写依据、期限、责任人和不处理后果。建立快速通道不等于绕过治理:审批记录、影响分析和被挤占的工作仍需保留。
取舍时先确保义务被满足,再讨论范围和实施方式。对不确定是否属于硬约束的事项,应尽快让法务、信息安全或业务责任人澄清,不要让产品团队仅凭标题推断优先级。
4. 正在进行国产化替代或历史系统迁移
不要把迁移项目包装成单纯工具采购。先盘点现有工作流、字段、权限、接口、历史数据质量和使用习惯,再选取一组真实项目做端到端迁移测试。试点阶段应并行保留回退方案,避免在验收前一次性切断旧流程。
取舍上,短期复制所有旧规则可能加重新系统负担;完全重做流程又会增加培训和转型风险。较稳妥的方式是先保留必要的追溯与审批规则,再按业务价值逐步清理历史遗留配置。
5. 管理层希望快速看到成果
优先展示决策链路改善,而不是宣称系统上线后交付效率立刻提高。可以先报告需求重复情况、首次结论时间、信息补充次数、承诺与插单占比,以及已交付需求的结果复盘覆盖率。
取舍上,短期可见的流程指标不等于长期经营效果。要避免把“关闭了多少旧需求”当作价值;需求关闭可能是合并、取消、暂缓或完成,必须分别解释原因。
九、结尾:下一步先做一次小范围、可复盘的需求治理试验
1. 用一张清单启动,而不是先启动大项目
需求池建设最容易失败的方式,是先买系统、再讨论规则、最后要求员工补录历史数据。更稳妥的顺序是先选一个业务域,确认决策权和需求分类,抽取一批代表性需求,跑完评审、承诺和结果复盘,再根据实际卡点配置工具。
下一步可以从本季度需求中抽取三十至六十条作为样本,标记来源、类型、证据完整度、重复关系、评估耗时和最终去向。这个样本量只是启动建议,不是统计学要求;重要的是覆盖不同部门和不同风险类型,并在记录中说明样本范围。
2. 用三项检验判断机制是否真正落地
第一,提出者是否知道需求当前状态和下一步;第二,决策者能否说明为何投入或暂缓;第三,交付后是否有人验证结果。三项中任何一项长期缺失,需求池都还只是信息登记工具。
我对需求管理的独特判断是:成熟的需求池不追求“每个请求都有答案”,而追求“每个决定都有依据,每笔投入有责任人,每个结果能被复盘”。先把这条闭环跑通,再扩展分类、指标和自动化,管理者才真正拥有一套可持续的资源配置机制。
常见问题解答(FAQ)
1. 需求池应该如何分类,才能避免变成杂乱的意见清单?
我在整理跨部门需求时,常遇到同一条需求被不同团队重复提交,描述方式也不一致。管理者想看业务全貌,却很难从一长串标题里判断哪些需求值得进入评审。
先统一提交字段,至少记录需求背景、目标用户、预期结果、紧急程度、提出部门和验收标准;再按产品模块或业务流程分类,并设置“待补充、待评审、已排期、暂缓、已完成”等状态。定期合并重复项,缺少业务目标或验收标准的需求先退回补充,不直接进入排期。
2. 需求很多时,管理者用什么依据确定优先级?
我遇到过业务部门都把自己的需求标成紧急,单看提交人的判断很难排出顺序。尤其在研发资源有限、多个项目争用同一团队时,我想知道怎样让取舍过程更透明。
可以先用统一评分表评估业务价值、影响用户范围、时效要求、实施成本和风险,每项按约定的等级打分,并由跨部门评审校准。优先级不是分数自动决定:涉及合规、重大故障或明确业务期限的事项可设为例外,但要记录例外原因、负责人和对其他排期的影响。
3. 需求池里的需求由谁负责,怎样避免长期无人处理?
我曾见过需求提交后一直停在“待评审”,提出人以为团队已经接手,执行团队却不知道谁该补充信息。到了季度复盘,才发现不少条目已经过时。
为每条需求指定一名业务负责人和一名评审或交付负责人,并规定各状态的责任人、处理动作和时限。例如,待补充需求由提出人限期完善,待评审需求进入固定评审节奏,暂缓需求注明复查日期。超过复查日期仍无业务确认的,先标记为待关闭并通知提出人,而不是无限期保留。
4. 如何判断需求池落地后是否真正改善了需求管理?
我不太想只用“录入了多少条需求”证明方案有效,因为数量增加可能只是把原有问题搬进了系统。管理者还需要判断评审是否更及时、资源是否用在更重要的事情上。
落地前先记录基线,之后按月对比需求从提交到首次响应、从提交到决策的中位天数,超期未评审比例、重复需求比例、排期变更率,以及已交付需求的目标达成情况。数据要按部门或需求类型拆分,并抽样核对关闭原因;如果处理速度变快但返工或排期变更上升,说明流程可能只追求快速流转,没有提升需求质量。
核心关键词
文章包含AI辅助创作:需求池落地方案:企业管理者开展需求管理的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/568969
读者评论
我们之前也做过需求统一收集,真正难的确实不是录入,而是后续谁来评估、多久给反馈。文章提到区分候选和已承诺,这点比较实用,能减少业务部门对排期的误解。
证据等级这个思路值得试试,尤其是客户提的需求,不一定代表多数用户都有同样的问题。不过实际操作中,访谈和数据验证也需要时间,团队人手有限时,怎么控制验证成本还需要结合具体情况。
跨部门评审能解决一部分优先级争议,但如果最终决策权和插单规则没有明确,会议可能只是多了一道流程。比较关心的是,需求被暂缓或关闭后,怎样让提出部门及时收到原因,避免同一个问题反复提交。
