需求评审会上,团队同意了一个“支持批量处理”的需求,开发两周后却发现:产品想要批量修改状态,运营想要批量导出,客户实际需要的是按条件批量分配。问题不在于大家没开会,而在于“需求”还没有被拆成可验证、可交付、可追溯的工作单元。需求拆解做得好不好,不能只看文档写了多少页,关键要看团队能否从业务目标一路追踪到验收结果,并在需求变化时知道影响了什么。

一、先讲核心结论:拆解的目标不是拆小,而是建立可验证的交付链

1. 先把需求从“想做什么”变成“要改变什么”

我判断一项需求是否拆解到位,通常先问三个问题:用户当前遇到什么阻碍?这个阻碍造成什么业务后果?交付后用什么证据判断情况改善了?如果只能回答“客户提了”“竞品有了”或“领导希望做”,它仍然是一个待澄清的信号,而不是可直接排期的需求。

拆解的起点应该是目标和问题,不是页面、按钮或接口。举例来说,“增加批量操作按钮”是解决方案假设;“运营每天要逐条处理数百条记录,积压导致分配延迟”才是问题描述。前者容易让讨论过早进入界面设计,后者允许团队比较批量操作、自动规则和流程优化等不同方案。

2. 一个可交付需求至少要具备五个要素

  • 目标:希望改善的业务结果,例如缩短处理时间、降低错误率或提高任务完成率。
  • 对象:谁在什么场景下遇到问题,不能只写笼统的“用户”。
  • 范围:本次做什么、不做什么,尤其要标出权限、异常和历史数据边界。
  • 验收条件:用可观察的行为或数据说明“完成”意味着什么。
  • 依赖与风险:涉及哪些系统、数据、团队、合规要求和待验证假设。

这五项不是为了让每张需求卡片都变成长篇文档,而是为了减少团队在开发中途才发现“我们对完成的理解不一样”。对于低风险的小改动,可以用简短字段表达;对跨系统、高合规或影响多个团队的需求,必须补足证据、边界和决策记录。

3. 拆解结果要能从目标追到测试,再从测试回到目标

一条健康的需求链路通常是:业务目标,用户问题,需求方案,用户故事或功能项,开发任务,测试用例,发布观察。每一层都要回答“为什么存在”,而不是只保留上下级关系。若一个开发任务无法解释它支持哪个验收条件,或者一个验收条件找不到对应的需求目标,往往说明拆解中存在遗漏或过度设计。

我更看重链路的可追溯性,而不是层级数量。把一项工作拆成二十张卡片,不一定比拆成五张更可控;如果卡片之间没有验收边界,反而会增加维护成本。拆解要足够细,便于估算、并行、测试和调整;也要足够完整,能看见业务价值、风险与结果。

需求拆解流程与规范:产品经理需求管理入门指南关键指标

二、背景和真实场景:需求为何会在交接处失真

1. 同一句需求,不同岗位脑中的交付物并不相同

在跨职能团队里,“支持批量处理”可能被产品理解成勾选多条后统一改状态,被研发理解成新增批量接口,被测试理解成多选后检查成功提示,而业务方期待的是按条件自动处理。每个人都可能在自己的局部任务上完成得很好,最终交付仍然没有解决原问题。

这种偏差在组织规模变大后更明显。一个需求可能依次经过业务负责人、产品、设计、研发、测试、数据、安全与运维,每一次交接都会丢失一些口头上下文。需求拆解的规范不是为了增加审批层级,而是把那些容易在交接中消失的信息留下来:决策依据、适用范围、异常行为、依赖条件和验收责任人。

2. 变化本身不是失控,无法识别影响才是

市场反馈、政策要求和技术约束都可能让需求发生变化。真正危险的不是需求变更,而是团队无法迅速回答:变更影响哪些故事、接口、测试、上线计划和已承诺目标?如果需求只存在于会议纪要或个人聊天记录中,变化就只能靠人肉询问;当负责人休假或团队轮换时,成本会进一步放大。

因此,我会把“需求变更可定位”视为管理能力的一部分。每次重要变更至少要记录变更内容、提出原因、决策人、影响对象、重新评估后的优先级和验收口径。记录不必繁复,但必须让后来接手的人看得懂“为什么改”以及“改了什么”。

3. 组织规模决定需求链路需要多强的治理

小团队可以依赖高频沟通和成员对业务的共同理解;团队扩大、产品线增加或涉及多个业务系统后,口头协作的覆盖能力会下降。这时要把需求、任务、缺陷、版本和测试之间的关系沉淀到统一工作流中。工具能帮助团队保留关联、权限与历史记录,但工具不能替代问题定义和决策责任。

以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,评估时不宜只看能否创建需求卡片,还要看需求与迭代、测试、缺陷、版本等信息能否形成稳定关联,权限和流程能否适应不同团队,以及组织是否需要私有化部署或从既有系统迁移。公开的产品能力说明可作为选型线索,实际支持范围、迁移方案和部署条件应以供应商当前确认结果及试点验证为准。

对于正在做国产化替代的组织,我不会把“迁移工具支持”直接等同于“迁移无风险”。真正需要验证的是字段、工作流、历史记录、附件、权限、自动化规则和集成接口在目标环境中能否按预期运行。若现有工作流本身混乱,原样搬迁只会把旧问题迁到新平台。

4. 需求管理的核心困难常常不是缺工具,而是缺口径

团队可能已经有流程系统,却仍然出现重复需求、需求描述过短、验收争议和上线后无人复盘。这通常说明“需求进入系统”被误当成“需求已管理”。系统能保存字段,只有组织统一了字段含义、决策规则和责任边界,信息才有比较价值。

比如,“优先级高”如果没有统一解释,可能代表客户级别高、收入潜力高、上线时间紧,或只是提出人声音大。优先级字段看似填满了,实际上没有形成排序依据。规范的第一步不是增加必填项,而是明确每个关键字段要支持什么决策。

需求拆解流程与规范:产品经理需求管理入门指南关键指标

三、常见误区:看起来很规范,实际却让需求更难交付

1. 把需求拆成页面和按钮,却没有说明用户行为

“新增筛选项”“增加导出按钮”“支持批量操作”都是可见的界面或功能描述,却不一定说明用户想完成什么。只围绕页面元素拆解,容易漏掉权限、数据范围、操作失败后的恢复方式和不同角色的行为差异。

更好的写法是先描述用户要完成的任务,再将界面作为一种实现方式。例如:“具有分配权限的运营人员可以筛选未分配记录,并将选中记录分配给指定负责人;无权限用户不能执行分配,部分失败时可查看失败原因并重新处理。”这样的描述仍需与设计和技术共同细化,但至少明确了行为边界。

2. 需求拆得越细,就越容易管理

把一个完整用户任务拆成大量只能独立估时、无法独立验收的小任务,会造成卡片膨胀、重复更新和跨卡依赖。开发任务可以细到半天或一天以便排程,但用户故事是否要进一步拆分,要看它是否有可独立验证的价值,而不是追求数量。

我通常用一个判断问题:如果这个子项单独交付,用户能否完成一个有意义的任务,团队能否单独验证它?如果答案都是否定的,它更可能是实现任务,而非独立需求。此时应保留在父需求下作为工程任务,避免把技术切片误报成用户价值。

3. 用模板代替判断,必填字段越多越好

字段过少会让需求缺信息,字段过多则容易催生“为了提交而填”。例如要求每项需求都填写详细商业收益,但对内部维护性改进未必适用;强制所有小改动都提交复杂风险分析,也会拉长决策时间。

规范应区分基础信息、条件必填信息和高风险场景补充信息。基础信息保证可识别、可分派、可追踪;条件字段在触发特定风险时填写,例如涉及个人数据时补隐私评估,跨系统改造时补依赖清单。字段是否保留,应看它是否改变决策或减少返工。

4. 把估算结果当成需求质量的证据

团队能估出工期,不代表需求已经清晰。经验丰富的工程师有时能凭领域知识补齐大量缺口,估算看起来很顺,直到实现阶段才发现这些假设彼此冲突。估算前应记录关键假设;若不同角色对范围理解不一致,应先澄清,不应把一个看似精确的数字当成确定承诺。

5. 只统计按期交付率,忽视交付后是否有效

按期完成率能描述计划执行情况,却不能单独说明做对了事。若团队按期发布了大量没人使用的功能,按期率再高也不能证明需求管理成功。反过来,探索性需求的价值可能要经过试验才显现,单看短期上线结果也会误伤创新工作。

我建议至少同时看三类指标:需求质量、流动效率和结果验证。指标是诊断信号,不是压团队的目标数字;如果某项指标被单独绑定绩效,成员很容易通过拆卡、推迟录入或降低验证标准来“优化”数据。

6. 把工具上线当成流程改造完成

工作流配置得再完整,如果不同团队对“待评审”“已承诺”“已完成”的定义不同,跨团队报表仍然无法比较。工具实施应先定义状态含义、角色责任、变更规则和数据迁移边界,再配置系统。否则系统会把分歧固定下来,让人误以为流程已经标准化。

需求拆解流程与规范:产品经理需求管理入门指南关键指标

四、专业判断逻辑:从线索到可交付需求的六步流程

1. 收集线索,但暂不把线索当承诺

入口可以包括客户反馈、销售记录、运营观察、客服工单、数据异常、技术债和法规变化。每条线索先保留来源、时间、提出者、涉及对象和原始描述。不要在刚收到时就改写成确定方案,否则后续很难分辨哪些是用户事实,哪些是内部推断。

对重复线索进行合并时,保留发生频次和上下文。多个客户提出相似问题,可能代表广泛需求;同一客户高频反馈,也可能代表其业务流程特殊。去重是为了减少重复评审,不是把差异抹掉。

2. 澄清用户、场景、阻碍和影响

我会让提出方补充:谁在什么情况下做什么任务,当前如何处理,在哪一步受阻,发生频次和后果是什么,有没有可观察的数据或案例。若暂时拿不到量化数据,也可记录访谈样本、工单、操作录屏或业务人员的直接观察,并标明证据强弱。

这一环节要区分事实、解释和假设。比如,“过去一周有 26 条工单提到导出失败”是观察;“客户因此流失”可能是解释;“增加导出重试按钮就能降低流失”则是方案假设。把三者写在不同字段或不同句子里,评审时才不会把推论误当成事实。

3. 评估价值、紧迫性、风险和成本

优先级不应只看收益大小,还要看时效、受影响范围、证据可信度、实现成本、不可逆风险和依赖情况。常用评分模型可以辅助排序,但不应伪装成客观真理。若模型里“收益”“紧迫性”没有统一定义,最后只是把个人偏好变成了数字。

对于依赖较多或不确定性高的需求,可以先安排技术验证、用户访谈或小范围试验,而不是直接承诺完整开发。验证的目的不是拖延决策,而是用较小成本缩小最大的未知数。

4. 选择拆解层级,保证每项工作可验收

常见层级可以是目标、需求主题、用户故事、开发任务和测试用例。并非每个项目都必须照搬完整层级:小团队可以用目标、故事和任务三层;多团队项目则应增加主题、版本或能力域,确保跨组依赖可见。

用户故事可以采用“作为某类用户,我希望完成某项任务,以便获得某种结果”的表达,但模板不是验收标准。模板之后还要补行为边界、数据约束、权限条件、异常路径和验收方式。若需求涉及复杂规则,表格或状态图可能比一段长文本更准确。

5. 评审方案与范围,明确决策责任

需求评审的价值不是让所有人轮流读文档,而是暴露关键分歧。会议前先标注待决问题;会上按业务价值、用户场景、实现风险、依赖、验收和排期逐项讨论;会后记录决策、未决事项、责任人和截止时间。没有决策责任人的开放问题,往往会在开发中重新出现。

评审结论应至少区分通过、补充后再审、进入验证、暂缓和拒绝。拒绝不是失败,只要原因可追溯,它能避免团队反复讨论已经做过的取舍。暂缓也应说明触发条件,例如数据达到某个阈值、外部依赖完成或资源释放。

6. 发布后验证,完成需求闭环

上线前就应约定观察窗口和责任人。若目标是降低处理时间,应明确从什么事件开始计时、以哪个事件结束、是否排除异常单;若目标是提高使用率,应明确分母是具备权限的活跃用户,还是全部注册用户。口径不一致时,数据看似精确,结论仍然可能错误。

发布后不要只问“功能有没有人用”,还要检查使用是否带来预期结果、是否产生副作用、是否增加人工支持成本。若目标未达成,记录原因属于问题判断错误、方案无效、推广不足、数据口径错误,还是外部条件变化。复盘结果应反哺后续优先级,而非只留在汇报材料里。

需求拆解流程与规范:产品经理需求管理入门指南关键指标

五、具体案例与指标:用一项批量分配需求说明怎样落地

1. 从模糊请求还原实际问题

以下案例为匿名化情景模拟,用于展示拆解方法,不代表某个企业的真实经营数据。某运营团队提出“增加批量处理”,进一步访谈后发现,团队每周需要人工处理约 600 条待分配记录,单条平均操作约 45 秒,工作集中在周一和周二;分配延迟会影响后续服务团队的响应节奏。

进一步检查后,问题并非单纯缺少多选按钮。记录中有约 20% 的项目需要人工判断归属,另有少量记录因数据缺失而无法分配。若一开始就把需求定义为“批量修改负责人”,可能会把错误记录批量分配出去,放大后续修正成本。

2. 把用户问题拆成可验证的方案切片

团队将问题定义为:“运营人员在处理规则明确的待分配记录时,重复打开单条详情造成时间浪费;规则不明确或数据缺失的记录仍需人工判断。”这一描述保留了自动处理和人工处理的边界,也避免把所有记录都当成相同类型。

第一阶段不做复杂自动分配,而是交付筛选、批量勾选、批量分配、结果确认和失败记录回看。第二阶段再根据实际失败原因评估规则自动化。这样的拆解让第一阶段能独立产生可测结果,同时把高风险的自动判断留给后续证据验证。

需求切片 验收条件示例 主要风险 验证方式
筛选待分配记录 用户可按状态和时间范围筛选,结果数量与列表数据一致 筛选条件和统计口径不一致 用固定样本数据核对结果集
批量选择与分配 有权限的用户可对所选记录指定负责人,无权限用户不能提交 权限校验只在界面执行 验证界面、接口和不同角色行为
部分失败反馈 成功记录与失败记录分别展示,失败原因可定位 批量请求部分成功却被报告为整体成功 模拟缺失数据、权限变化和服务超时
结果复查 用户可查询本次操作记录,并重新处理符合条件的失败项 重复提交造成重复分配或状态覆盖 检查幂等性和重复操作行为

3. 用指标区分交付结果与业务结果

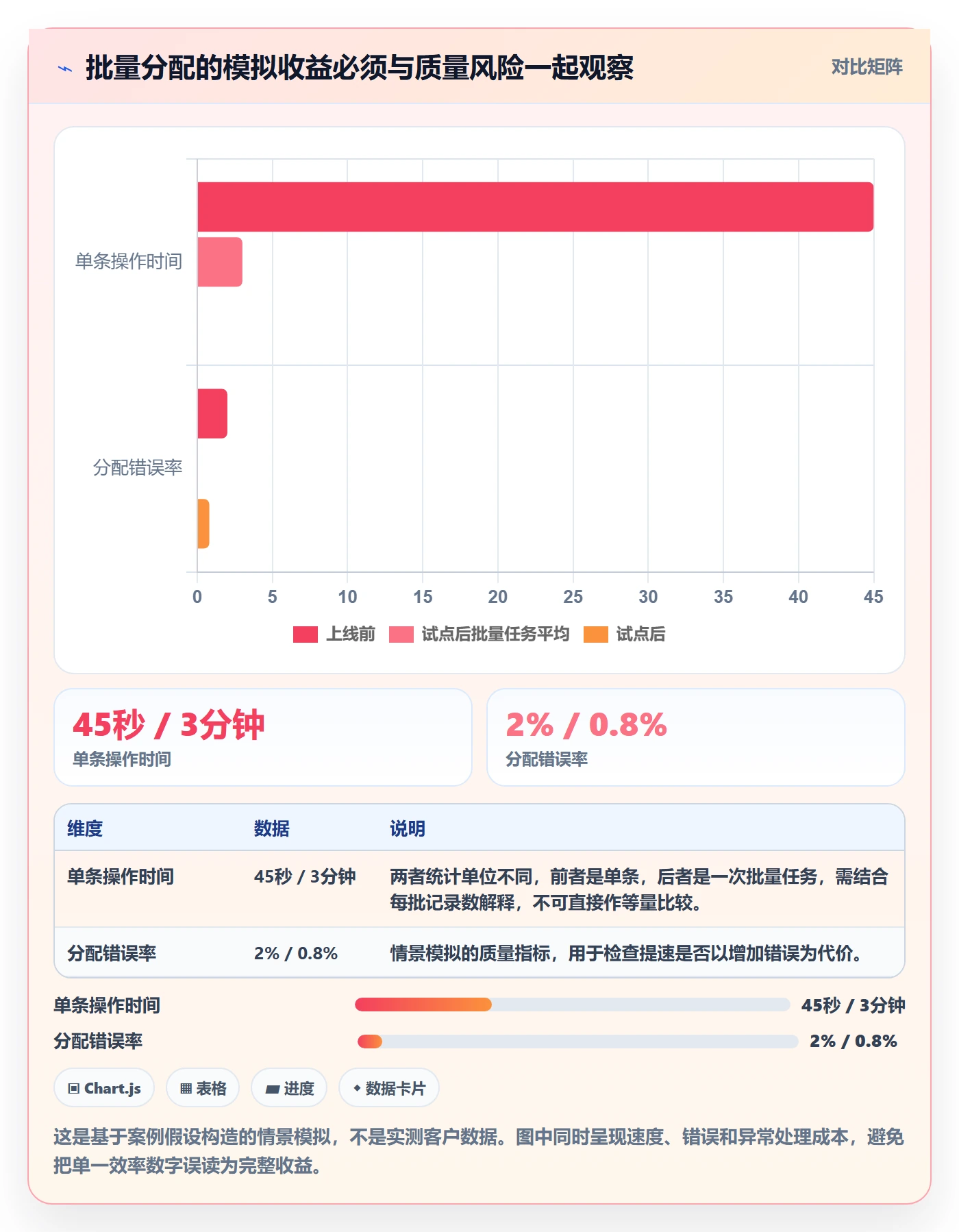

在情景模拟中,团队将上线前基线定为:单条处理约 45 秒,600 条记录的纯操作时间约 7.5 小时;上线后样本期内,符合批量规则的记录可合并处理,单次批量操作耗时约 3 分钟。需要注意,这只是操作时间,不等于完整人力节省,因为还要考虑筛选、复核、失败处理和培训成本。

为了防止只看效率,团队还同时观察分配错误率、失败记录处理时长和用户覆盖率。假如处理时间明显下降但错误率上升,功能不能简单判定为成功;如果只有少数资深人员使用,则可能意味着权限配置、培训或交互仍有问题。

需求拆解流程与规范:产品经理需求管理入门指南关键指标

4. 设定指标时明确口径、样本和观察窗口

需求管理指标常见问题不是“没有数据”,而是不同团队统计的不是同一件事。单条处理时间是否包含等待?交付周期从提出需求还是从承诺进入迭代开始?返工率是需求变更导致的返工,还是所有缺陷修复?如果口径不写清楚,横向比较会产生错误归因。

每个关键指标至少记录名称、计算公式、数据来源、统计对象、观察周期、排除条件和负责人。若数据量很小,应报告样本数,不应只给百分比。例如 2 条记录中 1 条失败是 50%,但这个比例并不能稳定代表长期表现。

指标 建议口径 能回答的问题 常见误读
需求澄清周期 从首次登记到达到评审准入条件的日历时间或工作时间,二者择一并保持一致 需求入口是否存在长期等待或反复补充 把等待业务方补信息的时间也算成产品个人效率
承诺后变更率 承诺进入交付后发生实质范围变更的需求数,占同期承诺需求数的比例 承诺前的澄清和依赖识别是否充分 把合理的法规变化也一概视为需求质量差
需求返工率 因需求理解或验收缺失产生的返工工作量,占需求相关总工作量的比例 返工中有多少来自需求信息不足 把所有缺陷都归因于产品需求
验收一次通过率 首次验收满足已确认条件的需求数,占进入验收需求数的比例 需求与实现、测试是否对齐 通过降低验收标准来追求更高比例
目标验证完成率 在约定观察窗口内完成结果复核的已发布需求数,占需要复核的发布需求数的比例 团队是否形成发布后的学习闭环 把“报表已生成”当作“目标已经达成”

5. 用反例检查成功指标是否被误用

如果需求澄清周期下降,但承诺后变更率大幅上升,可能是团队更快地把不成熟需求推入计划;如果验收一次通过率变高,却伴随验收条件频繁临时删减,指标就失去了意义;如果发布后的验证完成率很高,但所有需求都只记录“已上线”,团队完成的是手续而非验证。

因此我建议把指标成组看,而不是孤立排名。对一个需求流转过程,可以同时看进入量、澄清周期、承诺后变更、交付周期、缺陷或返工、目标验证完成情况。数据的作用是发现需要调查的现象,不能单凭一个数字给团队或个人下结论。

六、规范模板与关键指标:让信息足够用,而不是足够多

1. 需求卡片的最小可用字段

一张需求卡片可以从以下字段开始。若是低风险小改动,部分字段可以简写;若涉及高风险业务、个人数据、资金、权限或跨系统依赖,则应增加对应评估内容。字段是否必填,应由风险和决策需要决定。

  • 标题:用“对象或场景 + 需要完成的任务”表达,避免只写“优化体验”。
  • 问题描述:说明当前行为、阻碍及其影响,区分事实与假设。
  • 用户与场景:说明角色、触发条件、频率和使用环境。
  • 预期结果:写明希望改变的用户行为或业务结果。
  • 范围边界:列出本次支持、不支持及明确排除的情况。
  • 验收条件:覆盖正常路径、权限、异常、数据和失败反馈。
  • 依赖与风险:记录系统、团队、数据、合规及外部时点依赖。
  • 优先级理由:写明价值、时效、证据和成本,而不仅是等级标签。
  • 决策记录:保留评审结论、未决问题、责任人和变更历史。
  • 发布验证:记录指标口径、数据来源、观察窗口和复盘负责人。

2. 验收条件要写成可观察行为

“系统操作流畅”“体验更好”“支持批量处理”都缺少明确判断条件。可以改成可观察的行为:具有某项权限的用户能对符合条件的记录执行操作;不满足条件时系统展示原因;部分失败不会掩盖已成功和未成功的记录;同一请求重复提交不会造成重复处理。

复杂规则可用决策表表达。例如以用户角色、记录状态和数据完整性为条件,列出是否允许操作、系统反馈和后续动作。决策表比堆叠多个“如果……那么……”段落更容易审查,也更便于测试和开发发现边界冲突。

3. 指标体系要兼顾质量、效率与结果

指标类别 示例指标 使用目的 使用边界
需求质量 承诺后变更率、需求返工率、验收一次通过率 发现澄清、范围和验收中的薄弱环节 需区分外部变化与内部定义不足
流动效率 澄清周期、评审等待时间、交付周期 识别排队、依赖和决策等待 不能简单等同个人工作效率
价值结果 任务完成率、处理时长、错误率、业务转化 判断发布是否改善用户或业务结果 要检查外部因素和观察窗口
治理闭环 目标验证完成率、需求关联完整率、变更记录覆盖率 判断团队是否能持续追溯与复盘 完整记录不等于目标达成

需求拆解流程与规范:产品经理需求管理入门指南关键指标

七、不同情况下的行动建议:按风险和不确定性选择拆解深度

1. 小团队、低风险、反馈快的需求

小团队可以采用轻量流程:登记问题、快速澄清、明确验收、排入迭代、发布后观察。无需把每项工作都送进多级评审,但应保留决策理由和结果验证。团队成员高度重叠时,短会和共享文档能够降低交接成本;一旦参与者增加,就要检查口头信息是否仍然可追踪。

对界面文案、轻微交互调整等低风险需求,可以用短卡片交代用户、场景、改动、验收和影响范围。若变更触及权限、数据结构、关键业务规则,不能因改动看起来很小就跳过风险检查。

2. 多团队协作或组织超过百人的场景

多个团队共同交付时,需求拆解要明确业务负责人、产品负责人、技术负责人、验收责任人和依赖方。跨团队需求应设置共同目标和接口边界,避免每个团队分别完成局部任务,却没有人负责最终用户结果。

这类组织可借助统一的研发管理平台维护需求、迭代、任务、测试和版本之间的关联,重点验证权限模型、工作流差异、报表口径、历史可追溯性和集成能力。像 PingCode 这样的产品可纳入候选评估,但应通过真实业务流程试点验证是否适配组织,而不是仅凭功能清单或品牌介绍做决定。

若组织需要私有化部署,应提前评估部署环境、升级维护、备份恢复、监控、安全审计和运维责任。若计划从 Jira 平滑迁移,应先抽样验证字段映射、工作流、用户权限、附件、历史记录、接口和自动化规则,并由业务用户确认迁移后的可用性。国产替代是否合适,最终取决于组织的合规要求、功能适配、迁移成本与长期维护能力,不应仅凭“能导入数据”下结论。

3. 高合规、高风险或难以逆转的需求

涉及个人信息、资金交易、权限控制、监管报送或关键业务连续性的需求,应提高准入门槛。除常规验收外,还要明确审计记录、数据留存、异常恢复、授权边界、回滚方案和责任归属。必要时让安全、法务、合规和运维提前参与,而不是上线前补签字。

这类需求不能把“拆小”误解为降低风险。即使分阶段上线,也要确保每个阶段有明确的防护措施、回滚条件和监控信号;试点范围应足够小,能够控制影响,同时又能覆盖真实风险路径。

4. 需求方向不确定、证据不足的探索项目

当用户问题真实但解决方案未知时,先做探索比直接拆成开发任务更合理。可以通过访谈、原型、人工服务、数据分析或小范围试验验证关键假设。探索工作要写清楚要学习什么、如何判断、最多投入多少资源,以及什么结果会导致继续、调整或停止。

探索项目的验收不一定是“功能上线”,也可以是获得足够证据作出投资决策。把探索工作伪装成确定性功能需求,会让团队用错误的交付标准评价学习过程,也会掩盖方案尚未验证的事实。

5. 工具迁移或流程整顿同时发生时

迁移工具与改造流程最好分阶段推进。先盘点现有需求类型、状态、字段、权限和依赖,再确定哪些规则继续保留、哪些需要简化、哪些历史数据必须迁移。若同时大幅改流程、换工具、改指标,出现问题时很难判断原因。

试点应选择具有代表性但影响范围可控的团队,覆盖常见需求、跨团队依赖、权限差异和历史记录。试点评价不能只问“大家会不会用”,还要看关键工作是否能完整流转、数据是否可追踪、报表是否可信、维护成本是否可接受。

八、不同情况下的取舍:流程速度、规范深度与团队自主权

1. 速度与确定性之间的取舍

更多澄清能降低误解风险,却会占用前期时间;更快进入开发能尽早得到反馈,也可能增加返工。我的做法不是统一要求“所有需求都详细分析”,而是按错误成本和可逆性调节深度:可快速回滚、影响范围小的事项可轻流程;失败成本高、影响面广或难以恢复的事项应先验证关键假设。

若一个需求的商业时点很紧,可以采用并行澄清:产品补齐场景和验收,研发同步做技术探索,测试提前识别边界。但并行不等于跳过决策,最终承诺范围仍需有明确责任人确认。

2. 标准化与团队自主权之间的取舍

统一标准有助于跨团队协作、数据汇总和审计,但每个业务领域的风险与交付方式不同。适合统一的是基础定义,例如需求状态含义、变更记录、验收责任、优先级原则;适合保留差异的是领域专属字段、合规检查和技术验证方式。

如果标准化要求让业务团队反复填写不会影响决策的信息,应删减或改为条件字段。反之,如果某项字段经常决定是否通过评审,却长期没有统一口径,就应形成规范并纳入工具流程。

3. 统一平台与分散工具之间的取舍

统一平台的优势是关系可见、权限治理集中、跨团队报告口径更容易一致;缺点是实施和迁移需要投入,复杂组织可能需要对流程做适配。分散工具更灵活,也可能造成需求散落、重复录入、历史难追踪和汇总口径不一。

选型时要用真实场景而不是功能演示打分。建议用一条端到端需求验证:从提出、评审、拆解、研发、测试、发布到复盘,确认每一步的责任、权限、状态转换、关联关系和审计记录是否可用。对于私有化、迁移和集成等要求,应在合同或技术方案中确认边界、交付责任和验收方法。

4. 指标透明与指标压力之间的取舍

指标透明能帮助团队发现瓶颈,但若直接把单一指标变成排名或奖惩目标,可能诱发行为扭曲。需求吞吐量高不代表价值高,周期短不代表质量好,按期率高也可能是承诺范围过于保守。指标应首先用于团队诊断,再结合业务背景解释。

我建议在看板上同时展示指标定义、样本量和时间范围,并给团队保留补充解释的空间。若指标突然变化,先检查需求构成、外部依赖、统计口径和资源变化,再讨论绩效或流程责任。

九、结尾:从一张卡片开始,建立真正能学习的需求系统

1. 先改最容易造成返工的一处

需求管理不必从重做整套流程开始。先抽取最近一段时间的需求样本,复盘哪些返工来自场景不清、哪些来自验收缺失、哪些来自依赖遗漏,再挑出现频率高、改进成本低的一项建立新规则。小范围试行后观察数据和团队反馈,再决定是否推广。

2. 下一步可以这样行动

  1. 挑选最近完成或延期的 10 至 20 项需求,标注问题描述、范围、验收、依赖和发布验证是否齐全。
  2. 把返工、变更和等待原因分类,区分需求问题、技术问题、外部变化与资源问题。
  3. 选定一项最常见的缺口,调整需求模板或评审准入条件,避免一次增加过多字段。
  4. 为新规则选取一个团队或一条业务流试行,记录实施成本和交付结果。
  5. 四至六周后复盘指标口径、用户结果与一线反馈,再决定保留、调整或撤回规则。

需求拆解的专业度,不在于文档有多厚,而在于团队能否明确问题、暴露假设、控制边界、验证结果,并在变化时准确知道影响。先把一条需求从业务目标追到验收与复盘,再逐步扩大到团队工作流;这比一次性建立庞大制度,更容易形成真正可持续的需求管理能力。

常见问题解答(FAQ)

1. 需求拆解时应该拆到什么粒度才算合适?

我在做需求评审时,经常遇到一种情况:需求写得太大,研发无法估算;拆得太细,又变成了零散的任务清单,产品目标反而看不清。尤其是涉及多个角色、多个页面或多条业务规则的需求,很难凭直觉判断拆分边界。

建议以“一个角色在一个明确场景下完成一个可验证目标”作为基本粒度。每个子需求至少应包含用户对象、触发条件、核心行为、业务规则和验收结果,最好能在一个迭代周期内完成并独立验收。若一个需求无法估算、无法测试,或包含多个明显不同的业务目标,通常说明还需要继续拆解;

若拆解后各项无法独立产生价值,则应保留在同一用户故事下,用任务或规则补充,而不是机械切割。

2. 需求管理流程中,哪些环节最容易导致需求失真?

我发现很多项目并不是没有需求流程,而是需求从提出到开发之间经历了多次转述:业务方讲目标,产品经理写方案,研发按自己的理解实现,测试再根据文档补漏洞。到了上线前,大家才发现每个人理解的“完成”并不一样。

最容易失真的环节通常有三个:原始诉求没有记录业务目标,方案评审只讨论页面而没有确认规则,开发前没有形成可执行的验收标准。可采用“需求来源,用户问题,目标指标,方案范围,验收条件,变更记录”的链路管理,并在评审时要求业务、产品、研发、测试分别复述关键结论。

任何影响范围、优先级、交付时间或验收口径的修改,都应留下变更原因和责任人,避免只在聊天记录里口头变更。

3. 如何判断一个需求的优先级,避免只按提出人的声音大小排序?

我在资源紧张的迭代中,经常会同时收到客户催办、销售承诺、运营活动和内部体验优化等需求。如果只按紧急程度排序,团队很容易被临时事项打断,却说不清为什么延后了长期价值更高的工作。

可以用统一评分表替代主观争论,至少评估用户影响范围、业务价值、紧急程度、战略匹配度、实现成本和风险六项。实践中可采用优先级分数=价值与影响分之和÷工作量与风险分之和,并对合规、安全、合同承诺类事项设置强制优先级规则。

评审时不仅要看分数,还要记录证据,例如受影响用户数、预计收入、投诉量、转化率或人工节省时长;没有证据支持的高优先级需求,应先进入验证队列,而不是直接占用开发资源。

4. 需求拆解流程应该跟踪哪些关键指标,才能知道管理是否真的改善?

我以前也遇到过需求文档数量不断增加,但项目延期、返工和临时变更并没有减少的情况。后来发现,单纯统计提交了多少需求,只能说明流程很忙,不能证明需求质量变好了。

建议至少跟踪五类指标:需求从提出到评审完成的周期、评审一次通过率、开发阶段需求变更率、因需求理解不一致产生的返工工时、上线后需求验收缺陷率。还可以补充需求按期交付率和需求价值达成率,其中价值达成率应在上线后按事先设定的指标复盘,例如转化率、使用率、处理时长或投诉量。

判断流程是否改善,重点看连续多个迭代中变更率、返工率和验收缺陷率是否下降,而不是只看文档完成数量;如果周期变长但返工明显减少,通常说明拆解和评审质量正在提升。

核心关键词

读者评论

韩
韩婉清

我们团队以前也把“上线”当作需求完成,后来发现不少功能没人用。现在会提前定观察指标和负责人,不过小需求也做完整复盘确实有些重,分层处理比较实际。

薛
薛明远

我比较认同把事实、解释和方案假设分开写。评审时常见的问题是把提出人的解决办法直接当成用户需求;但一线团队未必总有数据,访谈记录和案例也需要纳入判断。

郑
郑云舟

需求和测试用例关联后,变更影响确实更容易查。不过字段和关联关系维护起来有成本,若状态定义不一致,系统里看着完整,实际还是难以跨团队协作。

文章包含AI辅助创作:需求拆解流程与规范:产品经理需求管理入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566547
