需求拆解怎么做?PMO最佳实践:需求管理从0到1

需求拆解最容易失败的时刻,往往不是团队不知道怎么写用户故事,而是所有人都以为自己理解了“做完”的含义:业务要的是转化提升,产品写成增加一个按钮,研发按接口交付,测试按页面验收,最后每个环节都完成了,用户的问题却还在。需求拆解怎么做?我的判断是,先把业务结果、用户行为、系统变化和验收证据连成一条可验证的链,再决定拆成哪些工作项;PMO从0到1搭建需求管理,也应先统一这条链,而不是先建一套复杂流程。

一、先讲核心结论:拆解不是切小任务,而是建立可验证的交付链

1. 用四层结构把需求从目标落到验收

我建议把一项需求至少拆成四层:业务目标、用户场景、可交付能力、实现与验证任务。业务目标说明为什么要做,用户场景说明谁在什么情况下遇到什么问题,可交付能力说明用户能得到什么,任务则说明团队需要做什么以及怎样证明做完。

这四层不能互相替代。比如“增加导出功能”是能力描述,不等于业务目标;“提升运营效率”是目标方向,不是可验收的用户行为;“开发导出接口”是实施任务,也不能单独代表需求交付。拆解的关键是让每层都能向上一层解释价值,并向下一层提供边界。

  • 业务目标:要改变哪项业务结果,当前基线是什么,期望在什么范围内改善。
  • 用户场景:目标用户是谁,在什么触发条件下遇到问题,当前如何绕行。
  • 可交付能力:用户完成什么动作后,能够获得什么结果,哪些情况不在本次范围内。
  • 实现与验证任务:产品、研发、测试、数据、安全等角色分别交付什么,验收证据在哪里。

如果某个需求只有“做什么”,没有“为什么”和“怎么验收”,它还没有拆完。如果一个工作项无法说明它如何支持用户结果,也需要重新检查是否过细、过早,或者根本不属于当前需求。

2. PMO应先统一决策语言,再统一工具字段

从0到1建设需求管理时,常见诱惑是先配置表单、状态、权限和看板。我更倾向先明确团队如何判断需求:什么算有效需求,谁有权排优先级,何时可以进入开发,变更如何处理,完成后由谁确认结果。

工具只是把这些决策规则记录下来。若规则不清,字段再多也只是把分歧存进系统;若规则清楚,初期用一张结构化表格也能跑通试点。PMO的价值不是增加审批层级,而是让不同团队用同一套证据讨论价值、风险和容量。

3. 拆解质量要用“可决策、可交付、可验证”检查

我会用三个问题做快速检查:第一,决策者能否据此比较它与其他需求的优先级;第二,交付团队能否据此估算并识别依赖;第三,业务和测试能否据此判断结果是否达到约定。三个问题中任何一个答不上来,就先补信息,不要急着把事项排进迭代。

下表中的分数是建议基准,不是行业统计。它适合在试点阶段帮助PMO发现流程卡点,不宜直接变成员工绩效指标。

检查维度 0分表现 1分表现 2分表现 建议进入条件
业务价值 只有想法,没有目标 有方向,缺基线或对象 目标、对象和观察方式明确 至少1分,高影响需求争取2分
范围边界 功能边界不清 主流程明确,例外待确认 包含项和排除项均明确 开发前达到2分或记录已知风险
依赖与风险 未识别外部依赖 知道依赖,责任人不明 依赖、负责人和决策时间明确 关键依赖必须有责任人
验收证据 仅写“功能正常” 有场景,缺数据或异常路径 正常、异常和结果证据明确 开发前至少覆盖主路径

二、背景和真实场景:需求为什么会在交接处变形

1. 多团队协作放大了“默认理解”的成本

小团队面对面沟通时,需求背景常由上下文补全;团队规模扩大、系统边界增多之后,这种默契会迅速失效。业务负责人说“客户要更快完成申请”,产品可能理解为减少步骤,研发可能理解为优化接口,运营则可能关心申请后的审核积压。每个角色都在处理一个合理的问题,但它们不一定是同一个问题。

100人以上的组织尤其需要把需求管理从个人习惯变成可追溯的协作机制。问题并不在人数本身,而在于沟通链路变长、跨团队依赖增加、决策参与者变多。一项需求可能跨越产品、研发、测试、运维、合规和业务运营;如果关键假设只存在于会议口头交流中,后续成员就很难判断某项改动是原始范围、临时补充,还是误解造成的返工。

2. 一个典型场景:业务说“缩短申请时间”,团队却交付了页面改版

设想一家企业服务团队提出:“把客户申请流程优化一下,减少流失。”如果直接拆成“重做申请页、增加进度提示、优化表单”,看起来已经有了工作项,但仍缺少关键事实:流失发生在哪一步?是字段太多、材料准备困难,还是用户不知道提交后要等多久?流失用户是否集中在某类客户或某种设备?

在需求评审中,我会要求团队先把假设写出来。例如:“我们怀疑首次申请用户在填写材料阶段退出,主要原因是必填材料要求不清楚。”这句话不是结论,而是等待验证的假设。随后应查看流程事件、客服记录或用户访谈,再决定要改善说明、减少字段,还是提供保存草稿能力。

这也是需求拆解中容易被忽略的一点:用户需求与解决方案之间需要留出验证空间。过早把方案写死,表面上减少了讨论,实际上把未经验证的假设直接变成开发成本。

3. 需求管理的起点是看清输入,不是先要求所有人写长文档

PMO从0到1时,不必强迫所有需求一开始就交付完整规格。更有效的做法是先建立分层入口:想法可以轻量提交;进入评估前补充用户和目标;进入开发前补齐范围、依赖和验收条件。这样既能保留早期信号,也避免把未成熟想法包装成承诺。

对输入渠道的观察也很重要。如果大量需求来自临时会议、即时消息和高层口头安排,问题不是“大家不守流程”,而可能是正式入口太慢、字段太难填,或没有人负责把口头请求整理成可评估事项。治理入口时应同时看数据与行为:需求来源、补充信息所需时间、评审等待时间,以及被退回的常见原因。

需求拆解怎么做?PMO最佳实践:需求管理从0到1

三、拆解常见误区:看起来更细,不代表更可交付

1. 把用户故事写成页面清单

“作为用户,我希望看到一个按钮”常常只是界面方案,不一定表达用户要解决的问题。用户故事若没有角色、场景和结果,就很难判断它是否必要,也无法比较不同方案。可以把它改写为:“作为首次提交申请的客户,我希望提前知道所需材料和审核时间,以便在开始填写前判断是否具备申请条件。”这仍需验证,但已经呈现了用户目标。

页面清单不是没有用,而是应该放在方案设计层。若把页面和控件直接当成需求,团队很容易把“实现了原先提出的界面”误认为“解决了用户问题”。

2. 把大需求切成技术碎片,导致价值无法独立验收

把一个需求拆成“建表、写接口、开发页面、补测试”,方便分工,却不一定方便交付。用户通常不会分别验收数据库表和接口;真正有意义的交付单元,应尽可能围绕一条可用的用户路径组织。例如先交付“首次申请可提交并查看状态”,再逐步扩展批量操作或复杂审批规则。

技术任务仍然需要拆,但要嵌套在用户可感知的交付切片之下。这样项目负责人能看到每个切片的价值,研发也仍能在切片内部管理代码、接口、测试和部署事项。

3. 把“估算小”误当成“拆得好”

一个任务被拆到半天就能完成,不代表拆解合理。如果它没有可验证结果,或者依赖多个未决方案,它只是更小的未知数。相反,一个跨角色的交付切片即使需要数天,只要范围明确、依赖受控、能独立验收,也可能是更好的管理单位。

估算的用途是发现不确定性和安排容量,而不是制造虚假的精确。把“开发预计3天”写得很具体,却没有说明接口权限、数据迁移和异常处理是否在范围内,精确数字并不能降低风险。

4. 把优先级公式当成自动决策器

价值、紧急度、成本和风险可以辅助比较,但分数不能替代决策。两个需求即使得分相同,可能一个是法规要求、一个是增长实验;一个依赖外部系统、一个可以独立上线。PMO应要求决策者说明分数背后的证据和取舍,而不是把表格总分当作唯一答案。

我通常把评分看成“讨论的起点”。若某需求价值很高但证据薄弱,可以先安排小规模验证;若价值一般但属于安全或合规底线,应走明确的约束通道,而不是硬塞进普通价值排序。

5. 把状态数量当作流程成熟度

从“待收集”到“已关闭”设计十几个状态,容易让流程看起来严谨,却可能没人知道状态变更代表什么。状态应对应真实决策或责任转移,例如“待补充”要说明由谁补、何时复核;“开发就绪”要说明哪些条件已经满足。没有行动含义的状态只会增加维护成本。

四、专业判断逻辑:如何判断需求拆到什么粒度

1. 用价值链追问每个工作项

我会沿着“业务结果,用户行为,产品能力,交付事项,验收证据”逐层追问。某项任务如果无法向上连接到用户行为,就可能是技术活动而非需求交付;如果业务目标无法落到用户行为,就可能过于抽象;如果用户行为没有验收证据,团队就无法判断方案是否有效。

这条链的作用不是强迫每个任务都写成完整文档,而是让讨论中的断点显形。比如“增加导出”向上连接的是“减少人工整理时间”,再往上连接“降低运营处理成本”;验收时就可以同时检查导出结果正确性和人工处理耗时,而不是只确认按钮出现。

2. 用INVEST检查用户故事,但不要机械打勾

常用的故事质量检查包括独立性、可协商性、对用户有价值、可估算、足够小、可测试。它们适合作为提问清单,而不是评分竞赛。故事完全独立在复杂系统中并不总能做到,关键是依赖是否显性、是否有责任人、是否会影响交付顺序。

举例来说,“让客户能够提交申请”可能依赖身份校验和材料存储。若这些依赖尚未明确,故事表面上很小,实际风险却很大。PMO应把“依赖已识别、影响已讨论”看作比“每个故事都完全独立”更现实的就绪标准。

3. 用交付切片控制范围,用技术任务安排执行

需求拆解常混淆两个层次:交付切片回答“用户将获得哪项可用能力”,技术任务回答“团队如何实现这项能力”。前者用于路线图、优先级和验收,后者用于研发协作和执行跟踪。把两者混成一层,管理视图就会充满无法被业务理解的技术细节。

一个较实用的拆解原则是:每个交付切片尽量覆盖一条完整、但范围有限的用户路径;每个技术任务则应有明确负责人、可检查产物和合理的依赖关系。遇到无法独立交付的基础设施工作,应标注它服务的上层能力,避免孤立存在。

4. 把“就绪”定义为风险可管理,而非信息绝对完整

真实项目不可能在开发前消除所有不确定性。过度追求完整规格,会让团队错过快速验证的窗口;信息不足就直接承诺,又会把探索风险转成延期风险。更合理的门槛是:关键目标清楚、主流程可描述、重大依赖有责任人、未决事项有处理方式、验收方法可执行。

对于高不确定需求,可以拆出一个短周期探索事项,明确要验证的假设、样本、时间盒和决策标准。探索结束后,再决定继续投入、调整方案或停止,而不是把探索工作伪装成已确定的功能开发。

需求拆解怎么做?PMO最佳实践:需求管理从0到1

五、具体案例:把“减少申请流失”拆成可验证的交付计划

1. 先定义问题和基线,而不是先开功能清单

以下案例是情景模拟,用于演示拆解方法,不代表某家企业的真实经营数据。假设某企业服务平台发现,用户从开始申请到成功提交的转化率偏低,业务提出“优化申请流程”。PMO首先要求团队回答:统计周期是什么、哪些用户纳入、转化分母如何定义、当前掉队主要发生在哪一步。

假定团队通过埋点发现,1000名开始申请的用户中有420名完成提交,整体提交转化率为42%;其中材料说明页到表单填写的流失最明显。这个数字本身并不能证明原因,但它把“流程体验不好”变成了可研究的问题。下一步需要结合客服记录和定性访谈,判断用户是否因材料要求不清、流程太长或缺少暂存能力而离开。

2. 把假设拆成不同方案,不把猜测写成事实

团队提出三个待验证假设:用户不知道需要准备什么材料;填写过程中离开后无法恢复;提交后没有明确的处理进度。每个假设对应不同的能力,不应一开始就打包成“重做整个申请中心”。

  • 材料准备假设:在开始填写前展示材料清单,并说明不同用户类型的差异。
  • 中断恢复假设:允许用户保存草稿,在明确的有效期内继续填写。
  • 进度不透明假设:提交后展示当前状态、下一步动作和预计响应时间的说明。

这三项能力可以各自设置验证方式。材料清单的重点是观察用户是否更顺利进入填写环节;草稿能力关注中断后恢复率和重复录入情况;进度说明关注咨询量、状态查询行为和用户对等待时间的理解。每项都应保留业务解释,避免把单一点击率误当成整体效果。

3. 先做最小验证,再决定是否扩大投入

如果数据表明大多数用户在材料准备环节退出,团队可以先做材料清单的原型测试或小范围上线,而不是同时开发草稿、状态提醒和整套页面改版。这样能更快判断“信息缺失”是否为主要障碍,也能减少多个改动同时发生后难以归因的问题。

试验设计要提前约定观察周期、用户范围、成功标准和停止条件。示例中可以把“符合条件用户进入表单的比例提高”作为主要指标,同时监控错误提交率、客服咨询量和不同用户类型的差异。若主指标改善但错误提交明显增加,方案不能简单判定成功。

4. 将交付切片与验收证据对应起来

交付切片 用户可获得的结果 关键依赖 验收证据 不应遗漏的边界
材料清单提示 开始填写前知道需要准备哪些材料 用户类型规则、材料文案负责人 不同用户类型展示正确;记录进入表单比例 规则变更后的更新责任与生效时间
保存并恢复草稿 中断后可继续已填写内容 身份识别、数据保存策略 保存成功、恢复成功、过期处理均可验证 敏感数据保护、草稿有效期和多设备规则
提交后状态说明 知道申请进度和下一步动作 状态来源、运营响应时限 状态与后台一致;异常状态有解释路径 预计时间不能被误读为承诺时间

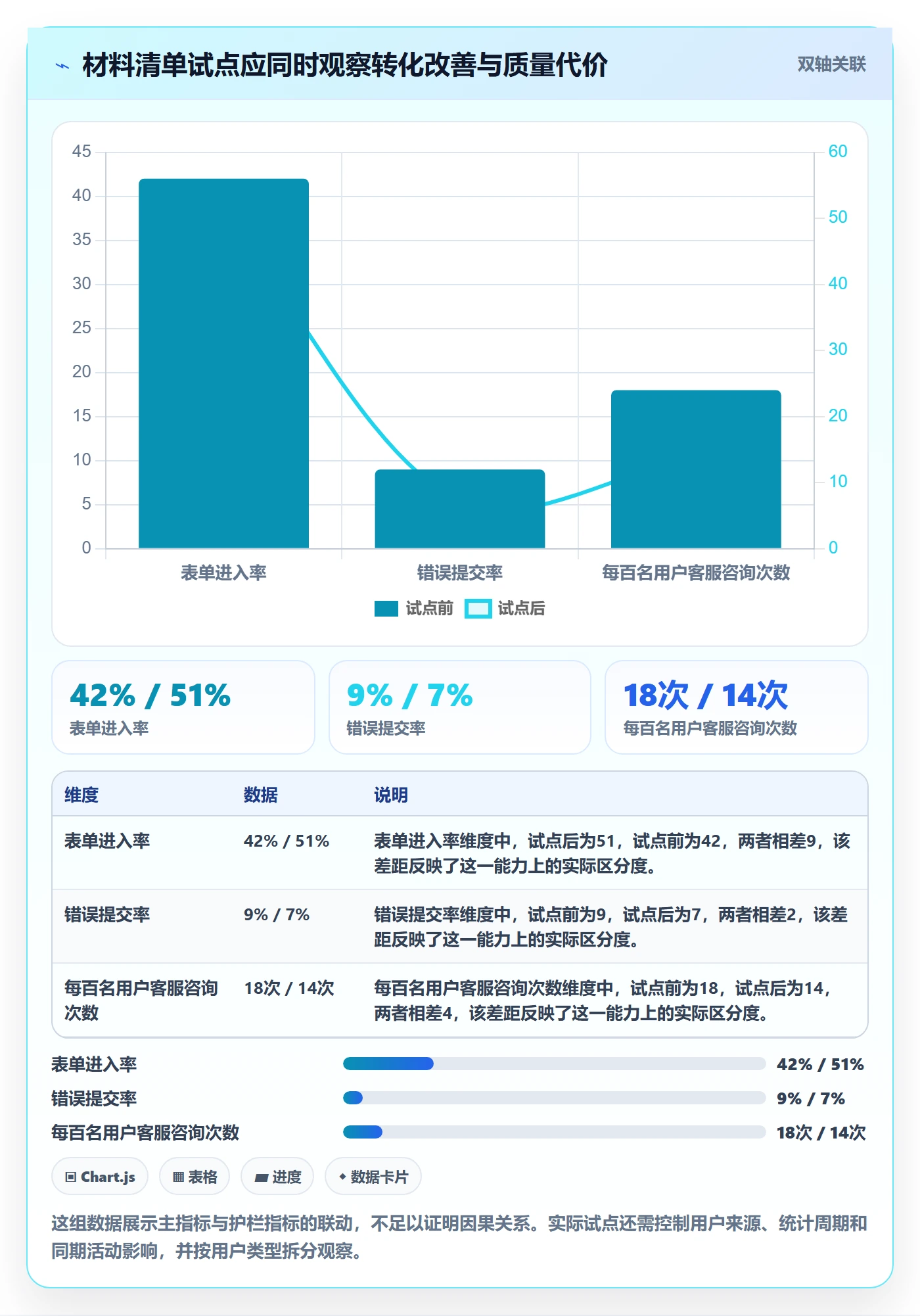

5. 用模拟数据展示指标之间的制衡

下图为情景模拟数据,用于说明评估时不能只看转化率。假设上线材料清单后,表单进入率提高;同时,团队还要观察错误提交和客服咨询是否恶化。若只报告一个提升指标,容易漏掉质量代价。

需求拆解怎么做?PMO最佳实践:需求管理从0到1

6. 让复盘结果进入下一轮优先级判断

试点结束后,复盘不能只写“功能已上线”。应记录原始假设、实施范围、观察结果、意外影响和后续决定。如果材料清单明显改善进入表单的比例,团队可以扩大覆盖;如果效果不明显,应检查文案理解、用户分群或流量质量,而不是立刻把更多功能排进计划。

PMO可以把需求从“待评估”到“上线后观察”的记录串起来,形成决策历史。这样下次遇到相似问题,团队能参考哪些假设曾经验证、哪些方案产生副作用,也能减少重复讨论。

六、PMO从0到1:按阶段建立最小可运行机制

1. 第一阶段:摸清当前入口和决策方式

启动时先访谈业务、产品、研发、测试和运营,盘点需求从哪里来、由谁判断、在哪里记录、为什么延期或返工。不要一上来就宣布统一模板。先识别最常见的三类问题,例如目标缺失、依赖漏识别、变更没有留痕,再挑一类业务作为试点。

这阶段要输出一张现状图:需求来源、关键决策点、责任角色、常见等待点和主要返工原因。若团队规模较大,还应区分不同产品线或系统的差异。统一的不是所有细节,而是共同的底线和跨团队协作接口。

2. 第二阶段:建立轻量分流和就绪门槛

需求入口不必一刀切。可以区分业务需求、缺陷、技术改进、合规事项和探索验证,因为它们的价值逻辑、紧急程度和验收方式不同。每类需求只保留必要字段,并明确谁负责补充信息、谁决定优先级、什么条件可以进入开发。

建议把“提交”“评估”“开发就绪”“交付中”“待业务确认”“上线后观察”等状态限制在能触发行动的范围内。每个状态都需配套责任人、必要输入和下一步动作。流程有争议时,先回到具体决策问题,不要先增加新的状态来掩盖规则缺口。

3. 第三阶段:用一条端到端链路验证流程

试点要覆盖从需求提出到上线后复盘的完整路径,而不是只测试表单是否能提交。PMO需要记录每个节点的等待时间、退回原因和实际参与角色,观察信息是否在交接时丢失。试点范围宁可小,也要包含真实的跨职能协作。

前期可以每周做一次短复盘,重点讨论三个问题:哪些事项反复补充材料;哪些决策没有明确负责人;哪些需求上线后没有观察结果。复盘的目标是删除无效动作、补齐责任缺口,不是检查每个人是否按字段格式写作。

4. 第四阶段:根据组织规模逐步加上组合管理

当需求量增多、多个团队共享资源时,单个需求的拆解已经不够,还要看到产品组合和容量约束。PMO需要帮助决策者比较不同业务方向的价值、投入、风险、依赖和时间窗口,并明确哪些项目应暂停、哪些事项应延后,而不只是不断把新需求加入待办列表。

可以先用简化组合视图显示:已承诺工作、探索事项、强制性事项和可选改进。关键不是做出精致的仪表板,而是让组织看到容量已经被什么占用,避免每个部门都认为自己的需求只需要“再加一点点”。

需求拆解怎么做?PMO最佳实践:需求管理从0到1

七、不同情况下的行动建议:按需求类型选择拆解路径

1. 对业务目标明确、方案成熟的需求

这类事项适合直接进入能力拆解。先确认目标和范围,再按用户路径切成交付切片,补齐正常流程、异常流程、依赖和验收条件。若方案已被验证,重点是避免遗漏边界;若只是“大家都觉得合理”,仍要核实关键假设是否有证据。

交付节奏可以按价值优先顺序安排,但不要为追求并行而把同一用户路径拆成互相等待的孤立任务。若多个团队必须协作,先定义接口和先后顺序,再分别安排执行事项。

2. 对价值高、但问题或方案不确定的需求

不要立即承诺完整项目,也不要因不确定就直接搁置。把它拆成探索计划:要验证什么、通过什么方法、需要哪些用户或数据、时间投入上限是多少、什么结果会触发继续或停止。探索成果可以是访谈结论、原型测试、技术验证或小范围实验,不一定是可上线功能。

这类需求的验收不是“代码完成”,而是“关键决策获得了足够证据”。PMO应把探索结论连接到后续排期,避免验证结束后仍然无人作出取舍。

3. 对紧急缺陷、风险和强制性事项

缺陷、生产事故、安全要求和法规约束,往往不能与普通新功能使用同一套价值评分。应定义独立的紧急通道,但每次使用都要记录影响范围、临时措施、责任人和复盘要求。所谓紧急不等于不留痕,也不意味着自动跳过风险评估。

对修复类事项,应让“问题复现条件、影响用户、期望行为、修复验证方式”成为最小描述。若只能写“页面有问题”,就无法有效复现,也无法确认修复是否覆盖了根因。

4. 对跨系统、跨部门的大型需求

先画出业务流程和系统边界,标记数据所有者、接口责任人、交付顺序和外部决策点。拆分时优先寻找可以独立验证的端到端切片,同时把基础能力明确关联到它所支撑的用户结果。避免各团队各自按本部门工作量切分,最后才发现没有一条完整路径可以上线。

如果组织使用某项目管理平台或其他需求管理工具,应让需求、工作项、缺陷和发布记录能够互相追溯。选择工具时关注权限隔离、审计记录、数据迁移、部署方式、接口能力及团队实际使用成本,而不是只比较功能清单。对于考虑采用PingCode的中大型企业或100人以上组织,可将私有化部署能力及从Jira迁移的衔接方案列入评估;是否适合替换现有系统,应通过迁移样本、权限映射、历史数据核验和试点团队使用验证来判断,不应仅凭产品介绍作结论。

5. 对仍在收集阶段的想法

不要用开发就绪标准压制早期想法。只要求提交者说明观察到的现象、涉及的用户、可能影响和提出来源即可。PMO或产品负责人可以按固定节奏把相似想法合并,识别重复问题,再决定是否投入调研。

早期想法的价值在于帮助组织发现信号,不是立即形成排期承诺。应清楚标注“待验证”或“待评估”,并告诉提出者下一次更新时间或进入决策的条件,避免需求在系统里长期静默。

八、不同情况下的取舍:效率、控制与灵活性如何平衡

1. 文档完整度与交付速度之间的取舍

监管要求高、影响面大、回滚成本高的事项,前期需要更多证据与评审;低风险、易回滚、可以小范围验证的改动,则应减少无效审批。统一要求“所有需求写同样多”看似公平,实际会让简单事项过慢、复杂事项又不够严谨。

我的建议是按风险调节准备深度:影响用户数据或安全边界的需求,明确权限、数据和失败处理;小范围文案实验,重点是用户理解、实验口径和回退方式。管理标准要对风险敏感,而不是对文档页数敏感。

2. 统一流程与团队自治之间的取舍

PMO应统一跨团队必须一致的部分,例如需求识别、优先级决策、依赖责任和结果追踪;各团队可以保留适合自身工作的技术拆分方式、迭代节奏和评审细节。统一到决策接口,不必统一到每个操作动作。

如果每条产品线都要从头设计流程,跨团队协作会失去共同语言;如果PMO把所有团队压进同一套细节模板,局部效率又会下降。判断标准是:差异是否妨碍组织层面的决策和追溯。没有妨碍的差异,可以保留。

3. 量化评分与专业判断之间的取舍

评分适合帮助团队显式比较,不适合制造“分数最高自动获批”的假象。输入证据质量差时,分数只会把主观判断包装得更精确。重要事项应同时看价值、置信度、投入、风险、时间窗口和依赖,并在决策记录中说明为何优先或暂缓。

可以把置信度单独列出,避免“高价值、低证据”的需求与“高价值、已验证”的需求被同等对待。对前者,先投资于验证;对后者,再讨论交付容量和实现顺序。

4. 工具标准化与迁移成本之间的取舍

替换需求管理系统时,最容易低估的不是新工具的学习成本,而是旧流程里的隐性规则、字段含义、权限边界、历史关联和报表口径。迁移前先选一批真实数据做样本,检查字段映射、附件、评论、链接、权限和历史记录是否完整,再决定分批迁移还是保留只读档案。

如果团队正在评估私有化部署或从既有系统迁移,不要把“功能覆盖”当成迁移成功。还应验证日常检索速度、通知噪音、跨团队权限、接口稳定性和管理员维护负担。某项目管理平台是否值得采用,最终取决于组织约束与实际试点效果,而非单个功能的宣传描述。

决策维度 偏向控制的做法 偏向灵活的做法 适用判断
需求准入 信息未齐不进入评估 允许先登记,再分阶段补充 入口噪音大时加强分流;创新探索多时保留轻量入口
变更管理 范围变更重新审批 迭代内允许小范围调整 承诺与外部依赖强时严格留痕;低风险实验可授权团队调整
验收方式 上线前完成全部场景确认 小流量上线后持续观察 高风险业务偏前置验收;可回滚改动可采用渐进验证
工具与流程 统一字段和状态 允许团队保留局部实践 跨团队决策字段统一,执行细节按团队特点调整

九、结尾:下一步先把一条需求走通,再谈全面建设

1. 需求拆解的核心不是“写得更细”,而是减少错误承诺

我对需求拆解的最终判断是:好的拆解不是把一份模糊需求切成更多行,而是把未知变成可讨论的假设,把工作变成能独立验证的交付,把承诺变成有证据支撑的决策。需求管理的成熟度,也不取决于系统里有多少字段,而取决于团队能否解释为什么做、做到什么程度、如何判断有效,以及发现偏差后如何调整。

2. PMO可以从一项真实需求开始试点

如果你正在从0到1建设机制,下一步不必先启动大型流程项目。选一项跨业务与研发、影响适中且能在短周期观察结果的需求,按以下步骤走一遍:

  1. 写清业务问题、目标用户和当前基线;没有基线时,先定义如何采集。
  2. 把解决方案写成待验证假设,列出至少一个替代解释。
  3. 拆出用户可感知的交付切片,再在切片下安排技术任务。
  4. 明确范围边界、关键依赖、风险责任人和验收证据。
  5. 记录各节点等待时间、反复补充原因和变更情况。
  6. 上线后检查结果与护栏指标,形成继续、调整或停止的决定。

完成这一轮后,再决定哪些字段需要固化、哪些状态应该删除、哪些审批确实不可缺少。先让一条需求从提出走到结果验证,再把有效做法复制到更多团队,通常比先搭出一套看起来完整的制度,更能建立真正可持续的需求管理能力。

常见问题解答(FAQ)

1. 需求拆解应该从哪里开始?

我接到业务方一句“做个数据看板”时,常常发现不同人想要的东西并不一样。直接拆成开发任务,很容易做到一半才发现目标和范围没对齐。

先确认需求要解决的业务问题和预期结果,再拆解用户、使用场景、业务流程、功能及验收条件。可以依次追问“谁在什么情况下遇到什么问题”“希望发生什么变化”“如何判断完成”,并把答案记录为需求说明;目标或验收标准仍有歧义时,先澄清,不要急着排开发任务。

2. 需求拆到多细才适合进入排期?

我在排期时遇到过两种情况:一类需求只有一个大标题,团队估不出工作量;另一类则提前细化到实现步骤,需求稍有变化就要重写。

拆到团队能独立评估、实现和验收的粒度即可。每项需求应有明确的用户价值、范围、验收条件和负责人;如果一项工作跨多个角色、难以在一个迭代内完成,或无法给出可信估算,就继续拆成可分别交付的子项。具体工期阈值应按团队迭代长度和历史交付数据确定,不宜套用固定数字。

3. 需求很多时,PMO 应该怎么确定优先级?

我参与多部门需求评审时,经常听到每个部门都说自己的事项最紧急。若只按提出时间或职位高低排序,有限的开发资源很难投向真正重要的工作。

先设定统一评估维度,例如战略匹配度、用户影响、紧急程度、预期收益、实施成本和风险,再由业务与交付相关方共同评分。可用“价值与紧迫性优先、成本与风险校验”的方式形成候选顺序,同时记录评分依据和决策人;资源不足时明确延期项及其影响,不要把所有需求都标成高优先级。

4. 需求进入开发后发生变更,应该怎么处理?

我遇到过评审通过后,业务方在开发中途补充规则的情况。若团队直接口头接受,范围、工期和验收口径可能一起变化,最后很难判断交付是否达标。

把变更作为可追踪的决策处理:记录变更内容、提出人、原因及影响,评估对范围、排期、成本、依赖和验收的影响,再由有权限的负责人决定接受、延期或拒绝。获批后同步更新需求版本、任务和验收标准,并通知相关角色;未获批的内容保留在待评估清单,不混入当前交付范围。

核心关键词

读者评论

韩
韩启航

我们团队以前也把需求拆成接口、页面和测试任务,排期很清楚,但上线后很难说清用户问题有没有改善。把验收证据提前写出来确实有帮助,不过业务指标受外部因素影响时,归因怎么处理还需要约定。

雷
雷天佑

从运营角度看,文中提到先查客服记录和流程数据很实际。实际工作里埋点经常不完整,用户访谈也未必来得及做;这种情况下,是否可以先把假设和验证期限写明,再小范围试做?

武
武文博

我认同入口分层,不是每个想法都该一上来填完整规格。只是“开发就绪”的门槛如果设得太高,紧急需求可能卡在补材料上,最好也明确哪些情况能走快速通道,以及事后由谁补齐记录。

文章包含AI辅助创作:需求拆解怎么做?PMO最佳实践:需求管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566415
