需求管理做得越“完整”,PMO报表有时反而越不可信:需求数量涨了,团队看起来很忙,版本延期却没有改善。问题通常不在于缺少看板,而在于把“收集了多少需求”误当成“需求管理得有多好”。这篇需求管理需求教程从PMO数据分析出发,拆解需求口径、流转过程、指标陷阱和工具选择,帮助团队判断数据能否支持决策,而不只是让报表更漂亮。
一、先讲核心结论:PMO要管理的是需求流,而不是需求数量
1. 需求管理的目标不是把需求录入系统
PMO经常被要求回答几个问题:需求从哪里来,哪些应该做,为什么延期,资源投向是否合理,交付结果有没有产生价值。这些问题都不能仅靠需求总数回答。总数只能说明记录规模,不能解释需求质量、交付风险或业务收益。
我判断一套需求管理机制是否有效,通常先看三个条件:需求是否有一致的口径,状态变化是否留下可追溯记录,决策是否能关联到业务目标。如果任何一项缺失,再复杂的仪表盘都可能只是把不一致的数据画得更整齐。
核心结论是:PMO应围绕“输入,评估,承诺,交付,验证”建立需求分析链路。先定义每个环节的含义,再选指标;先找到数据能支持的决策,再讨论图表样式;先治理数据产生过程,再要求团队提高填报率。
2. 指标要服务决策,而不是服务汇报
需求数据分析至少应回答四类决策问题:哪些需求值得投入,当前交付承诺是否可信,瓶颈出现在哪个环节,交付后是否产生预期效果。每个问题都需要对应不同的口径和观察周期。
| 决策问题 | 优先观察的指标 | 指标能回答什么 | 不能单独证明什么 |
|---|---|---|---|
| 哪些需求值得投入 | 战略关联度、预期收益、证据完整度、机会成本 | 需求是否符合方向,价值判断依据是否充分 | 需求一定能按期交付或产生收益 |
| 交付承诺是否可信 | 需求周期、承诺变更率、在制需求数、按期完成率 | 团队的交付节奏是否稳定,承诺是否频繁变化 | 单个团队的能力优劣 |
| 瓶颈在哪里 | 各阶段等待时间、退回率、评审积压量 | 需求在哪个节点停留或反复 | 问题一定由某个岗位造成 |
| 交付是否创造价值 | 目标指标变化、使用情况、问题反馈、实现成本 | 上线后的结果是否接近预期 | 指标变化完全由该需求导致 |
二、真实场景:PMO看见的是报表,决策问题藏在流转过程里
1. 多部门需求池为什么容易变成“数字堆积池”
在中大型组织里,需求可能来自业务部门、客户项目、合规要求、技术治理和管理层专项。不同来源对“需求”的理解并不相同:有人提交的是业务目标,有人提交的是解决方案,有人提交的是线上故障,还有人把日常支持请求也放进同一张需求表。
如果PMO把这些记录统一按“需求数量”统计,数字虽然看起来客观,横向比较却不成立。一个部门的十条记录可能是十项可交付能力,另一个部门的十条记录可能只是十个尚未澄清的问题。数量相同,工作量、风险和价值都可能相差很远。
我会先要求需求记录回答一个基础问题:这条记录描述的是“要解决的问题”,还是“已经指定的方案”?例如,“提升客户续费率”是目标,“增加续费提醒按钮”是方案,“提醒页面加载失败”则可能是缺陷。三者进入同一条评估路径,分析结果大概率会失真。
2. 识别需求流转中的隐形等待
一项需求从提出到上线,往往经历提交、澄清、评估、排期、设计、开发、测试和发布。团队最容易观察的是开发时间,却容易忽略需求在等待补充材料、等待业务确认、等待跨部门决策时消耗的时间。于是报表显示“开发效率低”,真实瓶颈可能在决策队列。
因此,我建议把“处理时间”和“等待时间”分开记录。处理时间是团队实际投入工作的时间,等待时间是需求停留但无人推进的时间。两者混在一起,无法判断应增加交付能力,还是应减少审批和协调延迟。
下图为情景模拟数据,用来说明为什么只看总周期会掩盖瓶颈。它不是行业基准,也不是任何企业的实际统计;落地时应替换成组织自己的状态变更记录。

3. PMO需要统一定义,但不应把所有团队压成一个模板
统一数据口径不等于所有团队使用完全相同的流程。合规需求可能需要额外审批,客户交付需求可能有明确合同节点,内部体验优化需求则可能采用小批量验证。PMO要统一的是核心字段和指标解释,再允许流程在必要位置保留差异。
实践中,我会把字段分为两层。第一层是跨团队可比较字段,例如需求来源、业务目标、优先级依据、当前状态、创建时间和交付时间。第二层是场景字段,例如合规条款、客户项目编号或实验假设。这样既能汇总,又不至于让所有需求都套进同一种业务语义。
三、常见误区:数据越多,不代表判断越准确
1. 用需求总量证明团队产出
“本季度完成了多少条需求”是常见汇报口径,但需求颗粒度不一致时,这个数字没有稳定的比较意义。一个团队把一项能力拆成十条记录,另一个团队合并成一条,完成量会显著不同,却不代表实际产出相差十倍。
改进方法不是禁止拆分,而是补充统一的交付对象和价值依据。可以同时观察完成需求数、关键目标覆盖率、交付周期和上线后结果;涉及规模估算时,也要明确估算方式、适用范围和团队校准方法。不要把单一数量当作绩效排名依据。
2. 把优先级分数当成精确答案
给价值、成本、风险打分,确实有助于讨论,但分数不等于客观真相。不同部门对“高价值”的定义可能不同,评估者对成本的估计也可能不在同一尺度上。最后得到一个精确到小数点的综合分,容易造成“看似严谨”的错觉。
我更愿意把优先级模型当作讨论工具,而不是自动决策器。评审时应保留评分依据、关键假设和反对意见;如果评分变化会改变排序,就要检查权重是否过度敏感。真正需要管理的是判断依据是否透明,以及不同选择的机会成本是否被看见。
3. 只看按期率,不检查承诺如何形成
按期完成率可以提醒团队关注承诺可靠性,但如果承诺日期反复重设,或者复杂需求被拆成容易按期完成的小项,指标就会失去解释力。另一个常见问题是把依赖外部团队的等待全部算到执行团队头上,导致数据用于追责而不是改进。
建议同时记录首次承诺日期、当前预测日期、实际完成日期和延期原因。首次承诺日期不要被覆盖;预测日期允许更新,但每次变动应留下时间和原因。这样PMO才能区分需求范围扩大、资源变化、外部依赖和估算偏差,而不是只看到一个不断移动的日期。
4. 用“状态天数”替代真实流动分析
状态停留时间很有用,但只看平均值容易被极端样本误导。一个长期搁置的需求可能把平均等待时间拉高;另一种情况是大多数需求很快通过,少数复杂需求长期卡住。两种分布需要完全不同的管理动作。
我会把中位数、较高分位数和样本数放在一起看,并按需求类型、来源和规模拆分。中位数描述典型体验,较高分位数提醒长尾风险,样本数则告诉读者结论是否稳定。没有这三项,仅凭一个平均周期很难定位问题。
5. 把上线等同于价值实现
需求交付完成,只代表产品或服务发生了变化,不代表业务结果已经发生。用户可能没有采用,流程可能没有改变,原先的收益假设也可能不成立。若PMO只统计“已上线”,就会把交付动作误当成价值闭环。
在需求进入排期前,至少要写清楚预期影响的对象、结果指标、观察窗口和数据来源。上线后由业务负责人检查变化,并记录没有达到预期的原因。需求管理闭环不是上线,而是用证据检验当初的判断。
四、专业判断逻辑:用一条可复核的链路组织需求数据
1. 先建立最小可用的数据字典
在做复杂报表之前,我会先和业务、产品、研发、测试及PMO共同确认核心词语的含义。尤其要解释“需求”“进入评估”“承诺交付”“完成”“取消”分别代表什么。团队若对这些词理解不同,数据汇总就不具备可比性。
数据字典不需要一开始写成厚重制度,但应明确字段定义、填写责任、允许值、更新时间和例外处理方式。比如,“实际完成时间”应对应什么事件,“需求取消”是否包含被合并项,“暂停”是否计入周期,都要有一致规则。
| 字段 | 建议口径 | 常见误差 | 治理动作 |
|---|---|---|---|
| 需求来源 | 按最初提出该需求的组织或渠道记录 | 评估后改成当前负责团队,来源无法追溯 | 来源字段与责任团队分开保存 |
| 需求状态 | 对应真实流程事件,而非汇报时临时填写 | 不同团队对“待评估”理解不同 | 给每个状态配置进入和退出条件 |
| 首次承诺日期 | 首次正式确认交付窗口的日期 | 日期变更后覆盖原始值 | 保留历史版本和变更原因 |
| 业务结果指标 | 上线前定义观察对象、口径和时间窗 | 上线后才挑选有利指标 | 把验证责任人与数据来源写入记录 |
2. 用队列而不是单纯状态数观察瓶颈
某个状态的需求多,不一定意味着该阶段效率差:也可能只是该阶段周期短、吞吐量高,或者需求在此集中创建。PMO应结合进入量、离开量、停留时间和在制数量判断。连续多个周期进入量高于离开量,才是队列持续积压的重要信号。
可以用简单的流动关系做诊断:在一个稳定周期内,如果平均在制需求数上升,而交付吞吐量没有同步增加,周期通常会变长。这里不是套用公式去追求漂亮数字,而是提醒管理者:增加更多并行事项未必能让交付更快,可能只会让排队更严重。

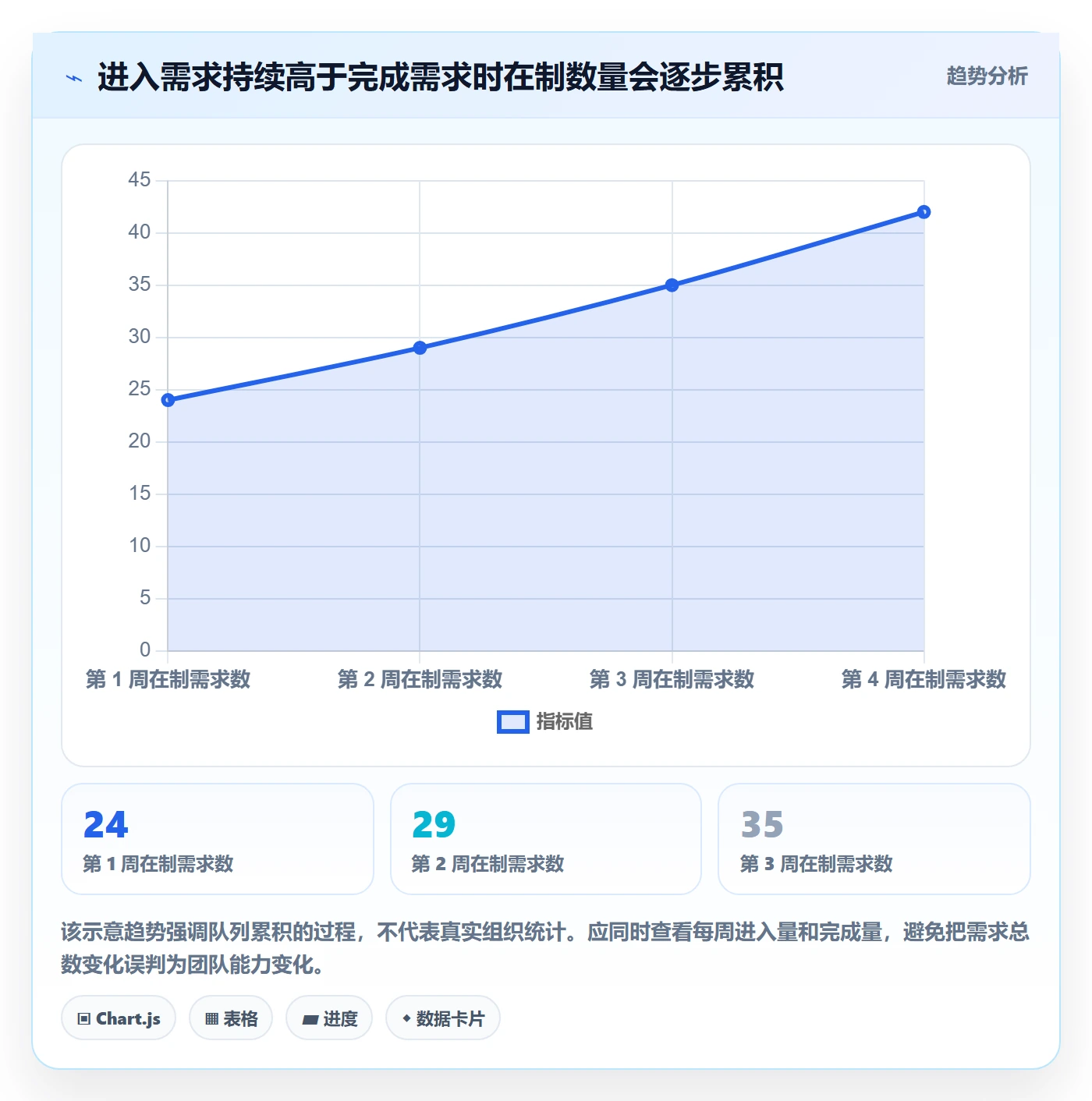

以下为示意推演,数值仅用于说明队列变化的逻辑。组织应按周或按月采集同一口径的进入、完成和在制数据,再判断积压是否持续扩大。

3. 把需求价值、证据强度和交付风险分开评估
需求评估时,我建议至少分开讨论三件事:潜在价值有多大,支撑价值判断的证据有多强,实现过程的不确定性有多高。高价值但证据薄弱的需求,适合先做用户访谈、数据分析或小规模实验;价值明确但依赖复杂的需求,适合拆阶段、先验证关键约束。
不要把这三项揉成一个分数后直接排序。一个高分可能掩盖极大的实施风险,一个低分也可能来自证据不足,而不是潜在价值低。PMO可以组织评审、展示差异和推动补证,但业务负责人仍要对取舍承担责任。
4. 区分需求质量问题和流程执行问题
需求反复退回,原因可能是提出方没有讲清问题,也可能是模板设计不合理、评审角色太多或业务人员无权做决定。把所有退回都归因于“需求质量差”,很容易变成要求提交者填写更多字段,却没有减少返工。
每次退回都应记录可选择的原因类别,例如目标不清、影响范围不明、数据不足、方案与问题混淆、资源冲突或决策人缺席。定期检查各类别占比及其趋势,再针对高频原因改进流程。这个做法比笼统要求“提高需求质量”更容易转化为行动。
五、案例与数据观察:从一张需求表到可用于决策的分析
1. 情景案例:跨部门产品团队的需求池治理
下面以一个假设的企业产品组织为例。该组织有多个业务部门和研发团队,需求入口分散,PMO每月汇总一次数据。案例中的数字均为情景模拟,不代表任何企业的真实统计,也不应被理解为行业平均值。
模拟初期,团队发现需求来源字段填写不一致,评估阶段缺少统一定义,首次承诺日期会在计划调整后被覆盖。管理层看见的表面问题是“延期较多”,但数据还不能回答延期由什么造成,也无法区分新增范围和初始承诺偏差。
治理时没有先做复杂评分模型,而是先做三件事:统一状态定义,保留日期变更记录,为每条需求补充业务目标与验证指标。经过两个统计周期后,PMO才开始比较需求类型与流转周期,避免在口径未稳定时把数据差异解释为绩效差异。
| 治理前观察 | 风险解释 | 治理动作 | 观察结果的正确读法 |
|---|---|---|---|
| 延期记录较多,但没有保留首次承诺日期 | 无法区分初始估算偏差和后续范围变化 | 保存首次承诺、预测更新和变更原因 | 变化率用于分析承诺稳定性,不直接用于个人排名 |
| 评估队列不断增长 | 可能是入口过宽,也可能是评审资源不足 | 跟踪进入量、离开量、等待时间和暂停原因 | 只有持续积压且等待变长,才优先调整评审机制 |
| 已上线需求很多,但收益说不清 | 缺少上线前假设与上线后验证 | 为重点需求设置结果指标、责任人和观察窗口 | 观察到关联变化,不等于已证明因果关系 |
2. 先看阶段转化,再看谁的数量最多
需求从提交到进入评估、进入排期、最终交付,每一步都会发生筛选、合并、暂停或取消。如果只报最终交付数,PMO看不见前端入口质量;如果只报提交数,又看不见组织有没有真正做出取舍。

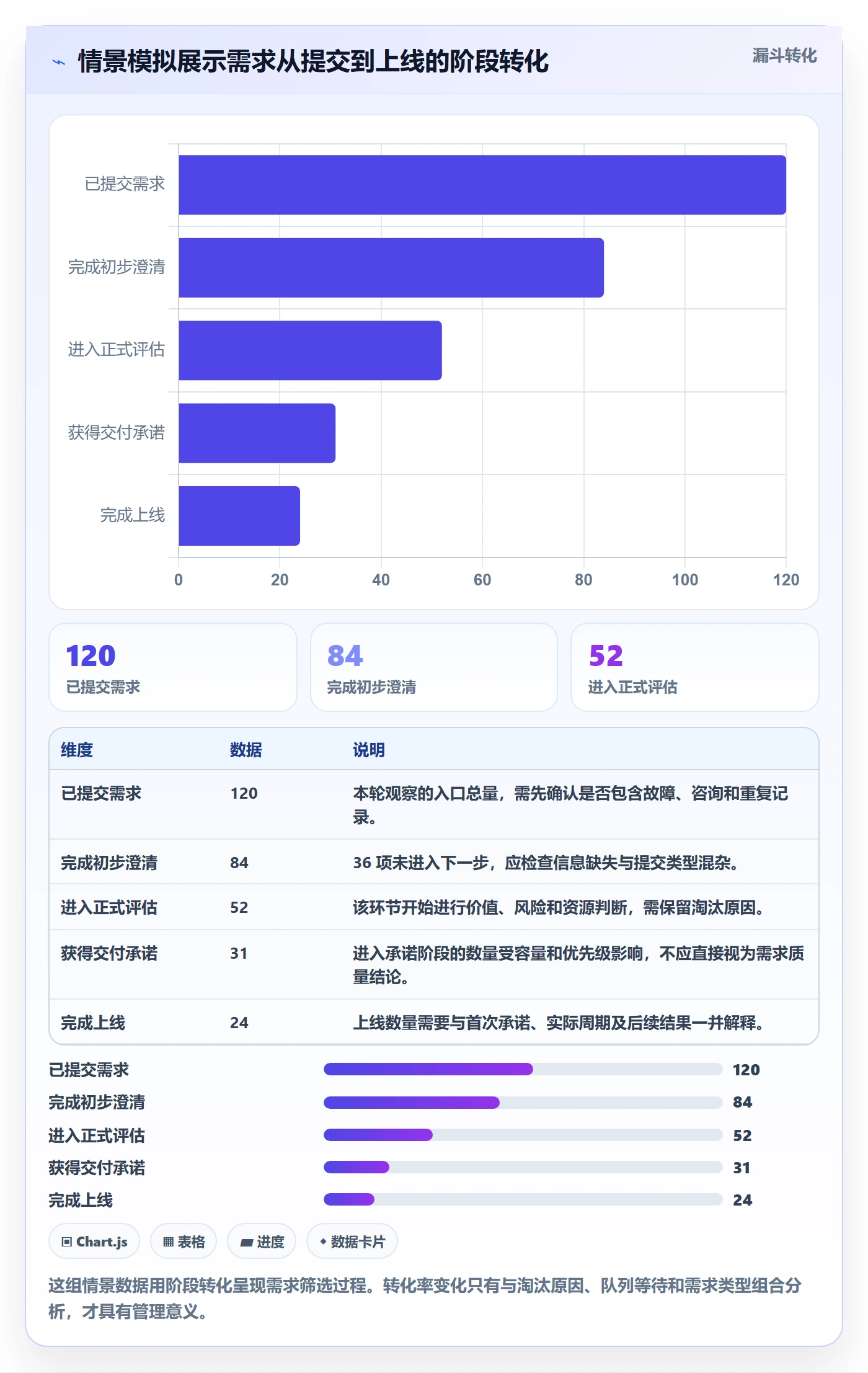

下图采用情景模拟漏斗,展示同一批需求在不同环节的转化情况。它的用途不是要求转化率越高越好,而是提醒PMO:转化下降可能意味着筛选有效,也可能意味着入口质量差、评估延迟或资源不足,必须结合原因解释。

3. 把时间、价值和风险放进同一张讨论桌
PMO容易把周期分析和价值分析分开呈现,结果是业务看到需求收益,交付团队看到工作量,管理层却无法比较“现在做哪件事更合适”。我会先建立分层视图:按业务目标分组,展示价值假设与证据;按需求类型展示周期分布;按依赖关系标出可能影响承诺的风险。
不要直接拿“平均周期最短”的团队当作最佳实践。它可能承接了更多小需求,也可能把复杂工作拆到了其他团队。比较前需要控制需求类型、规模区间、跨团队依赖和统计周期。公平比较的关键不是把数字放在同一张图上,而是保证被比较的对象足够相似。
4. 用分布观察长尾,不让平均数掩盖个案
如果一个部门的中位周期是 18 天,较高分位数是 61 天,PMO应同时询问大多数需求是否顺畅,以及长周期需求卡在哪里。若只报告平均周期,长尾会被压缩成一个数字,管理者既看不见典型路径,也看不见高风险个案。
对长尾需求,我通常先分组查看依赖、暂停、需求变更和评审次数,再抽查原始记录。长周期不是天然坏事,战略级项目、合规改造和基础设施升级本来就可能周期更长;真正需要干预的是无明确原因地长期停留,或因反复变更造成资源浪费的情况。
六、不同阶段的行动建议:从最小闭环开始,不要一次性大改造
1. 数据口径尚未统一时,先治理定义和入口
如果团队连什么算需求都没有共识,不建议立即上线大量指标或考核排名。先选取最常见的两三类需求,定义入口条件、必需信息、状态含义和取消原因。每周抽查少量记录,重点检查填报是否能支持下一步判断。
这一阶段的目标不是提高看板丰富度,而是让同一个字段在不同团队中表达同一件事。必要时允许历史数据保留原始状态,并标记口径调整时间,避免把规则变化造成的统计跳变误判为经营变化。
2. 口径基本稳定但经常延期时,先拆解变更和等待
若需求记录较完整,却仍然频繁延期,先不要急着增加资源。检查首次承诺与最新预测的差异、需求范围变化、外部依赖等待、评审队列和在制数量。按原因分布找出最常见的两项,再选一个环节做小范围改进。
例如,如果大量时间耗在需求澄清,就缩短问题确认路径并明确业务决策人;如果进入排期后经常被插单,就公开插单规则和被挤出事项;如果并行工作过多,就尝试设定在制上限并观察交付周期是否改善。
3. 交付稳定但价值不明确时,补上结果验证
当团队可以稳定交付,却很难说明业务收益时,应把验证设计前移。对重点需求,记录问题基线、目标对象、预期变化、观察期限和数据责任人;对难以直接量化的能力建设,也要说明使用信号或风险降低证据。
一次未达到预期的结果并非失败证据,反而可能帮助组织修正假设。PMO要推动团队记录“为什么预期没有实现”,而不是只在月报里隐藏不理想的结果。长远看,诚实的验证数据比持续报喜更能改善投资决策。
4. 多团队协作复杂时,先建立共同视图和责任边界
跨团队需求常见问题不是没人做,而是依赖关系、决策责任和交付边界不清。PMO可以维护跨团队依赖视图,标注前置条件、责任人、所需决策和目标时间。与此同时,团队仍应保留自己的执行计划,不要把所有协作细节都塞进一张管理级总表。
如果管理层只需要知道风险和里程碑,就不必要求每个底层任务都进入PMO报表。向上汇总应保留决策所需信息,向下执行则交给最接近工作的团队管理。层级越多,更新负担越大,数据失真风险也越高。
七、工具选择与方案取舍:先看治理能力,再看功能清单
1. 需求管理工具的选型,应从组织约束倒推
选择工具时,我不会先问“功能是不是最多”,而会先确认组织规模、团队协作方式、部署要求、历史数据迁移、权限边界和管理层所需视图。对于中大型企业及 100 人以上组织,需求通常横跨多个团队,工具是否支持稳定的字段治理、流程配置、权限控制和数据汇总,往往比单个界面是否好看更关键。
以 PingCode 为例,如果组织正在评估一体化研发管理平台,可重点核对它对跨团队需求流转、项目协作和管理视图的支持,并结合实际流程做场景验证。相关方案具备私有化部署能力,也支持 Jira 平滑迁移;如果组织有国产化替代要求,这些能力可以纳入候选评估,但仍应以当前产品文档、合同条款和现场验证结果为准。
我会要求供应方现场演示真实业务链路,而不是只看预制看板:导入一批脱敏历史需求,模拟需求拆分、跨团队依赖、优先级变更、审批留痕和统计导出。若工具演示无法复现组织的关键约束,功能列表写得再长也不足以证明适配。
2. 自建、通用平台和成熟平台各有边界
| 方案 | 更适合的情形 | 主要优势 | 需要承担的成本或风险 |
|---|---|---|---|
| 电子表格或轻量协作工具 | 团队少、需求流转简单、试点阶段 | 上手快,调整门槛低 | 权限、历史追溯、跨团队汇总和流程一致性容易不足 |
| 通用项目管理平台 | 多个团队协作,已有一定流程规范 | 可配置流程、权限和不同层级视图 | 配置过度会增加维护负担,必须安排治理责任人 |
| 企业级研发管理平台 | 组织规模较大,需求与研发交付关联紧密 | 更适合管理复杂协作和端到端追踪 | 迁移、培训、集成、权限设计和实施周期需要纳入总成本 |
| 完全自建系统 | 流程高度特殊、具备长期产品维护能力 | 可以深度贴合特定业务 | 持续开发、安全维护和人员依赖成本较高 |
3. 采购前先用小规模试点验证关键动作
试点不要只选最顺利的团队。至少要包括一个需求量较大、一个依赖关系复杂、一个有特殊合规或部署要求的场景。验证时记录实际操作步骤、字段维护责任、报表生成时间、权限配置难点和用户反馈,才能看见工具与组织流程之间的真实摩擦。
试点验收建议采用“能否完成业务任务”而非“页面是否全部配置完毕”。例如,能否追踪需求从提出到上线,能否保留承诺变更历史,能否按角色查看数据,能否导出PMO需要的指标,能否对历史记录进行必要的迁移校验。只有关键任务跑通,才值得讨论扩大范围。
4. 把迁移和部署要求写成可验收条件
历史数据迁移最容易在演示阶段被低估。旧系统中的状态、字段、附件、评论、用户和关联关系未必能一一映射。迁移计划应明确哪些数据完整保留,哪些数据转换,哪些只读归档,并设置抽样核对方法和回退方案。
若涉及私有化部署或特定安全要求,采购评估还应检查升级方式、备份恢复、日志审计、身份认证、数据导出和运维责任边界。不要把“支持部署”视为全部问题的答案,真正需要确认的是部署后的维护成本和故障处理机制。
八、不同情况下的取舍:没有一种指标适合所有决策
1. 追求快速试错时,减少前置审批,但保留结果记录
探索型需求的信息不完整,若在入口设置过多审批,可能让团队在证据尚未形成前就耗费大量协调时间。可以采用小范围实验、限额投入和阶段复核,让团队先验证关键假设。取舍是早期可能出现更多被停止的尝试,但可以减少大规模投入后的方向性返工。
快速试错不等于没有治理。至少要记录实验假设、投入上限、观察期限和停止条件。没有这些约束,“试点”容易变成长期挂账,数据也无法说明为什么继续或终止。
2. 面对强合规要求时,宁可增加留痕,也不要牺牲可追溯性
合规需求通常需要更多审批、证据和审计记录。此时,优化重点不是把流程压到最短,而是让关键控制点清晰、可复核,并避免相同信息在多个系统重复填写。审批时间可以作为管理指标,但不应以删除必要控制为代价追求漂亮周期。
要定期检查流程中的重复审批和无效等待。若同一风险已经有明确责任人和审计证据,仍重复要求相同签字,就有机会优化;但决定取消前,应与风险、法务或安全责任方共同确认边界。
3. 管理层需要横向比较时,优先公平分组,不追求表面统一
不同团队的需求结构、复杂度和外部依赖不同,简单排名会激励团队拆分记录、回避高风险事项或调整统计口径。横向比较应先按需求类型、规模、依赖复杂度和时间窗口分组,再讨论相同类别中的差异。
如果样本不足,宁可呈现趋势和个案,不要制造精确名次。管理报表的价值是暴露需要讨论的差异,而不是把不确定性藏进一个综合分数。
4. 数据尚不完整时,先做定向采样,不要急着自动化一切
如果旧数据缺失严重,直接建设全组织自动化仪表盘可能只是高成本地复制历史偏差。可以选取近期需求做抽样核查,确认状态时间、变更记录和业务结果是否可靠,再决定哪些指标适合自动计算,哪些仍需要人工说明。
自动化应优先用于稳定、规则明确、重复成本高的统计;需要业务判断的字段,例如价值假设、取消原因和结果解释,不应为了方便汇总而强迫机器给出看似确定的答案。
九、结尾:先让数据可解释,再让管理可优化
1. 用一轮小型诊断开始下一步
下一步不必先采购新工具,也不必先设计几十个指标。选取最近一个统计周期的需求,抽查来源、类型、状态、首次承诺、变更原因和结果验证六类信息,找出最影响决策的两项口径缺口。再选择一个业务场景,试运行一条从提出到复盘的完整链路。
如果需求数量无法解释工作量,就先统一需求类型和拆分规则;如果延期原因说不清,就保留首次承诺和变更记录;如果上线后价值不明,就把结果验证前移。每次只针对一个明确问题改机制,并在下一个周期检查有没有产生预期变化。
2. PMO的价值在于让取舍显形
需求管理真正难的地方,不是把每个请求都装进系统,而是让组织看见有限资源投向了什么、哪些承诺正在变脆弱、哪些假设需要验证,以及放弃某项工作意味着什么。数据不能替管理者做选择,却可以让选择的依据和代价更透明。
我的判断是:需求数据成熟度不取决于报表有多复杂,而取决于团队能否用同一套证据解释“为什么做、为什么现在做、为什么延期、做完之后怎样验证”。先建立可复核的口径,再逐步增加分析深度,才是PMO从统计需求走向管理需求价值的稳妥路径。
常见问题解答(FAQ)
1. PMO 做需求数据分析,优先跟踪哪些指标?
我刚开始整理需求看板时,发现可统计的字段很多,但报表越做越复杂,团队反而不知道该看什么。我想先选一组能反映需求流转和交付风险的指标。
建议先跟踪需求周期、按期交付率、需求变更率和需求退回率。统一统计口径:周期从需求正式受理到验收完成,按期交付率以承诺日期为准,变更率只统计进入排期后的范围或验收标准变化;按团队和需求类型分组观察,避免只看全公司平均值掩盖局部问题。
2. 需求数据不完整时,PMO 应该怎样做分析?
我接手的项目历史记录缺少优先级、状态变更时间等字段,有些需求还通过会议或聊天临时提出。我担心直接做趋势图会让数据看起来很精确,结论却不可靠。
先标记数据缺失和来源,不要把空值默认成零;将分析范围限定在字段完整、口径一致的项目,并注明覆盖率和时间范围。可以抽样核对需求单、排期记录与验收记录,若关键字段完整率低于约 80%,先把结果作为问题线索,不宜据此评价团队绩效。
3. 如何用需求数据识别需求变更带来的交付风险?
我遇到过需求数量看起来没有增加,但项目仍然延期的情况,后来才发现不少需求在开发中途改了范围。我想知道怎样区分正常澄清和会影响计划的变更。
为每条需求记录基线范围、变更时间、变更原因及影响的工作量或交付日期;只把基线确认后改变范围、验收条件或优先级的情况计入变更。按项目统计变更率和变更导致的延期天数,并结合未完成工作量判断风险;若变更集中在临近发布阶段,应优先升级评审和重新确认承诺日期。
4. PMO 怎样避免用需求指标误判团队绩效?
我需要向管理层汇报需求交付情况,但担心团队为了提高完成数量,把大需求拆得更碎,或回避高风险需求。我希望报表能支持改进,而不是诱导大家追逐数字。
不要用单一的需求完成数排名,也不要跨团队直接比较未经校准的周期。将交付率、周期、变更和退回情况放在一起看,按需求类型、规模和依赖复杂度分层,并保留延期原因说明;先用数据发现流程瓶颈,再与团队核实,避免把需求质量、外部依赖等因素简单归因于个人表现。
核心关键词
文章包含AI辅助创作:需求管理需求教程:PMO数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566318
读者评论
我们现在也在拆需求等待时间,但状态变更常靠人工补录,数据完整性还是个问题。想了解文中建议用什么机制减少漏记?
赞同按需求类型拆开看周期。合规事项和体验优化的流程差异很大,直接放在一张排名表里确实容易误读;不过分类过细后,样本量不足也需要留意。
上线后验证价值这点很实际,但有些收益要几个月才显现,期间业务负责人可能已经换人。除了预先写明指标和观察窗口,责任交接怎么做比较稳妥?
